小学整体拆建工程投标技术方案
目录
第一章
编制依据
7
第二章
工程概况
16
第一节
工程建设概况
16
第二节
主要施工条件
19
第三章
施工总体部署
24
第一节
项目管理组织机构
24
第二节
施工管理目标
36
第三节
施工总体部署
37
第四章
施工方法与三新应用
45
第一节
主要施工方法
45
第一条
土石方开挖施工方案
45
第二条
基坑支护施工方案
48
第三条
筏板基础施工方案
60
第四条
地下室施工方案
66
第五条
主体结构施工方案
75
第六条
落地式盘扣式外脚手架施工方案
94
第七条
屋面工程施工方案
96
第八条
防水工程施工方案
100
第九条
机电施工方案
103
第十条
BIM专项施工方案
106
第二节
新技术、新工艺、新材料和新设备的应用
108
第五章
重点与难点
114
第一节
工程管理重点和难点分析及应对措施
114
第二节
工程施工重点、难点分析及应对措施
129
第六章
劳动力组织
136
第一节
项目劳力组织计划
136
第一条
劳动力计划
136
第二条
劳动力计划直方图与曲线图
137
第二节
施工人力配置方案
138
第一条
施工人力配置保障措施
138
第二条
现场施工人员的管理方法
141
第七章
机械设备
142
第一节
主要施工机械设备需求计划
142
第二节
拟投入本工程的材料试验、质检仪器设备
146
第三节
施工机械设备配备保障措施
148
第八章
进度计划
150
第一节
工期安排
150
第一条
工期目标
150
第二条
对招标文件工期要求的响应
151
第二节
施工进度总体计划表
152
第九章
工期
161
第一节
工序时间参数安排
161
第二节
关键线路
162
第三节
施工进度计划网络图和横道图
162
第四节
工期进度保障措施
163
第一条
确保工期进度计划的组织措施
163
第二条
关键节点工期控制措施
164
第三条
关键节点工期延误的回补措施
168
进度计划;
169
第四条
总工期控制措施
170
第十章
质保措施
175
第一节
质量检查组织机构
175
第一条
质量管理目标
175
第二条
质量管理机构和职责分工
175
第三条
质量管理制度
186
第四条
原材料质量控制
189
第五条
计量管理的技术组织措施
190
第六条
检测、试验管理的技术组织措施
191
第七条
质量控制措施
192
第十一章
安全文明施工
197
第一节
安全生产、文明施工、环境保护及绿色施工管理体系
197
第一条
管理组织架构
197
第二条
管理职责分工
198
第二节
文明施工保证措施
203
第一条
现场形象标准化及亮化
204
第二条
材料堆放、场区保洁及垃圾清运管理
205
第三节
环境保护保证措施
207
第一条
降尘措施
207
第二条
防噪声措施
207
第三条
光污染控制
208
第四条
大气污染控制
208
第五条
垃圾处理措施
209
第四节
绿色施工保证措施
209
第五节
临近地铁影响处理措施
210
第十二章
特殊季节施工
211
第一节
雨季施工保证措施
211
第二节
台风季节施工保证措施
214
第三节
夏季高温施工保证措施
215
第十三章
现场平面布置
217
第一节
施工作业区布置
217
第一条
大型机械设备布置
217
第二条
堆场及加工场布置
217
第三条
标养室、库房及机修房布置
218
第四条
现场围挡及出入口布置
218
第五条
临时道路布置
219
第六条
标识标牌布置
219
第七条
洗车池平面布置
220
第八条
现场消防布置
220
第九条
施工现场监控系统布置
221
第二节
办公生活设施布置
221
第一条
临时供水、供电布置方案
222
第二条
临时排水、排污布置方案
225
第三条
主要施工阶段总平面图
225
第十四章
总包管理
227
第一节
总承包管理组织架构
227
第二节
总承包管理思路
228
第一条
施工总承包管理理念
228
第二条
施工总承包管理方法
229
第三条
施工总承包管理原则
231
第三节
总包管理方法及措施
233
第一条
计划管理措施
233
第二条
技术管理措施
234
第三条
深化设计管理
236
第四条
现场管理措施
238
第五条
商品混凝土拟选用供应商
239
第六条
主要材料拟选用品牌
239
第四节
主要周转材料需求计划
247
第十五章
应急预案
250
第一节
安全事故应急预案
250
第一条
安全事故应急预案组织机构
250
第二条
应急措施
252
第三条
安全事故处置程序及抢险措施
254
第二节
质量事故应急预案
256
第一条
质量事故处理措施
257
第二条
质量事故处理程序
258
第三节
消防应急预案
259
第一条
消防应急预案目的
260
第二条
消防应急预案组织
260
第三条
消防事故应急处理程序
260
第四条
消防预备预案
263
第五条
消防应急措施
263

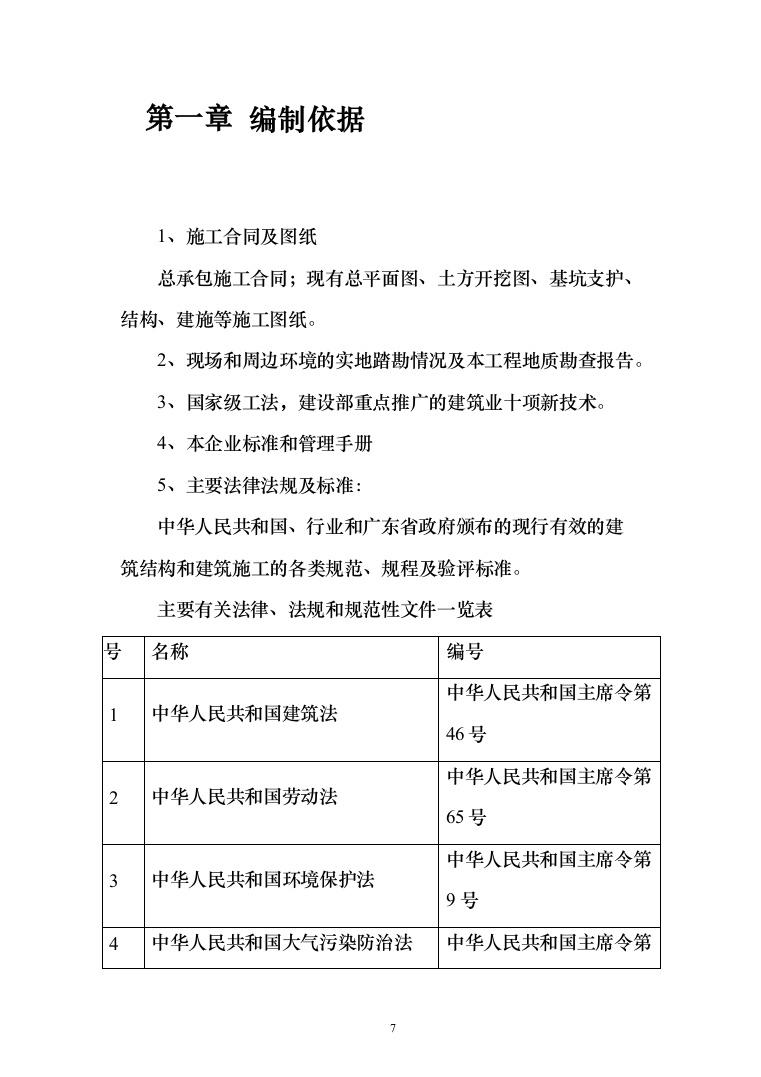

编制依据
1、施工合同及图纸
总承包施工合同;现有总平面图、土方开挖图、基坑支护、结构、建施等施工图纸。
2、现场和周边环境的实地踏勘情况及本工程地质勘查报告。
3、国家级工法,建设部重点推广的建筑业十项新技术。
4、本企业标准和管理手册
5、主要法律法规及标准:
中华人民共和国、行业和广东省政府颁布的现行有效的建筑结构和建筑施工的各类规范、规程及验评标准。
主要有关法律、法规和规范性文件一览表
序 号
名称
编号
1
中华人民共和国建筑法
中华人民共和国主席令第 46号
2
中华人民共和国劳动法
中华人民共和国主席令第 65号
3
中华人民共和国环境保护法
中华人民共和国主席令第9 号
4
中华人民共和国大气污染防治法
中华人民共和国主席令第 3 1 号
5
中华人民共和国固体废物污染环境 防治法
中华人民共和国主席令第 31号
6
中华人民共和国环境噪声污染防治 法
中华人民共和国主席令第 7 7 号
序 号
名称
编号
7
中华人民共和国传染病防治法
中华人民共和国主席令第 17号
8
中华人民共和国职业病防治法
中华人民共和国主席令第 60号
9
中华人民共和国安全生产法
中华人民共和国主席令第 70号
10
中华人民共和国清洁生产促进法
中华人民共和国主席令第 72号
11
中华人民共和国合同法
中华人民共和国主席令第 15号
12
建设工程质量管理条例
国务院令第279号发布
13
建设工程安全生产管理条例
国务院令第393号发布
14
中华人民共和国计量法
15
突发公共卫生事件应急条例
16
建设项目职业病危害分类管理办法
17
建筑安全生产监督管理规定
建设部令第13号发布
18
建设工程施工现场管理规定
建设部令第15号发布
19
建筑装饰装修管理规定
建设部令第46号
20
房屋建筑工程质量保修办法
建设部令第80号
21
房屋建筑工程和市政基础设施工程 竣工验收备案管理暂行办法
建设部令第78号
22
民用建筑节能管理规定
建设部第143号令
23
建筑业推广应用十项新技术
2010版
序 号
名称
编号
24
工程建设标准强制性条文(房屋建筑
部分)
主要国家标准规范一览表
序 号
标准名称
标准编号
1
《建筑地基基础工程施工质量验收规范》
GB50202-2018
2
《屋面工程质量验收规范》
GB50207-2012
3
《地下防水工程质量验收规范》
GB50208-2011
4
《砌体结构工程施工质量验收规范》
GB50203-2011
5
《混凝土结构工程施工规范》
GB50666-2011
6
《大体积混凝土施工规范》
GB50496-2018
7
《混凝土质量控制标准》
GB50164-2011
8
《混凝土结构工程施工质量验收规范》
GB50204-2015
9
《钢管混凝土工程施工质量验收规范》
GB50628-2010
10
《建筑施工组织设计规范》
GB/T50502-2009
11
《工程建设施工企业质量管理规范》
GB/T50430-2017
12
《建筑设计防火规范》
GB50016-2014
13
《钢结构工程施工质量验收规范》
GB50205-2001
14
《混凝土外加剂应用技术规范》
GB50119-2013
15
《建筑结构检测技术标准》
GB50344-2004
16
《工程测量规范》
GB50026-2007
17
《建筑工程施工质量评价标准》
GB/T50375-2016
18
《建筑防腐蚀工程施工及验收规范》
GB50212-2014
序 号
标准名称
标准编号
19
《建筑内部装饰防火施工及验收规范》
GB50354-2005
20
《民用建筑工程室内环境污染控制规范》
GB50325-2010
21
《建筑节能工程施工质量验收规范》
GB50411-2019
22
《人民防空工程施工及验收规范》
GB50134-2004
23
《建筑物防雷工程施工与质量验收规范》
GB50601-2010
24
《绿色建筑评价标准》
GB/T50378-2014
25
《建筑工程绿色施工评价标准》
GB/T50640-2010
26
《建设工程项目管理规范》
GB/T50326-2017
27
《建筑项目工程总承包单位管理规范》
GB/T50358-2017
28
《施工企业安全生产管理规范》
GB50656-2011
29
《建设工程施工现场消防安全技术规范》
GB50720-2011
30
《起重机械安全规程》
GB6067.1-2010
31
《低压配电系统设计规范》
GB50054-2011
32
《供配电系统设计规范》
GB50052-2009
33
《建筑照明设计标准》
GB50057-2010
34
《通用用电设备配电设计规范》
GB50055-2011
35
《电力工程电缆设计规范》
GB50217-2018
36
《建筑物电子信息系统防雷技术规范》
GB50343-2012
37
《火灾自动报警系统设计规范》
GB50116-2013
38
《综合布线系统工程设计规范》
GB50311-2016
39
《电子信息系统机房设计规范》
GB50174-2017
40
《安全防范工程技术规程》
GB50348-2018
41
《出入口控制系统工程设计规范》
GB50396-2007
序 号
标准名称
标准编号
42
《视频安防监控系统工程设计规范》
GB50395-2007
43
《采暖通风与空气调节设计规范》
GB50019-2015
44
《自动喷水灭火系统设计规范》
GB50084-2017
45
《建筑灭火器配置设计规范》
GB50140-2005
46
《建筑工程施工质量验收统一标准》
GB50300-2013
47
《建筑装饰装修工程质量验收规范》
GB50210-2018
48
《砌体工程现场检测技术标准》
GB/T50315-2011
49
《防水材料,第二部分:止水带》
GB14173.2-2014
50
《防水材料,第三部分:遇水膨胀橡胶》
GB14173.3-2014
51
《白色硅酸盐水泥》
GB/T2015-2017
52
《聚合物水泥防水涂料》
GB/T23445-2009
53
《墙体材料应用统一技术规范》
GB50574-2010
54
《通用硅酸盐水泥》
GB175-2007
55
《建筑外墙外保温用岩棉制品》
GB/T25975-2010
56
《建筑保温砂浆》
GB/T20473-2006
57
《绝热用玻璃棉及其制品》
GB/T13350-2017
58
《钢筋混凝土用钢第1部分:热轧光圆钢 筋》
GB1499.1-2017
59
《钢筋混凝土用钢第2部分:热轧带肋钢 筋》
GB1499.2-2018
60
《钢筋混凝土用钢第3部分:钢筋焊接网》
GB/T1499.3-2010
61
《冷轧带肋钢筋》
GB13788-2017
62
《改性沥青聚乙烯胎防水卷材》
GB/T14967-2009
序 号
标准名称
标准编号
63
《建筑防蚀工程质量检验评定标准》
GB/T50224-2018
64
《建筑地面工程施工质量验收规范》
GB50209-2010
65
《建筑用轻钢龙骨》
GB/T11981-2008
66
《建筑灭火器配置验收及检查规范》
GB50444-2008
67
《固定消防炮灭火系统施工与验收规范》
GB50498-2009
68
《起重机钢丝绳保养、维护、安装、检验 和报废》
GB/T5972-2016
69
《起重机安全使用第3部分:塔式起重机》
GB/T23723.3-2010
70
《土方机械安全第1部分:通用要求》
GB25684.1-2010
71
《铝合金结构工程施工质量验收规范》
GB50576-2010
主要行业规范标准一览表
序 号
名称
标准编号
1
《铝合金门窗工程技术规范》
JGJ214-2010
2
《冷轧带肋钢筋混凝土结构技术规程》
JGJ95-2011
3
《钢筋锚固板应用技术规程》
JGJ256-2011
4
《建筑涂饰工程施工及验收规程》
JGJ/T29-2015
5
《蒸压加气混凝土应用技术规程》
JGJ/T17-2008
6
《混凝土小型空心砌块建筑技术规程》
JGJT14-2011
7
《混凝土泵送施工技术规程》
JGJ/T10-2011
8
《建筑砂浆基本性能试验方法标准》
JGJ/T70-2009
9
《钢筋焊接及验收规程》
JGJ14-2012
序 号
名称
标准编号
10
《钢筋焊接接头试验方法标准》
JGJ/T27-2014
11
《钢筋机械连接技术规程》
JGJ107-2016
12
《混凝土中钢筋检测技术规程》
JGJ/T152-2008
13
《建筑工程检测试验技术管理规范》
JGJ190-2010
14
《房屋建筑与市政基础设施工程检测分类 标准》
JGJ/T141-2017
15
《钢筋阻锈剂应用技术规程》
JGJ/T192-2009
16
《预拌砂浆应用技术规程》
JGJ/T223-2010
17
《抹灰砂浆技术规程》
JGJ/T220-2010
18
《建筑工程大模板技术规程》
JGJ/T74-2017
19
《建筑地基处理技术规程》
JGJ79-2012
20
《地下工程渗漏治理技术规程》
JGJ/T212-2010
21
《建筑外墙防水工程技术规程》
JGJ/T235-2011
22
《建筑涂饰工程施工及验收规程》
JGJ/T29-2015
23
《建筑工程饰面粘结强度检验标准》
JGJ/T110-2017
24
《建筑外墙用腻子》
JG/T157-2009
25
《外墙饰面砖工程施工及验收规程》
JGJ126-2015
26
《建筑施工现场环境与卫生标准》
JGJ146-2013
27
《塑料门窗工程技术规程》
JGJ103-2008
28
《建筑门窗工程检测技术规程》
JGJ/T205-2010
29
《建筑外窗气密、水密、抗风压性能现场检 测方法》
JG/T211-2007
30
《建筑轻质条板隔墙技术规程》
JGJ/T157-2014
序 号
名称
标准编号
31
《纤维石膏空心大板复合墙体结构技术规 程》
JGJ217-2010
32
《公共建筑节能检测标准》
JGJ/T177-2009
33
《外墙外保温工程技术规程》
JGJ144-2019
34
《建筑变形测量规程》
JGJ8-2016
35
《建筑施工塔式起重机安装、使用、拆卸安 全技术规程》
JGJ196-2010
36
《建筑施工安全检查标准》
JGJ59-2011
37
《建筑施工高处作业安全技术规范》
JGJ80-2016
38
《建筑施工升降机安装、使用、拆卸安全技 术规程》
JGJ215-2010
39
《建筑机械使用安全技术规范》
JGJ33-2012
40
《施工现场机械设备检查技术规程》
JGJ160-2016
41
《建筑施工门式钢管脚手架安全技术规程》
JGJ128-2010
42
《建筑施工模板安全技术规范》
JGJ162-2008
43
《建筑施工扣件式钢管脚手架安全技术规 范》
JGJ130-2011
44
《施工企业安全生产评价标准》
JGJ/T77-2010
45
《施工现场临时建筑物技术规范》
JGJ/T188-2009
工程概况
工程建设概况
拟建的XX小学整体拆建工程场地位于XX市XX区XX路XX号景田东路35号,场地东侧邻景田东路,南侧邻景田综合市场,西侧邻景田路,北侧邻商报路。项目总用地面积9173.91m²,总建筑面积29661.53m²。本建设项目主要为1栋小学教学楼,地上6层,地下2层,建筑高度23.95m。
图2.1-1XX小学整体拆建工程效果图工程建设概况见表2.1-1所示。
表2.1-1工程建设概况
工程名称
XX小学整体拆建工程
工程性质
学校
总建筑面
积
约29661.53平方米
总占地面 积
9173.91平方米
代建单位
XX省建筑设计研究院
设计单位
XX省建筑设计研究 院
委托单位
XX市XX区XX路XX号教 育局
监理单位
广东建设工程监理有限
公司
详勘单位
XX省建筑设计研究院
总承包单
位
XXX有限公司
质量要求
质量要求:合格。
创优要求:确保深圳市优质工程(金牛奖)。
工期要求
工程开工日期:2019年12月8日,竣工日期:2021年 04月13日,总工期513日历天。
安全要求
严格执行国家、广东省、深圳市文明施工管理规定和标准, 严格按《深圳市建设工程现场文明施工管理办法》组织施工, 全面开展创建文明示范工地的活动。
工程地址
XX市XX区XX路XX号景田东路35号
工程承包
范围
XX区XX小学整体拆建工程施工总承包工程设计图纸及合
同约定范围内的全部工作内容,主要工作内容包括但不限于: 基坑支护、土石方工程、桩基础、地基与基础工程、主体结构 工程、建筑装饰装修工程、建筑屋面及防水工程、建筑给排水 工程、建筑电气工程、智能化建筑工程、通风与空调工程、消 防工程、电梯工程、幕墙工程、室外安装工程、室外环网、室 外园林环境及附属工程、配套市政工程、人防工程、太阳能工 程、地下室工程、机械停车设备、车库道闸系统与交通设施工 程、发电机、泛光照明工程、金属门窗工程、钢结构工程、外 水外电、高低压配电工程、燃气工程及室外配套(含临时给排 水)工程、 白蚁防治工程、户外时钟、直饮水、硅PU和塑胶跑 道、EPDM、人造草、体育设施、运动场地、旗杆、三网工程、 学校食堂、显示屏、阶梯教室以及总承包范围内的相应检测工
程、市政管线和电力管线改迁、原有围墙的拆除、垃圾清理及 与本项目相关的其他所有工程。含本工程所需的所有深化设计, 以及施工阶段BIM模型的应用与深化。
主要施工条件
项目主要施工条件详见下表:
表2.6-1主要施工条件
序 号
项 目
内容
1
工程 地理 位置
拟建的XX小学整体拆建工程位于XX市XX区XX路XX号
,
本项目北临商报路,西接景田路,西面有地铁9号线经过,东 面为景田东路,周边交通便利,地势较为平坦。工程位置及周 边道路情况见图1.1.3-1所示。具体位置详见下图:
序 号
项 目
内容
2
施工 区域 地形
场地原始地貌单元为山前冲洪积阶地,后经人工回填改造 成建设用地,地面建筑现已全部拆除,仅保留有场地周围树木
,
用地方正,场地平整,地面高程43.40~45.56m,最大相对高 差2.16m
3
周边 环境 情况
场地东侧邻白灰围三路,南侧邻白灰围二路,西侧邻城市 主干道黄阁路(下方有在建地铁9号线距离基坑约34m),北
侧邻白灰围一路。
4
建设 地点 气候 状况
XX市属亚热带海洋性气候,地处北回归线以南,属亚热 带海洋性季风气候。由于受海陆分布和地形等因素的影响,春 季,常出现阴雨天气;初夏,常有雷暴雨,盛夏,会出现晴热 天气,台风也频频影响我市;初秋台风仍较活跃,常有冷空气 入侵我市,气温明显下降,秋未,天气清爽,晴天较多,冬暖 而时有阵寒。全年气候温和湿暖,夏长冬短,雨量充沛, 日照 充足,干、湿分明。
深圳年日照时数1933.8小时,太阳年辐射量5225兆焦耳 /平方米,年平均相对湿度77%。年平均蒸发量1755.4mm。
根据深圳气象站资料,多年平均气温为22.0℃,1月最冷, 月平均最低气温为11.4℃;7月最热,月平均最高温度29.5℃ ; 极端最低气温0.2℃,极端最高气温38.7℃ 。年平均无霜期
355天,霜冻机率很小。
深圳年平均降水量为1966.3mm,地域分布自东向西减少,
序 号
项 目
内容
东南部年平均雨量达2200mm以上,西北部地区只有约1500mm。 降水主要集中在夏季(占45%~47%)和秋季(占34%~36%), 其次是春季(占12%~16%),冬季为旱季(占4%左右)。雨
量年际变化较大。
5
风
全年主要风向为东风和北东风,多年平均风速2.6m/s
3.6m/s。由于本区位置濒海,台风的影响较显著。台风影响时
间为5~12月,以6~10月较多,尤以7~9月为高峰期。1952 年~1978年,台风共121次,平均每年4.5次,78%集中在7
月~9月。最多年份有7次(1958),最少年份只有1次(1976
年)。1997年、1999年、2000年每年两次台风对深圳造成严 重影响,深圳均出现6~9级大风及强降雨过程。台风大风的 最大风速(2分钟的平均风速)和极大风速(瞬时风速)的风
向都以北东东和北东为主, 占42%~48%。最大风速主要是11
20m/s, 占80%,极大风速主要是10~29m/s, 占82%。最大风
速也有>30m/s的,共有2次;极大风速也有>40m/s的,共有 4次。
6
气象 灾害
深圳的主要气象灾害有台风、暴雨、洪涝、干旱等。
台风:台风是深圳发生最多、危害最大的灾害性天气。台 风影响时间为每年的5~12月,以6~10月较多,尤以7~9
月为高峰期,台风季节年平均82天,最长为174天(1974年), 最短1天(1968年、1981年、1982年)。如1997年、1999
年、2000年每年2次台风对深圳造成严重影响,深圳均出现6
9级大风并伴随有强降雨过程。
序 号
项 目
内容
暴雨:历次台风登陆和影响都含带来强降雨或暴雨。1957 年~1998年间有记载且危害较大的台风暴雨达21次,1997 年7月19日梧桐山100km²范围突降特大暴雨,24小时平均 降雨390mm,造成130多处山体滑坡;2005年6月21~24日
市气象台累计雨量达204.9mm,深圳东部大鹏半岛连续3天出 现100mm以上的大暴雨,南澳4天累计雨量达557mm。
7
工程 水文 地质 条件
根据钻探揭露,地层自上而下依次为:人工填土层(Q)、 第四系全新统冲洪积层(Q¹)、第四系不明成因堆积岩(Q#)、 第四系残积层(Q*¹)及石炭系测水组大理岩化灰岩、变质粉砂 岩、碳质粉砂岩、碳质板岩及灰岩(C1c)。地下水混合水位 埋深介于2.00~4.90m,高程介于38.69~42.16m。
8
施工 区域 管线 情况
基坑周边管线主要为电力、给水、雨水等管线,距离基坑 开挖边线较近,局部管线在基坑范围内,施工前应对基坑范围 内管线进行改迁。
9
建筑 物情 况
拟建场地原为XX区XX小学校址,地面建筑现已全部拆除, 仅保留有场地周围树木,用地方正,场地平整。
10
供水 、 供电 情况
现场临时水电未接通,需办理相关手续。
施工总体部署
项目管理组织机构
项目组织机构图3.1-1所示。
图3.1-1项目组织机构图
本工程项目管理采用职能式管理模式。整体组织管理包括企业保障层、总承包领导及管理层、专业施工作业组四个层面,项目管理组织层次见表3.1-2。
表3.1-2项目管理组织层次
序 号
层次
说明
1
总承包 管理层
针对XX小学拆建工程项目的特点,成立总包管理 部,由项目经理、技术负责人等项目主要人员组成领导 决策班子,各个部门组成总承包管理层。在项目实施的
过程中为项目正常实施协调内部资源和力量,为项目的 正常实施提供保障。
2
单 位 工 程领导、 管理层
以单位工程为个体,建立项目经理部,由项目经理 牵头,生产经理、技术负责人、商务经理、安全主任、 质检负责人等为核心领导班子,建立多个专业职能部 门,形成直接对单位工程组织施工、监督作业的总承包 管理层。
3
专业施
工作业
组
专业施工层是由各个专业分包单位和劳务分包组 成,负责对专业工程组织、施工的管理作业层。
项目管理人员拟配备情况详见表3.1-2,项目管理组织机构部门职责详见表3.1-3,项目管理组织机构主要岗位职责分工详见表3.1-4。
表3.1-2项目管理人员配备情况
序 号
部门名称
岗位名称
配备人数
备注
1
项目决策层(6)
项目经理
1
技术负责人
1
生产经理
1
质量主任
1
项目安全主任
1
商务经理
1
2
工程管理部(3)
生产经理
施工员
2
材料员
1
3
科技与设计管
技术负责人
理部
技术工程师
1
测量工程师
1
试验工程师
1
资料员
1
4
质量管理部
质量总监
1
5
安全环境管理 部
安全总监
安全员
1
6
商务管理部
商务经理
预算员
1
7
BIM工作室
BIM工程师
1
8
合计
17
表3.1-3项目管理组织机构部门职责
序 号
岗 位
主要管理职责
1
科 技与 设计 管理 部
1)负责科学技术开发和总结工作;
2)负责制定总进度计划;
3)负责技术资料统一上报、统一发放、统一收集整理,建立包 括各分包工程在内的工程统一档案;
4)积极推广新技术、新工艺,开展创优活动、降低施工成本, 督促、指导项目贯标工作的正常进行;
5)负责审核项目各种专项技术方案、技术变更的上报并跟踪取 回雇主、监理的审批回文,并追踪、监督及方案的落实工作;
6)负责项目的质量管理工作;
7)贯彻国家及当地有关工程施工规范、质量标准,确保工程总 体质量目标和阶段质量目标的实现;
8)负责组织编制项目质量计划并监督实施,将项目质量目标的 进行分解落实,加强过程控制和日常管理,保证项目质量保证体 系有效运行;
9)负责实施项目过程中工程质量的质检工作,加强各分部分项 工程的质量控制,对达不到质量要求的部位行使“一票否决权 ”, 并进行整改;
10)对个专业分包单位的质量检查和监督,确保各专业分包单 位的质量符合规范要求;
11)负责工程创优和评奖的策划、组织、资料准备和日常管理 工 作 ;
12)负责工程竣工后的工程的竣工验收备案工作,在自检合格 的基础上向业主提交工程质量合格证明书,并提请业主组织工程 竣工验收;
13)负责工程的钢结构、幕墙、机电安装等专业进行深化理解;
14)协调、督促、审查各专业分包单位提出工程的深化设计成 果 ;
15)对工程各专业进行深化理解,并对细部做法做出详细设计;
16)负责与设计单位的对接和协调工作。
2
工 程管 理部
1)负责工程施工组织、计划落实、方案编制及实施,并进行工 序控制和施工协调;
2)进行质量、安全、环保等方面管理和配合协调;完成施工前 期准备工作;
3)根据工程进度提出相应的进度计划、资源计划,并落实实施;
4)负责施工现场管理,与业主和监理进行施工生产方面的业务 联系和对接;
5)负责编制施工进度总控计划及职责范围内的分级进度计划, 同时根据工程施工进度计划及时编制符合实际情况的调整进度 计 划 ;
6)负责审核各专业分包单位的施工进度计划,对各专业分包单 位的进度计划的实施过程进行监控,并根据反馈信息及时发现问 题 ;
7)负责提请和安排项目的内部生产协调例会,协调各专业分单 位之间的施工问题,建立合理完善的施工秩序,负责对各个专业 分包单位的后勤管理与协调。
3
商 务 合
1)负责项目预算成本的编制和成本控制工作;
2)负责分包招标文件的编制工作;负责分包商选择工作;参与 供应商的选择工作;
3)参与项目质量保证计划的编制工作;配合财务编制开支预算 和资金计划;
4)负责与业主和分包的结算工作,编制项目月度请款、分包付 款文件 ;
5)负责项目合同管理、造价确定以等事务的日常工作;
6)负责准备竣工决算报告其他与商务方面的工作。
4
安 全 环
1)负责项目安全生产、文明施工和环境保护工作;
2)负责编制项目职业健康安全管理计划、环境管理计划和管理 制度并监督实施,制定员工安全培训计划,并负责组织实施;
3)负责每周的全员安全生产例会,定期和不定期组织安全生产 和文明施工的检查,加强安全监督管理、消除施工现场安全隐患;
4)负责安全目标的分解落实和安全生产责任制的考核评比,确 保安全方面创优的组织和管理活动有效进行;
5)负责项目安全应急预案的编制,进行安全应急演练,保证项 目施工生产正常进行
小学整体拆建工程投标技术方案(264页)(2024年修订版).docx
