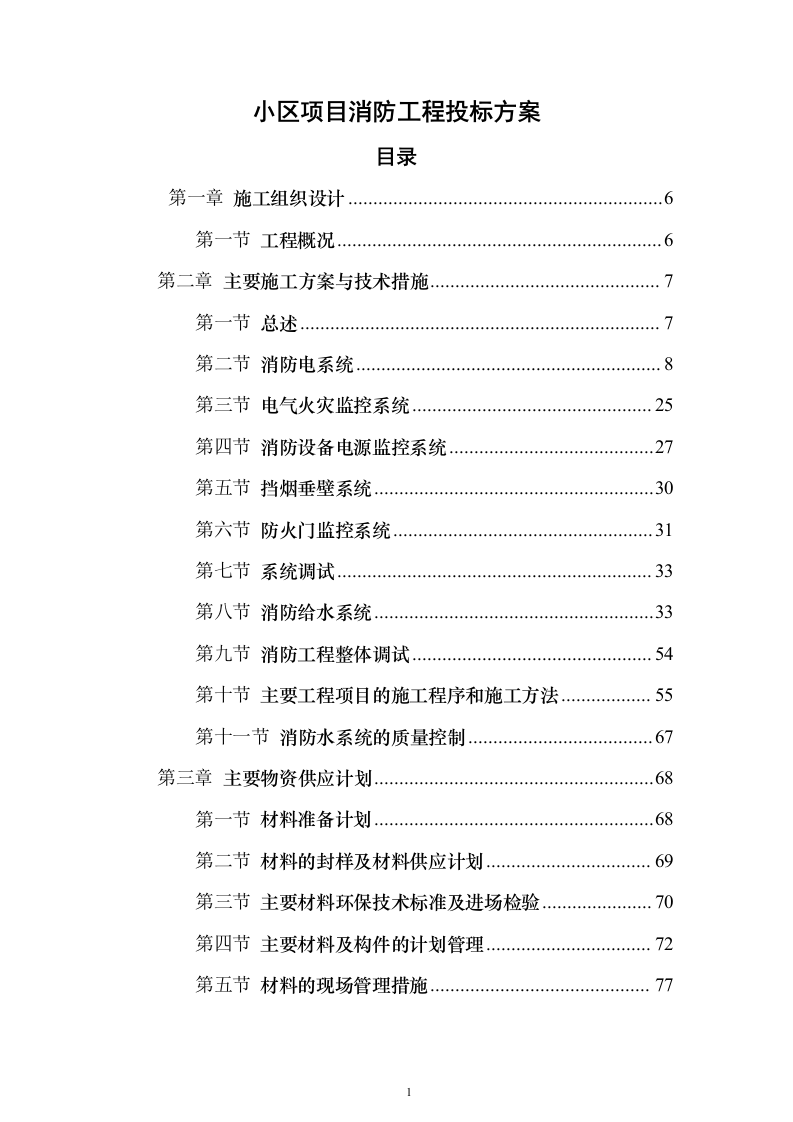

小区项目消防工程投标方案
目录
第一章
施工组织设计
6
第一节
工程概况
6
第二章
主要施工方案与技术措施
7
第一节
总述
7
第二节
消防电系统
8
第三节
电气火灾监控系统
25
第四节
消防设备电源监控系统
27
第五节
挡烟垂壁系统
30
第六节
防火门监控系统
31
第七节
系统调试
33
第八节
消防给水系统
33
第九节
消防工程整体调试
54
第十节
主要工程项目的施工程序和施工方法
55
第十一节
消防水系统的质量控制
67
第三章
主要物资供应计划
68
第一节
材料准备计划
68
第二节
材料的封样及材料供应计划
69
第三节
主要材料环保技术标准及进场检验
70
第四节
主要材料及构件的计划管理
72
第五节
材料的现场管理措施
77
第四章
主要施工机械、设备进场计划
85
第一节
机械设备投入计划
85
第二节
机械设备配备原则
87
第三节
施工机具准备
89
第四节
检测设备准备
89
第五节
主要施工机械、设备使用的保证措施
90
第五章
劳动力安排计划
90
第一节
劳动力配置及保障措施
90
第二节
对技工素质的控制措施
91
第三节
人员调配计划
92
第四节
劳动力安排保证措施
94
第六章
确保工程质量的技术组织措施
95
第一节
质量管理体系和质量保证体系
95
第二节
质量保证措施
100
第三节
质量创优规划
107
第四节
工程创优实施流程图
110
第五节
工程创优技术措施
111
第七章
确保安全生产的技术组织措施
113
第一节
安全保证体系
113
第二节
建立安全管理组织机构
113
第三节
具体保证制度
114
第四节
安全生产保证措施
115
第五节
保安及门卫管理
122
第六节
工地消防管理
123
第七节
工地卫生管理
123
第八节
现场安全管理规定
124
第八章
确保工期的技术组织措施
125
第一节
组织及技术保证措施
125
第二节
施工力量迅速进场
126
第三节
施工准备抓早抓紧
126
第四节
施工组织不断优化
127
第五节
建立调度指挥系统
127
第六节
动态管理优化组合、加强进度计划管理
127
第七节
编制资金使用计划,实行内部经济承包责任制
128
第八节
安排好冬、雨季的施工
129
第九节
节假日保证工期的特殊措施
129
第九章
确保文明施工的技术组织措施
130
第一节
安全施工管理体系
130
第二节
安全施工措施
136

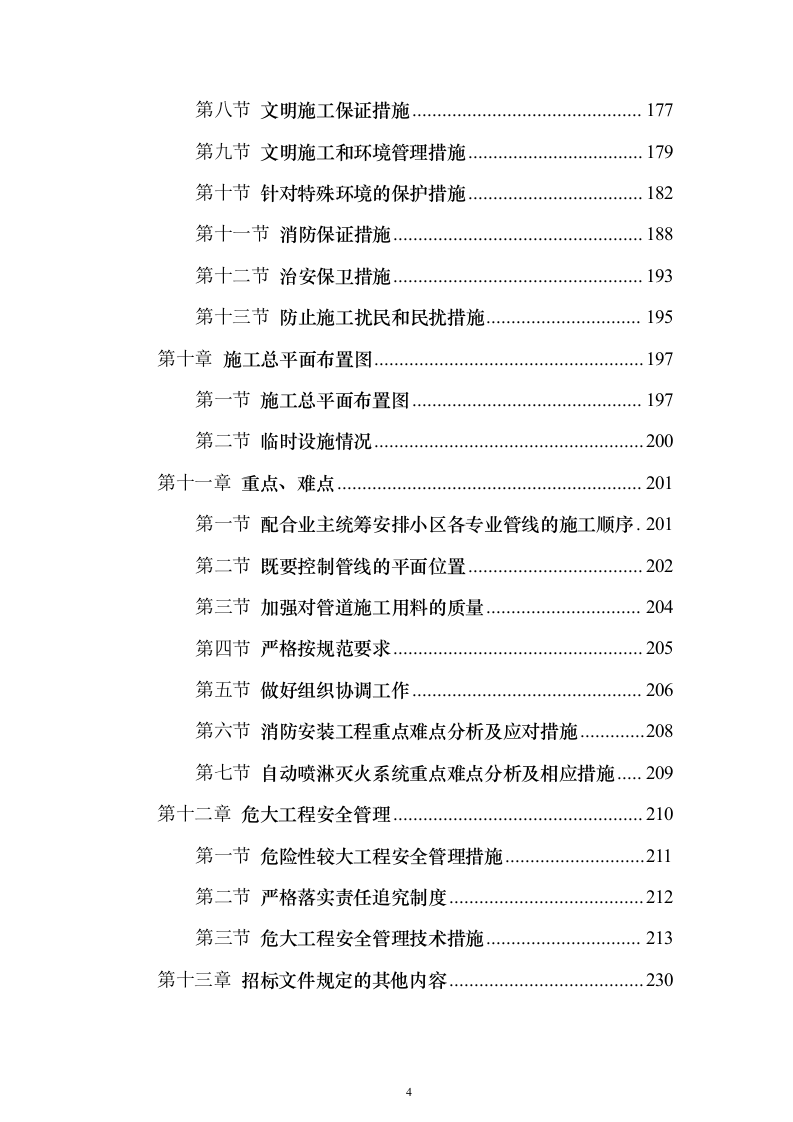

第三节
现场防火、防触电、防污染等保证措施
147
第四节
文明施工目标
159
第五节
文明施工及环境保护因素的识别及管理措施
160
第六节
文明施工及环境保护体系
164
第七节
文明施工及环境保护规划
166
第八节
文明施工保证措施
177
第九节
文明施工和环境管理措施
179
第十节
针对特殊环境的保护措施
182
第十一节
消防保证措施
188
第十二节
治安保卫措施
193
第十三节
防止施工扰民和民扰措施
195
第十章
施工总平面布置图
197
第一节
施工总平面布置图
197
第二节
临时设施情况
200
第十一章
重点、难点
201
第一节
配合业主统筹安排小区各专业管线的施工顺序
201
第二节
既要控制管线的平面位置
202
第三节
加强对管道施工用料的质量
204
第四节
严格按规范要求
205
第五节
做好组织协调工作
206
第六节
消防安装工程重点难点分析及应对措施
208
第七节
自动喷淋灭火系统重点难点分析及相应措施
209
第十二章
危大工程安全管理
210
第一节
危险性较大工程安全管理措施
211
第二节
严格落实责任追究制度
212
第三节
危大工程安全管理技术措施
213
第十三章
招标文件规定的其他内容
230
第一节
冬季和雨季施工方案
230
第二节
成品保护和工程保修工作的管理措施和承诺
243
施工组织设计
工程概况
1、项目招标人:XX安高房地产有限公司、XX省高速地产集团有限公司。
2、工程名称:XX·XX项目消防工程。
3、工程建设地点:XX市XX县城南新区望月路东、北蒙大道西、三友路北、濮水路南。
4、建设规模:XX2020-28号地块项目位于XX市XX县城南新区望月路东、北蒙大道西、三友路北、濮水路南,占地面积约97.16亩,总建筑面积约16.57万平方米
5、计划工期:390日历天,具体开工日期以发包人及监理人签发的开工令为准
6、工程内容:XX·XX项目消防工程包含但不限于;①消防水:室内外消火栓系统、自动喷淋系统;②消防电:室内外消防电气所有强电箱、柜内的消防控制设备安装及调试;③消防控室及消防泵房内设备;④通风及防排烟系统安装调试;⑤其他:挡烟垂壁、消防水池进水管、室外接合器等;具体详见图纸及工程量清单。
主要施工方案与技术措施
总述
本工程为XX·XX项目消防工程。项目位于项目位于XX市XX县城南新区。本项目包含室内消火栓系统、自动喷淋系统、消防自动报警系统、应急照明系统等,并保证通过消防、质监站等主管部门验收,并取得验收合格证。
根据本工程的特点,工程施工前期对土建单位完成管路、预埋件的预留、预埋进行清点及疏通;同时应积极协调建设单位及设计单位进行施工前的图纸会审,把施工图中存在的问题及今后可能存在的问题,提前解决,以便施工能够顺利开展。
本施工方案按消防电、消防水两部分内容编制:
消防电:消防穿线、消防报警设备、模块、消防广播、消防电话等,安装调试;应急照明系统管线、线盒预留预埋、穿线、灯具安装等深化设计、所需材料设备及部件的供货、安装、检验检测、联动调试、缺陷处理、验收及后期服务等所有工作。
消防水:消防水喷淋、室内消火栓系统等深化设计、所需材料设备及部件的供货、安装、检验检测、联动调试、缺陷处理、验收及后期服务等所有工作。

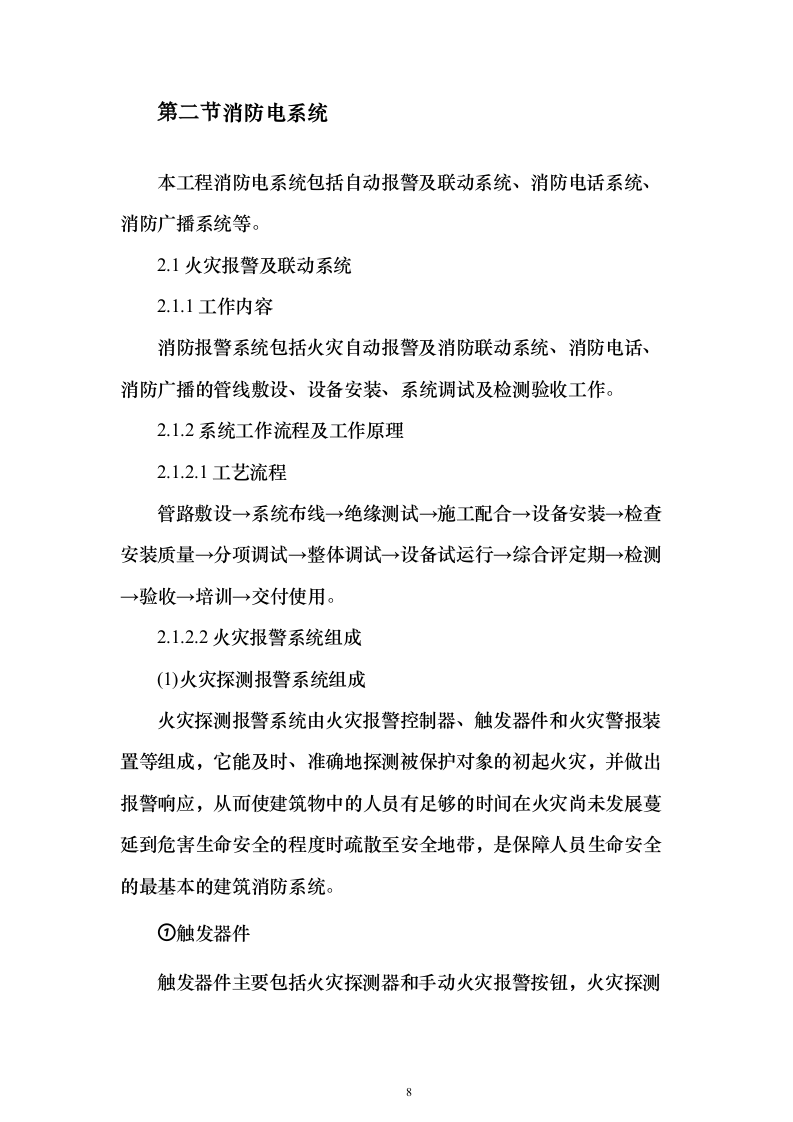

消防电系统
本工程消防电系统包括自动报警及联动系统、消防电话系统、消防广播系统等。
2.1火灾报警及联动系统
2.1.1工作内容
消防报警系统包括火灾自动报警及消防联动系统、消防电话、消防广播的管线敷设、设备安装、系统调试及检测验收工作。
2.1.2系统工作流程及工作原理
2.1.2.1工艺流程
管路敷设→系统布线→绝缘测试→施工配合→设备安装→检查安装质量→分项调试→整体调试→设备试运行→综合评定期→检测→验收→培训→交付使用。
2.1.2.2火灾报警系统组成
(1)火灾探测报警系统组成
火灾探测报警系统由火灾报警控制器、触发器件和火灾警报装置等组成,它能及时、准确地探测被保护对象的初起火灾,并做出报警响应,从而使建筑物中的人员有足够的时间在火灾尚未发展蔓延到危害生命安全的程度时疏散至安全地带,是保障人员生命安全的最基本的建筑消防系统。
①触发器件
触发器件主要包括火灾探测器和手动火灾报警按钮,火灾探测器是能对火灾参数(如烟、温度、火焰辐射、气体浓度等)响应,并自动产生火灾报警信号的器件。手动火灾报警按钮是手动方式产生火灾报警信号、启动火灾自动报警系统的器件。
②火灾报警装置

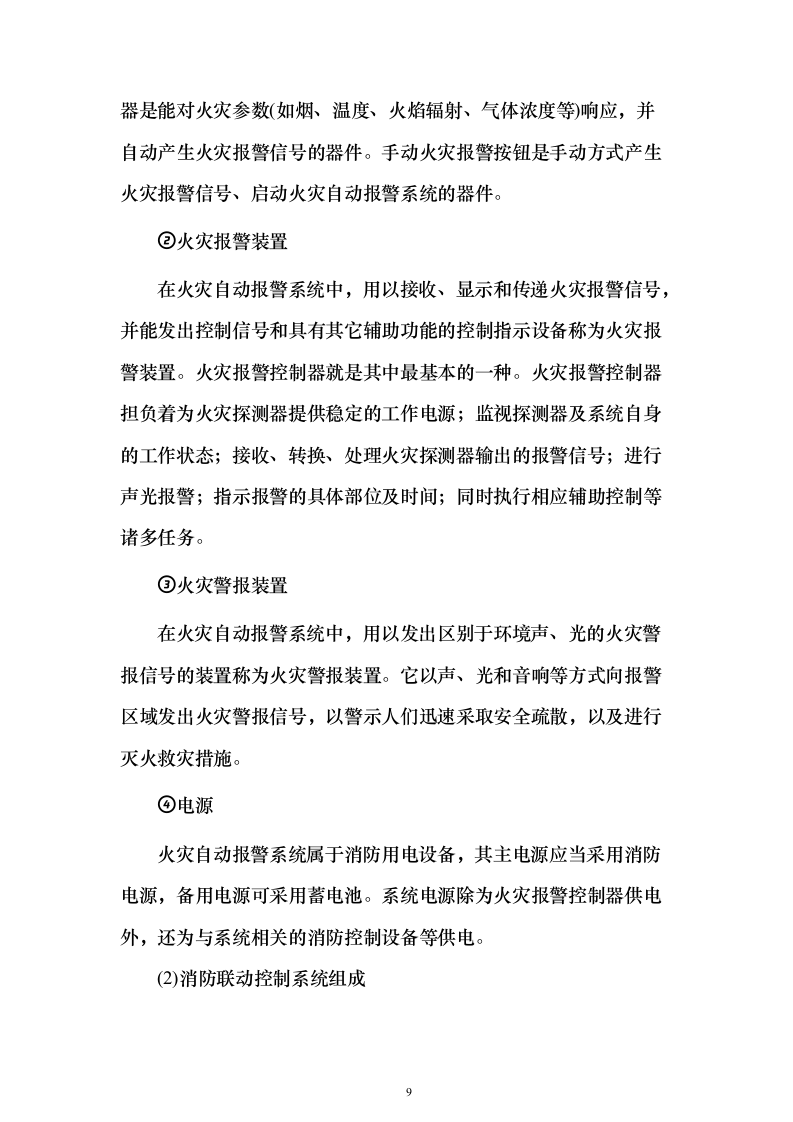

在火灾自动报警系统中,用以接收、显示和传递火灾报警信号,并能发出控制信号和具有其它辅助功能的控制指示设备称为火灾报警装置。火灾报警控制器就是其中最基本的一种。火灾报警控制器担负着为火灾探测器提供稳定的工作电源;监视探测器及系统自身的工作状态;接收、转换、处理火灾探测器输出的报警信号;进行声光报警;指示报警的具体部位及时间;同时执行相应辅助控制等诸多任务。
③火灾警报装置
在火灾自动报警系统中,用以发出区别于环境声、光的火灾警报信号的装置称为火灾警报装置。它以声、光和音响等方式向报警区域发出火灾警报信号,以警示人们迅速采取安全疏散,以及进行灭火救灾措施。
④电源
火灾自动报警系统属于消防用电设备,其主电源应当采用消防电源,备用电源可采用蓄电池。系统电源除为火灾报警控制器供电外,还为与系统相关的消防控制设备等供电。
(2)消防联动控制系统组成

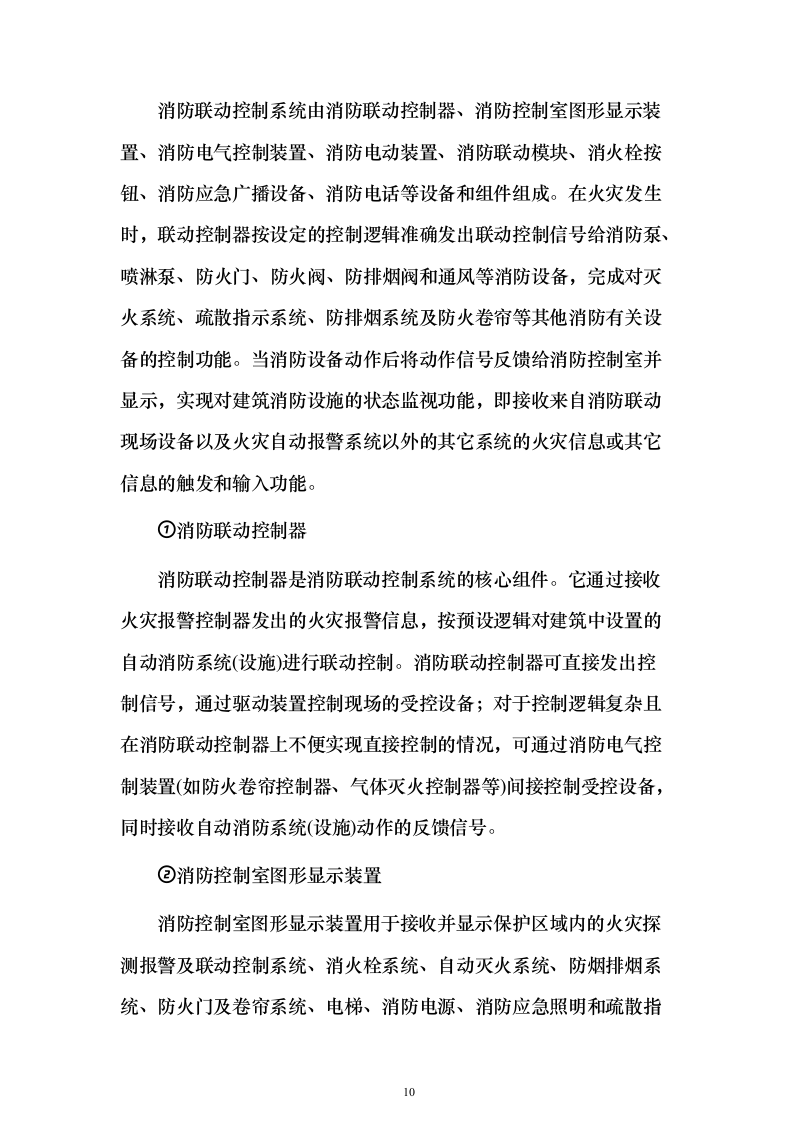

消防联动控制系统由消防联动控制器、消防控制室图形显示装置、消防电气控制装置、消防电动装置、消防联动模块、消火栓按钮、消防应急广播设备、消防电话等设备和组件组成。在火灾发生时,联动控制器按设定的控制逻辑准确发出联动控制信号给消防泵、喷淋泵
、
防火门、防火阀、防排烟阀和通风等消防设备,完成对灭火系统、疏散指示系统、防排烟系统及防火卷帘等其他消防有关设备的控制功能。当消防设备动作后将动作信号反馈给消防控制室并显示,实现对建筑消防设施的状态监视功能,即接收来自消防联动现场设备以及火灾自动报警系统以外的其它系统的火灾信息或其它信息的触发和输入功能。
①消防联动控制器
消防联动控制器是消防联动控制系统的核心组件。它通过接收火灾报警控制器发出的火灾报警信息,按预设逻辑对建筑中设置的自动消防系统(设施)进行联动控制。消防联动控制器可直接发出控制信号,通过驱动装置控制现场的受控设备;对于控制逻辑复杂且在消防联动控制器上不便实现直接控制的情况,可通过消防电气控制装置(如防火卷帘控制器、气体灭火控制器等)间接控制受控设备,同时接收自动消防系统(设施)动作的反馈信号。
②消防控制室图形显示装置
消防控制室图形显示装置用于接收并显示保护区域内的火灾探测报警及联动控制系统、消火栓系统、自动灭火系统、防烟排烟系统、防火门及卷帘系统、电梯、消防电源、消防应急照明和疏散指示系统、消防通信等各类消防系统及系统中的各类消防设备(设施)运行的动态信息和消防管理信息,同时还具有信息传输和记录功能。

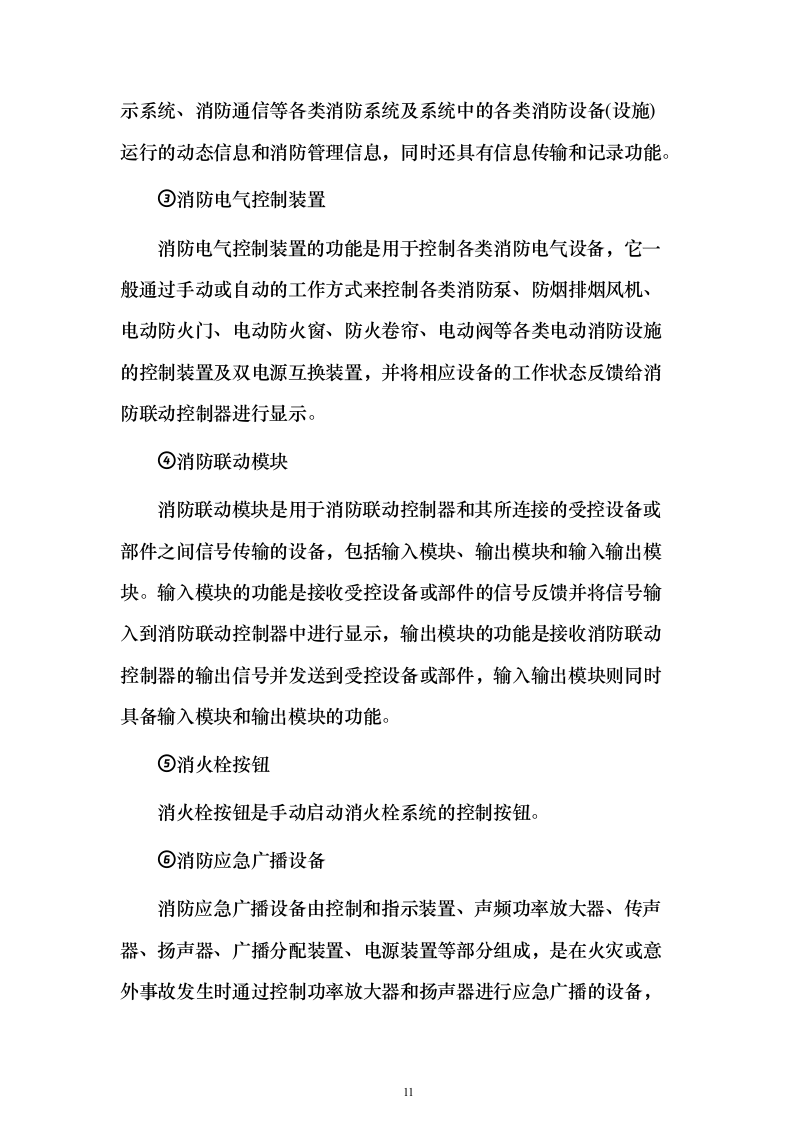

③消防电气控制装置
消防电气控制装置的功能是用于控制各类消防电气设备,它一般通过手动或自动的工作方式来控制各类消防泵、防烟排烟风机、电动防火门、电动防火窗、防火卷帘、电动阀等各类电动消防设施的控制装置及双电源互换装置,并将相应设备的工作状态反馈给消防联动控制器进行显示。
④消防联动模块
消防联动模块是用于消防联动控制器和其所连接的受控设备或部件之间信号传输的设备,包括输入模块、输出模块和输入输出模块。输入模块的功能是接收受控设备或部件的信号反馈并将信号输入到消防联动控制器中进行显示,输出模块的功能是接收消防联动控制器的输出信号并发送到受控设备或部件,输入输出模块则同时具备输入模块和输出模块的功能。
⑤消火栓按钮
消火栓按钮是手动启动消火栓系统的控制按钮。
⑥消防应急广播设备
消防应急广播设备由控制和指示装置、声频功率放大器、传声器、扬声器、广播分配装置、电源装置等部分组成,是在火灾或意外事故发生时通过控制功率放大器和扬声器进行应急广播的设备,它的主要功能是向现场人员通报火灾发生,指挥并引导现场人员疏散。

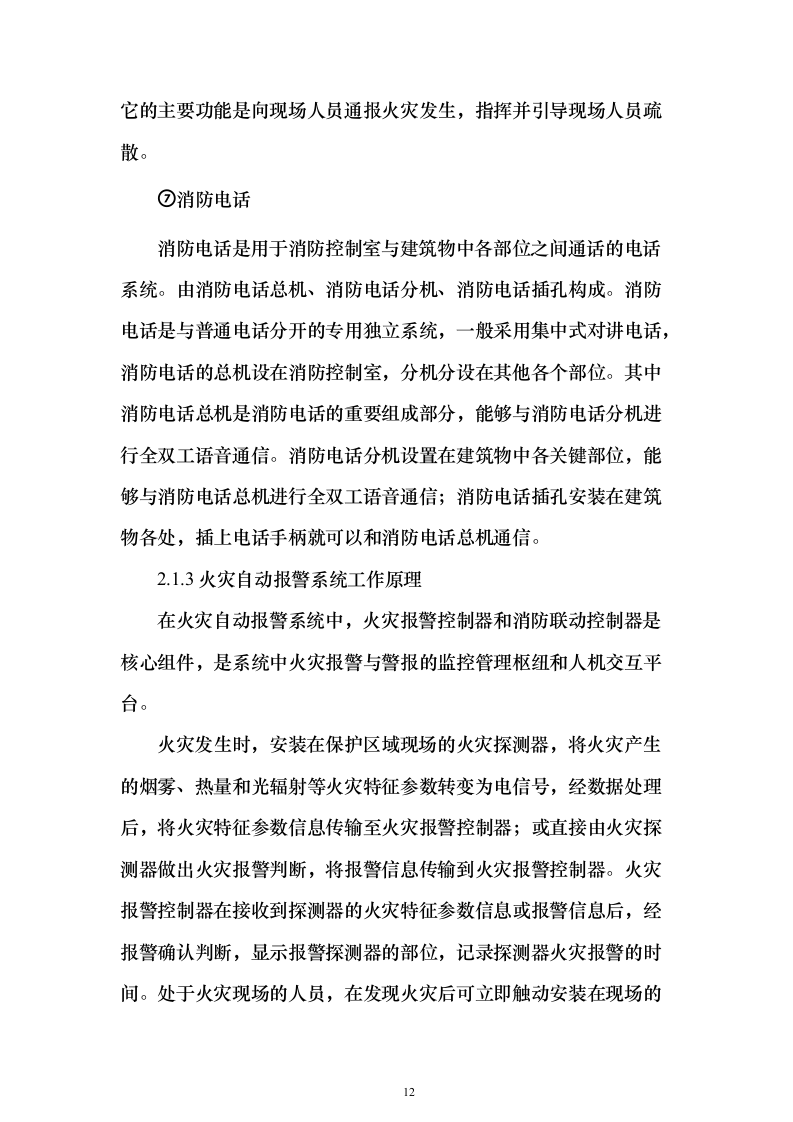

⑦消防电话
消防电话是用于消防控制室与建筑物中各部位之间通话的电话系统。由消防电话总机、消防电话分机、消防电话插孔构成。消防电话是与普通电话分开的专用独立系统,一般采用集中式对讲电话,消防电话的总机设在消防控制室,分机分设在其他各个部位。其中消防电话总机是消防电话的重要组成部分,能够与消防电话分机进行全双工语音通信。消防电话分机设置在建筑物中各关键部位,能够与消防电话总机进行全双工语音通信;消防电话插孔安装在建筑物各处,插上电话手柄就可以和消防电话总机通信。
2.1.3火灾自动报警系统工作原理
在火灾自动报警系统中,火灾报警控制器和消防联动控制器是核心组件,是系统中火灾报警与警报的监控管理枢纽和人机交互平台。
火灾发生时,安装在保护区域现场的火灾探测器,将火灾产生的烟雾、热量和光辐射等火灾特征参数转变为电信号,经数据处理后,将火灾特征参数信息传输至火灾报警控制器;或直接由火灾探测器做出火灾报警判断,将报警信息传输到火灾报警控制器。火灾报警控制器在接收到探测器的火灾特征参数信息或报警信息后,经报警确认判断,显示报警探测器的部位,记录探测器火灾报警的时间。处于火灾现场的人员,在发现火灾后可立即触动安装在现场的手动火灾报警按钮,手动报警按钮便将报警信息传输到火灾报警控制器,火灾报警控制器在接收到手动火灾报警按钮的报警信息后,经报警确认判断,显示动作的手动报警按钮的部位,记录手动火灾报警按钮报警的时间。火灾报警控制器在确认火灾探测器和手动火灾报警按钮的报警信息后,驱动安装在被保护区域现场的火灾警报装置,发出火灾警报,向处于被保护区域内的人员警示火灾的发生。
火灾探测报警系统的工作原理如图所示。
2.1.4消防联动控制系统
火灾发生时,火灾探测器和手动火灾报警按钮的报警信号等联动触发信号传输至消防联动控制器,消防联动控制器按照预设的逻辑关系对接收到的触发信号进行识别判断,在满足逻辑关系条件时,消防联动控制器按照预设的控制时序启动相应自动消防系统设施,实现预设的消防功能;消防控制室的消防管理人员也可以通过操作消防联动控制器的手动控制盘直接启动相应的消防系统设施,从而实现相应消防系统设施预设的消防功能。消防联动控制接收并显示消防系统设施动作的反馈信息。
消防联动控制系统的工作原理如下图所示。
2.2施工方法
线路敷设根据设计要求敷设,出消防控制室到配电间的线路、配电井内的线路沿桥架敷设,其他线路穿电管敷设。
2.2.1线路敷设:根据设计图纸,本工程二总线报警总线采用WDZDN-RYS-2*1.5,电源线采用WDZDN-BYJ-2*1.5,广播线采用WDZDN-RYS-2*1.5,电话线采用WDZDN-RYS-2*1.5,均穿金属钢管暗敷设于不燃烧体结构层内;顶板引至探测器部分的线路均穿包塑金属软管保护。
2.2.2设备的安装:探测器均吸顶安装;声光报警器、火灾显示盘、手动按钮、电话插孔等墙壁安装;各类模块根据所控消防外围设备可选择吸顶或墙壁安装;火灾报警主机琴台柜式安装。
2.3施工技术措施

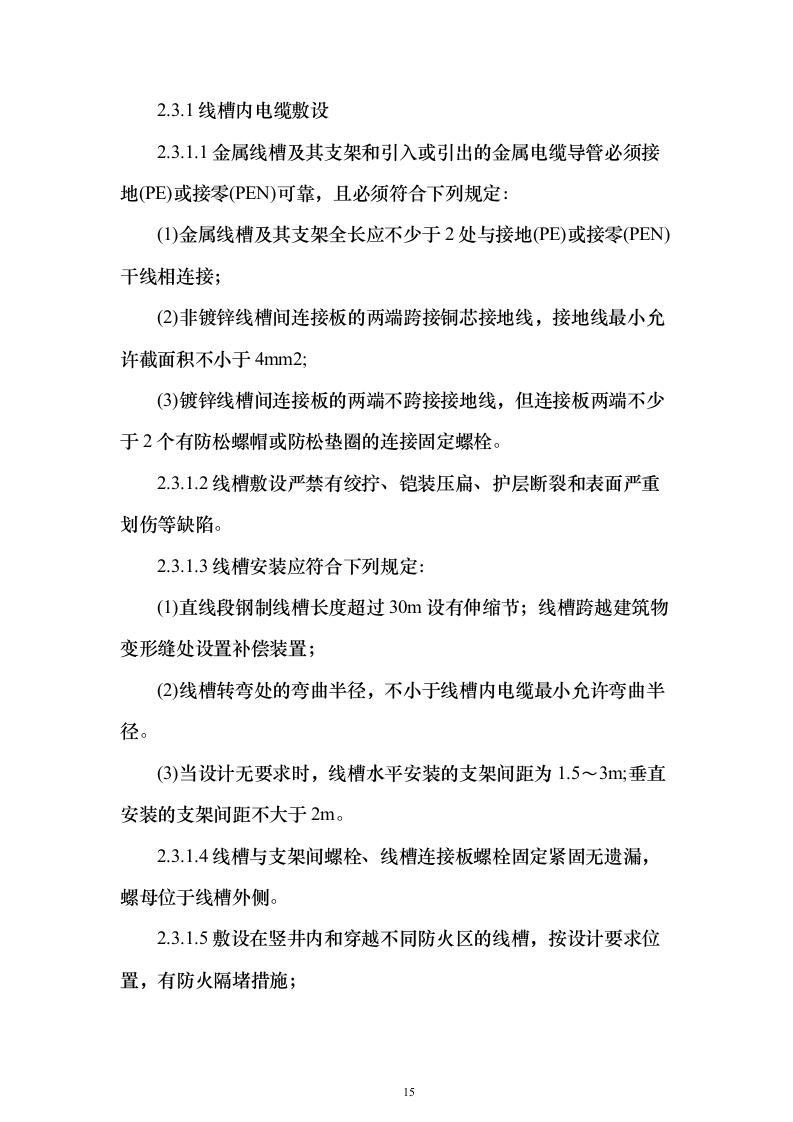

进场的设备材料必须有出厂合格证及相应质检报告,并及时取样,试验合格后,报建设单位及监理方同意后可通知使用。
2.3.1线槽内电缆敷设
2.3.1.1金属线槽及其支架和引入或引出的金属电缆导管必须接地(PE)或接零(PEN)可靠,且必须符合下列规定:
(1)金属线槽及其支架全长应不少于2处与接地(PE)或接零(PEN)干线相连接;
(2)非镀锌线槽间连接板的两端跨接铜芯接地线,接地线最小允许截面积不小于4mm2;
(3)镀锌线槽间连接板的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。
2.3.1.2线槽敷设严禁有绞拧、铠装压扁、护层断裂和表面严重划伤等缺陷。
2.3.1.3线槽安装应符合下列规定:
(1)直线段钢制线槽长度超过30m设有伸缩节;线槽跨越建筑物变形缝处设置补偿装置;
(2)线槽转弯处的弯曲半径,不小于线槽内电缆最小允许弯曲半径。
(3)当设计无要求时,线槽水平安装的支架间距为1.5~3m;垂直安装的支架间距不大于2m。
2.3.1.4线槽与支架间螺栓、线槽连接板螺栓固定紧固无遗漏,螺母位于线槽外侧。
2.3.1.5敷设在竖井内和穿越不同防火区的线槽,按设计要求位置,有防火隔堵措施;
2.3.1.6支架与预埋件焊接固定时,焊缝饱满;膨胀螺栓固定时,选用螺栓适配,连接紧固,防松零件齐全。
2.3.1.7线槽在顶棚内敷设时,由于建筑结构形式的不同(如模壳式结构),往往距顶板距离较大,造成支、吊架困难,不能保证1.5m
~
3m均匀间距。这时需制作特种支架来满足要求。
2.3.1.8线槽内电缆敷设应符合下列规定:
(1)大于45°倾斜敷设的电缆每隔2m处设固定点。
(2)全塑电缆垂直在线槽内敷设时,其固定点间距为1m。倾斜45°~90时,固定点间距为2m。
(3)电缆出入电缆沟、竖井、建筑物、柜(盘)、台处以及管子管口处等做密封处理。
(4)电缆敷设排列整齐,水平敷设的电缆,首尾两端、转弯两侧及每隔5~10m处设固定点。
2.4.2管线敷设
2.4.2.1管路预埋完毕,经检查合格后,进行线路敷设,线路敷设满足材料设备设计说明书要求。
2.4.2.2布线要求:
(1)火灾自动报警系统传输线路采用绝缘导线时,应采用金属电线管、薄壁及厚壁金属电线管或防火封闭式线槽保护方式进行布线。
(2)通讯和警报线路应穿金属管保护,并应暗敷在非燃烧体结构内,其保护层厚度不应小于30mm;如必须明敷时,应在金属管上采取防火保护措施。采用绝缘护套为非燃材料的电缆时,可不穿金属管保护,但应敷设在电缆井内。
(3)不同系统,不同电压,不同电流类别的线路,不应穿于同一根管内或线槽的同一槽孔内。
(4)横向敷设的报警系统传输线路如采用穿管布线时,不同防火分区的线路不应穿入同一根管内。
(5)弱电线路的电缆竖井应与强电线路的电缆竖井分别设置。如受条件限制必须合用同一竖井时,应分别布置在竖井的两侧。
(6)火灾探测器的传输线路应选择不同颜色的绝缘导线,同一工程中相同线别的绝缘导线颜色一致,接线端子应有标号。
(7)穿管绝缘导线或电缆的总截面积不应超过管内截面积的
40%,敷设于封闭线槽内的绝缘电线或电缆的总截面积不应大于线槽净截面积的50%。布线使用的管材,线槽及其附件均应采用阻燃(非燃性)材料制成。
2.4.2.3线路在管内敷设时,应保证穿同一管导线截面积的总和不超
过管内截面积的40%。
管内穿线时,应在建筑抹灰及地面工程结束后进行,在穿线前,应将管内的积水及杂物清除干净,且不同系统、不同电压等级的线路不应穿在同一管内。
2.4.2.4穿线时应使用穿线器,不得采用野蛮方式硬拉硬拽,导线末端应留有不小于20CM的余量,吊顶内或其它需要引下的地方,导线必须穿金属软管保护。
2.4.2.5导线在管内,不应有接头或扭结。连接时应采用焊接或端子压接,焊接时焊点要饱满,不得虚焊,不得采用带腐蚀性的助焊剂。
2.4.2.6线路敷设的质量,关系整个消防系统的运行稳定性与使用寿命。导线规格必须满足设计要求,符合国家有关规范。线路敷设完毕后,用500V的兆欧表进行绝缘测试,导线对地的绝缘电阻不应小于20兆欧。
2.4.3导线连接
导线连接的目地是使连接处的接触电阻最小,机械强度和绝缘强度均不降低。连接时正确区分线序。区分方法是:用绝缘导线的外皮颜色区分,使用仪表测试对号并做标记,确认无误后方可连接。
2.4.4金属软管安装
2.4.4.1金属软管的安装应符合下列要求:
(1)弯曲半径不应小于软管外径的6倍。
(2)固定点间距不应大于1m,管卡与终端、弯头中点的距离宜为
300mm。
(3)从接线盒、线槽等处引到探测器底部。
2.4.4.2金属软管应可靠接地,且不得作为设备的接地导体。
2.4.4.3钢管与设备间的电管宜采用金属软管或可挠金属电管;金属软管的长度不宜大于2m。
2.4.4.4金属软管应敷设在不易受机械损伤的干燥场所,且不应直埋于地下或混凝土中。当在潮湿等特殊场所使用金属软管时,应采用带有金属护套且附配套连接器件的防液型金属软管,其护套应经过阻燃处理。
2.4.5.5金属软管不应退绞、松散,中间不应有接头;与设备
、
器具连接时,应采用专用接头,连接处应密封可靠;防液型金属软管的连接处应密封良好。
2.4.5端子箱安装
2.4.5.1设置在专用竖井内的端子箱,应根据设计要求的高度及位置,采用金属膨胀螺栓将箱体固定在墙壁上(明装),管进箱处应
戴好护口,将干线电缆和支线分别引入。
2.4.5.2剥去电缆绝缘层和导线绝缘层,使用对线耳机,两人分别在线路两端逐根核对导线编号。
2.4.5.3将导线留有一定长度的余量,然后绑扎成束,分别设置在端子板两侧,左侧为控制中心引来的干线,右侧为火灾探测器及其它
设备的控制线路,在压接线前应再次摇测绝缘值。
2.4.5.4原则上先压接从中心引来的干线,后压接火灾探测器的线
路。
2.4.6设备安装
2.4.6.1探测器的安装
探测器安装应在装修结束后进行。
(1)在天花板预埋或吊顶骨架装入两个M4的螺丝,将底座固定在这两个螺丝上将两根总线连接到底座的2个接线端子上,探测器旋入底座中,安装接线示意图如下:
(2)为保证探测器正常工作,探测器的底座应固定可靠,其连接导线必需可靠压接或焊接,当采用焊接时,不得使用腐蚀性的助焊剂,外接导线应有0.15米的余量。
(3)底座安装完毕后地面清理干净,方可进行探测器安装。探测头只需轻轻卡入底座的卡槽即可。探测器的底部采用密封方式,侧面留有溢水孔;接线端子设计有防水护套保护,确保在有溢水或渗水的情况下,探测器仍能正常工作。
(4)探测器周围0.5米内,不应有遮挡物。
(5)探测器至空调送风口的水平距离不应小于1.5米,至多孔送风孔口的水平距离不应小于0.5米。
(6)安装完毕后的探测器应用探测器保护
罩进行保护,待施工现场清场后,调试时方可取下保护罩。
2.4.6.2手动报警按钮的安装
(1)手动报警按钮应设置在公共场所、经常有人出入的地方,而且是明显和便于操作的部位。
(2)手动报警按钮应安装在墙上距地面高度1.5米处,且应安装牢固不得倾斜。
(3)手动报警按钮外接导线应留有0.1米的余量,且在端部应有明显标志。
(4)整个手动按钮分底座与按钮本体两部分,底座仅有固定脚及接线端子,不含其它电路。安装时应先将底座用螺丝安装于墙壁上的暗装接线盒内,导线按编号接入相应接线端子,按钮底座与按钮本体采用插接方式。
2.4.6.3各类模块的安装
(1)各类模块包括单输入模块、单输入输出模块,模块的外型结构均相同。
(2)安装前应首先检查外壳是否完好无损,标识是否齐全,用途是否正确。
(3)模块由底壳与模块本体两部分组成,安装时首先将底壳安装牢靠,底壳的连接线极性准确无误后,进行本体安装。
(4)各类模块按厂家使用及安装说明和设计要求安装配线,合理布置,且应安装牢固端正,并标明用途标志和线号。
2.4.6.4声光报警控制器的安装
安装前应对其进行功能检查,不合格者,不得安装,安装位置依据设计要求或安装在距顶板20cm处,引入声光报警器的导线应留有不小于0.2m的余量。
2.4.6.5火灾显示盘的安装
安装前应对其进行功能检查,不合格者,不得安装,安装位置依据设计要求,引入显示器的导线应符合下列要求:不同电压等级、用途、电流类别的线分别绑扎成束引到端子排,导线应有适当余量,均应标明编号,并与图纸一致,字迹清晰不易退色;端子板的每个接线端,接线不得超过2根,导线留有不小于0.2米的余量。
2.4.6.6报警控制器的安装
(1)消防控制设备在安装前,应进行功能检查,不合格者,不得安装,安装前还应检查盘(柜)型号是否按设计要求排列。
(2)消防控制设备的外接导线,沿桥架进入消防控制柜,进入控制柜内的导线按用途绑扎成束,落地安装时,其底边宜高出地面0.05
~
0.2m。
(3)本工程消防控制器采用琴台式,可直接浮置于静电地板上。
(4)联接柜(盘)内的控制线,各回路的干线均应对号入座,不同电压等级、用途、电流类别的线分别绑扎成束引到端子板,端子板的每个接线端,接线不得超过2根,导线留有不小于20cm的余量,均应标明编号,并与图纸一致,字迹清晰不易退色。
(5)接入有明显标志及绝缘保护的220伏电源线及各柜(盘)内的蓄电池装好,控制器的主电源引入线应直接与消防电源连接,严禁使用电源插头,主电源应有明显标志。
(6)控制柜按设计要求进行排列,根据柜的固定孔距,从一端开始逐台就位,用膨胀螺栓固定,单列布置时,控制设备前的操作距离不应小于1.5m,双列布置时不应小于2m,盘后维修距离不应小于1m。
(7)控制器应可靠接地,工作接地时,电阻值要小于4欧姆,联合接地时,接地电阻值要小于1欧姆。接地线采用线芯不小于25平方毫米的铜芯绝缘导线或电缆。
2.4.6.7消防电话系统
本工程中消防电话系统选用二总线通讯方式,前端消防电话插孔与手动报警按钮一体式结构,安装方式详见手动报警按钮的安装。在各手动报警按钮旁设置的消防电话插孔,供消防或巡更保安人员与消防中心联络用。
在高低压配电室、水泵房以及所有重要场所均安装消防电话分机,电话分机墙上安装,高度为1.4米。消防电话系统的电话分机可呼叫主机,无需拨号,主机被呼叫时会振铃直到主机摘机或分机取消呼叫;同时主机也可呼叫任一固定分机(通过火灾报警控制器实现),分机被呼叫时会振铃直至分机摘机或火灾报警控制器取消呼叫;分机之间通过主机允许也可以通话。
消防电话主机安装在消防控制中心的消防控制主机内。
2.4.6.8消防广播系统
本工程消防广播系统在火灾情况下强制切换到紧急广播。
作业条件:广播系统的管线、盒、箱均已敷设完毕。土建装修及浆活全部完成。吊顶的喇叭预留孔按实际尺寸已经留好。
紧急广播系统,按设计说明(或产品说明书)正确连接三根广播线,设置在吊顶内嵌入式喇叭,将引线用端子与盒内导线连接好,用手托着喇叭使其与顶棚贴紧,用螺丝将喇叭固定在吊顶支架板上。当采用弹簧固定喇叭时,将喇叭托入吊顶内再拉伸弹簧,将喇叭罩钩住并使其紧贴在顶棚上,并找正位置。
安装喇叭(箱)时,应注意保持吊顶、墙面整洁。其它工种作业时应注意不得碰撞及损伤喇叭箱或护罩。机房内应采取防尘、防潮
、
防污染及防水措施。为了防止损坏设备和丢失零部件,应及时关好门窗,门上锁并专人负责。
2.4.6.9压力传感器
(1)压力传感器正确安装方法:
①通过适当的仪表,在普通大气压和标准温度条件下,核实压力传感器的频率反应值。
②核实压力传感器的编码与相应的频率反应信号的正确性。
(2)确定具体安装位置
为了确定压力传感器的编号和具体安装位置,需按充气网的各个充气段来考虑。
①压力传感器必须沿着线缆进行安装,最好安装在线缆接头处。
②每条线缆装设压力传感器不少于4个,靠近电话局的两个压力
传感器,相距不应大干200m。
③每条线缆的始端和末端分别安装1个。
④每条线缆的分支点应装1个,如果两个分支点相距较近(小于
100m),可只装1个。
⑤线缆敷设方式(架空、地下)改变处应装1个
⑥对无分支的线缆,因垒线的线缆程式一致,压力传感器的安装
隔距不大干500m,并使其总数不少于4个。
⑦为了便于确定压力传
