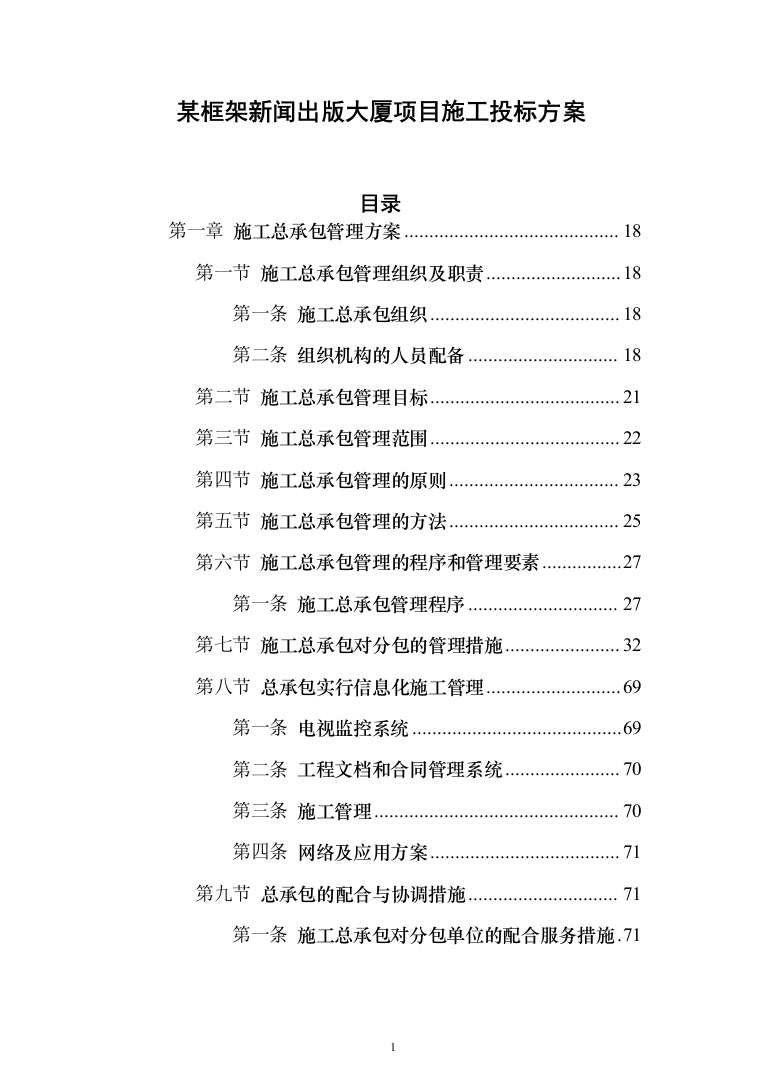

某框架新闻出版大厦项目施工投标方案
目录
第一章
施工总承包管理方案
18
第一节
施工总承包管理组织及职责
18
第一条
施工总承包组织
18
第二条
组织机构的人员配备
18
第二节
施工总承包管理目标
21
第三节
施工总承包管理范围
22
第四节
施工总承包管理的原则
23
第五节
施工总承包管理的方法
25
第六节
施工总承包管理的程序和管理要素
27
第一条
施工总承包管理程序
27
第七节
施工总承包对分包的管理措施
32
第八节
总承包实行信息化施工管理

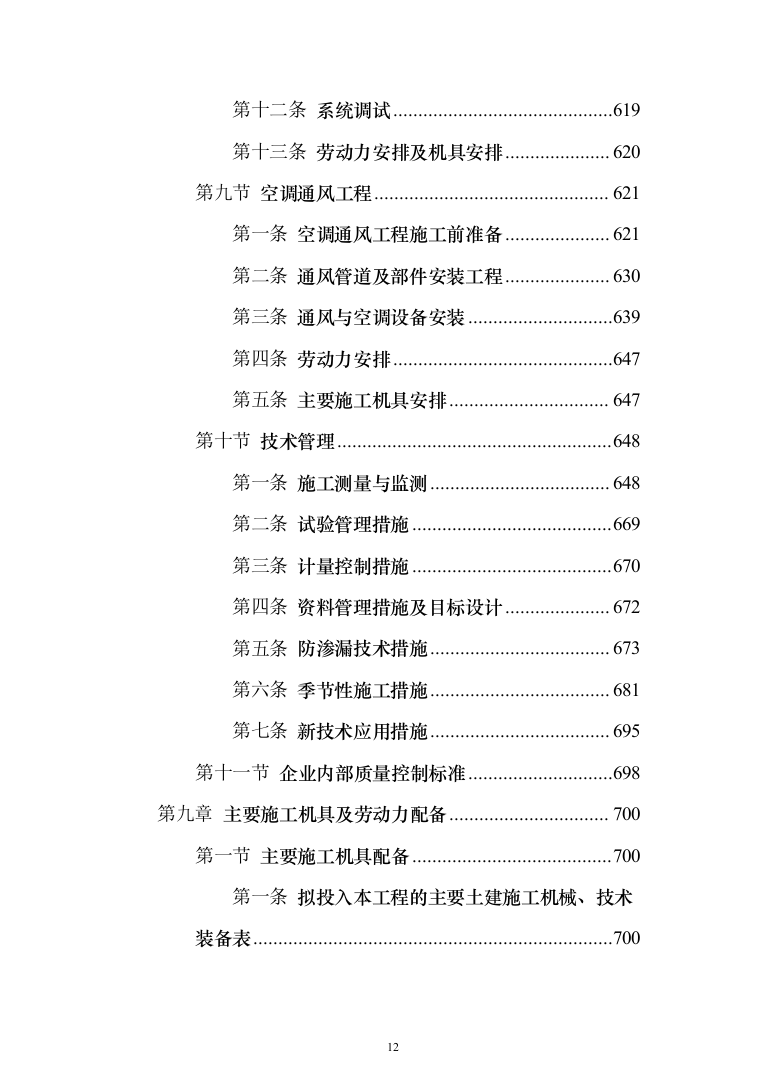

69
第一条
电视监控系统
69
第二条
工程文档和合同管理系统
70
第三条
施工管理
70
第四条
网络及应用方案
71
第九节
总承包的配合与协调措施
71
第一条
施工总承包对分包单位的配合服务措施
71
第二条
总承包与相关单位的协调措施
79
第二章
施工总承包整体工程进度计划
85
第一节
工期目标
85
第二节
施工进度计划安排
85
第一条
施工总进度网络计划
85
第二条
结构施工阶段形象进度计划图
86
第三节
整体工程进度计划安排
86
第一条
控制点
86
第二条
整体工程进度计划安排说明
86
第三章
施工总承包工程创优措施
89
第一节
质量管理体系
90
第二节
质量监督制度
90
第三节
对创优工程的理解
97
第四节
创建精品工程的目的
98
第五节
创建精品工程的标准
99
第一条
设计上的精品
99
第二条
功能上的精品
99
第三条
管理上的精品
99
第四条
质量上的精品
100
第六节
创建精品工程的组织及职责
100
第一条
组织机构
100
第二条
精品工程领导小组的职责
101
第三条
精品工程实施小组的职责
101
第七节
施工总承包方创建精品工程的内容和组织措施
102
第一条
施工总承包方创建精品工程的组织措施
102
第二条
施工总承包方创建精品工程组织的职责
104
第八节
创建精品工程的具体措施
107
第一条
创建“设计精品”措施
107
第二条
创建“管理精品”——施工管理措施
107
第三条
创建“管理精品”——物业管理措施
108
第四条
创建“功能精品”措施
109
第五条
创建“质量精品”措施
109
第四章
工程概述
124
第一节
编制说明和编制依据
124
第一条
编制说明
124
第二条
编制内容及范围
125
第三条
编制依据
125
第二节
工程概况
131
第一条
工程建设概况
131
第二条
工程设计概况
135
第三条
环境特征
148
第四条
现场施工条件
148
第三节

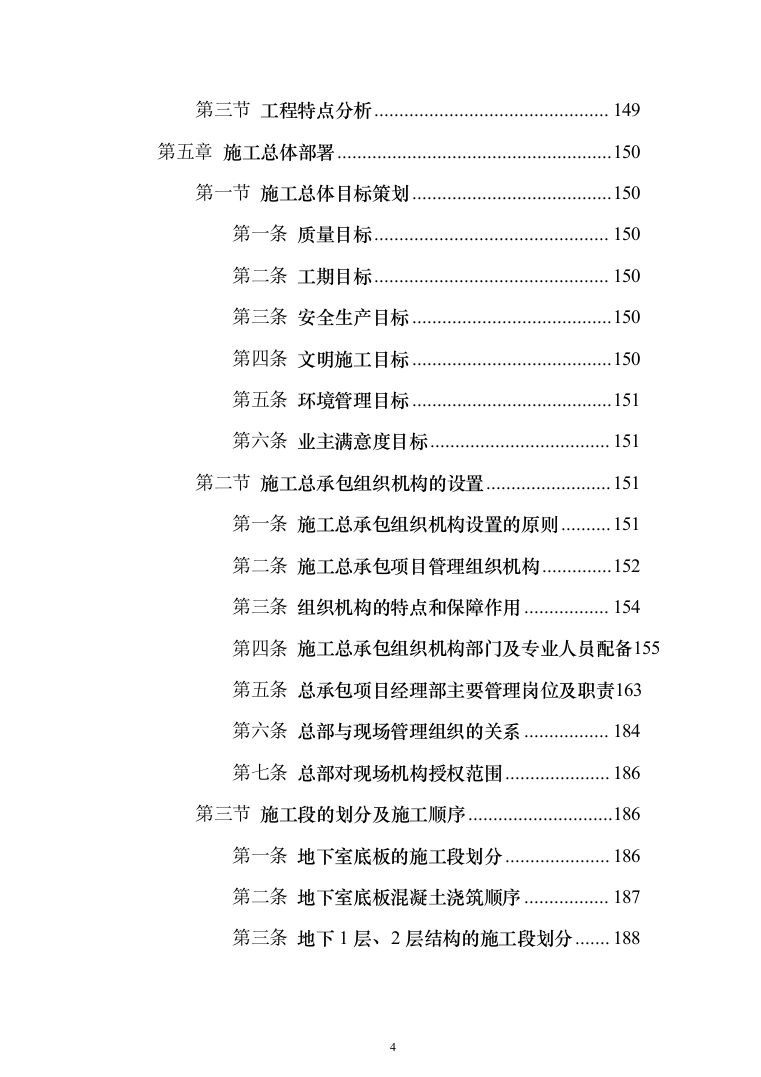

工程特点分析
149
第五章
施工总体部署
150
第一节
施工总体目标策划
150
第一条
质量目标
150
第二条
工期目标
150
第三条
安全生产目标
150
第四条
文明施工目标
150
第五条
环境管理目标
151
第六条
业主满意度目标
151
第二节
施工总承包组织机构的设置
151
第一条
施工总承包组织机构设置的原则
151
第二条
施工总承包项目管理组织机构
152
第三条
组织机构的特点和保障作用
154
第四条
施工总承包组织机构部门及专业人员配备
155
第五条
总承包项目经理部主要管理岗位及职责
163
第六条
总部与现场管理组织的关系
184
第七条
总部对现场机构授权范围
186
第三节
施工段的划分及施工顺序
186
第一条
地下室底板的施工段划分
186
第二条
地下室底板混凝土浇筑顺序
187
第三条
地下 1 层、2 层结构的施工段划分
188

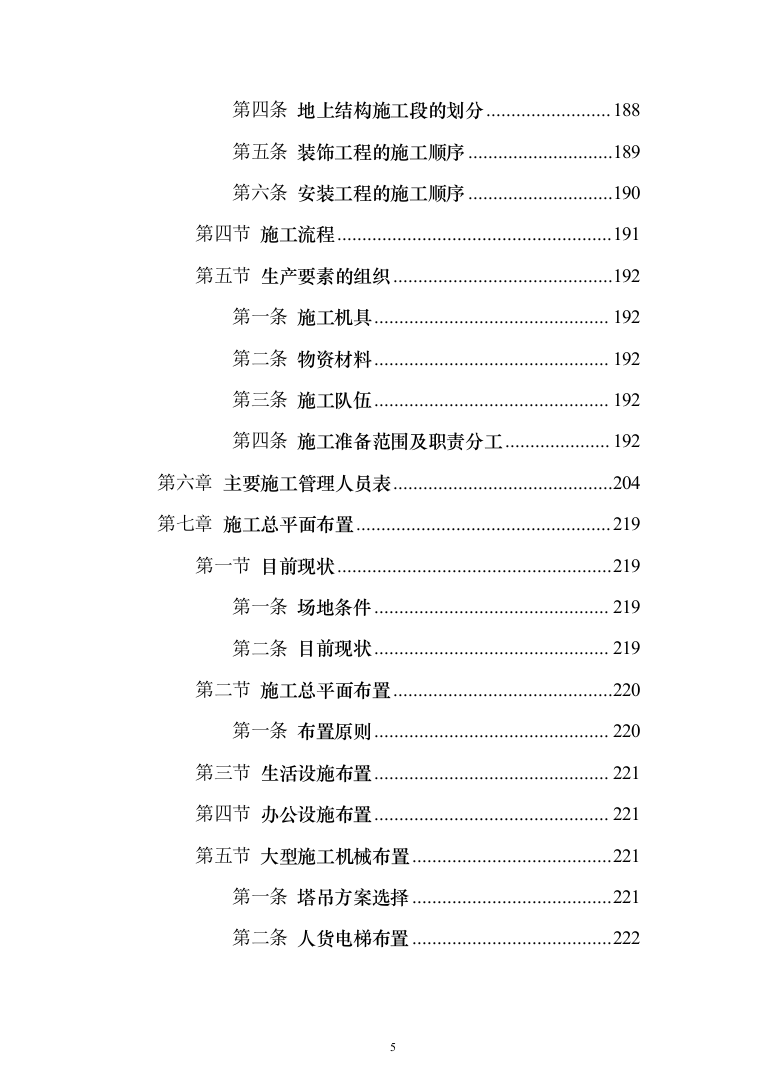

第四条
地上结构施工段的划分
188
第五条
装饰工程的施工顺序
189
第六条
安装工程的施工顺序
190
第四节
施工流程
191
第五节
生产要素的组织
192
第一条
施工机具
192
第二条
物资材料
192
第三条
施工队伍
192
第四条
施工准备范围及职责分工
192
第六章
主要施工管理人员表
204
第七章
施工总平面布置
219
第一节
目前现状
219
第一条
场地条件
219
第二条
目前现状
219
第二节
施工总平面布置
220
第一条
布置原则
220
第三节
生活设施布置
221
第四节
办公设施布置
221
第五节
大型施工机械布置
221
第一条
塔吊方案选择
221
第二条
人货电梯布置
222
第六节
各类加工场地平面布置

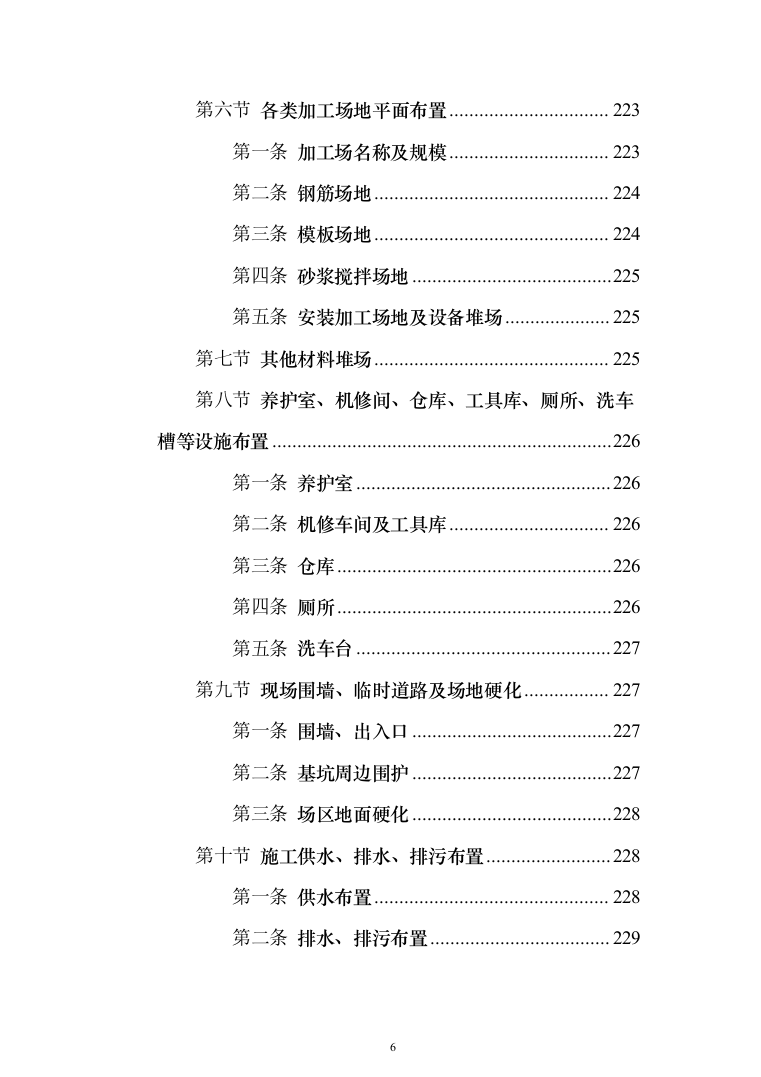

223
第一条
加工场名称及规模
223
第二条
钢筋场地
224
第三条
模板场地
224
第四条
砂浆搅拌场地
225
第五条
安装加工场地及设备堆场
225
第七节
其他材料堆场
225
第八节
养护室、机修间、仓库、工具库、厕所、洗车槽等设施布置
226
第一条
养护室
226
第二条
机修车间及工具库
226
第三条
仓库
226
第四条
厕所
226
第五条
洗车台
227
第九节
现场围墙、临时道路及场地硬化
227
第一条
围墙、出入口
227
第二条
基坑周边围护
227
第三条
场区地面硬化
228
第十节
施工供水、排水、排污布置
228
第一条
供水布置
228
第二条
排水、排污布置
229
第三条
施工用水量计算
229
第四条
现场临时供水管网布设
230
第五条
现场消防栓布设
230
第六条
现场排水、排污布设
231
第七条
现场施工用电量计算
231
第八条
现场施工用电量布置
234
第十一节
施工总平面布置管理
240
第一条
管理原则
240
第二条
平面管理体系
241
第三条
管理计划的制定
241
第四条
管理计划的实施
241
第五条
环境卫生管理
242
第六条
环境保护管理
242
第七条
交通管理
242
第十二节
工期目标及控制点
243
第一条
工期目标
243
第二条
控制点
243
第十三节
施工进度计划安排
244
第一条
施工总进度网络计划
244
第二条
结构施工阶段形象进度计划图
244

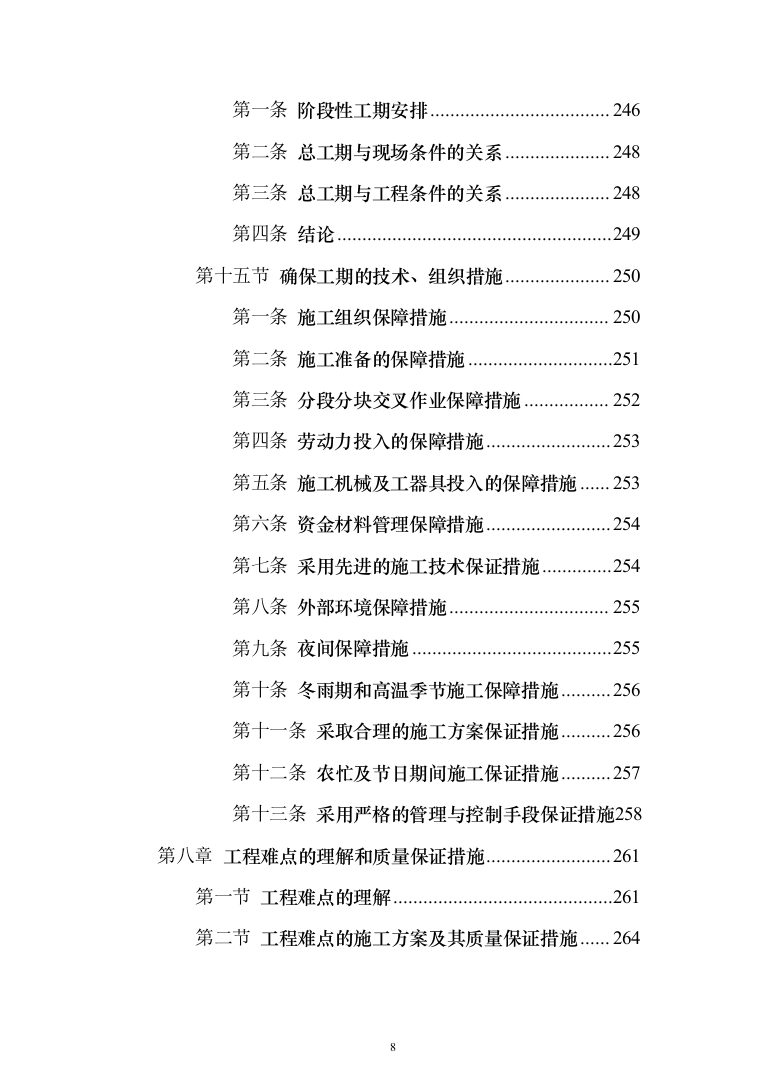

第十四节
工期目标实现的可行性分析
246
第一条
阶段性工期安排
246
第二条
总工期与现场条件的关系
248
第三条
总工期与工程条件的关系
248
第四条
结论
249
第十五节
确保工期的技术、组织措施
250
第一条
施工组织保障措施
250
第二条
施工准备的保障措施
251
第三条
分段分块交叉作业保障措施
252
第四条
劳动力投入的保障措施
253
第五条
施工机械及工器具投入的保障措施
253
第六条
资金材料管理保障措施
254
第七条
采用先进的施工技术保证措施
254
第八条
外部环境保障措施
255
第九条
夜间保障措施
255
第十条
冬雨期和高温季节施工保障措施
256
第十一条
采取合理的施工方案保证措施
256
第十二条
农忙及节日期间施工保证措施
257
第十三条
采用严格的管理与控制手段保证措施
258
第八章
工程难点的理解和质量保证措施
261
第一节
工程难点的理解
261
第二节
工程难点的施工方案及其质量保证措施
264
第一条
预应力工程施工方案及其质量保证措施
264
第二条
悬挑梁施工方案及其质量保证措施
273
第三条
地下室底板大体积混凝土施工方案
278
第四条
基坑边坡保护方案
280
第三节
地基与基础工程
283
第一条
回填土工程
283
第二条
底板大体积混凝土工程
286
第三条
地下室防水混凝土工程
295
第四条
SBS 改性沥青防水卷材
299
第四节
主体结构分部工程
305
第一条
剥肋滚压直螺纹钢筋连接工程
305
第二条
有粘结预应力工程
311
第三条
全现浇剪力墙结构钢筋绑扎工程
336
第四条
全现浇剪力墙结构混凝土浇筑工程
353
第五条
框架结构钢筋绑扎工程
358
第六条
框架结构模板工程
369
第七条
框架结构混凝土浇筑工程
378
第八条
砌块砌筑工程
387
第九条
导轨式爬升外脚手架工程
393
第五节
装饰装修工程
400
第一条
墙面抹灰工程
400
第二条
外墙面砖工程
410
第三条
外墙涂料工程
419
第四条
内墙涂料工程
423
第五条
木地板楼面工程
431
第六条
花岗石地面工程
434
第七条
地砖楼地面工程
443
第八条
石膏板吊顶
450
第九条
矿棉板吊顶
455
第十条
窗帘盒工程
460
第十一条
铝合金门窗安装工程
465
第十二条
木门及防火门安装工程
468
第六节
建筑屋面工程
478
第一条
屋面 SBS 改性沥青防水卷材施工
478
第二条
水泥基渗透结晶型防水层施工
481
第三条
屋面地砖面层工程
483
第七节
给排水工程
489
第一条
给排水工程施工前准备
489
第二条
施工顺序及流程
490
第三条
预留预埋工作
490
第四条
支、吊架制作与安装
491
第五条
室内给水管道安装
491
第六条
室内排水管道安装

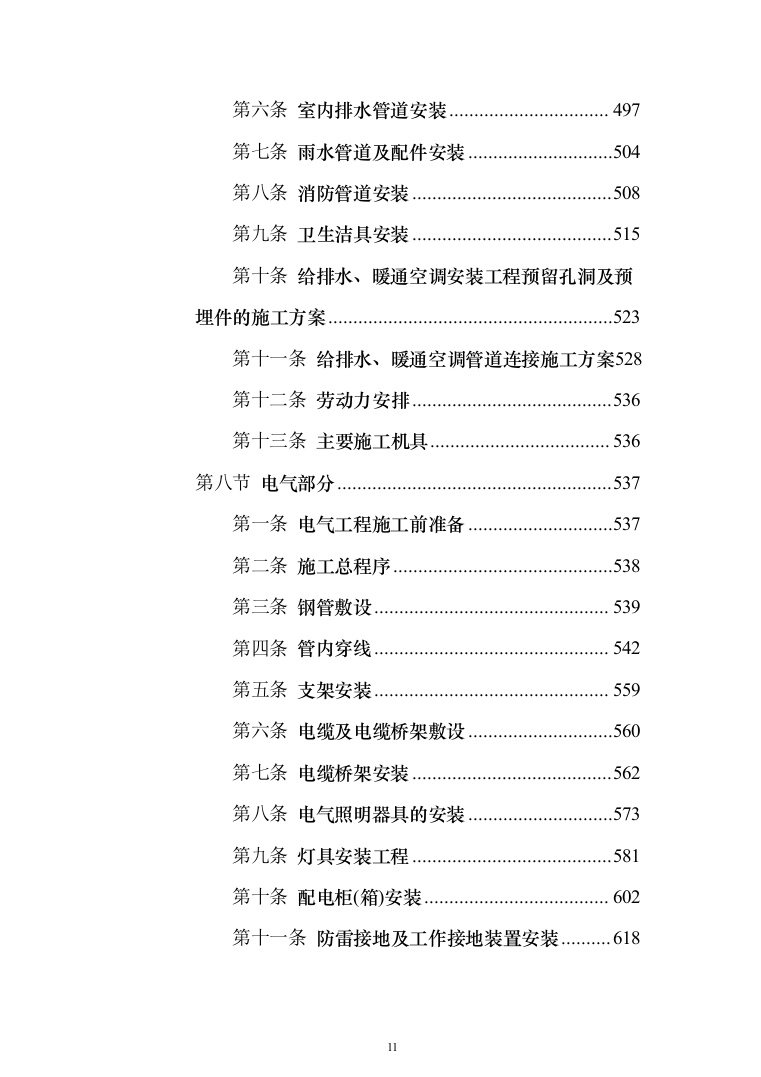

497
第七条
雨水管道及配件安装
504
第八条
消防管道安装
508
第九条
卫生洁具安装
515
第十条
给排水、暖通空调安装工程预留孔洞及预埋件的施工方案
523
第十一条
给排水、暖通空调管道连接施工方案
528
第十二条
劳动力安排
536
第十三条
主要施工机具
536
第八节
电气部分
537
第一条
电气工程施工前准备
537
第二条
施工总程序
538
第三条
钢管敷设
539
第四条
管内穿线
542
第五条
支架安装
559
第六条
电缆及电缆桥架敷设
560
第七条
电缆桥架安装
562
第八条
电气照明器具的安装
573
第九条
灯具安装工程
581
第十条
配电柜(箱)安装
602
第十一条
防雷接地及工作接地装置安装
618
第十二条
系统调试
619
第十三条
劳动力安排及机具安排
620
第九节
空调通风工程
621
第一条
空调通风工程施工前准备
621
第二条
通风管道及部件安装工程
630
第三条
通风与空调设备安装
639
第四条

劳动力安排
647
第五条
主要施工机具安排
647
第十节
技术管理
648
第一条
施工测量与监测
648
第二条
试验管理措施
669
第三条
计量控制措施
670
第四条
资料管理措施及目标设计
672
第五条
防渗漏技术措施
673
第六条
季节性施工措施
681
第七条
新技术应用措施
695
第十一节
企业内部质量控制标准
698
第九章
主要施工机具及劳动力配备
700
第一节
主要施工机具配备
700
第一条
拟投入本工程的主要土建施工机械、技术装备表
700
第二条
主要施工机具布置方案
705
第三条
施工机具供应保障措施
708
第二节
劳动力配备
709
第一条
劳动力需求计划
709
第二条
劳动力供应保障措施
710
第十章
工程质量保证措施
712
第一节
工程质量目标
712
第二节
施工质量控制程序
713
第三节
质量保证体系
714
第一条
施工质量管理体系
714
第二条
施工质量控制体系
716
第三条
施工质量控制措施
723
第四条
检测试验组织机构
752
第五条
质量检查的仪器
752
第六条
进货检验和试验
755
第七条
过程检验和试验
756
第八条
检测试验手段
763
第四节
质量监督
765
第五节
质量管理制度
771
第一条
目标管理制度
771
第二条
计划管理制度
772

第三条
质量责任制度
772
第四条
图纸会审及设计变更制度
778
第五条
技术交底制度
782
第六条
方案先行制度
786
第七条
国家及行业标准、规范、标准图集管理制度
787
第八条
新技术过程能力鉴定制度
788
第九条
工程施工试验、检验制度
789
第十条
施工测量管理制度
792
第十一条
技术复核制度
798
第十二条
工程质量检查及验收制度
801
第十三条
严格施工“标识”制度
804
第十四条
坚持“质量问题会诊”制度
805
第十五条
坚持“三检、联检、过程控制”的质量控制制度
806
第十六条
广泛应用“五新”技术制度
807
第十七条
成立“QC”小组,攻克施工难点制度
807
第十八条
坚持“奖罚分明”制度
808
第十九条
施工总承包对分包的质量管理制度
808
第二十条
技术档案管理制度
810
第六节
制作、安装作业指导书
825
第七节
工程质量薄弱环节的预防措施
826
第八节
成品保护措施
841
第一条
成品保护的原则
841
第二条
成品保护工作的内容
842
第三条
成品保护措施
843
第四条
对指定分包的成品保护管理措施
850
第十一章
安全保证措施
852
第一节
安全生产管理目标
852
第一条
管理方针
852
第二条
管理目标
852
第三条
管理目标分解
852
第二节
安全管理体系
853
第一条
安全生产责任制
854
第二条
安全管理制度
855
第三节
安全技术保证措施
859
第一条
安全防护
859
第二条
机械设备的安全使用
866
第三条
安全用电
871
第四节
安全操作规程
881
第五节
现场消防保卫措施
916
第一条
施工现场保卫
916
第二条
施工现场消防
921
第六节
安全工作的薄弱环节及预防措施
931
第十二章
文明施工、环境保护保证措施
933
第一节
文明施工保证措施
933
第一条
文明施工目标
933
第二条
现场管理原则
933
第三条
文明施工管理机构及运行程序
934
第四条
文明施工措施
935
第五条
现场医疗站和急救措施
940
第六条
传染病的预防与控制
941
第二节
环境保护措施
943
第一条
环境管理目标
943
第二条
环境管理因素分析
943
第三条
环境管理组织机构与职责
944
第四条
环境保护措施
945
第五条
室内环境污染的控制措施
951
第三节
创建省级安全文明示范工地的措施
953
第一条
创建省级安全文明示范工地的管理措施
953
第二条
创建省级安全文明示范工地的技术措施
954
第三条
现场 CI 策划
955
第十三章
售后服务保证
958
第一节
保修期内维修服务措施
958
第一条
工程回访
959
第二条
保修期限与承诺
960
第三条
维修程序
961
第二节
保修期满后维修服务措施
964
施工总承包管理方案
施工总承包管理组织及职责
施工总承包组织
为加强总承包管理,我们在组织机构中设置了独立的施工总承包管理部门和人员,实行总承包管理与专业施工管理相对分开,以确保总承包管理的有效性和公正性。
组织机构的人员配备
为确保施工总承包管理工作的顺利进行,项目班子中从事施工总承包管理的人员按表4.1.2配备,项目班子人员配备情况详见第八章施工组织机构中表8.3。
表4.1.2施工总承包管理人员配备一览表
部门或岗位名称
配备人数
说 明
项目经理
1
全面负责
土建副经理
1
协助项目经理进行施工总承包管理
安装副经理
1
施工总承包的机电安装项目管理
商务副经理
1
施工总承包的全面合约管理、成本核算、财务管理
总工程师
1
施工总承包的全面技术质量管理
施工总承包管理部
4
施工总承包主管部门
技术管理部
2
施工总承包配合部门
质量管理部
3
施工总承包配合部门
安全环境管理部
3
施工总承包配合部门
物资设备管理部
1
施工总承包配合部门
商务合约部
2
施工总承包配合部门
综合办公室
2
施工总承包配合部门
合 计
22
项目部其它人员进行协助
4.1.3职责与权限
在总承包项目经理的领导下,施工总承包管理部门和人员负责全面组织实施施工总承包管理,对总承包合同中的各类指标负责,行使招标文件及总承包合同规定的各项权力,履行总承包合同约定的义务和责任,对整个工程实施综合协调和管理。
1对施工总承包管理方案进行总体策划,包括部门设置、人员配备、职责划分、管理目标、工作流程等。
2组织编制施工总进度计划、二次分包投标及进出场计划、大型设备及主要物资材料的订货及进场计划、图纸及变更图出图计划等各类计划,并下达执行指令和监督落实。
3对接业主、监理,及时了解业主、监理的要求,如:对工期、质量、安全、
工程款支付、预结算审定等要求,并及时组织有关部门和人员进行落实。
4协助业主进行设计管理,及时提供对设计进行优化的建议,并对设计变更、图纸计划等进行管理,确保设计工作满足工程施工和创建精品工程的需要。
5协调各分包单位之间的矛盾,做好交叉施工的协调管理,随时可以召集各种形式的专题会议,落实关键工序和重点项目推进工作,根据各专业施工的交叉情况,可以指令有关专业施工队伍的进场、退场或暂停施工。
6统一规划、布置施工现场的总平面,实施分区管理。消防保卫、环保、文明施工、CI形象设计由总承包统一策划。
7对工程管理资料和技术资料实行统一管理。技术资料由土建和安装专业部门根据总承包项目部的要求组织各分包单位进行收集、整理后送总承包管理部门进行统一归档。来往信函等管理资料实行统一编号,统一管理。
8协助业主进行专业分包的招投标及合同签定工作,及时组织分包队伍进场,并实施统一管理。
9定期对工期、质量、安全、文明施工等进行检查评比,开展劳动竞赛活动,奖优罚劣,全面履行总承包合同。
施工总承包管理目标
在进行施工总承包管理过程中,制定出总目标及阶段性目标,目标包括质量、进度、安全、文明施工等,在目标明确的前提下对各分包单位进行管理、监控、协调与考评。
施工总承包管理目标见表4.2。
表4.2施工总承包管理目标
序号
目标名称
目标内容
1
总目标
以“业主满意 ”为总目标, 目标范围包含自行完成工程和业主 二次发包工程的管理目标。
2
工期目标
计划2004年6月18日开工,2006年7月18日竣工,工期目 标为760个日历天。
3
质量目标
确保工程质量合格,确保获得“黄山杯 ”和确保国家优质工程 “鲁班(国优)奖 ”。
4
安全及文明施工目标
1杜绝重大伤亡事故,轻伤事故率控制在千分之一点五以下。 2确保“省级安全文明示范工地 ”。
5
环境保护目标
建筑与绿色共生,发展和生态谐调。创建花园式的施工环境, 营造绿色建筑。做好工程周围公益、环保事业
施工总承包管理范围
根据AHPTC2004-058招标文件第二章第“二”节招标范围的规定,施工总承包管理的范围见表4.3。
表4.3施工总承包管理的范围
施工总承包 管 理 方 式
施 工 总 承 包 管 理 内 容
自承建项目 施 工 管 理
土建结构、普通装饰施工
给排水、电气、暖通工程安装
弱点工程的管、盒预埋
业主二次发
包项 目总承 包 管 理
精装修区域门厅、展厅、多功能厅和贵宾室的装饰二次设计及施工
玻璃幕墙的二次设计及施工
幕墙上的铝合金百叶施工
网架的二次设计施工
玻璃雨棚
汽车坡道阳光板雨棚
防火卷帘
给排水专业的消防加压泵、灭火器、热水器、电开水器
电器专业的变压器、高压柜、低压柜、柴油发电机组、不间断电源的采购及安装
暖通专业的冷冻机组、冷冻水泵、换热机组、空调箱、恒温恒湿机的采购
弱点专业的火灾自动报警控制系统、综合布线配线系统、有线电视系统、保安监 视系统、楼宇自动控制系统、公共广播系统的设备及线缆采购和安装
施工总承包管理的原则
项目经理部代表企业法人,严格履行与业主的合同约定,对业主负责,理解和满足业主及设计方的意图和要求;对参与本工程的所有分包单位施行目标管理和全过程的控制,确保管理目标的实现。
在施工总承包管理中,我们将坚持“公正”、“科学”、“统—”、“控制”、“协调”
的原则,以实现工程目标为目的,确保向业主交付满意工程。
在总承包管理中,公正是前提,科学是基础,控制是保证,协调是灵魂,统一是目标。
施工总承包管理原则的具体内容见表4.4。
表4.4施工总承包管理原则
原 则 名 称
内 容
“ 公正 ”原则
我们在总承包管理中,无论是在选择材料、管理分包商,还是在施工 管理过程中面对的各种问题,对主承包项目和其他项目,都将以业主利益、 工程利益为重,以确保整个工程在施工过程中能顺利进行。
“ 科学 ”原则
对于任何一项工程,总承包管理中我们都坚持科学的原则,因为在总 承包管理中,所涉及的环节多、方面广,相当一部份管理工作不能够直接 预期结果。因此,只有以严谨的态度,借助科学、先进的方法、手段来进
原 则 名 称
内 容
行管理协调,才能很好的实现管理目标,体现出管理的质量与水平。
“ 统一 ”原则
对于整个工程的施工过程而言,我们将所有纳入其统一管理体系,整 个工程只有统一于总承包方的管理,才能更好地运转,为工程优质、高效、 安全、文明地完成创造良好的环境和条件。
“ 控制 ”原则
我们将设置独立的施工总承包管理部门及人员,配备各种专业监督协 调管理工程师,采用有效控制手段,对分包工程进行监督控制,确保控制 原则得到深入的落实和执行。
“ 协调 ”原则
我们将通过协调将各个分包单位之间的交叉影响减至最小,将影响施 工总承包管理目标实现的不利因素减至最小。在总承包管理中,协调能力 是总承包管理水平、经验的具体体现。只有把协调工作做好,整个工程才 能顺利完成。
施工总承包管理的方法
施工总承包将以目标管理、过程管理、平衡协调管理、制度管理的方法进行分包管理。具体内容见表4.5。
表4.5施工总承包管理方法
管 理 方 法 名 称
内 容
目标管理
目标管理是一种主动的管理方式,也是一种追求成果的管理方式, 我们在总承包管理过程中,将对分包商提出总目标和阶段目标,在目标
明确的前提下对各分包商进行管理。
过程管理
我们在进行目标管理的同时,采取跟踪管理手段,以保证目标在完成过 程中,达到相应要求。在过程中对质量、进度、安全、文明施工等进行 跟踪检查,发现问题立即反馈、督促整改,及时进行复验,使问题解决
在施工过程中, 以免发生不必要的延误或损失。
平衡协调管理
实施平衡管理,关键是要抓住重点,使整个工程施工过程中有重点、 有条理。平衡管理是整个工程能否顺利完成的重要因素,因此将充分利 用我们敏锐的洞察力和预见性,预见工程在施工中可能发生的主要矛 盾,并采取相应措施。
实施协调管理主要是与各分包单位通过合同及协议明确双方责任, 以合同及协议作为施工总承包管理的依据,以总承包的总体工期网络计 划为基准,合理安排各分包单位的施工时间,组织工序穿插,并及时解 决各专业分包单位存在的技术、进度、质量问题;通过每日的工程协调 会和每周的工程例会解决总分包间及各分包间的各种矛盾,以使整个工 程施工顺利进行,实现各项目标。
制度管理
根据多年的总承包管理经验,建立符合现场实际的总承包管理制 度,包括如下内容:
1)总承包配合服务工作协议;
2)分包进退场管理制度;
3)工作例会制度;
4)分包质量管理制度;
5)分包进度管理制度;
6)现场文明施工、环保管理制度;
7)分包安全管理制度;
8)分包技术资料管理制度;
9)总平面管理制度;
10)分包成品保护制度;
11)后期保修服务制度等。
施工总承包管理的程序和管理要素
施工总承包管理程序
1施工总承包项目管理的工作程序见图4.6.1-1。
图4.6.1-1施工总承包项目管理的工作程序
2施工总承包管理策划程序见图4.6.1-2。
图4.6.1-2施工总承包管理策划程序
3施工总承包管理的工作流程见图4.6.1-3。
图4.6.1-3施工总承包管理的工作流程
4施工总承包的过程控制程序见图4.6.1-4。
图4.6.1-4施工总承包的过程控制程序
4.6.2施工总承包主要管理要素及分工施工总承包主要管理要素及分工见表4.6.2。
表4.6.2施工总承包主要管理要素及分工
序 号
部门名称
管理职责
项目领导
总承 包管 理部
工程部
技术管理部
质量管理部
安全环境部
物资设备部
商务合约部
综合办公室
1
组建项目经理部
带
▲
2
施工总承包管理策划
▲
3
施工总承包管理方案编制
▲
▲
▲
▲
▲
▲
▲
4
现场CI策划及实施
▲
▲
▲
▲
▲
▲
5
临时设施策划及组织实施
盘
盘
▲
▲
▲
▲
6
确定分包专业及施工范围
▲
7
制定专业分包进出场计划
8
确定甲供材料设备种类及跟 踪了解
9
协助业主编制招标文件及进 行招投标
▲
▲
10
编制施工组织总设计
盘
11
确定交叉施工顺序
12
编制专业调试和综合调试方案
▲
▲
13
工期管理
14
质量、安全、CI、文明施工、 环境管理
▲
15
调度和协调管理
盘
16
专项方案编制与实施管理
▲
▲
▲
17
分包合同签定及交底、履约检查
▲
▲
18
预结算管理
血
19
项目经济档案
▲
20
财务、资金管理
21
施工进度计划(含周、月、 专项及总计划)
▲
22
工程量统计报表
▲
▲
23
工程技术资料管理
盘
盘
▲
▲
▲
24
项目管理资料管理
▲
▲
▲
▲
▲
25
消防保卫
▲
▲
26
后勤管理
▲
▲
27
对接业主、监理和社会关系
▲
▲
注:专主要责任人或部门▲协助或相关部门
施工总承包对分包的管理措施
4.7.1总承包对分包队伍管理机构设置的要求
各专业分包单位的管理机构设置总承包不做统一要求,但必须配齐与总承包管理相对应的工程技术人员,要求担任分包项目经理、分包技术人员、分包资料员、分包安全员、分包质量监督员的人员为全天专职人员,每月在工地上班时间不得少于25天,并且不得在该工程以外的项目或地方兼职,如有上述情形发生,总承包将采取必要的措施确保分包工程正常进行(包括警告、要求撤换、直至清退出场)。
4.7.2总承包对分包队伍进场的要求
1分包单位必须具备合肥市办理的本工程施工单项注册或合肥市的施工注册执照,在进场前将复印件加盖单位印章,上报总承包、监理审查备案。
2分包单位必须在合肥市有关部门办理安全施工认可证书,在进场前将复印件上报总承包、监理审查备案。
3分包单位必须为进场的管理人员、施工人员购买人身保险以防意外伤害发生后带来不必要的纠纷。
4分包常驻工地的管理人员,如项目经理、总工程师、施工员、质量检查员、安全员、材料员、维修电工等,必须持证上岗。项目经理、总工程师必须具有工程师资格证书。分包单位进场前应向总承包上交管理人员岗位、资格证书。如果证件不全,总承包将拒绝其进场。
5进场的劳务人员必须持有身份证及在合肥市办理的有效期内的暂住证、务工证、特殊工种上岗证。其中特殊工种包括:电工、电气焊工、维修电工、架子工、起重工等。分包单位进场,必须将其劳务人员的花名册及上述证件复印件上报总承包、监理。劳务人员必须经常携带上述证件,以备随时检查,被查者如证件不全,将被清出施工现场。
6各专业分包单位进场后三天内需向总承包提交下列资料:
1)企业各类资质证书及营业执照;
2)业主签发的中标通知书及投标文件(包括承诺书)一套;
3)管理人员名单及分工;
4)岗位职责及管理制度;
5)施工工人名单及劳务注册手续,暂住证明等。
上述各项资料由总承包相应专业工程师负责收集、整理、收集齐全后装订成册,
送资料室归档。
4.7.3总承包对施工进度的管理
1施工进度计划管理
总
