文库 工程类投标方案 建筑工程

科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx

DOCX   420页   下载278   2024-10-14   浏览52   收藏18   点赞426   评分-   159275字   103积分
还在等文档吃灰吗!快上传文档躺赚收益
温馨提示:当前文档最多只能预览 15 页,若文档总页数超出了 15 页,请下载原文档以浏览全部内容。
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第1页
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第2页
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第3页
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第4页
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第5页
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第6页
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第7页
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第8页
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第9页
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第10页
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第11页
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第12页
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第13页
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第14页
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx 第15页
剩余405页未读, 下载浏览全部

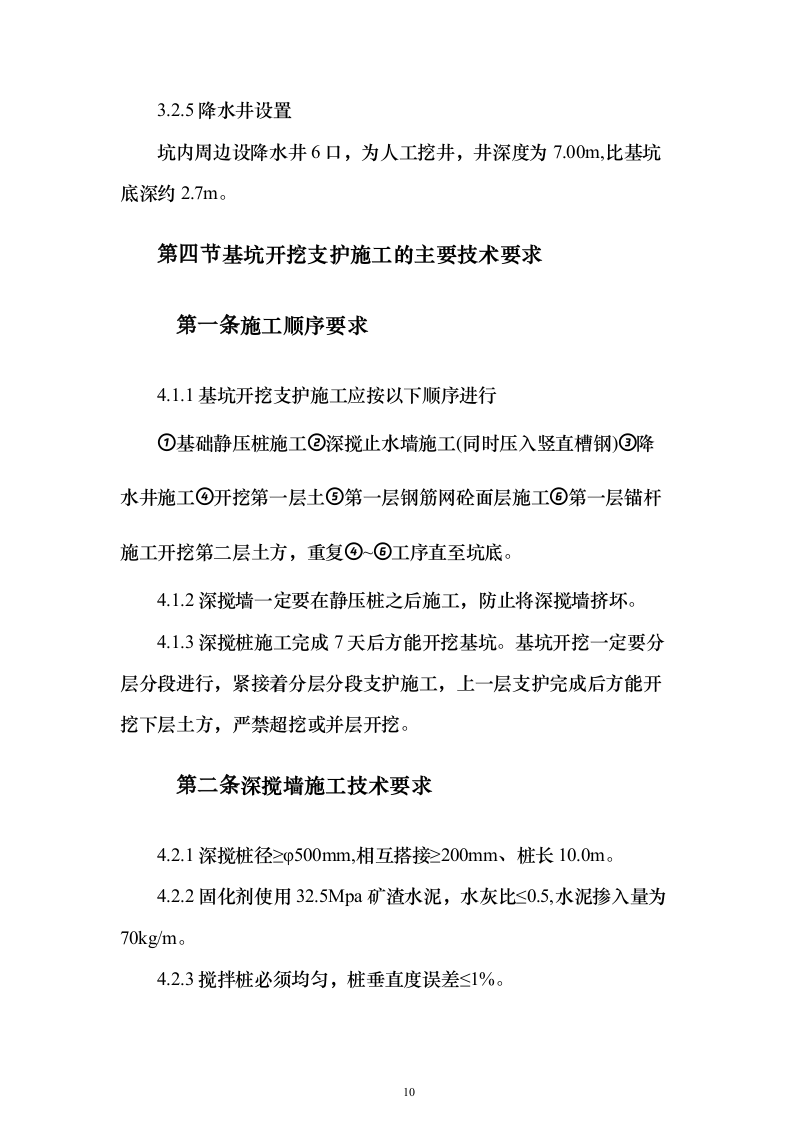

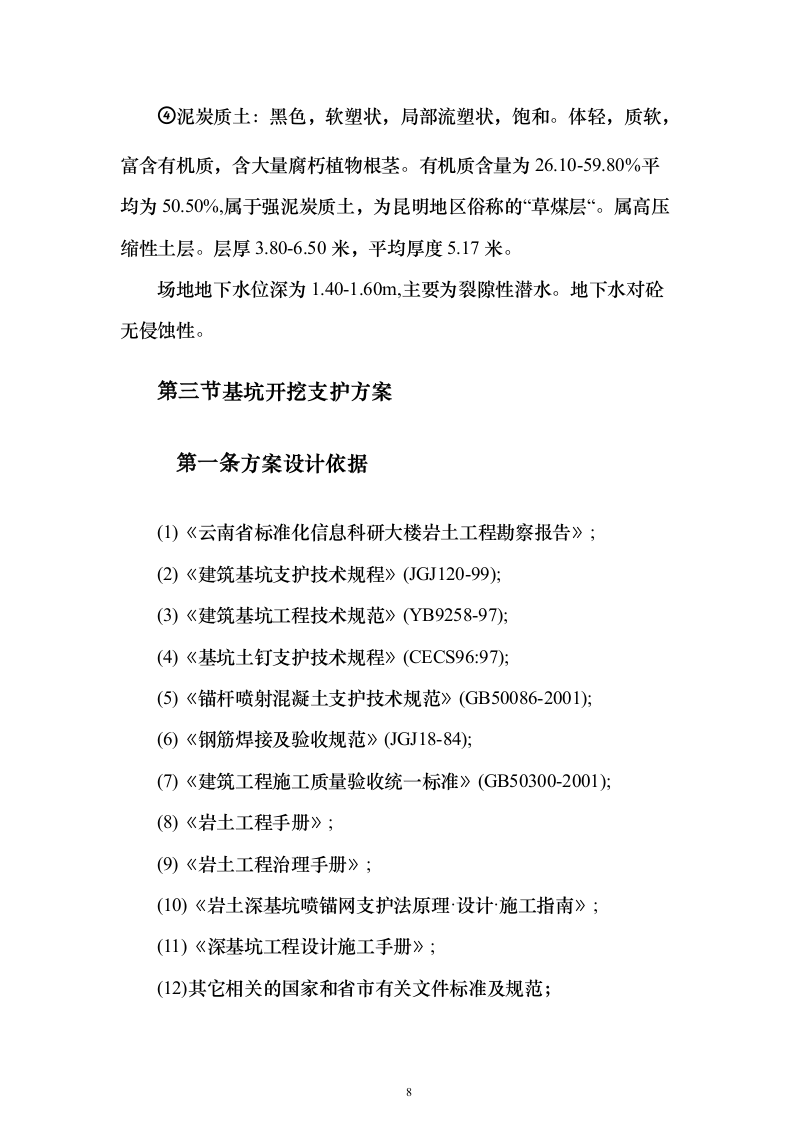

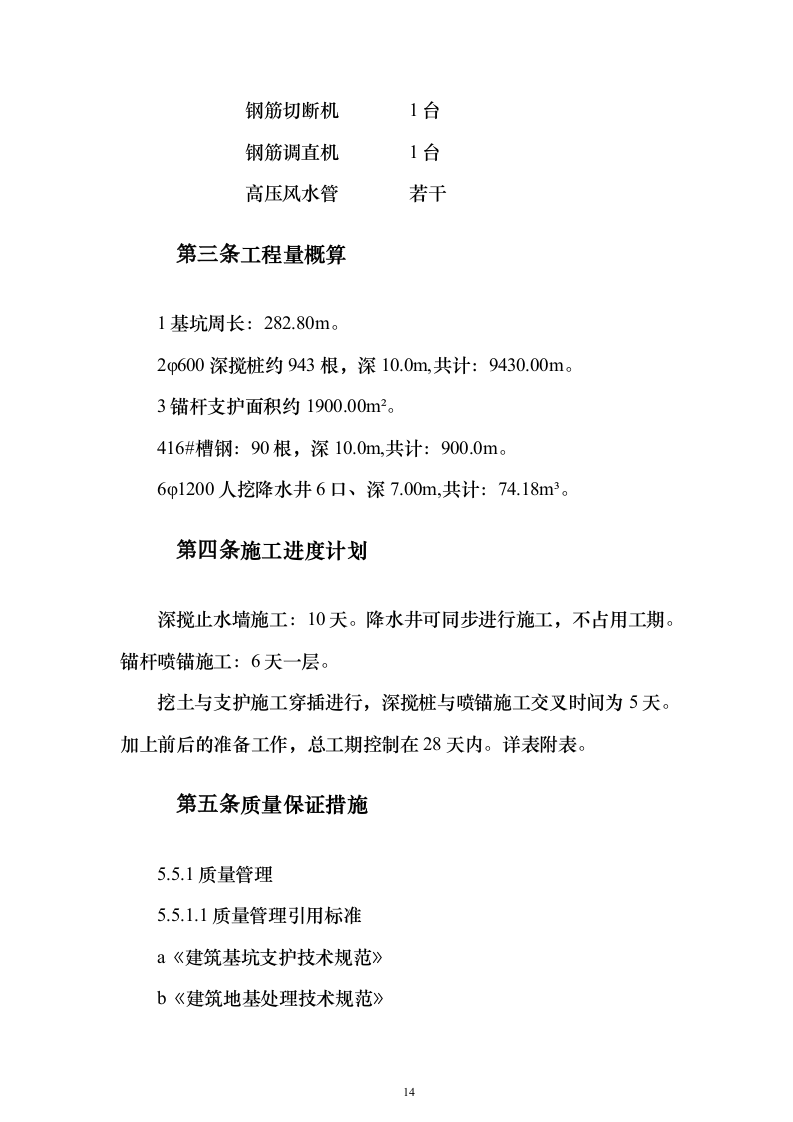

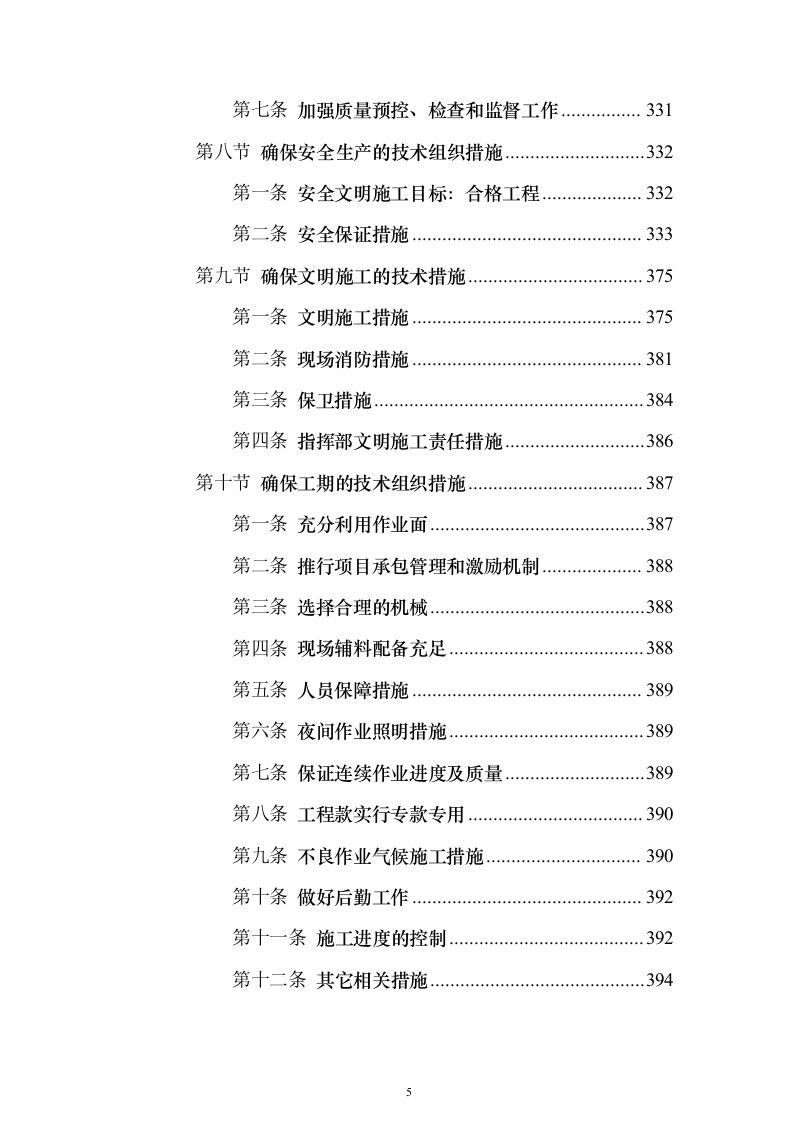

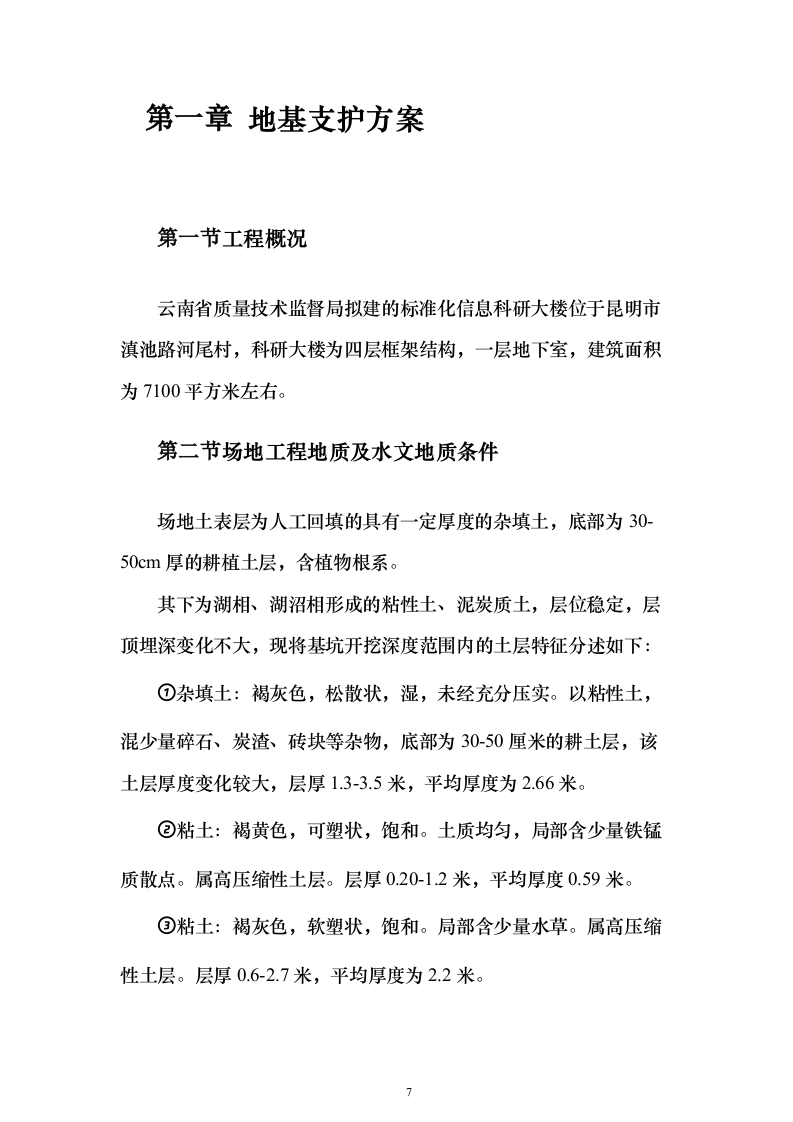

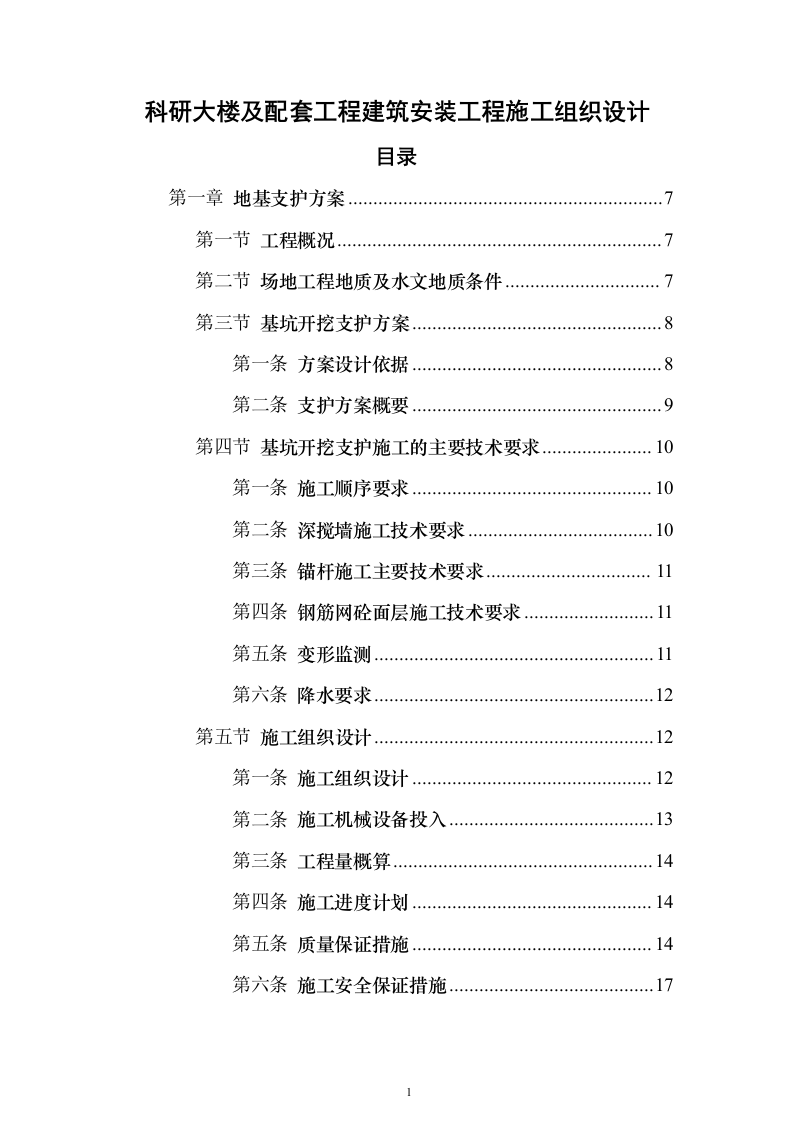

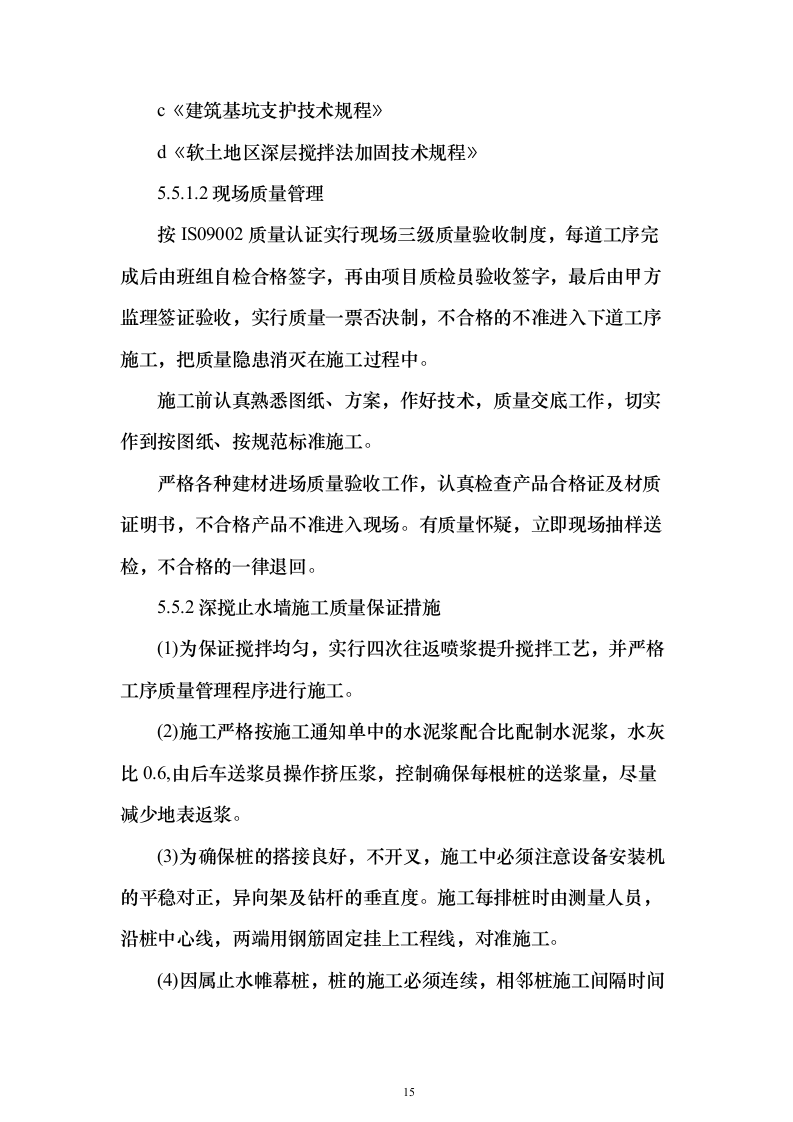

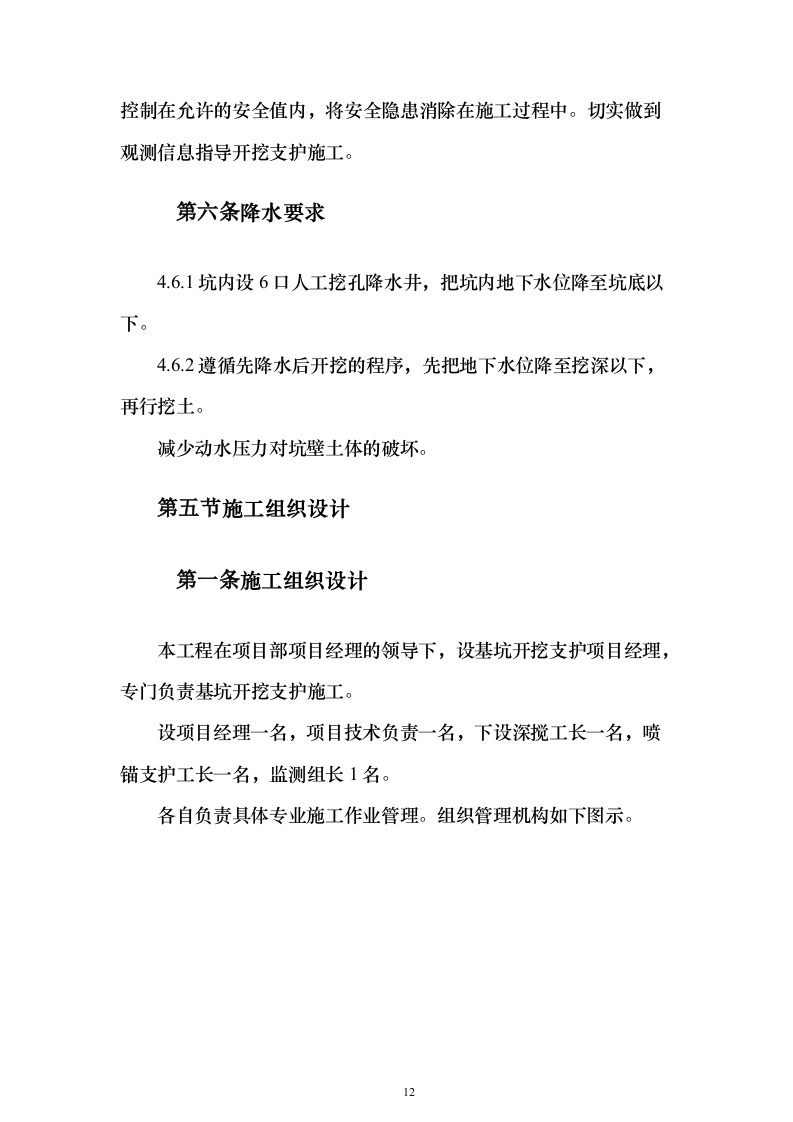

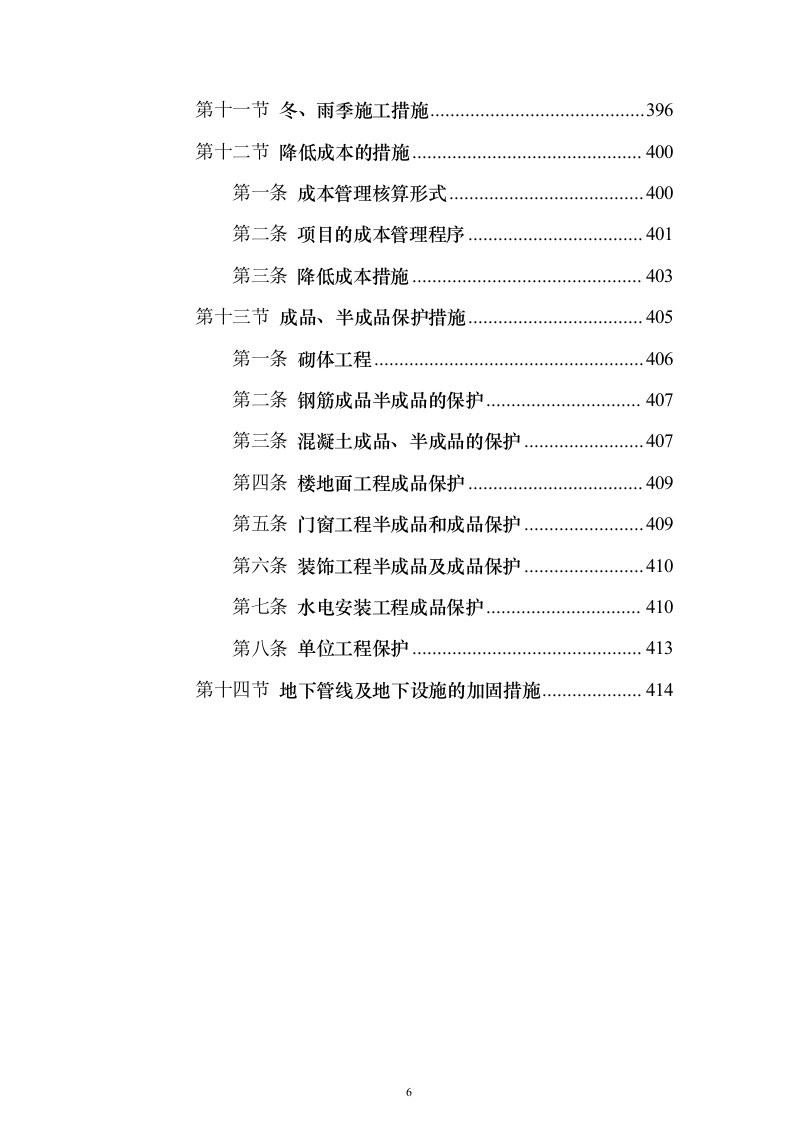

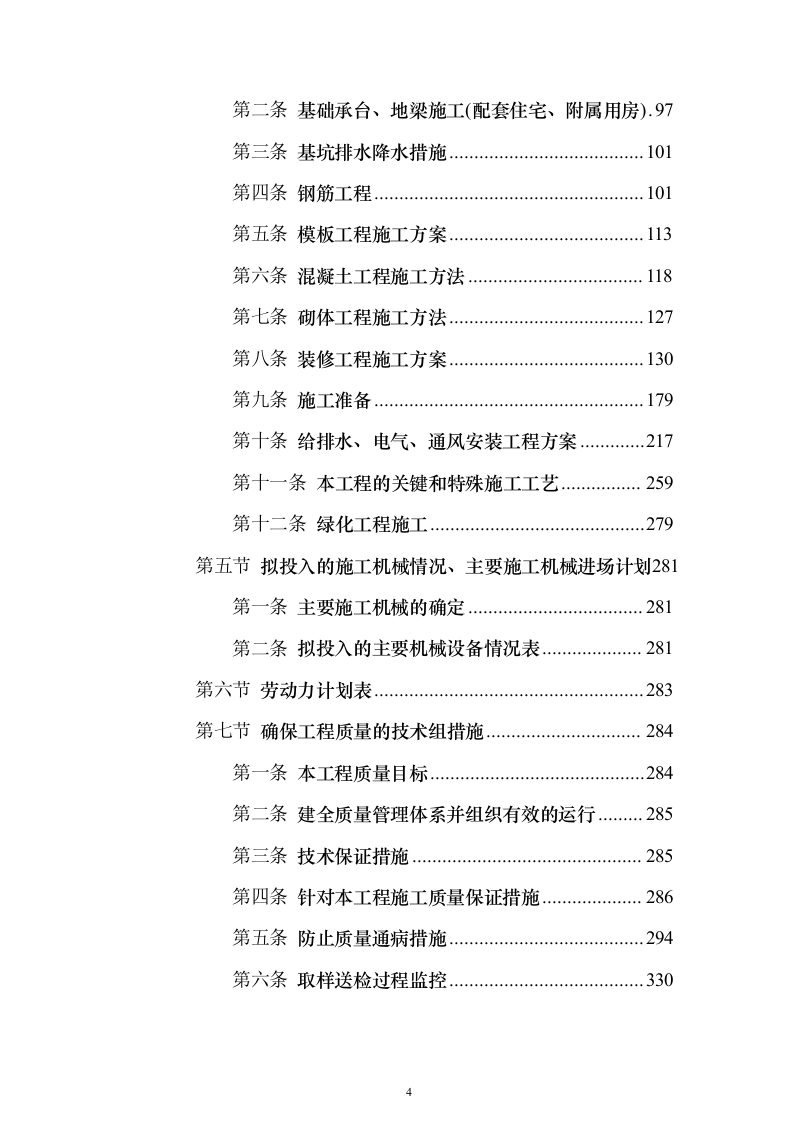

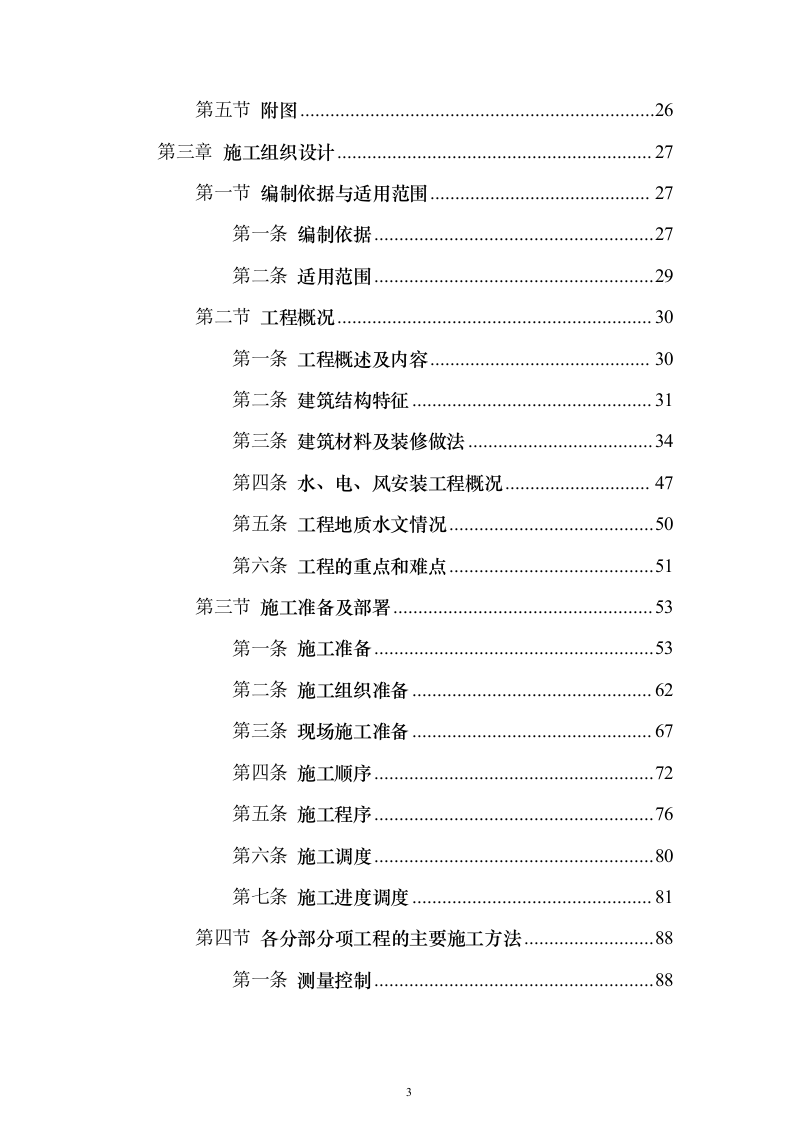

科研大楼及配套工程建筑安装工程施工组织设计 目录 第一章 地基支护方案 7 第一节 工程概况 7 第二节 场地工程地质及水文地质条件 7 第三节 基坑开挖支护方案 8 第一条 方案设计依据 8 第二条 支护方案概要 9 第四节 基坑开挖支护施工的主要技术要求 10 第一条 施工顺序要求 10 第二条 深搅墙施工技术要求 10 第三条 锚杆施工主要技术要求 11 第四条 钢筋网砼面层施工技术要求 11 第五条 变形监测 11 第六条 降水要求 12 第五节 施工组织设计 12 第一条 施工组织设计 12 第二条 施工机械设备投入 13 第三条 工程量概算 14 第四条 施工进度计划 14 第五条 质量保证措施 14 第六条 施工安全保证措施 17 第七条 文明施工环境保护措施 18 第八条 应急抢险措施 18 第九条 附表、附图 19 第二章 设计计算书方案 21 第一节 设计依据 21 第一条 现场资料 21 第二条 规程条例 21 第三条 甲方其他要求及场地周边环境 21 第二节 参数选取 21 第一条 开挖深度 21 第二条 坑边荷载 22 第三条 系数选取 22 第四条 设计锚固力取值 22 第五条 土层力学参数选取 22 第三节 设计计算 23 第一条 设计方案考虑 23 第二条 边壁稳定性分析 23 第三条 所需锚固力计算 24 第四条 锚杆参数设计 25 第五条 加设锚杆后边坡稳定性分析 25 第六条 抗倾覆验算 25 第四节 反馈设计 26 第五节 附图 26 第三章 施工组织设计 27 第一节 编制依据与适用范围 27 第一条 编制依据 27 第二条 适用范围 29 第二节 工程概况 30 第一条 工程概述及内容 30 第二条 建筑结构特征 31 第三条 建筑材料及装修做法 34 第四条 水、电、风安装工程概况 47 第五条 工程地质水文情况 50 第六条 工程的重点和难点 51 第三节 施工准备及部署 53 第一条 施工准备 53 第二条 施工组织准备 62 第三条 现场施工准备 67 第四条 施工顺序 72 第五条 施工程序 76 第六条 施工调度 80 第七条 施工进度调度 81 第四节 各分部分项工程的主要施工方法 88 第一条 测量控制 88 第二条 基础承台、地梁施工(配套住宅、附属用房) 97 第三条 基坑排水降水措施 101 第四条 钢筋工程 101 第五条 模板工程施工方案 113 第六条 混凝土工程施工方法 118 第七条 砌体工程施工方法 127 第八条 装修工程施工方案 130 第九条 施工准备 179 第十条 给排水、电气、通风安装工程方案 217 第十一条 本工程的关键和特殊施工工艺 259 第十二条 绿化工程施工 279 第五节 拟投入的施工机械情况、主要施工机械进场计划 281 第一条 主要施工机械的确定 281 第二条 拟投入的主要机械设备情况表 281 第六节 劳动力计划表 283 第七节 确保工程质量的技术组措施 284 第一条 本工程质量目标 284 第二条 建全质量管理体系并组织有效的运行 285 第三条 技术保证措施 285 第四条 针对本工程施工质量保证措施 286 第五条 防止质量通病措施 294 第六条 取样送检过程监控 330 第七条 加强质量预控、检查和监督工作 331 第八节 确保安全生产的技术组织措施 332 第一条 安全文明施工目标:合格工程 332 第二条 安全保证措施 333 第九节 确保文明施工的技术措施 375 第一条 文明施工措施 375 第二条 现场消防措施 381 第三条 保卫措施 384 第四条 指挥部文明施工责任措施 386 第十节 确保工期的技术组织措施 387 第一条 充分利用作业面 387 第二条 推行项目承包管理和激励机制 388 第三条 选择合理的机械 388 第四条 现场辅料配备充足 388 第五条 人员保障措施 389 第六条 夜间作业照明措施 389 第七条 保证连续作业进度及质量 389 第八条 工程款实行专款专用 390 第九条 不良作业气候施工措施 390 第十条 做好后勤工作 392 第十一条 施工进度的控制 392 第十二条 其它相关措施 394 第十一节 冬、雨季施工措施 396 第十二节 降低成本的措施 400 第一条 成本管理核算形式 400 第二条 项目的成本管理程序 401 第三条 降低成本措施 403 第十三节 成品、半成品保护措施 405 第一条 砌体工程 406 第二条 钢筋成品半成品的保护 407 第三条 混凝土成品、半成品的保护 407 第四条 楼地面工程成品保护 409 第五条 门窗工程半成品和成品保护 409 第六条 装饰工程半成品及成品保护 410 第七条 水电安装工程成品保护 410 第八条 单位工程保护 413 第十四节 地下管线及地下设施的加固措施 414 地基支护方案 工程概况 云南省质量技术监督局拟建的标准化信息科研大楼位于昆明市滇池路河尾村,科研大楼为四层框架结构,一层地下室,建筑面积为7100平方米左右。 场地工程地质及水文地质条件 场地土表层为人工回填的具有一定厚度的杂填土,底部为30-50cm厚的耕植土层,含植物根系。 其下为湖相、湖沼相形成的粘性土、泥炭质土,层位稳定,层顶埋深变化不大,现将基坑开挖深度范围内的土层特征分述如下: ①杂填土:褐灰色,松散状,湿,未经充分压实。以粘性土,混少量碎石、炭渣、砖块等杂物 , 底部为30-50厘米的耕土层,该土层厚度变化较大,层厚1.3-3.5米,平均厚度为2.66米。 ②粘土:褐黄色,可塑状,饱和。土质均匀,局部含少量铁锰质散点。属高压缩性土层。层厚0.20-1.2米,平均厚度0.59米。 ③粘土:褐灰色,软塑状,饱和。局部含少量水草。属高压缩性土层。层厚0.6-2.7米,平均厚度为2.2米。 ④泥炭质土:黑色,软塑状,局部流塑状,饱和。体轻,质软,富含有机质,含大量腐朽植物根茎。有机质含量为26.10-59.80%平均为50.50%,属于强泥炭质土,为昆明地区俗称的“草煤层“。属高压缩性土层。层厚3.80-6.50米,平均厚度5.17米。 场地地下水位深为1.40-1.60m,主要为裂隙性潜水。地下水对砼无侵蚀性。 基坑开挖支护方案 方案设计依据 (1)《云南省标准化信息科研大楼岩土工程勘察报告》; (2)《建筑基坑支护技术规程》(JGJ120-99); (3)《建筑基坑工程技术规范》(YB9258-97); (4)《基坑土钉支护技术规程》(CECS96:97); (5)《锚杆喷射混凝土支护技术规范》(GB50086-2001); (6)《钢筋焊接及验收规范》(JGJ18-84); (7)《建筑工程施工质量验收统一标准》(GB50300-2001); (8)《岩土工程手册》; (9)《岩土工程治理手册》; (10)《岩土深基坑喷锚网支护法原理·设计·施工指南》; (11)《深基坑工程设计施工手册》; (12)其它相关的国家和省市有关文件标准及规范; 支护方案概要 根据场地地质条件、环境情况,经多方案经济、技术对比,选定采用“深层搅拌桩止水墙+喷锚支护+坑内人工挖孔降水”联合支护方案。 3.2.1开挖支护线位置 以地下室基础外边线为准,向外扩大1.0m为基坑开挖支护线。满足地下室施工作业和降水井布置的要求。 3.2.2深搅止水墙的设置 为防止坑内涌水涌沙造成坑壁滑动,沿基坑周边设封闭深搅止水墙。 由直径中500mm的深搅桩相互搭接200mm形成地下连续止水墙,墙深10.0m。 由于基坑开挖深度范围内大部分为软土层,且有欠固结饱和土。基坑东面距别墅很近,基坑边壁不能有较在变形。对深搅桩的强度要求较高。因此在深搅桩内每隔1.2米竖直插入长10m的16号槽钢,以增强桩身抗剪强度。 3.2.3锚杆设置 坑壁设3层中48钢管锚杆,层间距为1.40-1.50m,水平间距为1.50m。 3.2.4钢筋网砼面层设置 坑壁挂中6.5@200×@200钢筋网。锚杆之间再用中16钢筋纵横焊接加强,最后喷上10-12cm厚C20细石砼面层。 3.2.5降水井设置 坑内周边设降水井6口,为人工挖井,井深度为7.00m,比基坑底深约2.7m。 基坑开挖支护施工的主要技术要求 施工顺序要求 4.1.1基坑开挖支护施工应按以下顺序进行 ①基础静压桩施工②深搅止水墙施工(同时压入竖直槽钢)③降水井施工④开挖第一层土⑤第一层钢筋网砼面层施工⑥第一层锚杆施工开挖第二层土方,重复④~⑥工序直至坑底。 4.1.2深搅墙一定要在静压桩之后施工,防止将深搅墙挤坏。 4.1.3深搅桩施工完成7天后方能开挖基坑。基坑开挖一定要分层分段进行,紧接着分层分段支护施工,上一层支护完成后方能开挖下层土方,严禁超挖或并层开挖。 深搅墙施工技术要求 4.2.1深搅桩径≥φ500mm,相互搭接≥200mm、桩长10.0m。 4.2.2固化剂使用32.5Mpa矿渣水泥,水灰比≤0.5,水泥掺入量为70kg/m。 4.2.3搅拌桩必须均匀,桩垂直度误差≤1%。 锚杆施工主要技术要求 4.3.1锚杆材料为中48钢管,前端加工成封闭的尖锥状,管身钻有中8mm透浆花眼,施工时使用锚杆钻机按设计要求钻入坑壁土体中,然后从外管口中压入32.5Mpa纯水泥浆。水压比≤0.5,压至外管口周边返出浓浆为止。 4.3.2回填土层中锚杆压浆要控制压入量,防止过量造成地面窿起破坏。 钢筋网砼面层施工技术要求 4.4.1施工前应将坑壁修整平顺,然后挂上φ6.5@200×@200钢筋网。锚杆间再用中16钢筋纵横焊接加强,最后用砼喷射机喷上c20细石砼,砼厚10-12cm左右,以不露筋为准。 易碎落,变形的坑壁可先喷上厚3~4cm的砼后再挂网。最后再喷上7^8cm砼。 4.4.2喷射砼配合比为:32.5水泥:砂:瓜子石=1:2:2。水灰比0.4~0.45,掺入水泥用量3~5%的速凝剂。 变形监测 开挖支护施工前、施工中、施工完成至基坑回填之前,应对周边建筑、基坑周边,定期进行变形观测,并及时反馈观测数据,如发现异常则加密观测次数,并及时调整锚杆的长度和密度 , 把变形控制在允许的安全值内,将安全隐患消除在施工过程中。切实做到观测信息指导开挖支护施工。 降水要求 4.6.1坑内设6口人工挖孔降水井,把坑内地下水位降至坑底以下。 4.6.2遵循先降水后开挖的程序,先把地下水位降至挖深以下,再行挖土。 减少动水压力对坑壁土体的破坏。 施工组织设计 施工组织设计 本工程在项目部项目经理的领导下,设基坑开挖支护项目经理,专门负责基坑开挖支护施工。 设项目经理一名,项目技术负责一名,下设深搅工长一名,喷锚支护工长一名,监测组长1名。 各自负责具体专业施工作业管理。组织管理机构如下图示。 施工机械设备投入 单头深搅机(30KW) 2台(1台备用) 12m³空压机 2台 砼喷射机 2台 汽车小吊 1台 土层锚杆机 6台 200L注浆机 2台 搅灰机 2台 18kg/cm²挤压泵 2台 岩石电钻 2台 电焊机 4台 钢筋切断机 1台 钢筋调直机 1台 高压风水管 若干 工程量概算 1基坑周长:282.80m。 2φ600深搅桩约943根,深10.0m,共计:9430.00m。 3锚杆支护面积约1900.00m²。 416#槽钢:90根,深10.0m,共计:900.0m。 6φ1200人挖降水井6口、深7.00m,共计:74.18m³。 施工进度计划 深搅止水墙施工:10天。降水井可同步进行施工,不占用工期。锚杆喷锚施工:6天一层。 挖土与支护施工穿插进行,深搅桩与喷锚施工交叉时间为5天。加上前后的准备工作,总工期控制在28天内。详表附表。 质量保证措施 5.5.1质量管理 5.5.1.1质量管理引用标准 a《建筑基坑支护技术规范》 b《建筑地基处理技术规范》 c《建筑基坑支护技术规程》 d《软土地区深层搅拌法加固技术规程》 5.5.1.2现场质量管理 按IS09002质量认证实行现场三级质量验收制度,每道工序完成后由班组自检合格签字,再由项目质检员验收签字,最后由甲方监理签证验收,实行质量一票否决制,不合格的不准进入下道工序施工,把质量隐患消灭在施工过程中。 施工前认真熟悉图纸、方案,作好技术,质量交底工作,切实作到按图纸、按规范标准施工。 严格各种建材进场质量验收工作,认真检查产品合格证及材质证明书,不合格产品不准进入现场。有质量怀疑,立即现场抽样送检,不合格的一律退回。 5.5.2深搅止水墙施工质量保证措施 (1)为保证搅拌均匀,实行四次往返喷浆提升搅拌工艺,并严格工序质量管理程序进行施工。 (2)施工严格按施工通知单中的水泥浆配合比配制水泥浆,水灰比0.6,由后车送浆员操作挤压浆,控制确保每根桩的送浆量,尽量减少地表返浆。 (3)为确保桩的搭接良好,不开叉,施工中必须注意设备安装机的平稳对正,异向架及钻杆的垂直度。施工每排桩时由测量人员,沿桩中心线,两端用钢筋固定挂上工程线,对准施工。 (4)因属止水帷幕桩,桩的施工必须连续,相邻桩施工间隔时间不得超过12小时。 (5)前车操作与后车供浆应密切配合,联络信号必须明确,前车喷浆提升的次数和进度必须符合已定的施工工艺;后车供浆必须连续,一旦因故停浆,必须立即通知前台,为防止断桩缺浆,宜浆搅拌下沉至停浆点以下半米,等恢复供浆时再喷浆提升。如因故停机超过3小时 , 为防止浆液硬结堵管,宜先拆卸输浆管路,妥为清洗。 (6)为确保桩头的施工质量,搅拌机自地面以下一米喷浆搅拌提升出地面时,宜用慢速,当喷浆口即将出地面时,宜停止提升,搅拌数秒,以保证桩头均匀密实。 (7)施工中制备好的浆液不得离析,不得停止时间过长,超过3小时的浆液应降低标号使用。 浆液倒入料斗时应加筛过滤,以免浆内结块损坏泵体,泵送浆液前管路应保持潮湿,以利输浆。 拌制浆液的罐数,固化剂,外掺剂的用量和泵送浆液的时间应有专人记录。 (8)施工中由机台施工技术或机长,施放桩位,检查制桩质量,抽检施工用水泥质量,发现问题及时处理。 (9)制桩记录由机长负责,对每根桩的水泥用量,成桩过程(喷浆下沉,喷浆提升,复搅深度、时间、桩的编号等)进行详细记录,不得事后回忆补记。 (10)对质量有怀疑的桩可在成桩7天的工程桩中抽取2%进行轻便触探检测其桩身强度。 5.5.3锚杆、喷锚施工质量保证措施 (1)坑壁要修整平顺,有凹槽处应用土石填平。 (2)锚杆对位要准确,误差≤5cm。 (3)锚杆打入前要检查长度,然后按设计要求角度打入坑壁土层中。 (4)坑壁自稳性差的地段应先挂网喷砼后再打锚杆。 (5)挂钢筋网严格按钢筋施工规范施工。锚杆焊接采用3根中16钢筋,长10d绑搭对称焊接。 5.5.4变形观测质量保证措施 (1)成立专门的变形观测组进行观测,用高精度经纬仪实测,每天一次,并把成果及时报给项目经理,挖至最后一层每天监测2次。遇异常情况时,2~4小时观测一次。 (2)基坑长边设5个观测点,短边设3个观测点。北侧每幢建筑均设1~2个点。 施工安全保证措施 1现场施工人员均要戴安全帽,高空作业人员要戴安全绳。 2电器接线开关要有开关柜,金属外壳要有重复接地保护措施。 3电缆线不许有破损,经过道路时要埋入地下或架空。 4机械事专动部份要有防护罩。 5降水井平时要加盖,防止人员跌入井内。 6夜晚施工要有足够的照明措施。 7设专职安全员负责工地的安全工作,实行安全一票否决制,指出的安全隐患如不排除可责令停工整改。 文明施工环境保护措施 1作好施工现场进出管理,非施工人员一律不准进入。 2施工现场建材、机械放置有序,建筑垃圾、生活垃圾按规定放置,及进清运出场,不准随意乱堆乱放,创造一个文明、卫生、井然有序的生产环境。 3燥声大的机械夜间不得扰民施工。 应急抢险措施 基坑开挖支护施工,因地质情况的变化,暴雨、地震……等不可预见的因素较多,是一种高风险的施工,必须预先有应急抢险措施,一但发生基坑垮塌才不会措手不及造成人身伤亡和重大经济损失。 1切实作好变形观测及反馈制度,及时作出预警报告。 2现场挖土机在施工开挖期间,24小时机械操作人员均应在场,若见险情及时挖土填坑压脚 , 防止垮塌扩大。 3现场预备2000条编织袋,遇险时及时装土、装砂堆填防滑。 4配备足够的抽水机,遇暴雨时,专责人员24小时值班,及时抽水排洪。 附表、附图 附表1拟投入本工程施工的管理人员简历表 附表2基坑工程施工进度计划表 附表3准备用于本工程的机械设备情况表 附图1土方挖运及基坑支护工艺流程图 附图2深屋搅桩施工工艺流程图 附图3工程质量控制程序图 附图4安全工作保证体系图 附表1拟投入本工程施工的管理人员简历表 领导本项目管理班子的公司领导情况: 领导本项目管理班子的公司领导情况: 姓名 年龄 现职务 本公司从事施工经验 和水 30 分管领导 主要技术人员情况: 姓名 年龄 现职务 本公司从事施工经验 和=* 30 工程师 计划用于本工程的主要人员: 姓名 担任职务 公司中经历 负责过的主要工程 (型式与规模) 与项目有关 的语言能力 和=水 分管领导 研究、施工管理 二滩电站边坡治理、大 保公路边坡治理、城市 深基坑工程 中文、英文 *=* 项目经理 研究、施工管理 城市深基坑工程 中文 和=水 材料、财务 研究、施工管理 城市深基坑工程 中文 村栏水 主工长 施工管理 城市深基坑工程 中文 *=* 工长 施工管理 城市深基坑工程 中文 和水 机电工程师 机电管理 城市深基坑工程 中文 附表2 设计计算书方案 设计依据 现场资料 《云南省标准化信息科研大楼岩土工程勘察报告》 规程条例 本设计依据的规范及条例有: (1)《建筑基坑支护技术规程》; (2)《基坑土钉支护技术规程》; (3)《国防工程喷锚支护技术规范》。 甲方其他要求及场地周边环境 甲方其他要求及场地周边环境。 参数选取 开挖深度 4.30m 坑边荷载 坑边施工堆载:20KN/m²。 系数选取 (1)基坑侧壁安全等级及重要性系数 安全等级:一级,重要性系数:Y0=1.1 (2)支护结构整体稳定性安全系数K=1.6 (3)支护结构整体抗倾覆安全系数K=1.5 (4)支护结构整体抗滑移安全系数K=1.5 设计锚固力取值 杂填土(Q=)10KN/m 粘土(Q)15KN/m 粘土(Q#)20KN/m 泥炭质土8KN/m 土层力学参数选取 见地质报告附表二 设计计算 设计方案考虑 喷锚支护结构设计与计算内容包括: (1)根据工程类别和工程经验,初选结构各部分的尺寸; (2)锚杆强度与抗拔力的验算,即支护的局部稳定性分析; (3)支护的外部与内部整体稳定性分析; (4)喷射砼面层的强度验算,以及锚杆与面层的连接验算等. 对本工程基坑边壁进行计算分析时,考虑一种几何剖面形式,一种形式的土层条件,一种外荷载形式。 边壁稳定性分析 按极限平衡理论,边壁未加固时,稳定系数由下式确定 式中:Q=(1-r₁)r×h₁×b₁×cosθ,×a,×tgφ cφ-----有效粘聚力和有效内擦角 b1、hi、θ、Wi、a---第i条土体的宽度、高度、底滑面倾角、重量和相对于转心的力臂。 r、rw---土、水的容重 ru---孔隙压力比,ru.h/(r.h)(h为第1条块中的孔隙高 度,即该处浸润面的高度) C3---地震系数 R---滑动圆弧半径 n---划分的条数 计算简图如下: 边坡稳 定计算简图 计算结果,K=0.59 从以上分析可知,边壁不可能自稳,需在开挖时进行快速有效的支护和加固. 所需锚固力计算 为确保土方开挖至坑底时边壁的稳定,所需锚固力由下式确定 式中:fr---摩擦系数动态值,取tg0.8φ; T⁰=T₁+CsWa/RT₁=WSinθ N-----b₂(rh₁-rwhw₂)COSθ 4---锚固力与破坏面法线之间的夹角。 F---要求达到的安全系数,取F=1.6 其余符号意义同前。 锚杆参数设计 根据上述计算结果,综合考虑土层的临界开挖高度及施工方便,锚杆参数见施工图,参数计算 内容从略。 加设锚杆后边坡稳定性分析 土层锚杆施工完毕后,边坡的稳定系数由下式计算 式中pj---第j根锚杆所提供的锚固力,其余符号意义同前。 计算结果,稳定系数K=1.67,说明锚杆系统配置合理。 抗倾覆验算 抗倾覆安全系数应满足下式:K=M/M≥1.5 式中M—一稳定力系对坑角的总力矩; M—一倾覆力系对坑角的总力矩; M=1/2HBZr,+1/2qB² M=Et E—一主动土压力之和 t——E的形心至坑底角的距离 H——坑深 B—一对锚杆支护体系进行类重力式挡墙验算时,墙厚度值。 计算结果K=7.1,可见,本支护设计满足抗倾覆安全要求。 3.7抗滑移验算 抗滑移安全系数应满足下式: K₁=F,/E≥1.5 式中:F=(Qb+RBH)u u—一基底摩擦系数 计算结果Kh=6.94,可见,本支护结构满足抗滑移安全要求。 反馈设计 本设计基于场地工程地质勘察报告,喷锚支护设计与施工属信息化施工范畴,如开挖后地质情 况变化,或局部地段位移偏大,需及时修正设计,指导施工。 附图 附图1基坑喷锚支护施工图(1×A)。 施工组织设计 编制依据与适用范围 编制依据 1.1.1指导思想 本施工组织设计作为指导施工的依据,本着遵循我公司“顾客至上,优质高效创一流;科技领先,开拓创新促发展。”的质量方针,根据国家有关方针及政策,根据设计图纸和建设单位招投标的要求,结合本工程的性质、规模和各种客观条件,从经济和技术统一的全局出发,编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。 1.1.2编制依据 (1)由**建筑工程设计院设计的‘云南省标准化信息特种设备安全检测科研大楼及配套工程”设计图纸。 (2)招标文件及招标答疑 (3)所用图集:00G101、西南J112、西南J212、西南J312、西南J515.、西南J514及G8601 、 93G322、西南G601、GZY300V5B、国标92J701(二)、96J435、建筑93J8011023、96J101 (4)所用规范 建筑工程施工质量检验统一标准GB50300-2001 建筑工程地基基础工程施工质量验收规范GB50202-2002 普通混凝土配合比设计技术规定JGJ/T55-96 建筑装饰装修工程质量验收规范GB50210-2001 建筑电气工程质量验收规范GB50303-2002 建筑内部装修设计防火规范GB50222-95 砼结构工程施工质量验收规范GB50204-2002 砌体工程施工质量验收规范GBJ50203-2002 屋面工程质量验收规范GB50207—2002 通风与空调工程施工质量验收规范GB50243-2002 建筑地面工程施工质量验收规范GB50209-2002 建设工程文件归档整理规范GB/T50328-2001 民用建筑工程室内环境污染控制规范GB50335-2001 建筑给水排水及采暖工程施工质量验收规范GB50242-2002 施工现场临时用电安全技术规范JGJ46-88 (5)我公司多年来承建的同类工程如:“五华大厦”(建筑面积,属深基础施工,地下室两层 , 省优工程和用户满意工程”,“海关大厦”(建筑面积,属深基础施工,地下室一层,省优 工程和用户满意工程”,“云南工业大学东区综合教学楼”(建筑面积25000M,地下室一层 , 省优工程)、“昆明理工大学新材料重点实验室”(建筑面积4500M²,春城杯一等奖工程), “西南林学院成人教学大楼”(建筑面积7000M²,优良工程),“昆明理工大学白龙校区交通 教学楼”(6169m²,优良工程),“云南省机械工业学校教学楼”(3849M,优良工程), “云师大附中教学实验主楼工程”(25049M²),云南大学软件学院“实验楼”(11608M²) 和“学生宿舍B区”(18419M²)等钢筋砼框架结构工程的成功施工经验; (6)我公司经过细致现场踏勘了解掌握的情况及对工程特点、施工现场实际情况、施工环境 、 施工条件和自然条件的分析; (7)我公司现有的优秀技术人员储备及精良的施工机械设备; (8)云南省和昆明市有关对建筑工程施工的有关规定; (9)我公司IS09000国际标准化质量管理体系有关文件; (10)我公司编制的本工程施工图预算书及其它资料。 适用范围 1.2.1施工图纸内 (1)施工图纸内承台以上(含承台)施工图所示范围,其中不包括窗户,内门;单位房内(除 卫生间、橱房外)墙、顶仅做到抹灰层,地面做到结构层原浆找平。 (2)施工过程中应建设单位、监理单位和设计院要求而进行的设计变更、技术处理等。 1.2.2施工图纸外 (1)施工现场临时设施的布置。 (2)为保证工程顺利进行而必须采取的施工措施和施工工艺。 (3)施工现场及周围建筑物、道路及地下管道(线)的保护,安全和环境保护、噪音控制等措施。 (4)施工期间防洪、防雨、防火等措施。 (5)同其它建设单位分包工程施工单位的配合。 (6)工程完工后建筑物周的清理平整。 工程概况 工程概述及内容 本工程为云南省标准化信息特种设备安全检测科研大楼及配套工程建筑安装工程。位于昆明** 国家旅游度假区内。工程总占地面积20000平方米,总建筑面积约16000平方米。其中①科 研大楼为5152平方米,层数为四层,框架结构,建筑总高度17.7米,地下车库设一层,层 高为4.2米,建筑面积3000平方米,静压管桩基础,上部结构按抗震缝位置划分为三个区段 , 第一施工段为①^⑨轴,第二段为O10~O13轴,第三段为O14~O19轴;②会所约250平方米 , 二层框架结构,建筑总高9米,静压管桩基础;③配套住宅工程为10698平方米,三^四层框 架结构(A户型为三层,B户型为四层),建筑层高3米,共10幢,静压管桩基础;④附属 工程含围墙、道路、绿化、污水处理利用工程。 建筑结构特征 2.2.1科研大楼 科研大楼为地上四层建筑钢筋混凝土框架结构,地下一层,钢筋砼外围墙,抗震设防类别为丙 类,建筑结构安全等级为二级,设计使用年限为50年。 框架抗震等级为二级,抗震设防烈度按8度计算。静压管桩接合承台基础; 2.2.2会所 二层钢筋混凝土框架结构,抗震设防类别为丙类,建筑结构安全等级为二级,设计使用年限为 50年。框架抗震等级为二级,抗震设防烈度按8度计算。静压管桩接合承台基础; 2.2.3配套住宅工程 三至四层钢筋混凝土框架结构,抗震设防类别为丙类,建筑结构安全等级为二级,设计使用年 限为50年。框架抗震等级为二级,抗震设防烈度按8度计算。静压管桩接合承台基础。 2.2.4围墙 基础为条形素砼基础,上部2米为砖砌柱墩,中间为铁艺花围栏。 2.2.5污水处理站 平面尺寸为6.05×2.95m,地上一层设备间,框架结构,层高3.6米,地下污水处理站,基础 采用PC管桩。C10砼垫层,每边宽出底板100mm。 底板顶标高为-4.3米和-4.0米,底板厚度为400mm,顶板顶标高±0.00米,顶板厚350mm, 混凝土强度等级为C25,抗渗等级为S6,侧板厚度为250mm。 2.2.6门房 建筑面积为45.6平方米,建筑物高度为5.1米。外墙装修为米黄色花岗石、白色铝板、银灰 色铝
科研大楼及配套工程建筑安装工程施工组织设计(技术标420页)(2024年修订版).docx
下载提示

1.本文档仅提供部分内容试读;

2.支付并下载文件,享受无限制查看;

3.本网站所提供的标准文本仅供个人学习、研究之用,未经授权,严禁复制、发行、汇编、翻译或网络传播等,侵权必究;

4.左侧添加客服微信获取帮助;

5.本文为word版本,可以直接复制编辑使用。


公众号
微信客服
