装饰工程施工组织设计方案

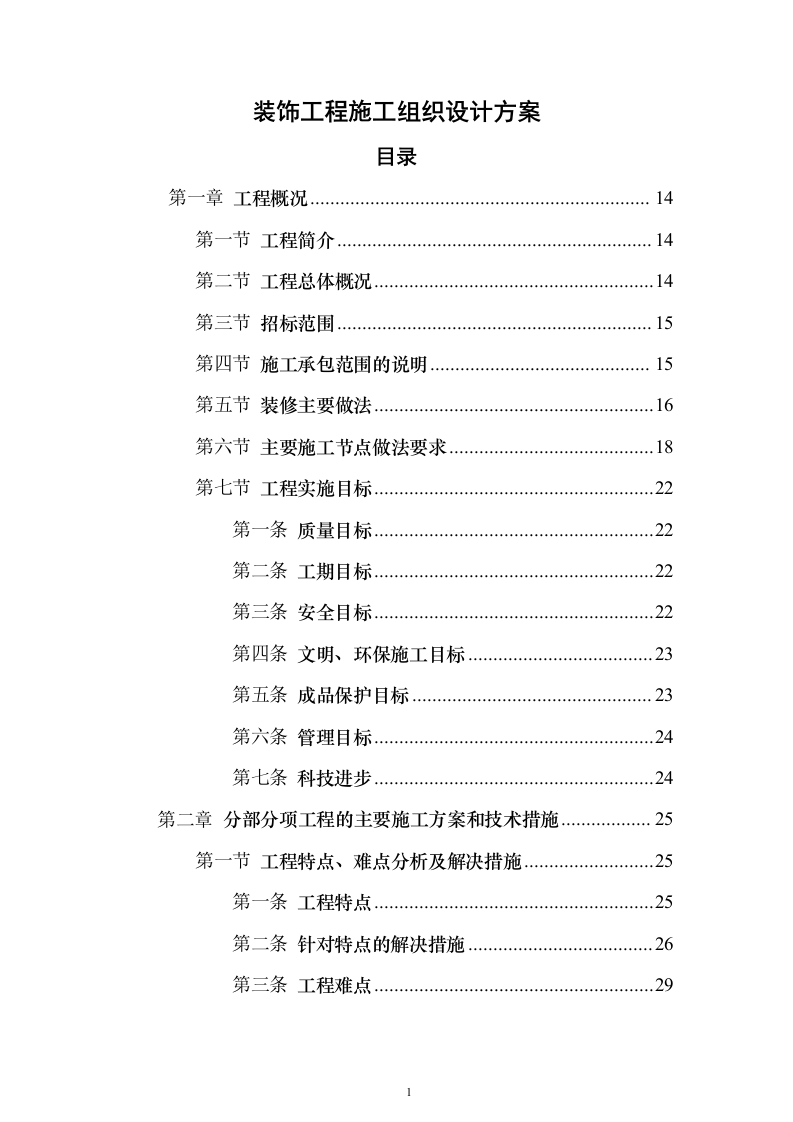

目录
第一章
工程概况
14
第一节
工程简介
14
第二节
工程总体概况
14
第三节
招标范围
15
第四节
施工承包范围的说明
15
第五节
装修主要做法
16
第六节
主要施工节点做法要求
18
第七节
工程实施目标
22
第一条
质量目标
22
第二条
工期目标
22
第三条
安全目标
22
第四条
文明、环保施工目标
23
第五条
成品保护目标
23
第六条
管理目标
24
第七条
科技进步
24
第二章
分部分项工程的主要施工方案和技术措施
25
第一节
工程特点、难点分析及解决措施
25
第一条
工程特点
25
第二条
针对特点的解决措施
26
第三条
工程难点
29
第四条
针对难点的解决措施
29
第二节
施工总体部署
31
第一条
施工准备计划
31
第二条
施工质量控制计划
32
第三条
施工部署
34
第四条
总体流程图(阴影部分为总包甲分包施工节点)
37
第五条
主要工种安排
37
第六条
交叉节点的施工
39
第七条
施工内容划分表
40
第三节
装修工程主要施工方案
43
第一条
吊顶工程一轻钢龙骨石膏板安装
43
第二条
吊顶工程一天花乳胶漆
48
第三条
吊顶工程一天花木饰面
53
第四条
墙面工程一轻钢龙骨隔墙安装
59
第五条
墙面工程一干挂石材安装
61
第六条
墙面工程一湿贴石材安装
70
第七条
墙面工程一木饰面安装
78
第八条
墙面工程一金属饰面安装
82
第九条
墙面工程一乳胶漆涂饰
88
第十条
墙面工程一壁纸裱糊
92
第十一条
墙面工程一软包安装
100
第十二条
墙面工程一玻璃制品安装
109
第十三条
墙面工程一木作油漆
116
第十四条
墙面工程一磐多魔漆
122
第十五条
墙面工程一磁砖铺贴
123
第十六条
墙面工程一玻璃隔断工程
126
第十七条
地面工程一石材铺贴
133
第十八条
地面工程一地砖铺贴
136
第十九条
地面工程一水泥砂浆找平
139
第二十条
地面工程一实木地板铺贴
145
第二十一条
地面工程一地毯铺贴
148
第二十二条
其它工程一墙地面防水
153
第二十三条
其它工程一木门窗安装
154
第二十四条
其它工程一全玻门安装
162
第二十五条
其它工程一门窗套安装
167
第二十六条
其它工程一窗帘盒、窗台板安装
170
第二十七条
其它工程一卫浴洁具安装
191
第四节
施工质量通病防治措施
195
第一条
木制作饰面部分容易出现的质量问题及防治措施
198
第二条
木制门部分容易出现的问题及预防措施
199
第三条
涂料工程容易出现的问题及预防措施
200
第四条
石材干挂施工质量通病及防治措施
203
第五条
卫生间质量通病预防主要措施
206
第三章
机械设备情况及计划
207
第一节
施工机械准备
207
第二节
拟投入的主要施工机械设备进场计划
208
第三节
施工机械设备的管理
213
第四章
劳动力安排计划及措施
215
第一节
劳动力的准备
215
第二节
劳动力安排计划
218
第三节
劳动力组织措施
219
第五章
确保工程质量的技术组织措施
224
第一节
确定目标、成立管理组织
224
第一条
质量目标
224
第二条
建立质量保证体系
224
第三条
质量保证体系图
225
第四条
成立质量管理机构
226
第五条
制定工程质量管理计划
229
第二节
施工质量技术组织措施
230
第一条
构成装饰工程质量的要素
230
第二条
工程质量的技术管理
231
第三条
工程质量的施工操作管理
232
第四条
工程质量的施工材料管理
233
第五条
工程质量的计量管理
234
第六条
工程质量管理工作程序
234
第七条
过程控制措施
239
第八条
持续改进
243
第九条
各级段控制要点
247
第三节
物资材料质量保证措施
249
第一条
材料的验收
249
第二条
产品标识及可追溯性
250
第三条
物资材料的检验、试验原则
251
第四条
检验、试验的范围
251
第五条
职责分工
252
第六条
相关材料及工艺的检验、试验计划
252
第七条
装饰材料质量控制程序
252
第四节
各分项质量标准
254
第一条
工程质量验收
254
第二条
门窗工程
268
第三条
吊顶工程
276
第四条
轻质隔墙工程
279
第五条
墙饰面工程
286
第六条
地面工程
314
第七条
细部工程
322
第五节
成品保护的措施
331
第一条
成立成品保护管理组
331
第二条
成品保护管理的运行方式
332
第三条
半成品、成品保护措施
333
第四条
对成品房间的保护措施
341
第六章
确保安全生产的技术组织措施
341
第一节
安全管理方针目标
341
第二节
安全管理目标网络
343
第三节
安全管理体系
343
第四节
影响本工程安全的因素辩识
349
第五节
安全生产管理制度
361
第六节
保障安全生产的具体措施
373
第一条
现场安全总体保证措施
374
第二条
吊顶等高空作业安全保证措施
375
第三条
油漆、涂料施工技术安全措施
375
第四条
焊接工程施工技术安全措施
377
第五条
“三宝”的使用、临边、洞口防护措施
378
第六条
防止高处作业坠落的技术措施
380
第七条
机械安全保障措施
381
第八条
现场用电安全技术措施
383
第九条
消防与防火技术组织措施
386
第七节
安全应急预案
396
第一条
编制目的
396
第二条
编制依据
397
第三条
方针与目标
397
第四条
应急准备
398
第五条
项目部常见的几种安全应急响应预案
400
第六条
其它应急响应预案
411
第八节
工程主要消防、劳保设备总体计划表
421
第七章
确保文明施工的技术组织措施
422
第一节
文明施工管理目标
422
第二节
文明施工管理体系
422
第三节
文明施工的技术组织措施
424
第一条
文明施工管理原则
424
第二条
文明施工的管理控制流程图
425
第三条
文明施工现场管理
426
第四条
材料管理文明措施
426
第五条
办公区及生活区的管理
427
第六条
防止扰民措施
429
第四节
“绿色”环保装饰施工
430
第五节
推广清洁施工
433
第八章
施工进度计划及保证措施
438
第一节
施工进度计划安排
438
第一条
施工进度计划编制原则
438
第二条
施工总体进度计划及形象进度
439
第三条
施工部署
440
第四条
施工进度计划图
442
第五条
垂直运输方法及材料搬运
442
第二节
工期保证措施
444
第一条
作好进场前准备工作
444
第二条
建立完善的计划保证体系
445
第三条
人、财、物的保障
448
第四条
交叉作业的原则及措施
449
第五条
技术工艺及措施的保证
449
第六条
材料预定、预拼及原材料把关及成品保护
450
第七条
建立例会制度,保证各项计划的落实
451
第八条
根据不同阶段加强现场平面布置管理
451
第九条
加强对设计的协调工作
451
第十条
加强与政府和社会各方面的协调
452
第十一条
加强与业主的合作与协调
452
第十二条
加快工程进度的措施
453
第三节
可能影响工期的因素以及解决措施
453
第一条
工程工期延误因果分析图
453
第二条
施工配合因素及解决措施
454
第三条
机具因素及解决措施
455
第四条
材料因素及解决措施
456
第五条
工人因素及解决措施
457
第六条
工艺因素及解决措施
458
第七条
管理因素及解决措施
459
第八条
设计因素及解决措施
460
第四节
工程进度落后原因分析及采取的应对措施
461
第五节
对影响进度的突发事件所采取的处理措施
462
第六节
不可预见性安排计划
463
第九章
季节性施工措施
464
第一节
高温季节施工
464
第一条
组织保证
464
第二条
具体管理措施
465
第二节
雨期雨天施工
466
第一条
组织保证
466
第二条
雨期施工前的准备工作
466
第三节
冬季施工措施
467
第一条
冬季施工实施原则
467
第二条
组织措施
468
第三条
冬施主要技术措施
469
第四条
注意事项
474
第十章
环保措施控制扬尘施工措施
475
第一节
环保措施
475
第一条
施工环保目标
475
第二条
环境保护管理体系
476
第三条
影响本工程环境的因素辩识
477
第四条
环境管理的组织措施
480
第五条
环境保护管理措施
480
第二节
项目部常用的几种环境应急响应措施
487
第一条
大气污染事故的应急措施
487
第二条
吸入毒气急救应急措施
488
第三条
水污染的应急应急措施
488
第四条
噪声污染的应急措施
489
第五条
固体废物污染的应急措施
491
第三节
控制扬尘施工措施
493
第四节
施工现场重大环境因素的控制措施
495
第十一章
主要材料、构件的保障计划
500
第一节
编制供应计划
500
第二节
材料订货
500
第三节
材料进场的验收
502
第四节
仓库管理制度
503
第五节
物资的领用制度
503
第六节
物资的结算、核销与清理
504
第七节
主要材料质量控制及检测
504
第八节
本工程主要材料采购与进场时间计划表
531
第十二章
施工现场平面布置
533
第一节
施工临时设施平面布置计划
533
第二节
生产区布置说明
534
第三节
临时电路设置
534
第四节
临时供水及消防设施的设置
535
第五节
临时加工区设置
536
第六节
生活、办公设施搭建
537
第七节
临时用地计划表
537
第十三章
深化设计能力及配合措施
539
第一节
装饰深化设计要求
539
第二节
深化设计工作内容
541
第三节
深化设计的配合措施
541
第四节
保证设计质量措施
543
第十四章
施工组织机构管理程序
543
第一节
管理机构安排
543
第二节
施工组织管理结构模式
544
第三节
施工各阶段责任人安排表
545
第四节
管理层职能分工
546
第五节
目标保证措施
547
第六节
施工管理流程图
547
第十五章
工程的协调措施
553
第一节
总体配合措施
553
第二节
与建设单位、监理单位的协调
554
第三节
与总包单位的协调配合
555
第四节
与其他安装单位的配合
555
第五节
与设计师的协调管理
559
第六节
装饰工程各工种之间的协调管理
560
第七节
服从行业主管部门的指导和管理
562
第八节
全面接受业主与监理管理的程序
562
第十六章
施工资料管理
564
第一节
资料管理的目的
564
第二节
技术资料保密管理
565
第三节
本装饰工程技术资料具体管理措施
565
第四节
资料收集、整理、归档目录
566
第五节
施工资料的提供
569
第六节
工程竣工图
569
第十七章
交付、服务及保修
570
第一节
工程交付
570
第一条
成立专门的移交小组
570
第二条
编制移交工作计划
570
第三条
编制用户操作及维修手册
571
第四条
培训
571
第五条
现场保卫及其它服务
572
第二节
工程保修服务
573
第一条
保修计划
573
第二条
保修措施
574
第三条
保修
576
第四条
保修服务的验收
577
第五条
顾客满意度评测
577
第六条
服务受理与投诉管理
578
第十八章
编制说明
581
第一节
编写指导思想
581
第二节
主要内容
582
第三节
编制程序
583
第四节
编制依据
584

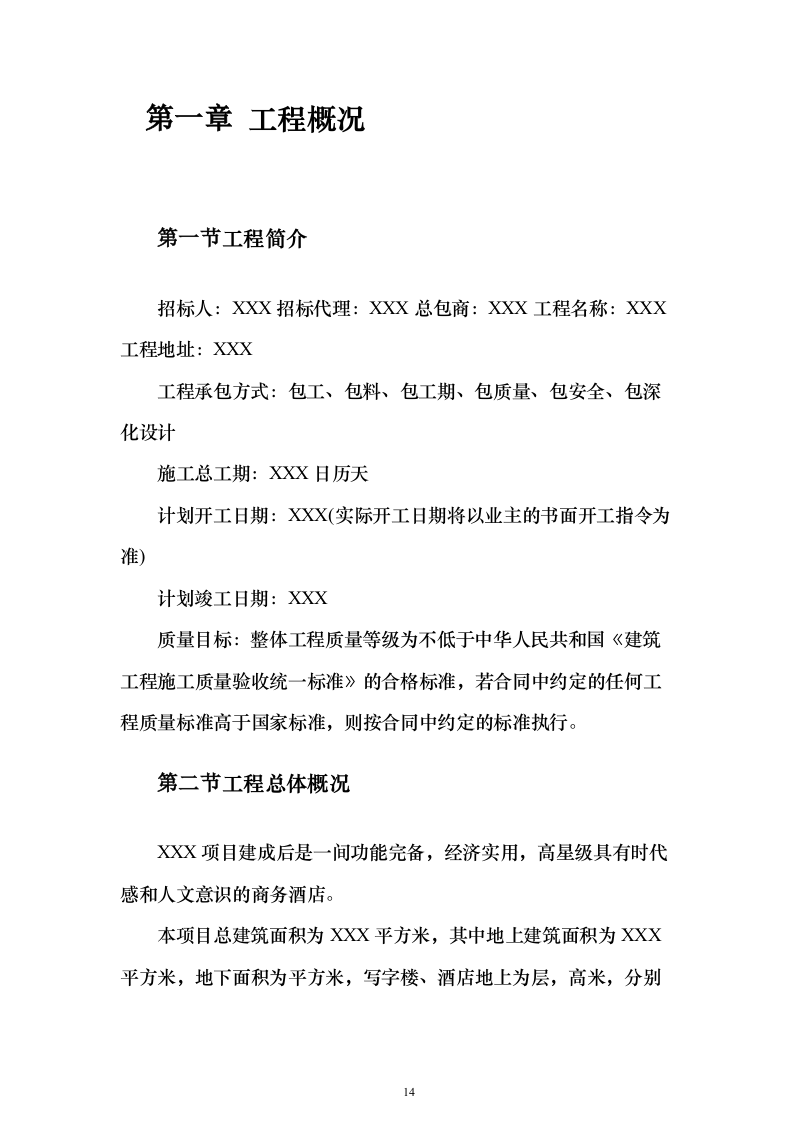

工程概况
工程简介
招标人:XXX招标代理:XXX总包商:XXX工程名称:XXX工程地址:XXX
工程承包方式:包工、包料、包工期、包质量、包安全、包深化设计
施工总工期:XXX日历天
计划开工日期:XXX(实际开工日期将以业主的书面开工指令为准)
计划竣工日期:XXX
质量目标:整体工程质量等级为不低于中华人民共和国《建筑工程施工质量验收统一标准》的合格标准,若合同中约定的任何工程质量标准高于国家标准,则按合同中约定的标准执行。
工程总体概况
XXX项目建成后是一间功能完备,经济实用,高星级具有时代感和人文意识的商务酒店。
本项目总建筑面积为XXX平方米,其中地上建筑面积为XXX平方米,地下面积为平方米,写字楼、酒店地上为层,高米,分别位于建筑群的南部和北部;展厅地上XXX层,高XXX米,位于建筑群的中部。
招标范围
XXXXXXXXXXXXXXXXXXXXXXXXXXXXXX
施工承包范围的说明
1、墙体工程
施工单位负责实施并完成图纸中标明的以及工程规范和技术说明中规定的,除墙体二次结构以外的所有轻钢龙骨隔墙以及轻质隔墙的施工。
2、装饰装修工程
2.1墙、柱面:施工单位负责实施并完成图纸中标明的以及工程规范和技术说明中规定的,除墙、柱面抹灰以外的所有墙、柱面装饰装修工程。
2.2楼地面:施工单位负责实施并完成图纸中标明的以及工程规范和技术说明中规定的所有楼地面装饰装修工程。
2.3天棚:施工单位负责实施并完成合同图纸中标明的以及工程规范和技术说明中规定的所有天棚装饰装修工程。
3、门窗工程:
3.1有装饰要求的消防门(含五金配件):施工单位负责实施并完成图纸中标明的以及工程规范和技术说明中规定
的,有装饰要求的消防门(含五金配件)的施工。并保证通过消防验收.
3.2装饰门(含门五金配件):施工单位负责实施并完成图纸中标明的以及工程规范和技术说明中规定的装饰门、玻璃门的施工。
4、固定家具及窗布盒(含五金配件)
合同图纸中标明的以及工程规范和技术说明中规定的全部固定家具及窗布盒的制作安装(含五金配件)工作均由施工单位负责实施并完成。
5、洁具、五金(指毛巾杆、衣帽钩、厕纸架等)
合同图纸中标明的以及工程规范和技术说明中规定的洁具、五金均由施工单位负责安装,洁具、五金材料为甲供。
装修主要做法
序号
装修部位
主要装饰做法
1
大堂地面
黄砂岩石材、拼花石材、地毯地面、拉丝黄铜踢脚,
2
大堂墙面
黄砂岩石材、水晶墙面、仿旧黄铜墙面、柚木木饰面、潘多摩漆
3
大堂顶面
天花轻钢龙骨石膏板、天花乳胶漆
4
酒廊地面
黄砂岩石材、德黑兰灰石材、柚石石材、地毯地面、木地板楼面、不锈钢楼面、拉丝黄铜踢脚,
5
酒廊墙面
黄砂岩石材、德黑兰灰石材、柚石石材、柚木木饰面、泰柚实木面层、不锈钢墙面、镜面玻璃面层、壁纸裱糊、磐多魔漆,
6
酒廊墙顶面
米黄砂岩石材、天花轻钢龙骨石膏板、天花乳胶漆
7
全日餐厅地面
黄砂岩石材、德黑兰灰石材、柚石石材、防滑地砖楼面、木地板楼面、拉丝黄铜踢脚,
8
全日餐厅墙面
德黑兰灰石材、玉完成面、柚木木饰面、夹纱玻璃饰面、黑白照片墙面、玉石屏风、柚木隔断、磐多魔漆,
9
全日餐厅顶面
柚木饰面板、黄铜拉梁、天花轻钢龙骨石膏板、天花乳胶漆
6
门
全玻门、木门配拉丝黄铜装饰条、木饰面木门、不锈钢门、黄铜面门套
7
防水及隔墙
12mm厚双层双面石膏板、两组C75系列轻钢龙骨内填隔音棉、竖龙骨间距400mm、150mm高C15砼地垄墙
8
公共部分地面
大理石石材地面、防静电活动地板、太阳米黄石材踢脚
9
公共部分墙面
釉面砖墙面、柚木木饰面、墙面防火乳胶漆
10
固定家具
酒柜、衣柜、壁柜、洗手台、矮柜酒柜、衣柜、壁柜、洗手台、电视下方矮柜、矮柜
11
五金安装
卫生纸盒、洗手液盒
主要施工节点做法要求
1、天棚工程
1.1石膏板吊顶:
龙骨和配件均采用金属轻钢材料,必须采用优质冷轧连续热镀锌带为原料,材质均匀,强度高,钢度好,防腐蚀能力强、受力强度和施工性能优,配件与龙骨配套组合,结构严密合理,具有良好的力学结构,需达到最佳使用效果。(其中,采用上人龙骨或非上人龙骨,由施工单位根据区域功能及规范要求进行深化设计。并报甲方审批);石膏板面层为两层9mm厚石膏板,抹灰找平,底油一遍面油三遍。
1.2木饰面造型吊顶:
续热镀锌带为原料,材质均匀,强度高,钢度好,防腐蚀能力强、受力强度和施工性能优,配件与龙骨配套组合,结构严密合理,具有良好的力学结构,需达到最佳使用效果。局部特殊造型需采用木制龙骨的,所有木制龙骨必须是干燥的经过处理的成品木材,需防火处理,刷三遍防火涂料,达到国家规定的防火要求。铺装多层板基础,面贴木饰面,面油漆工程。
1.3石材饰面吊顶:
龙骨和配件均采用优质冷轧连续热镀锌带为原料的钢材,材质均匀,强度高,钢度好,防腐蚀能力强、受力强度和施工性能优,配件与龙骨配套组合,结构严密合理,具有良好的力学结构,需达到最佳使用效果,外露金属材料表面必须经过除锈,打磨挫光,防锈处理。安装石材干挂五金配件,吊装大理石,石材面刷二遍罩面漆。
1.4吸音矿棉板吊板:
龙骨采用优质的彩色钢带和连续热镀锌带T型烤漆龙骨,表面光滑美观,强度高,防腐防水性能好,安全可靠,吸音板采用环保、无辐射、表面光滑平整,耐久性好,强度高的600X600mm矿棉吸音板面层。
2、地面工程2.1石材地面
2.1.1有防水要求的石材地面做法:
2)2mm厚防水层;
3)13mm厚1:2.5水泥砂浆防水保护层,
4)10mm隔音层;(本工序只限用于有隔音要求的酒店客房及客房走廊区域地面,其他区域无本工序要求)
5)30mm厚1:2.5水泥砂浆粘结层6)面铺20mm厚设计指定大理石。
2.1.2无防水要求的石材地面做法:
1)原结构楼板15mm厚1:2.5水泥砂浆找平层;
2)10mm隔音层;(本工序只限用于有隔音要求的区域地面)
3)30mm厚1:2.5水泥砂浆粘结层
4)面铺20mm厚设计为指定大理石。2.2铺地毯地面做法
1)原结构楼板20mm厚1:2.5水泥砂浆找平层,
2)10mm隔音层,(本工序只限用于有隔音要求的区域地面)
3)45mm厚1:2.5水泥砂浆找平层,
4)8mm地毯地垫,
5))面铺装设计指定地毯2.3木地板地面
1)原结构楼板15mm厚1:2.5水泥砂浆找平层,
2)40mm厚松木龙骨,龙骨需做防火及防驻处理,
3)1:2.5水泥砂浆填实,
4)铺装18mm优质细木工板,面铺装设计指定地板。2.4瓷砖地面
1)原结构楼板铺设1:2.5水泥砂浆找平,
2)40mm厚1:2.5水泥砂浆粘结层,
3)面铺设地砖,地砖完成面需与其它空间保持水平。
4)需防水施工的区域,其施工工艺参照地面大理石施工工艺。
3、墙体工程
3.1200厚轻钢龙骨墙:
1)两道75系列穿插型轻钢龙骨墙至吊顶,竖龙骨间距400mm,
2)内满填隔音棉,
3)双面双层12mm厚石膏板,饰面按设计指定施工。3.2160厚轻钢龙骨墙
1)一道100系列穿插型轻钢龙骨墙至吊顶,竖龙骨间距400mm,
2)内满填隔音棉,
3)双面双层12mm厚石膏板(客房洗手间区域单面双层12mm厚石膏板及双层9mm瓷力埃特板,饰面按设计指定施工)
3.3100厚轻钢龙骨墙
1)一道75系列穿插型轻钢龙骨墙至吊顶,竖龙骨间距400mm,
2)内满填隔音棉,
3)双面单层12mm厚石膏板,客房洗手间区域单面12mm厚石膏板及9mm瓷力埃特板,饰面按设计指定施工。
3.4砖墙:水泥抹灰找平,刮腻子,饰面按设计指定施工。
4墙面工程
4.1墙纸施工:基础墙体刮腻子,磨光平整后清油封闭,干后裱糊墙纸。
4.2木饰面:基础墙体安装木龙骨,铺装多层板基础,面贴木饰面,饰面油漆工程。
4.3乳胶漆:基础墙体刮腻子,磨光平整后一底两面油漆。
4.4干挂大理石:清理结构表面,安装干挂石材五金配件,安装大理石,嵌板缝密封胶,石材面刷二层罩面剂。
5、防水工程
卫生间防水层至少为整个地面并翻上墙面1000MM,淋浴间翻上墙面到天花完成面。
6、后勤区域各功能房装修标准(略)
工程实施目标
质量目标
以工程质量为重点,贯彻本企业IS09001质量管理体系,工程质量按国家及XXX市建筑装饰行业的一切有关法规、规范的要求,同时满足招标文件、技术规范及图纸要求。保证
按照国家和行业相关施工验收规范组织验收,工程质量达到
市合格标准。
工期目标
充分发挥我公司现有的制度化管理优势,依靠踏实的工作、严密的组织、先进的机械设备、精湛的技术,保质保量的完成施工任务,我公司承诺保证在XXX日历天内完成本工程范围内所有项目施工并交付使用(工期按照招标文件规定的XX年XX月XX日开工到XX年XX月XX日完工计算)。
我司将进行合理的协调安排,力争提前完工,工程的实际开工日期将以业主的书面开工指令为准。
安全目标
严格按照国家和XXX市安全生产规定要求进行施工,遵照“安全生产,预防为主”的方针,严格执行:安全操作规程,高空作业规范,施工用电技术规范,及工地防火管理等有关制度;加强安全文明施工教育、检查整改和防护措施,彻底堵塞漏洞,防患于未燃,杜绝任何重大伤亡、火灾、机械事故等重大事故,安全生产目标达到XXX市安全施工工地。
文明、环保施工目标
认真贯彻IS014001环境管理体系,按照XXX市文明工地的要求管理施工,施工场所噪声达到国家限值标准;施工现场污水排放和固体废弃物的处理符合XXX市环保局的规定;
节约用水,节约用电,降低材料的损耗;使用绿色环保材料;
工人员,无扰民事件发生,确保施工现场零投诉。
文明施工管理是全面体现企业的管理水平,精神状态,也是杜绝安全事故发生的治本途径。为确保施工现场达到文明工地标准,本工程实行施工现场标准化管理,充分发扬我公司文明施工方面的良好传统;文明工地清洁、场地整齐,体现工地的企业文化建设,反映企业的管理水平(营造文明、环保、健康的施工现场)。
成品保护目标
严格按XXX市及业主的要求做好本工程的成品保护工作,既对大楼和周边环境等既有区域作好成品保护,同时也对本工程施工成品做好保护工作,确保施工现场达标。
管理目标
我司充分认识到质量、安全、工期、成本对实施本工程有着特殊意义,因此在实施本工程中,我司将通过加强人员管理、技术管理,工序管理,材料管理,施工机具管理,防火、用电等安全管理、文明施工管理和成品保护管理等,如实测算施工成本,合理优化施工方案,充实项目管理班子,切实落实各级人员的岗位责任制和奖罚措施,确保整个工程在质量/环境/安全管理体系的运作下有序地开展。
科技进步
我司在施工管理过程中将坚持科学技术是第一生产力,积
极推广应用科技新成果,如:建立施工现场远程监控网络、

目标的实现。
分部分项工程的主要施工方案和技术措施
工程特点、难点分析及解决措施
工程特点
1设计档次高、施工质量要求高,工期紧
从设计理念中能看出本工程根据现代化高档酒店的要求,设计档次高,用材考究。主要材料采用石材、地毯、壁纸、磐多摩漆、木饰面、装饰木门等高档的装饰材料。工程质量要求达到合同要求验评标准。业主质量要求高,对此,我公司将严把材料质量关、施工质量关。
(1)标准高:本工程为专业性较强的高档装饰工程,针对酒店系统的特殊性而进行设计。设计理念先进、前卫,装饰造型简洁明快、材料使用上突出了艺术性、环保性等功能,既要体现装饰外观效果也要保证建筑室内效果与使用功能。
(2)技术含量高:本工程内装饰工程用料考究,装修档次高,主要材料采用地毯、石材、壁纸、装饰木门等对酒店清洁卫生极为有利,均为近年发展起来的装饰新材料和新工艺。
(3)木饰面及固定家具外加工成品量大:因本工程特殊要求木饰面为现场放样场外加工成品木制品,现场进行拼贴
及挂装的施工工艺。现场不允许进行油漆或喷漆工作。
2文明施工及材料环保要求高
本工程位于XXX市区,靠近商业中心,十字路口旁,人流量大,交通相对拥挤,因此,在本工程施工过程中的安全、环保、成品保护及防扰民要求特别高。施工期间必须严格控制噪音、粉尘污染,做好文明施工,减少周边环境的影响。对环境要求高,施工中要尽量减少水污染、粉尘污染及油漆污染。本工程对环保材料要求高,对材料的选购及现场施工必须做到高质量、高标准,材料需选用符合国家规范,经有关部门检测后的环保产品。
3施工过程中要深化设计
从本工程的整体施工特点来看,各专业安装施工量大,各种管线比普通公共建筑多,故装饰施工应充分与各专业施工配合,为此,施工过程中深化设计是很重要的,能做好此工程的深化设计,是本工程的施工重点。
针对特点的解决措施
1组建精干、高效的现场项目技术班子
“管理”必须以“人”为本,为此,我公司将充分发挥集团优势,使选派到该项目的项目经理及主要施工技术人员、管理人员都是曾参加过各种高质量工程施工的骨干,为达到本工程的质量要求标准提供最强有力的技术管理保证。
2精选高素质的施工作业班组
技能素质有密切的关系,因此无论是从专业技能素质还是从身体素质等各方面都将严格筛选,针对本工程,我公司将组织一批高素质、高技能的江、浙籍为主体工人,并尽量挑选一技多能的技术工人,确保为该工程施工组建一支专业技能强的高素质的施工作业队伍。
3充分发挥技术优势,积极推广应用新技术
科学技术是第一生产力,充分运用先进的建筑科学技术是提高工程质量的重要手段。为此,我公司将充分发挥自己的技术优势,积极推广应用施工新技术,为确保工程质量提供强大的科技保证。
4加强技术管理,实施样板引路、科学施工
施工技术的运用将贯穿工程的整个施工过程,特别是要掌握酒店单位专用装饰材料及专业设备的安装专业知识。为此根据我公司长期积累的技术管理经验,建立一整套技术管理制度和措施,加强作业指导性文件的研究编制直致落实,开展全面的QC活动,确保工程施工自始至终有条不紊。
5投入足够的高技能人员进行施工
由于本工程具有作业面大、工程量大、墙面装饰技术含量高,相对工期紧的特点,因此投入高技能人员及先进、足够的施工机械将是保证施工顺利进行的必要选择,在本工程上
我公司将投入各类先进施工机械,作为对施工生产的重要保证。
原材料的好坏不仅影响工程质量,而且对工程安全使用至关重要,为此,本公公司将在材料管理方面,从供应商的选择到材料的进场验收、保管、发放和使用等各环节,都建立一套严密的管理制度,使运用到本工程的各种材料始终处于有效的管理之中,杜绝不合格的原材料使用到本工程上。
7布置安全设施,强化安全管理
采用施工楼层封闭的方式进行施工,对本工程整个现场的CI形象进行精心策划,做好现场规范、美化工作,树立施工的良好形象。
在本工程成立防扰民和保护周边环境工作小组,主动与酒店业主主管工程的部门及当地居委会建立联系,并及时的沟通,相互协调存在的问题。
认真执行《XXX市建设工程夜间施工许可管理暂行规定》文件“禁止夜间22时至次日6时进行产生环境噪声污染的建筑施工作业”的要求,具体施工时间待进场施工后与业主有关主管部门协商。
加
装饰工程施工组织设计方案593页(2024年修订版).docx
