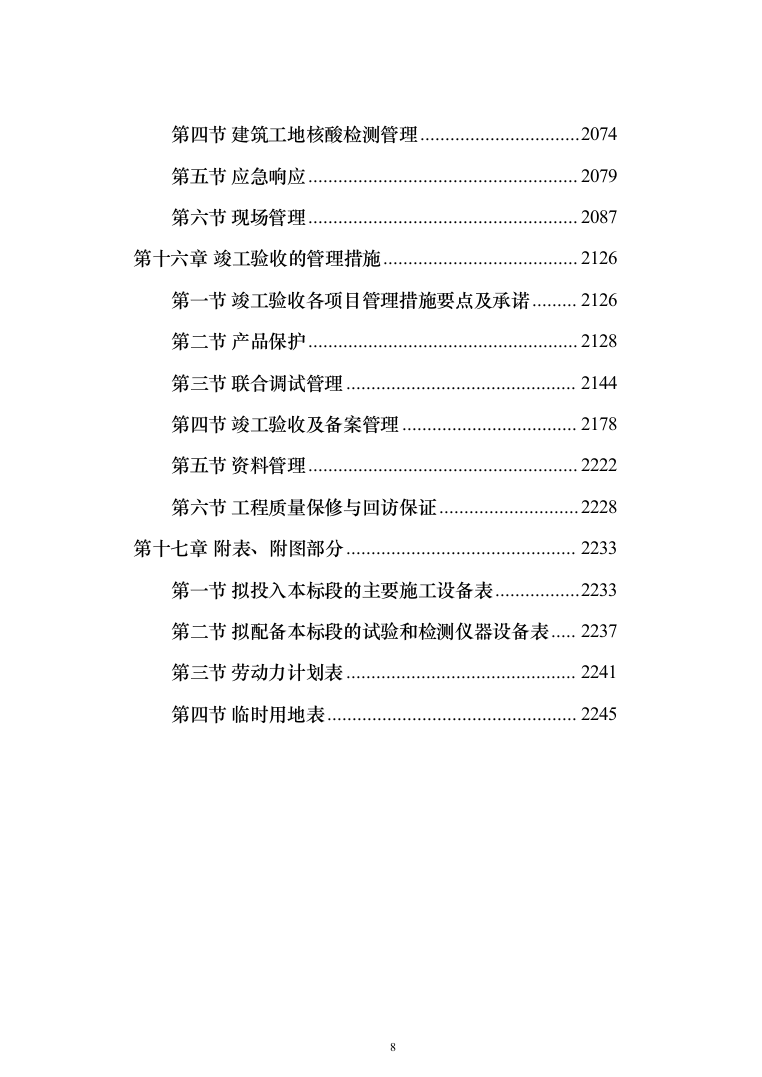

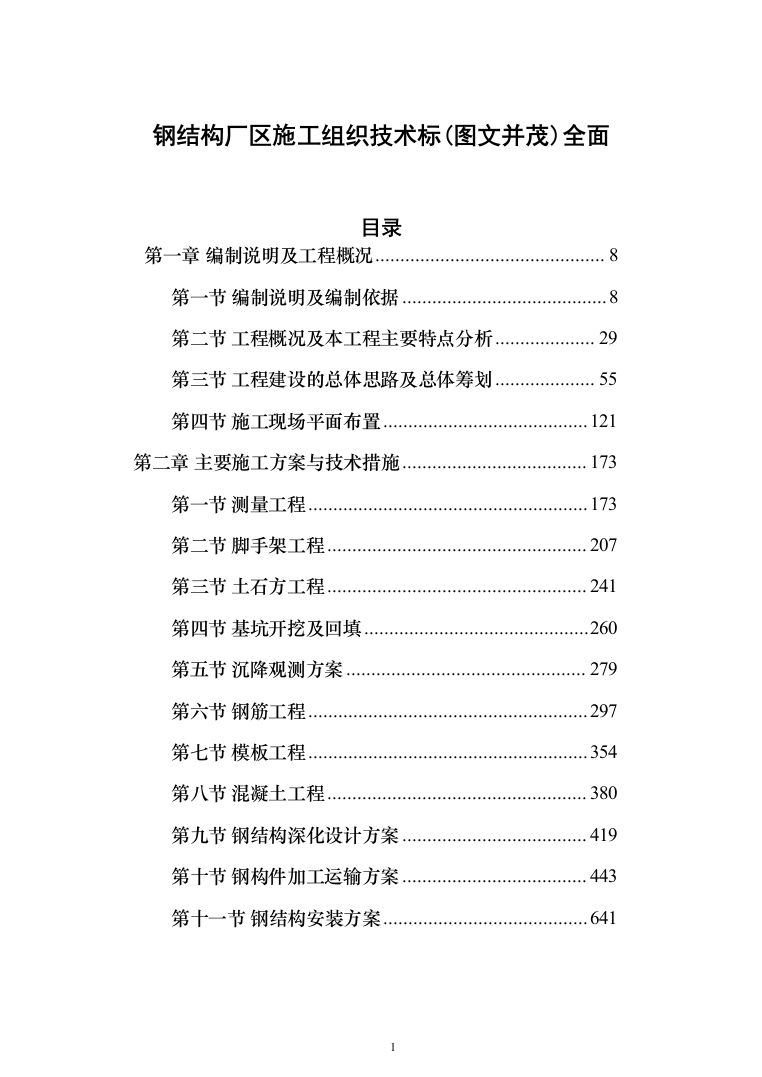

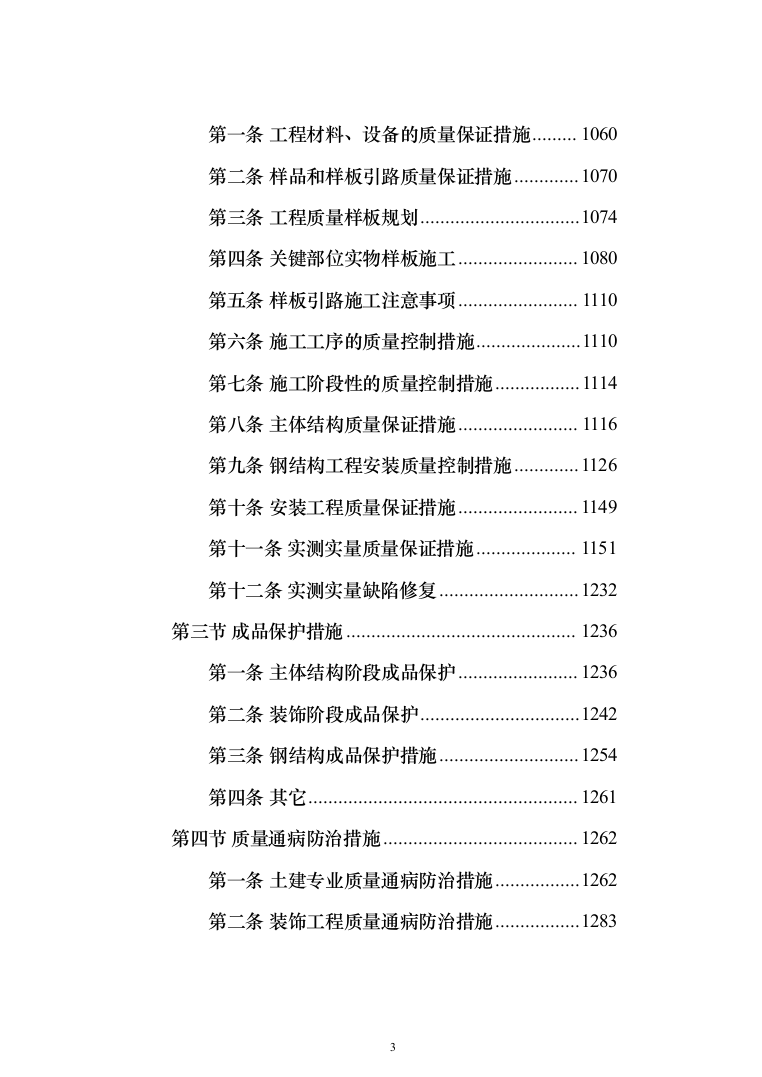

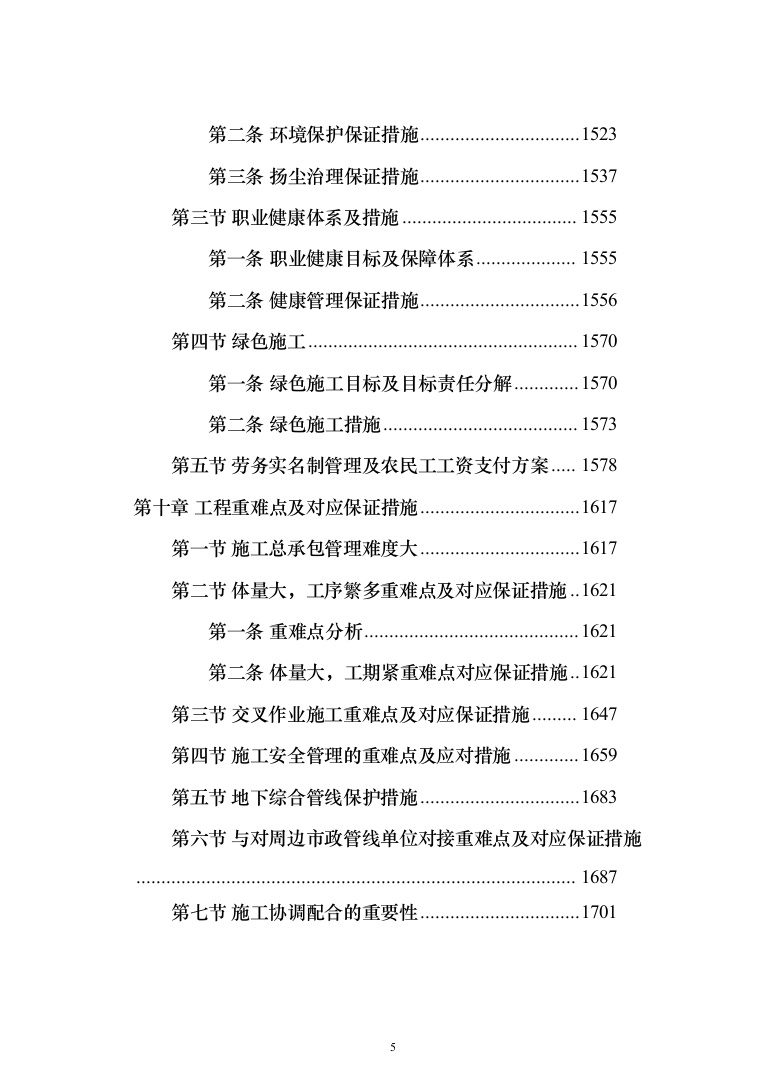

钢结构厂区施工组织技术标(图文并茂)全面
目录
第一章
编制说明及工程概况
8
第一节
编制说明及编制依据
8
第二节
工程概况及本工程主要特点分析
29
第三节
工程建设的总体思路及总体筹划
55
第四节
施工现场平面布置
121
第二章
主要施工方案与技术措施
173
第一节
测量工程
173
第二节
脚手架工程
207
第三节
土石方工程
241
第四节
基坑开挖及回填
260
第五节
沉降观测方案
279
第六节
钢筋工程
297
第七节
模板工程
354
第八节
混凝土工程
380
第九节
钢结构深化设计方案
419
第十节
钢构件加工运输方案
443
第十一节
钢结构安装方案
641
第十二节
电气安装工程
786
第十三节
给水及喷灌工程
846
第一条
室内给水工程
846
第二条
喷灌工程
855
第十四节
玻璃温室大棚工程
864
第十五节
室外工程
897
第一条
机井工程
897
第二条
潜水泵安装
923
第三条
钢骨架复合管及管件安装
930
第三章
拟投入的主要物资计划
936
第一节
主要材料工程量计划
936
第二节
物资供应措施
940
第三节
施工资源保证措施
965
第四章
拟投入的主要施工机械、设备计划
988
第一节
施工机械、设备进场保障措施
988
第二节
主要施工机械、设备进出场计划
1001
第五章
劳动力安排计划
1018
第六章
确保工程质量的技术组织措施
1029
第一节
质量管理目标及承诺
1029
第二节
施工质量保证措施
1060
第一条
工程材料、设备的质量保证措施
1060
第二条
样品和样板引路质量保证措施
1070
第三条
工程质量样板规划
1074
第四条
关键部位实物样板施工
1080
第五条
样板引路施工注意事项
1110
第六条
施工工序的质量控制措施
1110
第七条
施工阶段性的质量控制措施
1114
第八条
主体结构质量保证措施
1116
第九条
钢结构工程安装质量控制措施
1126
第十条
安装工程质量保证措施
1149
第十一条
实测实量质量保证措施
1151
第十二条
实测实量缺陷修复
1232
第三节
成品保护措施
1236
第一条
主体结构阶段成品保护
1236
第二条
装饰阶段成品保护
1242
第三条
钢结构成品保护措施
1254
第四条
其它
1261
第四节
质量通病防治措施
1262
第一条
土建专业质量通病防治措施
1262
第二条
装饰工程质量通病防治措施
1283
第三条
钢结构工程质量通病的防治措施
1288
第四条
给排水安装工程质量通病防治措施
1302
第五条
电气安装工程质量通病防治措施
1306
第六条
暖通安装工程常见的质量通病及预防措施
1310
第七章
确保安全生产管理体系与措施
1314
第一节
安全生产保证体系及措施
1314
第二节
安全生产应急预案
1371
第八章
确保工期的技术组织措施
1410
第一节
进度目标
1410
第二节
施工进度计划图
1411
第三节
工期保证体系
1411
第四节
工期进度保证措施
1436
第五节
工期优化及应急预案
1465
第六节
赶工期施工措施
1472
第九章
确保文明施工、环保节能的技术组织措施
1487
第一节
文明施工管理体系与措施
1487
第一条
文明施工目标及保证体系
1487
第二条
文明施工保证措施
1492
第二节
环境保护管理体系及措施
1520
第一条
环境保护目标及保证体系
1520
第二条
环境保护保证措施
1523
第三条
扬尘治理保证措施
1537
第三节
职业健康体系及措施
1555
第一条
职业健康目标及保障体系
1555
第二条
健康管理保证措施
1556
第四节
绿色施工
1570
第一条
绿色施工目标及目标责任分解
1570
第二条
绿色施工措施
1573
第五节
劳务实名制管理及农民工工资支付方案
1578
第十章
工程重难点及对应保证措施
1617
第一节
施工总承包管理难度大
1617
第二节
体量大,工序繁多重难点及对应保证措施
1621
第一条
重难点分析
1621
第二条
体量大,工期紧重难点对应保证措施
1621
第三节
交叉作业施工重难点及对应保证措施
1647
第四节
施工安全管理的重难点及应对措施
1659
第五节
地下综合管线保护措施
1683
第六节
与对周边市政管线单位对接重难点及对应保证措施
1687
第七节
施工协调配合的重要性
1701
第八节
钢结构吊运施工重难点及对应保证措施
1723
第一条
高空施工施工重难点分析
1723
第二条
高空施工施工重难点对应保证措施
1723
第九节
钢结构施工的重难点及对应保证措施
1737
第一条
钢结构施工重难点分析
1738
第二条
钢结构施工重难点对应保证措施
1739
第十节
单体结构超长重难点及对应保证措施
1765
第十一章
危大工程安全管理措施
1773
第一节
现场险性较大的分部分项工程清单
1773
第二节
应急准备和响应组织准备
1775
第三节
施工现场的应急处理设备和设施管理
1781
第四节
潜在危险源的应急准备和响应措施
1787
第一条
土石方开挖工程应急准备与响应预案
1787
第二条
基坑开挖工程应急准备与响应预案
1793
第三条
起重吊装及起重设备安拆作业
1799
第四条
模板及支撑体系应急准备与响应预案
1806
第五条
高处作业应急准备与响应预案
1815
第六条
施工用电作业应急准备与响应预案
1821
第七条
垂直运输作业应急准备与响应预案
1829
第八条
食物中毒、传染疾病响应预案
1841
第十二章
成本控制计划
1847
第一节
施工成本的构成与管理任务
1847
第二节
成本控制措施
1859
第三节
项目成本动态控制
1871
第四节
成本降低措施
1885
第十三章
总承包服务和管理措施
1896
第一节
总承包管理的认识及组织架构
1896
第二节
对发包人及监理的配合
1902
第三节
施工方与设计方的内部协调配合措施
1914
第四节
对各专业分包的协调管理措施
1917
第五节
对各专业分包提供的配合服务措施
1929
第六节
总承包会议管理
1935
第十四章
季节性施工措施及方案
1938
第一节
冬季施工技术措施
1942
第二节
雨季施工技术措施
1970
第三节
大风、暴雨、暴雪特殊天气施工措施
1987
第十五章
新冠肺炎疫情防控措施
1999
第一节
风险认识
2002
第二节
项目部疫情防控措施
2008
第三节
新冠疫苗接种措施
2053
第四节
建筑工地核酸检测管理
2074
第五节
应急响应
2079
第六节
现场管理
2087
第十六章
竣工验收的管理措施
2126
第一节
竣工验收各项目管理措施要点及承诺
2126
第二节
产品保护
2128
第三节
联合调试管理
2144
第四节
竣工验收及备案管理
2178
第五节
资料管理
2222
第六节
工程质量保修与回访保证
2228
第十七章
附表、附图部分
2233
第一节
拟投入本标段的主要施工设备表
2233
第二节
拟配备本标段的试验和检测仪器设备表
2237
第三节
劳动力计划表
2241
第四节
临时用地表
2245
编制说明及工程概况
编制说明及编制依据
1、编制说明
本施工组织设计是根据《***********项目》招标文件要求,参考国家及地方的法律、法规,结合工程特点和企业施工经验而编制,确保本工程质量、工期、成本、安全、文明施工等目标的实现。
本施工组织设计是投标阶段编制的,未经建设、设计、监理等有关专家审查,若我公司有幸能中标,我们将在认真听取相关专家的宝贵意见的基础上,重新编制更为切合实际的实施性施工组织设计。
若我公司中标,我们将充分发挥建筑企业的优势和成熟的建筑施工工艺,科学组织交叉流水作业,精心施工,严格履行合同,严格按照我公司规范化的质量体系文件进行操作,以“科学、经济、高效”的原则编制详细的施工组织设计用于指导施工,加强项目管理,提高工程质量,从而将本工程建成一流工程。
2、编制依据

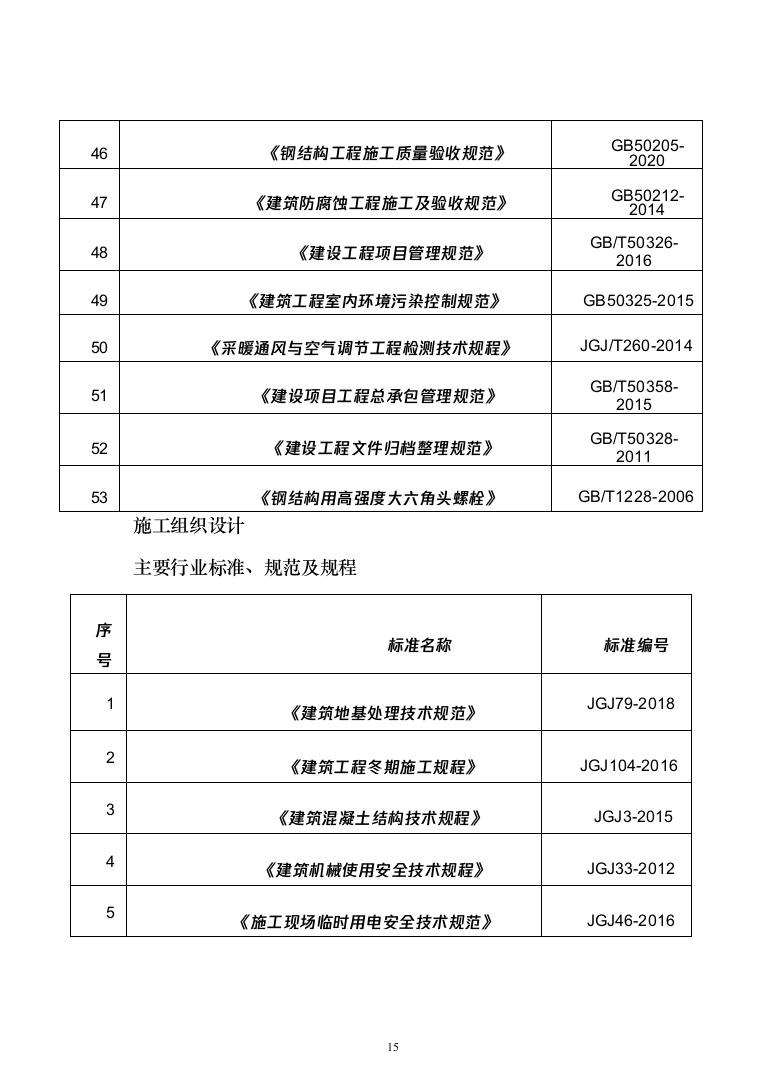

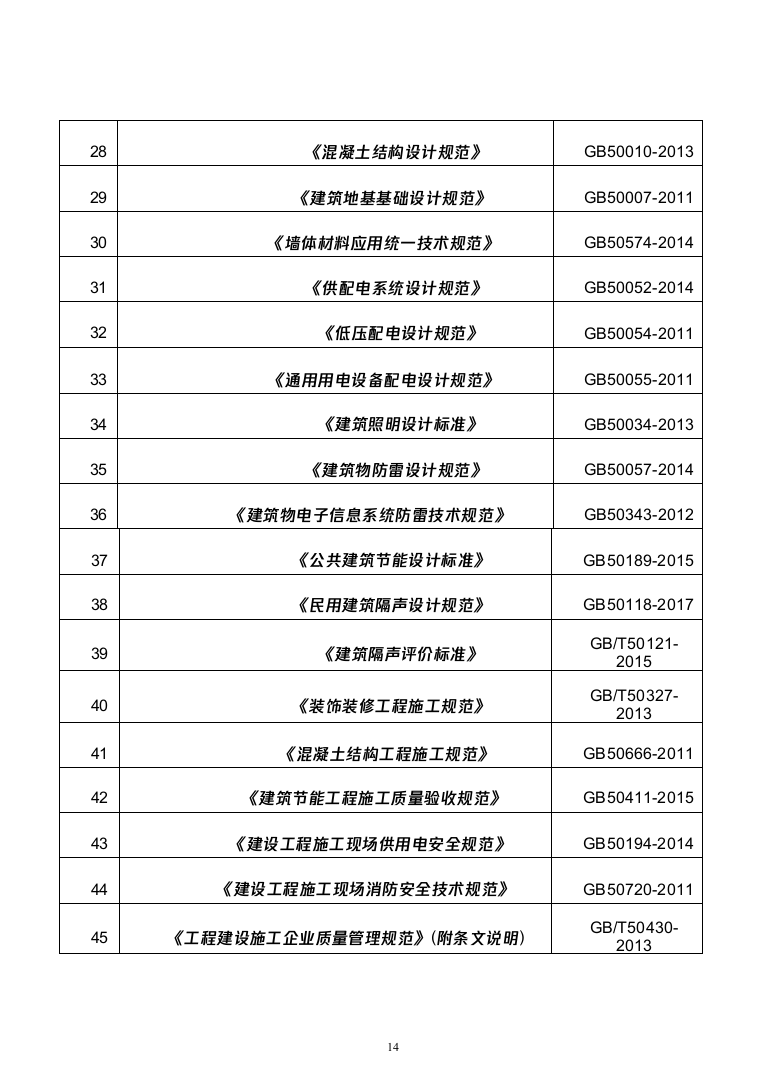

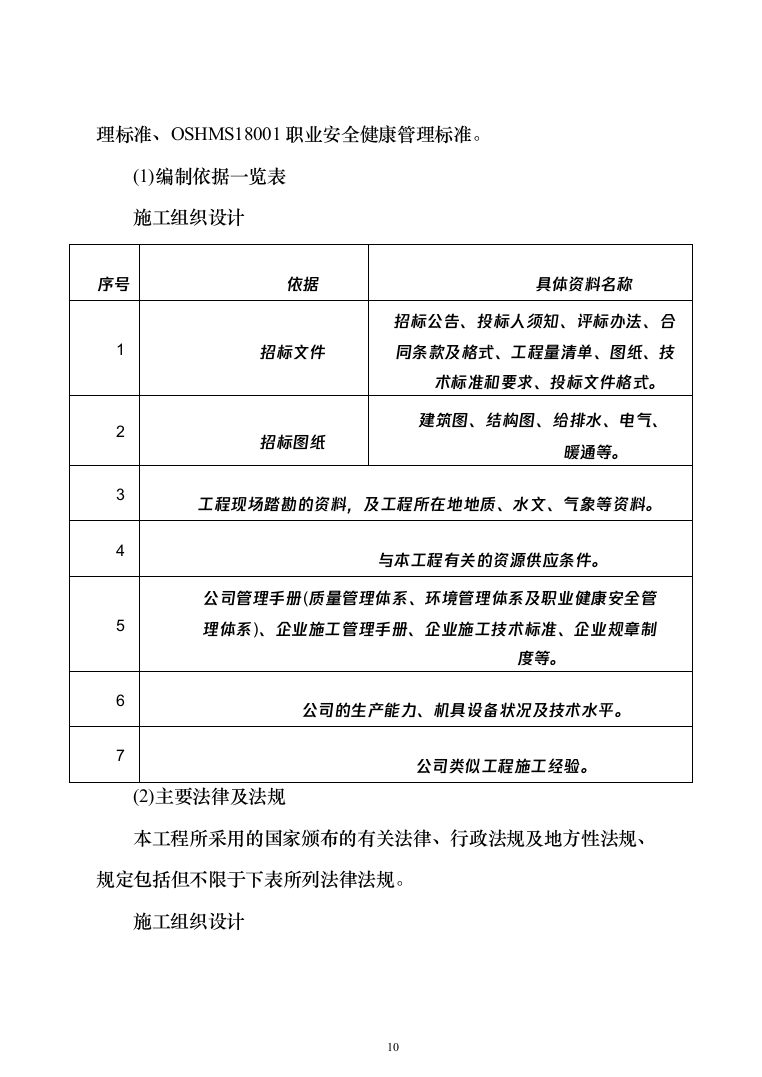

本工程所采用的规范、规程包括工程建设国家标准、建筑工程行业标准及阜阳市地方标准、IS09001质量管理标准、IS014001环境管理标准、OSHMS18001职业安全健康管理标准。
(1)编制依据一览表
施工组织设计
序号
依据
具体资料名称
1
招标文件
招标公告、投标人须知、评标办法、合
同条款及格式、工程量清单、图纸、技
术标准和要求、投标文件格式。
2
招标图纸
建筑图、结构图、给排水、
电气、
暖通等。
3
工程现场踏勘的资料,及工程所在地地质、水文、气象等
资料。
4
与本工程有关的资源供应条件。
5
公司管理手册(质量管理体系、环境管理体系及职业健康安全管
理体系)、企业施工管理手册、企业施工技术标准、企业规章制
度等。
6
公司的生产能力、机具设备状况及技术水平。
7
公司类似工程施工经验。

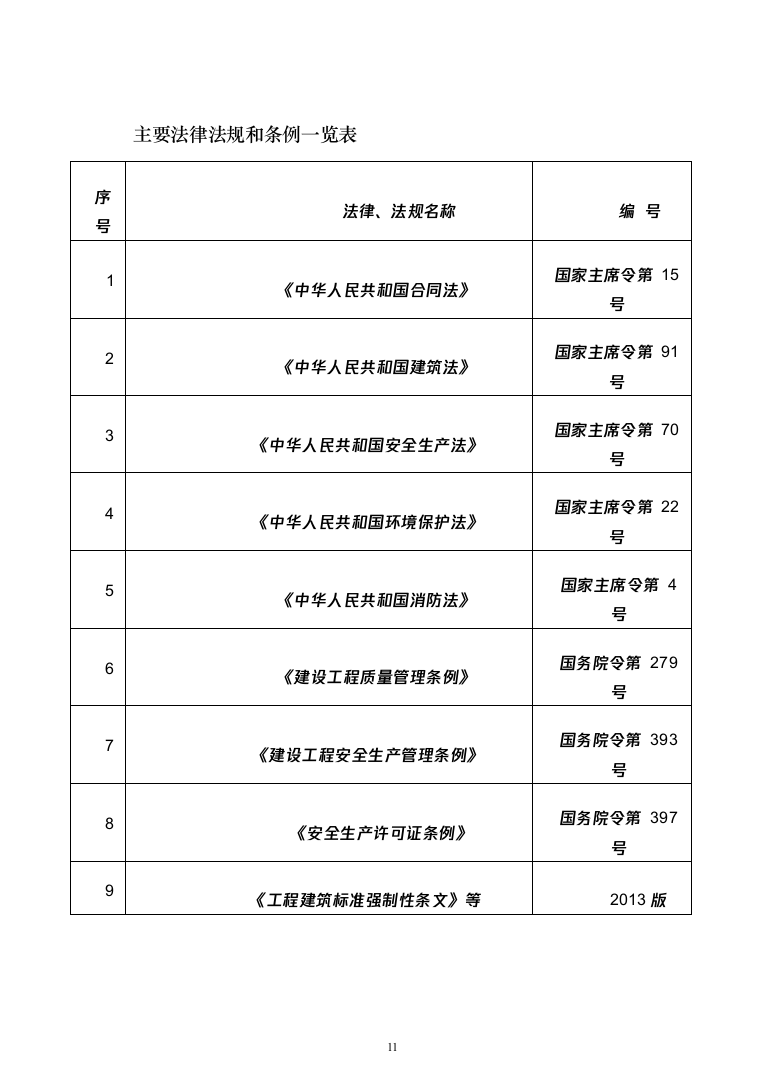

(2)主要法律及法规
本工程所采用的国家颁布的有关法律、行政法规及地方性法规、规定包括但不限于下表所列法律法规。
施工组织设计
主要法律法规和条例一览表
序号
法律、法规名称
编
号
1
《中华人民共和国合同法》
国家主席令第15号
2
《中华人民共和国建筑法》
国家主席令第91号
3
《中华人民共和国安全生产法》
国家主席令第70号
4
《中华人民共和国环境保护法》
国家主席令第22号
5
《中华人民共和国消防法》
国家主席令第4号
6
《建设工程质量管理条例》
国务院令第279号
7
《建设工程安全生产管理条例》
国务院令第393号
8
《安全生产许可证条例》
国务院令第397号
9
《工程建筑标准强制性条文》等
2013版
10
《保障农民工工资支付条例》
国
令
第
7
2
4
号
(3)主要规范及规程
本工程所采用的国家和地方现行的工程设计、施工验收规范、工程质量检验评定标准、工程建设标准强制性条文,包括但不限于下表所列:
施工组织设计
国家规范、标准
序号
标准名称
标准编号
1
《工程测量规范》
GB
50026-2018
2
《建筑地基基础工程施工质量验收规范》
GB
50202-2015
3
《混凝土结构工程施工质量验收规范》
GB
50204-2015
4
《屋面工程技术规范》
GB
50345-2012
5
《屋面工程质量验收规范》
GB
50207-2012
6
《砌体工程施工质量验收规范》
GB
50203-2015
7
《建筑工程施工质量验收统一标准》
GB
50300-2013
8
《建筑地面工程施工质量验收规范》
GB
50209-2017
9
《建筑装饰装修工程质量验收规范》
GB
50210-2015
10
《建筑给水排水与采暖工程施工质量验收规范》
GB
50242-2015
11
《给水排水管道工程施工及验收规范》
GB
50268-2013
12
《给水排水构筑物工程施工及验收规范》
GB
50141-2013
13
《通风与空调工程施工质量验收规范》
GB
50243-2013
14
《建筑电气工程施工质量验收规范》
GB
50303-2015
15
《综合布线系统工程设计规范》
GB
50311-2013
16
《综合布线系统工程验收规范》
GB
50312-2013
17
《建设工程施工现场供用电安全规范》
GB
50194-2014
施工组织设计
18
《建筑给水排水设计规范》
GB
50015-2013
19
《室外排水设计规范》
GB
50014-2014
20
《采暖通风与空气调节设计规范》
GB
50019-2013
21
《建筑设计防火规范》
GB
50016-2014
22
《自动喷水灭火系统设计规范》
GB
50084-2015
23
《火灾自动报警系统设计规范》
GB
50116-2013
24
《建筑灭火器配置设计规范》
GB
50140-2015
25
《建筑灭火器配置验收及检查规范》
GB
50444-2013
26
《建筑结构可靠度设计统一标准》
GB
50068-2015
27
《建筑结构荷载规范》
GB
50009-2013
28
《混凝土结构设计规范》
GB
50010-2013
29
《建筑地基基础设计规范》
GB
50007-2011
30
《墙体材料应用统一技术规范》
GB
50574-2014
31
《供配电系统设计规范》
GB
50052-2014
32
《低压配电设计规范》
GB
50054-2011
33
《通用用电设备配电设计规范》
GB
50055-2011
34
《建筑照明设计标准》
GB
50034-2013
35
《建筑物防雷设计规范》
GB
50057-2014
36
《建筑物电子信息系统防雷技术规范》
GB
50343-2012
37
《公共建筑节能设计标准》
GB
50189-2015
38
《民用建筑隔声设计规范》
GB
50118-2017
39
《建筑隔声评价标准》
GB
/T50121-2015
40
《装饰装修工程施工规范》
GB
/T50327-2013
41
《混凝土结构工程施工规范》
GB
50666-2011
42
《建筑节能工程施工质量验收规范》
GB
50411-2015
43
《建设工程施工现场供用电安全规范》
GB
50194-2014
44
《建设工程施工现场消防安全技术规范》
GB
50720-2011
45
《工程建设施工企业质量管理规范》
(附条文说明)
GB
/T50430-2013
46
《钢结构工程施工质量验收规范》
GB
50205-2020
47
《建筑防腐蚀工程施工及验收规范》
GB
50212-2014
48
《建设工程项目管理规范》
GB
/T50326-2016
49
《建筑工程室内环境污染控制规范》
GB
50325-2015
50
《采暖通风与空气调节工程检测技术规程》
JGJ
/T260-2014
51
《建设项目工程总承包管理规范》
GB
/T50358-2015
52
《建设工程文件归档整理规范》
GB
/T50328-2011
53
《钢结构用高强度大六角头螺栓》
GB
/T1228-2006
施工组织设计
主要行业标准、规范及规程
序号
标准名称
标准编号
1
《建筑地基处理技术规范》
JGJ
79-2018
2
《建筑工程冬期施工规程》
JGJ
104-2016
3
《建筑混凝土结构技术规程》
JGJ
3-2015
4
《建筑机械使用安全技术规程》
JGJ
33-2012
5
《施工现场临时用电安全技术规范》
JGJ
46-2016
6
《建筑施工安全检查标准》
JGJ
59-2013
7
《建筑施工高处作业安全技术规范》
JGJ
80-2016
8
《建筑施工扣件式钢管脚手架安全技术规范》
JGJ
130-2011
9
《住宅室内防水工程技术规范》
JGJ
298-2013
10
《建筑玻璃应用技术规程》
JGJ
113-2015
11
《建筑基坑支护技术规程》
JGJ
120-2013
12
《无障碍设计规范》
GB
50763-2013
13
《建筑桩基技术规范》
JGJ
94-2013
14
《建筑变形测量规范》
JGJ
8-2013
施工组织设计
15
《钢筋焊接及验收规程》
JGJ18-2012
16
《空间网格结构技术规范》
JGJ7-2010
17
《建筑施工现场环境与卫生标准》
JGJ146-2013
18
《采暖通风与空气调节工程检测技术规程》
JGJ/T260-2014
19
《钢筋机械连接通用技术规程》
(附条文说明)
JGJ107-2015
3、编制原则
为做好本次投标工作,为中标以后的施工做充分的准备,我单位组织了拟参加本工程施工的项目经理、项目技术负责人、施工、安全、质量、劳资等管理人员进行了施工组织设计的编制工作。在编制过程中,编制人员充分熟悉和了解了工程招标文件、图纸及相关技术文件,并仔细踏勘了现场,力求投标书能够切实指导施工。若我单位有幸中标,将在工程开工前对本施工组织设计进行进一步优化,并编制质量控制手册、作业指导书、施工工艺卡等施工工艺文件,以满足施工的需要。
(1)编制的指导思想
我单位编制本施工组织设计的指导思想是:以安全及文明施工为突破口,以工程质量为核心,以工期管理为主线,以施工总承包管理为依托,以信息化施工为手段,以业务流程为标准,充分理解和掌握
施工组织设计
设计理念,精心组织、精心施工,确保交付一个满意工程。
(2)编制的基本原则
遵循“组织合理、技术先进、高效节能、文明环保、措施可靠、保障有力”的原则,以招标文件和设计图纸为依据,以先进的施工技术为基础,以各项资源投入为保证,以科学管理、合理组织、强化协调调度为手段,在确保各项目标满足招标文件、设计图纸及施工规范要求的前提下,充分展示企业技术优势,体现方案科学、先进的特点,进而实现工程质量、安全、环保、工期以及效益等各项目标。
(3)编制的范围及内容
根据本工程的实际情况和招标文件的要求,本施工组织设计主要包括以下内容:
1)编制说明及工程概况
2)主要施工方案
3)拟投入的主要物资计划
4)拟投入的主要施工机械、设备计划
5)劳动力安排计划
6)确保工程质量的技术组织措施;
7)确保安全生产的技术组织措施
8)确保工期的技术组织措施
施工组织设计
9)确保文明施工的技术组织措施
10)工程施工的重点和难点及保证措施
11)招标文件规定的其他内容。
本施工组织设计是我们对本工程全面理解后所做出的总体策划,并籍此以指导本工程的工程施工和项目管理,并将在以下几方面重点论述:
(4)施工组织方面
合理划分施工区域,科学组织流水施工,最大效率地利用时间、空间、人力和物力。
(5)技术管理方面
针对各分部分项的特点、难点,积极采用新技术、新工艺,组织技术攻关,制定切实可行的技术措施,保证工程连续、稳定施工。
(6)质量管理方面
针对本工程质量关键部位,以及容易产生质量事故的薄弱部位制定有效的监控防范措施,对工程施工的每一个分部分项、每一道工序,我们都将严格按国家规范、企业标准施工和验收。
(6)工期与进度管理方面
编排施工总进度计划,明确各节点计划。在制定施工计划过程中,通过分析制约工期的诸多因素,及时协调解决关键问题,确保工期。
施工组织设计
(7)安全生产与文明施工方面
根据每个施工过程和阶段的具体情况,在安全硬件方面制定详尽的技术措施。在管理方面,加大控制范围和深度,注重提高施工人员的安全保护意识。
工程的现场文明施工反映了一个施工企业的形象,通过我司的现场标准化管理,创造一个合理有序、整洁文明的施工环境。
(8)绿色施工方面
我国正处于经济快速发展阶段,作为大量消耗能源和资源的建筑业,必须发展绿色建筑,改变当前投入、高消耗、高污染、低效率的模式,承担起可持续发展的社会责任和义务。
施工组织设计
工程概况及本工程主要特点分析
1、项目基本信息
序号
项
目
内容
1
项目名称
***********项目
2
项目地点
*******
3
建设单位
****************
4
设计单位
****************
5
合同估算价
约1036万元
6
建筑规模
************************水*****
2、工程目标
序号
项
目
工程目标
1
质量目标
合
格
2
安全管理目标
1、确保单位工程不发生死亡事故;
2、确保单位工程施工全过程中不发生重伤事故;
3、确保单位工程施工全过程中轻伤率不超过2%。并
少于2人;
4、确保单位工程施工过程中不发生中毒窒息、物体打
击、高处坠落、机械伤害.触电/火灾、起重伤害、车
辆伤害、坍塌、容器爆炸等事故;
5、确保达到达到《建筑施工安全检查标准》
(
JGJ
59-2011)标准。达到安全生产标准化要求。
施工组织设计
3
工期目标
90个日历天(具体开工时间以开工令为准)
4
环境管理目标
1、污水、噪声、扬尘、固体废弃物排放符合国家及地
方要求
;
2、重大环境因素得到控制或消除;
3、节材、节水、节能、节地,降低工程施工成本。
5
疫情期间施工
确保施工现场疫情防控常态化施工
3、项目设计概况
(1)44M、72M智能玻璃温室大棚
序号
项目名称
特征描述
1、混凝土工程
1
垫层
100厚碎石垫层
2
独立基础
1、混凝土种类:混凝土
2、混凝土强度等级:C25
3
地圈梁
1、混凝土种类:圈梁
2、混凝土强度等级:C25
4
湿帘水池
1、水池用的所有套管由土建施工方负责制作,并负
责在施工中预埋。
2、水池用0700轻型井盖和盖座由土建施工方负责。
3、池底向集砂坑找坡;水池周边配筋相同。
4、水池盖板及池壁混凝土为C20,100厚;池壁穿管均
为
UPVC
管。
5、盖板钢筋双向08@150,保护层厚度
20
mm
。
6、盖板顶面在浇筑混凝土时抹光。
7、溢水管排入园区室外排水沟,溢水管中心标高为
-0.140,排水坡度6%。
8、临近湿帘水池的温室北墙上,预埋1个
溢水孔
ND
80
穿墙套管(中心标高-0.140),
9、瓷砖规格8厚200*300白色优质面砖。
施工组织设计
2、砌筑工程
5
实心砖墙
1、砖品种、规格、强度级:
±0.000~0.500m采用
240厚
MU
10黏土实心砖
6
块料墙面
1、1:1水泥砂浆勾缝
2、贴8-10厚外墙饰面砖,在砖粘贴面上随贴随涂
刷一遍混凝土界面处理剂,增强粘接力
3、6厚1:2.5水泥砂浆(掺建筑胶)
4、12厚1:3水泥砂浆打底扫毛或划出纹道
3、楼地面装饰工程
7
细石混凝土楼地
面
1、40厚C20细石混凝土,表面撒1:1水泥砂
子随打
随抹光
2、水泥浆一道(内掺建筑胶)
3、60厚C15混凝土垫层
4、150厚碎石夯入土中
8
散水
1、20厚1:2水泥砂浆面层
2、60厚C15混凝土
3、150厚3:7灰土,宽出面层100
4、素土夯实
9
坡道
1、100厚C20混凝土随到随抹成粗麻面
2、300厚粒径5-30卵石灌M2.5混合砂浆,宽处面
层300
3、素土夯实
10
预埋铁件
1、钢材种类:Q355B
2、含安装构配件
11
预埋钢筋
1、螺栓种类:预埋钢筋
2、规格:
Φ
16
12
预埋钢筋
1、螺栓种类:预埋钢筋
2、规格:
Φ6
13
钢柱
1、部位:立柱
2、钢材品种:镀锌钢管
14
钢梁
1、钢材品种、规格:镀锌钢管
15
钢支撑、钢拉条
1、部位:拉杆、拉筋、吊杆、支撑等
2、钢材品种、规格:镀锌钢管
16
齿条及齿轮
1、构件类型:齿条及齿轮
17
外翻窗齿条
1、构件类型:外翻窗齿条、小马蹬、轴承座等
18
水槽托架
1、水槽托架,包含附件
19
落水斗
1、2.0
mm
*450落水斗
20
钢天沟
1、温室顶部水槽/天沟厚|Ç=2.0
mm
,铁板宽度
500
mm
长度4000
mm
的热镀锌板
21
屋面排水管
1、排水管品种、规格:
φ110的
PVC
管
4、门窗工程
22
80系列塑钢平开
门
1、规格:2400
mm
*2400
mm
23
玻璃墙体
1、温室四周采用5+6+5中空玻璃
5、屋面及防水工程
24
铝箔网
1、铝箔网
25
外遮阳网
1、外遮阳网
26
阳光板屋面
1、阳光板品种、规格:8
mm
厚阳光板
27
外用幕线
1、内外幕布为透明色托幕线,椭圆直径2.
2
MM
,颜
色为透明色,抗拉强度(N)2200,段裂伸长率
17.5%。
施工组织设计
6、锅炉房
28
地坪
1、2厚耐磨地坪;
2、200厚C20细石混凝土垫层,随捣随
抹平;
3、清除原有地坪表层的杂填土、耕植土后回填塘
渣或级配碎石,分层压实(厚度根据现场情况定),
压实系数<0.94。
29
实心砖墙
1、砖品种、规格、强度级:
±0.000~0.900m采用
240厚
MU
10黏土实心砖
30
墙面一般抹灰
1、砖墙外墙粉刷:12厚1:3水泥砂浆打底,8厚
1:2.5水泥砂浆粉面压实抹光
31
墙面一般抹灰
1、砖墙内墙粉刷:20厚1:2水泥砂浆打底。
32
钢板墙板
1、0.900米标高以上采用
HV
-248压型钢板,厚度
250
MM
,宽度1000
MM
33
钢板屋面板
1、屋面板为
HV
-470压型钢板,厚度为0.5
MM
。内衬
100厚保温棉(加钢丝网),用固定支座与檩条连
接。
34
金属门
1、规格:2000
mm
*3000
mm
35
金属窗
1、窗代号及洞口尺寸:C2020为塑钢窗
(2)16M、100M东西日光双层温室大棚(10幢)
序号
项目名称
特征描述
1、混凝土工程
1
独立基础
1、混凝土种类:素混凝土
2、混凝土强度等级:C20
2
地坪
1、2厚耐磨地坪;
2、200厚C20细石混凝土垫层,随捣随抹平;
3、清除原有地坪表层的杂填土、耕植土后回
填塘
渣或级配碎石,分层压实(厚度根据现场情况定),
压实系数<0.94。
2、砌筑工程
3
砖基础
1、砖品种、规格、强度级:240厚
MU
10黏土实心
砖M5水泥砂浆砌筑
4
实心砖墙
1、砖品种、规格、强度级:
±0.000~0.900m采用
240厚
MU
10黏土实心砖
6
墙面一般抹灰
1、砖墙外墙粉刷:12厚1:3水泥砂浆打底,8厚
1:2.5水泥砂浆粉面压实抹光
6
墙面一般抹灰
1、砖墙内墙粉刷:20厚1:2水泥砂浆打底。
3、金属结构工程
7
预埋铁件
1、钢材种类:Q355B
2、含安装构配件
8
预埋螺栓
1、螺栓种类:预埋钢筋
2、规格:
Φ
12
9
现浇构件钢筋
1、钢筋种类、规格:直径12钢筋
10
钢柱
1、部位:主、副拱管
2、钢材品种:镀锌钢管
11
钢梁
1、钢材品种、规格:镀锌钢管
12
钢支撑、钢拉条
1、部位:拉杆、拉筋、吊杆、支撑等
2、钢材品种、规格:镀锌钢管
13
卷帘杆
1、构件类型:25*2.0热镀锌圆管卷杆和棚通长
14
钢板墙板
1、0.900米标高以上采用
HV
-248压型钢板,厚度
250
MM
,宽度1000
MM
15
钢板屋面板
1、板房高度3.0米,屋面板为
HV
-470压型钢板,厚
度为0.5
MM
内衬50厚保温棉(加钢丝网),用固定
支座与檩条连接。
4、门窗工程
16
金属门
1、规格:2700
mm
*3000
mm
17
4层珍珠棉被+12
丝透明保温膜
1、膜布品种、规格:4层珍珠棉被+12丝透明保温
膜
18
12丝透明保温膜
1、膜布品种、规格:12丝透明保温膜
19
防虫网
1、铺钢丝网片,每处宽度按图纸设计
20
压膜绳
1、10丝聚乙烯压膜绳
(3)10M、80M春秋双层大棚(40幢)
序号
项目名称
特征描述
1、金属结构工程
1
钢梁
1、钢材品种、规格:镀锌钢管
2
钢支撑、钢拉条
1、部位:拉杆、拉筋、吊杆、支撑等
2、钢材品种、规格:镀锌钢管
3
热镀锌卡槽
1、成品卡槽、成品卡簧
4
卷帘杆
1、构件类型:25*2.0热镀锌圆管卷杆和棚通长
2、门窗工程
5
金属门
1、规格:1300
mm
*1800
mm
3、屋面及防水工程
6
12丝薄膜
1、膜布品种、规格:12丝薄膜
7
10丝长寿流滴膜
1、膜布品种、规格:10丝长寿流滴膜
(4)全自动智能连栋温室大棚
序号
项目名称
特征描述
1、混凝土工程
1
独立基础
1、混凝土种类:素混凝土
2、混凝土强度等级:C20
2
湿帘水池
1、水池用的所有套管由土建施工方负责制作,并
负责在施工中预埋。
2、水池用0700轻型井盖和盖座由施工方负责。
3、池底向集砂坑找坡;水池周边配筋相同。
4、水池盖板及池壁混凝土为C20,100厚;池壁穿管
均为
UPVC
管。
5、盖板钢筋双向08@150,保护层厚度
20
mm
。
6、盖板顶面在浇筑混凝土时抹光。
7、溢水管排入园区室外排水沟,溢水管中
心标高
为-0.140,排水坡度6%。
8、临近湿布水池的温室北墙上,预埋1个溢水孔
ND
80穿墙套管(中心标高-0.140)。
9、瓷砖规格8厚200*300白色优质面砖。
2、砌筑工程
5
砖基础
1、砖品种、规格、强度级:
MU
10黏土实心
砖M5
水泥砂浆砌筑
6
实心砖墙
1、砖品种、规格、强度级:
±0.000~0.500m采用
240厚
MU
10黏土实心砖
6
实心砖墙
1、砖品种、规格、强度级:
±0.000~0.500m采用
240厚
MU
10黏土实心砖
7
墙面一般抹灰
1、砖墙内墙粉刷:20厚1:3水泥砂浆粉刷
3、楼地面装饰工程
8
垫层
1、100厚碎石垫层
9
细石混凝土
钢结构厂区施工组织技术标(图文并茂)全面投标方案(1151页)(2024年修订版).docx
