校区学生生活区修缮改造项目
目录
第一章
项目施工方案
11
第一节
成品保护管理方案
11
第二节
工程质量检验与检测方案
16
第三节
交通条件和服务设施
22
第四节
施工概况
23
第五节
施工组织设计编制依据
25
第六节
施工总进度计划
26
第七节
原材料采购与复试
27
第八节
临时设施、施工用电和施工用水
27
第九节
施工测量放线
27
第十节
晾衣场施工技术方案
32
第一条
混凝土构件拆除
32
第二条
混凝土楼地面
33
第三条
挖沟槽土方
37
第四条
回填方
41
第五条
余方弃置
45
第六条
现浇构件钢筋
45
第七条
基础梁
52
第八条
砼垫层
52
第九条
钢结构及围护施工
54
第十条
预埋铁件制安
66
第十一条
晾衣杆
67
第十二条
阳光板屋面
69
第十一节
劳动力计划表
72
第二章
施工主要工序
73
第一节
混凝土构件拆除
73
第二节
混凝土楼地面
74
第三节
挖沟槽土方
78
第四节
回填方
82
第五节
余方弃置
86
第六节
现浇构件钢筋
86
第七节
基础梁
93
第八节
砼垫层
93
第九节
钢结构及围护施工
95
第十节
预埋铁件制安
106
第十一节
晾衣杆
108
第十二节
阳光板屋面
110
第三章
质量承诺及保证措施
113
第一节
质量承诺
113
第二节
质量保证体系与措施
114
第一条
质量保证体系
114
第二条
质量职责
115
第三条
质量保证体系运行程序
120
第四条
关键工序主要技术措施
126
第五条
落实质量保证措施
135
第六条
协调措施
136
第七条
外监
136
第八条
材料的采购原则
136
第九条
质量奖惩措施
139
第三节
主要分部分项工程质量保证措施
141
第四节
成品保护管理方案
142
第五节
样板施工管理方案
145
第六节
实测实量管理方案
147
第七节
工程质量检验与检测方案
155
第八节
施工质量保证措施
159
第九节
成品保护
171
第四章
安全文明施工保证措施
174
第一节
工程项目的安全与环境管理
174
第二节
保证安全的主要措施
175
第三节
安全管理制度
176
第四节
施工用电
177
第五节
土方施工机械安全措施
177
第六节
安全管理网络
177
第七节
文明施工措施
178
第八节
施工管理措施
179
第九节
施工维护措施
180
第十节
施工现场、周围建筑物及设施的维护
181
第一条
现场维护管理措施
181
第二条
现场维护制度责任划分
183
第十一节
电气设备的使用与维护
184
第十二节
总配箱的位置和配电线路的布置
185
第十三节
施工安全措施规定
186
第十四节
导线截面选择
189
第十五节
安全用电技术措施
189
第十六节
电器设备管理制度
194
第十七节
三级电箱配置图及电箱示意图
194
第十八节
临电生产管理及安全条例
196
第十九节
配电箱和开关箱
199
第二十节
配电线路
201
第二十一节
接地保护与防雷
203
第二十二节
电动建筑机械和手持电动工具
205
第二十三节
照明
206
第二十四节
疾病防治措施
208
第二十五节
施工现场急救措施
210
第二十六节
文明施工约定与承诺
211
第二十七节
现场文明施工布置
213
第二十八节
文明施工措施
215
第二十九节
不扰民施工措施
217
第三十节
环境保护措施
219
第三十一节
现场消防措施
222
第一条
现场消防原则
222
第二条
现场消防规章制度
223
第三条
现场消防措施
224
第三十二节
防止药物污染
225
第三十三节
现场环境卫生管理
226
第三十四节
扬尘控制措施
227
第五章
处理突发事件的应急预案
228
第一节
事故应急预案
228
第二节
综合应急救援预案
239
第三节
物体打击专项应急预案
251
第四节
物体打击现场处置方案
258
第五节
机械伤害专项应急预案
263
第六节
机械伤害现场处置方案
270
第七节
起重伤害专项应急预案
274
第八节
起重伤害现场处置方案
281
第九节
车辆伤害专项应急预案
285
第十节
车辆伤害现场处置方案
291
第十一节
触电专项应急预案
295
第十二节
触电现场处置方案
301
第十三节
灼烫专项应急预案
304
第十四节
灼烫现场处置方案
310
第十五节
食物中毒专项应急预案
314
第十六节
食物中毒现场处置方案
320
第十七节
中暑专项应急预案
323
第十八节
中暑现场处置方案
329
第十九节
火灾专项应急预案
332
第二十节
火灾现场处置方案
339
第六章
施工进度计划
344
第一节
工期承诺
344
第二节
工期保证体系与措施
344
第三节
施工准备工作
347
第四节
组建一个精干高效的项目班子
347
第五节
投入专业化的施工队伍,组织快速施工
348
第六节
技术保证工期
348
第七节
做好施工保障工作
349
第八节
强化管理
349
第九节
保证进度的资金措施
351
第十节
工期调整及追赶措施
351
第十一节
进度风险管理措施
352
第十二节
保证进度的施工管理措施
352
第十三节
整体控制目标
354
第十四节
各阶段工期保证措施
354
第十五节
进度违约责任承诺
356
第十六节
明确工期进度控制方法与原则
357
第十七节
制定保证工期的技术措施
358
第十八节
组织及资源保证
359
第十九节
做好施工准备工作
360
第二十节
施工方案的保证措施
360
第二十一节
加强计划管理
361
第二十二节
材料供应及周转料具保证
362
第二十三节
资金准备及到位保证
363
第二十四节
加强总包管理,组织好土建、装饰、安装立体交叉作业
363
第二十五节
加强与业主、监理、设计、分包、政府部门等之间的协调及沟通
364
第二十六节
加强对节假日、恶劣气候的提前准备
364
第七章
施工机械投入
364
第一节
施工机械设备组织配置及原则
365
第二节
主要施工机械、设备使用的保证措施
366
第三节
机械设备管理措施
366
第四节
劳动力需求计划及保证措施
369
第一条
劳动力需求计划
369
第二条
劳动力保证措施
369
第五节
材料设备进场计划及保证措施
370
第一条
材料设备进场计划
370
第二条
材料投入保证措施
370
第六节
劳务用工的组织管理
371
第一条
劳务用工管理的组织机构
371
第二条
劳务用工小组职责
371
第七节
劳务用工资质管理
375
第八节
劳务用工的合同管理及备案
375
第九节
实名制管理
376
第十节
工资发放管理
376
第十一节
少数民族工人管理
377
第八章
现场组织机构管理配置
377
第一节
组织机构及职能
377
第二节
项目经理职责
378
第三节
项目经理权限
379
第四节
项目副经理职责
380
第五节
总工程师职责
382
第六节
办公室主任职责
383
第七节
办公室工作人员职责
385
第八节
财务主管职责
386
第九节
合同工程师岗位职责
387
第十节
测量工程师岗位职责
388
第十一节
试验工程师岗位职责
389
第十二节
工程科职责
389
第十三节
工程科科长职责
391
第十四节
质检科职责
392
第十五节
质检科科长职责
394
第十六节
试验室职责
395
第十七节
试验室主任职责
396
第十八节
项目计量工程师岗位职责
398
第十九节
质检工程师岗位职责
399
第二十节
质检工程师岗位职责
400
第二十一节
出纳员职责
401
第二十二节
技术员(施工员)职责
402
第二十三节
测量员职责
403
第二十四节
质检员职责
404
第二十五节
安全员职责
405
第二十六节
设备材料科职责
406
第二十七节
设备科科长职责
409
第二十八节
材料科科长职责
410
第二十九节
试验员(试验工)岗位职责
412
第三十节
环保员职责
414
第三十一节
员工代表职责
414
第三十二节
职业健康员职责
415
第九章
施工总平面图、现场临时设施布置
415
第一节
生活区平面布置
415
第二节
临时用水
416
第三节
临时用电
416
第四节
施工临时路
417
第五节
施工现场围挡
417
第六节
施工区域平面布置
417
第七节
施工总平面图
418
第八节
临时用地表
418
第九节
拟投入本项目的主要施工设备表
419
第十章
供应商认为需要提交的其他技术材料
424
第一节
成品保护措施
424
第二节
缺陷责任期内对工程的维护方案
425
第三节
服务承诺
426
第四节
抵抗风险措施
436
第五节
与设计、监理等的协调与配合
440
第六节
工程施工组织设计其他应说明的事项
447
第七节
对已完工程的保护措施
449
第八节
节约用地措施
450
第九节
建筑物、构造物调查
450
第十节
夏季性施工措施
452
项目施工方案
成品保护管理方案
在施工过程中,有些分项、分部工程或部位已经完成,其它工程或部位尚在施工,如果对于已完成的成品不采取妥善的措施加以保护,就会造成损伤,影响质量。因此,搞好成品保护,是一项关系到确保工程质量、降低工程成本、按期竣工的重要环节。
1、成品保护管理措施
序号
措施
内容
1
防护
针对被保护对象的特点采取各种防护的措施。例如在
玻璃窗框表面贴塑料薄膜;对于进出口台阶可垫砖或
方木搭脚手板供人通过的方法来保护台阶;对于门口
易碰部位,可以钉上防护条或槽型盖铁保护;
门
扇安
装后可加楔固定等措施。
2
包裹
(1)工程成品包裹保护,主要是防止成品被损伤或污
染。例如楼梯扶手易污染变色,油漆前应裹纸保护;
铝合金门窗应用塑料布包扎;
电气开关、插座、灯具
等设备也要包裹,防止施工过程中被污染。
序号
措施
内容
(2)采购物资的包装,对采购物资包装的控制主要是
防止物资在搬运、贮存至交付过程中受影响而导致质
量下降。
(3)对在竣工交付时才能拆除的包装,施工
过程中应
对物资的包装予以保护。
3
覆盖
用表面覆盖的方法防止堵塞或损伤。例如地面可用锯
末、苫布等覆盖以防止喷浆等污染;对于地漏、落水
口排水管等安装后可加以覆盖,以防止异物落入而被
堵塞;其他需防晒、防冻、保温养护等项目也应采取
适当的防护措施。
4
封闭
采取局部封闭的方法进行保护。例如垃圾道完成后,
可将其进口封闭起来,以防止建筑垃圾堵塞通道;对
于楼梯地面工程,施工后可在周边或楼梯口暂时封闭,
待达到上人强度并采取保护措施后再开放。
5
巡逻看
护

对已完产品将实行全天候的巡逻看护,并实行“标色”
管理,将各流水段按重点、危险、已完工、一般等划
序号
措施
内容
分为若干区域,规定进入各个区域施工的人员必须佩
戴由总包商颁发的贴上不同颜色标记的胸卡,防止无
关人员进入重点、危险区域和不法分子偷盗、破坏行
为,确保工程产品的安全。
6
储存
(1)仓库由物资部负责管理,现场内的库房及材料堆
场由使用单位负责管理。
物资的贮存应按不同物资的性能特点分别对待,符合
规范要求。
(2)对入库物资的验收,贮存品的堆放,贮存品的标
识,贮存品的帐、物、卡管理和出库控制工作,
应按
规定要求执行。
2、土建工程成品保护
项
目
保护措施
测量工
程
定位桩采取桩周围浇筑混凝土固定,搭设保护架,悬挂明显标
志以提示,水准引测点尽量引测到永久建筑物上,标识明显,
不准堆放材料遮挡。
项
目
保护措施
防水工
程
在施工运送材料的手推车支腿应用胶皮包扎好,防止将防水层
刮破,并安排防水人员随时检查,如发现有刮破的,要及时进
行修补。
在施工防水中,要注意防止对外墙和其屋面的设备的污染。
在条件允许时,应尽快施工防水层的保护层。
3、机电工程成品保护
序号
项
目
保护措施
1
变压器、
配电柜
待装修基本结束后再安装,清理积水,保持干燥防止
受潮;并管好配电室房门(或安装临时简易门),用
彩条布保护防止污染;孔洞安装钢丝网防鼠防虫。
2
柴油发电
机
待装修基本结束后再安装,并管好机房房门(或安装
临时简易门),用彩条布保护防止污染。
3
配电箱
安装完后用彩条布保护防止污染;清理积水,保持干
燥防止受潮。
4
电缆桥架
安装完后用彩条布保护防止污染;
5
母线
安装完后用彩条布保护防止污染;
序号
项
目
保护措施
6
电缆
端部用彩条布保护防潮防污。
7
灯具
待装修基本结束后再安装,并管好房门(或安装临时
简易门)
8
开关、插
座
待装修基本结束后再安装,并贴上保护薄膜。
9
洁具
待装修基本结束后再安装,并管好卫生间房门(或安
装临时简易门)
10
空调机组
施工完后用彩条布保护防止污染;并用层板临时保护
防止撞击;机房安装临时门防止其他人员进入损
坏机
组。
11
水泵
清理泵房积水,保持干燥防止电机受潮;施工完后用
彩条布保护防止污染;机房安装临时门防止其他人员
进入损坏机组。
12
风机
施工完后用彩条布保护防止污染。
13
不锈钢水
箱
施工完后用彩条布保护防止污染;并用层板临时保护
防止撞击。
序号
项
目
保护措施
14
管道
水平管道在顶棚抹灰粉刷后施工,提前交叉施工部位
应用彩条布保护防污;未施工完管口,尤其是卫生间
楼板短管用布条包扎封口,防止堵塞。
15
阀门
施工完后用彩条布保护防止污染。
16
水表
施工完后用彩条布保护防止污染;并用模板盖住表盘
防止撞击。
17
地漏
安装完后要清理地面杂物防止造成堵塞。
18
雨水斗
安装完后要清理屋面杂物防止造成堵塞。
工程质量检验与检测方案
1、检验检测工作的原则
序
号
原则
内容
1
各负其职的
原则
总工程师负责对试验工作总体安排,明确各部
门主
要人员职责,并严格按职责奖惩。各专业项目副经
理在人力物力上支持试验工作。
物资部对供应物资的质量负责。
各专业施工部要对各自负责的专业施工质量负直
接责任。
2
委托试验原
则
工程需要进行的试验项则由技术管理部委托有资
质能力的试验室进行试验。
凡规定必须经复验的原材料,必须先委托试验,合
格后才能使用的原则。
2、检验和试验工作程序
3、工程检验、试验的内容及取样检测方法
序
号
检验、试验内
容
取样批量
取样或检测方
法
备注
1
钢
筋
原材进
场
复试
同规格、同品种、同炉号
的钢筋每60t为一批
随机抽取4根
钢筋,各切取
拉、弯试件各
2根
复检
时试
件数
量加
倍
2
直螺纹
连接试
件检测
同一施工条件下采用同一
批材料的同等级、同型式、
同规格接头以500个为一
个验收批,不足500个也
作为一个验收批
在工程结构中
随机截取3个
直螺纹接头试
件作抗拉强度
试验
复检
时试
件数
量加
倍
3
焊接接
头
检测
以同级别,同直径不大于
300个同类型接头(每一楼
层或施工段中)以300个
为一批,不足300个按一
批
在工程结构中
随机截取3个
焊接接头试件
作抗拉强度试
验
复检
时试
件数
量加
倍
序
号
检验、试验内
容
取样批量
取样或检测方
法
备注
4
混
凝
土
坍落度
测试
对每一辆商品混凝土运输
车的混凝土坍落度进行检
测
在浇筑地点从
运输的商品混
凝土中取样检
测
5
普通混
凝土抗
压强度
检测
同一配合比、
同一台班、
每100m³
取一组抗压强度
试件,
当一次连续浇筑超过
1000m³
时,
同一配合比的
混凝土每200m³取样
在浇筑地点从
同一盘或运输
的商品混凝土
中取样,每组
制作3个抗压
试块
有早
强要
求时
增加
试块
数量
6
防水混
凝土抗
渗检测
连续浇筑500m³
以下取2组
抗渗试件,每增加
250--500m³应增留2组抗
渗试件
在浇筑地点从
同一盘搅拌或
运输的混凝土
中取样,每组
制作6个抗渗
同时
制作
抗压
强度
试块
序
号
检验、试验内
容
取样批量
取样或检测方
法
备注
试块。
7
回填土(砂)
密实度
每50~100 m面积取1次
样,且每层不少于1点
根据土质情况
确定取样方
法:环刀法、
灌水法、灌砂
法等
8
页岩砖强度
检测
每10万块为一批,不足也
作一批
在外观检验合
格的砖中抽取
1
5
块
9
砌筑砂浆强
度检测
每250m³砌体的同一配合
比取一组抗压强度试块
在搅拌机出料
口或砌筑地点
取样,每组制
作6个抗压试
块
10
卷材防水材
按照国家验收规范、检验
大于1000卷
序
检验、试验内
取样批量
取样或检测方
备注
号
容
法
料进场复试
标准进行检测验收
抽5卷,每500
—1000
卷抽4
卷,100—499
卷抽3卷,100
卷以下抽2卷
11
装饰材料进
场检测
按照国家验收规范、检验
标准进行检测验收
12
各类机电管
材、电线电缆
等性能试验
按照国家验收规范、检验
标准进行检测验收
13
阀门强度试
验及严密性
试验
每批(同牌号、同型号、同
规
格
)
抽查10%,且
不少于1个
4、试验和试验设备的控制
交通条件和服务设施
本工程处于市区内,运输网络便利,同时,本工程回填材料大多可取于挖方段,故运入材料相对上比较少。项目沿线有通讯及医疗服务,电力由业主接到现场变压器,场内布线自行考虑。
为确保施工的连续性,在施工时必须考虑部分自备电源以保证施工的需要。
施工概况
1、项目名称:XX职业技术学院小哨校区学生生活区修缮改造项目(1标段:XX职业技术学院小哨校区九块室外晾衣场加顶建设项目)。
2、采购需求:
标段
号
标段/项目名称
数量
计
量
单
位
备注
1
XX职业技术学院小哨校区九
块室外晾衣场加顶建设项目
1
项
具体内容详见竞争性磋
商文件、图纸及工程量清
单
3、预算金额:1标段:893833.64元(大写:捌拾玖万叁仟捌佰叁拾叁元陆角肆分)。
4、项目实施地点:XX职业技术学院小哨校区;
5、工期:20日历天;
6、质量要求:需满足国家有关环境保护、建筑节能和防火安全相关标准、规范要求及采购人要求。工程所用的材料除有产品合格证和性能检测报告等出厂质量证明文件外,还应有产品抽样检验认证的试验报告,其质量(材料的品种、规格、性能等)必须符合国家现行产品标准和设计要求。
7、项目需求及具体要求
(1)采购标的需实现的功能或者目标,以及为落实政府采购政策需满足的要求
1)采购标的需实现的功能或者目标
针对在校学生室外晾衣场地不够,雨天不能正常晾衣等情况,对所涉及的晾衣场地内容进行建设。施工时应对工程质量、造价、进度进行控制,按设计要求进行工序检测、分项验收,确保工程施工工期,提高工程技术水平,保证工程质量,工程竣工验收时工程质量达合格工程。
2)为落实政府采购政策需满足的要求
本项目采购需符合国家政策和有利于国内行业的发展。鼓励节能政策:在技术、服务等指标同等条件下,优先采购属于国家公布的节能品目清单中的产品;鼓励环保政策:在性能、技术、
服务等指标同等条件下,优先采购国家公的环保品目清单中的产品;促进中小企业发展政策、监狱企业、残疾人福利性单位扶持政策:评审时小型和微型企业产品享受5%的价格折扣。监狱企业、残疾人福利性单位视同小型、微型企业。
(2)采购标的需执行的国家相关标准、行业标准、地方标准或者其他标准、规范
符合《中华人民共和国建筑法》《建筑工程施工质量验收统一标准》及国家(行业)现行的相关标准、验收规范、质量检验评定标准、国家行业主管部门指导工程建设的有关文件,确保工程项目一次验收合格。
(3)采购标的需满足的质量、安全、技术规格、物理特性等要求
采购标的需满足国家有关环境保护、建筑节能和防火安全相关标准、规范要求及采购人要求。工程所用的材料除有产品合格证和性能检测报告等出厂质量证明文件外,还应有产品抽样检验认证的试验报告,其质量(材料的品种、规格、性能等)必须符合国家现行产品标准和设计要求。
(4)采购标的的数量、采购项目交付或者实施的时间和地
点
采购标的数量:1项;
采购项目实施时间:自合同签订之日起至项目竣工验收,直至工程保修期满止。
实施地点:XX职业技术学院小哨校区。
(5)采购标的需满足的服务标准、期限、效率等要求
服务标准达到行业相关要求,期限至工程保修期满止。工期:20天。
(6)采购标的的验收标准
验收:由采购人组织进行验收。按照《建筑工程施工质量验收统一标准》等国家相关标准、有关规定、竞争性磋商文件及采购方要求进行考核、验收。其它涉及验收未尽事宜,双方协商解决。
施工组织设计编制依据
1、XX职业技术学院小哨校区学生生活区修缮改造项目(1标段:XX职业技术学院小哨校区九块室外晾衣场加顶建设项目)采购文件;
2、XX职业技术学院小哨校区学生生活区修缮改造项目(1
标段:XX职业技术学院小哨校区九块室外晾衣场加顶建设项目)工程量清单;
3、XX职业技术学院小哨校区学生生活区修缮改造项目(1标段:XX职业技术学院小哨校区九块室外晾衣场加顶建设项目)响应文件。

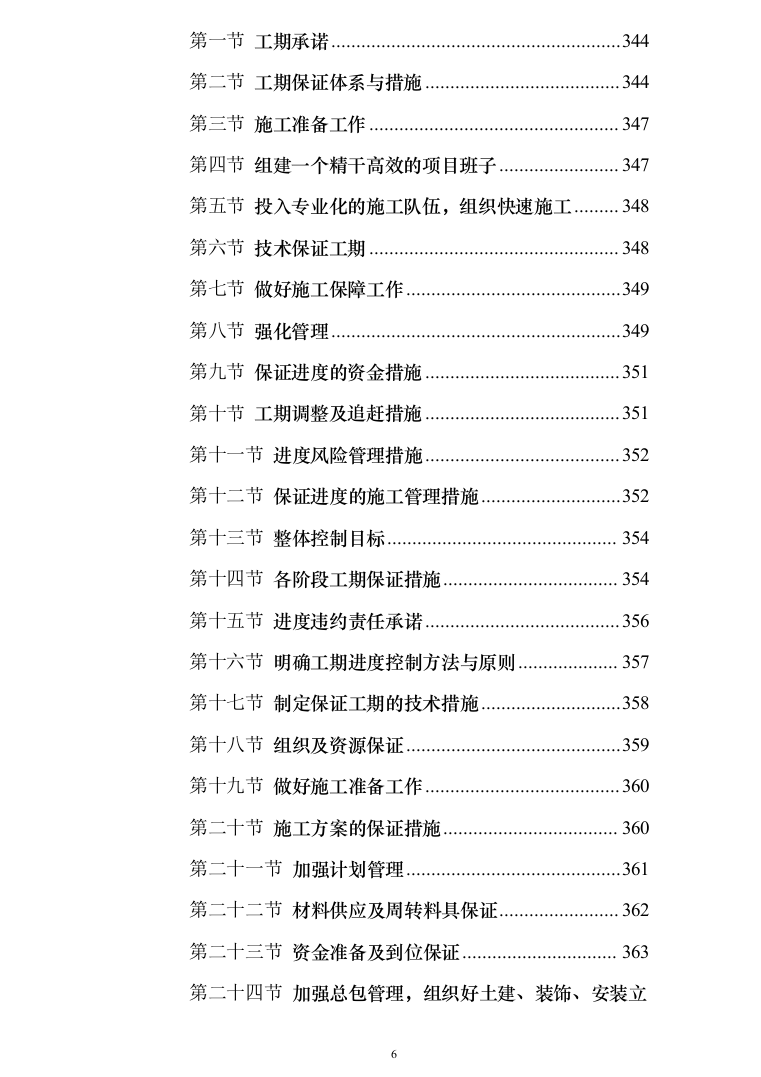

施工总进度计划
业主工期要求,结合本公司自身实力和选定的施工方案,以及对本工程人力、物力、财力的投入力度,确定本工程总工期为20日历天。
进度计划从全局出发,注重整体效果,统筹安排分项工程的施工程序和工期计划。
进度计划安排的原则为“先地下、后地上”,“先主体、后附属”尽量缩短土方处理部分施工工期,为排水管、井工程打开工作面。
工期紧迫的情况下,必须以“倒计时”的方式,以“大滚动、大流水、动态管理”为指导,采用“二级网络、五级计划”分级管理的模式,建立工期预警系统,基本要点是以业主提出的指令
性计划为前提,一级网络为目标,形象控制为框架,子网络为保
证,小流水为补充,阶段计划为辅助,保证计划的连续性、均衡
性和可实施性。
五级计划管理为总计划、分部计划、月计划、周计划、日计划,并分别与各级网络对应。
实施网络和计划控制的意义在于:在网络计划的执行过程中,通过落实技术组织措施,确保人员调配、材料供应、机械设备、资金调拨、技术准备满足计划周期内的需要,跟踪检查计划的实施情况,及时反馈信息,再采取相应措施,在全场组织动态平衡,通过对计划的制订→执行→跟踪→反馈→修订→执行,有效地控制施工进度,保证业主的投资效益。
原材料采购与复试
工程所需原材料的产地有规格均由业主及监理方认可并以就近采购为宜,复试工作应及时按设计和有关规定要求进行,复试时将在监理人员旁证下进行取样。复试合格后,经工程有关各方签字后原材料方可进场。
临时设施、施工用电和施工用水
1、本工程施工用电主要为沟槽排水、管道熔接、回填夯实及混凝土浇捣时服务。
2、施工用水接至搅拌机放置的位置。
3、业主应在开工令下达之前办理好施工用电和施工用水的接入工作。
施工测量放线
1、场区平面控制网的测设
1.1场区平面控制网布设原则
①平面控制遵循先整体、后局部,高精度控制低精度的原则;
②布设平面控制网型首先根据设计总平面图,现场施工平面布置图;
③选点应选在通视条件良好、安全、易保护的地方;
④桩点必须用混凝土保护,并用钢管进行围护,并用红油漆作好测量标记。
2、场区平面控制网的布设及复测
测设出建筑物主轴线的交点,经角度、距离校测符合点位限差要求后,将其引测到基础开挖线以外安全的地方并加以保护。纵横轴线不少于2条,作为场区首级控制。对于局部分项工程根据测绘规划院提供的该工程定位测量成果依据平面控制网布设
原则及轴线加密方法,布设场区平面控制网。轴线控制网的精度
等级依据《工程测量规范》要求控制网的技术指标必须符合下表的规定。
3、建筑物的平面控制网
首级控制网布设完成后,应依据基础平面图上有关墙体、洞口详细位置关系建立建筑物平面矩形控制网。建筑物平面矩形控制网悬挂于首级平面控制网上,为了便于控制及施工,场区主控轴线平面控制图见详图。
4、高程控制网的建立
4.1高程控制网的布设原则
①保证建筑物竖向施工的精度要求,在场区内建立高程控制网。高程控制网的建立是根据甲方提供的场区水准基点,采用水准仪对所提供的水准基点进行复测检查,校测合格后,测设一条闭合或符合水准路线,联测场区高程竖向控制点(建筑物士0.000),以此作为保证竖向施工精度控制的首要条件。
②高程控制网的精度,不低于三等水准的精度。
5、工程±0.000以下施工测量
5.1轴线控制桩的校测
在建筑物基础施工过程中,对轴线控制桩每周复测一次,以
防止桩位位移,而影响到正常施工及工程施测的精度要求。5.2轴线投测方法
①±0.000以下的工程施工采用经纬仪方向线交会法来传递轴线、引测投点误差不应超过±3mm,轴线间误差不应超过±2mm。
②首先依据场区平面轴线控制桩和基础开挖平面图,测放出基槽开挖上口线及下口线,并用白石灰撒出。当基槽开挖到接近设计标高时,用经纬仪分别投测出基槽边线和集水坑控制轴线,并打入控制桩指导开挖。
③待垫层、底板打好后,根据基坑边上的轴线控制桩,将经纬仪架设在控制桩位上,经对中、整平后、后视同一方向桩(轴线标志),将所需的轴线投测到施工的平面层上,在同一层上投测的的纵横轴线不得少于2条,以此做角度、距离的校核。一经校核后,方可在该平面上放出其他相应的设计轴线及细部线。并弹墨线标明作为支模板的依据。模板支好后,应用两经纬仪架设在两条相互垂直的轴线上检查上口的位置。在各楼层的轴线投测过程中,上下层的轴线竖向垂直不得超过4mm。
④过程中,每当施工平面测量工作完成后,进入竖向施工,在施工中,每当柱体浇筑成型拆掉模板后,应在柱体侧面投测出
相应的轴线,并在柱侧面抄测出结构线。以供下道工序使用。
⑤当每一层平面轴线测设完后,必须进行自检、自检合格后及时填写报验单,报送报验单必须写明层数、部位、报验内容并附一份报验内容的测量成果表,以便能及时验证各轴线的正确程度状况。
6、±0.000以下结构施工中的标高控制
6.1高程控制点的联测
在向基坑内引测标高时,首先联测高程控制网点,以判断场区内水准点是否被碰动,经联测后确认无误后,方可向基坑内
校区学生生活区修缮改造项目投标方案(453页)(2024年修订版).docx
