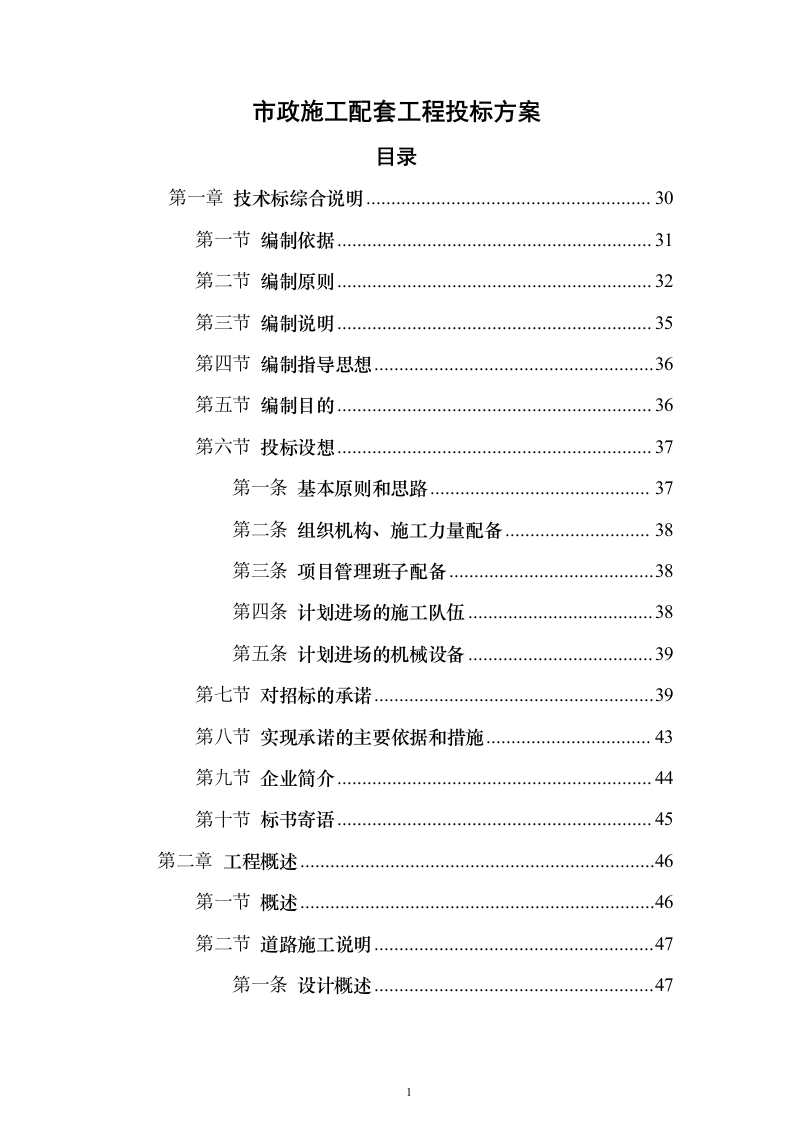

市政施工配套工程投标方案
目录
第一章
技术标综合说明
30
第一节
编制依据
31
第二节
编制原则
32
第三节
编制说明
35
第四节
编制指导思想
36
第五节
编制目的
36
第六节
投标设想
37
第一条
基本原则和思路
37
第二条
组织机构、施工力量配备
38
第三条
项目管理班子配备
38
第四条
计划进场的施工队伍
38
第五条
计划进场的机械设备
39
第七节
对招标的承诺
39
第八节
实现承诺的主要依据和措施
43
第九节
企业简介
44
第十节
标书寄语
45
第二章
工程概述
46
第一节
概述
46

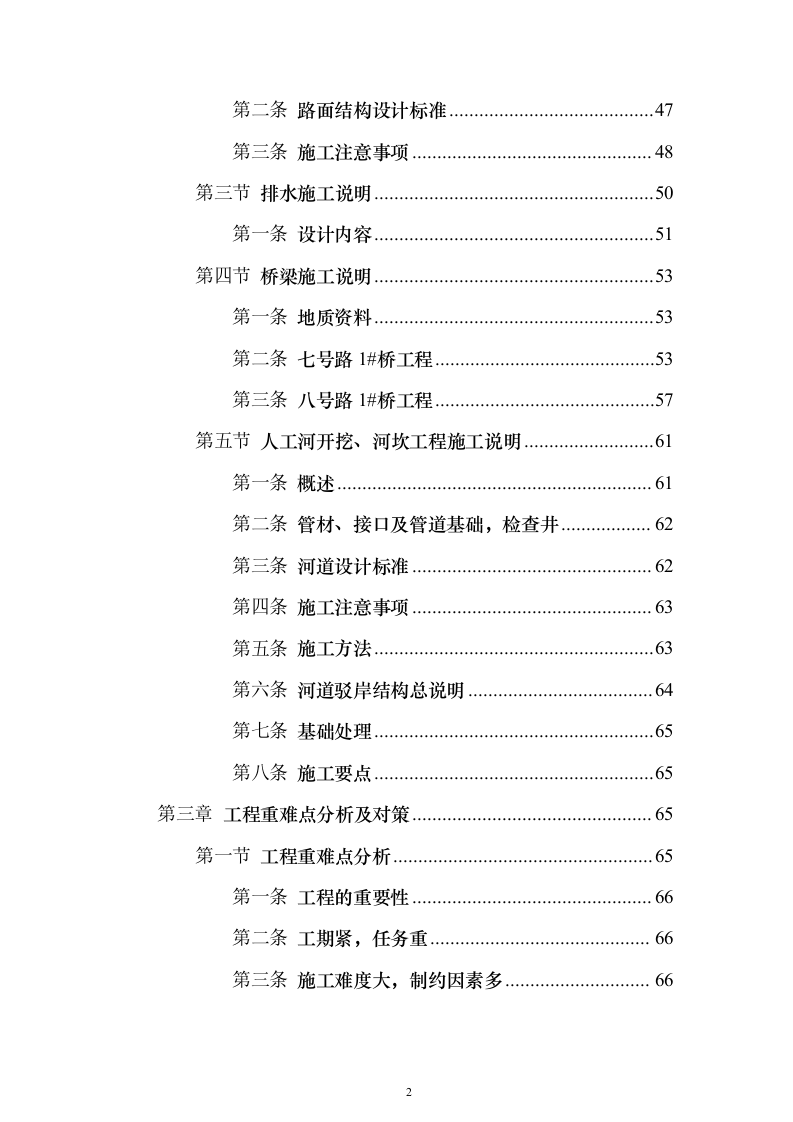

第二节
道路施工说明
47
第一条
设计概述
47
第二条
路面结构设计标准
47
第三条
施工注意事项
48
第三节
排水施工说明
50
第一条
设计内容
51
第四节
桥梁施工说明
53
第一条
地质资料
53
第二条
七号路1#桥工程
53
第三条
八号路1#桥工程
57
第五节
人工河开挖、河坎工程施工说明
61
第一条
概述
61
第二条
管材、接口及管道基础,检查井
62
第三条
河道设计标准
62
第四条
施工注意事项
63
第五条
施工方法
63
第六条
河道驳岸结构总说明
64
第七条
基础处理
65
第八条
施工要点
65
第三章
工程重难点分析及对策
65
第一节
工程重难点分析
65
第一条
工程的重要性
66
第二条
工期紧,任务重
66
第三条
施工难度大,制约因素多
66

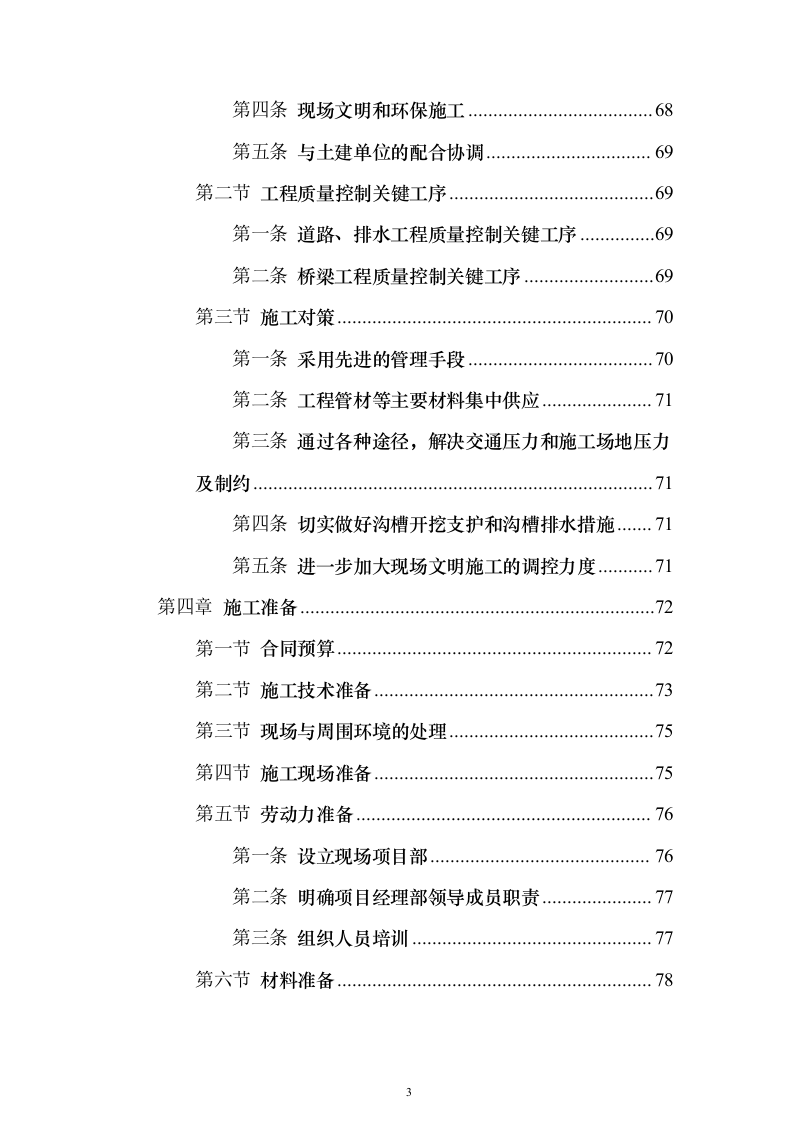

第四条
现场文明和环保施工
68
第五条
与土建单位的配合协调
69
第二节
工程质量控制关键工序
69
第一条
道路、排水工程质量控制关键工序
69
第二条
桥梁工程质量控制关键工序
69
第三节
施工对策
70
第一条
采用先进的管理手段
70
第二条
工程管材等主要材料集中供应
71
第三条
通过各种途径,解决交通压力和施工场地压力及制约
71
第四条
切实做好沟槽开挖支护和沟槽排水措施
71
第五条
进一步加大现场文明施工的调控力度
71
第四章
施工准备
72
第一节
合同预算
72
第二节
施工技术准备
73
第三节
现场与周围环境的处理
75
第四节
施工现场准备
75
第五节
劳动力准备
76
第一条
设立现场项目部
76
第二条
明确项目经理部领导成员职责
77
第三条
组织人员培训
77
第六节
材料准备
78
第七节
机械设备准备
79

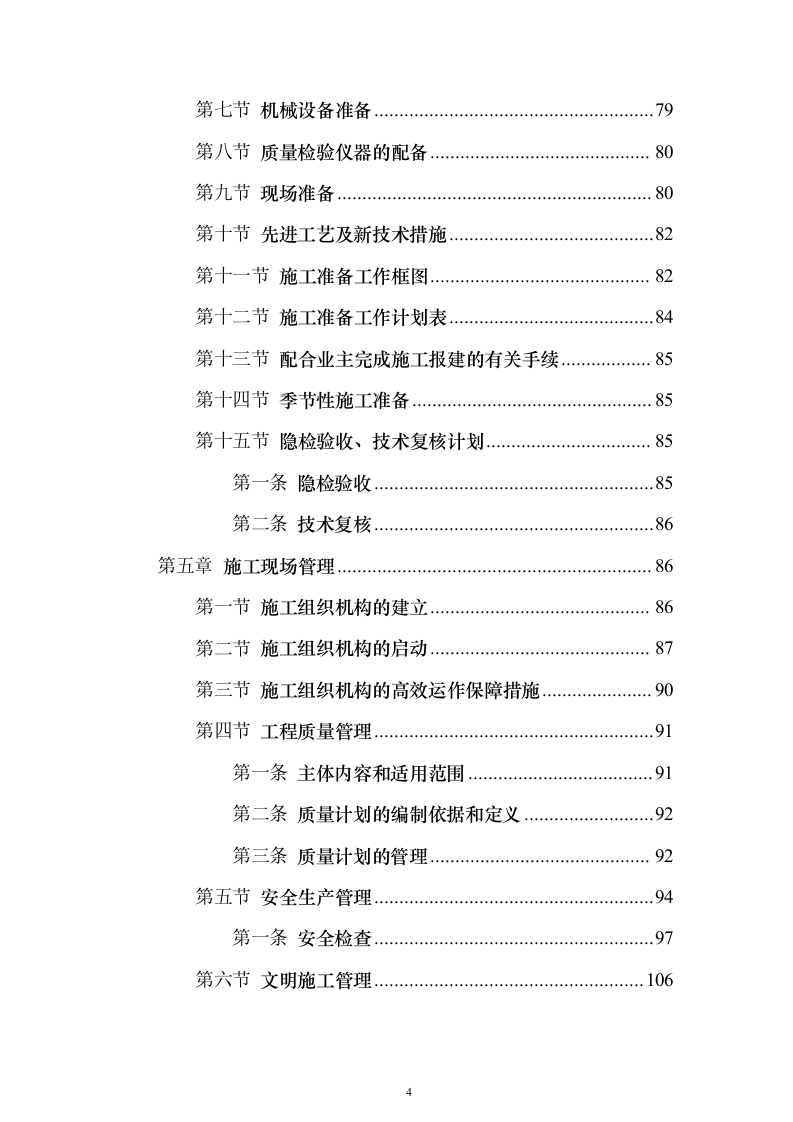

第八节
质量检验仪器的配备
80
第九节
现场准备
80
第十节
先进工艺及新技术措施
82
第十一节
施工准备工作框图
82
第十二节
施工准备工作计划表
84
第十三节
配合业主完成施工报建的有关手续
85
第十四节
季节性施工准备
85
第十五节
隐检验收、技术复核计划
85
第一条
隐检验收
85
第二条
技术复核
86
第五章
施工现场管理
86
第一节
施工组织机构的建立
86
第二节
施工组织机构的启动
87
第三节
施工组织机构的高效运作保障措施
90
第四节
工程质量管理
91
第一条
主体内容和适用范围
91
第二条
质量计划的编制依据和定义
92
第三条
质量计划的管理
92
第五节
安全生产管理
94
第一条
安全检查
97
第六节
文明施工管理
106
第七节
项目信息管理
107

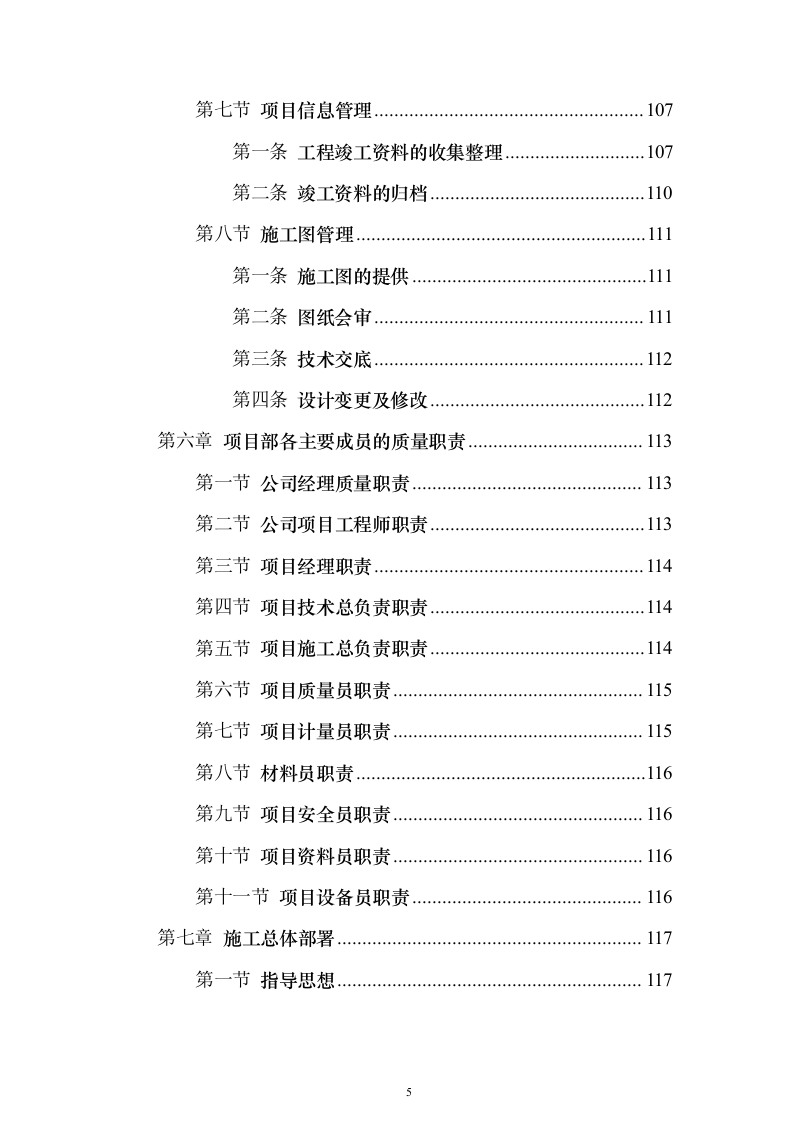

第一条
工程竣工资料的收集整理
107
第二条
竣工资料的归档
110
第八节
施工图管理
111
第一条
施工图的提供
111
第二条
图纸会审
111
第三条
技术交底
112
第四条
设计变更及修改
112
第六章
项目部各主要成员的质量职责
113
第一节
公司经理质量职责
113
第二节
公司项目工程师职责
113
第三节
项目经理职责
114
第四节
项目技术总负责职责
114
第五节
项目施工总负责职责
114
第六节
项目质量员职责
115
第七节
项目计量员职责
115
第八节
材料员职责
116
第九节
项目安全员职责
116
第十节
项目资料员职责
116
第十一节
项目设备员职责
116
第七章
施工总体部署
117

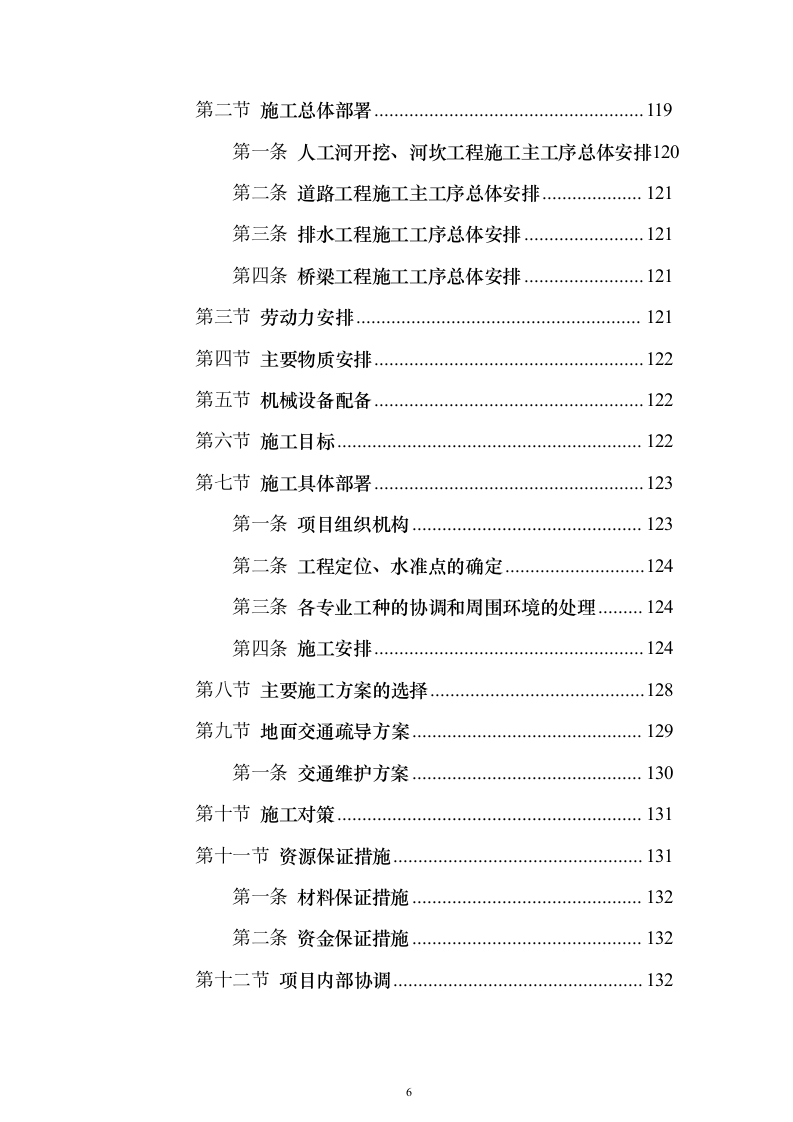

第一节
指导思想
117
第二节
施工总体部署
119
第一条
人工河开挖、河坎工程施工主工序总体安排
120
第二条
道路工程施工主工序总体安排
121
第三条
排水工程施工工序总体安排
121
第四条
桥梁工程施工工序总体安排
121
第三节
劳动力安排
121
第四节
主要物质安排
122
第五节
机械设备配备
122
第六节
施工目标
122
第七节
施工具体部署
123
第一条
项目组织机构
123
第二条
工程定位、水准点的确定
124
第三条
各专业工种的协调和周围环境的处理
124
第四条
施工安排
124
第八节
主要施工方案的选择
128
第九节
地面交通疏导方案
129
第一条
交通维护方案
130
第十节
施工对策
131
第十一节
资源保证措施
131
第一条
材料保证措施
132
第二条
资金保证措施
132
第十二节
项目内部协调
132
第十三节
工程质量的控制
133

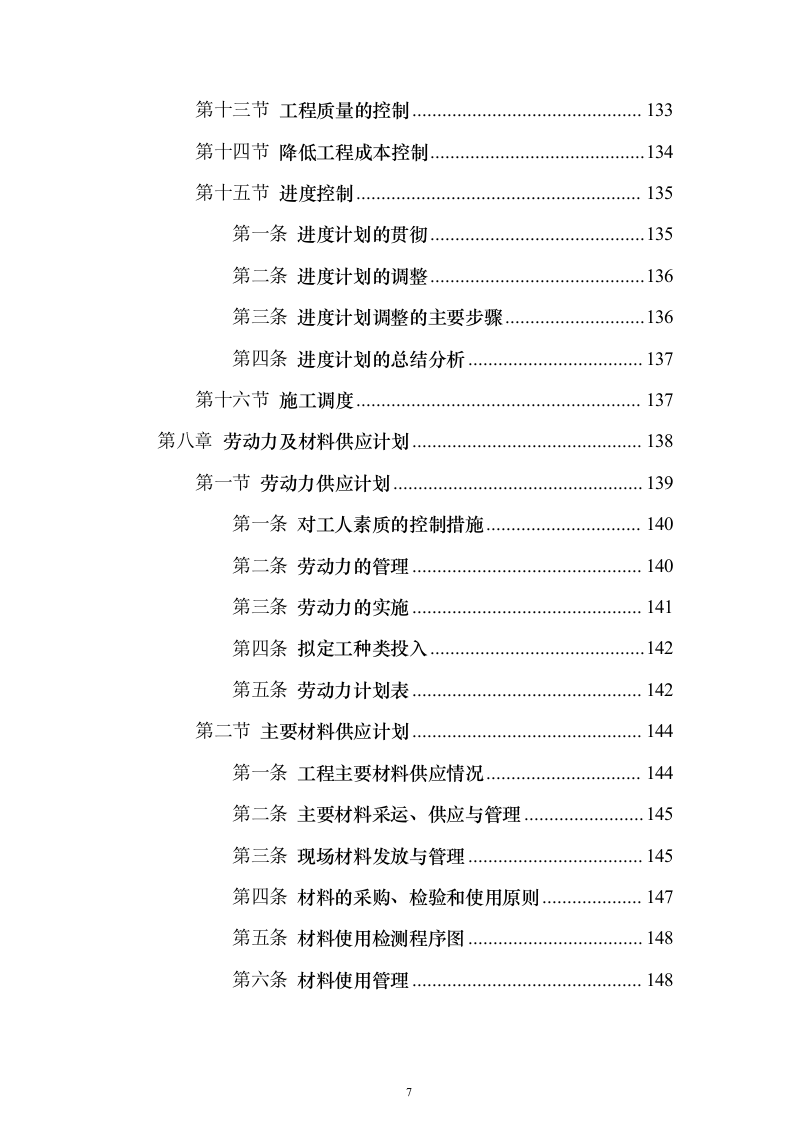

第十四节
降低工程成本控制
134
第十五节
进度控制
135
第一条
进度计划的贯彻
135
第二条
进度计划的调整
136
第三条
进度计划调整的主要步骤
136
第四条
进度计划的总结分析
137
第十六节
施工调度
137
第八章
劳动力及材料供应计划
138
第一节
劳动力供应计划
139
第一条
对工人素质的控制措施
140
第二条
劳动力的管理
140
第三条
劳动力的实施
141
第四条
拟定工种类投入
142
第五条
劳动力计划表
142
第二节
主要材料供应计划
144
第一条
工程主要材料供应情况
144
第二条
主要材料采运、供应与管理
145
第三条
现场材料发放与管理
145
第四条
材料的采购、检验和使用原则
147
第五条
材料使用检测程序图
148
第六条
材料使用管理
148
第七条

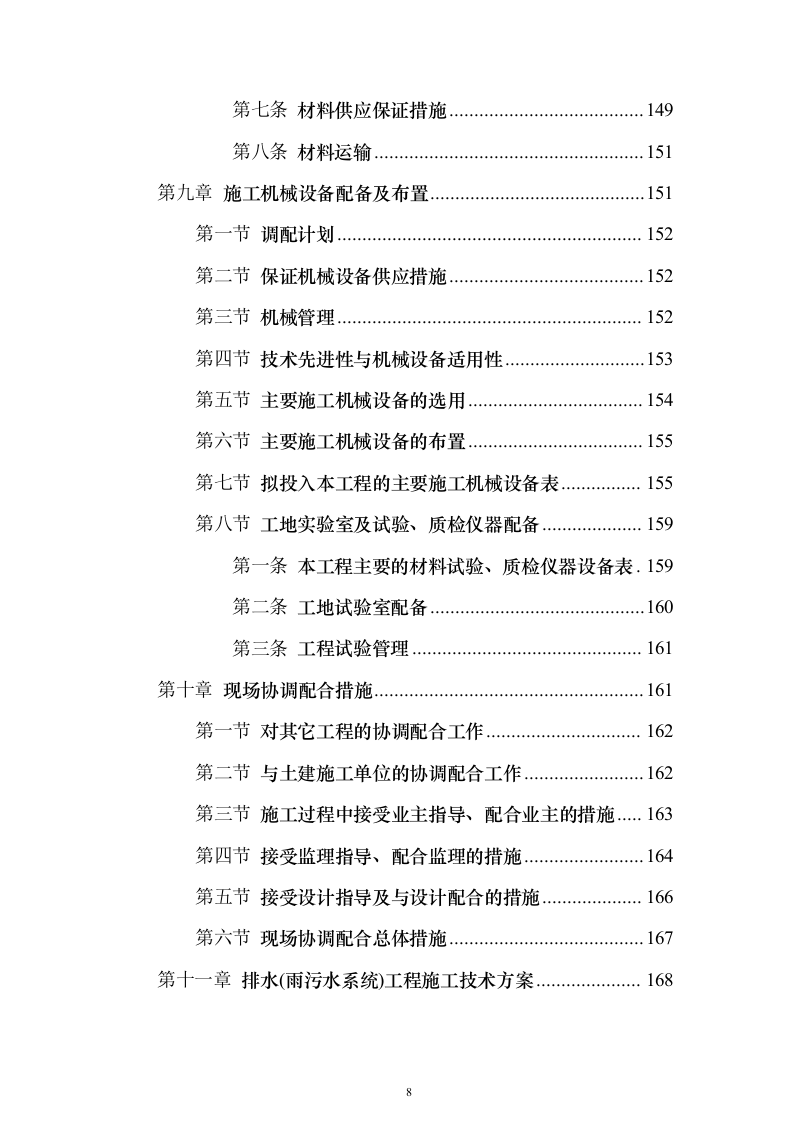

材料供应保证措施
149
第八条
材料运输
151
第九章
施工机械设备配备及布置
151
第一节
调配计划
152
第二节
保证机械设备供应措施
152
第三节
机械管理
152
第四节
技术先进性与机械设备适用性
153
第五节
主要施工机械设备的选用
154
第六节
主要施工机械设备的布置
155
第七节
拟投入本工程的主要施工机械设备表
155
第八节
工地实验室及试验、质检仪器配备
159
第一条
本工程主要的材料试验、质检仪器设备表
159
第二条
工地试验室配备
160
第三条
工程试验管理
161
第十章
现场协调配合措施
161
第一节
对其它工程的协调配合工作
162
第二节
与土建施工单位的协调配合工作
162
第三节
施工过程中接受业主指导、配合业主的措施
163
第四节
接受监理指导、配合监理的措施
164
第五节
接受设计指导及与设计配合的措施
166
第六节
现场协调配合总体措施
167
第十一章
排水(雨污水系统)工程施工技术方案

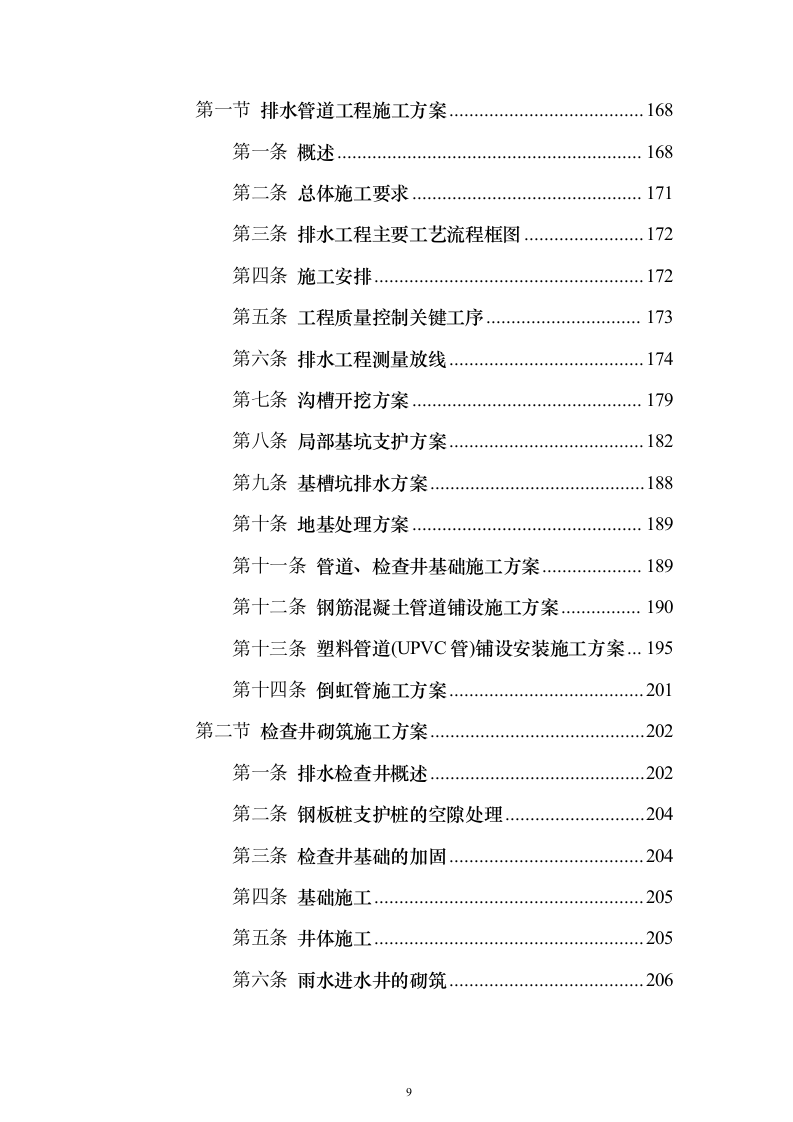

168
第一节
排水管道工程施工方案
168
第一条
概述
168
第二条
总体施工要求
171
第三条
排水工程主要工艺流程框图
172
第四条
施工安排
172
第五条
工程质量控制关键工序
173
第六条
排水工程测量放线
174
第七条
沟槽开挖方案
179
第八条
局部基坑支护方案
182
第九条
基槽坑排水方案
188
第十条
地基处理方案
189
第十一条
管道、检查井基础施工方案
189
第十二条
钢筋混凝土管道铺设施工方案
190
第十三条
塑料管道(UPVC管)铺设安装施工方案
195
第十四条
倒虹管施工方案
201
第二节
检查井砌筑施工方案
202
第一条
排水检查井概述
202
第二条
钢板桩支护桩的空隙处理
204
第三条
检查井基础的加固
204
第四条
基础施工
205
第五条
井体施工
205
第六条
雨水进水井的砌筑
206
第七条
雨水口施工标准
207
第八条
井位回填
207
第九条
质量保证项目
207
第三节
闭水实验施工方案
208
第十二章
道路工程总体施工技术方案
210
第一节
道路工程总体概述
210
第一条
设计概述
210
第二条
路面结构设计标准
211
第三条
施工注意事项
211
第二节
关键工序控制程序
212
第一条
施工放样
212
第二条
岩渣垫层施工
212
第三条
水泥稳定碎石基层施工
212
第三节
道路工程测量技术方案
212
第一条
概述
212
第二条
工程测量总体构想
212
第三条
激光经纬仪的检校
213
第四条
精密水准仪的检校
213
第五条
测量仪器的选用
213
第六条
平面轴线控制网
214
第七条
平面控制网测绘的技术要求
215
第八条
导线复测
216
第九条
中线复测

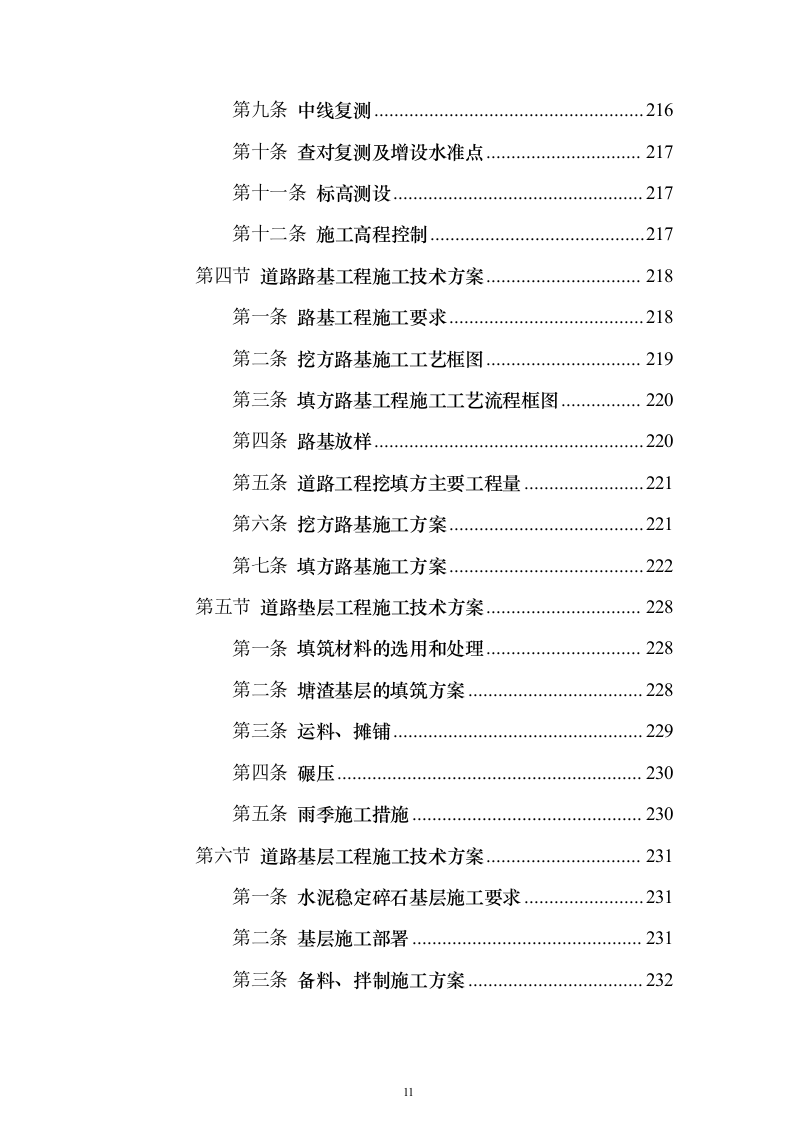

216
第十条
查对复测及增设水准点
217
第十一条
标高测设
217
第十二条
施工高程控制
217
第四节
道路路基工程施工技术方案
218
第一条
路基工程施工要求
218
第二条
挖方路基施工工艺框图
219
第三条
填方路基工程施工工艺流程框图
220
第四条
路基放样
220
第五条
道路工程挖填方主要工程量
221
第六条
挖方路基施工方案
221
第七条
填方路基施工方案
222
第五节
道路垫层工程施工技术方案
228
第一条
填筑材料的选用和处理
228
第二条
塘渣基层的填筑方案
228
第三条
运料、摊铺
229
第四条
碾压
230
第五条
雨季施工措施
230
第六节
道路基层工程施工技术方案
231
第一条
水泥稳定碎石基层施工要求
231
第二条
基层施工部署

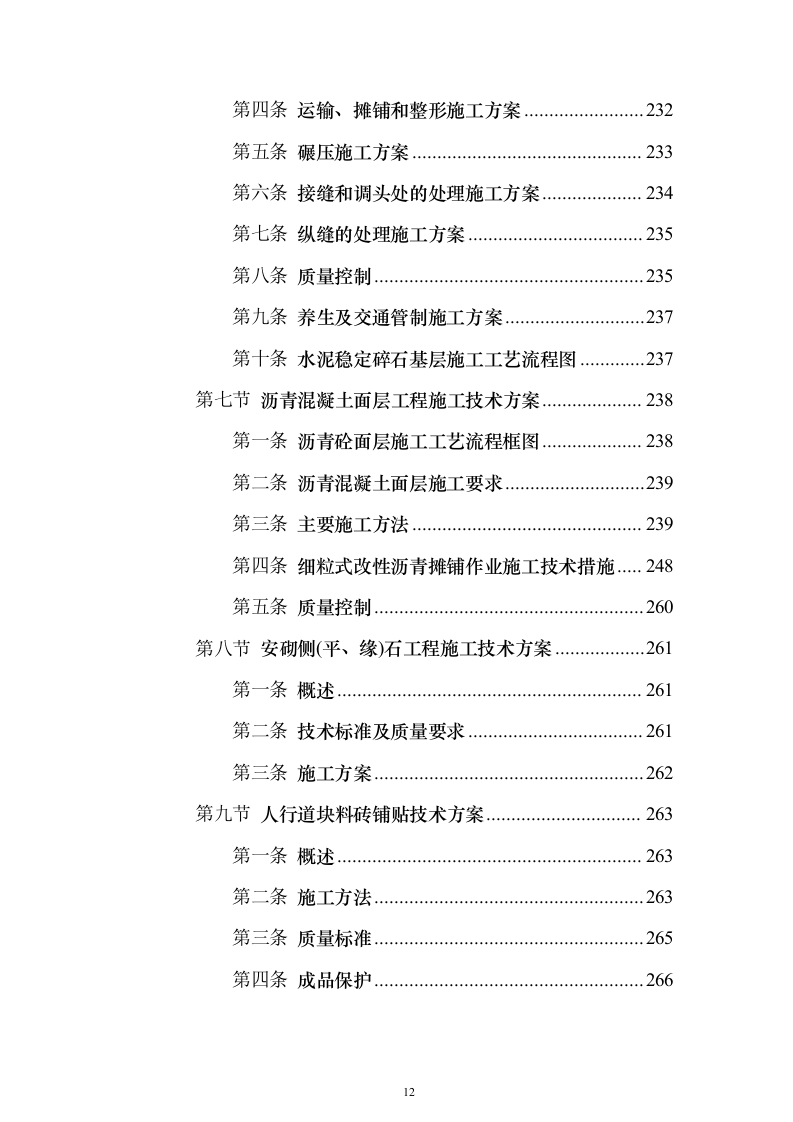

231
第三条
备料、拌制施工方案
232
第四条
运输、摊铺和整形施工方案
232
第五条
碾压施工方案
233
第六条
接缝和调头处的处理施工方案
234
第七条
纵缝的处理施工方案
235
第八条
质量控制
235
第九条
养生及交通管制施工方案
237
第十条
水泥稳定碎石基层施工工艺流程图
237
第七节
沥青混凝土面层工程施工技术方案
238
第一条
沥青砼面层施工工艺流程框图
238
第二条
沥青混凝土面层施工要求
239
第三条
主要施工方法
239
第四条
细粒式改性沥青摊铺作业施工技术措施
248
第五条
质量控制
260
第八节
安砌侧(平、缘)石工程施工技术方案
261
第一条
概述
261
第二条
技术标准及质量要求
261
第三条
施工方案
262
第九节
人行道块料砖铺贴技术方案
263
第一条
概述
263
第二条
施工方法
263
第三条
质量标准
265
第四条
成品保护
266

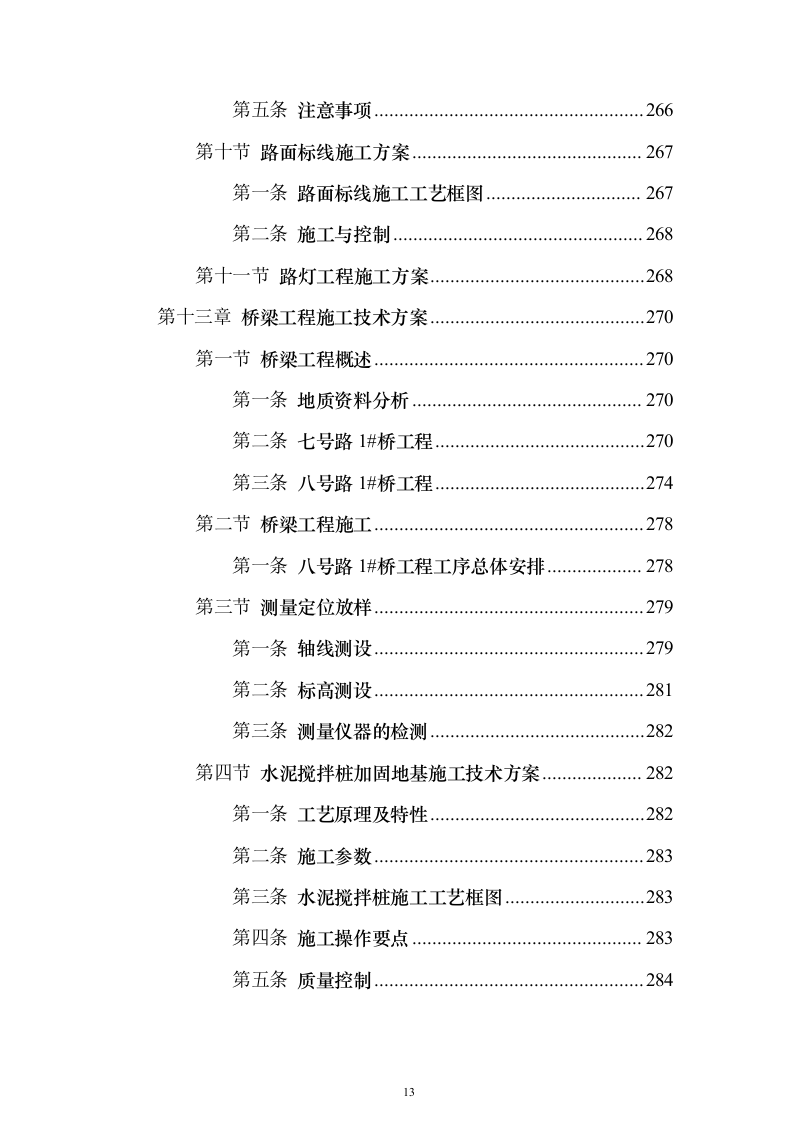

第五条
注意事项
266
第十节
路面标线施工方案
267
第一条
路面标线施工工艺框图
267
第二条
施工与控制
268
第十一节
路灯工程施工方案
268
第十三章
桥梁工程施工技术方案
270
第一节
桥梁工程概述
270
第一条
地质资料分析
270
第二条
七号路1#桥工程
270
第三条
八号路1#桥工程
274
第二节
桥梁工程施工
278
第一条
八号路1#桥工程工序总体安排
278
第三节
测量定位放样
279
第一条
轴线测设
279
第二条
标高测设
281
第三条
测量仪器的检测
282
第四节
水泥搅拌桩加固地基施工技术方案
282
第一条
工艺原理及特性
282
第二条
施工参数
283
第三条
水泥搅拌桩施工工艺框图
283
第四条
施工操作要点
283
第五条
质量控制
284
第六条
计划工期、人员、组织
285

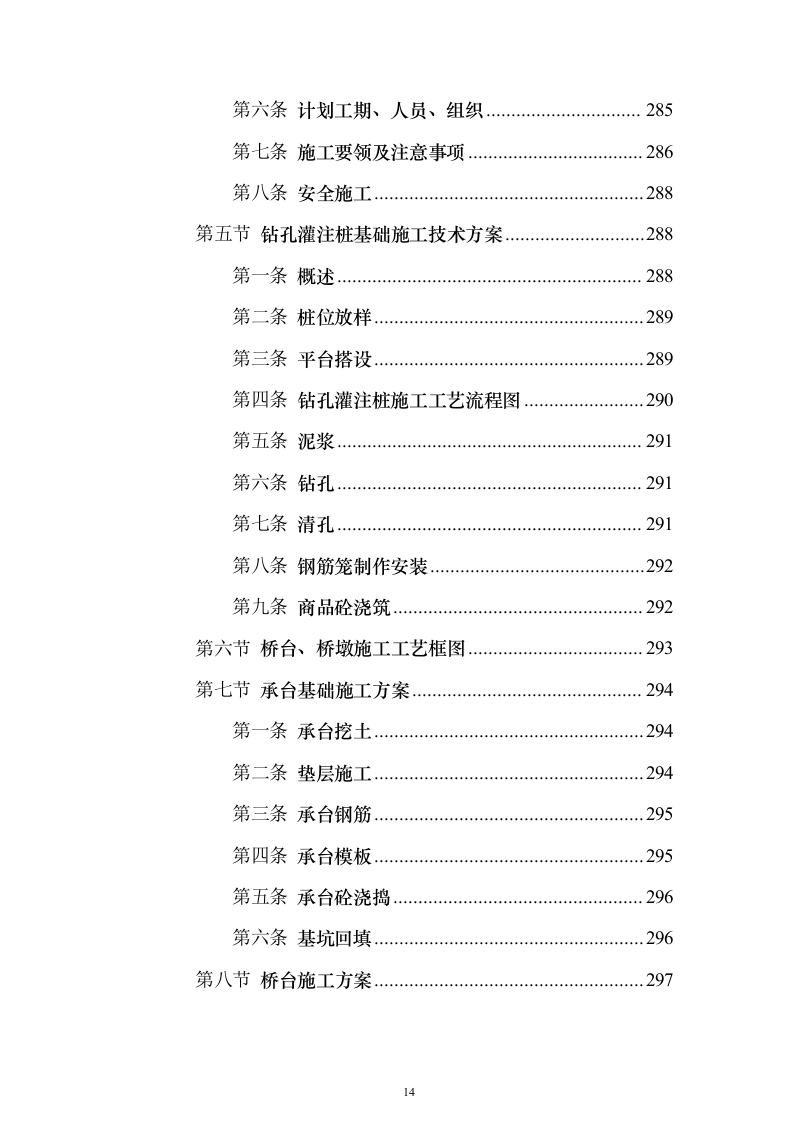

第七条
施工要领及注意事项
286
第八条
安全施工
288
第五节
钻孔灌注桩基础施工技术方案
288
第一条
概述
288
第二条
桩位放样
289
第三条
平台搭设
289
第四条
钻孔灌注桩施工工艺流程图
290
第五条
泥浆
291
第六条
钻孔
291
第七条
清孔
291
第八条
钢筋笼制作安装
292
第九条
商品砼浇筑
292
第六节
桥台、桥墩施工工艺框图
293
第七节
承台基础施工方案
294
第一条
承台挖土
294
第二条
垫层施工
294
第三条
承台钢筋
295
第四条
承台模板
295
第五条
承台砼浇捣
296
第六条
基坑回填
296
第八节
桥台施工方案
297
第一条
前期准备
297
第二条
模板制作
297
第三条
立柱定位、高程控制
298
第四条
立柱钢筋

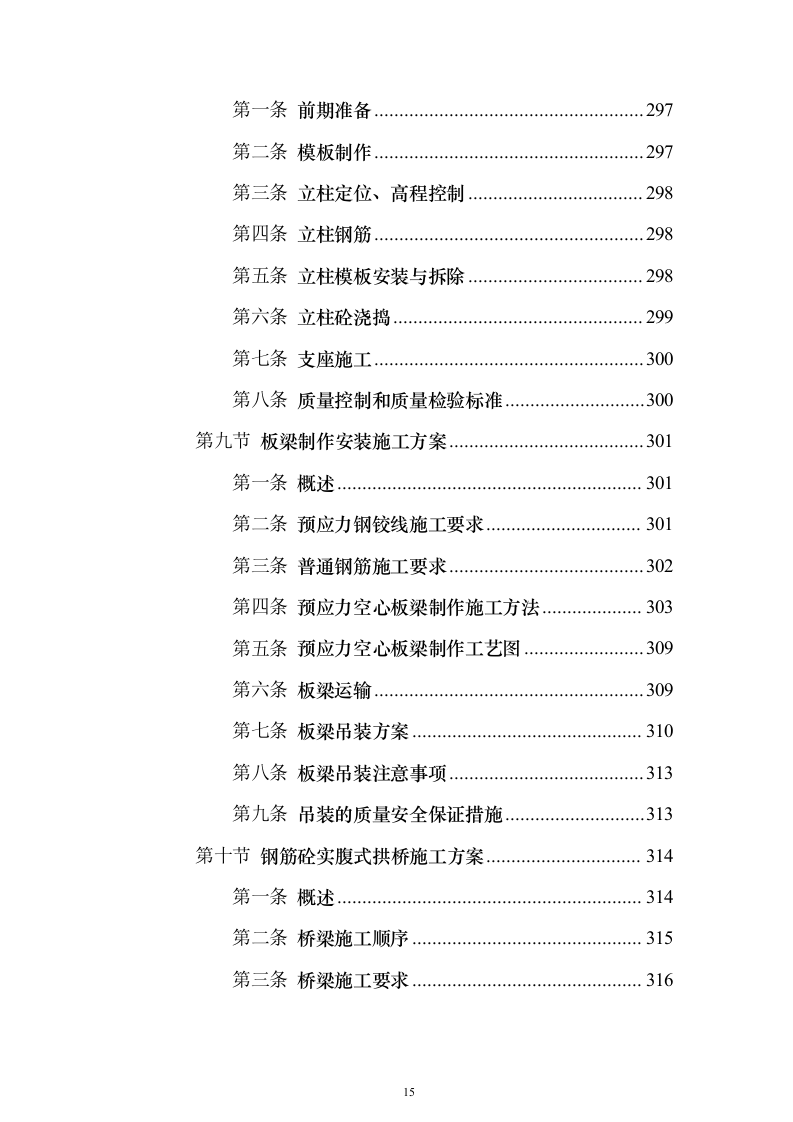

298
第五条
立柱模板安装与拆除
298
第六条
立柱砼浇捣
299
第七条
支座施工
300
第八条
质量控制和质量检验标准
300
第九节
板梁制作安装施工方案
301
第一条
概述
301
第二条
预应力钢铰线施工要求
301
第三条
普通钢筋施工要求
302
第四条
预应力空心板梁制作施工方法
303
第五条
预应力空心板梁制作工艺图
309
第六条
板梁运输
309
第七条
板梁吊装方案
310
第八条
板梁吊装注意事项
313
第九条
吊装的质量安全保证措施
313
第十节
钢筋砼实腹式拱桥施工方案
314
第一条
概述
314
第二条
桥梁施工顺序
315
第三条
桥梁施工要求
316
第四条
工艺特点
316
第五条
技术措施
317
第六条
主拱浇筑
318
第七条
拱上建筑施工
321
第八条
质量控制
321
第九条
安全措施
322
第十一节
桥面工程施工方案
323
第一条
桥面砼铺装
323
第二条
桥面面层施工方法
325
第三条
桥面伸缩施工方法
326
第四条
泄水管安装
327
第五条
栏杆的允许误差
328
第六条
质量保证措施
328
第十四章
人工河开挖、河坎工程施工技术方案
329
第一节
人工河开挖、河坎工程概述
329
第一条
概述
329
第二条
管材、接口及管道基础,检查井
330
第三条
河道设计标准
330
第四条
施工注意事项
330
第五条
施工方法
331
第六条
河道驳岸结构总说明
331
第七条
基础处理
332
第八条
施工要点
333
第二节
人工河开挖、河坎工程施工顺序及要点
333
第一条
施工顺序
333
第二条
施工工艺流程框图
334
第三节
深层水泥搅拌桩地基处理施工方案
335
第一条
技术要求
336
第二条
质量检验要求
336
第三条
施工工艺
337
第四条
等载预压
338
第四节
主要材料要求
341
第一条
砌石
341
第二条
砂
342
第三条
水泥和水
342
第四条
胶凝材料(用于砌筑工程的水泥砂浆)
342
第五节
主要施工方法
343
第一条
基础砌筑
343
第二条
墙体砌筑
343
第三条
墙背回填
344
第四条
养生
344
第五条
材料
344
第六条
沉降伸缩缝
345
第六节
土方工程施工方案
345
第一条
围堰
345
第二条
土方开挖
346
第三条
土方回填
347
第七节
倒虹管施工方案
348
第一条
筑坝围堰
348
第二条
抽水清淤
348
第三条
挖沟槽
349
第四条
管座基础
349
第五条
安管
350
第六条
浇筑包管砼
350
第八节
过河钢管施工方案
351
第九节
砼及钢筋砼工程施工方案
351
第一条
模板工程
352
第二条
脚手架
353
第三条
钢筋工程
353
第四条
混凝土工程
354
第十节
浆砌块石砌筑施工方案
359
第一条
一般要求
359
第二条
施工方法
361
第三条
沉降缝
363
第四条
砼盖顶和毛石砼
363
第十一节
养护施工方案
363
第十二节
墙后塘渣回填施工方案
364
第十五章
室外智能管道工程施工技术方案
365
第一节
室外智能管道工程施工控制流程框图
365
第二节
施工方法
366
第一条
沟槽开挖
366
第二条
检查井砌筑
366
第三条
砼施工
367
第四条
管道铺设
368
第五条
管道回填
369
第六条
管道砼包封施工
369
第十六章
本工程重点、难点工程施工技术方案
370
第一节
浆砌块石挡墙施工方案
370
第一条
浆砌块石挡墙施工工艺流程框图
370
第二条
浆砌块石挡墙施工方法
370
第三条
挡土墙技术质量控制
374
第二节
专业管线施工方案
377
第三节
对地下管线的保护施工方案
378
第四节
保护周围已建建(构)筑物及地下管线安全施工方案
378
第五节
春冬雨季节性施工方案
380
第六节
夜间施工方案
381
第十七章
施工现场平面布置
382
第一节
总体布置构想
382
第二节
布置依据
382
第三节
施工现场总平面布置
383
第一条
施工临时设施
383
第二条
对内、对外交通
383
第四节
主要施工机械设备的布置
384
第五节
施工用水
384
第一条
临时用水管线布置
384
第二条
用水量计算
384
第三条
管网配备
385
第六节
施工用电
386
第一条
供电方案
386
第二条
现场施工用电计算
390
第三条
施工临时用电管线布置
390
第七节
施工现场排水系统设置
391
第一条
自然排水系统
391
第二条
排水系统管理
392
第八节
生产及生活临时设施布置
392
第一条
生产区
393
第二条
生活办公区
394
第九节
现场通讯
395
第十节
氧气、乙炔和压缩空气供应
395
第十一节
施工现场形象总体设计
396
第十二节
施工现场文明施工方案
397
第十三节
施工现场卫生方案
397
第十四节
交通组织方案
398
第十五节
施工现场总平面管理
399
第一条
平面管理原则
399
第二条
平面管理计划
399
第三条
平面管理计划的实施
400
第十八章
施工管理网络及管理人员配备情况
401
第一节
施工管理网络
401
第二节
管理人员职责
401
第一条
项目经理职责
401
第二条
技术总负责职责
402
第三条
工程项目部职责
402
第四条
质检部职责
403
第五条
物资部职责
403
第六条
财务部职责
404
第七条
合约部职责
404
第八条
各班组负责人职责
404
第三节
管理机构设立
404
第一条
项目部管理组织机构
405
第四节
施工管理工作的主要内容
406
第一条
目标管理
406
第二条
计划管理
406
第三条
技术管理
407
第五节
质量管理
407
第六节
进度控制
407
第一条
管理原则
407
第二条
管理办法
407
第七节
材料管理
408
第一条
管理原则
408
第二条
管理办法
408
第八节
成本控制
409
第一条
管理原则
409
第二条
管理办法
409
第九节
安全文明施工管理
410
第一条
管理原则
410
第二条
安全管理体系框图
410
第三条
工地治安管理体系框图
411
第十节
施工现场标准化管理
411
第一条
标准化管理规程、标准
411
第二条
编制制定施工工艺卡,各工种、工序交接卡
412
第三条
场内管理
413
第十九章
工程质量保证措施
413
第一节
质量目标
413
第二节
质量控制体系
414
第一条
组织结构及措施
414
第二条
质量程序控制图
418
第三条
仪器质量控制
419
第四条
合同执行
419
第五条
文件和资料控制
419
第六条
物资采购
420
第七条
产品标识和可追溯性
420
第八条
过程控制
421
第九条
材料、设备质量控制
423
第十条
施工设备质量控制
424
第十一条
检查与试验
425
第十二条
检验和试验记录
427
第十三条
试验、计量测量和试验设备的控制
428
第十四条
检验和试验状态的控制
428
第十五条
不合格品的控制
429
第十六条
质量记录的控制
429
第十七条
质量回访、保修服务
429
第三节
现场重点部位质量保证措施
430
第一条
施工测量的质量保证措施
430
第二条
软土地基施工质量保证措施
431
第三条
开挖管道质量保证措施
433
第四条
塘渣垫层质量保证措施
434
第五条
水泥稳定碎石基层质量保证措施
434
第六条
侧平石施工质量保证措施
435
第七条
沥青砼面层质量保证措施
435
第八条
人行道工程质量保证措施
436
第九条
挡土墙质量保证措施
437
第十条
桥梁台后填土质量保证措施
438
第十一条
桥梁工程钻孔灌注桩质量保证措施
438
第十二条
模板制作与安装质量保证措施
441
第十三条
钢筋的制作与安装质量保证措施
442
第十四条
砼制备、运输、浇筑、养护质量保证措施
443
第十五条
其它要求质量保证措施
444
第四节
质量保证措施
444
第五节
质量控制程序
447
第一条
项目经理部自检控制图
447
第二条
业主检验控制程序
448
第六节
质量监控系统
449
第一条
施工全过程的质量监控系统
449
第二条
事前、事中、和事后质量监控系统
450
第三条
工序质量监控流程
451
第七节
工程保修服务的组织及管理和承诺
452
第八节
质量检查和检测手段
452
第一条
质量检查
453
第二条
质量检测
453
第二十章
材料和设备质量保证措施
454
第一节
施工前的材料与设备检查
454
第一条
材料质量检查
454
第二条
设备检查
455
第二节
施工过程中的检查内容及要求
456
第三节
材料质量保证措施
458
第一条
采购及验收制度
459
第二条
对材料分包方的评价和控制
459
第三条
采购资料
460
第四条
采购验证
461
第四节
主要设备质量保证措施
462
第一条
设备在交接前后对保管单位及其保管的要求
462
第二条
设备验收应具备的技术文件
463
第五节
原材料控制
464
第六节
工程节约措施
465
第一条
劳动力节约措施
465
第二条
主要材料节约措施
465
第三条
机械使用费控制
466
第四条
间接费的控制
466
第二十一章
对成品、原有管线及排水系统的保护措施
467
第一节
成品保护措施
467
第一条
加强现场管理,科学组织施工,减少成品损坏
468
第二条
其他措施
468
第二节
原有管线保护措施
469
第三节
树木保护方案及措施
471
第四节
对原有排水系统的保护
471
第二十二章
施工进度计划和保证措施
472
第一节
施工总进度计划
472
第一条
施工总进度计划编制的指导思想
472
第二条
进度安排说明
473
第三条
施工总进度计划网络
473
第四条
施工进度计划网络图(附后)
473
第二节
工期保证措施
473
第一条
施工计划管理措施
475
第二条
调整施工进度组织措施
475
第三条
机具劳力保障组织措施
476
第四条
从良好配合上予以保证措施
480
第五条
从材料供应上予以保证措施
481
第三节
特殊季节及夜间施工保证措施
482
第一条
特殊季节施工保证措施
483
第二十三章
安全生产保证措施
484
第一节
安全管理指导思想
484
第二节
安全生产的目标
484
第三节
保护周围建(构)筑物及地下管线安全的措施
484
第四节
安全管理体系框图
486
第一条
安全保证体系框图(表1)
486
第二条
安全保证体系框图(表2)
487
第三条
安全保证体系框图(表3)
488
第五节
主要项目安全技术措施
489
第六节
机械安全保证措施
489
第七节
电(气)焊作业安全保证措施
490
第八节
消防、治安措施
491
第九节
其他安全保证措施
491
第二十四章
文明施工保证措施
492
第一节
文明施工要求
492
第二节
工地卫生、五小设施
493
第三节
内业资料及宣传工作
495
第四节
场容场貌
495
第五节
标牌标识
496
第六节
防火、防爆、防毒
497
第七节
施工组织设计与管理
498
第八节
营造良好文明氛围
498
第一条
文明教育
498
第二条
综合治理
498
第三条
宣传娱乐及班组建设
499
第九节
消防治安的措施
499
第十节
市容环卫措施
503
第一条
保护环境卫生
504
第十一节
生产区文明施工措施
504
第一条
管道
504
第二条
材料堆码
505
第三条
小型管理用房
505
第十二节
对地下有电力、通信、供水、排水等管线时的保护措施
505
第一条
保护地下管线的措施
505
第二条
保护地下管线的承诺
506
第二十五章
治安保卫工作措施
506
第一节
组织机构
506
第二节
岗位职责和责任
507
第三节
治安保卫制度及防范措施
508
第四节
职工管理
508
第五节
对治安保卫的承诺
509
第二十六章
降低环境污染和噪音措施
509
第一节
基础措施
509
第二节
扬尘、粉尘的控制
509
第三节
噪音控制
510
第四节
废弃物的排放
511
第五节
减少扰民措施
512
第六节
水土及生态环境的保护措施
513
第七节
水环境保护措施
514
第八节
大气环境及粉尘的防治措施
514
第九节
固体废弃物的处理
515
第十节
其它环保措施
515
第二十七章
工程成本控制技术措施
516
第一节
成本控制原则
516
第二节
控制成本的措施
516
第二十八章
现场协调配合总体措施
518
第二十九章
竣工验收
519
第一节
工程项目的竣工验收程序
519
第二节
建设工程竣工验收的依据
519
第三节
工程项目竣工验收的主要任务
520
第四节
工程项目的档案
521
第一条
开工文件
521
第二条
工程施工技术资料
521
技术标综合说明
xx校区施工配套工程(以下简称本工程)处于xx市江北区甬江街道,施工内容包括道路及部分铺装、排雨污系统、室外弱电综合管道(不含布线)、七号路1#桥、八号路1#桥、人工河开挖、河坎等,建筑物外5米范围内的市政附属由土建单位施工。
我公司非常感谢xx学校对我公司的信任,有幸让我公司参加本次工程的投标,我公司深感荣幸。我们凭着高度的责任心,凭着对建设本工程的高度理解编制了本技术标,本技术标是指导整个工程施工的纲领性文件和规范性条款,特此,我们精心组织精干工程人员精心编制本技术标书,在设计过程中,我们不仅咨询过多位专家意见,并集中考虑运用我公司资源优势,根据建设方要求、现场实际情况、工程特点、难点及本公司实力,针对工程的施工准备、分项施工方案、施工组织、施工流程、施工管理等几个重大问题,进行重点施工部署,本工程施工原则为“施工准备充分、施工方案先进合理、施工组织周到严密、施工管理严格细致、总包职责落至实处”。同时我公司将不断的坚持推广应用新技术、新工艺、新材料,为企业在新的市场竟争中,继往开来,与时俱进,加速发展,以更好的业绩,为社会的发展做出更大的贡献。全力保证“四最”即:“最优的质量、最精的人员、最快的工期、最好的服务”。同时我们把追求卓越铭记于心,并将其
作为我们编制技术标书的前提。遵循“确保市政基础施工安全、赶抢市政结构施工工期、穿插设备管线安装、合理搭接施工工序、平面流水立体交叉作业、全面落实质量、工期、安全、文明施工目标”的施工方针,一定顺利圆满的完成本工程施工任务。
我们认真阅读和研究了招标文件及有关图纸资料,并踏勘了施工现场,在分析各种施工有难度因素后,我们有充分的信心,保质、保量、按期、全面完成本工程招标文件规定范围内的施工任务,确保整个工程建设顺利建成和如期交付使用。我们的心是真诚的,我们的决心是坚定的,我们的目标是卓越的,我们希望有机会能在xx校区施工配套工程施工中实现我们的理想和诺言!为表达我公司承接本工程的诚意,我公司经过对本工程设计图与说明、招标文件、招标答疑等内容进行细致探讨和研究,分析了各种影响施工的不利因素及本工程的施工建设场地和自然条件,并现场进行踏勘,根据招标文件中关于技术标的要求及有关规范,我们编制了本技术标呈贵方审阅。
编制依据
本工程技术标是根据下列文件、图纸、工程法规、质量检验评
市政施工配套工程投标方案(530页)(2024年修订版).docx
