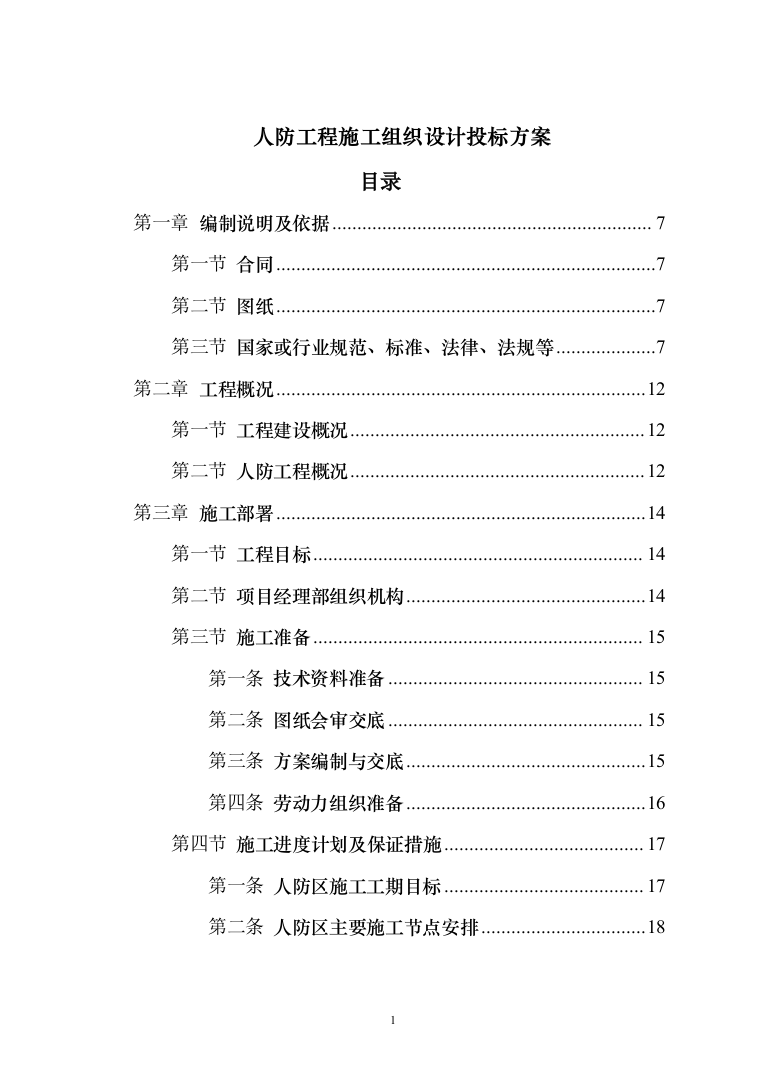

人防工程施工组织设计
投标方案
目录
第一章
编制说明及依据
7
第一节
合同
7
第二节
图纸
7
第三节
国家或行业规范、标准、法律、法规等
7
第二章
工程概况
12
第一节
工程建设概况
12
第二节
人防工程概况
12
第三章
施工部署
14
第一节
工程目标
14
第二节
项目经理部组织机构
14
第三节
施工准备
15
第一条
技术资料准备
15
第二条
图纸会审交底
15
第三条
方案编制与交底
15
第四条
劳动力组织准备
16
第四节
施工进度计划及保证措施
17
第一条
人防区施工工期目标
17
第二条
人防区主要施工节点安排
18
第三条
工期保证措施
19
第五节
资源计划
20
第一条
主要资源计划
20
第二条
大型机械计划
21
第三条
劳动力计划
24
第四章
施工总平面布置
25
第一节
施工平面布置
25
第二节
施工运输
27
第一条
现场出入口及围墙
27
第二条
现场道路及排水
27
第五章
人防工程分部、分项工程施工方案
28
第一节
结构工程
28
第一条
钢筋方案
28
第二条
模板支撑体系施工方案
62
第三条
混凝土方案
78
第二节
地下防水工程
108
第一条
防水工程概况
108
第二条
降水井处理措施
110
第三节
孔口防护工程
112
第一条
各类防护设备制作
112
第二条
各类防护设备安装
112
第三条
进出工程管线的防护密闭
117
第四节
建筑装修工程
121
第一条
内墙
121
第二条
地面
123
第三条
顶棚
127
第五节
给水排水工程
128
第一条
给排水工程预留预埋
128
第二条
管道支架制作安装
128
第三条
管道制作安装
129
第四条
阀门施工
135
第五条
水泵施工
137
第六条
防爆管件的安装
138
第六节
通风与空调工程
140
第一条
预留预埋
140
第二条
系统风管现场测绘
141
第三条
风管支架制作安装
142
第四条
金属圆形风管(焊接式)制作安装
142
第五条
镀锌钢板风管制作安装
145
第六条
风管的严密性检验
152
第七条
风管附件安装
154
第八条
通风机的安装
156
第九条
系统试验
157
第七节
建筑电气安装工程
158
第一条
电气预埋的施工
158
第二条
接地装置安装
162
第三条
桥架安装施工
168
第四条
管内穿线
169
第五条
电缆线路
171
第六条
成套配电柜及动力开关柜安装
172
第七条
电气工程质量保证措施
178
第八节
防火设备安装工程
183
第一条
消防工程的安装
183
第二条
弱电工程的安装
186
第三条
设备设施着色规定
189
第六章
人防工程各部位验收应注意事项
193
第一节
人防底板钢筋验收
193
第二节
人防墙体钢筋验收
194
第三节
人防顶板钢筋验收
195
第四节
人防外墙混凝土观感验收
195
第五节
人防主体验收
196
第六节
人防竣工验收
196
第七章
各项管理及保证措施
197
第一节
质量保证措施
197
第一条
质量目标
197
第二条
项目质量保证体系的组成及其分工
197
第三条
组织保证措施
204
第四条
材料、成品、半成品的检验、计量、试验控制
205
第五条
成品保护
206
第二节
技术保证措施
206
第三节
施工现场环保措施
207
第一条
现场道路管理
207
第二条
卫生管理措施
210
第三条
绿色建筑施工技术与措施
213
第四条
防治环境污染措施
219
第四节
文明施工措施
223
第一条
文明施工教育
223
第二条
文明施工措施
224
第五节
安全、消防保证措施
225
第一条
现场生产、生活安全措施
225
第二条
现场消防、保卫措施
232
第三条
项目重大职业安全健康因素及管理措施
234
编制说明及依据
合同
名称:XX解放(挂)2019-126号地块项目二标段人防工程
图纸
建设单位提供的建筑、结构、水、暖、电施工图纸
国家或行业规范、标准、法律、法规等
规范、标准、文件一览表
类别
名称
编号
国 家 规 范
人民防空工程施工及验收规范
GB50134-2004
建筑地面工程施工质量验收规范
GB50209-2010
《建筑工程施工质量验收统一标准》
GB50300-2013
《建筑结构可靠度设计统一标准》
GB50068-2018
《建筑抗震设防分类标准》
GB50223-2008
《建筑抗震设计规范》
GB50011-2010
《建筑结构荷载规范》
GB50009-2012
《地下工程防水技术规范》
GB50108-2008
《地下工程防水工程质量验收规范》
GB50208-2011
《建筑地基基础设计规范》
GB50007-2011
《建筑地基基础施工质量验收标准》
GB50202-2018
《工程测量规范》
GB50026-2016
《砌体工程施工质量验收规范》
GB50203-2011
《混凝土结构设计规范》
GB50010-2010
《混凝土结构工程施工质量验收规范》
GB50204-2015
《普通混凝土力学性能试验方法标准》
GB/T50081-2019
《人民防空地下室设计规范》
GB50038-2005
《汽车库、修车库、停车场设计防火规范》
GB50067-2014
《人民防空工程设计防火规范》
GB50098-2009
《人民防空工程防化设计规范》
RFJ013-2010
国 家 规 范
《城市建设档案著录规范》
GB/T50323-2001
《建设工程文件归档整理规范》
GB/T50328-2014
《建筑给水排水设计规范》
GB50015-2019
《建筑给水排水及采暖工程施工质量验收规范》
GB50242-2016
《通风与空调工程施工质量验收规范》
GB50243-2016
《建筑电气安装工程施工质量验收规范》
GB50303-2015
《电气装置安装工程电气设备交接试验标准》
GB50150-2016
《电气装置安装工程接地装置施工及验收规范》
GB50169-2016
《电气装置安装工程旋转电机施工及验收规范》
GB50170-2006
《电气装置安装工程电缆线路施工及验收规范》
GB50168-2016
《建筑与建筑群综合布线系统工程验收规范》
GB/T50312-2016
行 业 标 准
《人民防空工程质量检验评定标准》
RFJ01-2015
《建筑工程抗震性态设计通则》
CECS160:2004
《汽车库建筑设计规范》
JGJ100-2015
《建筑桩基技术规范》
JGJ94-2008
《建筑变形测量规程》
JGJ8-2016
《建筑桩基检测技术规程》
JGJ106-2014
《钢筋机械连接通用技术规程》
JGJ107-2016
《钢筋焊接及验收规程》
JGJ18-2012
《钢筋焊接接头试验方法标准》
JGJ/T27-2014
《高层建筑混凝土结构技术规程》
JGJ3-2010
《建筑涂饰工程施工及验收规程》
JGJ/T29-2015
《建筑施工扣件式钢管脚手架安全技术规范》
JGJ130-2011
《建筑机械使用安全技术规程》
JGJ33-2012
《施工现场临时用电安全技术规范》
JGJ46-2012
《XX市建设工程施工现场安全管理规程》
DB29-113-2011
《建筑基桩检测技术规程》
DB29-38-2015
《XX市建设工程文件归档整理规程》
DB29/T-86-2011
《结构混凝土实体检测技术规程》
DB/T29-148-2005
《预拌砂浆技术规程》
DB/T29-130-2015
《混凝土结构施工图平面整体表示方法制图规则和构造详 图》
16G101
《房屋建筑制图统一标准》
GB/T50001-2010
《防空地下室建筑设计》
FJ01-03(2007)
《防空地下室结构设计》
FG01-05(2007)
《建筑物抗震构造详图》
11G329
《建筑设备通用图集》
91SB*系列
《给排水专业图集》
S1-S3系列
《防水套管》
02S404
《钢制管件》
02S403
《低温热水地板辐射供暖系统施工安装》
03K404
《管道与设备保温》
98R418
《建筑电气通用图集》
09DB
《工程建设标准强制性条文及应用示例》
04DX002
《电气装置标准图集》
JSJT-*系列
《封闭式母线及电气竖井设备安装》
04D701-1
《电缆敷设》
D101-1~7
《室内管线安装》
D301-1~3
《常用低压配电设备及灯具安装》
D702-1~3
《建筑物防雷设施安装》
15D501
《等电位联结安装》
15D502
《火灾报警及消防控制》
04X501
工程概况
工程建设概况
工程建设概况一览表
工程名称
XX解放(挂)2019-126号地块项 目二标段人防工程
工程地址
XX市河西区解放南路与渌 水道交口东北侧
建设单位
设计单位
人防监督部门
人防工程概况
本工程为附建人防工程,平时使用功能为汽车停车库、相关设备用房,战时人防地下室。人防区域总建筑面积:10516m2。人防地下室位于地下二层车库。
本标段人防分区图:
第6
施工部署
工程目标
质量目标
施工质量符合国家质量标准,一次性验收通过。
安全文明施工目标
XX市文明工地标准
人防工程目标
施工质量符合国家质量标准,一次性验收通过。
项目经理部组织机构
为了确保人防工程施工顺利推进,我项目本着结构合理、精干高效的原则,我项目针对本工程的特点,合理分工,实行项目经理负责制,项目班子在公司的直接监督与指导下,履行施工总承包的权力和义务,代表法人全面履约,负责本人防工程的计划、组织、指挥、协调和控制。
施工准备
技术资料准备
在开工前已收集和编制本工程各种技术资料,包括工程地质资料、建筑红线图、建筑许可证、施工图、施工组织设计和预算、材料工本分析或成本分析等前期准备工作。
图纸会审交底
自进场之日起立即着手技术准备,一方面使组织项目人员仔细阅读施工图纸,了解设计意图及相关细节;另一方面钢筋组开展钢筋翻样工作,技术部就施工图纸的各项问题进行项目内部图纸会审、为技术交底等工作做准备,从而使工程一开始就受控于规范的技术管理,进而确保工程质量。另外,通过项目内部图纸会审,将会同建设单位、监理单位、设计单位举行图纸会审,解决图纸中做法不明确之处,为现场施工做好技术铺垫。
方案编制与交底
人防工程施工前,编制人防工程施工组织设计,并在施工前15天以上通过公司评审,确保施工有条不素的组织进行。
为保证方案切实可行,在编制方案全过程与分包单位进行交流。编制流程如下:
1、在方案编制前,召开方案关键点把控专题会,与分包单位就
施工图纸中的关键点进行交流,确定施工关键点的施工工艺、方法。
2、方案编制过程中,将不确定的关键点及时与分包单位进行协商,在符合相关规范、标准的基础上,制定符合分包单位施工的方案。过程中将随时对可能存在的不确定因素进行纠偏,确保做好施工准备。
3、方案初稿形成后,将再次与分包单位召开方案评审会,结合项目部及分包单位的最终意见进行合理修改,通过项目评审。
4、将成形的方案上报至分公司进行评审,结合分公司意见,进行合理修改。
5、对于危险性较大,需上报至公司的方案,将在分公司评审技术后再次上报至公司,结合修改意见,进行优化。
劳动力组织准备
1、项目管理机构的建立
本公司本着优质、高效、安全为顾客提供满意服务的宗旨,根据本工程的规模、特点和复杂程度,确定配置20名管理人员。其中正项目经理1名,副项目经理1名,技术负责人1名,施工员2名,安全员2名,质量员2名,机管员1名,材料员1名,资料员1名,试验员1名,民管员1名,造价员1名,测量员4名,后勤管理人员1名。
2、建立精干的工作队伍
根据采取的施工组织方式,确定合理的劳动组织,将由公司进行招标,确定合适的专业分包单位及劳务分包单位。
3、集结施工力量
按照开工日期和劳动力需要量计划,集结施工力量,组织工人进场,安排好职工生活,并进行安全、防火和文明环保施工等教育。
4、做好入场教育工作
本项目安全部将对进场工人进行入场教育工作,严格落实百分百覆盖式教育。严格落实公司三级交底制度,由技术部对项目管理人员进行交底,责任工长对工人进行交底,同时技术部对现场施工进行技术监督,如未按方案执行,将下发方案执行监督单,责令现场施工严格按照方案施工。
施工进度计划及保证措施
人防区施工工期目标
根据施工计划安排,人防区施工工期目标为:2021年5月10日起,2021年10月17日完成人防区结构验收,历时共计161个工作日。
人防区主要施工节点安排
序号
名称
开始时间
完成时间
备注
1
人防分区十一结构
2021.5.10
2021.6.23
2
人防分区十二结构
2021.5.10
2021.6.23
3
人防分区十三结构
2021.5.18
2021.7.1
4
人防分区十四结构
2021.5.18
2021.7.1
5
人防分区十五结构
2021.5.26
2021.7.9
6
人防分区十六结构
2021.5.31
2021.7.13
7
人防分区十七结构
2021.6.7
2021.7.20
8
人防分区十八结构
2021.6.14
2021.7.27
9
人防分区十九结构
2021.6.21
2021.8.3
10
人防分区二十结构
2021.6.28
2021.8.10
11
人防区二十一结构
2021.7.5
2021.8.17
12
人防区二十二结构
2021.7.5
2021.8.17
13
人防区结构验收
2021.10.17
说明:由于部分人防区结构与地下结构同时施工,因此本工期安排包含非人防结构施工。
工期保证措施
1、建立有效的组织体系是施工计划实施的前提保证,由项目经理统一指挥土建、安装、钢结构各单位及专业工种之间地施工、协调、调度工作,并以各专业工种的负责人为骨干组建进度控制的组织系统,对流水施工段确定进度目标,建立目标体系,并确定进度控制工作制度,及时对影响进度的因素分析、预测、反馈,以便提出改进措施和方案,建立一套贯彻、检查、调整的程序。
2、组成精干、高效的项目班子,确保指令畅通、令行禁止;同甲方、监理工程师和设计方密切配合,统一领导施工,统一指挥协调,对工程进度、质量、安全等方面全面负责,从组织形式上保证总进度的实现。
3、建立生产例会制度,每周召开三次生产例会,围绕工程的施工进度、工程质量、生产安全等内容检查上一次例会以来的计划执行情况。例会时间定于每周三下午2:00。
4、建立严格的施工进度计划检查制度:施工中严格按照施工进度计划横道图来控制施工进度与各工种的插入时间,根据总进度计划制定详细的月、旬作业计划,合理安排工序搭接和施工流向。为防止进度落后,项目部每日检查当日的施工进度情况,做到当日进度当日
完成,今天不影响明天,上道工序不影响下道工序,对影响进度的关键部位,项目经理亲自指挥。如遇特殊原因或不可抗拒因素延误某项工序的进度,项目部将千方百计抢时间、充分调动各级施工人员的积极性和一切施工力量,在最短的时间内将进度抢上来。
资源计划
主要资源计划
序号
名称
规格/型号
单位
数量
用途
1
灰砂砖
190×90×45
m³
500
砖胎模
2
模板
915×1830×15mm
m²
20000
墙柱梁板模板
3
木枋
50×100
m³
500
模板背楞
4
钢管(扣件
式 )
φ48×3.0
t
800
模板背楞、剪刀撑
、
模板立杆支撑体系
、
柱箍
5
U托
/
个
10000
模板支撑体系
6
钢板网
m²
按需
施工缝侧模
7
对拉螺栓
M14
个
按需
模板支撑体系
注:由于本工程工期紧张,模板体系一次性投入齐全,地下车库人防部位可分段分批施工。
大型机械计划
机械设备需用量及进场计划如下:
拟投入的主要施工设备机械
序号
设备名称
型号规格
数量
额 定 功 率 ( KW)
进场时间出场时 间
备注
序号
设备名称
型号规格
数量
额 定 功 率 ( KW )
进场时间出场时
间
备注
1
塔吊
W7527
4
55
基础至主体完成
3
汽车泵
56m
2
/
按需
4
地泵
HBT-80
1
/
按需
5
电焊机
BX3-200-2
2
/
按需
6
电焊机
BX3-120-1
4
/
按需
7
对焊机
UN-16
6
4
基础至主体完成
8
弯曲机
GW40
3
3
基础至主体完成
9
切断机
QJ32-1
3
4
基础至主体完成
10
钢筋套丝机
GZ-40
2
3
基础至主体完成
11
钢筋调直机
GT4-14
2
23.4
按需
12
圆盘踞
MJ104
3
3
基础至主体完成
13
插入振动器
ZX50
8
1.5
按需
14
蛙式夯土机
HW-32
2
1
按需
15
污水泵
QY-25
20
0.53
按需
16
自吸水泵
4
0.5
按需
17
砂轮切割机
4
4
按需
18
切管机
MC-350
20
1
按需
19
电动煨弯机
Φ32—83
10
2
按需
20
电动坡口机
SD1045
10
3
按需
21
电动试压泵
3D-SY
6
6
按需
22
电锤
DV-26
20
0.7
按需
23
电钻
6510
10
0.4
按需
24
电动套丝机
TC10
10
2
按需
25
风镐
15
按需
序号
设备名称
型号规格
数量
额定功率(KW)
进场时间出场时
间
备注
26
空压机
4
按需
27
水泵
QY8.4-40-2.2
30
2.2
按需
28
柴油发电机 组
200kW
1
按需
29
全站仪
SET230RK
台
1
轴线测量
30
水准仪
DZS3-1
台
2
高程测量
劳动力计划
各施工阶段劳动力需用量及进场计划如下表所示:
动力配置计划表
施工阶段
劳动力安排
土方开挖阶段
测量工:6;普工:40;降水工:8;塔司:4;信号工:8
人防区桩基处理
测量工:4;截桩工:10;普工:30;塔司:4;信号工:8;降水工:8
人防区底板施工
测量工:4;瓦工:30;防水工20;钢筋工80;木工:60;混凝土工:
30;架子工:10;焊工:4;普工:10;机操工:10;塔司:4;信号工:
8;降水工:8
人防区地下一层施
工
测量工:4;防水工20;钢筋工60;木工:40;混凝土工:30;架子工:
30;焊工:4;普工:10;机操工:10;塔司:4;信号工:8;降水工:
4
施工总平面布置
人防区几乎覆盖整个施工区,由4台塔吊进行物料调运。钢筋堆场及加工场在现场南北各设1个。
施工平面布置
根据设计要求后浇带的位置,结合分区编号,人防区主要分为12个区,由图可见,施工缝穿过人防区部分位置,因此此处将通过与设计单位沟通后,确定施工缝最终位置。
总平面布置图
施工运输
现场出入口及围墙
本工程临建办公区设置在场地西侧,现场共设置2个大门作为主
要的出入口,其中主大门设置在场地北侧(临梦湖西道),次大门设
置在场地东侧(临沂山路)。
现场道路及排水
地下室施工阶段,基坑周边材料堆场及加工场地全部硬化,其中:加工场和材料堆场硬化做法:120厚C20混凝土。
大门道路硬化做法:250mm厚C25混凝土(内配双层C12@200钢筋网片)。
临建区排水做法:临建区办公楼前设置A100PVC暗埋排水管
,
每隔10000mm设置1个300×500×350mm(h)集水井,盖板为复
合材料篦子;
道路边排水做法:硬化道路边设置300mm宽排水沟,底部夯实后浇筑100厚C15混凝土,侧壁砌筑200厚混凝土砖墙,面层10厚1:3水泥砂浆收光,底部按0.3%找坡,最浅处200mm。
为保证现场施工道路畅通、流量均衡、路况良好,施工总平面规划时将根据各施工单位车辆使用的情况明确各施工单位允许通行的道路,路旁设置指示牌。
人防工程分部、分项工程施工方案
结构工程
钢筋方案
5.1.1.1工程概况
1、钢筋概况
根据业主提供的设计图纸中的结构设计说明:地库结构为框架-剪力墙结构,主楼为抗震墙结构。地库筏板厚为550mm。主楼筏板为600mm。
本工程地下室人防施工区域使用的钢筋型号有HRB500E:直径分别为D16、D18、D20、D22、D25、D28、D32,HRB400E:直径分别为C8、C10、C12、C14、C16、C18、C20、C22、C25等,HPB300:直径分别为φ6、φ8等。(实际数据以图纸为准,本数据仅作为施工备用,不作为任何结算依据)
2、工程特点及难点
(1)本工程人防区钢筋工程节点较多,穿插形式复杂,钢筋绑扎和连接难度较大。
(2)本工程人防区工程体量大,底板厚度大,钢筋、周转架料和钢构件的用量及加工量很大,且根据目前现场施工进度计划,地下室施工阶段工期紧张。
5.1.1.2施工方法
1、钢筋翻样、验收、存放
(1)钢筋翻样
钢筋加工前由钢筋翻样部门依据结构施工图、规范要求、施工方案及有关洽商并综合考虑各种节点的施工,确定弯曲调整值、弯钩增加长度、箍筋调整值等参数,保证下料长度准确,做出钢筋配料单,经反复核对无误后下料加工。钢筋翻样时,必须考虑钢筋的叠放位置和穿插顺序,考虑钢筋的占位避让关系以确定加工尺寸。应重点考虑钢筋连接形式、连接位置、连接长度、锚固长度等对钢筋安装影响的控制点。通长钢筋应考虑端头弯头方向控制,以保证钢筋总长度及钢筋位置准确。
(2)钢筋验收
钢筋进场应由监理人员、材料员、钢筋工长和钢筋施工班组负责人共同进行验收,并由试验员送至具有相应资质的检测中心对进场钢筋原材料分批量进行力学性能试验。本结构工程纵向钢筋主要采用的是HRB400E、HRB500E级钢筋(热轧带肋钢筋)。
对进场钢筋原材料的验收主要包括以下几个方面:
1)钢筋进场时,应按国家现行相关标准的规定抽取试件作屈服强度、抗拉强度、伸长率、弯曲性能和重量偏差检验,检验结果应符合相应标准的规定。
按照规定,钢筋应按批次进行检查和验收,每批应由同一牌号、同一外形、同一规格、同一生产工艺和同一交货状态的钢筋组成。每批不大于60t。
检查数量:按进场批次和产品的抽样检验方案确定。
检验方法:检查质量证明文件和抽样检验报告。
2)结合XX市当地规定,钢筋原材送检根数为10根。对于光圆钢筋:样品长度为550mm,分别做力学性能检测,化学元素分析,重量偏差值检测;对于带肋钢筋:8根550mm用于检测重量偏差和化学元素,2根600mm做力学性能检测。
3)清点进场钢筋原材料的规格、型号和数量,测量钢筋直径;
4)未经复试及经复试不合格的钢材严禁用于工程上。
5)进场的钢筋必须挂标识牌,标识牌必须注明钢筋的规格、生产厂家、重量,并注明是否已检验合格。
6)根据XX市地方政府下文规定,还应另外截取试样钢筋进行化学分析。
(2)钢筋存放
1)钢筋原材料的存放
钢筋进场后,必须严格按规格堆放整齐,不同等级、直径和长度
的钢筋应分别挂牌堆放,不得混淆。
堆放钢筋的场地为现浇混凝土地坪,并应设有排水坡度。堆放时,钢筋下面做钢筋混凝土台子,以防止钢筋被锈蚀和油污。
2)钢筋半成品的存放
加工成型的钢筋应按照所使用的层号、段号和构件名称等进行编号摆放。同一部位或同一构件的钢筋应摆放在一起,并有明显的标识,标识上应详细注明层号、段号、构件名称、部位、钢筋直径和尺寸、钢筋根数等。
2、钢筋加工
钢筋加工包括调直与除锈、断料、弯曲、直螺纹套丝。
(1)钢筋备料
由专业人员进行配筋,配筋单要经过钢筋组负责人审核、审批后才能允许加工。钢筋加工成型严格按《混凝土结构工程施工质量验收规范》、《混凝土结构施工图平面整体表示方法制图规则和构造详图(现浇混凝土框架、剪力墙、梁、板)》(16G101-1)、《混凝土结构施工图平面整体表示方法制图规则和构造详图(现浇混凝土板式楼梯)》(16G101-2)和设计要求执行。现场建立严格的钢筋生产、安全管理制度,并制定节约措施,降低材料损耗。由于场地狭小,并不能储存过多钢筋,因此将根据现场实际施工进度合理安排钢筋进场,因此钢
筋备料不宜过多,以能满足现场施工持续为准。
(2)钢筋除锈
钢筋的表面应保证清净,无油渍、漆污,粘着的油污、泥土使用前必须清理干净,锈蚀严重的钢筋需除锈,可采用手工除锈。
在除锈过程中,发现钢筋表面氧化铁皮鳞落现象严重并已损坏钢筋截面,或在除锈后钢筋表面有严重的麻坑,斑点,应严禁使用。
(3)钢筋调直
钢筋下料时应先调直再加工,切口端面宜与钢筋轴线垂直,端头禁止出现弯曲、马蹄型,端头必须用砂轮切割机切平,不得用电、气焊切割。
钢筋调直,可用机械或人工调直。经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减少5%。
(4)钢筋切断
1)钢筋切断应根据钢筋等级、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材。
2)断料时,避免采用短尺量长料。
3)使用切断机下料时,钢筋不得有马蹄形断口或断口弯起现象。
4)钢筋切断时,操作人员必须握紧钢筋,使用长度短于300mm
的钢筋进行下料时,应使用钳子或专用工具夹紧钢筋,禁止直接用手
进行操作。
(5)钢筋弯曲成型
在进行成批钢筋弯曲操作前,各类型的弯曲钢筋都必须试弯一根,然后检查其弯曲形状、尺寸是否与设计要求相符,经检验合格后,才能进行批量生产。
HPB300级钢筋末端需做180°弯钩,其圆弧弯曲直径不应小于钢筋直径的2.5倍,平直部分长度不宜小于钢筋直径的3倍;
HRB400级和HRB500级钢筋末端需做90°或135°弯折,平直部分长度应按设计要求确定;弯起钢筋中间部位弯折处的弯曲直径不应小于钢筋直径的5倍。
3、钢筋加工允许偏差
本工程钢筋加工场地平面位置详见施工总平面布置图。钢筋加工要严格按照放样结果和操作规程进行,并使用先进加工机械使钢筋成形更加准确。钢筋加工允许偏差表详见下表:
钢筋加工允许的偏差表
项 目
允许偏差(mm)
受力钢筋顺长度方向全长的净尺寸
±10
弯起钢筋的弯折位置
±20
箍筋外廓尺寸
±5
4、钢筋锚固
人防区钢筋最小锚固长度LaF及最小搭接长度LLr表
表4-10纵向受拉组启最小保固长度lar
钢箱种类
混 数 土 3 度 等 级
C20
C25
C30
C35
>C40
d<25
d>25
ds25
g>25
d<25
φ>20
d<25
d>25
ds 25
d>25
HPB235
33d
33d
28d
28d
25d
25d
23d
23d
21d
21d
HRB335
41d
450
35d
39d
31d
348
29d
31d
26d
29d
HRB400
49d
53d
42d
468
37d
41d
340
38d
31d
34d
表4-11纵向受拉钢第最小蓄接长度Ir(搭接接头面积不大于25%)
保筋种类
混 疑 土 强 度 等 级
C20
C25
C30
C35 >C40
ds 25
c>25
ds25
d>25 ds25
d>25
ds25
d>25 ds 25
d>25
HPB235
39d
39d
34d
34d
300
30d
276
27d 25d
25d
HRB335
48d
534
42d
47g
37d
416
34d
38d
3td
350
HRB400
58d
64d
50d
55d
450 50d
41d
480 37d
41d
表4-12纵向是拉钢筋景小落接长度le(搭接族头面积不大于50%)
制落神类
土 强 度 等 级
C20
C25
C30
C35 >C40
d<25 d>25
d524
g>25
ds 25 d>25
ds25
d>25 ds 25
d>25
HP9235
45d
45d
39d
39d
35d 35d
32d
32d
29d
29d
HR8335
55d
62d 49d
54d
43d 48d
40d
440
36d
40d
HR8400
68d
75d
59d
65d
52d 55d
48d
52d
44d
48d
试明:
1.当受控钢箱d>28mm,受压制彩 d>32mm,不宜采用语扎搭接 接头。
2.在住何情况下,圆长度不得小于
250mm,纵向受拉钢第绑机搭
接接头的路接长瘦不应小于300 mm,受压俗续长度不应小子200
mm.
3.当不同直径钢筋搭接时,指接长度 被较小直径计算。
4.当执震等量为三级及以下时,铜鉴 的结丽及搭接长度应满足表4-10
米4-12的要求;当抗震等级为
一、二般时,还血满足相自执震等 级的要求。
防空地下室纵向受拉钢筋最小锚固及搭接长度
图集号
47FC1
审机于晓
校对
素展
毛
操
57
5、钢筋保护层厚度要求
表4-6队向
人防工程施工组织设计投标方案(241页)(2024年修订版).docx
