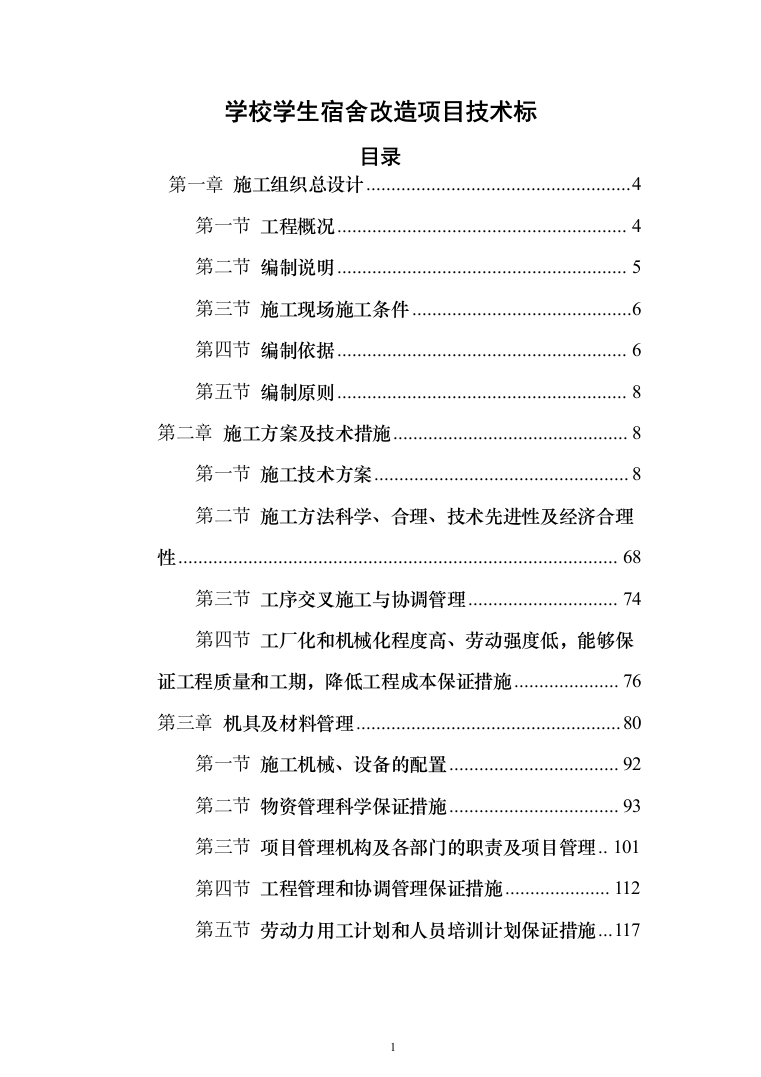

学校学生宿舍改造项目技术标
目录

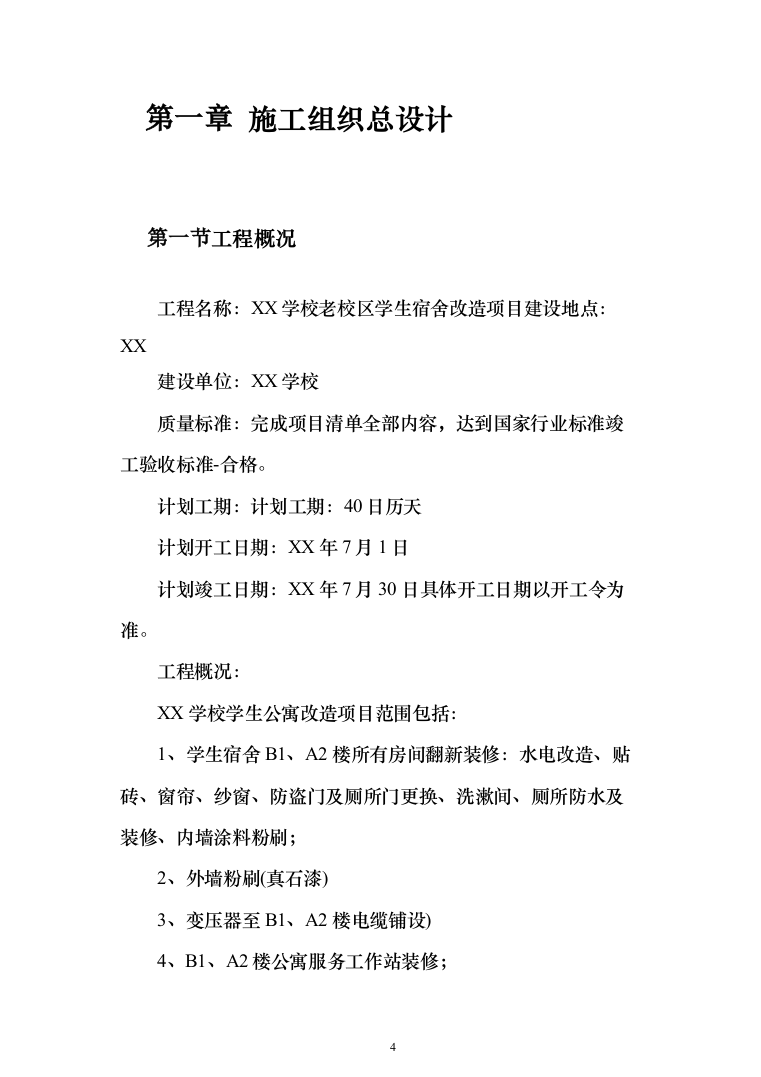

第一章
施工组织总设计
4
第一节
工程概况
4
第二节
编制说明
5
第三节
施工现场施工条件
6
第四节
编制依据
6
第五节
编制原则
8
第二章
施工方案及技术措施
8
第一节
施工技术方案
8
第二节
施工方法科学、合理、技术先进性及经济合理性
68
第三节
工序交叉施工与协调管理
74
第四节
工厂化和机械化程度高、劳动强度低,能够保证工程质量和工期,降低工程成本保证措施
76
第三章
机具及材料管理
80
第一节
施工机械、设备的配置
92
第二节
物资管理科学保证措施
93
第三节
项目管理机构及各部门的职责及项目管理
101
第四节
工程管理和协调管理保证措施
112
第五节
劳动力用工计划和人员培训计划保证措施
117
第四章
施工总平面布置
124
第一节
施工现场总平面布置原则
124
第二节
施工总平面布置
127

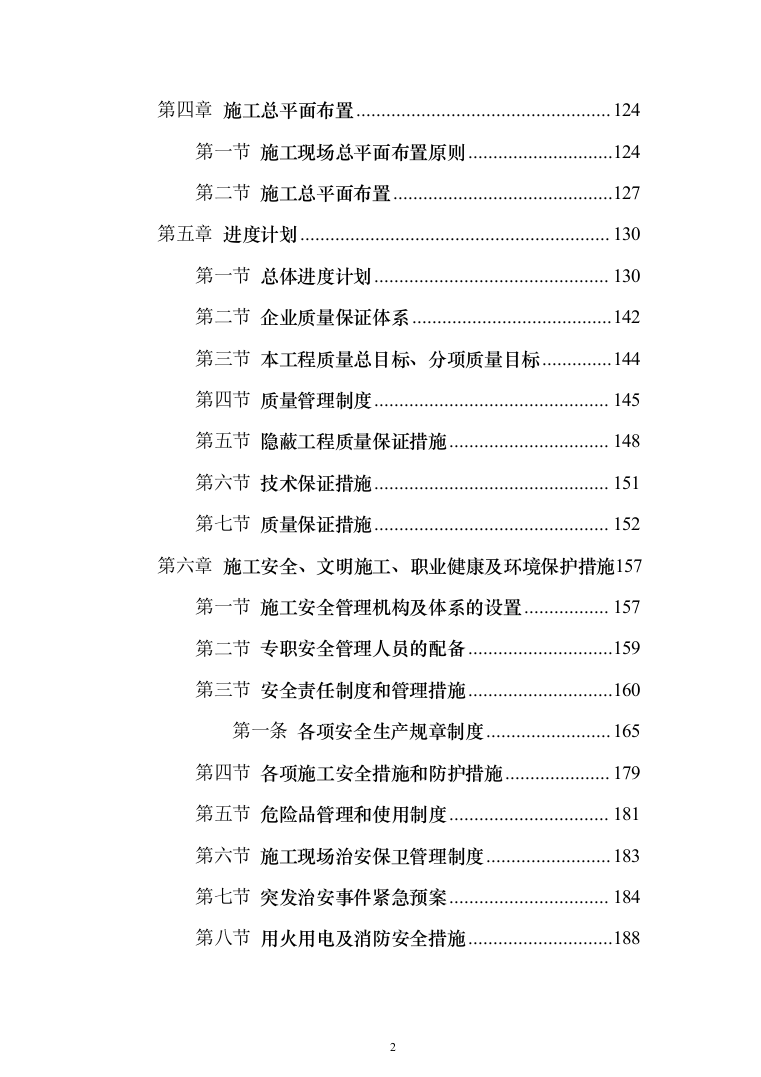

第五章
进度计划
130
第一节
总体进度计划
130
第二节
企业质量保证体系
142
第三节
本工程质量总目标、分项质量目标
144
第四节
质量管理制度
145
第五节
隐蔽工程质量保证措施
148
第六节
技术保证措施
151
第七节
质量保证措施
152
第六章
施工安全、文明施工、职业健康及环境保护措施
157
第一节
施工安全管理机构及体系的设置
157
第二节
专职安全管理人员的配备
159
第三节
安全责任制度和管理措施
160
第一条
各项安全生产规章制度
165
第四节
各项施工安全措施和防护措施
179
第五节
危险品管理和使用制度
181
第六节
施工现场治安保卫管理制度
183
第七节
突发治安事件紧急预案
184
第八节
用火用电及消防安全措施
188
第九节

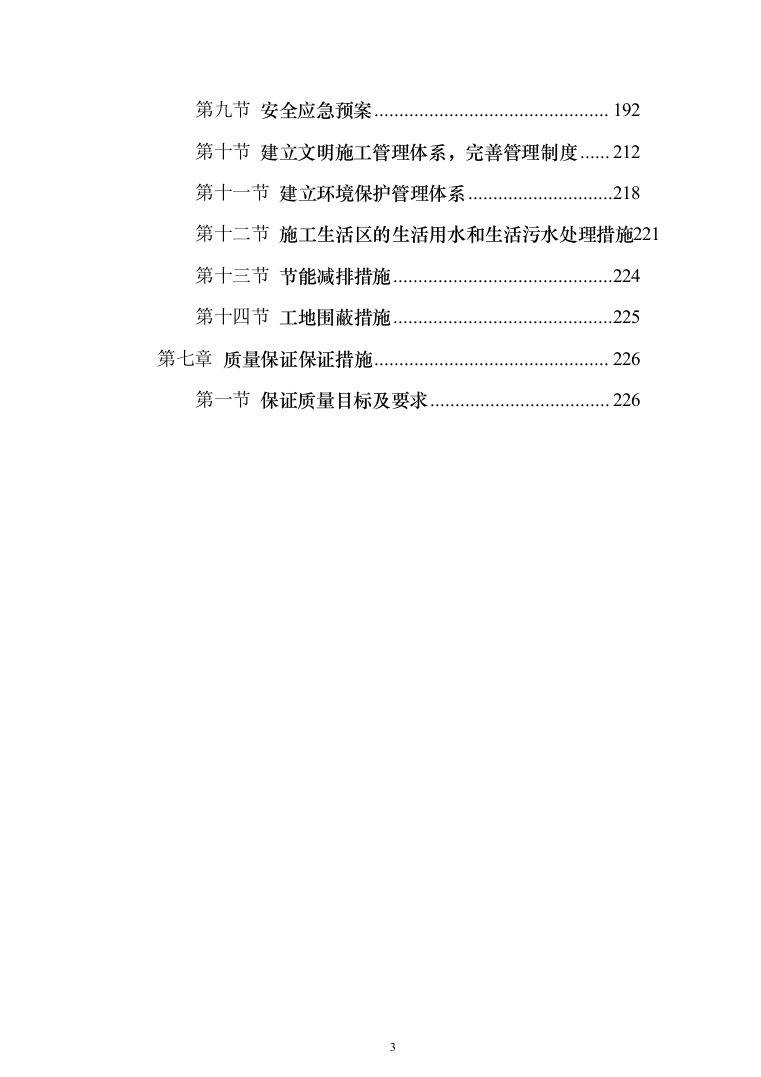

安全应急预案
192
第十节
建立文明施工管理体系,完善管理制度
212
第十一节
建立环境保护管理体系
218
第十二节
施工生活区的生活用水和生活污水处理措施
221
第十三节
节能减排措施
224
第十四节
工地围蔽措施
225
第七章
质量保证保证措施
226
第一节
保证质量目标及要求
226
施工组织总设计
工程概况
工程名称:XX学校老校区学生宿舍改造项目建设地点:XX
建设单位:XX学校
质量标准:完成项目清单全部内容,达到国家行业标准竣工验收标准-合格。
计划工期:计划工期:40日历天
计划开工日期:XX年7月1日
计划竣工日期:XX年7月30日具体开工日期以开工令为准。
工程概况:
XX学校学生公寓改造项目范围包括:
1、学生宿舍B1、A2楼所有房间翻新装修:水电改造、贴砖、窗帘、纱窗、防盗门及厕所门更换、洗漱间、厕所防水及装修、内墙涂料粉刷;
2、外墙粉刷(真石漆)
3、变压器至B1、A2楼电缆铺设)
4、B1、A2楼公寓服务工作站装修;

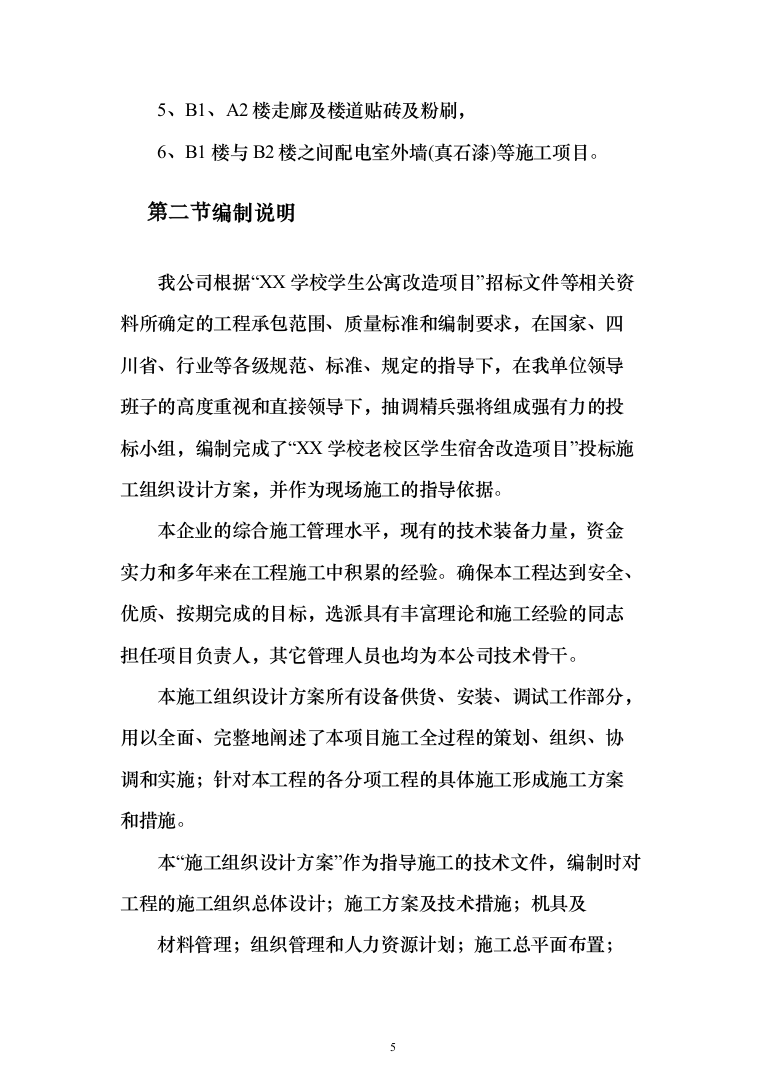

5、B1、A2楼走廊及楼道贴砖及粉刷,
6、B1楼与B2楼之间配电室外墙(真石漆)等施工项目。
编制说明
我公司根据“XX学校学生公寓改造项目”招标文件等相关资料所确定的工程承包范围、质量标准和编制要求,在国家、四川省、行业等各级规范、标准、规定的指导下,在我单位领导班子的高度重视和直接领导下,抽调精兵强将组成强有力的投标小组,编制完成了“XX学校老校区学生宿舍改造项目”投标施工组织设计方案,并作为现场施工的指导依据。
本企业的综合施工管理水平,现有的技术装备力量,资金实力和多年来在工程施工中积累的经验。确保本工程达到安全、优质、按期完成的目标,选派具有丰富理论和施工经验的同志担任项目负责人,其它管理人员也均为本公司技术骨干。
本施工组织设计方案所有设备供货、安装、调试工作部分,用以全面、完整地阐述了本项目施工全过程的策划、组织、协调和实施;针对本工程的各分项工程的具体施工形成施工方案和措施。
本“施工组织设计方案”作为指导施工的技术文件,编制时对工程的施工组织总体设计;施工方案及技术措施;机具及
材料管理;组织管理和人力资源计划;施工总平面布置;进度计划;质量控制措施;施工安全、文明施工、职业健康及环境保护措施;质量保证措施等诸多因素尽可能做了充分考虑,突出科学性、适用性及针对性。

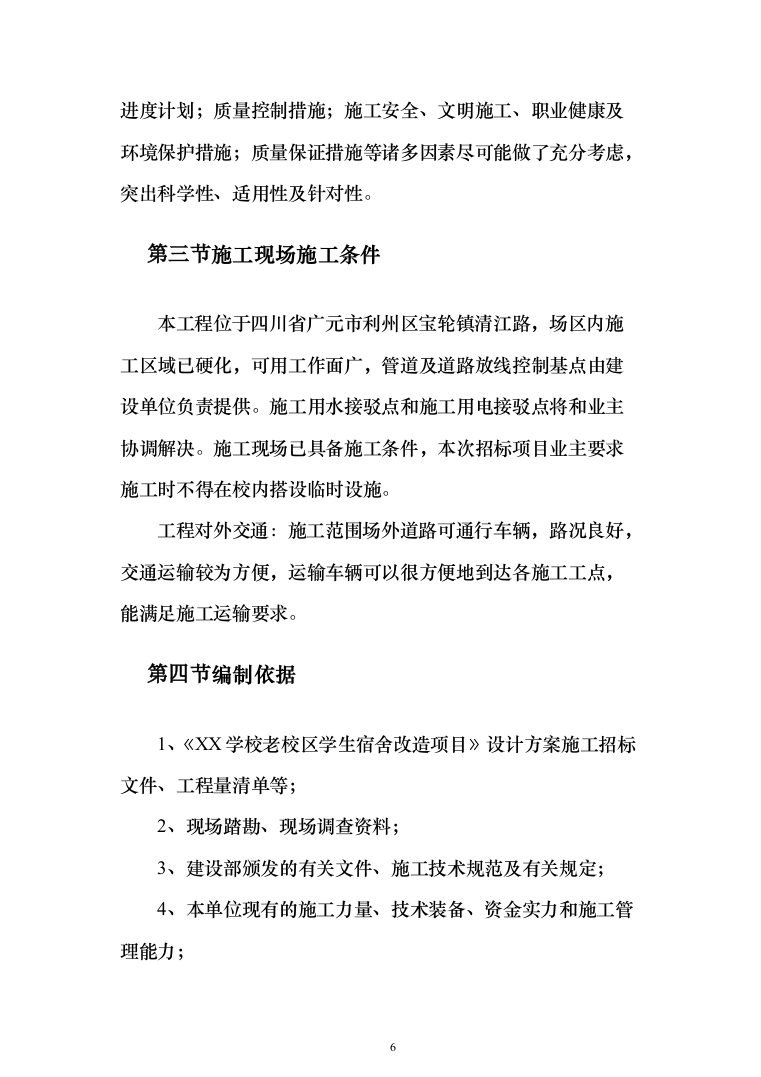

施工现场施工条件
本工程位于四川省广元市利州区宝轮镇清江路,场区内施工区域已硬化,可用工作面广,管道及道路放线控制基点由建设单位负责提供。施工用水接驳点和施工用电接驳点将和业主协调解决。施工现场已具备施工条件,本次招标项目业主要求施工时不得在校内搭设临时设施。
工程对外交通:施工范围场外道路可通行车辆,路况良好,交通运输较为方便,运输车辆可以很方便地到达各施工工点,能满足施工运输要求。
编制依据
1、《XX学校老校区学生宿舍改造项目》设计方案施工招标文件、工程量清单等;
2、现场踏勘、现场调查资料;
3、建设部颁发的有关文件、施工技术规范及有关规定;
4、本单位现有的施工力量、技术装备、资金实力和施工管理能力;

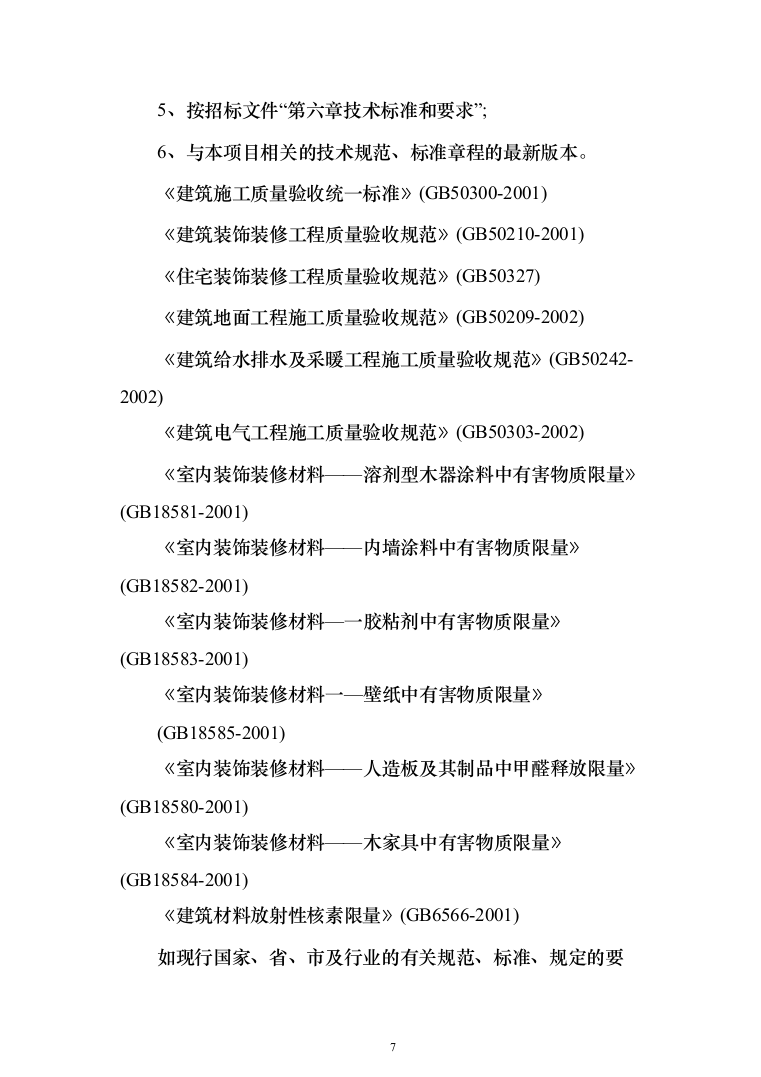

5、按招标文件“第六章技术标准和要求”;
6、与本项目相关的技术规范、标准章程的最新版本。
《建筑施工质量验收统一标准》(GB50300-2001)
《建筑装饰装修工程质量验收规范》(GB50210-2001)
《住宅装饰装修工程质量验收规范》(GB50327)
《建筑地面工程施工质量验收规范》(GB50209-2002)
《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)
《建筑电气工程施工质量验收规范》(GB50303-2002)
《室内装饰装修材料——溶剂型木器涂料中有害物质限量》(GB18581-2001)
《室内装饰装修材料——内墙涂料中有害物质限量》(GB18582-2001)
《室内装饰装修材料—一胶粘剂中有害物质限量》(GB18583-2001)
《室内装饰装修材料一—壁纸中有害物质限量》
(GB18585-2001)
《室内装饰装修材料——人造板及其制品中甲醛释放限量》(GB18580-2001)
《室内装饰装修材料——木家具中有害物质限量》(GB18584-2001)
《建筑材料放射性核素限量》(GB6566-2001)

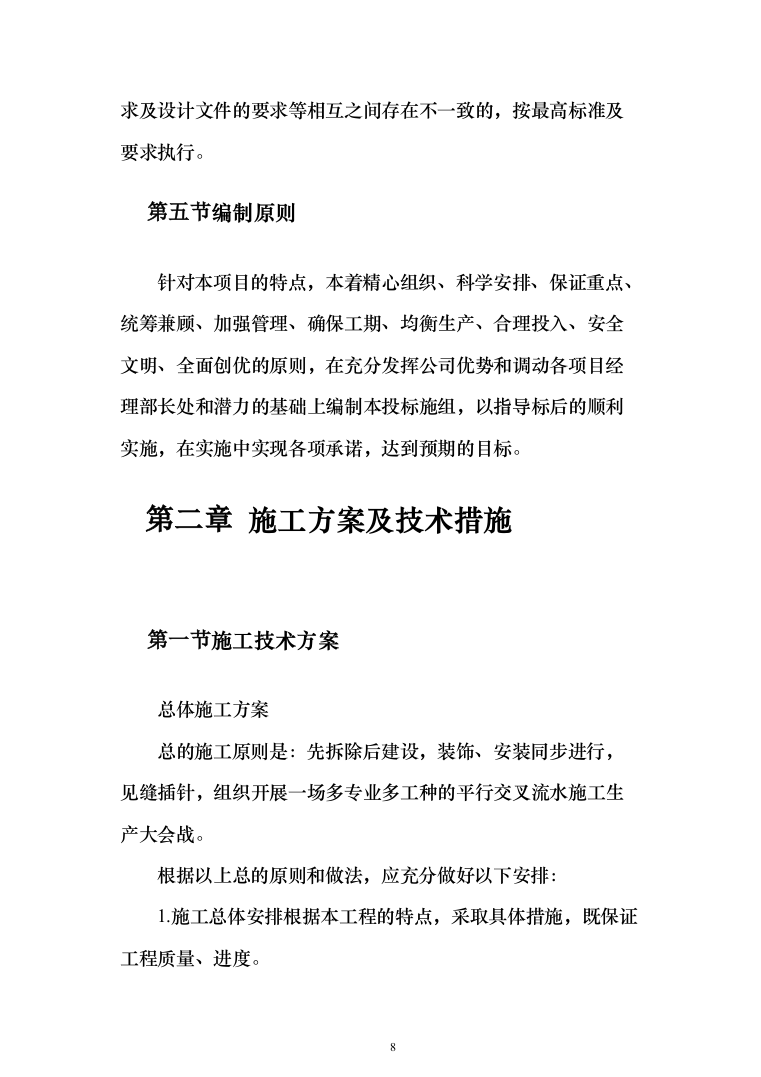

如现行国家、省、市及行业的有关规范、标准、规定的要求及设计文件的要求等相互之间存在不一致的,按最高标准及要求执行。
编制原则
针对本项目的特点,本着精心组织、科学安排、保证重点、统筹兼顾、加强管理、确保工期、均衡生产、合理投入、安全文明、全面创优的原则,在充分发挥公司优势和调动各项目经理部长处和潜力的基础上编制本投标施组,以指导标后的顺利实施,在实施中实现各项承诺,达到预期的目标。
施工方案及技术措施
施工技术方案
总体施工方案
总的施工原则是:先拆除后建设,装饰、安装同步进行,见缝插针,组织开展一场多专业多工种的平行交叉流水施工生产大会战。
根据以上总的原则和做法,应充分做好以下安排:
1.施工总体安排根据本工程的特点,采取具体措施,既保证工程质量、进度。

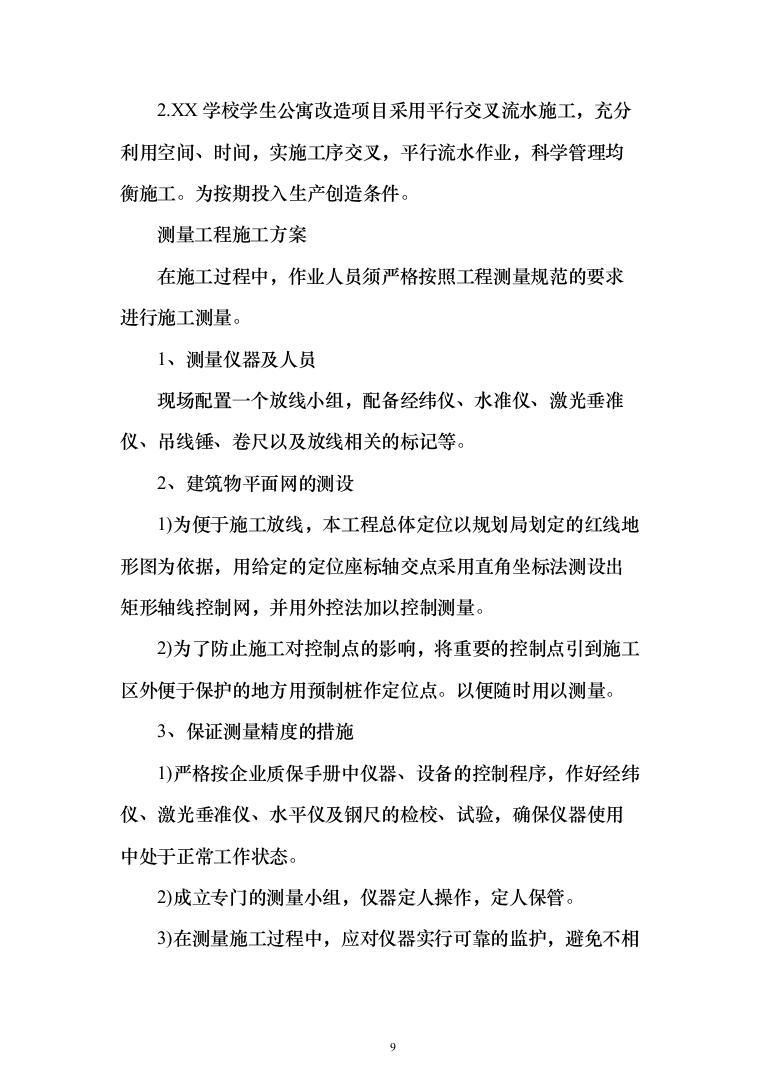

2.XX学校学生公寓改造项目采用平行交叉流水施工,充分利用空间、时间,实施工序交叉,平行流水作业,科学管理均衡施工。为按期投入生产创造条件。
测量工程施工方案
在施工过程中,作业人员须严格按照工程测量规范的要求进行施工测量。
1、测量仪器及人员
现场配置一个放线小组,配备经纬仪、水准仪、激光垂准仪、吊线锤、卷尺以及放线相关的标记等。
2、建筑物平面网的测设
1)为便于施工放线,本工程总体定位以规划局划定的红线地形图为依据,用给定的定位座标轴交点采用直角坐标法测设出矩形轴线控制网,并用外控法加以控制测量。
2)为了防止施工对控制点的影响,将重要的控制点引到施工区外便于保护的地方用预制桩作定位点。以便随时用以测量。
3、保证测量精度的措施
1)严格按企业质保手册中仪器、设备的控制程序,作好经纬仪、激光垂准仪、水平仪及钢尺的检校、试验,确保仪器使用中处于正常工作状态。
2)成立专门的测量小组,仪器定人操作,定人保管。

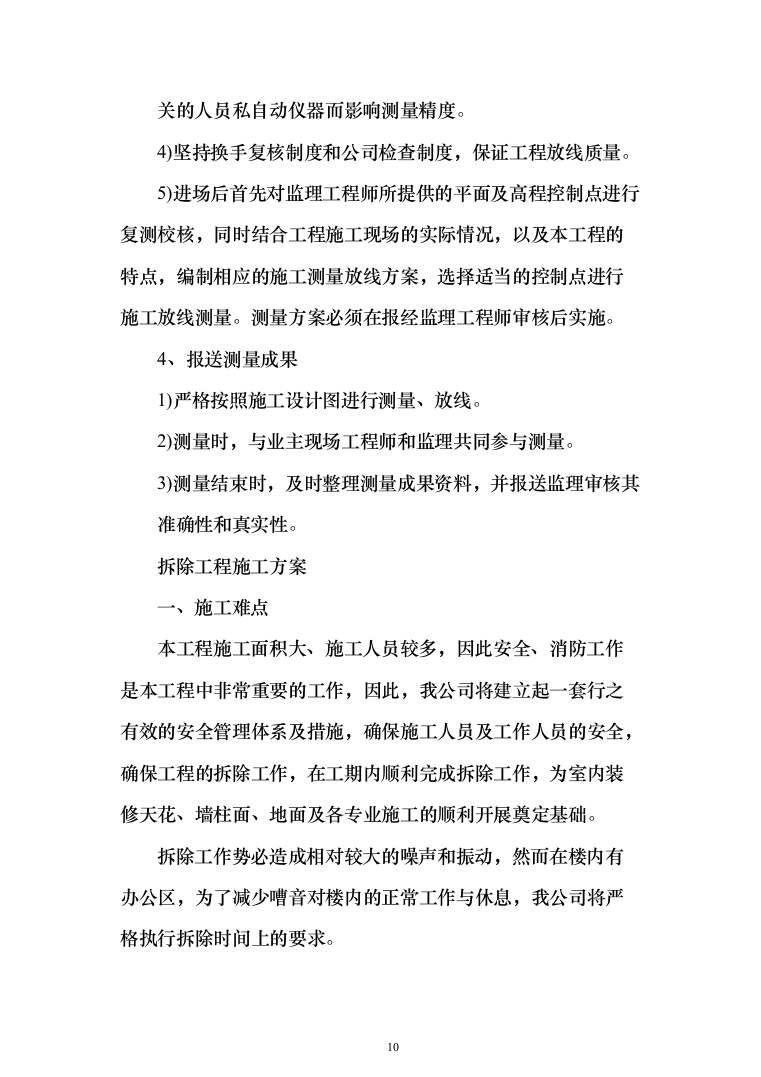

3)在测量施工过程中,应对仪器实行可靠的监护,避免不相
关的人员私自动仪器而影响测量精度。
4)坚持换手复核制度和公司检查制度,保证工程放线质量。
5)进场后首先对监理工程师所提供的平面及高程控制点进行复测校核,同时结合工程施工现场的实际情况,以及本工程的特点,编制相应的施工测量放线方案,选择适当的控制点进行施工放线测量。测量方案必须在报经监理工程师审核后实施。
4、报送测量成果
1)严格按照施工设计图进行测量、放线。
2)测量时,与业主现场工程师和监理共同参与测量。
3)测量结束时,及时整理测量成果资料,并报送监理审核其
准确性和真实性。
拆除工程施工方案

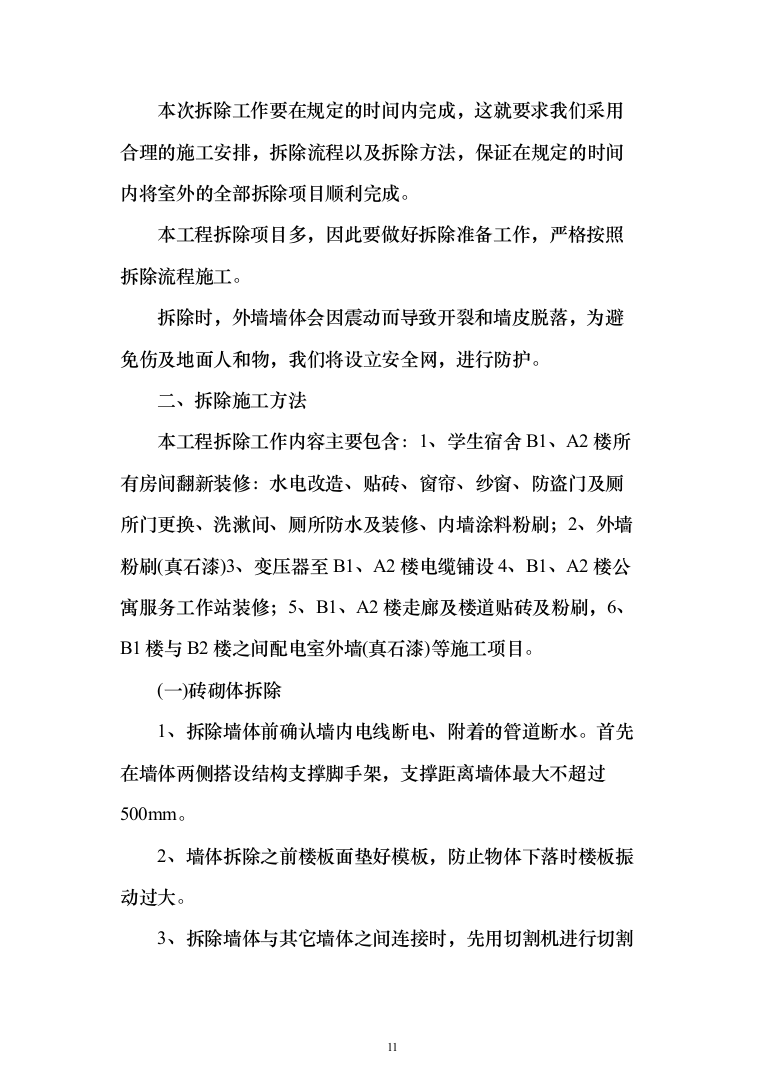

一、施工难点
本工程施工面积大、施工人员较多,因此安全、消防工作是本工程中非常重要的工作,因此,我公司将建立起一套行之有效的安全管理体系及措施,确保施工人员及工作人员的安全,确保工程的拆除工作,在工期内顺利完成拆除工作,为室内装修天花、墙柱面、地面及各专业施工的顺利开展奠定基础。
拆除工作势必造成相对较大的噪声和振动,然而在楼内有办公区,为了减少嘈音对楼内的正常工作与休息,我公司将严格执行拆除时间上的要求。
本次拆除工作要在规定的时间内完成,这就要求我们采用合理的施工安排,拆除流程以及拆除方法,保证在规定的时间内将室外的全部拆除项目顺利完成。
本工程拆除项目多,因此要做好拆除准备工作,严格按照拆除流程施工。
拆除时,外墙墙体会因震动而导致开裂和墙皮脱落,为避免伤及地面人和物,我们将设立安全网,进行防护。
二、拆除施工方法
本工程拆除工作内容主要包含:1、学生宿舍B1、A2楼所有房间翻新装修:水电改造、贴砖、窗帘、纱窗、防盗门及厕所门更换、洗漱间、厕所防水及装修、内墙涂料粉刷;2、外墙粉刷(真石漆)3、变压器至B1、A2楼电缆铺设4、B1、A2楼公寓服务工作站装修;5、B1、A2楼走廊及楼道贴砖及粉刷,6、B1楼与B2楼之间配电室外墙(真石漆)等施工项目。
(一)砖砌体拆除
1、拆除墙体前确认墙内电线断电、附着的管道断水。首先在墙体两侧搭设结构支撑脚手架,支撑距离墙体最大不超过500mm。
2、墙体拆除之前楼板面垫好模板,防止物体下落时楼板振动过大。

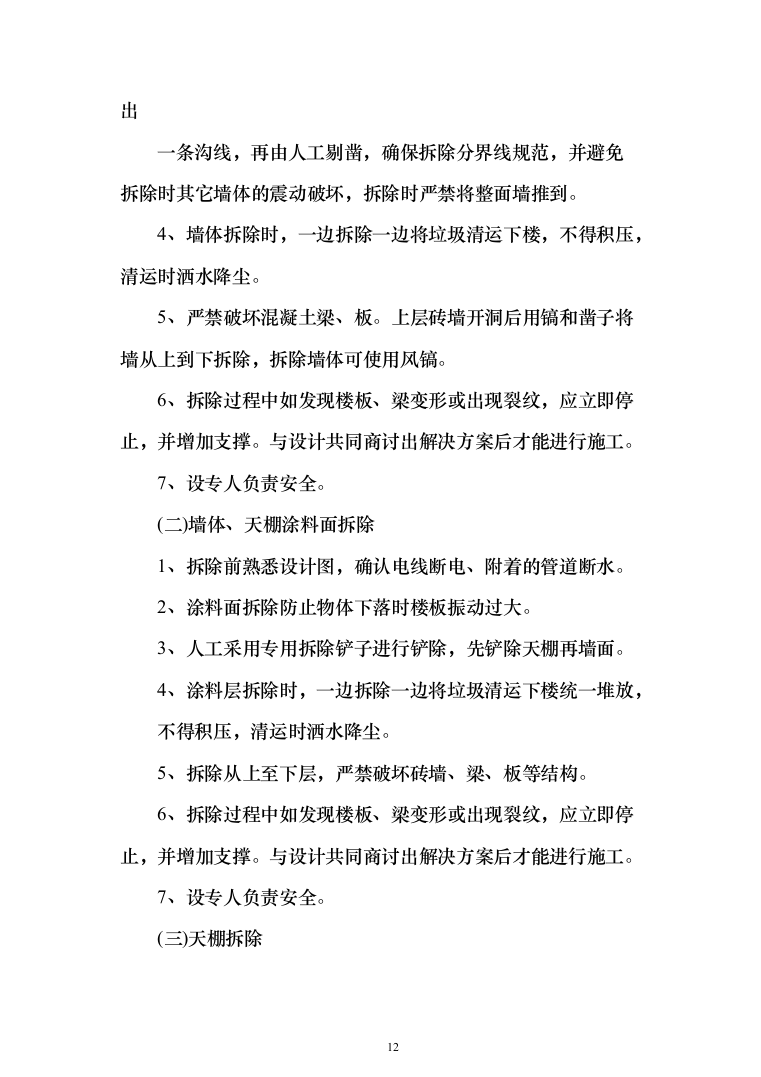

3、拆除墙体与其它墙体之间连接时,先用切割机进行切割出
一条沟线,再由人工剔凿,确保拆除分界线规范,并避免拆除时其它墙体的震动破坏,拆除时严禁将整面墙推到。
4、墙体拆除时,一边拆除一边将垃圾清运下楼,不得积压,清运时洒水降尘。
5、严禁破坏混凝土梁、板。上层砖墙开洞后用镐和凿子将墙从上到下拆除,拆除墙体可使用风镐。
6、拆除过程中如发现楼板、梁变形或出现裂纹,应立即停止,并增加支撑。与设计共同商讨出解决方案后才能进行施工。
7、设专人负责安全。
(二)墙体、天棚涂料面拆除
1、拆除前熟悉设计图,确认电线断电、附着的管道断水。
2、涂料面拆除防止物体下落时楼板振动过大。
3、人工采用专用拆除铲子进行铲除,先铲除天棚再墙面。
4、涂料层拆除时,一边拆除一边将垃圾清运下楼统一堆放,
不得积压,清运时洒水降尘。
5、拆除从上至下层,严禁破坏砖墙、梁、板等结构。
6、拆除过程中如发现楼板、梁变形或出现裂纹,应立即停止,并增加支撑。与设计共同商讨出解决方案后才能进行施工。
7、设专人负责安全。

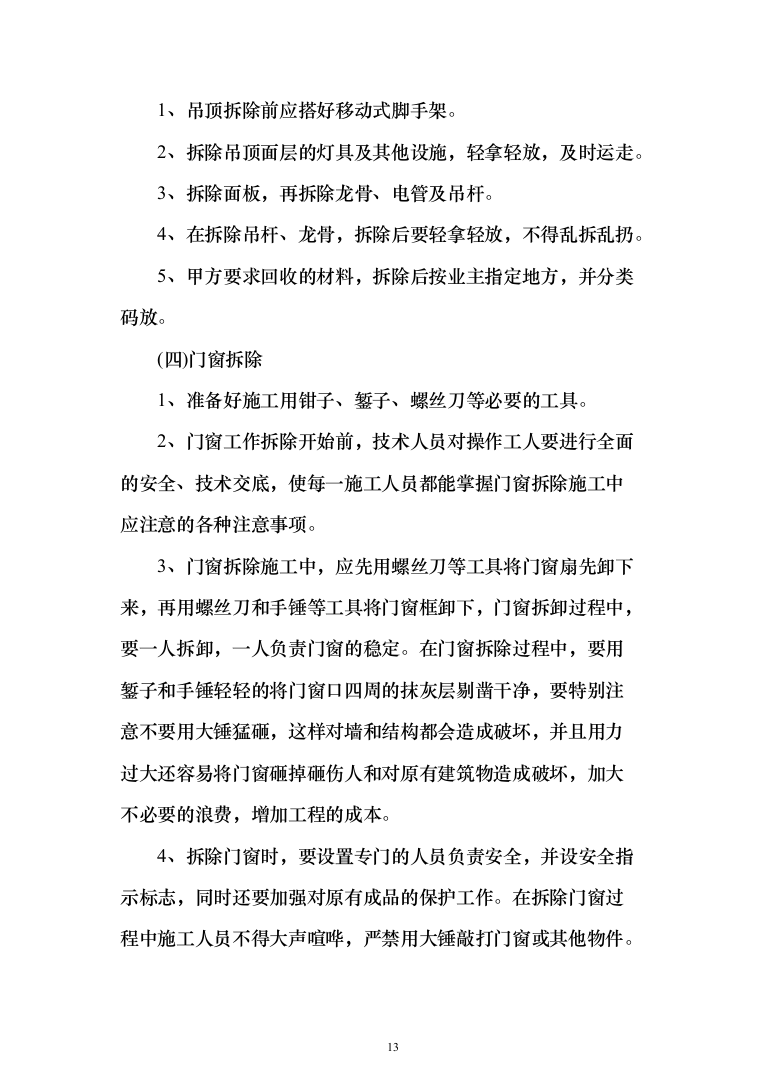

(三)天棚拆除
1、吊顶拆除前应搭好移动式脚手架。
2、拆除吊顶面层的灯具及其他设施,轻拿轻放,及时运走。
3、拆除面板,再拆除龙骨、电管及吊杆。
4、在拆除吊杆、龙骨,拆除后要轻拿轻放,不得乱拆乱扔。
5、甲方要求回收的材料,拆除后按业主指定地方,并分类码放。
(四)门窗拆除
1、准备好施工用钳子、錾子、螺丝刀等必要的工具。
2、门窗工作拆除开始前,技术人员对操作工人要进行全面的安全、技术交底,使每一施工人员都能掌握门窗拆除施工中应注意的各种注意事项。
3、门窗拆除施工中,应先用螺丝刀等工具将门窗扇先卸下来,再用螺丝刀和手锤等工具将门窗框卸下,门窗拆卸过程中,要一人拆卸,一人负责门窗的稳定。在门窗拆除过程中,要用錾子和手锤轻轻的将门窗口四周的抹灰层剔凿干净,要特别注意不要用大锤猛砸,这样对墙和结构都会造成破坏,并且用力过大还容易将门窗砸掉砸伤人和对原有建筑物造成破坏,加大不必要的浪费,增加工程的成本。
4、拆除门窗时,要设置专门的人员负责安全,并设安全指示标志,同时还要加强对原有成品的保护工作。在拆除门窗过程中施工人员不得大声喧哗,严禁用大锤敲打门窗或其他物件。
5、门窗拆除后要轻放,严禁高空推倒。

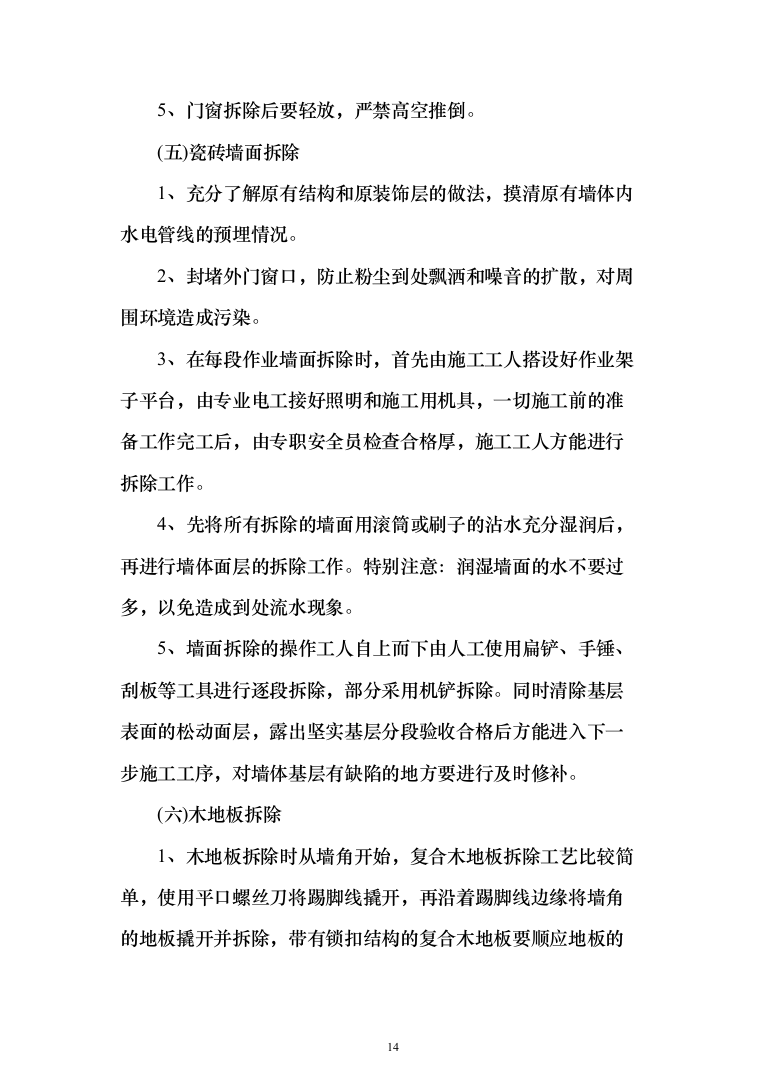

(五)瓷砖墙面拆除
1、充分了解原有结构和原装饰层的做法,摸清原有墙体内水电管线的预埋情况。
2、封堵外门窗口,防止粉尘到处飘洒和噪音的扩散,对周围环境造成污染。
3、在每段作业墙面拆除时,首先由施工工人搭设好作业架子平台,由专业电工接好照明和施工用机具,一切施工前的准备工作完工后,由专职安全员检查合格厚,施工工人方能进行拆除工作。
4、先将所有拆除的墙面用滚筒或刷子的沾水充分湿润后,再进行墙体面层的拆除工作。特别注意:润湿墙面的水不要过多,以免造成到处流水现象。
5、墙面拆除的操作工人自上而下由人工使用扁铲、手锤、刮板等工具进行逐段拆除,部分采用机铲拆除。同时清除基层表面的松动面层,露出坚实基层分段验收合格后方能进入下一步施工工序,对墙体基层有缺陷的地方要进行及时修补。
(六)木地板拆除

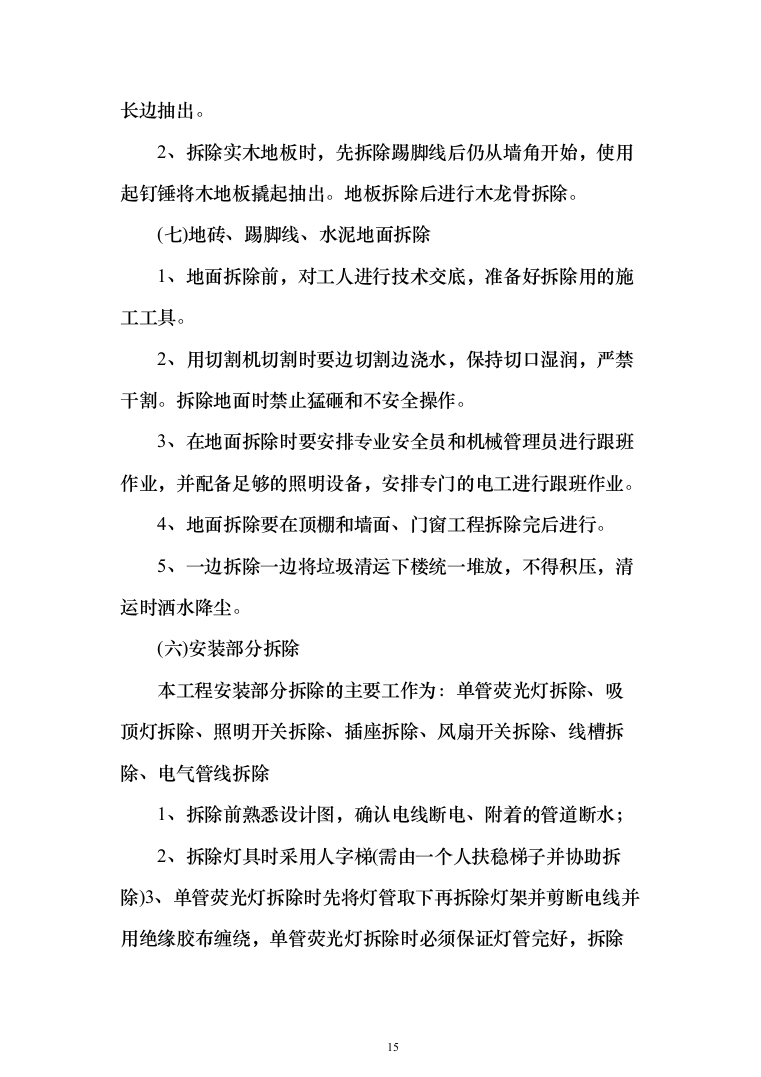

1、木地板拆除时从墙角开始,复合木地板拆除工艺比较简单,使用平口螺丝刀将踢脚线撬开,再沿着踢脚线边缘将墙角的地板撬开并拆除,带有锁扣结构的复合木地板要顺应地板的长边抽出。
2、拆除实木地板时,先拆除踢脚线后仍从墙角开始,使用起钉锤将木地板撬起抽出。地板拆除后进行木龙骨拆除。
(七)地砖、踢脚线、水泥地面拆除
1、地面拆除前,对工人进行技术交底,准备好拆除用的施工工具。
2、用切割机切割时要边切割边浇水,保持切口湿润,严禁干割。拆除地面时禁止猛砸和不安全操作。
3、在地面拆除时要安排专业安全员和机械管理员进行跟班作业,并配备足够的照明设备,安排专门的电工进行跟班作业。
4、地面拆除要在顶棚和墙面、门窗工程拆除完后进行。
5、一边拆除一边将垃圾清运下楼统一堆放,不得积压,清运时洒水降尘。
(六)安装部分拆除
本工程安装部分拆除的主要工作为:单管荧光灯拆除、吸顶灯拆除、照明开关拆除、插座拆除、风扇开关拆除、线槽拆除、电气管线拆除
1、拆除前熟悉设计图,确认电线断电、附着的管道断水;
2、拆除灯具时采用人字梯(需由一个人扶稳梯子并协助拆除)3、单管荧光灯拆除时先将灯管取下再拆除灯架并剪断电线并用绝缘胶布缠绕,单管荧光灯拆除时必须保证灯管完好,拆除完成后统一堆放。
4、吸顶灯拆除时先将灯罩拆下再取灯源,最后拆下灯架剪断电线并用绝缘胶布缠绕,拆除完成后统一堆放。
5、照明开关、插座拆除、风扇风扇开关时先将外口取下放松螺栓厚剪掉电线并用绝缘胶布缠绕,拆除完成后统一堆放。
6、线槽、电气管线时先将固定卡子拔掉再拆除,可先将扯出再4m左右切断管、槽,拆除完成后统一运至楼下堆放。
三、拆除物的清理
1、拆除后的材料、设备存放于现场设置的封闭垃圾站内,利用晚上11点至次日6点的时间由有资质的回收单位进行回收清运。在晚上运输时车辆不能按喇叭,要将车辆的噪音控制到最小。
2、清运垃圾时进行洒水和袋装,进行人工搬运至指定的堆放地点,不能任意抛撒,减少扬尘。
3、将袋装垃圾用人工抬运进车上,严禁抛起投入车内,产生噪音。垃圾清运人员不得大声呼喊和用铁锹直接将大块垃圾抛入车内。
4、车辆开出后,要将拆除物堆放地点进行打扫和用水冲洗干净,保持现场整洁。车辆装运垃圾时最高处应低于车帮15cm,清运的车辆要用苫布进行严密的覆盖,对进出场的车辆进行冲洗,不得带泥离开施工现场等措施控制扬尘污染。
墙面抹灰工程施工方案
抹灰应分两遍成活(抹灰厚度为18mm),底层抹灰应平整密实;底层抹灰凝结后才能开始面层抹灰,面层抹灰表面应收光,无抹子印,无砂眼。完成底层抹灰后,报甲方现场人员验收后再进行面层施工。若抹灰层过厚(超过20mm),则每遍抹灰厚度不得超过15mm。抹灰层凝结后应洒水养护。
抹灰验收标准
抹灰工程的质量允许偏差应符合下表规定:
项 次
项 目
允许偏差
(mm)
检验方法
1
表面平整
3
用2m直尺和楔形塞尺检 查
2
阴、阳角垂直
3
用2m托线板和尺检查
3
立面垂直
3
4
阴、阳角方正
3
用200mm方尺检查
5
分格缝平直
3
拉5m线和尺检查
抹灰工程的面层,不得有爆灰和裂缝。各抹灰层之间及抹灰层与基体之间应粘结牢固,不得有脱层、空鼓等缺陷。抹灰表面应光滑、洁净,颜色均匀、无抹纹,灰线平直方正、清晰美观。
门窗安装工程施工方案
一、彩铝门窗安装
本工程采用白色彩铝窗(5+9A+5中空钢化玻璃),推拉窗安装金属纱窗(不锈钢纱窗),彩铝窗、金属纱窗均采用厂家定制生产。
(一)安装工序流程
1.门、窗上墙固定阶段
①运输搬运门窗到位;
注:*代表隐蔽工程特殊工序
彩铝门窗安装工序流程图
②按施工技术人员提供的三线位置将门窗固定至合格的洞口上;
③按要求进行防雷接地工作。2.安装玻璃配合总体验收阶段
①拆除保护材料;
②施放硅胶密封;
③门窗扇及玻璃安装;
④执手安装;
⑤送达彩铝门窗分项工程质量检验评定表;
⑥彩铝门窗总体验收。
(二)安装依据及工艺说明
1.安装技术依据
①彩铝门窗安装及验收以中华人民共和国行业标准GB50210—2001表5.3.12为准。
项 次
项 目
允许偏 差
(mm)
检验方法
1
门窗槽口宽度、 高度
≤1500mm
1.5
用钢尺检查
>1500mm
2
2
门窗槽口对角线 长度差
≤2000mm
3
用钢尺检查
>2000mm
4
3
门窗框的正、侧面垂直度
2.5
用垂直检测尺检 查
4
门窗横框的水平度
2
用1m水平尺和塞 尺检查
5
门窗横框标高
5
用钢尺检查
6
门窗竖向偏离中心
5
用钢尺检查
7
双层门窗内外框间距
4
用钢尺检查
8
推拉门窗扇与框搭接量
1.5
用钢尺检查
②所有安装材料均采用符合国家或企业标准的膨胀胶、硅胶、铁角等。
2.工艺技术标准说明
①按照中华人民共和国行业标准GB50210—2001执行。
②鉴于行业标准规定详细,此文不再作重复,严格按照GB50210—2001表5.3.12实施。
(三)安装质量保证措施
1.工具配备齐全,检测工具精良,专业分包商专门配备红外线装置对门窗安装质量进行监测。
2.实行三级检验制度,即安装组在上墙安装完毕后,进行逐樘自检,自检合格后,上报该项目专职检验员进行检验,专职检验员按安装数量的5%进行抽查,并有记录。另外,分包单位质检部门不定期对现场
3.门窗安装进行抽检,使安装质量处于受控状态。4.严格执行工序分工,重要工序责任到人。
5.严格执行工序返工制度,对不符合标准的工序坚决予以返工,并配合监理的验收工作,发现问题及时整改,具体程序如下:
①门窗上墙调整好三线位置,报监理予以验收三线是否准确;
②铁角固定后未打发泡剂之前经自检后,报监理予以验收铁角安装的数量、位置是否准确、牢固;
③打完发泡剂,经自检合格后,报监理验收发泡剂填嵌是否密实均匀;
④玻璃安装及施打硅胶、五金件安装完毕,经自检合格后上报建设单位及监理进行门窗总体验收,并填报门窗安装分项评定表、玻璃安装分项评定表。
6.现场项目组将填写工作联系单或安装责任通报单并上交项目部协调解决,以保证安装质量。
(四)重点工序及工艺
1.将门窗与洞口的填塞密封列为重点工序1工艺要求:
①窗框与洞口间的伸缩缝保持在10mm~20mm左右,并严格执行材料标准及工艺标准,如洞口与窗框间的伸缩缝不达标,由施工方对洞口予以修整,直至达标后安装方予以施打膨胀胶;
②施放膨胀胶时必须用工具清除伸缩缝内的杂物及灰尘,膨胀胶施放必须均匀、密实,多余部分割齐;
③窗下框嵌缝必须分二次进行,第一次填塞碎石混凝土,应保证木楔垫块不走动,待碎石混凝土干后,再取走木楔垫块进行第二次填塞,以保证窗下框不下沉;
④密封硅胶操作严格掌握必须在槽内清洁、干燥时进行。
2.将门窗拼缝处施打密封硅胶列为重点工序2工艺要求:施放均匀密实,呈直线条带状。
3.指定安装节点图及施工工艺标准,严格规范施工是防渗漏的前提。
(五)产品现场保护措施
1.门窗上墙安装结束后用保护膜进行包扎。
2.门窗及玻璃现场堆放必须专设地点,防止日晒雨淋,防止施工过程中的碰伤及损坏。
3.由于属于工种交叉施工,门窗及玻璃受损面积较大,项目部
要加强对施工人员进行保护门窗教育。4.门窗下档用木盒子保护。
(六)安全措施
1.坚决遵守施工现场安全制度,服从项目安全员监督及教导。2.进入施工现场必须佩戴安全帽。
3.3m以上高空作业必须扣好安全带,严防高空坠落及高空坠物伤及他人。
4.施工现场必须使用相关部门批准的安全接电箱,电线用橡皮护套线,严防触电事故发生。
5.正确使用各类电动工具及射钉枪等,故障工具必须及时维修,不得带病运行,特殊工种需持证上岗。
6.工地现场不得乱接电线,不使用明火,文明施工。
7.项目安全员必须全过程监控施工过程的安全隐患,做到防患于未然。
二、钢化玻璃门(地弹门)安装
1、安装前的准备
(1)安装玻璃门之前,地面饰面施工应完毕,门框的不锈钢或其它饰面应完成。门框顶部的厚玻璃限位槽已留出。其限位槽的宽度应大于玻璃厚度2-4mm,槽深10-20mm。
不锈钢饰面的木底托,可用木楔钉的方法固定在地面上。然后再用万能胶将不锈钢饰面板粘卡在木方上。铝合金方管可用铝角固定在框柱上,或用木螺钉固定于地面埋入的木楔上。玻璃门的安装尺寸,应从安装位置的底部、中部和顶部测量,选择最小尺寸为玻璃板宽度的切裁尺寸。如在上中下测得的尺寸一致,则裁玻璃时,其宽度要小于实测尺寸2-3mm,高度要小于3-5mm。裁好厚玻璃后,要在四周进行倒角处理,倒
角宽2mm,四个角位的倒角要特别小心,一般应用手握细砂
轮块,慢慢磨角,防止崩边崩角。
(2)安装施工:
用玻璃吸盘把厚玻璃吸紧,然后手握吸盘器把厚玻璃板抬起。抬起时应有2-3人同时进行。抬起后的厚玻璃板,应先插入门框顶部的限位槽内,然后放到底托上,并对好安装位置,使厚玻璃板的边部,正好封住侧框柱的不锈钢饰面对缝口。底托上固定厚玻璃的方法为:在底托木方上钉木板条,其距厚玻璃板4mm左右。然后在木板条上涂刷万能胶,将饰面不锈钢板片粘卡在木方上。厚玻璃板上下部位装结构详见施工图,在顶部限价位槽入和底托固定处,以及厚玻璃与框柱的对缝处注入胶。
(3)注胶封口的方法:
首先将一支胶开封后装入胶枪内,用胶枪的后压杆端头板,顶住玻璃胶罐的底部。然后一只手托住胶注射枪身一只手握着注胶压柄,并不断松、压循环地操作压柄,使胶从注口处少量挤出。然后把胶的注口对准需封口的缝隙端。注胶的封口操作,应从缝隙的端头开始。操作的要领就是握紧压
柄用力要均匀,同时顺着缝隙移动的速度也要均匀,即随着的挤出,匀速移动注口,使胶在缝隙处,形成一条表面均匀的直线。最后用塑料片刮去多余的胶,并用干净布擦去胶迹。
(4)玻璃板之间的对接
门上固定部分的厚玻璃板,往往不能用一块来完成。在厚玻璃对接时,对接缝应留2-3mm的距离,厚玻璃边需倒角。两块相接的厚玻璃定位并固定后,用胶注入缝隙中,注满之后用塑料片在厚玻璃的两面刮平胶,用净布擦去胶迹。
2.玻璃门活动门扇安装
厚玻璃活动门扇的结构没有门扇框。活动门扇的开闭是用地弹簧来实现,地弹簧的安装方法与铝合金门相同。厚玻璃的安装方法如下:
(1)门扇安装前,地面地弹簧与门框顶部的定位销应定位安装固定完毕。两者必须同轴线,即地弹簧转轴与定位销的中心线,必须在一条直线上。测量是否同轴线的方法可用锤线方法。
(2)在门扇的上下横档内划线,并按线固定转动销的销孔板和地弹簧转动轴联接板,并参考地弹簧所附的安装说
明。
(3)玻璃应倒角处理,并打好安装门把门手的孔洞(通常在购买玻璃时,就要求加工好)。注意厚玻璃的高度尺寸,应包括插入上下横档的安装部门。通常厚玻璃的裁切尺寸,应包括插入上下横档的安装部分。通常厚玻璃的裁切尺寸,应小于测量尺寸5mm左右,以便进行调节。
(4)把上下横档别装在厚玻璃门扇的上下边,并进行门扇高度的测量。如果门扇高度不够,也就是上下边距门框和地面的缝隙超过规定值。可向上下横档内的玻璃底下垫木夹板条。如果门扇高度超过过安装尺寸,则需请专业的玻璃工人,裁去多余的部分。
(5)在定好高度这后,进行固定上下横档操作。其方法为:在厚玻璃与金属条上下横档内的两侧空隙处,两边同时插入小木条,并敲入方敲入其中,然后在小木条、厚玻璃、横档之间的缝隙中注入玻璃胶。
(6)门扇定位安装方法:
先将门框横梁上的定位销,用本身的调节螺钉调出横梁平面1-2mm。再将下班门扇坚起来,把门扇下横档内的转动销
连接件的孔位,对准地弹簧的转动销轴,并转动门扇将孔位套入销轴上。然后以销轴为轴心,将门扇转动90度,使门扇与门框横梁成直角。这时就可把门扇上横档中的转动连接件的孔,对正门框横梁上定位销,并把定位销调出,插入门扇上横档中的转动连接件的孔,对正门框横梁上定位销,并把定位销调出,插入门扇上横档转动销连接件的孔内15mm左右。
(7)安装玻璃门拉手:
安装玻璃门拉手应注意:拉手的连接部位,插入玻璃门拉手孔时不能很紧,应略有松动。如果松动,可以在插入部分裹上软质胶带。安装前在拉手插入玻璃的部分涂少许胶。拉手组装时,其根部与玻璃贴靠紧密后,再拧紧固定螺钉,以保证拉手没有丝毫松动现象。
三、有色漆饰面门安装
有色漆饰面门采用专业厂家订做,施工前一天保证运至施工现场。
操作工艺:
(1)门框预先安装
1)根据设计图纸中门的平面位置,分别在楼地面基层上或窗下的墙上划出门的中心线,再以门中心线
学校学生公寓改造项目投标方案(255页)(2024年修订版).docx
