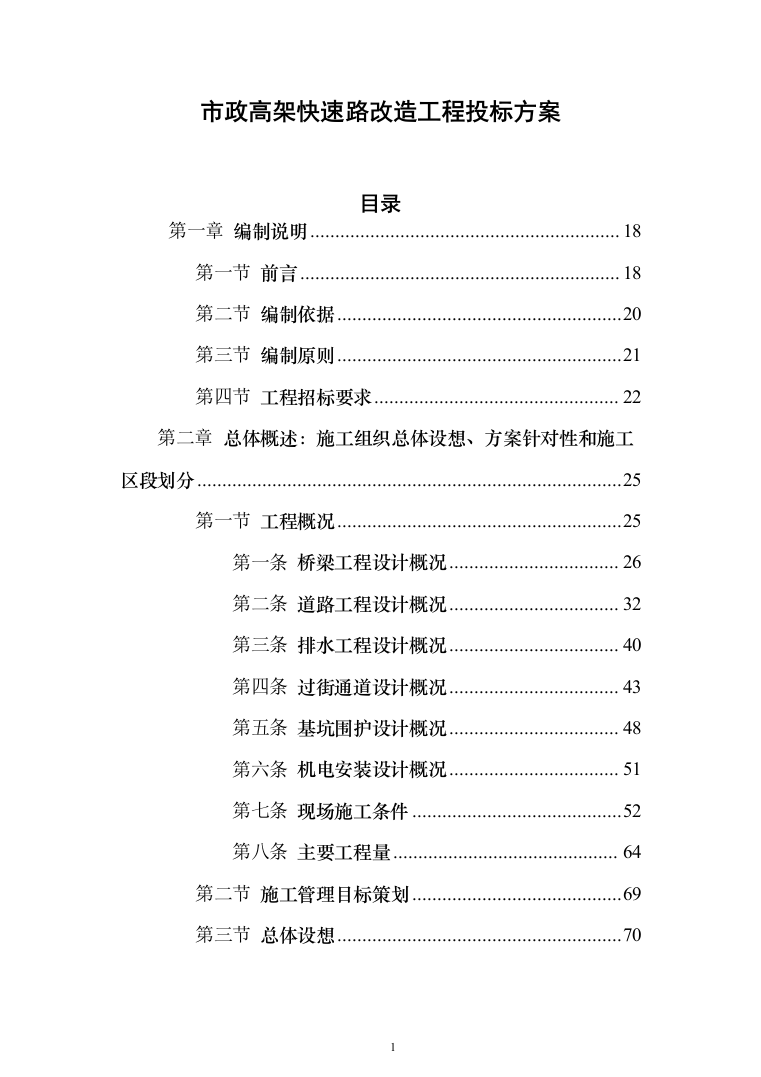

市政高架快速路改造工程投标方案

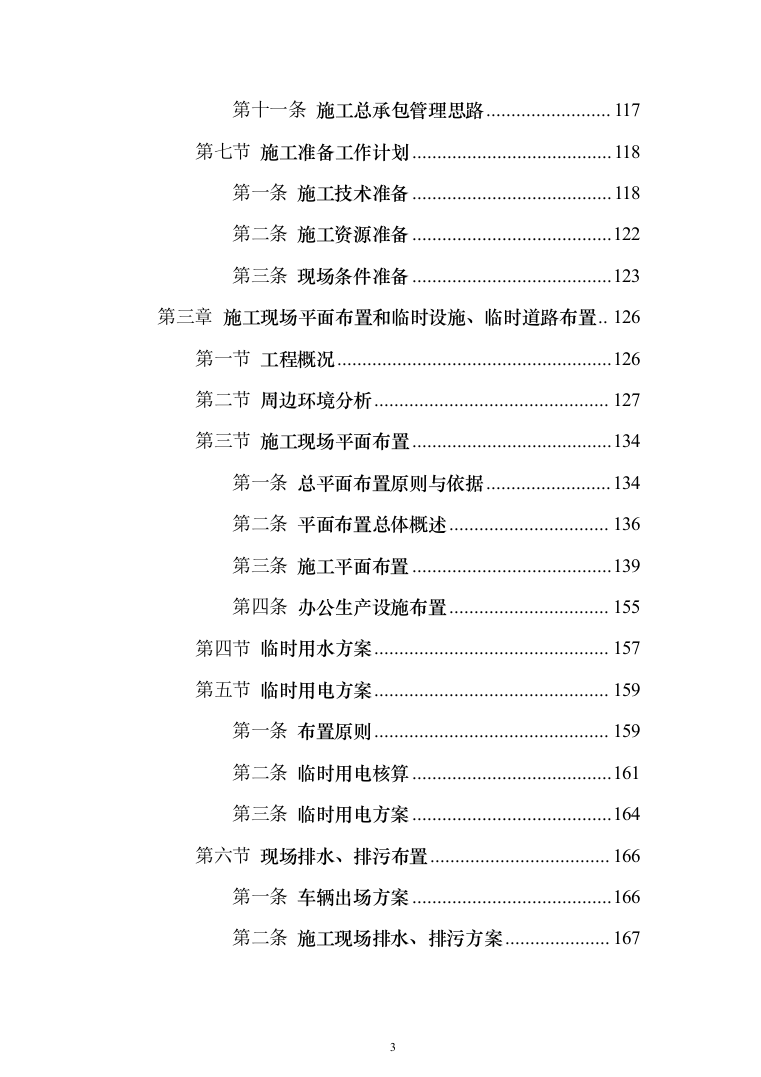

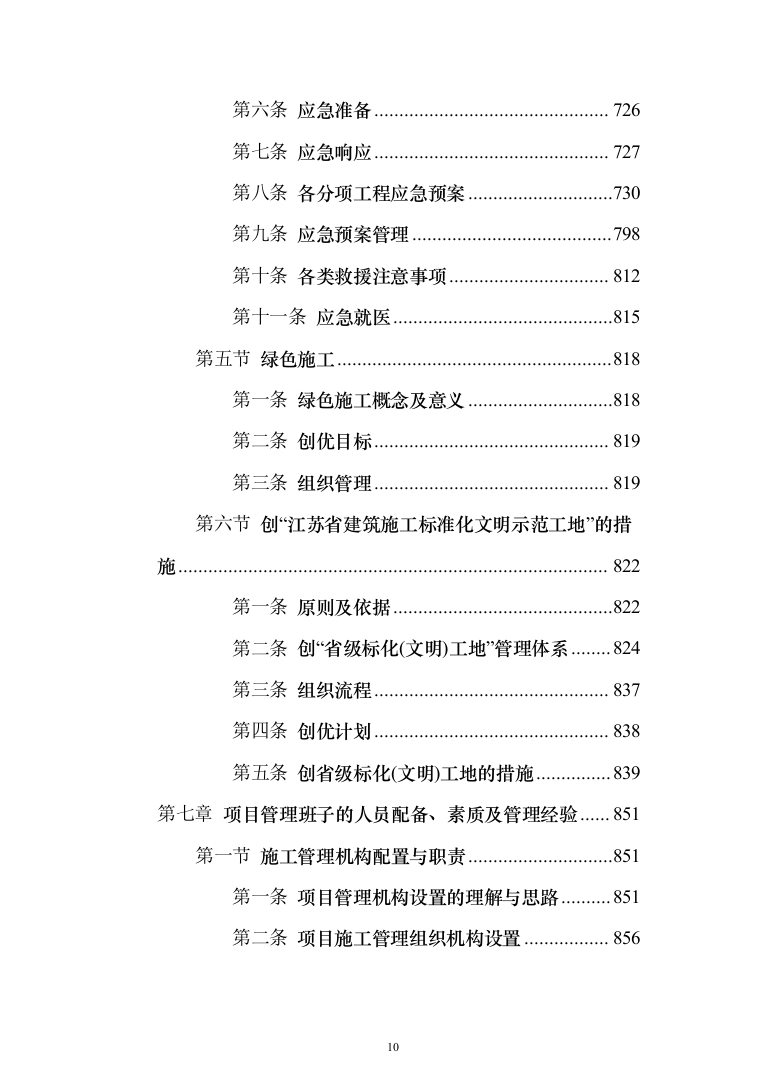

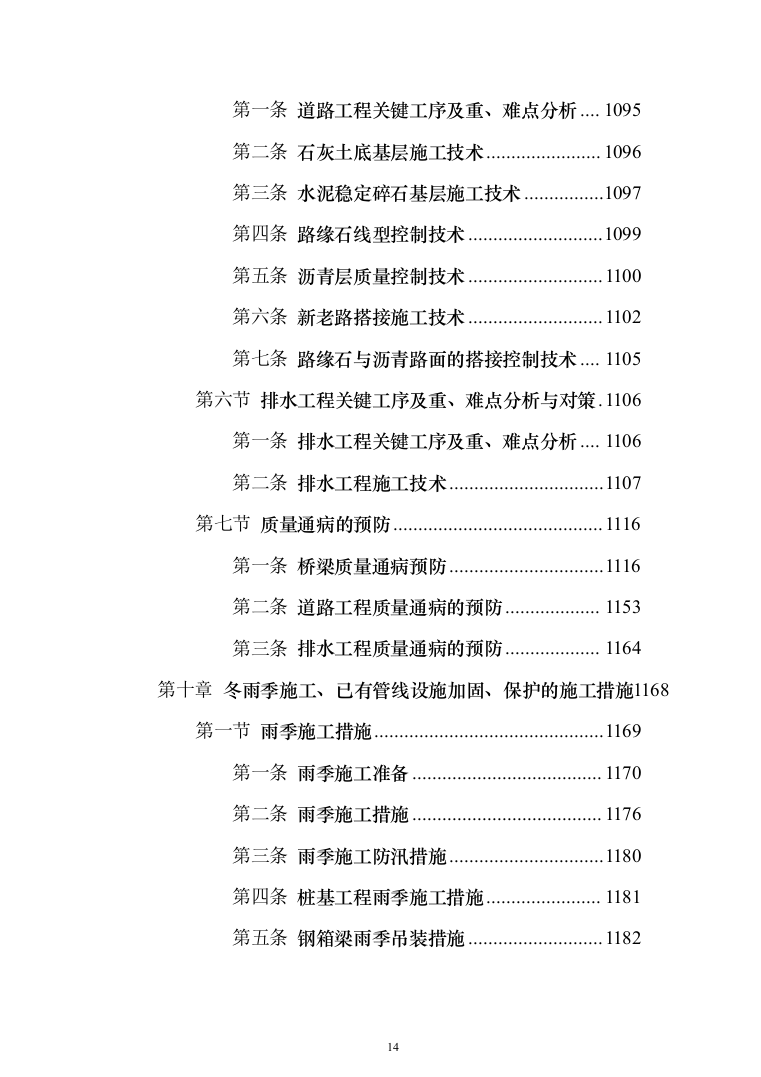

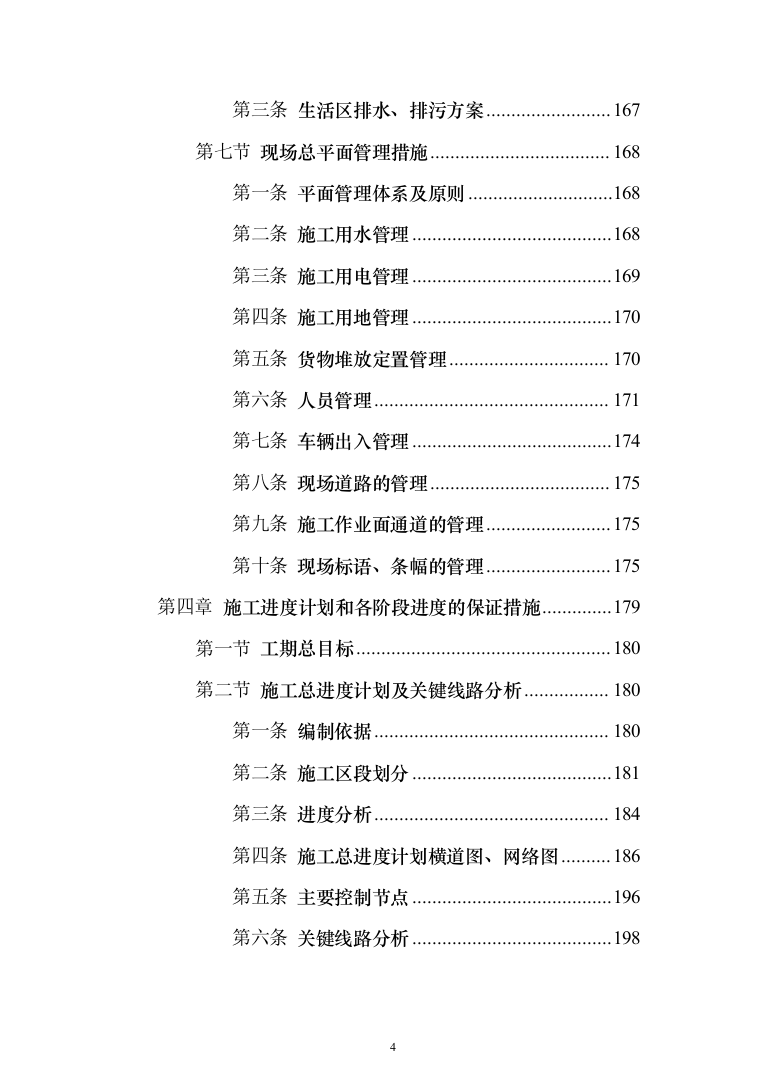

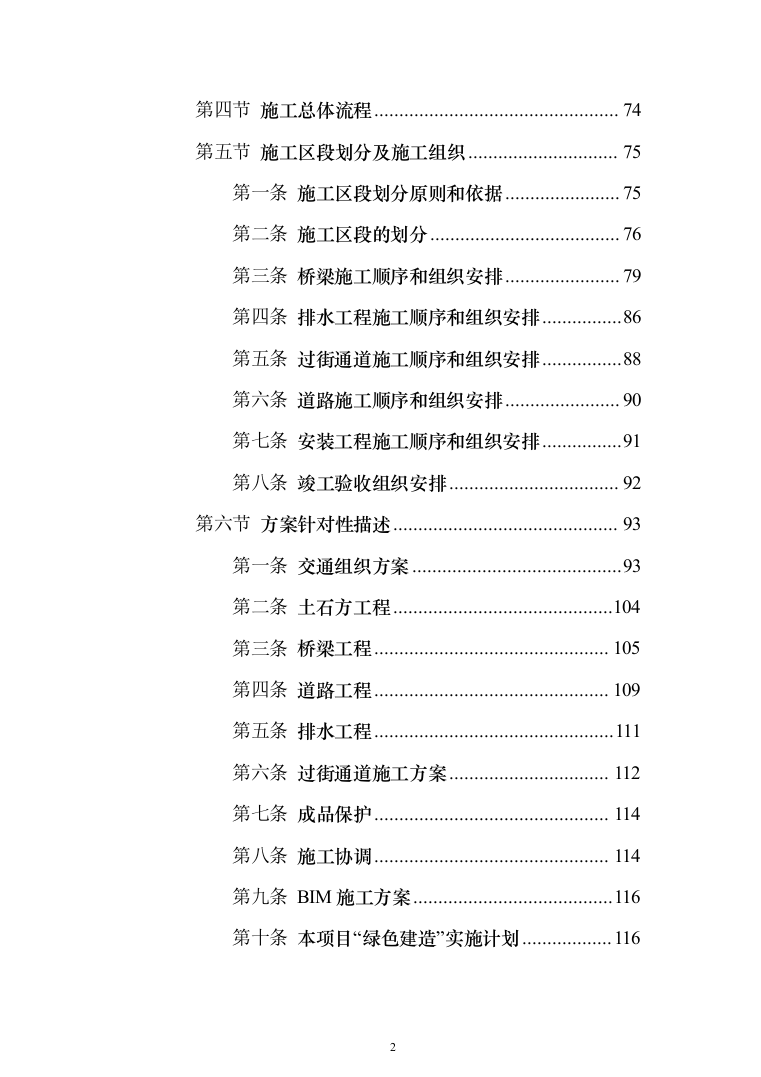

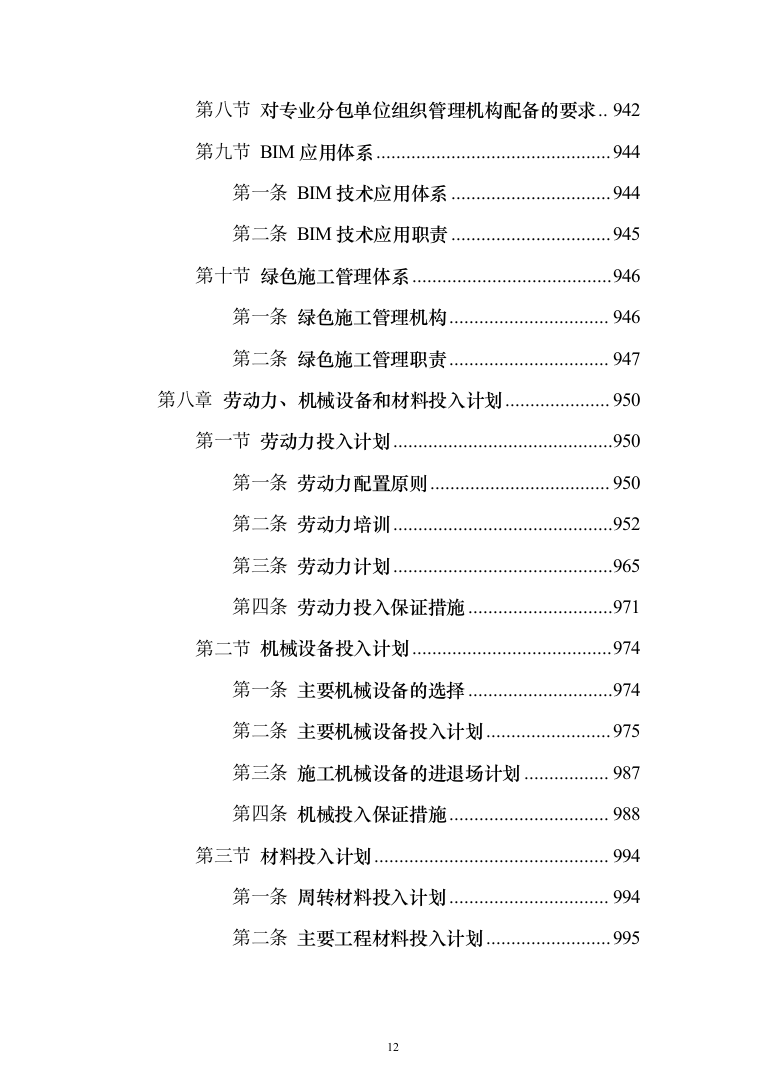

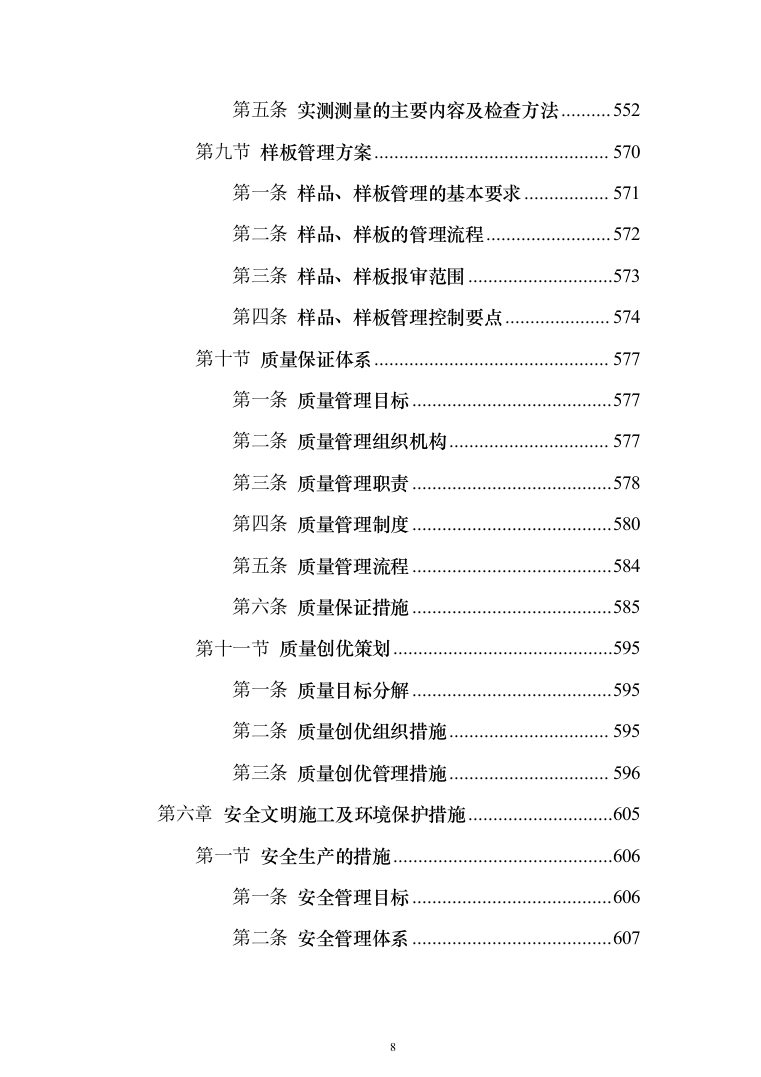

目录
第一章
编制说明
18
第一节
前言
18
第二节
编制依据
20
第三节
编制原则
21
第四节
工程招标要求
22
第二章
总体概述:施工组织总体设想、方案针对性和施工区段划分
25
第一节
工程概况
25
第一条
桥梁工程设计概况
26
第二条
道路工程设计概况
32
第三条
排水工程设计概况
40
第四条
过街通道设计概况
43
第五条
基坑围护设计概况
48
第六条
机电安装设计概况
51
第七条
现场施工条件
52
第八条
主要工程量
64
第二节
施工管理目标策划
69
第三节
总体设想
70
第四节
施工总体流程
74
第五节
施工区段划分及施工组织
75
第一条
施工区段划分原则和依据
75
第二条
施工区段的划分
76
第三条
桥梁施工顺序和组织安排
79
第四条
排水工程施工顺序和组织安排
86
第五条
过街通道施工顺序和组织安排
88
第六条
道路施工顺序和组织安排
90
第七条
安装工程施工顺序和组织安排
91
第八条
竣工验收组织安排
92
第六节
方案针对性描述
93
第一条
交通组织方案
93
第二条
土石方工程
104
第三条
桥梁工程
105
第四条
道路工程
109
第五条
排水工程
111
第六条
过街通道施工方案
112
第七条
成品保护
114
第八条
施工协调
114
第九条
BIM施工方案
116
第十条
本项目“绿色建造”实施计划
116
第十一条
施工总承包管理思路
117
第七节
施工准备工作计划
118
第一条
施工技术准备
118
第二条
施工资源准备
122
第三条
现场条件准备
123
第三章
施工现场平面布置和临时设施、临时道路布置
126
第一节
工程概况
126
第二节
周边环境分析
127
第三节
施工现场平面布置
134
第一条
总平面布置原则与依据
134
第二条
平面布置总体概述
136
第三条
施工平面布置
139
第四条
办公生产设施布置
155
第四节
临时用水方案
157
第五节
临时用电方案
159
第一条
布置原则
159
第二条
临时用电核算
161
第三条
临时用电方案
164
第六节
现场排水、排污布置
166
第一条
车辆出场方案
166
第二条
施工现场排水、排污方案
167
第三条
生活区排水、排污方案
167
第七节
现场总平面管理措施
168
第一条
平面管理体系及原则
168
第二条
施工用水管理
168
第三条
施工用电管理
169
第四条
施工用地管理
170
第五条
货物堆放定置管理
170
第六条
人员管理
171
第七条
车辆出入管理
174
第八条
现场道路的管理
175
第九条
施工作业面通道的管理
175
第十条
现场标语、条幅的管理
175
第四章
施工进度计划和各阶段进度的保证措施
179
第一节
工期总目标
180
第二节
施工总进度计划及关键线路分析
180
第一条
编制依据
180
第二条
施工区段划分
181
第三条
进度分析
184
第四条
施工总进度计划横道图、网络图
186
第五条
主要控制节点
196
第六条
关键线路分析
198
第三节
工程形象进度
198
第四节
各阶段进度的保证措施
202
第一条
桥梁工程施工阶段
202
第二条
排水箱涵施工阶段
203
第三条
路面工程施工阶段
203
第四条
隧道工程安装阶段
204
第五条
竣工验收阶段
205
第五节
确保工期的组织、管理措施
205
第一条
进度计划的实时监报
205
第二条
进度计划的动态调整
206
第三条
进度协调例会
206
第六节
确保工期的技术措施
208
第七节
确保工期的经济措施
209
第八节
确保工期的资源保障措施
210
第一条
劳动力投入的保障措施
211
第二条
施工机械、器具投入的保障措施
213
第三条
材料、设备供应的保障措施
214
第九节
夜间、农忙、节假日工期保障措施
215
第一条
夜间施工措施
215
第二条
农忙、节假日施工安排
216
第十节
特殊季节施工保障措施
219
第十一节
应急赶工措施
222
第一条
应急赶工实施流程
222
第二条
应急赶工措施
223
第五章
各分部分项工程的施工方案及质量保证措施
224
第一节
施工测量与监测
232
第一条
施工测量方案及质量保证措施
232
第二条
施工监测方案及质量保证措施
238
第二节
道路工程施工方案及质量保证措施
246
第一条
道路简介
246
第二条
道路施工组织
255
第三条
道路分部分项工程施工方法
256
第四条
道路分部分项工程质量保证措施
293
第三节
桥梁工程施工方案及质量保证措施
298
第一条
桥梁工程简介
298
第二条
桥梁工程施工组织
305
第三条
桥梁分部分项工程施工方法
311
第四条
桥梁分部分项工程质量保证措施
399
第四节
通道及箱涵工程施工方案及质量保证措施
413
第一条
通道及箱涵工程简介
413
第二条
通道及箱涵工程施工组织
418
第三条
通道及箱涵工程施工方法
420
第四条
通道工程施工质量保证措施
472
第五节
排水施工方案及质量保证措施
492
第一条
排水工程简介
492
第二条
排水施工组织
495
第三条
排水工程施工方法
497
第四条
排水工程施工质量保证措施
513
第六节
机电安装施工方案及质量保证措施
514
第一条
机电安装简介
514
第二条
机电安装施工组织
514
第三条
机电安装施工方法
515
第四条
机电安装质量保证措施
540
第七节
施工检测方案
542
第一条
施工检测简介
542
第二条
施工检测组织与流程
543
第三条
施工检测方法
543
第四条
施工检测质量保证措施
545
第八节
实测实量方案
546
第一条
实施目的
546
第二条
实测实量的工具及原则
546
第三条
实测测量基本要求
548
第四条
工程资料样板及组织架构
549
第五条
实测测量的主要内容及检查方法
552
第九节
样板管理方案
570
第一条
样品、样板管理的基本要求
571
第二条
样品、样板的管理流程
572
第三条
样品、样板报审范围
573
第四条
样品、样板管理控制要点
574
第十节
质量保证体系
577
第一条
质量管理目标
577
第二条
质量管理组织机构
577
第三条
质量管理职责
578
第四条
质量管理制度
580
第五条
质量管理流程
584
第六条
质量保证措施
585
第十一节
质量创优策划
595
第一条
质量目标分解
595
第二条
质量创优组织措施
595
第三条
质量创优管理措施
596
第六章
安全文明施工及环境保护措施
605
第一节
安全生产的措施
606
第一条
安全管理目标
606
第二条
安全管理体系
607
第三条
安全管理重难点分析
618
第四条
安全施工措施
621
第五条
关键工序专项安全保证措施
641
第六条
主要分项工程安全控制措施
660
第七条
现场消防管理措施
670
第二节
文明施工的措施
676
第一条
文明施工管理目标
676
第二条
文明施工管理体系
677
第三条
施工人员管理措施
683
第四条
场容管理措施
684
第三节
环境保护的措施
692
第一条
环境管理目标
692
第二条
环境管理体系
695
第三条
环境管理流程
703
第四条
施工环境保护措施
704
第四节
安全应急预案
717
第一条
编制目的
717
第二条
编制依据
718
第三条
应急工作原则
718
第四条
紧急情况及危险源分析
719
第五条
应急组织架构及职责
721
第六条
应急准备
726
第七条
应急响应
727
第八条
各分项工程应急预案
730
第九条
应急预案管理
798
第十条
各类救援注意事项
812
第十一条
应急就医
815
第五节
绿色施工
818
第一条
绿色施工概念及意义
818
第二条
创优目标
819
第三条
组织管理
819
第六节
创“江苏省建筑施工标准化文明示范工地”的措施
822
第一条
原则及依据
822
第二条
创“省级标化(文明)工地”管理体系
824
第三条
组织流程
837
第四条
创优计划
838
第五条
创省级标化(文明)工地的措施
839
第七章
项目管理班子的人员配备、素质及管理经验
851
第一节
施工管理机构配置与职责
851
第一条
项目管理机构设置的理解与思路
851
第二条
项目施工管理组织机构设置
856
第三条
项目部各部门人员配备计划
857
第四条
施工管理组织机构的职责
859
第二节
施工现场管理人员的素质
874
第三节
项目管理人员管理经验
878
第四节
施工现场项目主要管理人员职责
880
第五节
总部对现场组织机构关系及授权范围
894
第六节
项目管理制度
897
第一条
安全管理制度
897
第二条
质量管理制度
901
第三条
进度管理制度
905
第四条
合同管理制度
906
第五条
技术管理制度
908
第六条
物资管理制度
915
第七条
机械设备管理制度
919
第八条
环保管理制度
924
第九条
文明施工管理制度
925
第十条
财务管理制度
928
第十一条
信息管理制度
929
第十二条
办公管理制度
931
第十三条
成本管理制度
933
第七节
对项目管理工作的主要要求
939
第八节
对专业分包单位组织管理机构配备的要求
942
第九节
BIM应用体系
944
第一条
BIM技术应用体系
944
第二条
BIM技术应用职责
945
第十节
绿色施工管理体系
946
第一条
绿色施工管理机构
946
第二条
绿色施工管理职责
947
第八章
劳动力、机械设备和材料投入计划
950
第一节
劳动力投入计划
950
第一条
劳动力配置原则
950
第二条
劳动力培训
952
第三条
劳动力计划
965
第四条
劳动力投入保证措施
971
第二节
机械设备投入计划
974
第一条
主要机械设备的选择
974
第二条
主要机械设备投入计划
975
第三条
施工机械设备的进退场计划
987
第四条
机械投入保证措施
988
第三节
材料投入计划
994
第一条
周转材料投入计划
994
第二条
主要工程材料投入计划
995
第三条
材料管理措施
1006
第四条
材料供应的保证措施
1008
第九章
关键施工技术、工艺及工程项目实施的重点、难点和解决方案
1012
第一节
本工程关健施工工艺
1012
第二节
工程施工组织与管理难、重点分析及应对措施
1018
第一条
工程施工组织与管理难、重点分析
1018
第二条
工程施工组织与管理难、重点应对措施
1025
第三节
桥梁施工关键工序及重、难点分析与对策
1042
第一条
桥梁施工关键工序及重、难点分析
1042
第二条
钻孔桩施工技术
1043
第三条
现浇连续梁施工技术
1049
第四条
钢箱梁吊装技术
1066
第五条
跨交叉道路施工技术
1078
第四节
深基坑工程关键工序及重、难点分析与对策
1081
第一条
深基坑工程关键工序及重、难点分析
1081
第二条
三轴深层搅拌桩施工技术
1082
第三条
基坑土方开挖施工技术
1086
第四条
基坑监测技术
1090
第五条
地下通道防渗防裂技术
1091
第五节
道路工程关键工序及重、难点分析与对策
1095
第一条
道路工程关键工序及重、难点分析
1095
第二条
石灰土底基层施工技术
1096
第三条
水泥稳定碎石基层施工技术
1097
第四条
路缘石线型控制技术
1099
第五条
沥青层质量控制技术
1100
第六条
新老路搭接施工技术
1102
第七条
路缘石与沥青路面的搭接控制技术
1105
第六节
排水工程关键工序及重、难点分析与对策
1106
第一条
排水工程关键工序及重、难点分析
1106
第二条
排水工程施工技术
1107
第七节
质量通病的预防
1116
第一条
桥梁质量通病预防
1116
第二条
道路工程质量通病的预防
1153
第三条
排水工程质量通病的预防
1164
第十章
冬雨季施工、已有管线设施加固、保护的施工措施
1168
第一节
雨季施工措施
1169
第一条
雨季施工准备
1170
第二条
雨季施工措施
1176
第三条
雨季施工防汛措施
1180
第四条
桩基工程雨季施工措施
1181
第五条
钢箱梁雨季吊装措施
1182
第六条
台风季节施工技术措施
1183
第七条
防汛抢险技术措施
1184
第二节
冬季施工措施
1185
第一条
冬季施工准备
1186
第二条
冬季施工措施
1192
第三条
钢筋工程冬期施工措施
1196
第四条
混凝土工程冬期施工
1196
第五条
道路工程冬季施工措施
1203
第六条
冬期施工安全消防要求
1206
第七条
除雪保通技术措施
1206
第三节
高温施工技术措施
1208
第一条
高温施工准备
1208
第二条
高温施工技术措施
1210
第三条
对已有管线的保护措施
1219
第四条
公用事业管线保护、迁移办事流程图
1224
第五条
对现有建筑物、现场道路及树木的保护措施
1233
第六条
对周边设施的应急保护措施
1242
第十一章
新技术、新产品、新工艺、新材料应用
1243
第一节
BIM技术在项目建设阶段的应用
1246
第一条
BIM实施策划
1246
第二条
BIM技术在项目实施阶段的应用
1260
第二节
基坑钢支撑轴力智能补偿系统的应用
1280
第一条
主要技术参数
1281
第二条
施工方法
1282
第三条
工艺流程及操作要点
1283
第三节
高支模变形监控系统的应用
1285
第四节
基坑拼装式H型钢结构内支撑技术的应用
1287
第一条
基坑钢支撑特点
1287
第二条
新型H型拼装式钢支撑的组成及特点
1288
第三条
新型钢支撑的优势
1290
第五节
基坑土方开挖前渗漏检测技术
1293
第六节
三维扫描技术的应用
1298
第一条
三维激光扫描的目标和方法
1299
第二条
徕卡HDS8800超长测程三维激光扫描测量系统
1299
第三条
激光成像扫描技术
1300
第七节
GPS全球卫星定位技术在工程测量中的应用
1304
第八节
盘扣支架技术的应用
1305
第九节
大直径钢筋直螺纹连接技术
1308
第十节
互联网+智慧工地
1310
第一条
智慧工地+APP
1310
第二条
基于云服务的劳务实名制一卡通
1312
第三条
材料进场自动计数
1313
第四条
环境检测系统
1315
第五条
生活区用电监控
1316
第六条
大体积混凝土无限测温
1317
第十二章
拟投入本工程的主要施工设备表
1318
第十三章
拟配备本标段的主要试验和检测仪器设备表
1324
第十四章
劳动力计划表
1330
第十五章
计划开、竣工日期和施工进度网络图
1332
第十六章
临时用地表
1347
编制说明
前言
本投标文件是按照XX快速化改造工程施工SG3标招标文件、招标图纸的要求,遵照国家及地方的法律、法规和规范,结合工程特点、类似工程施工经验编制而成。主要针对施工组织总体概述、临时设施平面布置、进度管理、分部分项施工方案、质量保证措施及创优实施方案、安全文明施工和环境保护措施、资源配置、关键施工技术、重难点解决方案等内容进行了专项编制。
我司接到招标文件后,立即成立专门投标小组,对图纸、施工现场、招标文件进行了充分的分析和研究。在充分熟悉招标图纸和现场踏勘的基础上,参照国家行业及南京市现行规范、标准及相关文件,紧密结合招标文件、答疑文件要求编制技术标,在满足各项招标要求的同时,最大限度的追求投标方案的先进性、合理性和经济适用性。
在标书内容的编排上,以达到精简标书为要求,以项目特点、关键点为切入点,围绕业主关注的重点内容作详细阐述;鉴于我司有详细的施工工艺标准,对于常规施工工艺,仅作简单介绍或素引,不作具体描述,力求做到“重点突出、图文并茂、言简意赅”。
在工程进入实施阶段时,将根据更具体的资料及业主的要求对施工组织设计进行进一步细化补充,并对需进行专项论证的方案进行论证,对拟采取的施工工艺、施工方法和保证措施做进一步的完善,力求更具科学性、针对性、先进性和可操作性。
项目实施过程中,我司将严格按照南京市政府环境保护及扬尘污
染防治管理文件的要求,做好现场扬尘防控责任落实、建筑工地封闭、施工道路硬化、施工车辆出场冲洗、现场物料有序堆放、裸露土方散料及时覆盖、作业防尘、生活区环境整治等各项工作,创建智慧工地。
如有幸中标,我司将迅速调配各专业优秀管理人才,采用符合项目管理要求的模式,运用先进、安全、科学的施工技术,继承和发扬“践行责任、精益求精、战无不胜”的优良传统,追求品质卓越,信守合同承诺,以一流的总承包管理、一流的施工速度,一流的工程质量,努力实现“聚焦业主需求、超越业主期望、助推业主发展”的美好愿望,用诚信和智慧将XX快速化改造工程施工SG3标建设成精品工程,保证圆满完成各项工程管理目标。
编制依据
1招标及答疑文件
由招标单位提供的文本文件见表0.2-1。
表0.2-1文本文件汇总表
序号
文件归类
具体文件名称
1
招标文件
XX快速化改造工程施工SG3标招标文件
2
设计图纸
XX快速化改造工程施工SG3标招标图纸
3
招标答疑文件
XX快速化改造工程施工SG3标招标答疑文件
2国家及行业标准、规程
1)国家、行业和江苏省、南京市颁布的现行有效的建筑结构和建筑施工的各类规范、规程及验评标准;
2)国家、行业和江苏省、南京市有关建设行政管理部门发布的
法律、法规、规范、规程、通知文件;
3)质量管理标准、环境管理标准、职业安全健康管理标准。
3企业技术标准
我司根据国家现行质量验收规范编制的企业施工技术标准。
我司承诺,无论投标文件如何表达,我司均按国家、政府、行业最新标准、规范执行。
编制原则
为满足招标文件需要、体现投标人实力和信誉为目的,响应招标文件要求,我司认真研究招标文件、重视现场考察和招标答疑,做好组织管理,精心选择施工方案,确保工艺方法和措施切实可行。施工组织设计编制按照以下原则编制:
1认真贯彻国家工程建设的法律、法规、规程、方针和政策。
2严格执行工程建设程序,坚持合理的施工程序、施工顺序和施工工艺。
3采用现代建筑管理原理、流水施工方法和网络施工技术,组织有节奏、均衡和连续的施工。
4优先选用先进的施工技术,科学确定施工方案;认真编写各项实施计划,严格控制质量、进度、成本和安全施工。
5提高施工机械化、自动化程度,改善劳动条件,提高生产率。
6坚持“安全第一、预防为主、综合制理”方针,编制安全文明施工和环境保护措施,严格遵守执行江苏省、南京市安全文明施工和绿色施工的相关规定,以及严防噪声、粉尘及垃圾污染的技术组织
措施。
7尽可能利用永久性和组装式施工设施,努力减少施工设施的建造量,科学规划施工平面,减少施工用地。
8优化现场物资存放量,合理确定储存方式,尽量减少库存和物资损耗。
9坚持“四节一环保”的绿色施工原则,打造绿色建筑。
10严格遵守国家及省、市政府有关消防要求,做好消防工作。
工程招标要求
1工期要求604日历天。
2建设目标
表0.4-1建设目标
序号
分类
奖项名称
1
安全文明施工目标
无伤亡和重伤事故,无火灾、中毒事故。
创建省级文明工地。
2
质量目标
质量验收合格且创建省优工程,争取国优的
标准
3招标范围
本工程各项目的施工内容和总承包范围详见表0.4-1招标范围。未列入清单范围的图纸内容暂定为专业分包。
表0.4-2招标范围
序号
项 目
内 容
序号
项 目
内 容
1
施工内容
拆除工程、大型土石方工程、路基及路面工程、雨水工程、污水
工程、排水箱涵工程、桥梁(互通立交)工程、3号过街通道(含
结构施工及电气、通风、消防、给排水工程)、4号过街通道(含结
构施工及电气、通风、消防、给排水工程)、3号隧道电气、通风、
给排水、消防及监控安装工程等。
2
总承包管 理工作
总承包人作为总承包管理的主体,对本工程的总体质量目标、安
全目标、进度目标等负总责,对各专业承包人和材料供应商负有管
理及配合的权利义务。本项目各专业承包工程和发包人专项采购的
材料设备均纳入总承包管理。
总承包管理工作包括但不限于:提供施工工作面并对施工现场进
行统一管理,提供现有脚手架、水电接驳、垂直运输机械,并合理
安排使用时间;考虑配合专业承包人在主体施工期间预留和预埋工
作,以及对竣工资料进行统一整理汇总工作等。需管理、协调及配
合的专业分包工程有:钢箱梁、电气、通风、给排水、消防及监控
安装工程等。
总体概述:施工组织总体设想、方案针对性和施工区段划分
工程概况
南京和燕路位于南京市主城区东北部,本次快速化改造工程施工SG3标段起止桩号为K3+800至K6+120,标段全长2320m,经过纬一路、水吉路止于联珠村路北侧,标段内容主要工程有晓庄广场桥梁互通工程、道路工程、雨水工程、污水工程、排水箱涵工程、过街通道工程、过街通道和隧道的安装工程等。
图1.1-1项目效果图
桥梁工程设计概况
本施工标段晓庄广场节点互通采用十字交叉全定向匝道方案。和燕路跨纬一路采用桥梁跨越。互通设置八条全定向匝道,均采用桥梁形式,匝道起终点处接地面辅道系统。
各匝道的设计速度均为40km/h,采用单向双车道匝道断面,匝道标准横断面宽度为9.0m。桥梁具体位置见图1.1.1-1所示,上部结构形式见表1.1.1-1所示。
图1.1.1-1桥梁位置关系图
表1.1.1-1桥梁上部结构形式
编 号
桥名
里程
钢箱梁联数
现浇箱梁联数
合计
1
主线左
幅
ZK0+500.000r
ZK1+400.000
第二联
第一、三、四联
4
2
主线右 幅
YK0+500.000r
YK1+405.536
第二联
第一、三、四联
4
3
ES匝道 桥
ESK0+000.000
ESK0+947.403
第四、五联
第一、二、三、六 、 七、
八、九联
9
4
EN匝道
桥
ENK0+000.000
ENK0+237.786
第一联
/
1
5
sW匝道
SWK0+000.000
第一、二、三联
第四、五联
5
桥
SWK0+729.328
6
SE匝道 桥
SEK0+000.000
SEK0+267.059
第一联
/
1
7
WN匝道 桥
WNK0+000.000
WNK1+074.621
第四、五联
第一、二、三、六、七、
八、九联
9
8
WS匝道 桥
WSK0+000.000
WSK0+226.266
/
第一联
1
9
NE匝道
桥
NEK0+000.000
NEK0+923.366
第五联
第一、二、三、 四、六、
七联
7
10
NW匝道 桥
NWK0+000.000
NWK0+240.455
第一联
1
合计
13
29
42
桥梁基础采用桩基础,桩径1.2及1.5m。引道挡墙采用钢筋混凝土结构
其中桥梁具体设计概况见表1.1.1-2。
表1.1.1-2设计概况
编号
桥名
桥宽 (m)
孔数×跨径(n×m)
全长 (m)
上部结构
下部结构形式
桥墩
桥台
基础
1
主线左幅
12.5
(3×
30)+(37.5+42+33.8)+(3
×30)+(3×30)
387.7
4
现浇预应力连续箱
梁
钢箱梁
花瓶 墩
U型
嵌岩桩
2
主线右幅
12.5
(33+33+32.4)+(37.5+42
390.6
现浇预应力连续箱
花 瓶
U型
嵌岩桩
编号
桥名
桥宽
孔数×跨径(n×m)
全长
上部结松
下部结构形式
+32.8)+(25.5+2X 30)+(3×30)
4
梁
钢箱梁
墩
台
3
ES匝道桥
~
9
20.9
4×(2×
30)+(50.3+65+61)+2×
(2×30)+(3×30)+(4×
26)
734.8
现浇预应力连续箱
梁
钢箱梁
瓶
墩
U型
嵌岩桩
4
EN匝道桥
10.2
(2×65)
130
钢箱梁
嵌岩桩
5
sW匝道桥
~
9
21.7
(4×
30)+(30+29.5)+(41+41+ 68)+(2×30)+(3×26)
472
现浇预应力连续箱
梁
钢箱梁
U型
嵌岩桩
6
SE匝道桥
10.4
(36.4+48+36.4)
120.8
钢箱梁
一
嵌岩桩
7
WN匝道桥
~
9
23.4
2× (3×30)+(2×
30)+(66+83.5+60)+(2×
34.3)+(22.5+30)+3× (3
×30)
845.1
现浇预应力连续箱
梁
钢箱梁
墩
U型
嵌岩桩
8
WS匝道桥
10.4
(21+4×21.5)
107
现浇普通钢筋混凝 土连续箱梁
花 瓶
—
嵌岩桩
9
NE匝道桥
~
9
21.3
2× (2×30)+(3×30)+(2 ×30)+(36.2+65+65)+(2
570.7
现浇预应力连续箱 梁
花 瓶
U型
嵌岩桩
编号
桥名
桥宽
孔数×跨径(n×m)
全长
上部结构
下部结构形式
×26)+(3×26)
钢箱梁
10
NW匝道桥
10.4
(32+45+31.5+31.5)
140
钢箱梁
嵌岩桩
其桥梁设计断面形式(以主线桥为例),结构新式见图1.1.1-2、3。
图1.1.1-2混凝土箱梁断面示意图图1.1.1-3钢箱梁断面示意图
道路工程设计概况
本段道路改造起止桩号为K3+800~K6+128.339,不含桥梁道路(主桥道路),隧道范围内主、辅道为新建,K3+800~K5+260与K5+720~K6+128.339地面交织段,为翻挖新建,两侧人行道及隔离
带为翻挖新建(互通立交引道路面)。主要实施内容为原路面拆除、道路土方路基及路面工程(不含隧道施工范围内)。其各区段的标准断面如图1.1.2-1~6所示。
图1.1.2-1K3+800与晓庄互通之间地面交织段标准横断面图
图1.1.2-2晓庄立交段标准横断面图
图1.1.2-3隧道3与晓庄互通之间地面交织段标准横断面图
3000
3000
2050
11000 25900 00 11000
2050
3000
3000
66000
图1.1.2-4隧道3南侧敞开段标准横断面图
图1.1.2-6隧道3与和燕路过江通道之间地面交织段标准横断面图
道路路面结构层如图1.1.2-7所示
路面类型
机动车快车道工程
机动车辅道工程
非机动车道
人行道
路 面 结 构 图
3
5
路面总厚度(cn)
72 69
50
24
图例
沥青玛蹄脂碎石SW-13(SBS改性)AC-13C 粘层泊 SUP-20沥青砼
透层油
二灰碑石
浙青封层
通水混凝士
水泥稳定碎石(4%)
级配砂砾
石灰稳定土(12%)
优质舒布洛克道板砖
图1.1.2-7道路路面结构层断面示意图
排水工程设计概况
1.1.3.1雨水工程设计
(1)地面道路雨水管道设计
本工程新设计雨水管径为D600~D2000,材质为钢筋混凝土,管道收集路面、桥面以及绿化带部分雨水后,就近排入已建好的雨水市政管网或河流。雨水主管道总共约3650m,混凝土雨水连接支管1450m,检查井127座。雨水进水井294座,其管道基础见图1.1.3-1所示。
图1.1.3-1管道180°基础示意图
(2)地面道路雨水箱涵设计
本工程新设计箱涵4道,均采用钢筋混凝土结构。箱涵收集雨水管道的雨水后,排入已有箱涵或就近河流。
4#箱涵位于K4+300附近,断面尺寸(净尺寸)3m×2m,总长度300m。
5#箱涵位于K4+400~K4+500段,断面尺寸(净尺寸)4m×2m,总长度450m。
6#箱涵位于K5+250~K5+500段,断面尺寸(净尺寸)8m×2.1m,总长度440m。
7#箱涵位于K5+950附近,断面尺寸(净尺寸)3.5m×1.5m,总长度60m。
(3)桥面排水设计
晓庄互通立交桥面上的雨水经桥面雨水收集系统收集后,进入地面砖砌收水井中,后经雨水连接管接入相邻的雨水井中,由地面雨水
图1.1.3-3钢梁排水立面图
1.1.3.2污水工程设计
本工程新设计污水管径为D400~D1000,其中管径D400~D500的管道为钢筋混凝土管,总长1830m,管径为DN600~DN1000的管道为球
市政高架快速路改造工程投标方案(1347页)(2024年修订版).docx
