基础设施配套项目投标方案
目录
第一章
编制依据
8
第二章
工程概况
12
第一节
工程建设概况一览表
13
第二节
设计概况
14
第一条
道路工程概况
14
第三节
项目主要施工条件
22
第一条
气候和水文
22
第二条
工程地质
23
第三条
区域现状
23
第四节
工程重点难点分析
24
第一条
施工重点、难点分析和保证措施
24
第三章
总体施工部署
32
第一节
项目管理组织
32
第一条
项目管理组织机构
32
第二条
项目管理人员及职责权限
34
第三条
项目机构职责
48
第二节
项目管理目标
52
第三节
施工区段的划分
53
第四章
施工进度计划
53
第五章
施工准备与资源配置计划
54
第一节
施工准备计划
54
第一条
技术准备
54
第二节
资源配置计划
69
第一条
劳动力配置计划
69
第三节
各项资源供应方式
75
第六章
主要施工方法
79
第一节
施工测量主要方法
79
第二节
道路工程主要施工方法
84
第一条
总体情况简介
84
第二条
路基施工
84
第三条
水泥稳定粒料基层施工
88
第四条
沥青面层施工
95
第五条
排水工程施工
102
第六条
道路附属设施施工
110
第七条
人行道路基施工
110
第八条
圆管涵工程施工
114
第九条
桥梁工程施工
118
第三节
1#泵站工程主要施工方法
155
第一条
总体情况简介
155
第二条
基坑支护施工
155
第三条
地基处理施工
166
第四条
泵站主体结构施工
167
第四节
综合管廊桁架工程主要施工方法
203
第一条
钻孔灌注桩施工
203
第二条
承台、拉梁、短柱及柱梁施工
204
第三条
钢桁架施工
204
第七章
各项管理计划
228
第一节
进度管理计划
228
第一条
确定施工进度控制点
228
第二条
施工进度管理组织机构和职责分工
229
第三条
周边环境协调措施
234
第二节
质量管理计划
234
第一条
施工质量分解目标
236
第二条
现场质量管理制度
240
第三条
质量保证措施
241
第三节
安全管理计划
245
第一条
安全保证体系
245
第二条
安全管理组织机构
245
第三条
安全管理权限及职责分工
246
第四节
职业健康安全重大危险源
252
第一条
重大危险源辨识
252
第二条
职业健康安全资源配置计划
253
第三条
安全保证措施
256
第五节
环境管理计划
259
第一条
环境管理目标
259
第二条
环境管理组织机构,明确环境管理职责和权限
260
第三条
环境保护资源配置计划
261
第四条
环境管理规章制度
261
第五条
环境保证措施
262
第六节
资源节约管理计划
263
第一条
施工成本目标
263
第二条
建立成本管理机构,明确成本管理职责和权限
264
第三条
施工成本控制措施
265
第七节
风险控制措施
268
第一条
项目风险因素
268
第二条
风险防范控制对策
269
第八节
信息化施工管理计划
270
第一条
项目信息化施工管理机构
270
第二条
项目各信息化管理机构成员的职责
270
第三条
施工总承包管理系统信息化保证措施
271
第九节
节能降耗管理措施
272
第十节
绿色施工管理计划
274
第一条
绿色施工管理组织结构
274
第二条
绿色施工管理职责
275
第十一节
现场治安保卫措施
275
第八章
新技术应用计划
276
第一节
新技术应用工作小组
276
第二节
新技术应用实施措施
277
第三节
新技术应用计划实施表
278
第九章
成品保护计划
278
第一节
成品保护组织机构和职责
278
第一条
成品保护的组织机构
278
第二条
成品保护的岗位职责
279
第二节
成品保护管理制度
281
第三节
各参建单位成品保护的责任划分
283
第四节
各分项工程成品保护措施
283
第一条
测量工程成品保护措施
283
第二条
管道工程成品保护措施
283
第三条
道路基层面层成品保护措施
284
第十章
施工平面布置管理计划
284
第一节
施工平面管理组织机构
284
第二节
施工现场平面管理措施
286
第一条
施工供水及排水管理措施
286
第二条
施工用电管理措施
286
第三条
现场料具管理措施
287
第四条
人员管理措施
288
第五条
关键区域出入管理措施
289
第六条
车辆出入管理措施
291
第七条
现场道路的管理措施
292
第十一章
总承包管理计划
292
第一节
总承包管理的方式及原则
292
第一条
总承包管理的方式
292
第二条
总承包管理的原则
294
第二节
对专业工程管理范围及服务承诺
296
第一条
管理范围
297
第二条
管理措施
298
第三条
服务承诺及保证措施
298
第三节
与业主、监理的配合措施
301
第一条
施工总承包的责任
301
第二条
施工总承包方与业主的配合原则及措施
302
第三条
施工总承包方与监理的配合原则及措施
303
第四节
项目部各项管理规定和管理流程
304
第一条
项目管理制度
304
第二条
文件控制
305
第三条
记录控制
307
第四条
监视和测量装置的管理规定
307
第五条
技术管理规定
308
第六条
文明施工CI形象创优管理规定
309
第七条
机具设备管理规定
310
第八条
材料管理规定
311
第九条
现场水电管理规定
313
第十条
穿插和配合施工管理规定
315
第十一条
竣工及验收管理规定
316
第十二条
回访保修管理规定
317
第十三条
施工总承包管理流程
318
编制依据
表1-1编制依据统计表
序号
类别
文件名称
编号
1
国家行政文
件
《中华人民共和国建筑法》
主席令第46号
2
《中华人民共和国环境保护法》
主席令第22号
3
《中华人民共和国安全生产法》
主席令第13号
4
《建设工程质量管理条例》
国务院令第279号
5
《建设工程安全管理条例》
国务院令第393号
6
《工程建设标准强制性条文》
7
地方行政文
件
《XX市市政工程文明施工管理规定》
8
《XX市城建工程竣工档案整理的基本要求及归
档内容》
9
《XX市施工现场管理有关文件和标准》
10
国家行业规
范
《城镇道路工程施工与质量验收规范》
CJJ1-2016
11
《沥青路面施工及验收规范》
GB50092-96
12
《公路沥青路面施工技术规范》
JTGF40-2004
13
《公路工程施工安全技术规范》
JTG F90-2015
14
《公路工程集料实验规程》
JTG E42-2005
15
《公路土工实验规程》
JTG E40-2007
16
《公路工程无机结合料稳定材料实验规程》
JTG E51-2009
17
《公路工程沥青及沥青混合料试验规程》
JTG E20-2011
18
《城市桥梁工程施工技术规范》
DBJ01-56-2001
19
《城市桥梁工程施工与质量验收规范》
CJJ2-2008
20
《公路路基路面现场测试规程》
JTG E60-2008
21
《建筑机械使用安全技术规程》
JGJ 33-2012
22
《建筑施工安全检查标准》
JGJ 59-2011
23
《建筑施工现场环境与卫生标准》
JGJ 146-2013
24
《道路交通标线质量要求和检测方法》
GB/T 16311-2009
25
《金属覆盖层钢铁制件热浸镀锌层技术要求及试验方法》
GB/T13912-2002
26
《园林绿化工程施工及验收规范》
(CJJ 82-2012)
27
《施工现场临时用电安全技术规范》
JGJ 46-2005
28
《给水排水管道工程施工及验收规范》
GB 50268-2008
29
《城市道路照明工程施工及验收规范》
CJJ892001
30
《工程测量规范》
GB 50026-2007
31
《混凝土结构工程施工质量验收规范》
GB 50204-2015
32
《城镇给水排水技术规范》
GB 50788-2012
33
《建筑工程绿色施工评价标准》
GB/T 50640-2010
34
《水工混凝土施工规范》
DL/T 5144-2015
35
《泵站施工规范》
SL234-1999
36
《水工混凝土钢筋施工规范》
DLT5169-2013
37
《水利泵站施工及验收规范》
GBT51033-2014
38
《钢筋焊接及验收规程》
JGJ18-2012
39
《建筑施工高处作业安全技术规范》
JGJ 80-2016
40
《建筑工程施工质量验收统一标准》
GB50300-2013
41
《建筑边坡工程技术规范》
GB50330-2013
42
《混凝土质量控制标准》
GB50164-2011
43
《建筑基坑工程监测技术规范》
GB50497-2009
44
《建筑地基基础工程施工质量验收规范》
GB50202-2018
45
《建筑桩基技术规范》
JGJ94-2008
46
《钢结构工程施工质量验收规范》
GB50205-2001
47
《钢结构焊接规范》
GB50661-2011
48
《钢结构施工质量验收规范》
GB50755-2017
49
《建筑防腐蚀工程施工规范》
GB50212-2014
50
《建筑防腐蚀工程施工质量验收规范》
GB50224-2018
51
地方规范标准
《XX市城市道路技术导致(试行)》
52
《XX市城市园林绿化技术导致(试行)》
53
《XX市城市道路检查井技术导致(试行)》
54
《XX市市政工程质量管理标准化指引(行为
篇)》
55
《XX市市政工程施工现场安全文明标准管理图集》
56
《市政排水管道工程及附属设施》
06MS201
57
合同
合同协议书、合同专用、通用条款
58
设计文件
XXXX基地发展区二期基础设施配套建设项目设计图纸
59
招投标文件
中标通知书、投标书及其附件
60
企业管理文
件
《中国建筑安全生产管理手册》
ZJQ00-GL-028-2010
61
《中国建筑项目管理手册》
2015年修订版
62
企业技术标
准
XX标准化手册
2015版
63
其他

工程概况
XXXX基地发展区二期基础设配套建设项目位于XX市XX镇,本工程拟配套项目包括道路5.7千米、综合管廊桁架5.1千米及设计排水量16立方米/秒的防洪泵站一座。

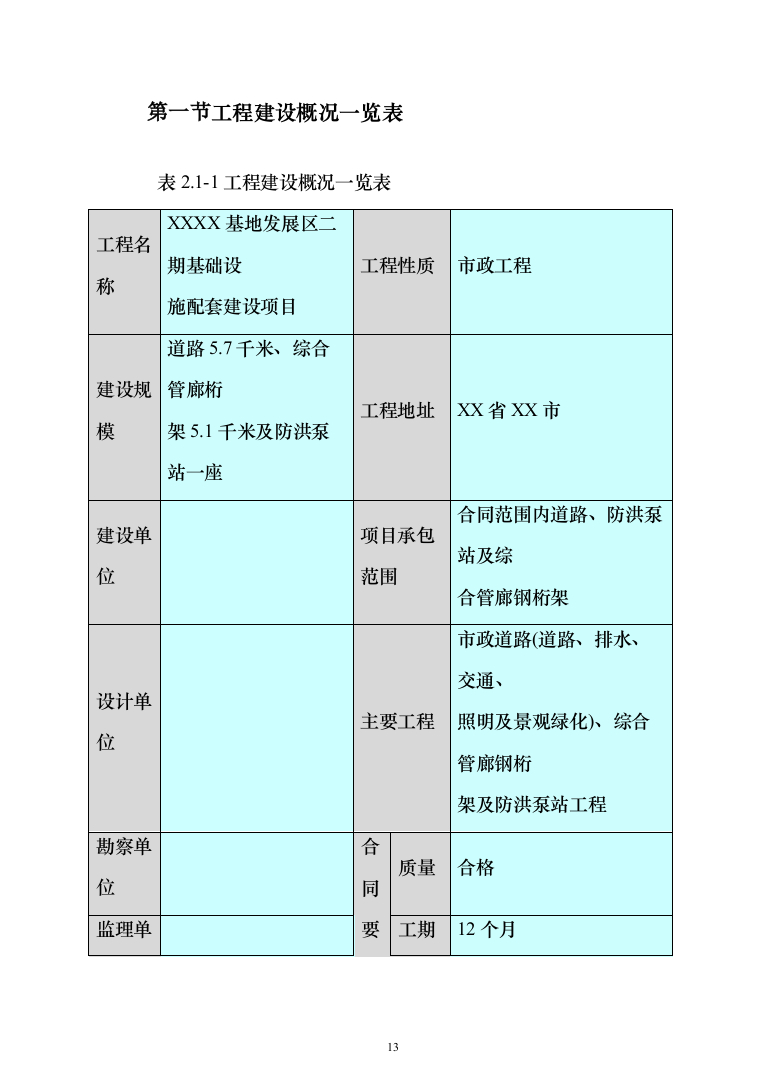

工程建设概况一览表
表2.1-1工程建设概况一览表
工程名称
XXXX基地发展区二期基础设
施配套建设项目
工程性质
市政工程
建设规模
道路5.7千米、综合管廊桁
架5.1千米及防洪泵站一座
工程地址
XX省XX市
建设单位
项目承包范围
合同范围内道路、防洪泵站及综
合管廊钢桁架
设计单位
主要工程
市政道路(道路、排水、交通
、
照明及景观绿化)、综合管廊钢桁
架及防洪泵站工程
勘察单位
合同
要求
质量
合格
监理单位
工期
12个月
总承包单位
XX
安全
轻伤频率控制在0.15%以内。责任事故死亡率为零,无重大工伤事故、火灾事故和恶性中毒事件
工程主要
功能或用
途
本工程为XX市XX镇基础配套工程,作为XX镇化工企业基础设施配套,对于
完善区域市政配套管线、发展化工园区起到至关重要作用。道路完善将有效
完善区域道路网络功能,有效缓解交通压力,提升区域整体形象。
设计概况
道路工程概况

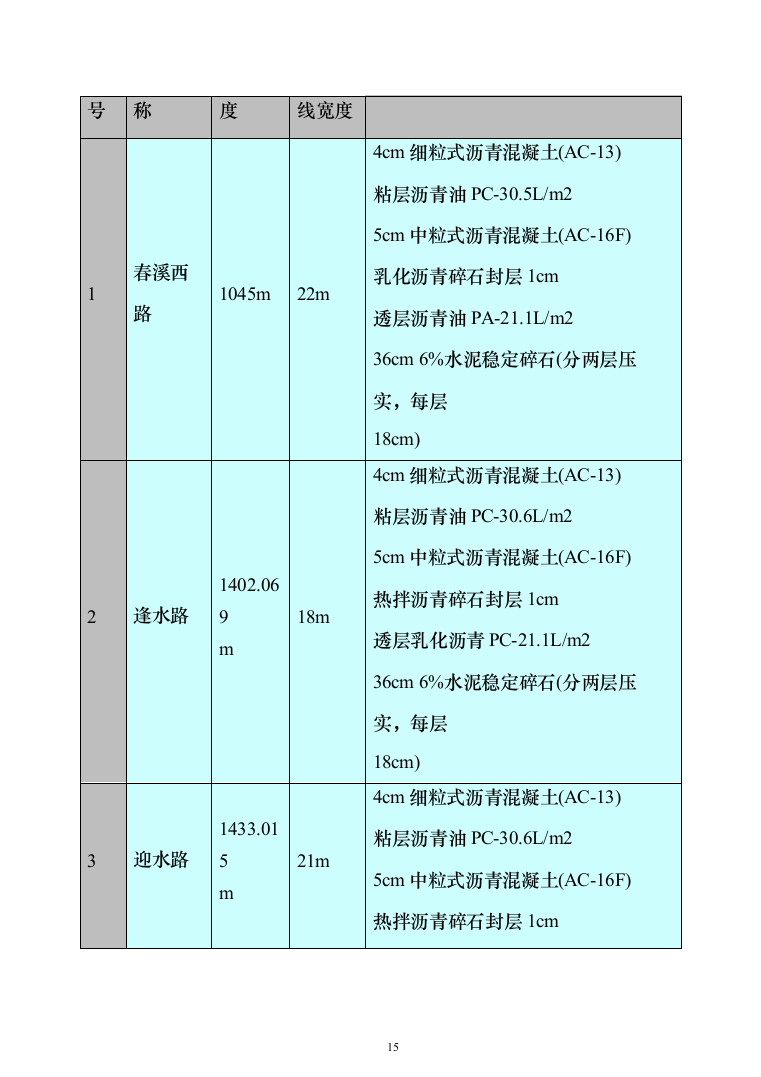

本工程道路为XX市XX镇基础配套工程,包含春溪西路、迎水路、逢水路、海津路和丽水西路共五条道路,总长度合计5.7km,包括道路、排水、交通、照明及景观绿化等内容。
2.2.1.1道路路面工程概况
表2.2.1.1-1道路工程概况
序号
道路名称
道路长度
道路红线宽度
道路结构层
1
春溪西路
1045m
22m
4cm细粒式沥青混凝土(AC-13)
粘层沥青油PC-30.5L/m2
5cm中粒式沥青混凝土(AC-16F)
乳化沥青碎石封层1cm
透层沥青油PA-21.1L/m2
36cm 6%水泥稳定碎石(分两层压实,每层
18cm)
2
逢水路
1402.069
m
18m
4cm细粒式沥青混凝土(AC-13)
粘层沥青油PC-30.6L/m2
5cm中粒式沥青混凝土(AC-16F)
热拌沥青碎石封层1cm
透层乳化沥青PC-21.1L/m2
36cm 6%水泥稳定碎石(分两层压实,每层
18cm)
3
迎水路
1433.015
m
21m
4cm细粒式沥青混凝土(AC-13)
粘层沥青油PC-30.6L/m2
5cm中粒式沥青混凝土(AC-16F)
热拌沥青碎石封层1cm
透层乳化沥青PC-21.1L/m2
36cm 6%水泥稳定碎石(分两层压实,每层
18cm)
4
海津路
1227.98m
26m
4cm细粒式沥青混凝土(AC-13C)
粘层沥青油PC-20.4L/m2
5cm中粒式沥青混凝土(AC-16C)
乳化沥青碎石封层1.0L/m2
透层乳化沥青PC-21.0L/m2
36cm 6%水泥稳定碎石(分两层压实,每层
18cm)
5
丽水西路
685.211m
26m
4cm细粒式沥青混凝土(AC-13C)
粘层沥青油PC-20.4L/m2
5cm中粒式沥青混凝土(AC-20C)
乳化沥青碎石封层PC-31cm
透层乳化沥青PC-21.0L/m2
36cm 6%水泥稳定碎石(分两层压实,每层
18cm)
2.2.1.2路基工程概况
结合当地工程经验及业主要求,路基工程填筑材料全部采用级配较好的石渣,施工时分层填筑,分层压实,最大松铺厚度不大于30cm,填筑至路床顶面最后一层的最小压实厚度不应小于15cm,结合地勘及当地经验,对道路范围内路基进行100cm厚石渣换填。
对线路经过虾塘、鱼塘、池塘等特殊路段时,采用清淤至持力层后回填块石的方式进行路基处理,并在迎水面码砌1m厚片石进行路基边坡防冲刷防护。
填方路基施工示意图(一)
挖方路基施工示意图(二)
特殊路段路基处理
2.2.1.3排水工程概况
道路工程排水设计包含雨水管道及污水管道工程,管网均位于道路绿化带内,根据现场排水需要,局部分支管道横穿道路,与既有市政管网连接,主要目的为解决化工园区内企业及居民污水的收集排放和新修路的道路排水。
污水管道均采用HDPE双壁波纹管及钢带增强(PE)聚乙烯螺旋波纹管,接口采用承插接口,橡胶圈密封,检查井钢筋混凝土预制检查井。雨水管道DN600以下均采用HDPE双壁波纹管,DN600以上采用Ⅱ级钢筋混凝土管,接口采用承插接口,橡胶圈密封,检查井为砖砌检查井。管道基础均采用砂石基础,管顶500mm以内采用中粗砂、碎石等材料回填,具体可根据当地材料市场实际情况进行选择调整。
2.2.1.4交通工程概况
道路交通安全和管理设施包括标志标线、交通标志2部分,交通标志、标线主要目的用来实施交通管理,以弥补警力不足,确保道路的交通安全与畅通。交通标志、标线设置依据工程可行性技术标准,参照《城市道路交通标志和标线设置规范》(GB51038-2015)中有关规定执行。
1.交通标线
交通标线主要是布置在道路的车道分界线,车道边缘线及地面道路的渠化线、人行横道线、停车线、导向箭头等,本项目全线标线采用热熔型反光涂料,热熔型涂料的厚度应为2.0mm以上,涂料中应添加适量的增塑剂,以免过早、过快开裂。
2.交通标志
交通标志是设置在道路及沿线道路给予交通车辆行驶以警告、警令、指示、导向等内容,标志底版反光膜采用ⅢI类反光膜(高强级),标志结构设计抗风应满足相关规范的要求。标志板背面焊接滑动铝槽,标志与标志立柱通过钢带式万能夹牢固连接。标志杆结构采用普通碳素结构钢(Q235)钢管制作,并作热镀锌处理,在焊接时保证焊缝质量,并应进行有效的打毛刺和修磨工作,热镀锌应保证锌层的厚度和均匀性。
2.2.1.5景观工程概况
景观绿化主要结合当地常规适应性植被及业主要求,综合考虑规划路侧绿带宽度内植物衔接与配置,突出园区道路特色。
因本工程处于盐碱地范围,施工前须进行绿化排碱作业,换填不小于1.5m深度的种植土,并铺设土工布、疏水材料、排碱管井等措施确保绿化存活率。
2.2.1.6照明工程概况
路灯安装于道路两侧设施带,具体灯杆安装位置根据给定桩号施工,如遇障碍物影响,可适当考虑移动灯杆位置,拟移动位置与原定位置误差不超过2m,正常路段灯具采用单挑路灯,安装100WLED灯,灯具安装高度分10m和14m两种,悬臂长1.5m,双侧布置。平均照度不低于10lux,总均匀度要求达到0.3以上,功率密度不超过0.55W/m2,防护等级达到IP65,达到城市道路照明标准要求。
路灯灯杆设置在设施带内,灯杆基础中心与路沿石距离外沿0.50m,均采用钢筋混凝土灯杆基础,基础上设有与灯杆连接的法兰盘。路灯灯杆为钢杆,材料采用Q325钢材,杆下底直径190mm,顶口直径60mm,壁厚≥3.75mm,灯杆表面均采用热浸(镀)锌+喷塑的防腐工艺,镀锌厚度≥65um;灯杆电器门采用等离子切割,门与杆之间的缝隙不超过1mm,具有良好的防水性、防盗性,门上边缘不加小盖板,开门处不焊接凸台,电器门采用不锈钢螺栓。受力要求抗35m/s风力。灯杆均采用法兰与基础相连接。
电缆选用YJLV4×35+1×16交联聚乙烯绝缘聚氯乙烯护套电力电缆。电缆采用穿保护管埋地方式敷设,穿直径100PE保护管,埋置深度0.7m,过路穿G100热镀锌钢管,埋置深度1m,路灯管沿路缘石外侧边沿敷设,电缆埋地敷设中心位置距路缘石0.3m。与路灯线路共同敷设直径100PE保护管。为方便穿缆设接线井,电缆过道路时保护钢管两端伸出路基0.5m,在保护管两端各做一个过路工作井。保护管中,电缆不得有接头。所有电缆接头进行防潮处理后加热缩套管密封封装。灯杆至灯具的配线采用RVV-450/7503x2.5一对一的方式连接至灯具。
本工程采用TN-S接地系统,与供电电缆中的接地线及每支灯杆杆体可靠连接。在每个地面灯基础坑内打一重复接地极,并与接地线可靠连接。接地极采用∠5×50×50×2500热镀锌角钢,接地极与杆体做可靠连接,接地电阻小于4欧姆为止。
电缆线应在路灯线路末端处做重复接地,接地电阻要求不大于10欧。重复接地的人工接地极采用∠50*50*5,L=2.5米镀锌角钢,接地线采用25*4镀锌扁钢。接地极垂直埋设,埋深为顶端距地面0.7米,接地极间距为5米。
箱变大小及位置按业主需求进行灵活设置。
2.2.1.7道路附属工程概况
1.路缘石
本项目路缘石长度均100cm,采用立缘石(100cm*20cm*30cm)和平缘石(100cm*10cm*20cm)二种规格,路缘石路缘石采用芝麻灰花岗岩石材,石材石质应一致,无裂纹和风化等现象。路缘石的放射性水平应满足放射性比活度CeRa≤1000Bq/kg镭当量浓度要求。
2.人行道铺装
人行道铺装采用6cm厚的荷兰砖+3cm厚1:3水泥砂浆找平层+10cm厚C20普通混凝土结构,厚度合计19cm。
项目主要施工条件
气候和水文
XX地区属华北暖温带沿海湿润季风区大陆性气候。受海洋环境的影响,空气湿润,气候温和,具有冬暖夏凉、春温秋爽、春迟、冬长的气候特点。年均气温12.3℃,最高温度38.9℃(2002年7月15日),最低温度-16℃(1931年1月10日),历年平均相对湿度74%。春夏多东南风,秋冬多西北风,年均风速5.30米/秒,瞬间最大风速44.20米/秒。年均受台风侵袭或台风外围的影响达13次;年均降雨量711.20毫米,最大1272.70毫米,最小347.40毫米;降雨量年内分配不均,73%集中于6~9月份,且多集中在几次暴雨中。冬季降雪较少,年平均降雪日10天,日最大降雪量230毫米。海雾频繁是XX地区一大特点,以夏季最盛,东南风产生的雾最多,年均雾日43.4天,年均结冰日82天,场地土的标准冻结深度为0.5米。
稳定水位埋深0.00~2.82m,平均1.94m;水位标高0.92
1.89m,平均1.62m;地下水位年变化幅度约为1.00m。近3~5年最高水位标高为2.50m,历史最高水位标高为3.00m,抗浮设计水位标高按3.00m考虑。通过调查,附近没有影响地下水的污染源。
工程地质
本区构造以断裂构造为主,自第三纪以来,区内以整体性较稳定的断块隆起为主,上升幅度不大。第四系松散沉积层,则较集中堆积于东南平原和西南洼地,约占全市总面积的60.8%。沉积物厚度一般在30米左右,北胶莱河下游,XX镇海相沉积达70米以上,全市可分平北台隆,平南凹陷,平西穹折,场地揭露地层主要以素填土、粉土及砂土为主。
区域现状
1.道路现状
施工区域紧邻化工园区已有道路,通过施工场地内修筑临时便道与既有道路顺接的方式,具备良好的大型机械及运输车辆通行条件。
2.临水、临电
现场临水根据各分项工程位置情况采用配备专用水车供水和就近接入市政管网相结合的方式解决临时供水问题
临电根据实际情况,采用自备发电机解决供电问题。3.砂石料项目所处地区有碎石生产厂家、砂料场水稳及沥青生产厂家,可满足本工程所需水泥稳定碎石、混凝土及沥青混凝土的稳定供应。
4.施工通讯
沿线公共通讯设施发达,施工区域全部处于无线通讯网络覆盖之下,施工中可采用对讲机和移动电话相结合的方法实现快捷联络。
工程重点难点分析
施工重点、难点分析和保证措施
1、施工管理重点、难点分析及保证措施
根据工程特点和我公司在类似项目的施工管理经验,我们认为本工程应重点抓好表2.4.1-1所列七个方面的施工管理工作。
表2.4.1-1施工管理重点、难点分析及保证措施
序号
重点、难点
重点、难点分析
保证措施
1
工期管理
本工程工期较为紧张,材料料源及运输、设备故障、和其它突发事件
等都会造成工期延误。
进场后优化方案,对具备施工面的提前穿插
施工。施工过程中,积极运用计算机信息化
辅助管理手段,通过加大资源投入,对各种
资源需求、材料及机械设备等生产要素的配
置,实行动态管理。
序号
重点、难点
重点、难点分析
保证措施
2
地下管线
由于历史原因不能确定
具体位置等因素导致协调及施工难度大。
(1)建立以项目经理为组长,项目生产经
理、技术负责人为副组长,项目各部门为组
员的管线保护协调小组,施工前,联系相关
部门,对相应部位地下管线进行调查,必要时进行勘探。
(2)积极配合相关部门进行现场管线情况
核查,摸排明晰管线类型、产权单位、数量、走向、埋深等因素并制定保护方案,并报相关产权单位审批。对施工区域不予使用的经允许予以截断,其他继续使用的采取保护措
施。
(3)道路及景观工程开挖施工时,对管线
不明晰的区段先采取人工开挖探沟试探,发
现无管线后再进行机械开挖。不定期请监理
和当地相关管理部门对管线监测检查。
(4)积极采用高科技手段辅助管线的摸排
探查工作,提高施工作业效率和质量。
(5)加强施工过程中对管线的监测,并制
定应急预案,一旦发生管线位移过大等情况
立即启动应急预案。
序号
重点、难点
重点、难点分析
保证措施
3
项目管理
本工程分专业施工项
多,施工时间短、任务
重,同时分阶段分专业穿插施工及投入使用,对连续施工、成品保护
管理难度大,特别是协
调部分垄断企业管线的
施工难度较大。
(1)严格执行总进度计划,对关键节点工
期重点监控。
(2)将进场分包队伍统一纳入项目部管理
范畴,并要求分包计划必须符合总进度计划
节点要求。
(3)通过业主统一协调垄断企业的管线进
场及完工时间按总计划节点时间执行。
4
设计管理
本工程为EPC承包,设
计院家数多,协调难度
大,同时施工图的设计
须在工程项目起始阶段
完成全部设计细节,但
设计方对现场设计情况
了解有局限,往往造成
施工图设计和现场实际
情况有很大差距,在工
程进展的过程中就得不
断变更,这样就无法保
证工期和造价。
及时有效的与设计单位沟通,根据现场实际
情况,对工程设计提出必要的建设性建议
,
利于图纸设计达到最优,减少变更数量。
序号
重点、难点
重点、难点分析
保证措施
5
冬雨季施工是本工程重点
1)根据我方编制进
度计划安排,道路工程
的水泥稳定碎石、沥青
混凝土摊铺、混凝土分
项工程工期处于冬季时
节,怎么样组织好施工
是确保质量的关键。
2)基坑开挖、排水
工程,经历雨季、冬季
时段,合理组织施工
,
采取有效措施是保证基
坑安全、减少工期影响
的关键。
1)有针对性编制雨季、冬期施工方案
,
按照方案要求成立领导小组,准备物资材
料。
2)合理安排工期,路面工程、混凝土工
程、基坑开挖及排水施工尽量避开雨季和冬
期施工。
3)提前采购冬雨季材料,时时关注天气
预报,设专人进行每日汇报。
4)做好基坑监控和监测,基坑远离上口
设置排水沟,防止地表水流入基坑;雨季在
基坑内设置集水坑和排水沟,随时抽取坑内积水。
5)冬期做好保温和测温措施,保证混凝
土的施工质量。
序号
重点、难点
重点、难点分析
保证措施
6
钻孔桩施工
根据地勘报告和当地工
程经验,砂土地层桩基
施工过程和成孔后极易
坍塌,给成桩质量带来
极大风险,怎样合理选
择钻孔机械、优化、压
缩工序施工间歇时间是
确保钻孔桩质量的关
键。
1)根据地质情况,编制有针对性的钻孔
桩施工方案。
2)选择适用的钻孔机械,加强钻机操作
人员技术教育培训工作,注重造浆质量,特
别是钻孔过程中保持合理的钻进速度,钻杆
不得触碰扰动孔壁。
3)强化现场管理,加强工序控制,合理缩短工序衔接时间,确保混凝土第一时间浇
筑成型。
序号
重点、难点
重点、难点分析
保证措施
7
钢桁架吊
装及焊接
高空作业的人员安全和桁架的焊接质量控制。
1)钢桁架元件进场时,要按照图纸检查
其尺寸、螺孔位置、镀锌涂层厚度等,将其摆放在合理位置。
2)立钢桁架时要严格控制钢桁架的标
高、轴线位置及垂直度,安装时严禁气割扩
孔。待钢桁架校正垂直度完毕后,及时紧固
螺栓,紧固次序从中间开始,对称向两边进
行,紧固程度检查方法:用小锤敲击螺栓
,
有嗡嗡声为未紧固好,发出沉闷声为已紧固
好。
3)悬空作业所用的索具、脚手架、吊笼
、
平台等设备,均需经过技术鉴定或验证方可
使用,悬空作业人员佩戴好安全带。
4)加强技术交底的教育培训工作,安排
专人负责钢桁架焊接质量控制管理工作,及
时检测,做到早发现、早整改,早落实的闭
环管理。
总体施工部署
项目管理组织
项目管理组织机构
本工程施工总承包成立以项目经理为首、由项目技术负责人等人员组成的“XXXX基地发展区二期基础设施配套建设项目”项目管理班子,代表公司实施总承包施工管理、组织、策划和实施项目的一切管理行为。项目部全面履行与业主签订的合同,严格按照《XX标准化管理手册》来运作,对工程施工进行综合的管理、组织、协调和控制,确保完成本工程的各项管理目标,实现对业主的承诺。
施工总承包项目部人员配置如表3.1.1-1所列。
表3.1.1-1总承包项目部管理人员配备表
序号
部门名称
岗位名称
人员配备
备注
1
项目工
项目领
导层
项目经理
1
技术负责人、项目
生产经理
1
2
技术部
技术工程师
1
程总承包管理层
测量工程师
1
试验工程师
1
质检工程师
1
3
工程部
路桥工程师
1
4
安环部
安全工程师
1
5
商务部
合约工程师
1
6
物资部
材料工程师
1
项目管理人员及职责权限
表3.1.2-1项目管理人员及职责权限表
序号
职务
姓名
职责和权限
1
项目
经理
XX
(1)遵守国家、行业和地方有关法律、法规、标准、规范
,
维护企业的合法权益。
(2)组织贯彻实施企业管理标准、技术标准和各项规章制
度。
(3)明确项目的质量、职业健康安全、环境管理、成本控
制等管理目标,并分解到各相关岗位,实现《项目管理责
任书》中规定的各项工作目标。
(4)明确人员职责和权限,有效管理项目团队,合理配置
和使用项目资源,科学实施项目
