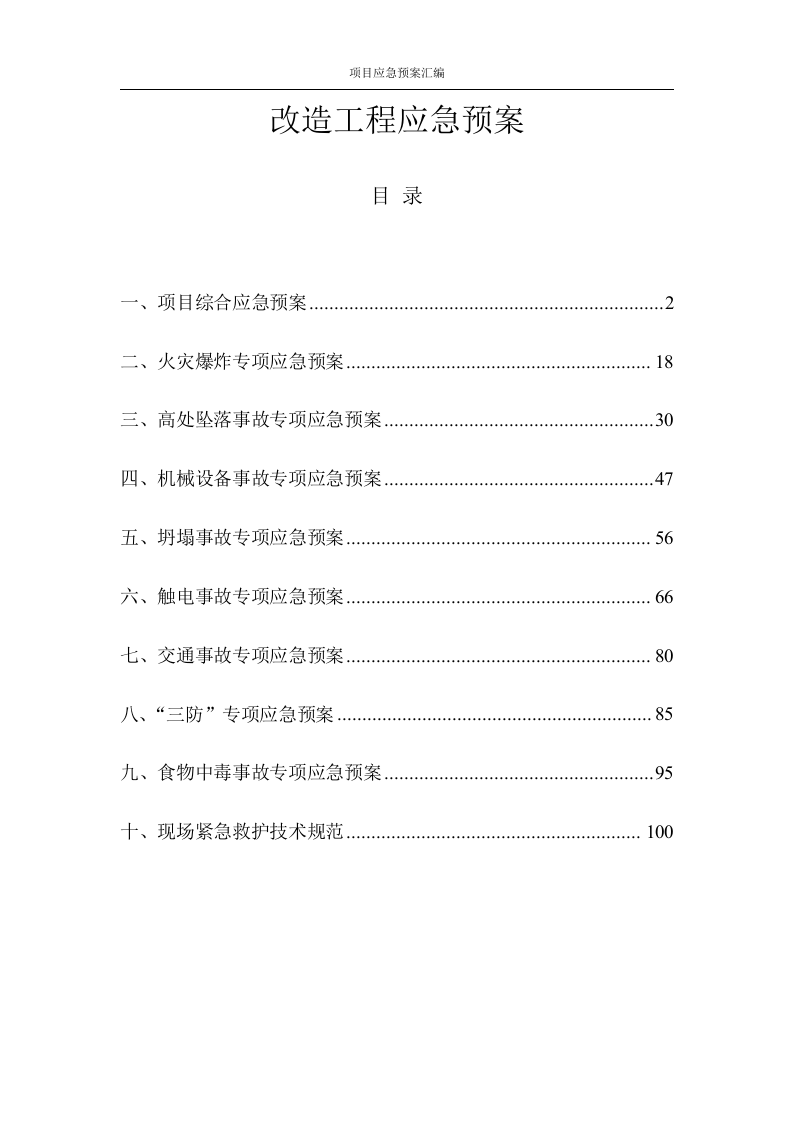

改造工程应急预案
目
录
一、项目综合应急预案
2
二、火灾爆炸专项应急预案
18
三、高处坠落事故专项应急预案
30
四、机械设备事故专项应急预案
47
五、坍塌事故专项应急预案
56
六、触电事故专项应急预案
66
七、交通事故专项应急预案
80
八、“三防”专项应急预案
85
九、食物中毒事故专项应急预案
95
十
、现场紧急救护技术规范
100
一、项目综合应急预案
1
目的
为提高本项目保障生产经营安全和处置突发事件的能力,最大限度地预防和减少突发事件及其造成的损害,保障员工的生命健康安全,规范应急预案管理,根据公司应急制度,特制定本项目综合预案。
2
编制依据
AQ/T9002-2006
生产经营单位安全生产事故应急预案编制导则
转发电监会
关于印发《电力突发事件应急应急演练导则(试行)》等文件的通知
电力企业综合应急预案编制导则(试行)
3
适用范围
本预案指导
本现场
项目部的突发事件应对工作。
4
术语与定义
4.1
突发事件
指突然发生,造成或者可能造成人员伤亡、电力设备损坏、环境破坏等危及电力企业、社会公共安全稳定,需要采取应急处置措施予以应对的紧急事件。
4.2
应急预案
指针对可能发生的各类突发事件,为迅速、有序地开展应急行动而预先制定的行动方案。

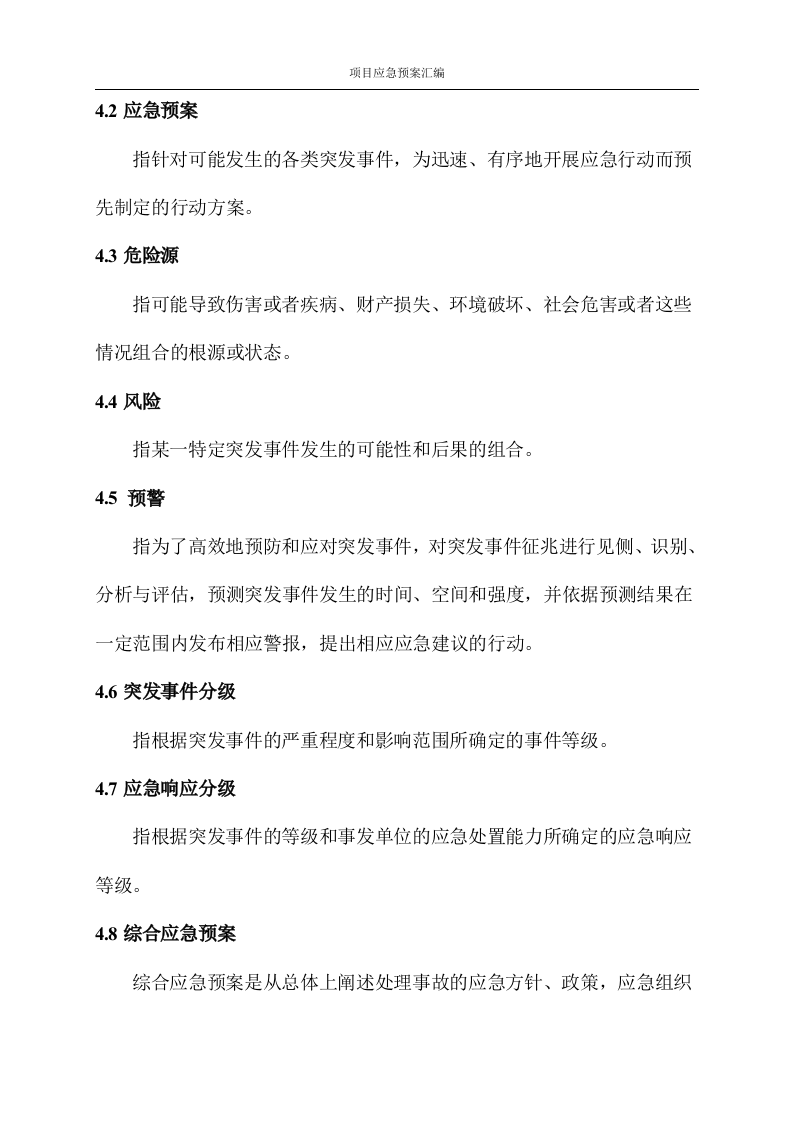

4.3
危险源
指可能导致伤害或者疾病、财产损失、环境破坏、社会危害或者这些情况组合的根源或状态。
4.4
风险
指某一特定突发事件发生的可能性和后果的组合。
4.5
预警
指为了高效地预防和应对突发事件,对突发事件征兆
进行见
侧、识别、分析与评估,预测突发事件发生的时间、空间和强度,并依据预测结果在一定范围内发布相应警报,提出相应应急建议的行动。
4.6
突发事件分级
指根据突发事件的严重程度和影响范围所确定的事件等级。
4.7
应急响应分级
指根据突发事件的等级和事发单位的应急处置能力所确定的应急响应等级。
4.8

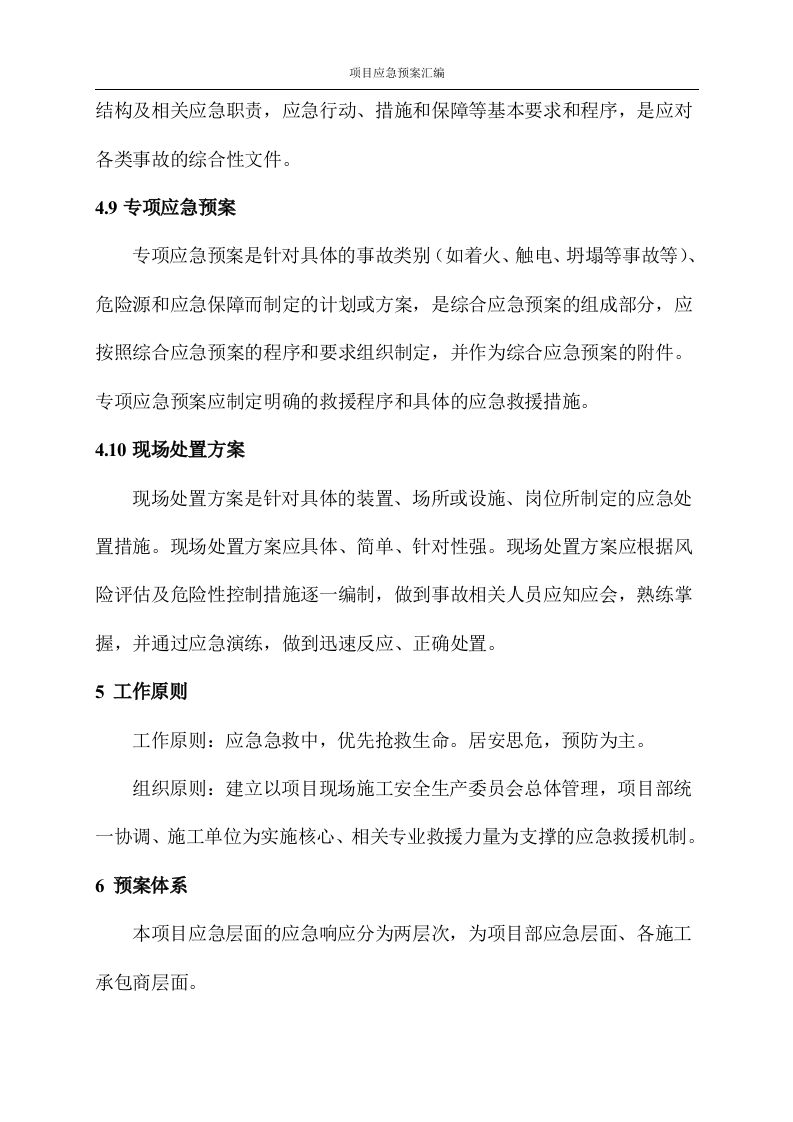

综合应急预案
综合应急预案是从总体上阐述处理事故的应急方针、政策,应急组织
结构及相关应急职责,应急行动、措施和保障等基本要求和程序,是应对各类事故的综合性文件。
4.9
专项应急预案
专项应急预案是针对具体的事故类别(如着火、触电、坍塌等事故等)、危险源和应急保障而制定的计划或方案,是综合应急预案的组成部分,应按照综合应急预案的程序和要求组织制定,并作为综合应急预案的附件。专项应急预案应制定明确的救援程序和具体的应急救援措施。
4.10
现场处置方案
现场处置方案是针对具体的装置、场所或设施、岗位所制定的应急处置措施。现场处置方案应具体、简单、针对性强。现场处置方案应根据风险评估及危险性控制措施逐一编制,做到事故相关人员应知应会,熟练掌握,并通过应急演练,做到迅速反应、正确处置。
5
工作原则
工作原则:应急急救中,优先抢救生命。居安思危,预防为主。
组织原则:建立以项目现场施工安全生产委员会总体管理,项目部统一协调、施工单位为实施核心、相关专业救援力量为支撑的应急救援机制。
6

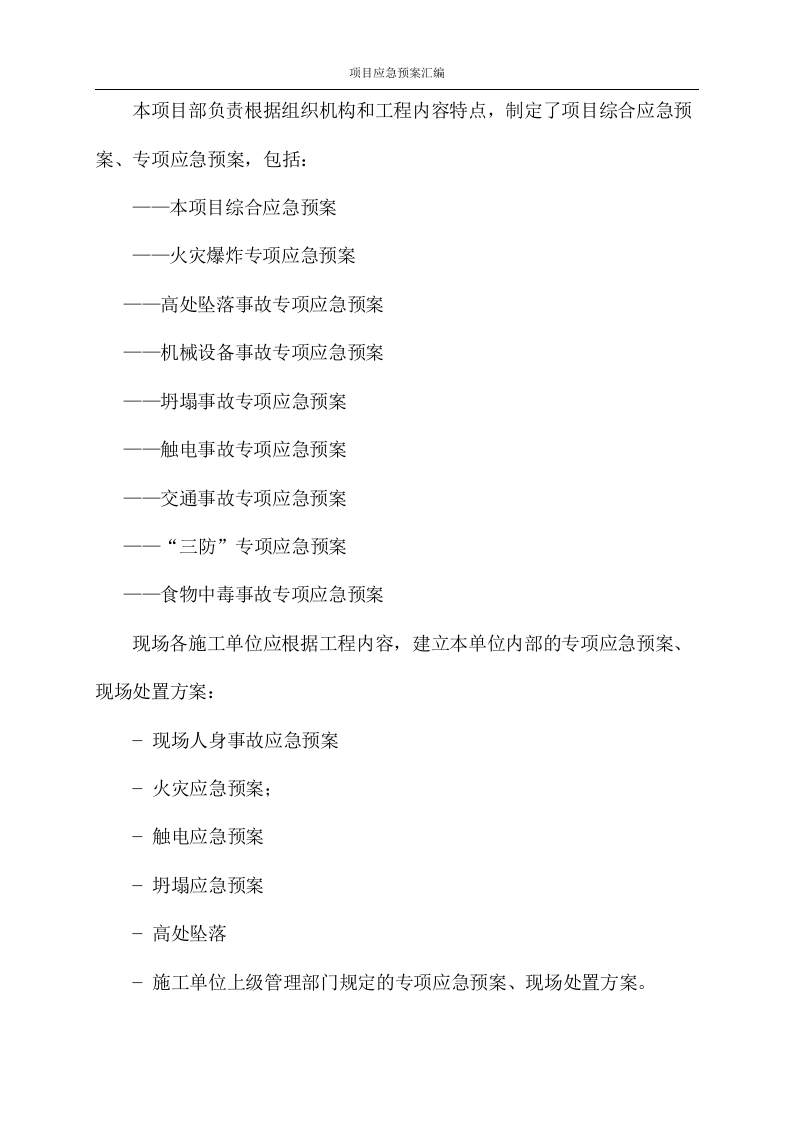

预案体系
本项目应急层面的应急响应分为两层次,为项目部应急层面、各施工承包商层面。
本项目部负责根据组织机构和工程内容特点,制定了项目综合应急预案、专项应急预案,包括:
——本项目综合应急预案
——
火灾爆炸专项应急预案
——高处坠落事故专项应急预案
——机械设备事故专项应急预案
——坍塌事故专项应急预案
——触电事故专项应急预案
——交通事故专项应急预案
——“三防”专项应急预案
——食物中毒事故专项应急预案
现场各施工单位应根据工程内容,建立本单位内部的专项应急预案、
现场处置方案
:
−
现场人身事故应急预案
−
火灾应急预案;
−
触电应急预案
−
坍塌应急预案
−
高处坠落
−
施工单位上级管理部门规定的专项应急预案、现场处置方案。
各现场施工单位应根据现场施工具体情况,编制现场应急处置方案或应急措施,与专项应急方案一起构成完善的应急预案体系。
7

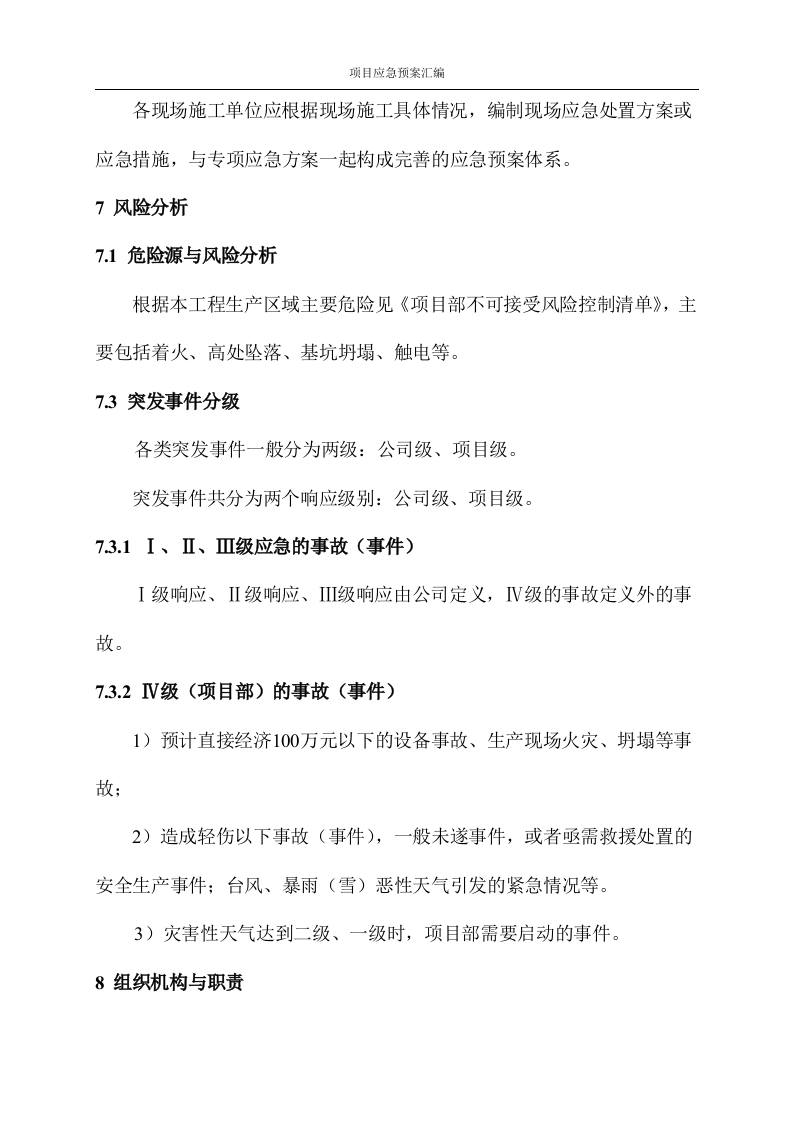

风险分析
7.1
危险源与风险分析
根据本工程生产区域主要危险见《项目部不可接受风险控制清单》,主要包括着火、高处坠落、基坑坍塌、触电等。
7.3
突发事件分级
各类突发事件一般分为两级:公司级、
项目级。
突发事件共分为两个响应级别:公司级、项目级。
7.3.1
Ⅰ、Ⅱ、Ⅲ级应急的事故(事件)
Ⅰ级响应、Ⅱ级响应、Ⅲ级响应由公司定义,Ⅳ级的事故定义外的事故。
7.3.2
Ⅳ级(项目部)的事故(事件)
1
)预计直接经济
100
万元以下的设备事故、生产现场火灾、坍塌等事故;
2
)造成轻伤以下事故(事件),一般未遂事件,或者亟需救援处置的安全生产事件;台风、暴雨(雪)恶性天气引发的紧急情况等。
3
)灾害性天气达到二级、一级时,项目
部需要
启动的事件。
8
组织机构与职责
8.1

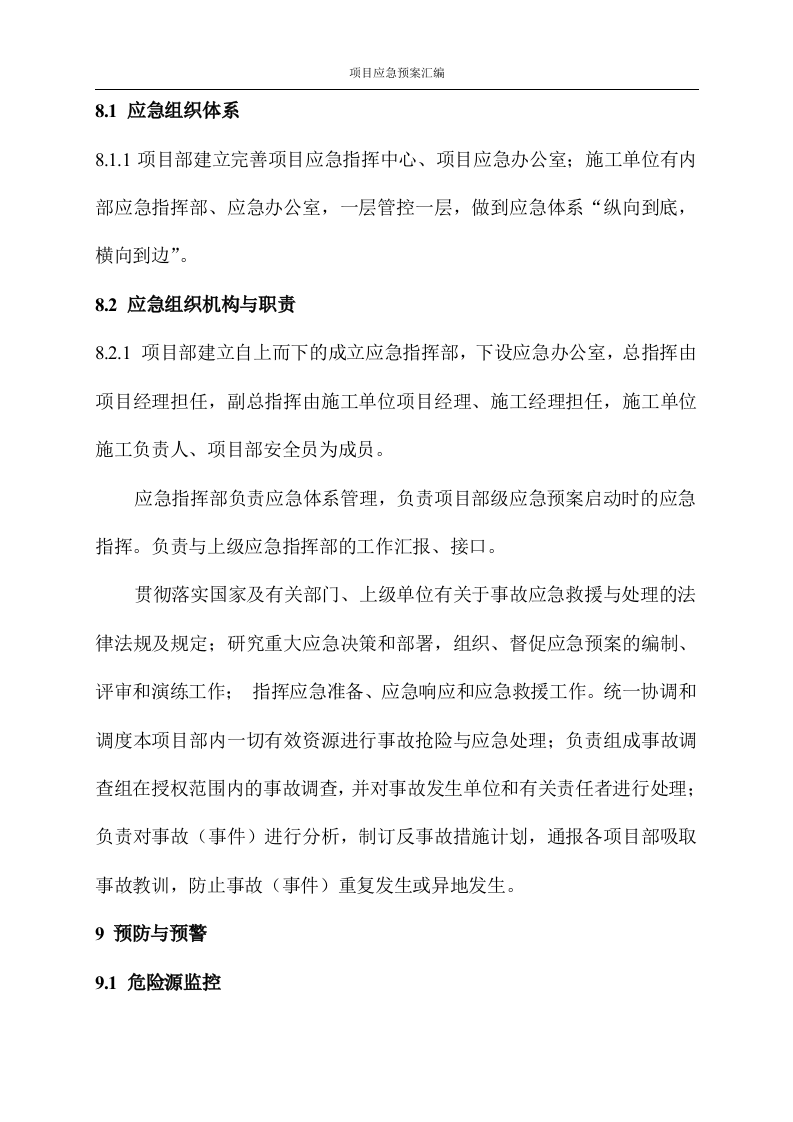

应急组织体系
8.1.1
项目部建立完善项目应急指挥中心、项目应急办公室;施工单位有内部应急指挥部、应急办公室,一层管控一层,做到应急体系“纵向到底,横向到边”。
8.2
应急组织机构与职责
8.2.1
项目部建立自上而下的成立应急指挥部,下设应急办公室,总指挥由项目经理担任,副总指挥由施工单位项目经理、施工经理担任,施工单位施工负责人、项目部安全员为成员。
应急指挥部负责应急体系管理,负责项目部级应急预案启动时的应急指挥。负责与上级应急指挥部的工作汇报、接口。
贯彻落实国家及有关部门、上级单位有关于事故应急救援与处理的法律法规及规定;研究重大应急决策和部署,组织、督促应急预案的编制、评审和演练工作;
指挥应急准备、应急响应和应急救援工作。统一协调和调度本项目部内一切有效资源进行事故抢险与应急处理;负责组成事故调查组在授权范围内的事故调查,并对事故发生单位和有关责任者进行处理;负责对事故(事件)进行分析,制订反事故措施计划,通报
各项目部吸取
事故教训,防止事故(事件)重复发生或异地发生。
9
预防与预警

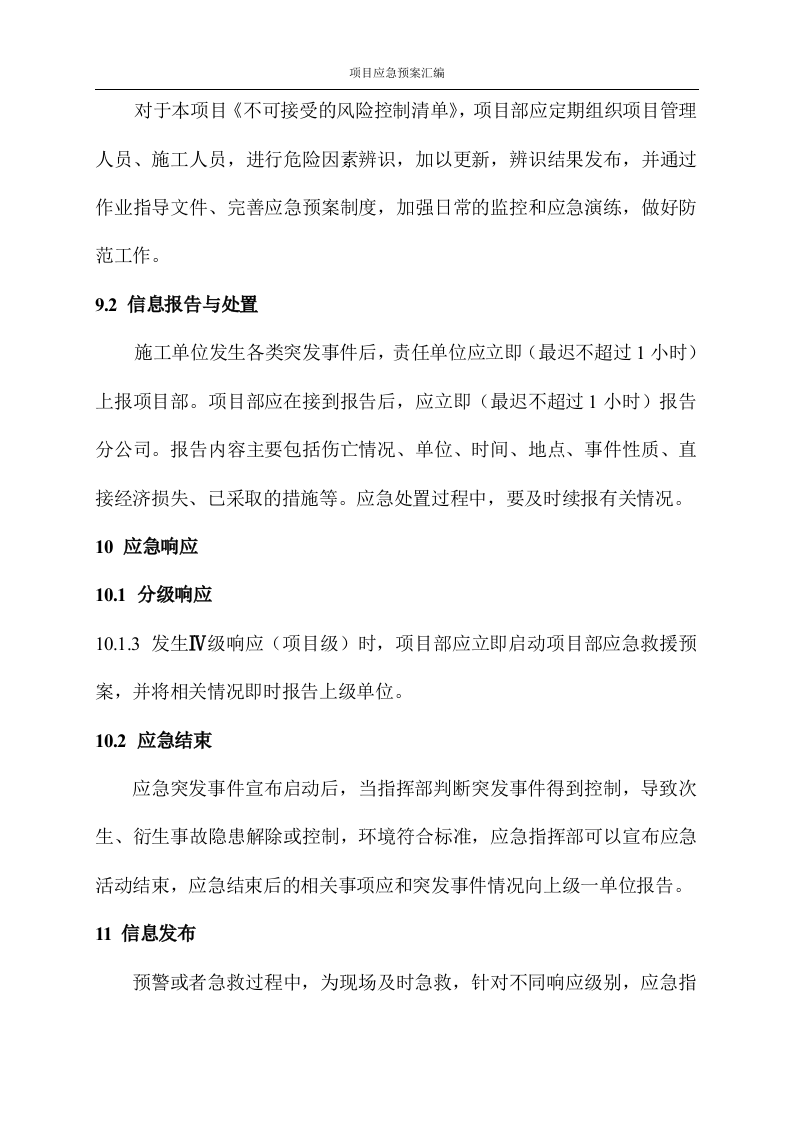

9.1
危险源监控
对于本项目《不可接受的风险控制清单》,项目
部应定期组织项目管理人员、施工人员
,进行危险因素辨识,加以更新,辨识结果发布,并通过作业指导文件、完善应急预案制度,加强日常的监控和应急演练,做好防范工作。
9.2
信息报告与处置
施工单位发生各类突发事件后,责任单位应立即(最迟不超过
1
小时)上报项目部。项目部应在接到报告后,应立即(最迟不超过
1
小时)报告分公司。报告内容主要包括伤亡情况、单位、时间、地点、事件性质、直接经济损失、已采取的措施等。应急处置过程中,要及时续报有关情况。
10
应急响应
10.1
分级响应
10.1.3
发生
Ⅳ
级响应(项目级)时,项目部应立即启动项目部应急救援预案,并将相关情况即时报告上级单位。
10.2
应急结束
应急突发事件宣布启动后,当指挥部判断突发事件得到控制,导致次生、衍生事故隐患解除或控制,环境符合标准,应急指挥部可以宣布应急活动结束,应急结束后的相关事项应和突发事件情况向上级一单位报告。
11

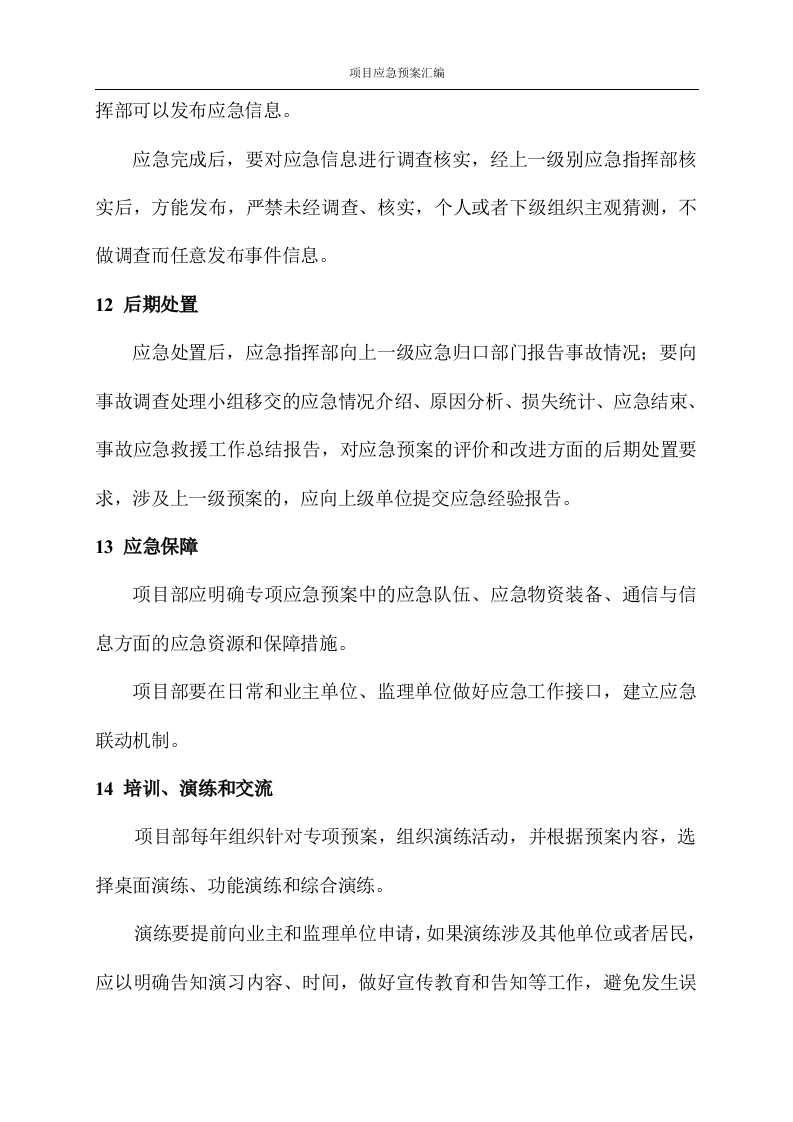

信息发布
预警或者急救过程中,为现场及时急救,针对
不同响应
级别,应急指
挥部可以发布应急信息。
应急完成后,要对应急信息进行调查核实,经上一级别应急指挥部核实后,方能发布,严禁未经调查、核实,个人或者下级组织主观猜测,不做调查而任意发布事件信息。
12
后期处置
应急处置后,应急指挥部向上一级应急归口部门报告事故情况;要向事故调查处理小组移交的应急情况介绍、原因分析、损失统计、应急结束、事故应急救援工作总结报告,对应急预案的评价和改进方面的后期处置要求,涉及上一级预案的,应向上级单位提交应急经验报告。
13
应急保障
项目部应明确专项应急预案中的应急队伍、应急物资装备、通信与信息方面的应急资源和保障措施。
项目部要在日常和业主单位、监理单位做好应急工作接口,建立应急联动机制。
14
培训、演练和交流
项目部每年组织针对专项预案,组织演练活动,并根据预案内容,选择桌面演练、功能演练和综合演练。
演练要提前向业主和监理单位申请,如果演练涉及其他单位或者居民,应以明确告知演习内容、时间,做好宣传教育和告知等工作,避免发生误
会。

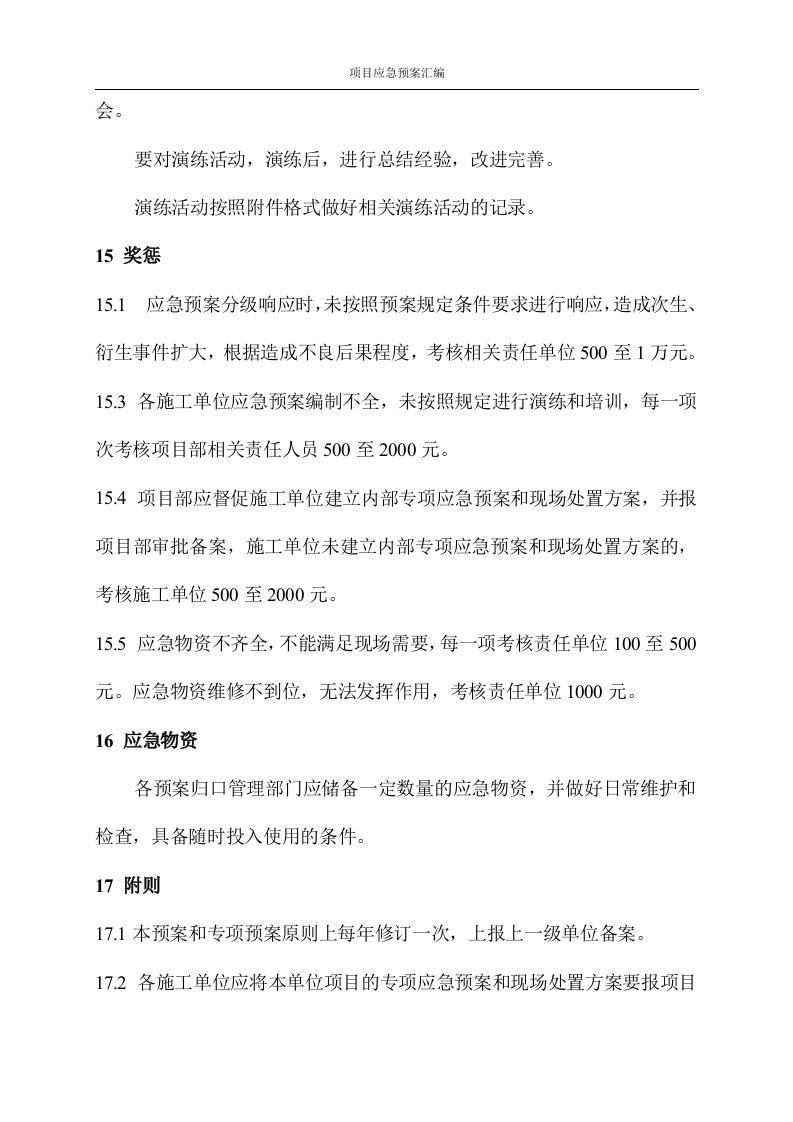

要对演练活动,演练后,进行总结经验,改进完善。
演练活动按照附件格式做好相关演练活动的记录。
15
奖惩
15.1
应急预案分级响应时,未按照预案规定条件要求进行响应,造成次生、衍生事件扩大,根据造成不良后果程度,考核相关责任单位
500
至
1
万元。
15.3
各施工单位应急预案编制不全,未按照规定进行演练和培训,每一项次考核项目部相关责任人员
500
至
2000
元。
15.4
项目部应督促施工单位建立内部专项应急预案和现场处置方案,并
报项目
部审批备案,施工单位未建立内部专项应急预案和现场处置方案的,考核施工单位
500
至
2000
元。
15.5
应急物资不齐全,不能满足现场需要,每一项考核责任单位
100
至
500
元。应急物资维修不到位,无法发挥作用,考核责任单位
1000
元。
16
应急物资
各预案归口管理部门应储备一定数量的应急物资,并做好日常维护和检查,具备随时投入使用的条件。
17
附则
17.1

本预案和专项预案原则上每年修订一次,上报上一级单位备案。
17.2
各施工单位应将本单位项目的专项应急预案和现场处置方案要报项目
部备案,项目部应将项目部专项预案报上一级单位备案。
17.3
项目部预案应每年修订、演练一次,但当现场组织机构、人员发生较大变化,或随生产进度出新的重要危险因素,项目部、施工单位应及时修订更新,并传递到各相关方。
17.4
项目部应督促施工单位编制其现场专项应急预案、现场处置方案,并
报项目
部备案。
18
记录
AQYJ-01-01
:突发事件(事故)即时报告
AQYJ-01-02
:应急演习记录表
AQYJ-01-03
:应急演习效果评估表
AQYJ-01-04
:应急演习人员登记表
AQYJ-01-01
:

突发事件(事故)即时报告
突发事故(事件)即时报告
汇报单位: 批准人: 汇报人:
一、简题
二、发生时间、地点
三、发生
前设备
运行状态/作业内容、人员操作情况
四、发生过程及人身伤害、设备损坏程度简述
五、原因、性质的初步判断
六、处理情况及采取的措施
七、需要协助抢救、物资协助等其他事宜
汇报时间: 年 月 日 时 分

AQYJ-01-02
:
应急演习记录表
演习单位
演习时间
年
月
日
指挥负责人
演习人数
职责分工
设备配置
具体要求
演习过程
如有具体的演习计划、预案、情景照片附后
填
表:
审
核:
AQYJ-01-03
:
应急演习效果评估表
单位名称
演习名称
演习时间
参加人数
现场指挥
评估人员
评
估
内
容
此次演习的筹备、组织指挥是否达到预期的效果?
此次演习是否达到预期效果?
此次演习存在的问题及改进措施:
填表人:
审核:
日期:
AQYJ-01-04
:
应急演习人员登记表
序号
姓
名
单
位
应急小组
担任角色
备注
二、
火灾
爆炸专项应急预案
1 目的
为了对潜在的火灾事故进行防范,以预防和减少伤害、确保财物安全,特制定本预案。
2 适应范围
适用于在
本项目部
内易燃易爆
品
、化学品、作业点或场所可能发生的火灾、爆炸等紧急情况
的应急响应
。
3 引用文件
环境、职业健康安全应急响应程序
XX
电力环保有限公司
突发环境事件(事故)综合应急预案
4 事件类型及危险程度分析
4.1 火灾风险来源、特征
1)吸收塔塔内件安装完毕后,在吸收塔技改、防腐作业阶段等,在吸收塔上进行动火,火星落下,引发火灾,此火灾燃烧快,难以扑救,损失巨大。
2)固化剂容易发生爆炸。
3)
液氨储罐
爆炸,影响范围广,难以扑救,损失巨大。
4.2 事件类型和危害程度分析
阶段
类型
原因分析
特点及
后果
一、新建脱硫工程防腐作业过程中
1、电焊、气割作业
动火、防腐交叉作业,在涂层未充分凝固,可燃气体浓度较大的情况下,遇到高温源,一定条件下,起火,吸收塔鳞片着火。
发生火灾。鳞片烧毁,并潜在引起脚手架木板烧毁。
2、电气火灾
接地线虚接,或者电焊机接地线接在塔体上,
接塔壳体
处高温变红,一定条件下,引燃周边物体
发生火灾。隐蔽性强,不易发现
3、吸烟
塔内可燃易燃材料多,烟头扔到易燃可燃物中,一定条件下,引发火灾。
发生火灾。鳞片烧毁,并潜在引起脚手架木板烧毁。
4、
氧气、乙炔
将乙炔、氧气瓶违章带进吸收塔内使用,胶带破损
气体泄漏
,遇火源引
火
灾。
发生火灾。不易救援。
5、其它火灾
1、防腐材料堆放在吸收塔内,或者防腐作业防腐层未彻底固化前,遇到火源,引发火灾。
二、新建脱
硫工程或技改工程期间
1、塔体改造(开
孔、移位、切割)
1、在
吸收塔塔帽移位
、开孔、补焊等,焊渣掉落在除雾器、喷淋管
上,雾器、喷淋管、防腐层等可燃物上,聚热起火。隔离措施、消防水带未配置、监护人不到位,引发大火
发生火灾。塔内设备如除雾器、防腐
层可能烧毁,严重时壳体变形。
2、电气火灾
接地线虚接,或者电焊机接地线接在塔体上,
接塔壳体
处高温变红,高温引燃周边物体
发生火灾。塔内设备如除雾器、防腐层可能烧毁,严重时壳体变形。
3、吸烟
塔内可燃易燃材料多,烟头扔到易燃可燃物中,一定条件下,引发火灾。
发生火灾。塔内设备如除雾器、防腐层可能烧毁,严重时壳体变形。
4、其它火灾
1、吸收塔内堆放大量的可燃易燃物,遇到火星起火;2、吸收塔内有多家施工单位施工,相互职责未划分清楚,消防管理混乱。
发生火灾,塔内件层可能烧毁,影响人身安全。
三、技改/调
试/运营期间
1、火灾
技改、调试作业、检修作业未办理工作票、动火作业票,不落实隔离、
陪两条消防水带、监护人相关安全措施;监护人未24小时监护
吸收塔塔内件烧毁,甚至塔体变形
四、
电袋除尘
2、火灾
电袋区域
动火未办理动火票,火星
引发电袋着火
材料损失,影响工期
五、SCR区控制间
3、火灾
控制间附件堆放大量可燃物(塑料布、纸箱板等),焊渣掉落,引发火灾
烧毁设备,影响工期
六、固化剂搬运、储存、使用
1、爆炸
固化剂运输过程中,剧烈震动,卸货时,猛扔。
爆炸伤人
固化剂与丙酮盛装桶严禁混用
爆炸伤人
固化剂与树脂没有分开存放,违章将固化剂与树脂直接混合,
爆炸伤人
七、液氨储存、装
卸
爆炸
1、
液氨储罐
无合格证明文件,未定期检查
。
2、
充装违反规定。充装前未进行检查,充装时也没有进
行称重,充装没有记录
。
爆炸伤人
八、办公区
办公室火灾
1、违章使用大功率取暖器,长时间不关闭;
着火,财物损失
6 预防火灾事故措施
6.1 吸收塔火灾预防措施
严格执行公司《吸收塔防火工作管理办法》,逐项落实各项目安全措施:
吸收塔引两路消防水带,测试水压,保证有水并随时可用;
请求业主派消防车,
24
小时监护;
按照业主要求办理工作票和一级动火作业票;由作业负责人进行办理。
动火前,项目部、施工单位负责人对现场的安全措施落实情况,再检查验证一遍,确认到位。
工作负责人、消防监护人到位,消防监护人应
24
小时监护。严防动火后撤离现场,遗留的火种引发火灾。
2
、加强和业主、监理单位的沟通,汇报、提醒业主对吸收塔防火工作复杂性、艰巨性的认识,以求得到业主的全面、全力支持。
6.2 办公区火灾预防措施
1
、因办公室电器多用插座供电,使用时切忌插用电器过多,以免造成插座、插头啮合不良发热失火。
2
、不能只使用最方便顺手的某些墙体插座,闲置其他墙体插座,造成该插座电线加速老化,甚至因电流过载导致不测。
3
、便携式电器一般体积较小,散热性差,容易产生自燃事故,使用时应远离桌面、台布等可燃物体,并随时查看其工作温度。
4
、将智能电器的电源管理设成省电模式,不用时自动“休眠”降低功耗避免产生火灾隐患。不要让电器长时间待机,否则容易造成电器损坏或诱发火灾
5
、下班勿忘关闭电器开关,最好每个办公室设置一个双连开关,下班时随手切断室内电源。闲置其他墙体插座,造成该插座电线加速老化,甚至因电流过载导致不测。
6
、北方项目,冬季办公室内限制接大功率取暖电器,严防电器引发的火灾事故。
7、火灾事件分级
6.1 一级的火灾爆炸事故
预计造成预计直接经济损失
100
万元以上的生产现场火灾爆炸事故。
6.2 二级的
火灾爆炸事故
预计直接经济损失
1
万元以上
100
万元以下的生产现场火灾爆炸事故;
6.3 三级的
火灾爆炸事故
预计直接经济
损失1万元以下的生
产现场火灾事故。
7 管理内容与要求
7.1 应急组织及职责
7.1.1 高处坠落应急指挥部及职责
组长:项目经理
副组长:施工经理、各施工单位项目负责人
成员:项目部各专业工程师、安全专责、施工单位施工经理、专职安全员等有关人员组成。
应急指挥部职责:
1
)协调、组织三个应急小组,有序开展应急工作。
2
)做好与业主单位的应急工作接口、协调;
3
)初步原因调查、初步损失等。
4
)做好事故情况及时报告。
5
)协调好外部救援力量。
6
)保护现场,为事故调查做好现场保护。
7.1.2 应急小组及职责
应急行动组织由现场处置组、警戒医疗组、综合组组成。
现场处置组
:施工单位项目负责人为组长,施工单位人员为成员,负责人员疏散、火灾初期扑救,电源切断;
警戒医疗组:负责现场警戒。人员急救服务。
综合组:负责现场综合事务。
8 信息报告
8.1 现场发生火灾、爆炸后,无论损失程度大小,施工单位均应立即报告项目部,项目部应在1小时内口头报告上级单位。报告的内容包括:事件初步原因、损失程度、应急急救情况。
9 应急响应
9.1 响应分级
1)项目部负责一级、二级、三级火灾爆炸事故的项目现场应急响应。
2)施工单位负责现场火灾爆炸事故的第一时间的应急响应。
9.2 响应程序
1)现场一旦发生火灾,施工单位应立即启动本单位预案,项目部接到报告后,立即启动项目部火灾应急预案。
2)应急办公室接到报告后,初步评估、核实,向上级单位火灾应急办公室汇报。
9.3 应急处置
9.3.1
先期处置,施工
单位单位
为现场处置主体,要按照救人第一原则,在确保人员安全的前提下,积极扑救火灾。
9.3.2
应急指挥部:
1
)协调、组织三个应急小组,有序开展应急工作。
2
)做好与业主单位的应急工作接口、协调;
3
)做好现场损失的评估。
4
)做好事故情况及时报告。
5
)协调好外部救援力量。
6
)保护现场,为事故调查做好现场保护。
9.3.3
现场处置组:
1
)使用高音喇叭,组织火灾区域所有施工人员安全、有序撤退,撤退至应急集合点,由专人清点人数,做好记录。
2
)积极组织义务消防队员、现场施工人员,扑灭消防初期火灾。
3
)除应急电源外,其他施工用电的电源应及时予以断电。
4
)采取隔离措施,在确保安全的前提下,及时隔离、转移可燃物。
5
)组织对现场的塔吊、吊车,及时组织撤出现场,定放在不影响通道的安全位置。
6
)引导厂内、厂外消防力量。
9.3.4
警戒医疗组:
1
)负责受伤人员的急救;
2
)负责现场警戒和医疗服务。
2
)联系业主单位的医疗服务支持,并做好引导工作。
9.3.5
综合稳定组:
负责现场综合事务,协助指挥部做好综合后勤工作等。
负责受伤害家属的稳定工作;
协调应急车辆;
完成指挥部交办的其他工作。
9.4 应急结束
1)现场火灾火种彻底扑灭,方可宣布应急预案结束。
2)应急预案结束后,应急指挥机构
应相关
资料移交事故调查小组。按规定应移交当地公安机关调查的,按要求移交公安机关。
10 后期处理
10.1 注意次生灾害,对过火、爆炸影响的构筑物,要进行检查,确认安全情况。
10.2 开展事故调查,按照“四不放过”的原则,开展调查和处理工作。
10.3 火灾应急预案应急领导机构,召开一次专题会,将后期处置、现场恢复、保险和理赔、事故调查、本次预案总结、评价和改进方面。
11 应急物资、设备及管理
11
.1
项目部应按照合同约定,由项目部、施工单位配备的应急设备、物资;联系用电话表、附近医院联系方式、路线等。
11.2 应急人员的手机保持畅通状态,并随身携带。
12 应急培训和演练
12.1施工单位火灾预案/现场处置方案应报项目部备案。
12.2 火灾应急预案每年至少组织各施工单位进行一次消防技能培训,并进行一次消防演习,并保存消防演习记录、照片。
13
附录
附录1 灭火器使用方法
附录1 灭火器使用方法
三、高处坠落事故专项应急预案
1 目的
为提高对人身意外伤害发生反映速度,迅速对受伤人员进行急救,保障生命安全,特制定本方案。
2 适应范围
适用于在本项目部所管理的施工活动范围内对人身意外伤害的应急准备与响应,针对重伤及以上的人身意外伤害事件的应急响应。
3 引用文件
环境、职业健康安全应急响应程序
XX
电力环保有限公司
突发环境事件(事故)综合应急预案
4
应急处置基本原则
应急处置基本原则:积极扑救,按
规
报告;居安思危,预防为主。建立分公司指导管理,项目部统一协调、施工单位为实施核心、相关专业救援力量为支撑的应急救援机制。
5 事件类型及危险程度分析
5.1 事件类型和危害程度分析
序号
作业类别
主要原因
伤害的后果
1
高处作业
高处安全设施不全,无护栏,无安全网
轻伤/重伤/死亡
2
高处作业
未佩戴安全带,或者未正确使用安全带
轻伤/重伤/死亡
3
垂直爬梯
垂直
爬梯未
配置自锁器,或不使用垂直拉索
轻伤/重伤/死亡
4
格栅铺设
1、格栅铺设未及时固定;2、格栅之间孔洞,未采取有效措施;3、格栅支架,未彻底焊接牢靠时,作业人员踩踏。4、施工人员违章用安全带拉牵格栅板,格栅板掉落把人拉下。
轻伤/重伤/死亡
5
钢梁吊装、组装
1、未拉设水平安全绳;2、钢柱吊装前未加装脚手架平台,
挂安全
爬梯,配速差自控器;3、作业人员未佩戴安全带,或未正确使用安全带。
轻伤/重伤/死亡
6
人工挖孔桩
形成的孔洞,未加盖子或护栏。
轻伤/重伤/死亡
7
模板工程
1、
模板工程
未
按相关规定编制施工方案,负责人
未
审批签字
,
有关部门
未
验收合格后作业
;2、
模板工程在绑扎钢筋、粉刷模板、
支拆模板
的应保持作业人员
没有
可靠立足点
;3、
模板及其
撑体系统
的施工荷载
没有
均匀堆置,超过设计计算要求。
造成坍塌,引起高处坠落
轻伤/重伤/死亡
8
高处作业
垂直攀爬或作业时未设置速差自控器,或速差自控器未配置引导绳。
轻伤/重伤/死亡
9
钢结构安装作业
1、安装过程中没有设置或者没有足够设置临时支撑或锚固,导致结构或构件产生较大变形,丧失稳定性甚至倾覆;2、安装质量不满足设计要求;3、钢柱与钢梁连接安装时人员无可靠施工平台,安全带无处可挂;4、钢梁上未设置生命索,工人直接在钢梁上行走。5、钢柱就位未进行校正,未安装垂直爬梯。6、人员的
不挂安全带、不穿软底鞋等习惯性违章行为。
轻伤/重伤/死亡
10
吊篮作业
同一吊篮内作业人员三人或三人以上;
吊篮未经验收;未将安全带挂在独立安全绳上。
轻伤/重伤/死亡
11
刷墙作业
未设置独立安全绳
,不挂安全带;
轻伤/重伤/死亡
12
格栅移动
格栅板被移动,未办理作业票,未搭设安全防护设施
轻伤/重伤/死亡
13
现场作业
物体打击引发的二次伤害(高处坠落等)
轻伤/重伤/死亡
14
脚手架作业
脚手架搭设不规范,未验收合格就投入使用;连
墙件未
有效设置;随意拆除脚手架;脚手架基础开挖比较多;脚手架
作业层脚手板
不够,未设置安全兜网;脚手架卸料平台未经过计算,承载过重,造成人员掉落或因为坍塌造成人员坠落
轻伤/重伤/死亡
15
塔吊安装、拆除
作业人员不使用安全带;不按照作业程序进行作业,因为坍塌造成人员高处坠落
轻伤/重伤/死亡
16
卸料平台
卸料平台未经过计算,超重坍塌,造成其上的作业人员坠落
轻伤/重伤/死亡
17
物料提升机
违章乘坐物料提升机,造成人员坠落
轻伤/重伤/死亡
18
吊车违规吊人
用吊车吊运或者运载作业人员,违章进行高处作业。
轻伤/重伤/死亡
19
高处坠落
其他原因引起的高处坠落
轻伤/重伤/死亡
6 人身伤害事件分级
人身伤害事件分为轻伤、重伤和死亡事故。
造成轻伤以下事故(事件),一般未遂事件,由项目部进行启动应急预案。
7 预防高处坠落安全措施
7.1
所有高处作业人员应接受高处作业安全知识的教育,特种高处作
业人员应持证上岗,上岗
前依据
有关规定进行专门的安全技术签字交底,采用新工艺、新技术、新材料和新设备,应按规定进行相关的安全技术签字交底。
7.2
高处作业前,对安全防护设施进行验收,验收合格后签字后作业。临时拆除和变动安全设施的,经负责人审批签字并组织有关部门验收合格后实施。
7.3
卸料平台按相关规定编制施工方案,负责人审批签字并组织有关部门验收,经验收合格签字后作业,架体保持稳固,不得与施工脚手架连接。作业平台上严禁超载。
7.4
模板工程
:施工单位应
按相关规定编制施工方案,负责人审批签字并组织有关部门验收合格后作业,模板工程在绑扎钢筋、粉刷模板、
支拆模板
的应保持
[武汉]改造工程应急预案汇编图文并茂76页.docx
