文库 工程类投标方案 绿化工程

某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx

DOCX   399页   下载851   2024-09-27   浏览151   收藏87   点赞648   评分-   161977字   99积分
还在等文档吃灰吗!快上传文档躺赚收益
温馨提示:当前文档最多只能预览 15 页,若文档总页数超出了 15 页,请下载原文档以浏览全部内容。
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第1页
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第2页
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第3页
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第4页
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第5页
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第6页
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第7页
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第8页
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第9页
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第10页
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第11页
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第12页
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第13页
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第14页
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx 第15页
剩余384页未读, 下载浏览全部

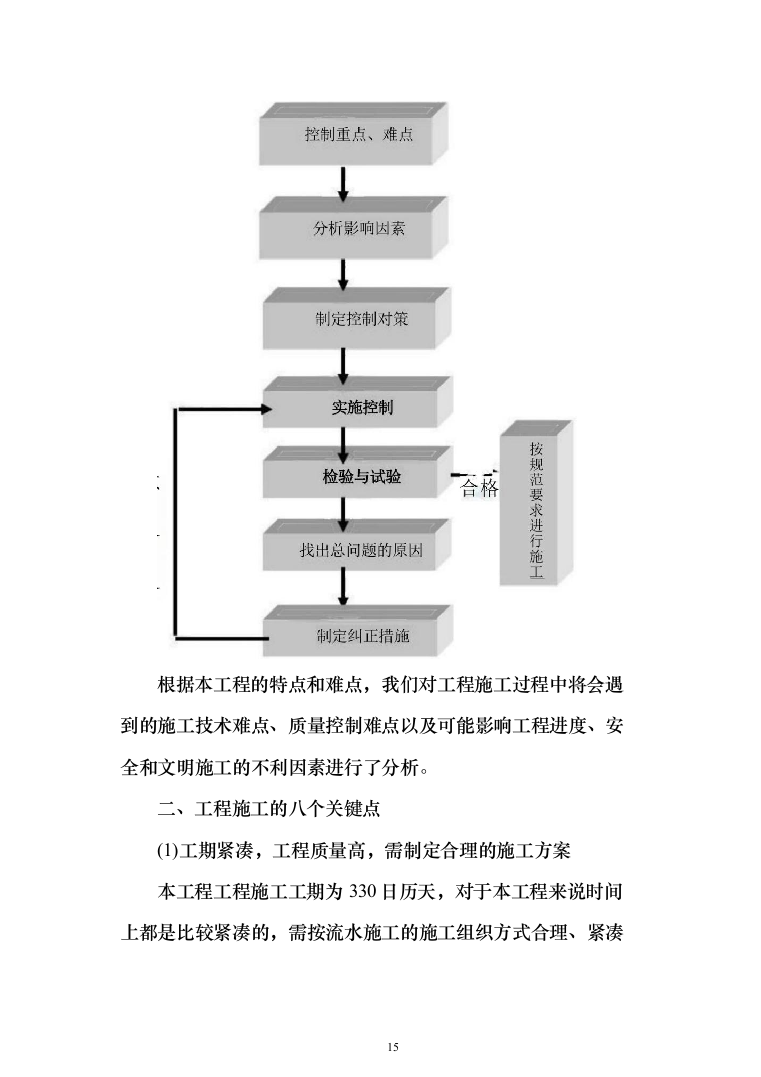

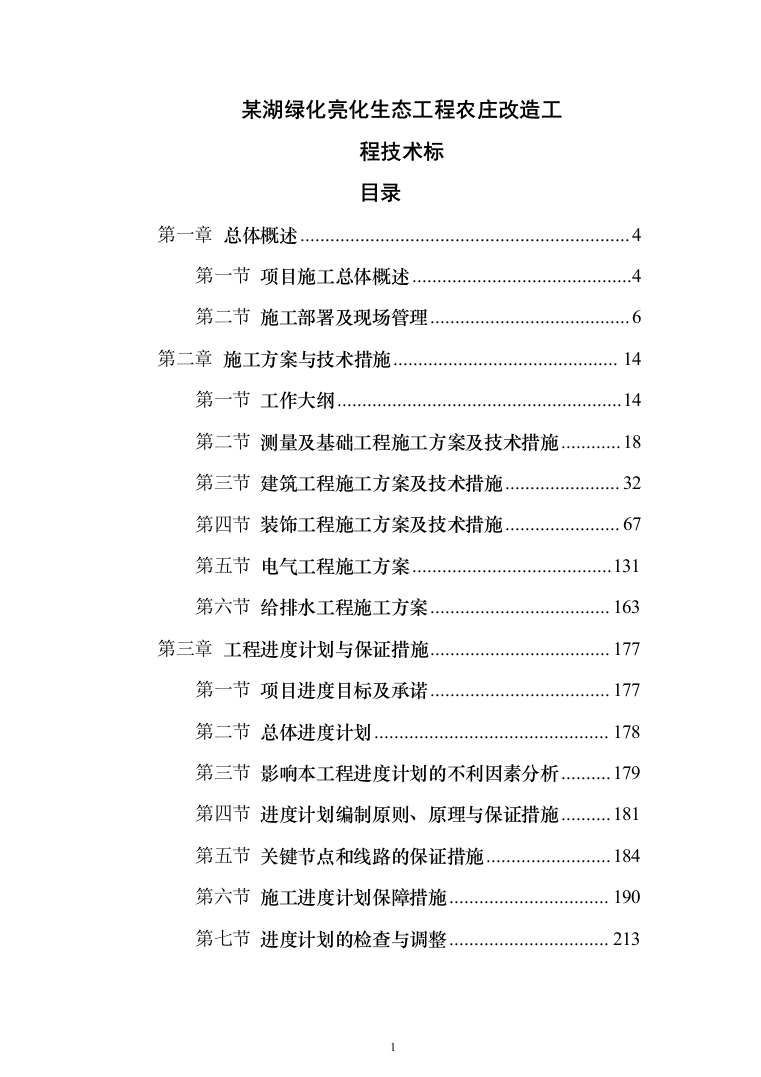

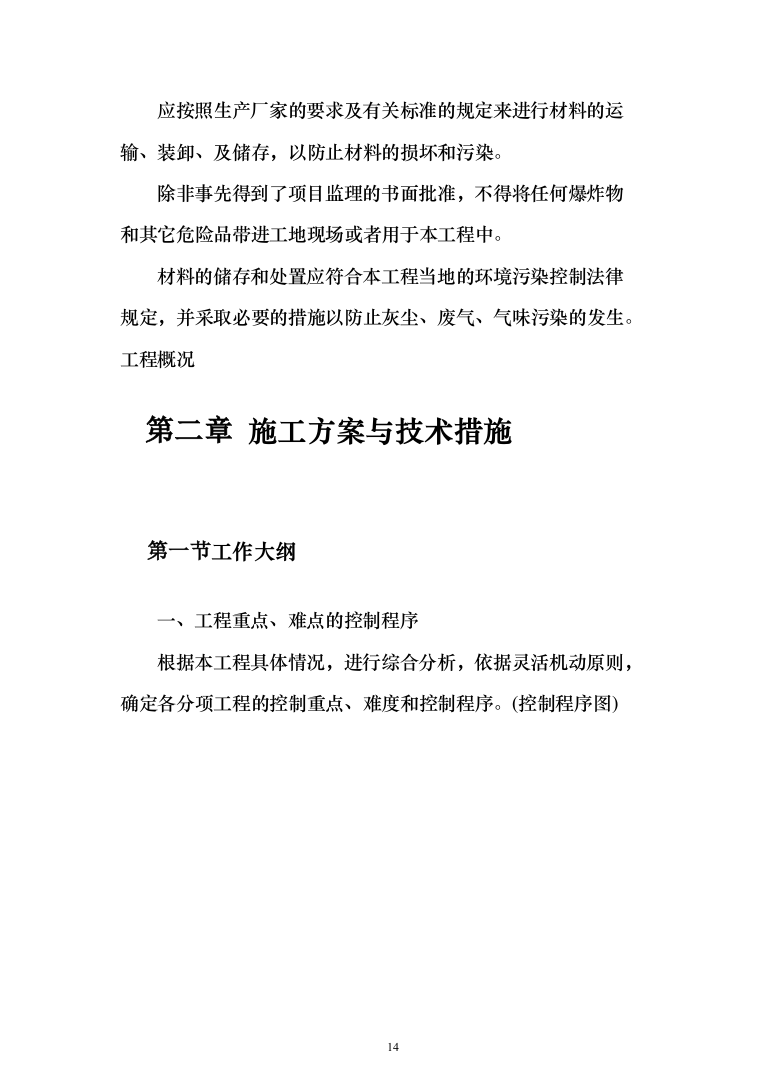

某湖绿化亮化生态工程农庄改造工 程技术标 目录 第一章 总体概述 4 第一节 项目施工总体概述 4 第二节 施工部署及现场管理 6 第二章 施工方案与技术措施 14 第一节 工作大纲 14 第二节 测量及基础工程施工方案及技术措施 18 第三节 建筑工程施工方案及技术措施 32 第四节 装饰工程施工方案及技术措施 67 第五节 电气工程施工方案 131 第六节 给排水工程施工方案 163 第三章 工程进度计划与保证措施 177 第一节 项目进度目标及承诺 177 第二节 总体进度计划 178 第三节 影响本工程进度计划的不利因素分析 179 第四节 进度计划编制原则、原理与保证措施 181 第五节 关键节点和线路的保证措施 184 第六节 施工进度计划保障措施 190 第七节 进度计划的检查与调整 213 第八节 保证进度的工程检查措施 214 第九节 保证进度的进度循环措施 215 第十节 保证进度的良好工作循环措施 217 第十一节 确保工期的其他措施 218 第十二节 工程落后赶工与突发事件处理措施 242 第十三节 工期提前保证措施 244 第十四节 因工期延误采取的措施及办法 245 第四章 质量管理体系与措施 252 第一节 质量目标 252 第二节 质量管理体系 253 第三节 质量职责 257 第四节 质量管理制度 260 第五节 保证质量的施工要素控制措施 263 第六节 过程质量的阶段性控制措施 268 第七节 工程质量保证体系 271 第八节 质量岗位责任制度 299 第九节 施工现场操作规程 300 第十节 工程质量创优规划 301 第十一节 工程创优计划 302 第十二节 建立健全施工质量体系的管理制度 310 第十三节 质量体系职责 313 第十四节 构成建筑工程质量的要素 316 第十五节 工程质量检验管理制度 317 第五章 安全管理体系与措施 321 第一节 安全保证体系及技术组织措施 324 第二节 安全生产技术措施 342 第三节 应急预案 344 第四节 消防应急救援及消防演练重点措施 353 第五节 项目风险预测与防范、事故应急的重点措施 354 第六节 触电急救的重点措施 358 第六章 环境保护管理体系与措施 360 第一节 环境保护管理体系 360 第二节 环境保护措施 362 第七章 资源配备计划 365 第一节 人员配置及劳动力计划 365 第二节 材料投入计划 371 第三节 机械设备投入计划 390 总体概述 项目施工总体概述 一、施工构想 我公司施工人员进场后,项目施工目标将进一步分解分细,确定各部分质量、进度目标,施工中我们切实贯彻全面质量管理体系和精心施工,精心组织,精心指挥,在施工中,公司各部门将全力支持施工:一是工程负责人亲临现场,领导做好协调工作,做到解决问题及时,促使工程加快建成,努力确保优良;二是工地组织项目法施工,建立以项目经理为核心的工地项目班子,真正承担起共同实施的担子,切实加强施工作业的具体领导;三是加强以班组长为骨干班组一级为基础的施工队伍建设,使整个施工过程始终形成强有力的三级组织的生产管理网络。 二、工程施工目标 1、确保XX湖绿化亮化生态工程农庄改造工程政府采购项目符合符合《工程施工质量验收规范》要求验收合格。 强化施工现场质保体系的组织领导,加强全体职工的质量意识,并利用各种形式广泛开展宣传教育,深入人心,使全体职工真正的理解“质量是企业的生命线”。 本工程推行全面质量管理,实行过程控制。根据IS09001质量体系的要求,结合项目管理的实际情况编制该项目的质量计划,对生产过程进行全面控制。施工前认真熟悉图纸,精心编制施工方案,搞好技术交底,在施工过程中,应用工序管理循环机制,加强每道工序的管理和不同工序之间的衔接。实行质量预控,针对可能发生的问题,采取对应措施,将质量不利因素消灭在萌芽状态。加强施工进程中核对和检查,做好事后质量检查评定;使每个程序在受控状态下进行,来保证单项达优良,从而保证分部及单位工程的优良;积极推广应用新技术、新工艺,确保工程质量合格。 2、文明施工目标 按照本市文明工地要求组织施工,保证施工现场清洁整齐、职工食堂卫生达标,符合环境卫生管理的有关规定,交工之前清理完与本工程无关的任何多余物品及其它垃圾等,做到工完场清,承担因违反有关规定造成的损失和罚款,施工现场做到亮化、净化、绿化、美化。 3、确保合同工期,争取提前工期 建立强有力的项目经理部,协调好各工种、各专业之间的关系,设计同施工的配合,集中其公司各地方优势兵力,齐心协力,精心组织施工。制定现场严格管理制度,科学地组织施工,做到长计划,短安排,确保分阶段及总工期的突现。 施工部署及现场管理 一、总体施工顺序的部署原则 按照先地下,后地上施工的总施工顺序原则进行部署。 二、在空间上的布置原则 为了保证工程按照总控计划完成,必须科学合理的组织施工。因此必须根据本工程实际情况划分施工段,流水作业。 三、在时间上的布置原则 在确保质量的前提下,管道工程要快、装修改造工程要细。为了确保工程施工任务按期完成。 四、在资源上的部署原则 1、资金的投入 我公司如若能够中标,将会按照工程进度和实际施工需要在资金方面大力支持该工程的顺利进行。如建设单位因一时的资金困难无法按时支付工程进度款,我公司会积极筹措部分资金,保证工程的施工继续进行,不因此而造成停工。 2、机械设备的投入 根据施工进度和现场实际条件,在机械设备上投入足够的施工机械设备,满足施工和运输之用。施工期间,配置翻斗车用于材料运输。主要机械设备的配置情况详见主要施工机械设备表。 3、劳动力的投入 本工程所需劳动力安排的原则是以公司内部劳务为依托,以项目劳动力计划为依据,优先选用技术操作水平高,思想素质好的施工队伍,定向输入整建制的施工班组,择优选择辅助生产工人和特殊工种。 对进场的劳务队及时签订劳务合同,所有在场劳务人员登记造册,劳务费编制成工资表,并积极筹措资金、按时发放劳务费。这样可以保证所有劳务人员能够安心工作,积极投入生产从而保证工程保质保量按期完成。同时采取激励措施充分发挥参工人员生产积极性,保证节假日和农忙期间充足的人力资源,以满足施工生产的需要。 4、在施工管理上要调集知识层次高、技术水平高的人员担任技术质量管理工作,建立岗位责任制,责任到人,层层落实。 加强现场的政治思想工作,严格劳动纪律,严格施工调度命令,严格控制关键工序的施工工期;确保按期、优质、高效地完成该工程的建设任务,打造高品牌的精品工程。 五、现场管理 根据建设方、监理方的要求和现场勘察,作好现场的搭建和执行有关规定要求的现场管理使用。(目前现场情况如下图) 1、现场记录: 对施工现场(包括现场道路、临时设施占地、开挖地点等)的初始状况进行记录,并将该记录一式四份地提交给项目监理审批。在施工过程中还应对给类开挖施工进行现场记录,包括开挖地层状况和施工中遇到的障碍,按照将现场记录提交给项目监理审查,并注明开挖地点和开挖面告程。 2、现场占用: 由业主指定使用的场,如现场道路、工具房、库房、办公室、宿舍、食堂等。在施工准备工作开始前,承包人向项目监理提交一份施工现场布局详图以供审批,该图上应清除地表明临时性构筑物、材料储放处、现场道路等设施的位置。 3、现场道路和通道 施工前对场地进行规划、修建、及维护工程施工所必需的现场内现场附近的所有借用、占用使用的道路。工程完工时,应将临时占用的场地或道路及其上的附属设施恢复到原状或令项目监理满意的程序。必须办理城市道路占用所需的各项手续,并且遵守交通管理局所颁布的沿道路施工的交通安全条例,以及市政设施管理部门所颁布的其它有关法规。 4、现场外的其它场地 如果需要获得某些特殊场地,如处置多余施工材料的场地、取土或采石场等,应得到这些场地的拥有者和有关管理部门的书面同意。对于上述场地,应记录首次进入时的土地表面状况,并就此记录得到这些场地拥有者和有关管理部门的批准。 5、现场标志和标牌 按照有关部门的规定和项目监理的要求,承包人应负责施工现场识别标志的设置、安装、维护、及完工后的拆除。 施工现场的识别标志的应符合下列要求:尺寸:1米宽,1.5米高; 颜色:白底红字,红色边框; 材料:带金属边框的镀锌钢板;字体:汉字使用仿宋字; 内容:识别标志上应使用汉字书写下列内容;项目名称和业主名称; 承包人的名称和地址; 业主代理人的名称和电话; 工地现场保卫人员的姓名和电话。 单位不得在施工现场设置任何广告牌或其它类似标志,也不允许其他人设置这样的标志。除非经过项目监理的批准以外。 6、警告标志 如果认为某项正在进行的工程施工可能对施工人员、在施工现场工作的其它人员、参观者、及公众的安全构成威胁,则项目经理将要求设置并维护适当的警戒标志。 7、环境保护 将工程施工的环境影响控制在最小。如果没有得到项目监理或有关部门的批准,不得砍伐、移动或损坏任何树木。应根据有关部门的规定在工地现场四周设置围栏和保护栅栏。 工程施工靠近相邻的社会单位,并可能对其造成不可避免的影响,应在工程施工开工前至少七天书内通知这些单位的代表,并且为他们的车辆及行人提供临时通道。 8、文物保护 负责保护施工现场和施工过程中所发现的任何有价值的物品、文物和构筑物。一旦发现这样的物品及时上报文物部门,暂停施工并通知项目监理,并且在没有得到项目监理的指令前不得复工。 9、涉及公共设施的施工 不论是现场边界内部或外部,对于所有涉及到河流、隧道、道路、管道、堤坝、建筑物、输电、通讯线路等公共设施的工程,承包人应在开始相关施工前得到有关管理部门的书面批准文件,并与这些管理部门联系,以确定这些施工的时间和实施安排。 10、对现有公共实施安排 开始施工前应与有关部门取得联系,以核实所有地上、地下设施和构筑物的地点,采取必需措施以防工程队设施造成损害。对于施工开挖过程中所露出的所有现有公共实施,并对造成的损坏,并将其恢复至令项目监理或有关部门满意的程序。 在现有公共设施附近进行工程施工时,至少提前2天书面通知有关部门,同时,还应为这些设施提供临时性通道。 11、对现有设施的监测 这种转移需要经过场地所有者和土地管理部门的批准,则应负责办理工地转移的各项手续。 如果认为业主指定的场地不足以用于施工或临时工程,应直接与场地所有者和土地管理部门联系扩大施工用地范围的有关事宜,并且承担此次产生的风险和费用。 12、现场的复原 当项目监理批准工程或工程的一部分完工时,对所有临时工程场地通道进行清理,将这些场地恢复到原有状况并达到令项目监理满意的程序。 13、业主和项目监理进入现场 允许业主和项目监理以及经过他们授权的人员,能够为该工程目的而达到施工现场的任何地点,包括现场外的特殊场地。 六、临时性施工设施 1、临时构筑物 修建、维护施工现场人员使用的临时构筑物,如办公室、卫生设施、交通设施、供暖和通风设施、材料和设备的存放场地等,并在完工后进行拆除与复原,就临时的布置及点地征得项目监理和有关部门的批准。 2、施工供水、供电及通讯 应与有关部门取得联系,以安排施工供水、供电、通讯事宜。还应对上述施工设施采取适当的保护和防护措施,并就此得到项目监理和有关部门的批准。 3、施工护栏、围墙 签订合同后一周内完成以下共组: 围绕着项目监理现场办公室和人停车场,按照有关标准设置安全护栏。围绕着施工现场或沿周边,按照有关标准设置分界围墙或护栏,以明确标识施工现场的办界。 临时性护栏或围墙的设计和设置应经过项目监理的批准。在工程施工期间应将施工护栏或围墙维护在令项目监理满意的状态。 4、施工排水 修建有组织排水实际措施。保持施工现场保持干燥无积水的状态,严禁在积水条件下进行施工。 5、施工照明 提供、设置、维护工程施工所有必须的照明设施。照明系统的电源应为220伏,或其它经过项目监理批准的电压。照明电源与其它设备或装置的电源及高压电源分开。 每个工作面及工作井底部提供两只电池供电手提灯,以用来处理紧急事件和检查工作。 不得在井下和管道中使用任何带有线圈和外露零部件的电热装置,所有照明线路的明线符合规范GB232-82《电气装置安装工程施工及验收规范》的要求。 所有变压器电缆和变压器抽头导线,均应采用铠装软电缆。电力配电板和接线板应设置于密封的配电柜中,其中的输入输出插座应采用密封套进行保护。 6、施工救护 在每个施工现场提供、装备并常设一个条件合格的急救室,并在工程施工期间在每个施工现场配备一个有经验的急救员。 在施工前与当地医院取得联系,并向项目监理汇报严重事故出时的急救措施。 七、材料(及设备)施工管理 1、采购和供货 按照合同工作量清单所提供的材料的设备外,还应提供本工程施工期间及测试期间所需要的所有材料和设备。 所有用于永久工程的材料必须是崭新的,不得使用旧的或回收的材料。如果项目监理认为某种、某批材料(或设备),或每一生产厂家、供货商不符合有关要求,则项目监理将拒绝该材料或该材料来源,应随时提供其它的材料或材料来源。 2、运输和储存 负责本工程材料(及设备)的运输和储存,并承担所有费用。 应按照生产厂家的要求及有关标准的规定来进行材料的运输、装卸、及储存,以防止材料的损坏和污染。 除非事先得到了项目监理的书面批准,不得将任何爆炸物和其它危险品带进工地现场或者用于本工程中。 材料的储存和处置应符合本工程当地的环境污染控制法律规定,并采取必要的措施以防止灰尘、废气、气味污染的发生。工程概况 施工方案与技术措施 工作大纲 一、工程重点、难点的控制程序 根据本工程具体情况,进行综合分析,依据灵活机动原则,确定各分项工程的控制重点、难度和控制程序。(控制程序图) 根据本工程的特点和难点,我们对工程施工过程中将会遇到的施工技术难点、质量控制难点以及可能影响工程进度、安全和文明施工的不利因素进行了分析。 二、工程施工的八个关键点 (1)工期紧凑,工程质量高,需制定合理的施工方案 本工程工程施工工期为330日历天,对于本工程来说时间上都是比较紧凑的,需按流水施工的施工组织方式合理、紧凑的安排施工。 (2)组织一个针对本工程特点的项目管理部,项目经理1人技术负责人1人,质检员1人,预算员、资料员、材料员、库管员各1人,安全员1人。 (3)就本工程工程而言,如果我公司中标,我们都将非常重视并着重开展以下2方面的工作: 第一:我们在建筑行业里做了多年,我们具备了一定的管理和协调经验。因此,我们会很好的配合业主、监理工作,协调处理好相关单位的关系,合理安排施工进度。 第二:公司的团队精神是我们这些年来持续发展的有效保证,我们不仅是以项目部为核心的现场管理机构,我们还有强大的公司在项目管理方面的强大后盾的配合。公司的材料系统的上千万家的材料合格供应商的储备,公司的质管部、公司的设计部、公司的审计部都会对此予以关注和配合,因此无论工程大小,我们都有能力将其做好,为我司添一缕光彩,为业主实现一个具有时代特色的环境。 (4)工程的施工安排: 本工程在的330日历天工期内,平均施工工人数为60人 , 高峰期最高工人数为80人,工程施工进入展开阶段,如遇赶工阶段,工地的施工时间将延长至晚10点,以保证工期目标的实现。 (5)施工主要控制重点: 1)材料的订货数量大; 工种多,交叉作业和工艺交口问题突出; 2)施工质量监控难度大。 针对上述三点,我们在材料采购方面要做到分类分子目的把材料计划到位,第二步进行材料的确认工作,第三要做到供货及时,供货过程中的监控与厂家保持经常性的联系,如出现问题及时与业主保持沟通,采取措施使问题及时得到解决,保证不误工期。施工的交叉作业在任何一个工程中都会遇到,主要看整体的 协调的力度到位有无太大问题。质量监控方面:工地的质检员分阶段的提出质量存在的问题并直接与生产项目经理保持接触,反馈信息,及时整改,做到第一道工序没完决不进行下一道工序,同时公司质管部也会定期对工程质量进行巡检并与监理公司保持联系,征求意见,把问题控制在过程中,确保施工质量达到合格标准。 本工程工程的施工重点是装饰材料的档次和施工质量,这是本工程的重中之重,因此我们会同业主一道仔细推敲材料的档次、色彩、会非常认真的配合深化设计,提出我们的建议,确保材料上做到万无一失,同时挑选精兵强将在各层重点监控本区域,使施工质量达到优质水平。 (6)深化设计的配合及节点放样工作 为体现原设计师的设计理念和有效地完成具体的施工尺寸和节点,如我公司中标,我公司将派设计师小组驻场进行二次深化设计,保证原设计方案在施工中的充分体现。 (7)节点放样工作也是工程追求完美的一种施工方法,现场设计所设计的节点和收口在图纸审批中无法从图纸上达到观点一致,,应在现场做节点放样工作,用实物说话,处理的手法 、 尺寸的把握等均在放样中体现出来,一目了然,在听取各方意见的基础上,改进设计节点,必要时可多次放样,在得到各方满意,审批合格后,方可大面积施工。 (8)我们相信在本工程中,我公司会全体动员起来,从实际出发,在建设单位、监理单位、设计单位的领导下,与其它专业分包密切配合,尽善尽美的完成本工程的深化设计,并且尽善尽美的监督我公司施工人员将设计的思路和要求在施工中体现出来,交给贵单位一个合格的精品工程。 测量及基础工程施工方案及技术措施 (一)施工测量方案及技术措施 1.1平面控制 定位放线时,依据建设单位提供的规划总平面图,用经纬仪测设建筑物外围纵横主轴线控制桩,并以此建立轴线平面控制网。 用经纬仪将主控轴线投测到砼垫层上,并进行方向校正,使纵横两轴线严格垂直之后,再用钢尺分测其它轴线。当基础砼浇筑完成后,在基础面上重复以上过程。基础放线后,必须进行验线,并经建设单位技术复核确认后,方可正式使用,进行下道工 序。 1.2竖向控制,上部结构放线 基础施工完后,将轴线投测到结构侧面,用红油漆做出红三角标志,以此向上引测轴线,并为施工放线的依据。 采用±0.000m以上结构,竖向投测轴线采用“外控法”。 同时用“吊线坠”法复测,以控制构件垂直度及提高精度,减少竖向偏差的积累。 1.3、±0.000以下建筑物的测量施工 (1)建筑物的平面控制 根据施工现场复测后的水准点,选用极坐标法对楼进行定位。确定地下平面控制网和高程控制点的位置。先在地下室垫层上引测建筑物轴线交点,然后根据地下室平面图弹出所有轴线及建筑物外边线。 将轴线控制点外移至基坑外固定的建筑物或地标上,并在基坑内设置木桩作为地下结构的平面控制点。 在基础施工过程中,对轴线控制桩每周复测一次,防止桩位移动,影响精度。 地下室顶板施工完毕后,对地下室使用的定位控制桩进行复测,校核无误后,将首层建筑轴线弹在地下室顶板上,作为首层 测量施工的依据。 每一层平面或每一施工段的轴线测设完后,必须进行自检,合格后及时填写报验单,并附报验内容的测量成果表,以便能及时验证各轴线的正确性。 基础验线时,允许偏差如下表: 轴线长度(1) 允许偏差 国家标准(mm) 内控标准(mm) l≤30m 士5 ±3 30m<1<90m ±10 ±8 60m<1≤90m 士15 士12 90m<1 士20 ±18 (2)高程控制 利用复测法引入高程控制点,±0.000相当于绝对标高为黄海4.20m。 1.4、±0.000以上建筑物的测量施工 (1)平面控制 首先校测控制桩,无误后在控制桩上架经纬仪,等精密对中后,以盘左盘右取中法,把轴线控制点和圆心控制点投测到首层 板面上,并进行闭合校核,闭合差符合测角中误差±20”,边长相对中误差1/10000范围内校核无误后,进行细部点加密,用1mm细墨斗线弹出墙边线、50cm控制线、门窗洞口位置线,经自检、互检合格后报验。验线完毕后,做出楼内的控制桩点,作为竖向控制的基点。控制桩点作法,是用冲击钻把桩点钻出,然后把钢筋埋入,并用钢锯条锯出十字划在钢筋上做出标记。 标准层测量工作与主体结构施工关系:楼板砼浇筑(轴线、墙、柱边线、墙、柱50cm控制线、门窗洞口下边线)→→墙体钢筋绑扎(窗洞口边线)→→墙、柱模板(上一层标高50控制线,油漆标识)→→墙、柱拆模(本层标高1米,墨斗弹于墙体上)→→顶板支模、钢筋绑扎(轴线、门洞边线用油漆标识)→→校正钢筋浇注顶板砼。 层间传递:根据首层控制桩的位置,在二层以上结构板面的此位置预留洞,利用激光铅垂仪把控制点投测到施工作业面上。 (2)竖向控制 根据本工程特点,采用外控法、内控法结合的方法来进行竖向控制。 依据施工现场已有的经过复核后的高程控制点,对地下施工 阶段的标高进行校验。地上部分的标高控制采用内控法,在首层楼板上放置标高控制点,作为上部结构轴线传递的基准点。设置基点采用予埋钢板(100mm×100mm),并在钢板上刻划“十”字作为标记。在相应的位置每层楼板上留设后浇洞口(150mm×150mm)。以首层轴线控制网基点作竖向投测时,应特别注意以下三点:事先应严格校正好仪器,投测时严格定平度盘水准管; 尽量以首层轴线为准作后视;取盘左、盘右向上投测的平均位置。为确保轴线传递的准确性,每层的轴线均从首层基点向上传递。为满足控制网的精度要求,本工程将采用经纬仪,一测回测角,二测回测边。测量时严格按《工程测量规范》中水平角观测的技术要求进行,并做好记录。 根据《工程测量规范》的要求,轴线竖向投测的允许误差表(见下表) 序号 项目 允许偏差 国家标准 内控标准 1 轴线竖向投测 每层 3mm 2mm 总高 5mm 3mm 1.5、高程控制要点 在每层的柱子及墙体浇筑完后,在电梯井筒内墙上弹出建0.5m线,用红三角柱注,并以此作为上部结构高程测量的起始点。 对钢尺必须加拉力、尺长、温度三差修正,并应往返数次测量,确保标高传递的准确性。 在结构层内引测标高时,要使用水准仪引测,并往返测量与基准点校核,误差要控制在规范控制范围内。 标高竖向传递的允许偏差见下表: 高度(m) 允许偏差 国家标准 内控标准 每层 ±3 ±2 总高 ±5 ±3 1.6沉降观测 根据设置要求,在结构首层完成后,沿建筑四周墙面设置沉降观测点。并提醒业主委托具有沉降观测资质的单位对建筑物开始进行沉降观测。 (二)基坑土方开挖和回填施工方案 一、土方开挖方案 (一)施工准备 1、在组织土方工程施工前,建设单位应向施工单位提供当地实测地形图(包括测量成果)原有地下管线或构筑物竣工图、土石方施工图以及工程地质、气象等技术资料,以便编制施工组织设计(或施工方案),并应提供平面控制桩和水准点,作为施工测量和工程验收的依据。 2、进场后,应会同监理和建设单位一起作施工现场的平面高程方格网(间距5m-10m),并行施工现场的土方平衡计算 , 以便定现场的土方调配和外运。按照土方运距最短、运程合理和各个工程项目的施工顺序做好调配,减少重复搬运。 3、开始进行挖土或回填工程前,将指定范围的表层耕土(指宜于种植的土壤)清理至所需的平均深度,除非另有指定,否则该等表土应贮存于现场内,以备日后再用。 4、在施工区域内,有碍施工的已有建筑物和构筑物、道路、沟渠、管线、树木等,应在施工前妥善处理。 5、施工前应事先了解当地质构造、地形地貌和水文地质等,如因土石方施工可能产生滑坡时,应采取措施。 6、开工前应作好施工场地内机械运行的道路,并开辟适当 的工作面,以利施工。 (二)开挖方案 在土方开挖前,作好地下环境调查,摸清地下线路、管网情况,在工程施工过程中,随时观察土壁状况,如发现异常应及时处理。 基坑(槽)挖土系采用机械和人力对基坑进行分层开挖。以达到基础或地下设施施工要求的尺寸和标高,并保证基土符合设计规定,施工作业安全。因无施工场地按预算多余土方和作为回填土方,应一次性运到卸土场,回填土方时再运回。 1、主要机具设备 1)挖掘机、自卸式汽车、水泵等。 2)主要工具:十字镐、铁锹、钢纤、手推车等。 2、作业条件 开挖前应清除或拆迁开挖区域内地上和地下障碍物。 1)水道 将挖方工程进行时所遇到的渠道、地面排水沟、或其它水道暂时改道,应先取得发包商及监理批准,并在竣工时恢复原状。 2)废置的排水沟、探孔等 处理和清除挖方工程进行时所遇到的废置排水沟,清理污泥,并按需要加以消毒及用混凝土封闭所有废弃的排水沟。捣毁及拆除废弃的探孔,并以受批准且经加固的适当材料回填。 3)旧地基等 将挖土工程进行时所遇到的一切残根、埋在地底的朽木和残枝、地基或其它的地下结构捣毁和清除,并以受批准且经加固的适当材料回填。 4)原有排水装置及供应系统 采取预防措施,以防损毁原有的排水装置及供应系统。如有发现该等排水装置及供应系统,则应在继续进行邻接的挖方工程前,通知发包商及其授权的顾问及有关当局、或有关的服务公司,并取得指示,以重新进一步配置该等排水装置或供应系统。 3、施工操作工艺 1)按图纸所示的宽度与深度,或发包商及其授权的顾问可能指定的宽度与深度进行挖掘。如果挖掘的宽度与深度超过图纸所示或发包商及其授权的顾问的指定,则需预先取得批准。挖坑的基底须经批准后方可在其上进行新工程。 2)基坑(槽)开挖程序是:测量放线→放线分层开挖→护 壁→整平→留足预留土层等。 遵循先深后浅或同时进行的施工程序。挖土应自上而下一次性开挖完成,边挖边检查坑底宽度,不够时及时修整,每1m左右修边一次,至设计标高,再统一进行一次修坡清底,检
某湖绿化亮化生态工程农庄改造工程投标方案(395页)(2024年修订版).docx
下载提示

1.本文档仅提供部分内容试读;

2.支付并下载文件,享受无限制查看;

3.本网站所提供的标准文本仅供个人学习、研究之用,未经授权,严禁复制、发行、汇编、翻译或网络传播等,侵权必究;

4.左侧添加客服微信获取帮助;

5.本文为word版本,可以直接复制编辑使用。


公众号
微信客服
