XX研发大厦建设招标施工组织设计方案

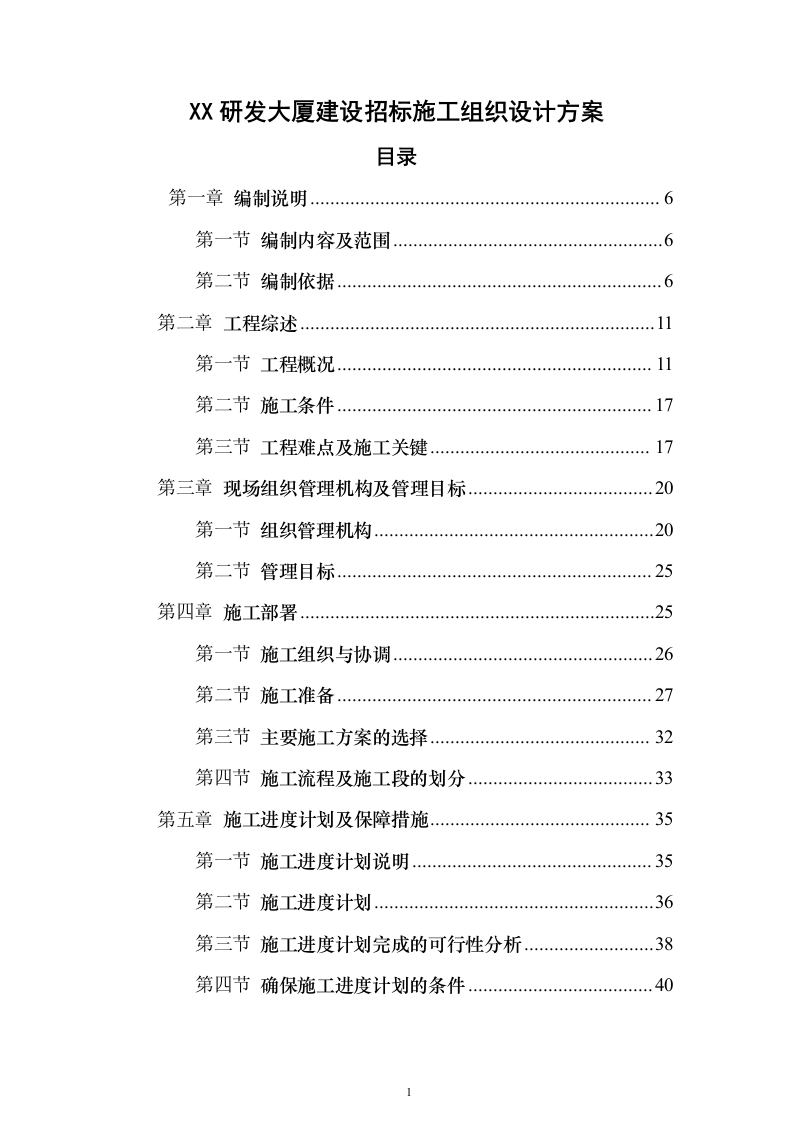

目录
第一章
编制说明
6
第一节
编制内容及范围
6
第二节
编制依据
6
第二章
工程综述
11
第一节
工程概况
11
第二节
施工条件
17
第三节
工程难点及施工关键
17
第三章
现场组织管理机构及管理目标
20
第一节
组织管理机构
20
第二节
管理目标
25
第四章
施工部署
25
第一节
施工组织与协调
26
第二节
施工准备
27
第三节
主要施工方案的选择
32
第四节
施工流程及施工段的划分
33
第五章
施工进度计划及保障措施
35
第一节
施工进度计划说明
35
第二节
施工进度计划
36
第三节
施工进度计划完成的可行性分析
38
第四节
确保施工进度计划的条件
40
第五节
施工进度计划完成的保障措施
41
第六章
施工平面布置
44
第一节
施工现场目前现状
44
第二节
施工总平面布置原则及依据
45
第三节
各阶段施工平面布置
46
第四节
主要生产、生活设施布置
48
第五节
施工临时用水布置
51
第六节
施工临时用电布置
52
第七节
临时设施一览表
55
第八节
施工现场平面管理
56
第七章
土建工程主要施工方案和技术措施
57
第一节
施工测量
57
第二节
地下结构工程
65
第三节
地上结构工程
118
第四节
屋面工程
127
第五节
门窗工程
134
第六节
楼地面工程
151
第七节
一般装饰工程
163
第八节
室内高级装饰工程
169
第九节
玻璃幕墙工程
177
第十节
钢结构锥形采光窗设计施工
184
第十一节
脚手架工程
189
第十二节
试验、检验与计量
199
第十三节
重点、难点工程质量控制
210
第八章
安装工程
220
第一节
设备工程
220
第二节
电梯工程
251
第三节
给排水工程
270
第四节
天然气管道安装工程
294
第五节
通风、空调工程
298
第六节
电气安装工程
327
第七节
弱电安装工程
349
第九章
季节性施工措施
370
第一节
冬雨季施工部位
370
第二节
冬期施工
370
第三节
雨期施工
378
第四节
沙尘暴气候措施
380
第十章
施工总承包管理
381
第一节
综述
381
第二节
施工总承包管理目标及承诺
382
第三节
总承包管理体系
383
第四节
施工总承包管理原则
384
第五节
施工总承包管理及措施
386
第六节
总包与业主、监理、设计的协调管理
389
第七节
总包与分包单位的关系协调
393
第八节
总包与社会关系的协调
394
第九节
施工总承包管理对施工技术的管理
396
第十节
施工总承包管理对施工质量的管理
398
第十一节
施工总承包管理对施工进度的管理
403
第十二节
施工总承包管理对施工安全的管理
406
第十三节
施工总承包对文件资料的控制
412
第十一章
质量保证体系及保证措施
417
第一节
工程施工质量目标
419
第二节
施工质量保证体系
421
第三节
全面质量管理
445
第十二章
现场安全文明施工及环保方案措施
447
第一节
安全管理
447
第二节
文明施工
457
第三节
环境保护措施及方案
461
第四节
防止扰民和民扰的措施
470
第十三章
现场消防保卫管理
472
第一节
施工现场保卫
472
第二节
施工现场消防
476
第十四章
工程成本管理
486
第一节
概论
486
第二节
工程成本管理的意义和步骤
487
第三节
总承包商的成本管理
489
第四节
总承包商对业主成本管理的协助
493
第十五章
科技进步与新技术应用
494
第一节
目标及意义
494
第二节
组织机构及保证措施
494
第三节
应用项目及实施措施
496
第四节
其它项目应用构想
501
第五节
信息化施工管理
503
第六节
实施项目的效益分析
504
第十六章
工程交付、回访及维修
506
第一节
工程交付
506
第二节
工程回访
506
第三节
工程服务及保修
507
编制说明
编制内容及范围
本施工组织设计供投标用,如有幸中标,亦将作为正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正。本施工组织设计内容包括项目组织管理、机构设置、施工部署、总图布置和管理、施工目标、人力及机械配置、主要工程施工方案和方法、质量、安全和文明施工、总包管理等自开工至竣工的全过程组织管理措施,范围除自行完成的项目外,亦涵盖了指定分包在内的全部工作。
编制依据
1.2.1xxxx大厦建筑安装工程施工总承包招标文件
1)第一部分:投标须知。
2)第二部分:合同协议书(格式)。
3)第三部分:合同通用条件。
4)第四部分:合同专用条件。
5)第五部分:工程规范和技术说明。
6)第六部分:图纸。
(1)建筑施工图
(2)结构施工图
(3)给排水管道施工图
(4)通风空调施工图
(5)电气施工图
(6)弱电施工图
(7)火灾自动报警及消防控制施工图
(8)热力施工图

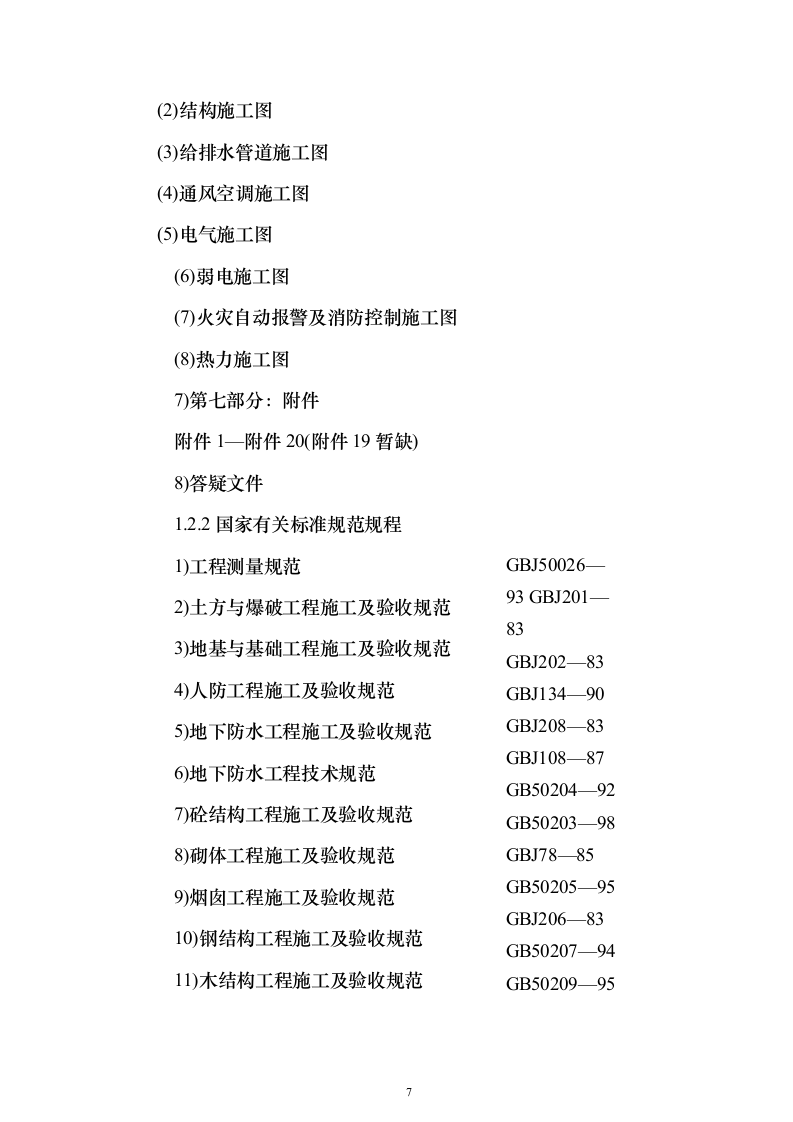

7)第七部分:附件
附件1—附件20(附件19暂缺)
8)答疑文件
1.2.2国家有关标准规范规程
1)工程测量规范
2)土方与爆破工程施工及验收规范
3)地基与基础工程施工及验收规范
4)人防工程施工及验收规范
5)地下防水工程施工及验收规范
6)地下防水工程技术规范
7)砼结构工程施工及验收规范
8)砌体工程施工及验收规范
9)烟囱工程施工及验收规范
10)钢结构工程施工及验收规范
11)木结构工程施工及验收规范

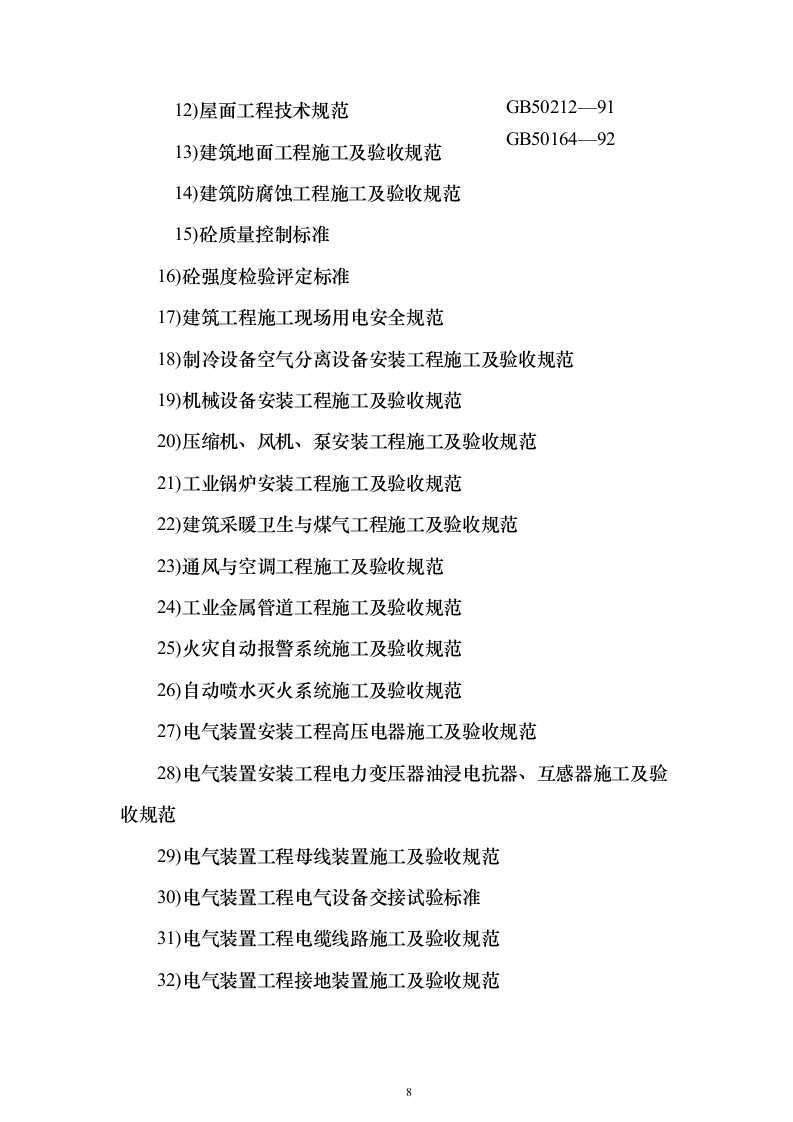

12)屋面工程技术规范
13)建筑地面工程施工及验收规范
14)建筑防腐蚀工程施工及验收规范
15)砼质量控制标准
GBJ50026—93 GBJ201—83
GBJ202—83 GBJ134—90
GBJ208—83
GBJ108—87
GB50204—92
GB50203—98 GBJ78—85
GB50205—95
GBJ206—83
GB50207—94 GB50209—95 GB50212—91 GB50164—92
16)砼强度检验评定标准
17)建筑工程施工现场用电安全规范
18)制冷设备空气分离设备安装工程施工及验收规范
19)机械设备安装工程施工及验收规范
20)压缩机、风机、泵安装工程施工及验收规范
21)工业锅炉安装工程施工及验收规范
22)建筑采暖卫生与煤气工程施工及验收规范
23)通风与空调工程施工及验收规范
24)工业金属管道工程施工及验收规范
25)火灾自动报警系统施工及验收规范
26)自动喷水灭火系统施工及验收规范
27)电气装置安装工程高压电器施工及验收规范
28)电气装置安装工程电力变压器油浸电抗器、互感器施工及验收规范
29)电气装置工程母线装置施工及验收规范
30)电气装置工程电气设备交接试验标准
31)电气装置工程电缆线路施工及验收规范
32)电气装置工程接地装置施工及验收规范

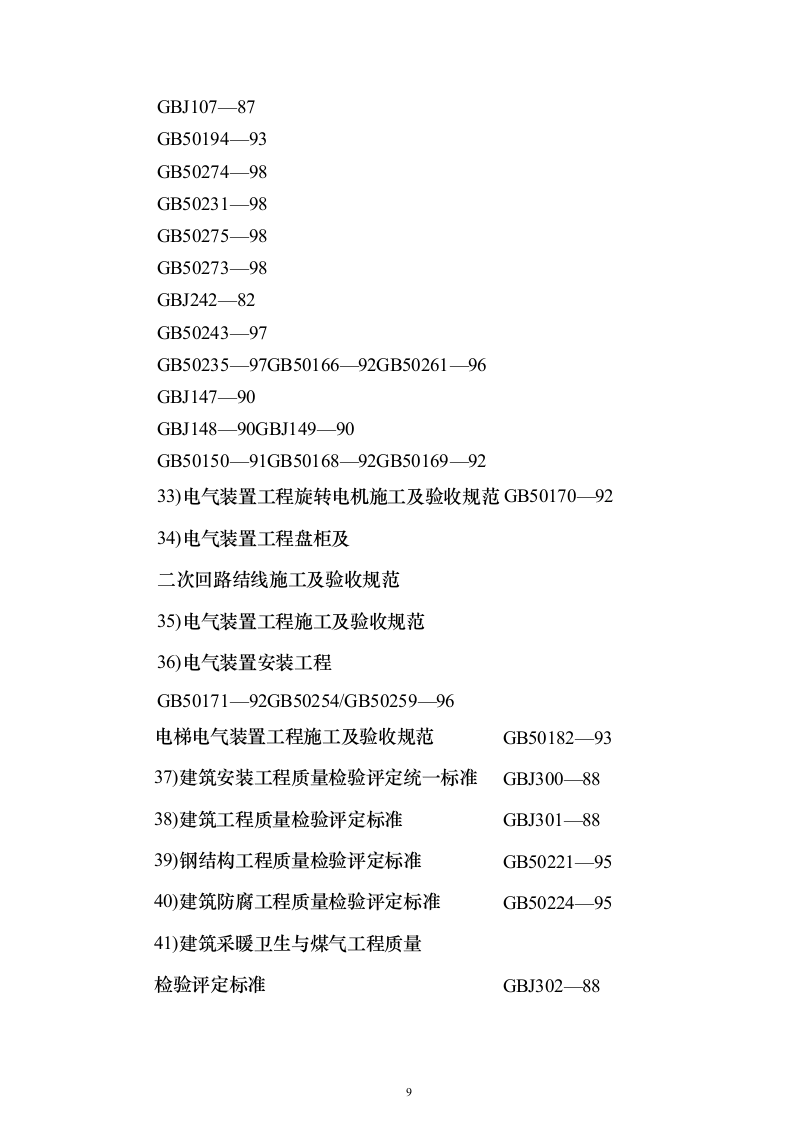

GBJ107—87
GB50194—93
GB50274—98
GB50231—98
GB50275—98
GB50273—98
GBJ242—82
GB50243—97
GB50235—97GB50166—92GB50261—96
GBJ147—90
GBJ148—90GBJ149—90
GB50150—91GB50168—92GB50169—92
33)电气装置工程旋转电机施工及验收规范GB50170—92
34)电气装置工程盘柜及
二次回路结线施工及验收规范
35)电气装置工程施工及验收规范
36)电气装置安装工程
GB50171—92GB50254/GB50259—96
电梯电气装置工程施工及验收规范
GB50182—93
37)建筑安装工程质量检验评定统一标准
GBJ300—88
38)建筑工程质量检验评定标准
GBJ301—88
39)钢结构工程质量检验评定标准
GB50221—95
40)建筑防腐工程质量检验评定标准
GB50224—95
41)建筑采暖卫生与煤气工程质量
检验评定标准
GBJ302—88
42)建筑电气安装工程质量检验评定标准
GBJ303—88
43)通风与空调工程质量检验评定标准
GBJ304—88
44)电梯安装工程质量检验评定标准
GBJ310—88

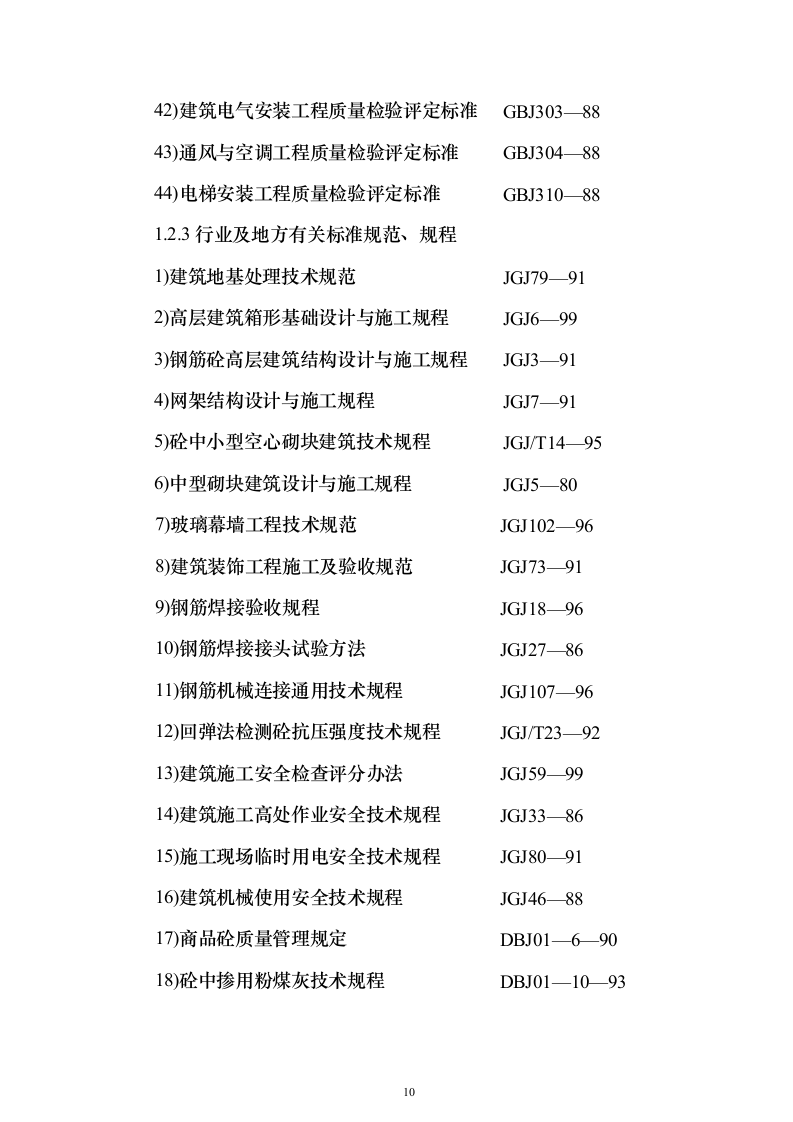

1.2.3行业及地方有关标准规范、规程
1)建筑地基处理技术规范
JGJ79—91
2)高层建筑箱形基础设计与施工规程
JGJ6—99
3)钢筋砼高层建筑结构设计与施工规程
JGJ3—91
4)网架结构设计与施工规程
JGJ7—91
5)砼中小型空心砌块建筑技术规程
JGJ/T14—95
6)中型砌块建筑设计与施工规程
JGJ5—80
7)玻璃幕墙工程技术规范
JGJ102—96
8)建筑装饰工程施工及验收规范
JGJ73—91
9)钢筋焊接验收规程
JGJ18—96
10)钢筋焊接接头试验方法
JGJ27—86
11)钢筋机械连接通用技术规程
JGJ107—96
12)回弹法检测砼抗压强度技术规程
JGJ/T23—92
13)建筑施工安全检查评分办法
JGJ59—99
14)建筑施工高处作业安全技术规程
JGJ33—86
15)施工现场临时用电安全技术规程
JGJ80—91
16)建筑机械使用安全技术规程
JGJ46—88
17)商品砼质量管理规定
DBJ01—6—90
18)砼中掺用粉煤灰技术规程
DBJ01—10—93

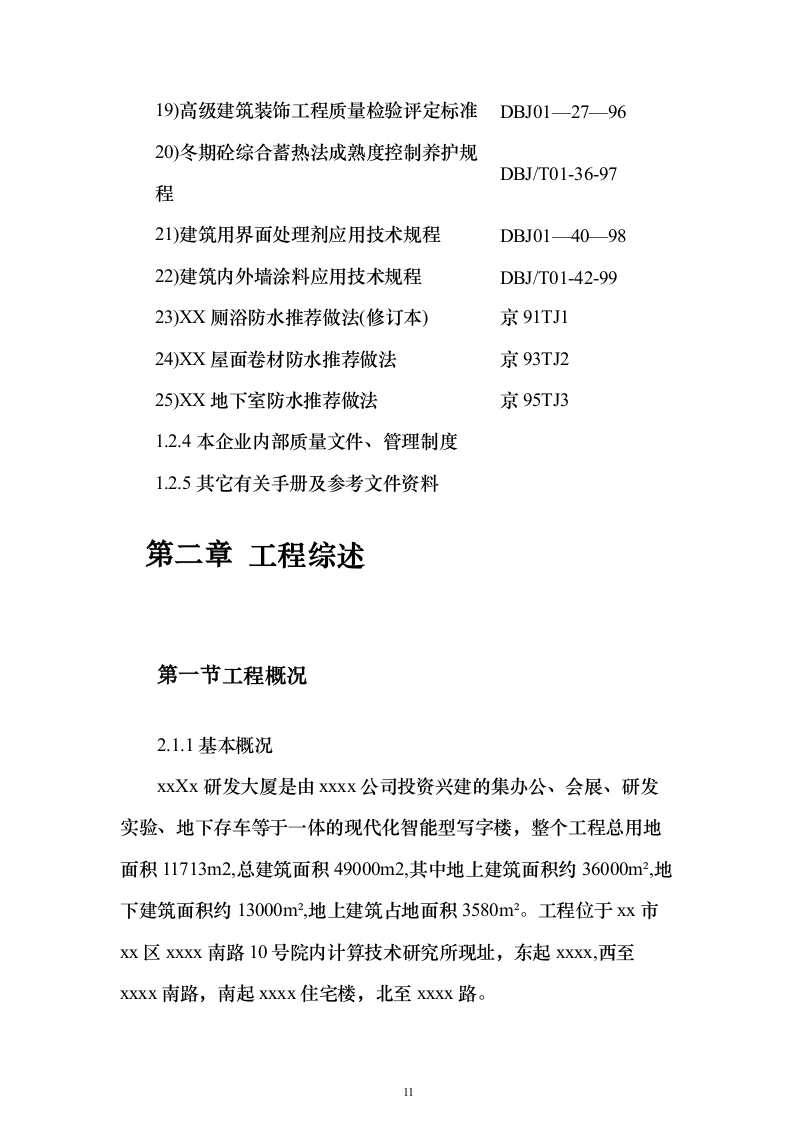

19)高级建筑装饰工程质量检验评定标准
DBJ01—27—96
20)冬期砼综合蓄热法成熟度控制养护规程
DBJ/T01-36-97
21)建筑用界面处理剂应用技术规程
DBJ01—40—98
22)建筑内外墙涂料应用技术规程
DBJ/T01-42-99
23)XX厕浴防水推荐做法(修订本)
京91TJ1
24)XX屋面卷材防水推荐做法
京93TJ2
25)XX地下室防水推荐做法
京95TJ3
1.2.4本企业内部质量文件、管理制度
1.2.5其它有关手册及参考文件资料
工程综述
工程概况
2.1.1基本概况
xxXx研发大厦是由xxxx公司投资兴建的集办公、会展、研发实验、地下存车等于一体的现代化智能型写字楼,整个工程总用地面积11713m2,总建筑面积49000m2,其中地上建筑面积约36000m²,地下建筑面积约13000m²,地上建筑占地面积3580m²。工程位于xx市xx区xxxx南路10号院内计算技术研究所现址,东起xxxx,西至xxxx南路,南起xxxx住宅楼,北至xxxx路。
工程的建筑方案由美国S.O.M公司设计,机械工业部设计研究院负责施工图设计,大厦主体建筑平面呈“V”型,南北长约102.7m,东西宽62.5m,建筑造型错落有致,简洁明快,壮观豪华,功能齐全。建筑物檐口高度为49.7m,外墙装饰为花岗岩、玻璃幕墙、铝板以及石材格栅相结合组成,辅以遮阳板结构体系,加上上部结构逐层收缩的建筑处理手法,使整个建筑物既有中国传统的雄伟坚实的建筑格调,又具有简洁明快的现代化建筑风格。其平面图、剖面图见附图2—1、附图2—2。
工程具有先进的通讯系统、安全可靠的供电系统、火灾自动报警系统、综合布线系统、变频中央空调系统、高低压给水系统、排水系统以及办公自动化系统等,设八部自动电梯,其

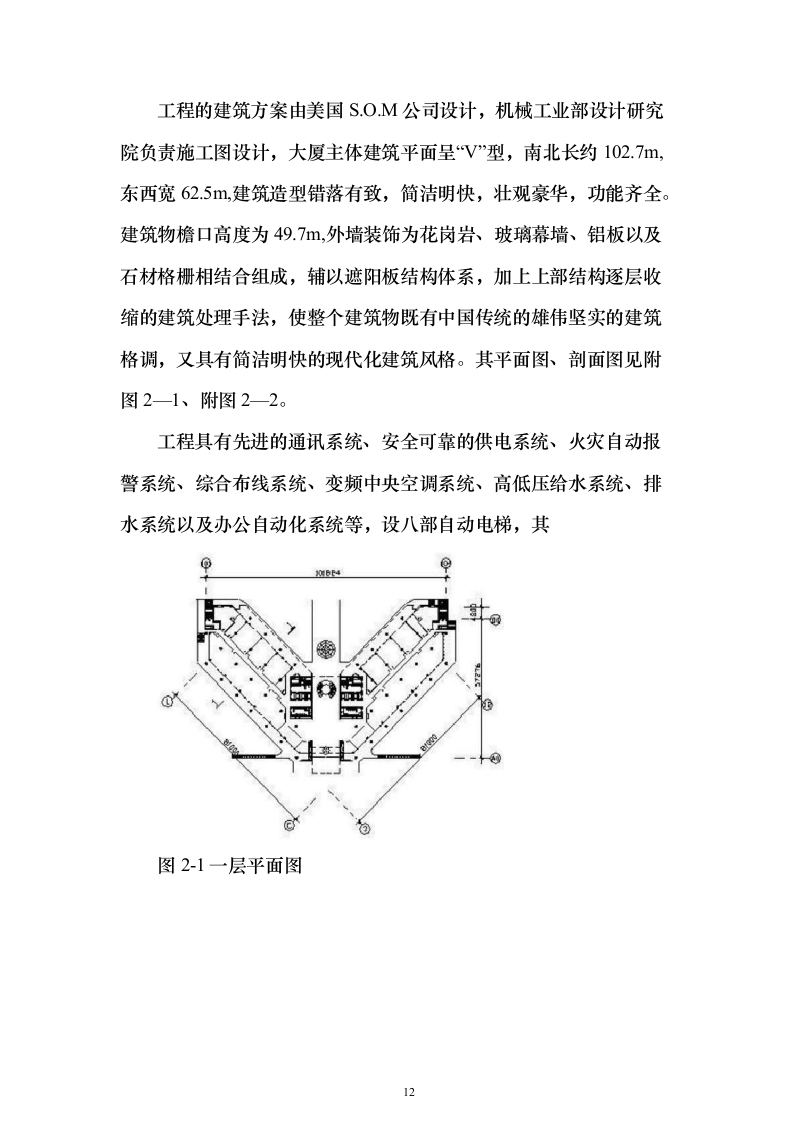

图2-1一层平面图

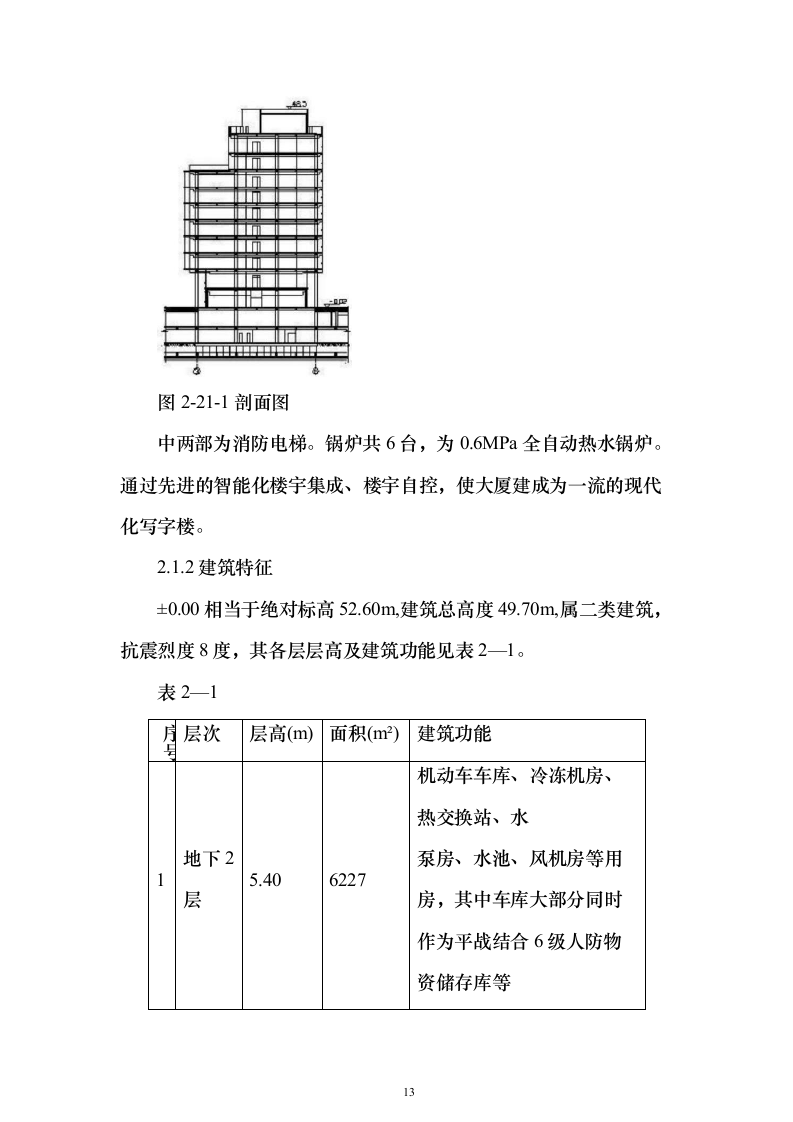

图2-21-1剖面图
中两部为消防电梯。锅炉共6台,为0.6MPa全自动热水锅炉。通过先进的智能化楼宇集成、楼宇自控,使大厦建成为一流的现代化写字楼。
2.1.2建筑特征
±0.00相当于绝对标高52.60m,建筑总高度49.70m,属二类建筑,抗震烈度8度,其各层层高及建筑功能见表2—1。
表2—1
序号
层次
层高(m)
面积(m²)
建筑功能
1
地下2层
5.40
6227
机动车车库、冷冻机房、热交换站、水
泵房、水池、风机房等用房,其中车库大部分同时作为平战结合6级人防物
资储存库等

2
地下1层
4.0
6227
会展中心、机动车车库、自行车车库和消防中心、变配电机房等
3
首层
5.0
3582
入口大厅、会议、办公、因特网、保卫、传达、办公等用房
4
2层
5.0
3256
中心ERP机房,研发实验室等用房
5
3-8层
4.1
(8层4.40)
(3.5.7)3715(4.6.8)3808
开敞式研发工作室、独立经理室、服务间、空调机房、ERP楼层机房等。
6
9层
5.10
2744
研发工作室、集团领导过度性办公室、服务间、空调机房、ERP楼层机房等
7
10层
4.40
2456
8
屋顶机房层
4.30
501
设备机房、水箱间、楼梯间及室外微波通讯天线、冷却塔等设备
本工程中部为核心区,是大厦交通枢纽,共设置客梯6部,货梯兼消防梯2部,作为交流信息中心被处理为中庭式共享空间,核心区还设有卫生间、设备管井及2个防烟楼梯,另在大厦两端各设一个防烟楼梯。

外装饰有干挂花岗石、铝合金玻璃幕墙、遮阳体系玻璃幕墙、铝合金百页幕墙、石材格栅以及天窗雨蓬夹层玻璃等。室内核心部位,为花岗石地面、墙面,铝合金纸面石膏板吊顶。研发工作室、服务间等为二次精装修:铝合金纸面石膏板吊顶,高级装饰木门,卫生间楼地面墙面除一层为花岗岩地面外,其余为地砖楼地面、釉面砖墙面、铝合金条板吊顶、高级卫生洁具及配套五金。
其他主要有加硬砼、烧毛花岗岩、架空地板以及水泥砂浆楼地面。墙面做法有水泥砂浆墙面、吸声墙面、乳胶漆墙面以及软包墙面。顶棚还有抹灰涂料顶棚、吸声顶棚等。
地下室外防水及屋面防水为SBS卷材防水,地下室顶面及卫生间则采用聚氨脂涂层防水。
2.1.3结构特征
本工程为全现浇钢筋砼框架一剪力墙结构,柱网尺寸9.0×9.0(m),圆形柱、扁梁,梁板式筏基基础,地下室底板外墙为S16级抗渗砼,地下室设有6道后浇带,上部结构设有2条后浇带,抗震裂度按8度设防。详见结构概况一览表2—2。
表2—2
结构类型
框架剪力墙结构
基础形式
梁板式筏基基础
基础底板厚
400mm、500mm、600mm、
楼板厚
1 5 0 mm(局部2 0 0 mm)
典型梁截面
500×2700、600×1800、500×1200、500×1700、500×1250、600×1350、600×1300、500×1350、400×1100、800×900、600×800、400×800
典型柱截面
直径为900(22米以上为750)、直径为500的、900×900、600×900、600×600、500×300、550×400
砼强度等级
基础梁、地下室底板、外墙为C40,水箱、水池为C30、楼梯为C20、首层花园平台为C30。
主楼墙
楼板及梁
主楼柱
地下室
C60
C30
C60
1-2层
C60
C30
C60
3-4层
C50
C30
C50
5-6层
C40
C30
C40
7层以上
C30
C30
C30
砼抗渗等级
基础梁、地下室底板、外墙为S16,水箱、水池为S8、首层花园平台为S8。
填充轻质墙体
采用加气砼砌块和轻钢龙骨纸面石膏板。
抗震设防烈度
8度
地下水位埋深
-2.0m左右
施工条件
2.2.1有利条件
1)目前已施工至基础垫层,三通一平工作已基本做好建筑占地面积较大,“V”形对称布置,层数较少,两道后浇带有利施工流水段划分。
2)工程所处位置交通比较便利,材料及半成品来源充足有保障。
3)基础施工阶段降雨少。
2.2.2不利条件
1)基础施工场地狭窄,场内交通不便,场地难以有效利用。
2)主体结构跨越一个冬季施工。
3)工期相对紧张。
工程难点及施工关键
2.3.1地下室抗渗砼施工
本工程地下室二层,砼最高标号C60,抗渗等级S16,留有6条后浇带,钢筋砼底板最薄处只有400厚,给砼原材料、配合比设计、结构施工工艺及施工质量提出了较高的要求。
2.3.2地下室二层人防工程
人防工程是一项特殊的工程,除应满足一般钢筋砼工程的要求外,还需满足人防工程的特别要求,人防密闭门的门框予埋安装、安装套管的予留予埋、予留孔洞的封堵等,施工工艺比较复杂,需要土建有力的配合。
2.3.3框架梁柱节点
根据结构施工图梁柱配筋,此部位钢筋密集度很高,砼浇筑困难,并且柱梁砼标号不一致,因此该部位砼的施工是确保框架砼浇筑质量的关键。
2.3.4清水砼施工
为确保砼的施工质量和观感质量按清水砼进行施工,这就对模板及支撑体系提出了更高的要求。
2.3.5加硬砼地面施工
本工程停车库及车道的地面为加硬砼地面,面积大,工艺要求高,必须提前作好硬骨料的选择、配合比设计以及施工工艺控制等工作。
2.3.6铝合金玻璃幕墙及圆锥钢结构采光顶
这些工程均需作二次设计,予留、予埋件数量多,位置要求准确,作为总包要密切协调配合设计单位,把二次设计及早完成,特别是预埋件设计,必须满足施工进度的要求。
2.3.7冷冻机组、组合式空调机组安装
这些设备是通风空调系统的核心部分,设备安装质量的好坏直接影响设备的运行效果,对通风空调系统的运行质量能否达到设计要求及满足使用功能有重大影响。
2.3.8风管制作
风管的制作在通风与空调工程施工中是一个关键的工序,风管制作过程中,如风管的咬口质量、风管的焊接质量、法兰的铆接质量、风管的加固质量都直接影响到整个通风与空调系统的运行效果,所以风管的制作是本工程的施工技术关键。
2.3.9风管及空调水管道保温
本工程风管及空调水管大多布置在装饰吊顶内,风管和空调水管道保温质量不好,会出现结露现象,发生滴水,污染浸蚀顶棚、墙面、地面等建筑装饰,严重时还可引起电气短路,因此在风管和空调水管道保温施工中要严把质量关,确保保温质量,以保证建筑物使用效果。
2.3.10系统调试
此项工作关系到整个系统能否正常运转,将各部位调至最佳状态,达到设计要求,满足业主的需要。
2.3.11综合布线
综合布线系统是将通信系统、电视监控系统、消防自动报警及消防联动系统等组成的一个统一的管理系统,综合布线系统安装及调试质量的好坏直接影响着整个智能工程的可靠运行。
现场组织管理机构及管理目标
组织管理机构
我们将按项目法施工的原则选派精干得力的人员组成合格的项目班子进驻现场,代表本企业全面履行总承包合同,项目经理部的机构设置及职责如下:
3.1.1项目经理部组织机构图
3.1.2项目部主要成员及各部门职责
1)项目经理
项目经理受企业法人委托,对总部直接负责,代表企业全面负责履行总承包合同,负责项目部与总部的关系协调,负责施工所需人、财、物的组织管理与控制。
2)执行经理
对项目经理负责,具体负责施工现场的施工组织和协调管理,对工期、质量、安全、文明施工及成本目标进行控制。
3)现场经理
协助执行经理直接管理现场的施工,主管工程部的日常工作,对施工生产、安全生产和总分包管理直接负责。
4)商务副经理
在项目经理领导下,分管商务合约部,主要负责总分包合同管理及预结算签证工作,负责成本及财务资金管理。
5)安装副经理
分管机电部工作,对机电安装的专业分包实施工期、质量、安全、文明施工等方面的管理。
6)项目总工
分管技术质量部和微机室,负责组织有关人员学习施工图纸和组织图纸会审,组织施工组织设计和施工方案的编制和交底,负责技术管理、质量管理、微机管理和档案管理。
7)工程部
负责总承包管理,负责土建和装饰工程的施工和分包管理,现场文明施工、安全生产和总平面管理,负责总进度计划、季、月、周计划的编制和落实,负责编制材料和机具设备使用计划,落实安全措施,确保安全生产。
8)技术质量部
负责技术和质量管理工作,主要包括组织图纸学习和会审,施工方案编制,技术交底,新技术应用和培训、测量、计量和试验检验、微机管理、工程的技术复核、隐藏验收、质量计划、质量预控、质量检验与评定、施工技术档案等工作。
9)物资供应部
根据工程部门提出的要求,负责材料设备和工具的计划、采购、供应和管理工作。
10)机电部
配合土建的予埋、予留工作,负责水、暖、电和设备及其它各安装专业的施工管理和分包管理工作。
11)商务合约部
负责总分包的合同管理及预结算工作,负责成本管理及财务资金管理。
12)综合办公室
负责内外公共关系的协调,包括公安、交通、环卫环保及居民委员会等方面,负责文明施工、安全保卫及生活后勤保障工作。
13)微机室
负责微机管理,文件信息处理,贮存,网页制作及档案管理工作。
3.1.3总部与项目的关系
1)总部与现场管理组织的关系,可概括为十六字,即“总部监督,部门协助,授权管理,全面负责”。
(1)“总部监督”是指总部按合同要求和承诺,对项目部的实施情况进行全程监督,必要时调动全公司的人力、物力,确保合同要求和承诺全面兑现。
(2)“部门协助”是指总部的工程、技术、质量、安全、财务、预算等各业务部门对项目提供人、财、物的全方位支持,各部门对项目的管理以服务为主,监督为辅。
(3)“授权管理”是指总部授权范围为本工程及与本工程项目有关的施工管理活动所需权限,包括对人、财、物的支配调动权,奖罚权。
(4)“全面负责”是指项目部全面履行合同要求和承诺,对本工程一切施工活动包括工期、质量、安全、成本、文明施工等全面负责并组织落实。
总之,在项目管理活动中,总部是依托,项目是主体,部门是保证,达标是目的。
2)总部与项目部的关系:
3.1.4总部对现场机构授权范围
1)授权原则
(1)项目经理是总部法人代表在项目上的代理人。
(2)项目经理是实现工期、质量、安全、文明施工等各项目标的责任人。
(3)项目经理是对接社会、服务业主的岗位责任人。
2)授权范围
(1)有根据工程特点和需要要求在全企业范围内选调有关人员的权力。
(2)对项目各类人员有奖、惩权。
(3)在总部监督下,对分包及劳务队伍有选择权。
(4)对本工程所需物资有要求调配权。
(5)有设置项目专用资金帐号权和资金调配权。
管理目标
3.2.1工期目标
计划2000年10月8日开工,2001年11月8日竣工,工期目标为396日历天。
3.2.2质量目标
确保优良,并创XX优质工程“长城杯”;争取国家优质工程“鲁班奖”。
3.2.3安全生产目标
杜绝重大事故,一般事故频率小于1.5%。
3.2.4文明施工和环保目标
创“XX安全文明工地”。
3.2.5科技进步目标
将工程列为本企业科技示范工程。科技进步效益率达1.5%。
3.2.6服务目标
建造业主满意工程。
施工部署
施工部署一章是本施工组织设计之纲,是指导本工程施工的纲要,包括施工组织与协调、施工准备、主要方案选择、施工流程和施工段划分等,还应包括组织机构、工期控制及管理目标等,为了方便叙述,对后几项另章专门编写,本章不再重复。
施工组织与协调
4.1.1人力组织
我们在研究了工程的特点以后,除按第三章已表述的选择了项目班子成员外,并拟选派抽调技术成熟、组织严密,有同类工程施工经验的施工队伍,拟投入两个土建施工队负责结构和粗装饰的施工;投入管道、电气二个专业施工队,负责相应专业的预埋预留配合和施工;对幕墙、精装饰、电气、空调、电梯、消防报警和自动喷淋、弱电、天燃气及室外工程,将根据业主要求选定专业分包,在项目部的统一安排下,分别完成相应的工程施工。指定专业分包队的个数将根据具体工程情况确定。分包的确定应在总进度计划的指导下在施工开始之前确定,并签订合同以确保有足够的准备时间。
4.1.2机具组织
根据工程需要,首先落实的大型机具为塔吊、人货两用电梯、汽车吊、砼输送泵等,将在全公司调配落实,商品砼的搅拌、运输及大宗材料的运输,将联系社会力量解决,自备运输车辆和小型机械将随施工队伍一起落实。
4.1.3分包队伍的组织与协调
对指定分包,我们将根据施工总进度的要求,协助业主提前筛选确定,签订分包合同并纳入总包管理之中,对指定分包的进度、质量、安全和文明施工提出明确要求,并监督实施。每周至少召开一次协调会,协商解决多专业之间施工交叉的有关问题。为保证分包施工的顺利进行,我们将提供方便和各类服务。
施工准备
4.2.1现场交接准备
进入现场前,须对现场实况进行交接,如对现场的平面和竖向控制、基坑支护和土方挖掘及基坑轴线、标高等与设计要求是否相符进行复验,并办理相应的手续。
4.2.2技术准备
1)组织图纸学习和会审,尽可能把设计图纸上的疑问解决在施工之前。
2)修订和编制施工组织设计和施工方案,报业主和监理认可。
3)根据工程需要加密现场的平面和高程控制点,并且加以保护。
4.2.3机具准备
根据工程需要现场垂直运输拟设F023B塔吊两台,人货电梯两台,砼输送泵两台,钢筋、木工加工机械两套,对焊机、电焊机、切割机、柴油发电机等若干。(详见附表4—1)
主要施工机械及工器具需用量计划表表4—1
序号
机械名称
型号
性能
单位
数量
额定功率
备注
1
塔吊
F0-230B
100tm
台
2
70KW
2000.11~2001.4
2
施工电梯
CSD200/200J
150m
台
2
49.5KW
2001.1~2001.7
3
砼搅拌机
JS350
350L
台
2
20.3KW
2000.10~2001.8
4
拖式砼泵
HBT60
90m
台
2
60.1KW
2000.10~2001.3
5
砼汽车泵
进口
34m
台
2
地下结构使用
6
钢筋成型机
GQ50
φ50mm
台
4
4KW
2000.10~2001.5
7
钢筋成型机
GW40-I
φ40mm
台
2
4KW
2000.10~2001.5
8
闪光对焊机
UN1-100
Φ40mm
台
2
100kVA
2000.10~2001.4
9
埋弧压力焊机
MH-36-1
φ36
台
2
36Kva
2000.10~2001.4
10
交流电焊机
BX3-500
500A
台
2
38kVA
2000.10~2001.9
11
滚压直螺纹机
φ36mm
台
2
5KW
2000.10~2001.3
12
卷扬机
JK-2.0
2.0t
台
2
7.5KW
2000.10~2001.3
13
低压变压器
24V
台
1
24kVA
2000.10~2001.10
14
木工机械(平、压刨、圆锯)
MI-105 MBS/4B MB104
Φ50mmφ50mmφ40mm
套
2
4KW 3KW 3KW
2000.10~2001.8
15
砼振捣器
2X-50
Φ50mm
台
20
1.1KW
2000.10~2001.6
16
砼平板振动器
H21X2
台
10
7.5
200010~2001.6
17
蛙式打夯机
HW170
20Kg
台
5
4KW
2000.12~2001.5
18
潜水泵
潜水泵
台
10
5.5KW 5.5KW
2000.10~2001.3
污水泵
19
电动铲车
5t
台
1
2000.3~2001.8
20
直流弧焊机
台
2
20
2000.2~2001.9
21
电动套丝机
TQ100-A
台
5
2.75
200010~20010
22
电动割管机
φ400
台
3
2001.1.2~2001.8
23
台钻
EQ3025
台
6
2001.2~2001.9
24
电锤
ZIC1-16
把
14
0.31
2001.2~2001.9
25
磁力电钻
5-23-R2-32II
台
3
2001.2~2001.9
26
液压升降台
ZTY5
台
5
2001.3~2001.10
27
液压弯管器
DB4-11.5-2
台
2
2001.2~2001.8
28
液压压线钳
安全帽专用
个
2001.3~2001.7
29
气焊工具
套
2000.10~2001.9
30
真空泵
台
1
2001.3~2001.8
31
空压机
VF-6/7
台
1
37
2001.2~2001.8
32
卷扬机
0.5-1.2m/m
台
2
22
2001.2~2001.8
33
单平咬口机
0.5-1.2m/m
台
2
1.5
2001.3~2001.8
34
联合咬口机
8=0.8-4mm
台
2
1.5
2001.3~2001.8
35
折方机
8=0.5-1.2mm
台
2
2001.3~2001.8
36
剪板机
Q11×9X 2500A
台
2
11
2001.3~2001.8
37
汽车吊
40t
臂长40m
台
1
安装塔吊用
38
汽车吊
25t
臂长25m
台
1~2
基础阶段
39
柴油发电机组
12
120kVA
台
1
2000.10~2001.8
40
小型翻斗车
JS-1
台
3
12马力
2000.10~2001.7
4.2.4物资准备
三大工具和主要材料设备,要先落实货源,再按计划采购、供应,陆续进场。三大工具需用量计划见表4—2,主要材料设备用量表4—3见“技术标2”。
三大工具需用量计划表4—2
序号
名称
规格型号
单位
数量
备注
1
覆面竹胶板
12厚
m²
21200
2000.10陆继进场
2
木材
50×100 100×100 50×250
m³
550
2000.10陆续进场
3
WDJ碗扣脚架钢管
φ48×3.5
t
1150
2000.10陆续进场
扣件式脚手架钢管
φ48×3.5
t
180
2000.12陆续进场
扣件
十字旋转
个
32000
2000.12陆续进场
4
圆柱定型钢模板
φ900φ700
XX研发大厦建设招标施工组织设计方案(技术标511页)(2024年修订版).docx
