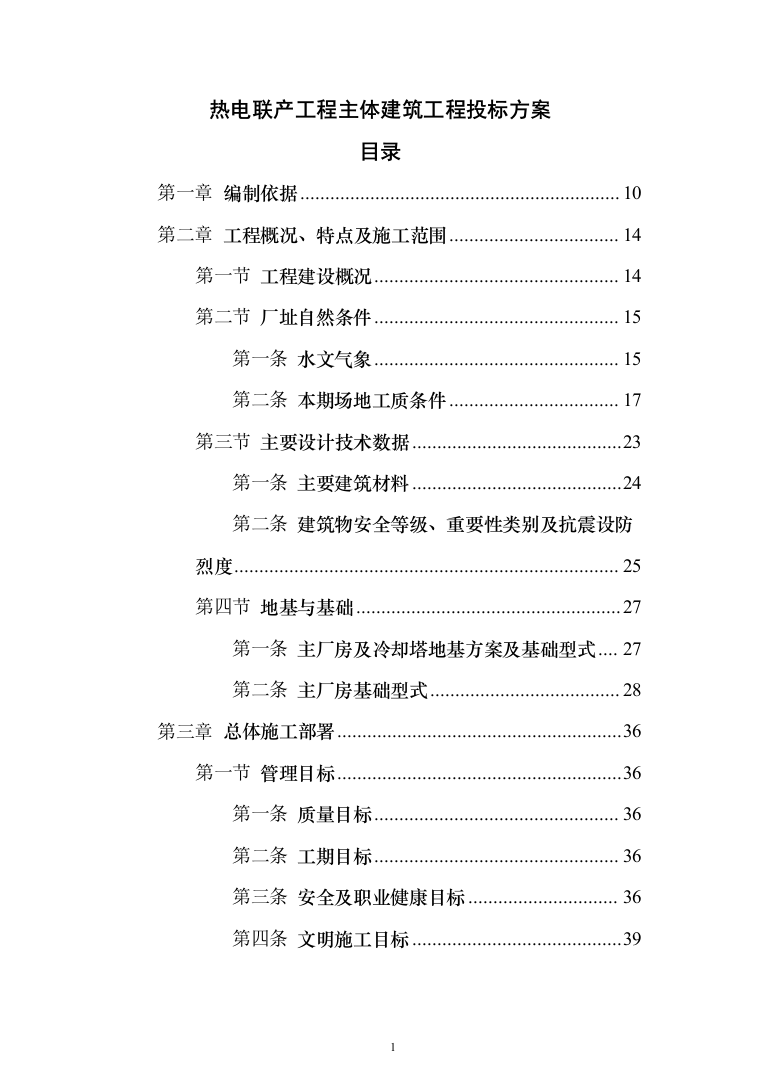

热电联产工程主体建筑工程投标方案
目录
第一章

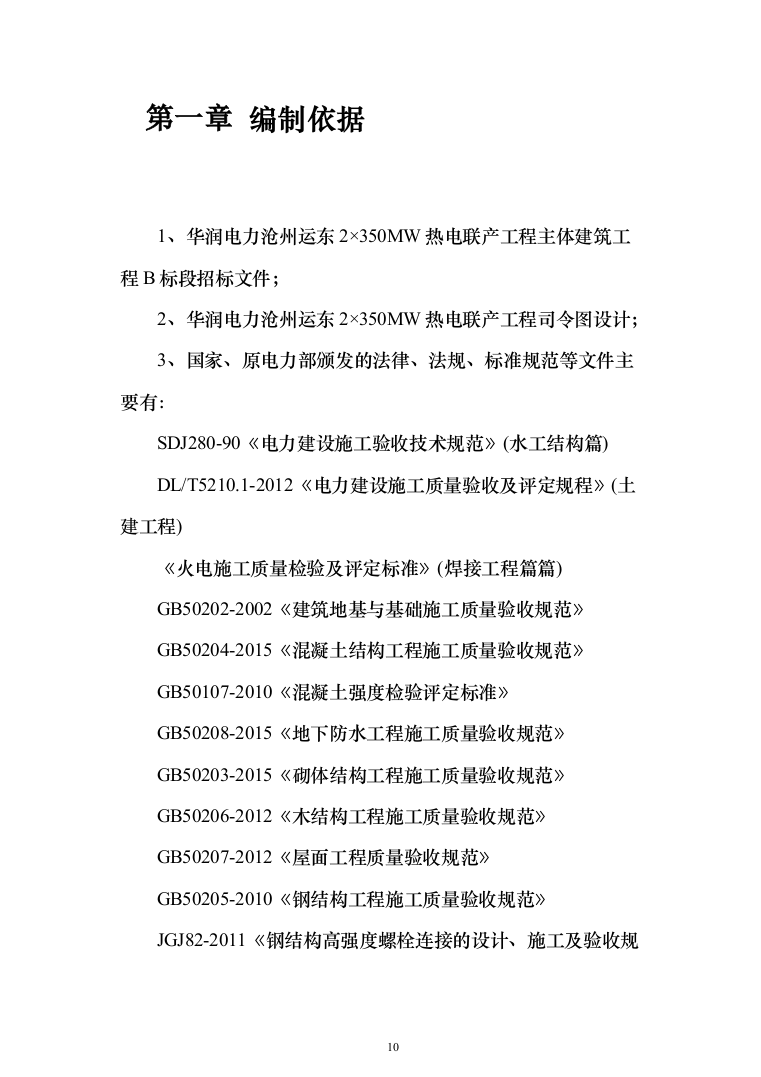

编制依据
10
第二章
工程概况、特点及施工范围
14
第一节
工程建设概况
14
第二节
厂址自然条件
15
第一条
水文气象
15
第二条
本期场地工质条件
17
第三节
主要设计技术数据
23
第一条
主要建筑材料
24
第二条
建筑物安全等级、重要性类别及抗震设防烈度
25
第四节
地基与基础
27
第一条
主厂房及冷却塔地基方案及基础型式
27
第二条
主厂房基础型式
28
第三章
总体施工部署
36
第一节
管理目标
36
第一条
质量目标
36
第二条
工期目标
36
第三条
安全及职业健康目标
36

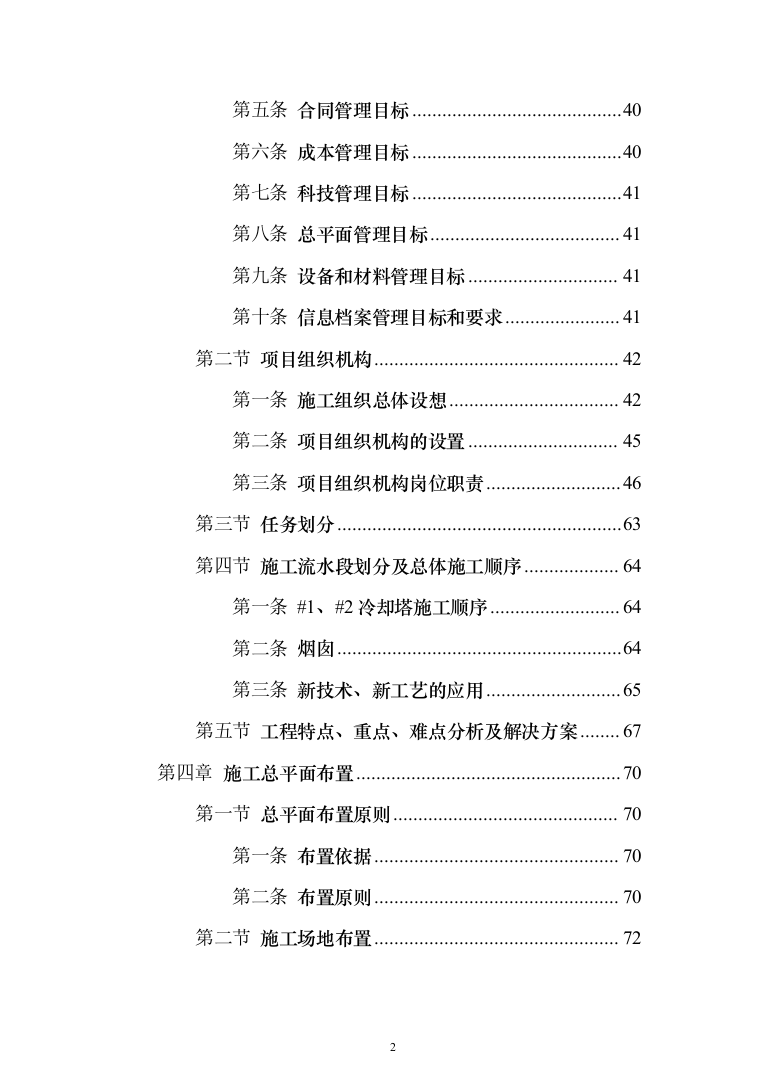

第四条
文明施工目标
39
第五条
合同管理目标
40
第六条
成本管理目标
40
第七条
科技管理目标
41
第八条
总平面管理目标
41
第九条
设备和材料管理目标
41
第十条
信息档案管理目标和要求
41
第二节
项目组织机构
42
第一条
施工组织总体设想
42
第二条
项目组织机构的设置
45
第三条
项目组织机构岗位职责
46
第三节
任务划分
63
第四节
施工流水段划分及总体施工顺序
64
第一条
#1、#2冷却塔施工顺序
64
第二条
烟囱
64
第三条
新技术、新工艺的应用
65
第五节
工程特点、重点、难点分析及解决方案
67

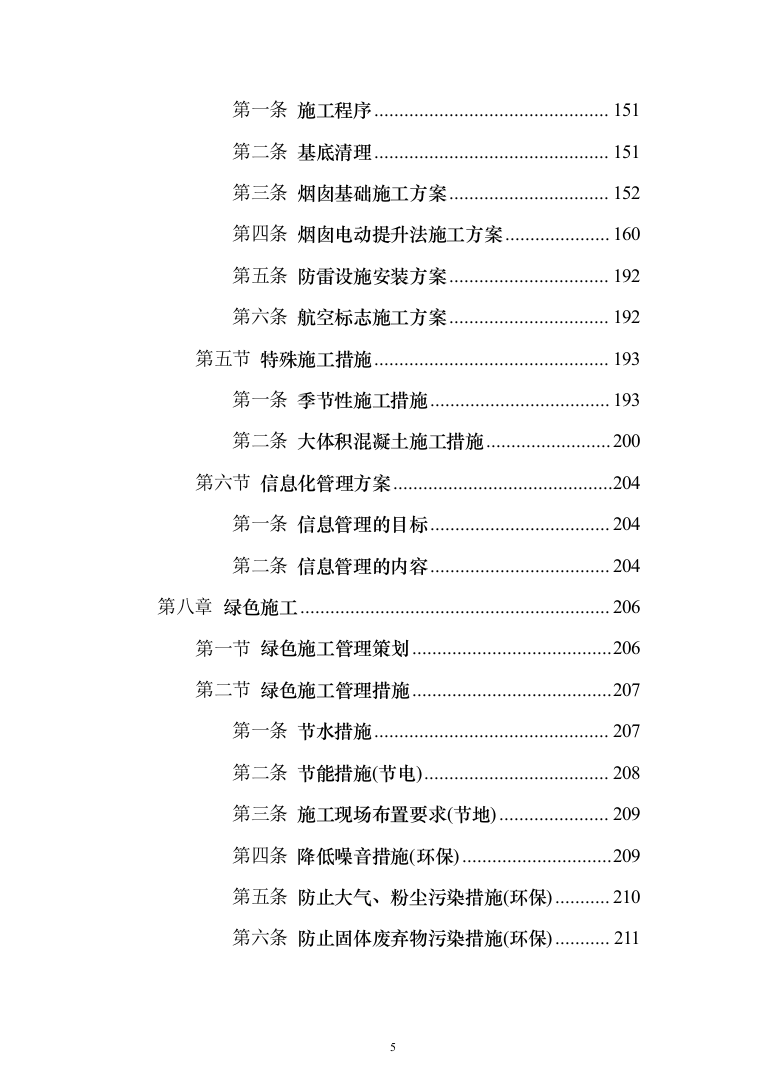

第四章
施工总平面布置
70
第一节
总平面布置原则
70
第一条
布置依据
70
第二条
布置原则
70
第二节

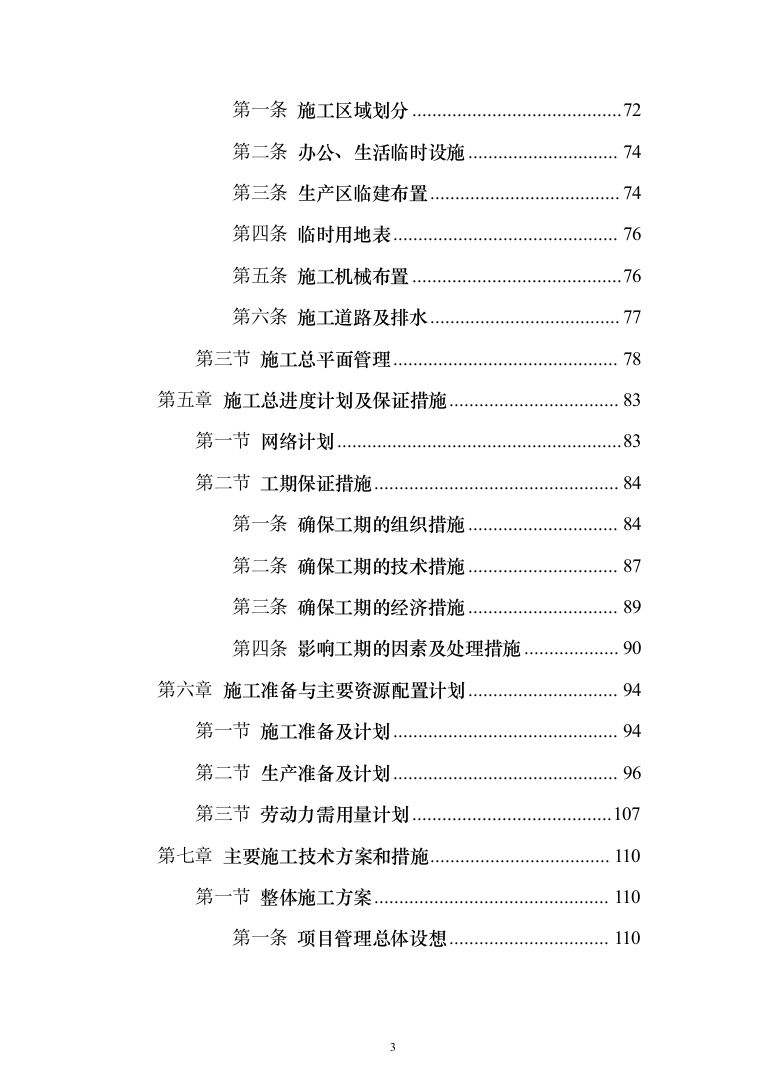

施工场地布置
72
第一条
施工区域划分
72
第二条
办公、生活临时设施
74
第三条
生产区临建布置
74
第四条
临时用地表
76
第五条
施工机械布置
76
第六条
施工道路及排水
77
第三节
施工总平面管理
78
第五章
施工总进度计划及保证措施
83
第一节
网络计划
83
第二节
工期保证措施
84
第一条
确保工期的组织措施
84
第二条
确保工期的技术措施
87
第三条
确保工期的经济措施
89
第四条
影响工期的因素及处理措施
90
第六章
施工准备与主要资源配置计划
94
第一节
施工准备及计划
94
第二节
生产准备及计划
96
第三节
劳动力需用量计划
107
第七章
主要施工技术方案和措施
110
第一节
整体施工方案
110
第一条
项目管理总体设想
110
第二条

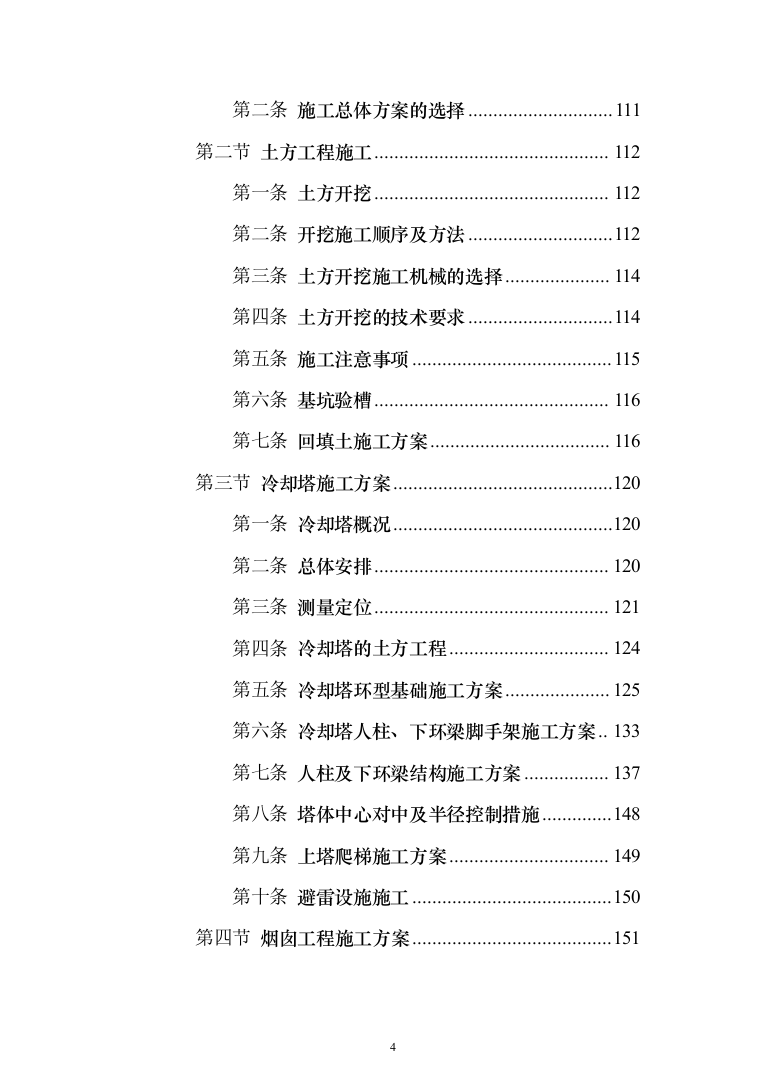

施工总体方案的选择
111
第二节
土方工程施工
112
第一条
土方开挖
112
第二条
开挖施工顺序及方法
112
第三条
土方开挖施工机械的选择
114
第四条
土方开挖的技术要求
114
第五条
施工注意事项
115
第六条
基坑验槽
116
第七条
回填土施工方案
116
第三节
冷却塔施工方案
120
第一条
冷却塔概况
120
第二条
总体安排
120
第三条
测量定位
121
第四条
冷却塔的土方工程
124
第五条
冷却塔环型基础施工方案
125
第六条
冷却塔人柱、下环梁脚手架施工方案
133
第七条
人柱及下环梁结构施工方案
137
第八条
塔体中心对中及半径控制措施
148
第九条
上塔爬梯施工方案
149
第十条
避雷设施施工
150
第四节
烟囱工程施工方案
151
第一条
施工程序
151
第二条
基底清理
151
第三条
烟囱基础施工方案
152
第四条
烟囱电动提升法施工方案
160
第五条
防雷设施安装方案
192
第六条
航空标志施工方案
192
第五节
特殊施工措施
193
第一条
季节性施工措施
193
第二条
大体积混凝土施工措施
200
第六节
信息化管理方案
204
第一条
信息管理的目标
204
第二条
信息管理的内容
204
第八章
绿色施工
206
第一节
绿色施工管理策划
206
第二节
绿色施工管理措施
207
第一条
节水措施
207
第二条
节能措施(节电)
208
第三条
施工现场布置要求(节地)
209
第四条
降低噪音措施(环保)
209
第五条
防止大气、粉尘污染措施(环保)
210
第六条
防止固体废弃物污染措施(环保)
211
第七条

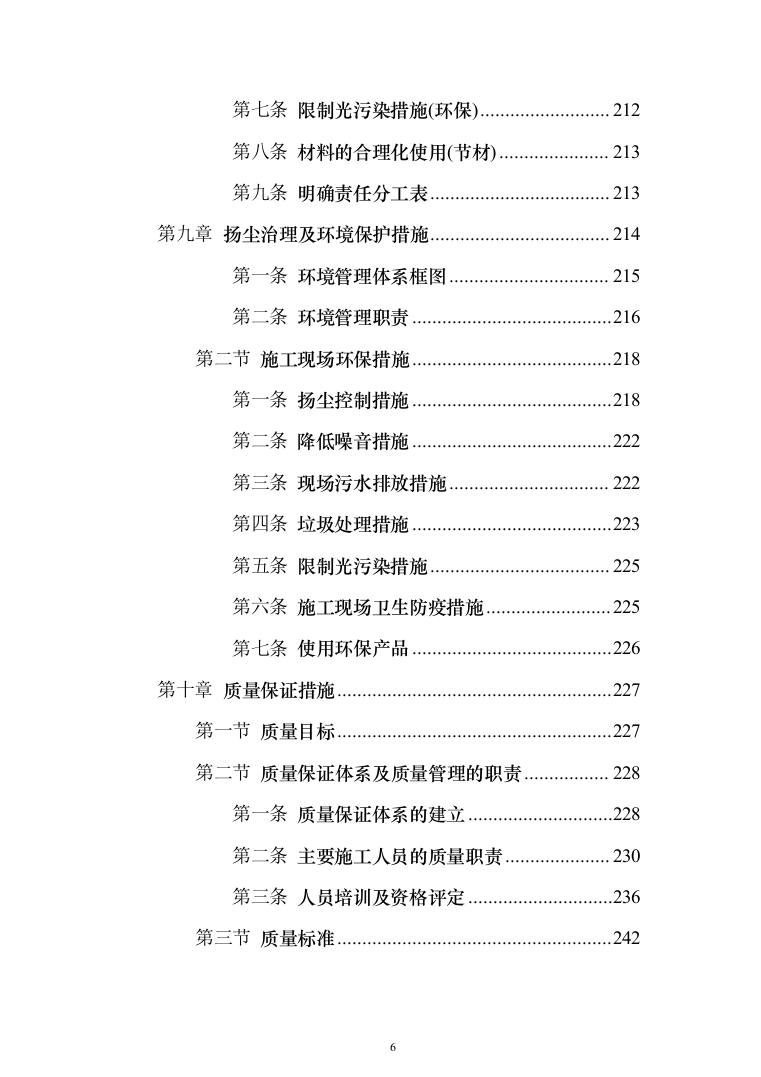

限制光污染措施(环保)
212
第八条
材料的合理化使用(节材)
213
第九条
明确责任分工表
213
第九章
扬尘治理及环境保护措施
214
第一条
环境管理体系框图
215
第二条
环境管理职责
216
第二节
施工现场环保措施
218
第一条
扬尘控制措施
218
第二条
降低噪音措施
222
第三条
现场污水排放措施
222
第四条
垃圾处理措施
223
第五条
限制光污染措施
225
第六条
施工现场卫生防疫措施
225
第七条
使用环保产品
226
第十章
质量保证措施
227

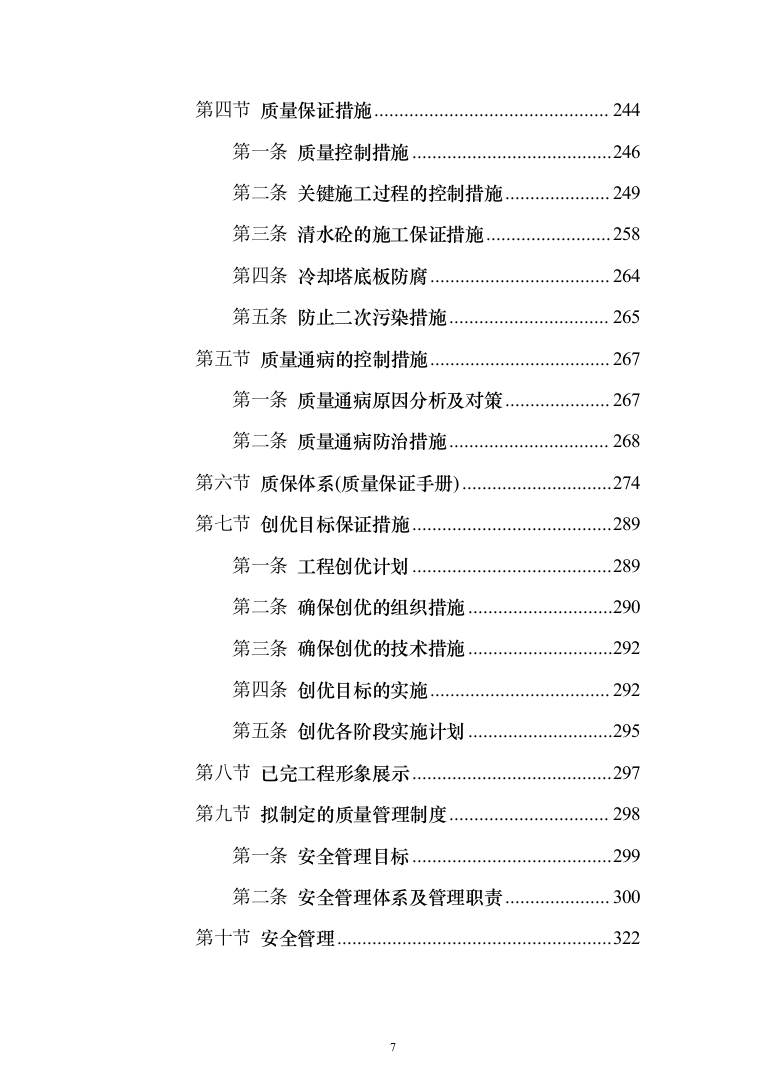

第一节
质量目标
227
第二节
质量保证体系及质量管理的职责
228
第一条
质量保证体系的建立
228
第二条
主要施工人员的质量职责
230
第三条
人员培训及资格评定
236
第三节
质量标准
242
第四节
质量保证措施
244
第一条
质量控制措施
246
第二条
关键施工过程的控制措施
249
第三条
清水砼的施工保证措施
258
第四条
冷却塔底板防腐
264
第五条
防止二次污染措施
265
第五节
质量通病的控制措施
267
第一条
质量通病原因分析及对策
267
第二条
质量通病防治措施
268
第六节
质保体系(质量保证手册)
274
第七节
创优目标保证措施
289
第一条
工程创优计划
289
第二条
确保创优的组织措施
290
第三条
确保创优的技术措施
292
第四条
创优目标的实施
292
第五条
创优各阶段实施计划
295
第八节
已完工程形象展示
297
第九节
拟制定的质量管理制度
298
第一条
安全管理目标
299
第二条
安全管理体系及管理职责
300
第十节

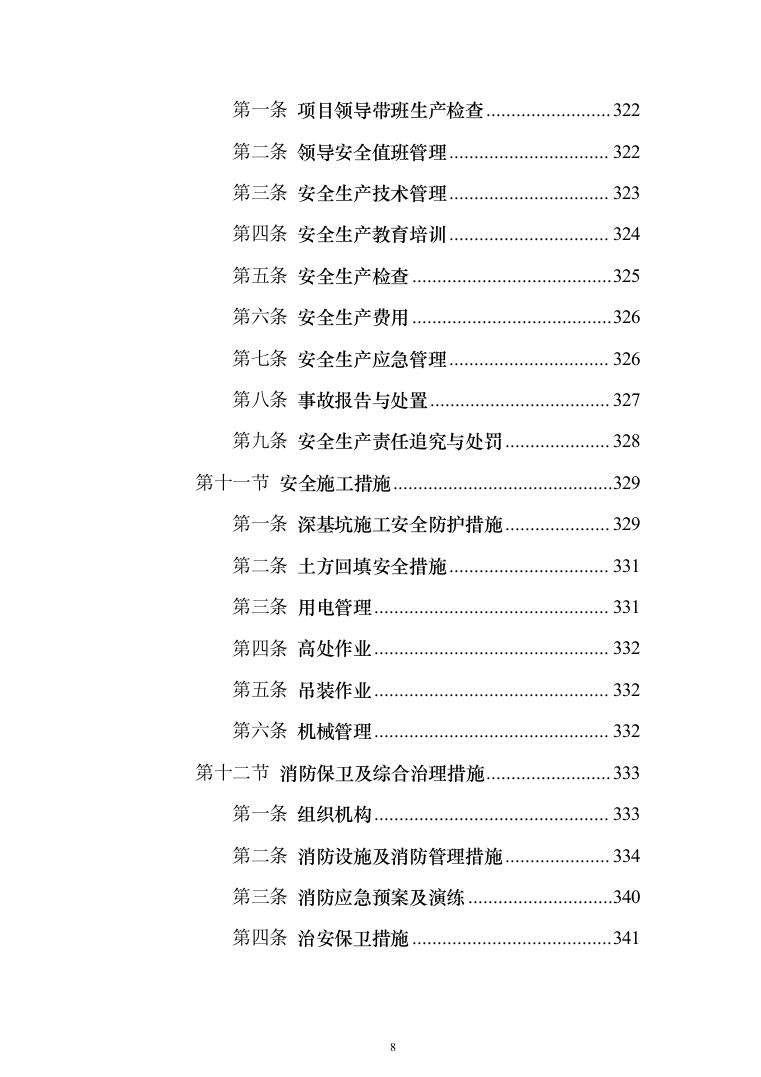

安全管理
322
第一条
项目领导带班生产检查
322
第二条
领导安全值班管理
322
第三条
安全生产技术管理
323
第四条
安全生产教育培训
324
第五条
安全生产检查
325
第六条
安全生产费用
326
第七条
安全生产应急管理
326
第八条
事故报告与处置
327
第九条
安全生产责任追究与处罚
328
第十一节
安全施工措施
329
第一条
深基坑施工安全防护措施
329
第二条
土方回填安全措施
331
第三条
用电管理
331
第四条
高处作业
332
第五条
吊装作业
332
第六条
机械管理
332
第十二节
消防保卫及综合治理措施
333
第一条
组织机构
333
第二条
消防设施及消防管理措施
334
第三条
消防应急预案及演练
340
第四条
治安保卫措施
341
第十三节

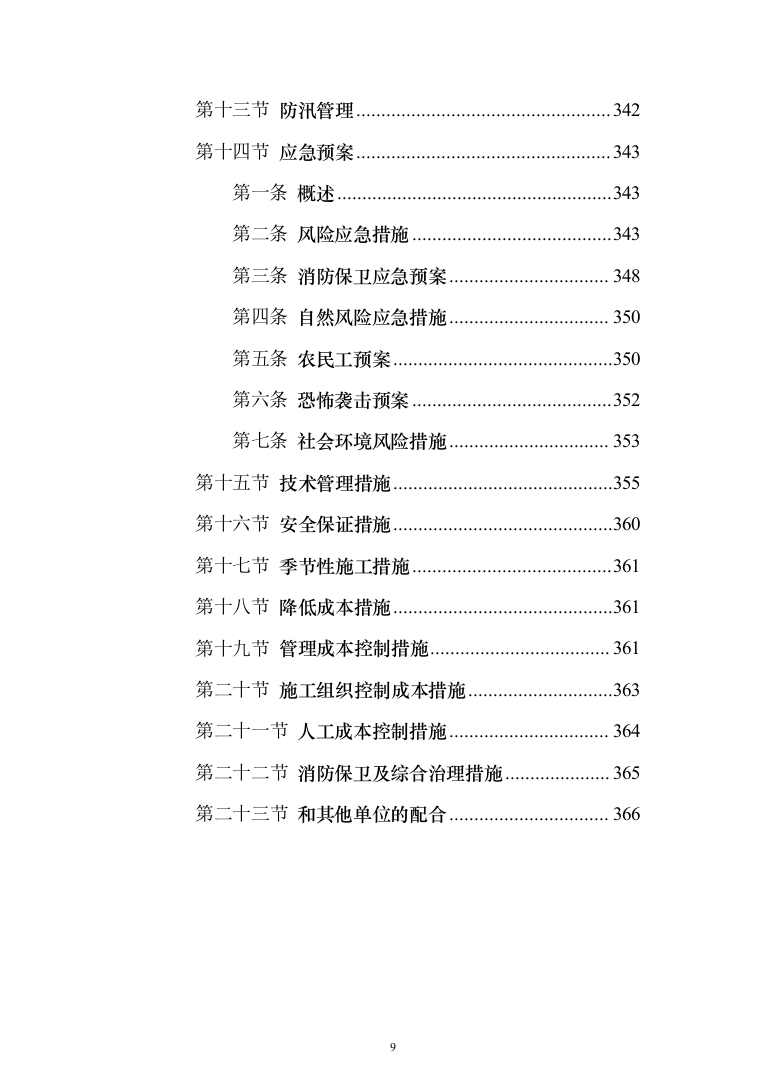

防汛管理
342
第十四节
应急预案
343
第一条
概述
343
第二条
风险应急措施
343
第三条
消防保卫应急预案
348
第四条
自然风险应急措施
350
第五条
农民工预案
350
第六条
恐怖袭击预案
352
第七条
社会环境风险措施
353
第十五节
技术管理措施
355
第十六节
安全保证措施
360
第十七节
季节性施工措施
361
第十八节
降低成本措施
361
第十九节
管理成本控制措施
361
第二十节
施工组织控制成本措施
363
第二十一节
人工成本控制措施
364
第二十二节
消防保卫及综合治理措施
365
第二十三节
和其他单位的配合
366
编制依据
1、华润电力沧州运东2×350MW热电联产工程主体建筑工程B标段招标文件;
2、华润电力沧州运东2×350MW热电联产工程司令图设计;
3、国家、原电力部颁发的法律、法规、标准规范等文件主要有:
SDJ280-90《电力建设施工验收技术规范》(水工结构篇)
DL/T5210.1-2012《电力建设施工质量验收及评定规程》(土建工程)
《火电施工质量检验及评定标准》(焊接工程篇篇)
GB50202-2002《建筑地基与基础施工质量验收规范》GB50204-2015《混凝土结构工程施工质量验收规范》

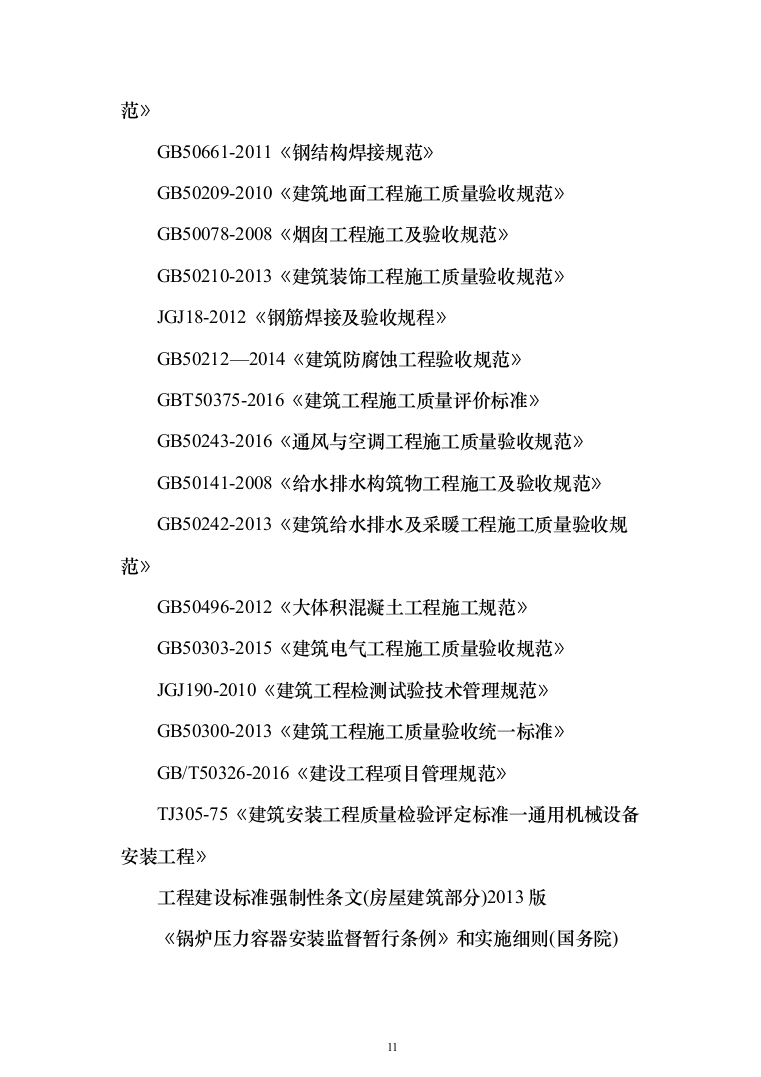

GB50107-2010《混凝土强度检验评定标准》
GB50208-2015《地下防水工程施工质量验收规范》GB50203-2015《砌体结构工程施工质量验收规范》
GB50206-2012《木结构工程施工质量验收规范》
GB50207-2012《屋面工程质量验收规范》
GB50205-2010《钢结构工程施工质量验收规范》
JGJ82-2011《钢结构高强度螺栓连接的设计、施工及验收规范》
GB50661-2011《钢结构焊接规范》
GB50209-2010《建筑地面工程施工质量验收规范》
GB50078-2008《烟囱工程施工及验收规范》
GB50210-2013《建筑装饰工程施工质量验收规范》
JGJ18-2012《钢筋焊接及验收规程》
GB50212—2014《建筑防腐蚀工程验收规范》
GBT50375-2016《建筑工程施工质量评价标准》
GB50243-2016《通风与空调工程施工质量验收规范》
GB50141-2008《给水排水构筑物工程施工及验收规范》
GB50242-2013《建筑给水排水及采暖工程施工质量验收规范》
GB50496-2012《大体积混凝土工程施工规范》
GB50303-2015《建筑电气工程施工质量验收规范》
JGJ190-2010《建筑工程检测试验技术管理规范》
GB50300-2013《建筑工程施工质量验收统一标准》GB/T50326-2016《建设工程项目管理规范》
TJ305-75《建筑安装工程质量检验评定标准一通用机械设备安装工程》
工程建设标准强制性条文(房屋建筑部分)2013版

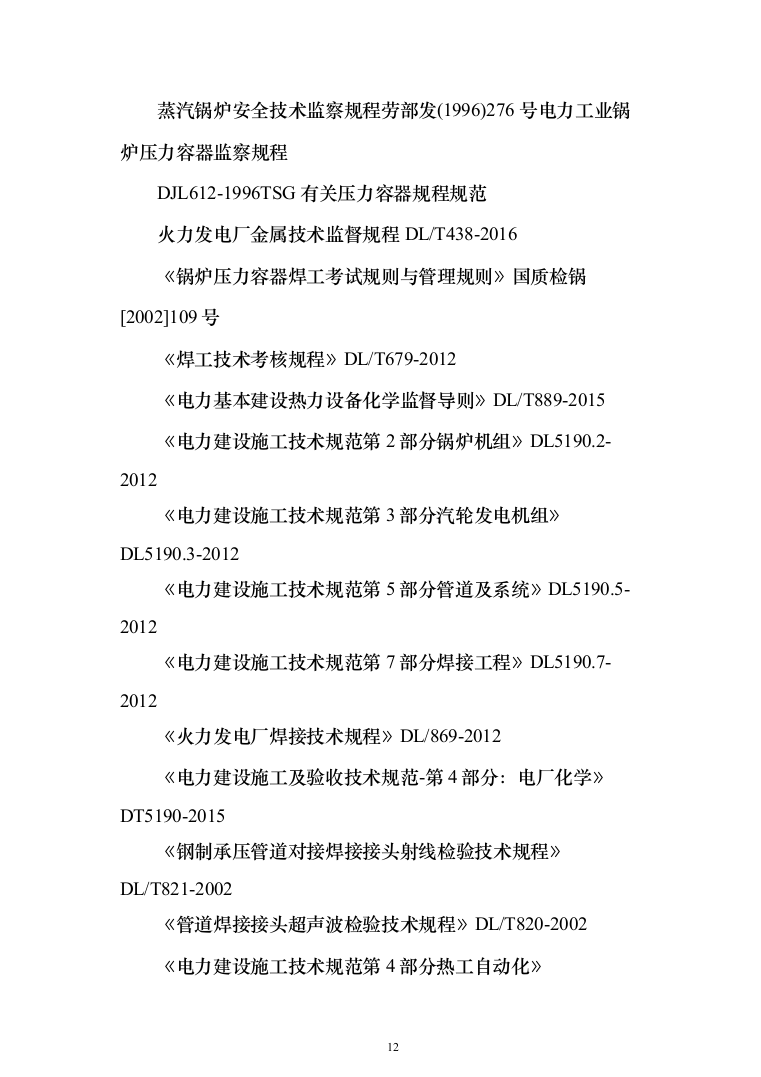

《锅炉压力容器安装监督暂行条例》和实施细则(国务院)
蒸汽锅炉安全技术监察规程劳部发(1996)276号电力工业锅炉压力容器监察规程
DJL612-1996TSG有关压力容器规程规范
火力发电厂金属技术监督规程DL/T438-2016
《锅炉压力容器焊工考试规则与管理规则》国质检锅[2002]109号
《焊工技术考核规程》DL/T679-2012
《电力基本建设热力设备化学监督导则》DL/T889-2015
《电力建设施工技术规范第2部分锅炉机组》DL5190.2-2012
《电力建设施工技术规范第3部分汽轮发电机组》DL5190.3-2012
《电力建设施工技术规范第5部分管道及系统》DL5190.5-2012
《电力建设施工技术规范第7部分焊接工程》DL5190.7-2012
《火力发电厂焊接技术规程》DL/869-2012
《电力建设施工及验收技术规范-第4部分:电厂化学》DT5190-2015
《钢制承压管道对接焊接接头射线检验技术规程》DL/T821-2002
《管道焊接接头超声波检验技术规程》DL/T820-2002

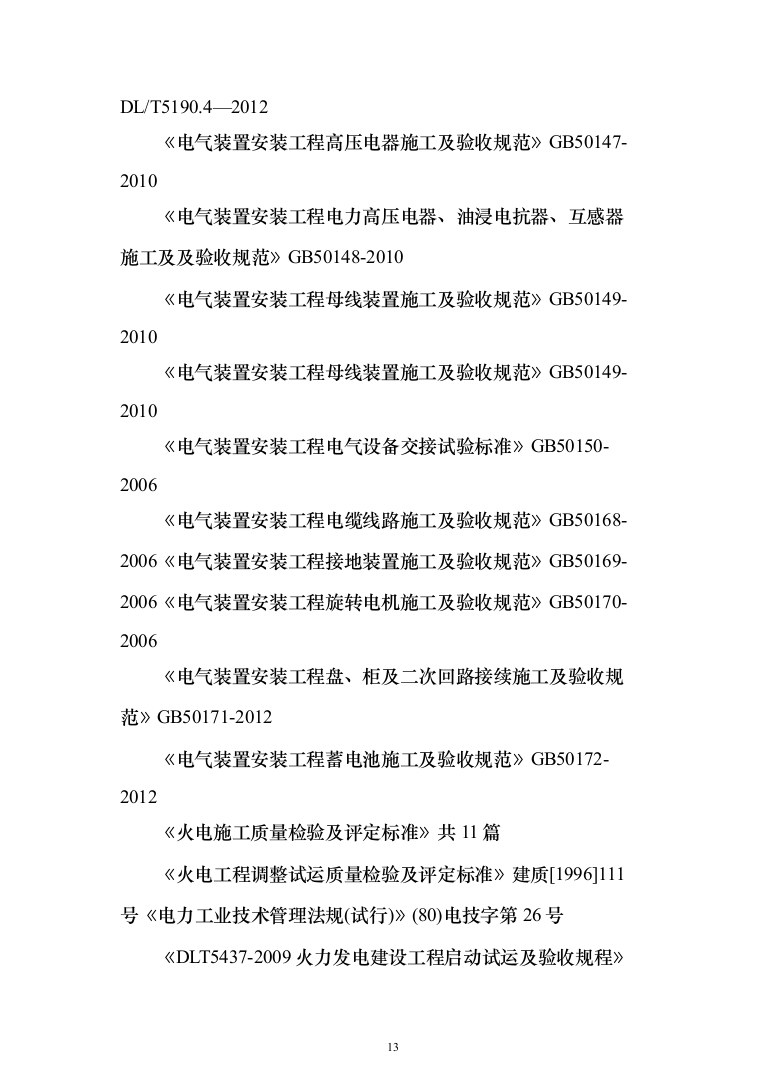

《电力建设施工技术规范第4部分热工自动化》DL/T5190.4—2012
《电气装置安装工程高压电器施工及验收规范》GB50147-2010
《电气装置安装工程电力高压电器、油浸电抗器、互感器施工及及验收规范》GB50148-2010
《电气装置安装工程母线装置施工及验收规范》GB50149-2010
《电气装置安装工程母线装置施工及验收规范》GB50149-2010
《电气装置安装工程电气设备交接试验标准》GB50150-2006
《电气装置安装工程电缆线路施工及验收规范》GB50168-2006《电气装置安装工程接地装置施工及验收规范》GB50169-2006《电气装置安装工程旋转电机施工及验收规范》GB50170-2006
《电气装置安装工程盘、柜及二次回路接续施工及验收规范》GB50171-2012
《电气装置安装工程蓄电池施工及验收规范》GB50172-2012
《火电施工质量检验及评定标准》共11篇
《火电工程调整试运质量检验及评定标准》建质[1996]111号《电力工业技术管理法规(试行)》(80)电技字第26号
《DLT5437-2009火力发电建设工程启动试运及验收规程》
《火电工程启动调试工作规定》,建质[1996]40号备注:1、不含安装工程及预埋(报价及方案)
2、所有甲供材不含在本次报价内

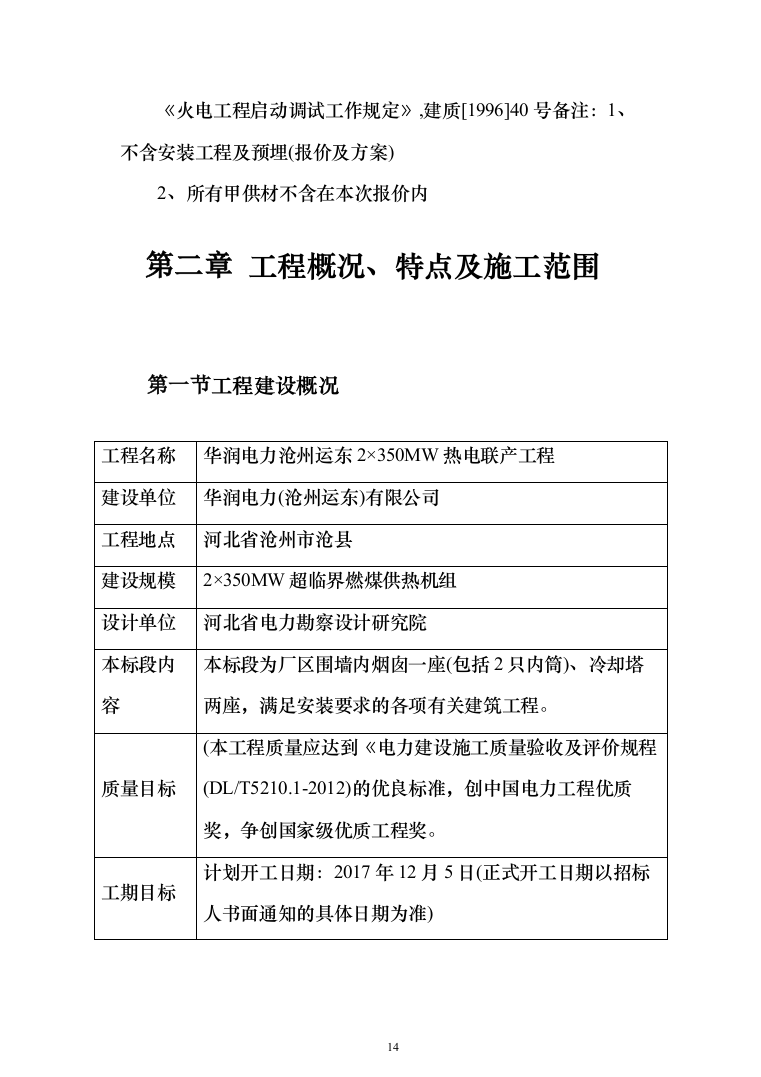

工程概况、特点及施工范围
工程建设概况
工程名称
华润电力沧州运东2×350MW热电联产工程
建设单位
华润电力(沧州运东)有限公司
工程地点
河北省沧州市沧县
建设规模
2×350MW超临界燃煤供热机组
设计单位
河北省电力勘察设计研究院
本标段内容
本标段为厂区围墙内烟囱一座(包括2只内筒)、冷却塔两座,满足安装要求的各项有关建筑工程。
质量目标
(本工程质量应达到《电力建设施工质量验收及评价规程
(DL/T5210.1-2012)的优良标准,创中国电力工程优质奖,争创国家级优质工程奖。

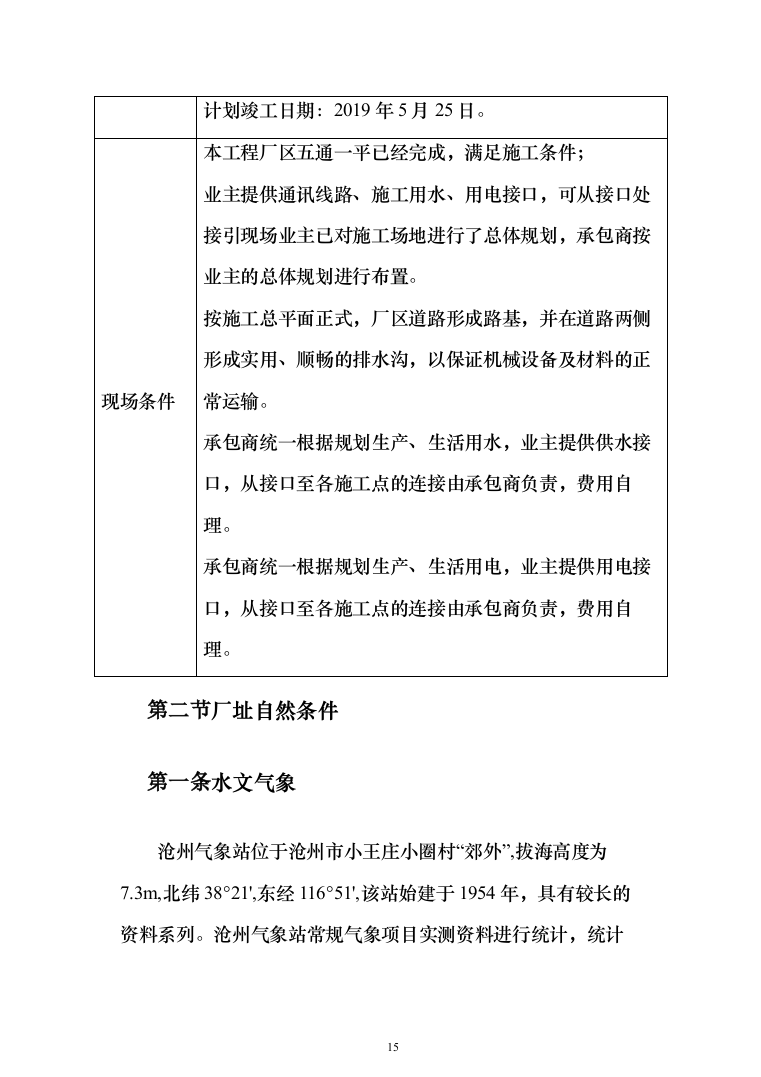

工期目标
计划开工日期:2017年12月5日(正式开工日期以招标人书面通知的具体日期为准)
计划竣工日期:2019年5月25日。
现场条件
本工程厂区五通一平已经完成,满足施工条件;
业主提供通讯线路、施工用水、用电接口,可从接口处接引现场业主已对施工场地进行了总体规划,承包商按业主的总体规划进行布置。
按施工总平面正式,厂区道路形成路基,并在道路两侧形成实用、顺畅的排水沟,以保证机械设备及材料的正常运输。
承包商统一根据规划生产、生活用水,业主提供供水接口,从接口至各施工点的连接由承包商负责,费用自理。
承包商统一根据规划生产、生活用电,业主提供用电接口,从接口至各施工点的连接由承包商负责,费用自理。
厂址自然条件
水文气象
沧州气象站位于沧州市小王庄小圈村“郊外”,拔海高度为7.3m,北纬38°21',东经116°51',该站始建于1954年,具有较长的资料系列。沧州气象站常规气象项目实测资料进行统计,统计年限为1954年-2006年。各项统计成果见表2.1-1、表2.2-2。表2.1-1常规气象项目统计表
序号
统计项目
统计值
统计年限
出现时间
1
累年平均气温(℃)
12.8
1954-2006
2
累年极端最高气温(℃)
42.9
1954-2006
1955
3
累年极端最低气温(℃)
-22.1
1954-2006
2001
4
累年平均最高气温(℃)
18.6
1954-2006
5
累年平均最低气温(℃)
8.1
1954-2006
6
累年最大冻土深度(cm)
52
1954-2006
1968.02.19 T
7
累年最大积雪深度(cm)
21
1954-2006
1979.02.23
表2.1-2逐月特征值统计表
月份
平均气温(℃)
平均气压(hPa)
平均相对湿度(%)
1
-3.3
1027.3
56.0
2
-0.4
1025.2
54.0
3
6.0
1020.5
53.0
4
14.2
1013.7
51.0
5
20.5
1008.9
54.0
6
25.1
1004.1
60.0
7
26.8
1002.3
76.0
8
25.7
1006.4
78.0
9
21.0
1013.5
68.0
10
14.1
1020.2
65.0
11
5.6
1024.4
64.0
12
-1.2
1027.3
61.0
全年
12.8
1016.2
62.0
50年一遇10m高10min平均最大风速为26.9m/s,相应50年一遇风压为0.446kN/m2。
本期场地工质条件
1、地形地貌
拟建场地地貌形态类型属华北东部沼泽化滨海平原,总的趋势是自西向东缓倾,除场地四周分布有少量的沟渠、东南部有一深约8~10m的取土坑外,其它部位基本为农田和荒地,地势平坦开阔,地面标高一般为3.42~4.42m。
2、地下水及水、土腐蚀性评价
根据本次勘测并结合区域地质资料综合分析,拟建场地范围内浅层地下水属第四系孔隙潜水,主要接受大气降水的补给及河流沟渠地表水的侧向补给。据实地勘测及调查走访,厂区稳定地下水位埋深为2.60
-
3.00m(高程1.06~1.46m),区域地下水位最大年变幅可按1.50~2.00m考虑。
为评价拟建场地地下水及场地土对建筑材料的腐蚀性,本场地可研勘测和本次初步设计勘测分别取6组水样和6个场地土扰动样进行了离子含量分析,结果见表2.2-1和表2.2-2。
表2.2-1地下水水质分析成果表
水样编号
取水深度(m)
P H值
离子含量(mg/L)
矿化度(mg/L)
备注
SO42-
Cl-
Mg2+
W1
4.00
7.26
1001.4 3
7997.52
633.38
14844.9 3
可研水样
W2
4.00
6.90
1232.4 5
11196.5 3
1013.43
12988.5 3
C4
3.50
722
724.2
5334.5
289.7
10235.1
本次水样
C30
3.50
7.13
577.2
5399.9
433.2
9935.3
C34
3.50
6.83
846.6
7074.2
584.1
13309.4
C41
3.50
7.14
1010.1
8957.9
705.8
16113.6
表2.2-2场地土易溶盐分析成果表
土样编号
取土深度(m)
P H值
离子含量(mg/kg)
矿化度(mg/kg)
备注
SO42-
CI-
Mg2+
LK3
1.00
9.00
184.92
833.08
1.94
2074.52
可研土样
LK5
1.00
8.29
469.73
1999.38
50.67
4231.96
LK8
0.60
8.37
115.75
96.78
7.29
856.63
C27
1.30
8.55
521.05
945.32
19.96
1828.35
本次土样
C31
1.30
8.23
357.88
2155.76
36.99
2963.09
C41
1.30
8.53
96.20
199.53
2.43
891.83
结合表2.2-1和表2.2-2分析结果并依据《岩土工程勘察规范》
(GB50021-2001(2009年版))相关规定,按Ⅱ类场地环境考虑,综合判定厂区地下水在干湿交替作用的情况下对混凝土结构具有弱腐蚀性、对钢筋混凝土结构中的钢筋具有强腐蚀性,在长期浸水条件下对混凝土结构具有弱腐蚀性、对钢筋混凝土结构中的钢筋具有弱腐蚀性;场地土对混凝土结构具有弱腐蚀性,对钢筋混凝土结构中的钢筋具有中等腐蚀性。
3、地层岩性及物理力学性质指标
根据本次勘测并结合区域地质资料综合分析,拟建厂区地层为第四系陆相、海相和海陆交互相沉积物,岩性以粉土和黏性土为主。依据地层成因、岩性特征、物理力学性质及埋藏条件,将场地地表以下0.00
50.00m深度范围内的地层自上而下分为7大层若干亚层,分别叙述如下:
①层土呈褐黄~黄褐色,岩性以粉土和粉质黏土为主。
①1粉土:褐黄色,湿,中密,土质不均匀,粉质感较强,局部含少量粉质黏土薄层。该层土压缩系数a1-2=0.270MPa-1,属中压缩性土。
本层分布广泛,其厚度为2.80~3.70m,层底埋深2.80~3.70m,层底标高0.24~1.10m。
①2粉质黏土:黄褐色,软塑,土质不均匀,中等黏性,偶见灰色斑痕。该层土压缩系数a1-2=0.517MPa-1,属高压缩性土。
本层分布广泛,其厚度0.90~2.30m,层底埋深4.30~5.30m,层底标高-1.87~-0.32m。
②层土多呈灰褐色,岩性粉土、粉质黏土为主,局部地段分布有厚度不等的淤泥质粉质黏土透镜体。
②1粉质黏土:灰褐色,可塑,土质不均匀,黏性偏高,含少量贝壳残片,局部含粉土团块。该层土压缩系数a1-2=0.448MPa-1,属中(偏高)压缩性土。
本层分布广泛,其厚度2.10~4.40m,层底埋深7.30~8.90m,层底标高-4.73~-3.25m。
②2粉土:灰褐色,湿,中密~密实,土质不均匀,局部黏粒含量较高,可见少量的灰色斑痕。层内局部含流塑状态的淤泥质粉质黏土透镜体,最大厚度2.20m。该层粉土压缩系数a1-2=0.274MPa-1,属中压缩性土。
本层分布广泛,其厚度6.20~8.30m,层底埋深14.80~16.20m,层底标高-12.22~-10.74m。
③粉土:灰黄~褐黄色,湿,中密~密实,土质不均匀,黏粒含量较高,局部夹粉质黏土薄层。该层土压缩系数a1-2=0.217MPa-1,属中压缩性土。
本层分布广泛,其厚度1.50~3.00m,层底埋深16.80~18.20m,层底标高-14.35~-12.92m。
④粉土:褐黄色,湿,密实,土质不均匀,粉质感较强,偶见小姜石,局部夹粉质黏土薄层和密实状态的粉砂透镜体(最大厚度0.70m)。该层土压缩系数a1-2=0.185MPa-1,属中压缩性土。
本层分布广泛,其厚度11.10~13.50m,层底埋深29.00~30.80m,层底标高-26.66~-25.05m。
⑤层土呈灰褐、黄灰色,岩性以粉质黏土、粉土为主。
⑤1粉质黏土:灰褐色,可塑,土质不均匀,黏性偏高,含少量贝壳残片。该层土压缩系数a1-2=0.449MPa-1,属中(偏高)压缩性土。
本层分布较广泛,其一般厚度2.00~4.80m,层底埋深31.80
34.30m,层底标高-30.57~-27.95m。
⑤2粉土:黄灰色,湿,密实,土质不均匀,局部黏粒含量较高,可见少量的灰色斑痕。该层粉土压缩系数a1-2=0.248MPa-1,属中压缩性土。
本层仅局部缺失,其厚度0.00~2.20m,层底埋深33.20~35.20m,层底标高-31.14~-29.35m。
⑥粉土:褐黄~灰黄色,湿,密实,土质不均匀,粉质感较强,局部近粉砂,含少量粉质黏土夹层。该层土压缩系数a1-2=0.183MPa-1,属中压缩性土。
粉质黏土:褐红色,硬塑~坚硬。土质均匀,中等黏性。该层土分布较少,仅少量钻孔揭露到,其压缩系数a1-2=0.243MPa-1,属中压缩性土。
本层(⑥)分布广泛,本次勘探仅个别钻孔揭穿该层(揭露厚度9.90
-
12.90m),最大揭露厚度16.50m。
⑦粉细砂:灰黄色,湿,密实,砂质不纯净,含少量土质,级配较好,磨圆度较高,含少量粉质黏土夹层。主要矿物成分为长石、石英等。该层砂土压缩系数a1-2=0.093MPa-1,属低压缩性土。
本次勘探部分钻孔揭露到该层(⑦层),最大揭露厚度5.40m。
5、建筑场地类别及场地地震效应
依据《建筑抗震设计规范》(GB50011-2010(2016年版))有关规定,判定拟建厂区场地土类型为中软土,建筑场地类别为Ⅲ类。
基于拟建厂区为ⅢI类建筑场地,根据《中国地震动参数区划图》(GB18306-2015)中场地基本地震动峰值加速度反应谱特征周期调整表(表1)及场地地震动峰值加速度调整系数Fn(表E.1),确定本场地的基本地震动峰值加速度为0.125g,对应的抗震设防烈度为7度,地震动加速度反应谱特征周期为0.55s。依据《建筑抗震设计规范》(GB50011-2010(2016年版)),厂区设计地震分组为第二组。
6、地震液化判定
厂区20m深度范围内饱和粉土的液化指数为0.47~5.54,液化等级为轻微,其中①1层粉土中有2个液化点,②2层粉土中有5个液化点。综上所述,判定拟建场地可按轻微液化地基考虑。
主要设计技术数据
基本风压:50年一遇0.446KN/m2。基本雪压值:0.30kN/m2
厂址地震地表加速度动峰值为0.125g,抗震设防烈度为7度,地震动反应谱特征周期为0.55s,场地土类型为中软土,建筑场地类别为II类。
最大冻土深度均为0.52m。
主要建筑材料
钢材:
钢板及型钢:Q235B、Q345B焊条:应与钢材匹配使用。
钢筋:HPB300(fy=270N/mm²):主要用于构造钢筋。
HRB335(fy=300N/mm²):主要用于受力钢筋。HRB400(fy=360N/mm²):主要用于受力钢筋。普通螺栓:C级螺栓。
高强螺栓:10.9级别。
混凝土:预制钢筋混凝土构件:C40~C60现浇钢筋混凝土构件:C30~C50
素混凝土及垫层:C10-C20
防渗混凝土:有防渗要求的混凝土抗渗达到S8级。
防水、防火及防腐材料:
地下混凝土结构内掺外加剂或表面刷防腐蚀涂层。
对于工艺有防腐要求的部位采用耐酸瓷砖、花岗岩或耐酸涂料、钢、耐酸砌块及耐酸胶泥等。
变电架构、钢桁架用热镀锌防腐。
对于防火要求较高的部位采用防火涂料、防火门。地下结构伸缩缝采用橡胶止水带。
保温型彩色复合压型钢板,彩色复合压型钢板。
建筑物安全等级、重要性类别及抗震设防烈度
本工程属重要大型电厂,主厂房、集控楼、烟道支架、封闭煤场
、
碎煤机室、栈桥等主要建(构)筑物(相当于建筑抗震设计规范中乙类建筑),地震作用均按抗震设防烈度7度计算,按8度抗震设防烈度的要求采取抗震措施,其余建(构)筑物按7度计算、设防。
主要建筑物安全等级、重要性类别及地震设防烈度一览表。
序号
名称
安全等级
建筑抗震设防类别
抗震设防烈度
主厂房建筑物
1
汽机房、煤仓间、锅炉房
乙
7(8)
2
电控楼
乙
7(8)
炉后构筑物
1
钢烟道支架
丙
7
2
引风机基础及检修支架
丙
7
3
除尘构筑物
丙
7
三
电气建(构)筑物
1
220kVGIS
丙
7
序号
名称
安全等级
建筑抗震设防类别
抗震设防烈度
2
主变、厂变基础
二
丙
7
3
配电室
二
丙
7
四
燃煤建(构)筑物
1
碎煤机室及转运站
乙
7(8)
2
输煤栈桥
二
乙
7(8)
3
封闭煤场
乙
7(8)
4
翻车机室
二
丙
7
五
除灰建(构)筑物
1
炉后综合楼
二
丙
7
2
灰库
二
丙
7
3
钢板库
二
丙
7
六
化学建筑物
1
锅炉补给水处理室
丙
7
2
工业废水
二
丙
7
3
化验楼
二
丙
7
4
供氢站
二
乙
7(8)
七
燃油建筑物
1
燃油泵房
二
丙
7
1
启动锅炉房
二
丙
7
其它附属生产建构筑物
1
综合办公楼
二
乙
7(8)
2
综合服务楼
丙
7
3
材料库、食堂
二
丙
7
4
消防车库及制冷站
乙
7(8)
九
水工结构
1
冷却塔
二
乙
7
2
循环水泵房
二
乙
7
序号
名称
安全等级
建筑抗震设防类别
抗震设防烈度
3
综合水泵房
乙
7
4
雨水泵房
乙
7
注:括号内数字表示乙类建(构)筑物按8度采取抗震措施。其余建(构)筑物按7度采取抗震措施。
地基与基础
主厂房及冷却塔地基方案及基础型式
根据主厂房±0.00m标高(相当于绝对标高5.20m)及初步设计阶段勘测报告地质剖面,主厂房基础的埋置深度为-5.00m(局部-7.0m),锅炉区域及烟囱-5.0m,对于荷载较大的一些重大建(构)筑物及设备基础,如主厂房、冷却塔、基座等,以②1粉质黏土层、②2粉土层承载力不满足天然地基要求,而④层粉土层埋深较大,因此应采取地基处理措施。根据技术及经济比较,地基处理采用直径600mm的预应力高强混凝土管桩(PHC600AB130),⑥层粉土为桩端持力层,桩长约32m。
主厂房基础型式
基础型式:汽机间采用钢筋混凝土单独基础,局部采用钢筋混凝土条形基础,煤仓间采用钢筋混凝土单独基础,局部采用钢筋混凝土条形基础,锅炉钢架采用钢筋混凝土单独或条形基础,汽机大平台采用钢筋混凝土单独和条形基础,山墙采用钢筋混凝土单独基础,汽机基础采用钢筋混凝土筏板基础,磨煤机等大型设备基础均为大块式基础。烟囱采用环板或筏板基础。
其它生产建(构)筑物地基处理方案及基础型式辅助生产建筑包括输煤系统,化学系统,除灰系统,电气系统和燃
油系统等,对应上部荷载较小的建筑物可采用天然地基,局部不能到达持力层的采用超挖换填垫层的方法处理;对于灰库、转运站、碎煤机室、输煤栈桥柱等以及其它上部荷载较大的重要生产建筑物,采用直径500mm的预应力高强混凝土管桩(PHC500AB125),④层粉土为桩端持力层,桩长约20m;建筑物的基础形式根据布置情况及荷载大小,采用独立基础、条形基础或局部联合基础。详见《主要建构筑物地基处理优化专题》。
全厂主要建(构)筑物地基设计一览表。
序号
建筑物名称
地基基础设计等级
结构型式
基础埋深
地基及基础形式
1
碎煤机室
乙
钢筋混凝土框架
-3.00
管桩,独立或条形基础
2
煤泥水沉淀池
乙
钢筋混凝土结构
-3.00
天然地基,箱形基础
3
冷却塔
甲
钢筋混凝土结构
-3.50
管桩,环型基础
基础及地下结构的防腐蚀处理措施
本建筑场地的地下水在有干湿交替作用的情况下对混凝土结构具有弱腐蚀性、对钢筋混凝土结构中的钢筋具有强腐蚀性,在长期浸水条件下对混凝土结构具有弱腐蚀性、对钢筋混凝土结构中的钢筋具有弱腐蚀性。
依据《岩土工程勘察规范》(GB50021-2001(2009年版))中第12.2条相关规定,并结合地区建筑经验,按Ⅱ类场地环境考虑,综合判定场地土对混凝土结构具有弱腐蚀性,对钢筋混凝土结构中的钢筋具有中等腐蚀性。因而,对地下结构及基础进行防腐蚀处理是很有必要的。
根据《工业建筑防腐蚀设计规范》,对地下混凝土结构及地梁考虑表面防护措施:地下混凝土结构(基础、水池、主要设备基础及垫层)外表面均涂沥青冷底子油两遍,沥青胶泥涂层,厚度≥500μm,垫层采用C20混凝土;基础梁的防护要求:环氧沥青或聚氨酯沥青涂层,厚度≥500μm。
抗震设计
本工程场地的抗震设防
热电联产工程主体建筑工程投标方案(368页)(2024年修订版).docx
