文库 工程类投标方案 改造工程

250KVA变配电改造工程投标方案(286页)(2024年修订版).docx

DOCX   287页   下载215   2024-08-16   浏览107   收藏0   点赞0   评分-   116899字   53积分
还在等文档吃灰吗!快上传文档躺赚收益
温馨提示:当前文档最多只能预览 15 页,若文档总页数超出了 15 页,请下载原文档以浏览全部内容。
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第1页
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第2页
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第3页
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第4页
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第5页
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第6页
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第7页
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第8页
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第9页
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第10页
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第11页
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第12页
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第13页
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第14页
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx 第15页
剩余272页未读, 下载浏览全部

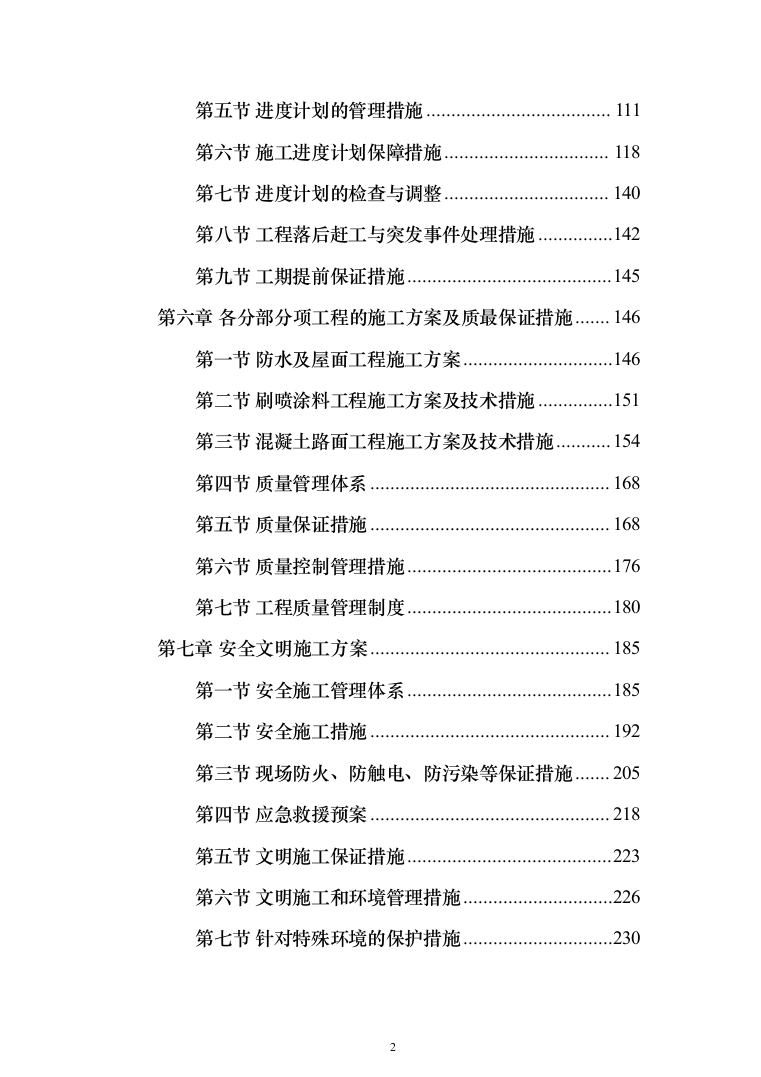

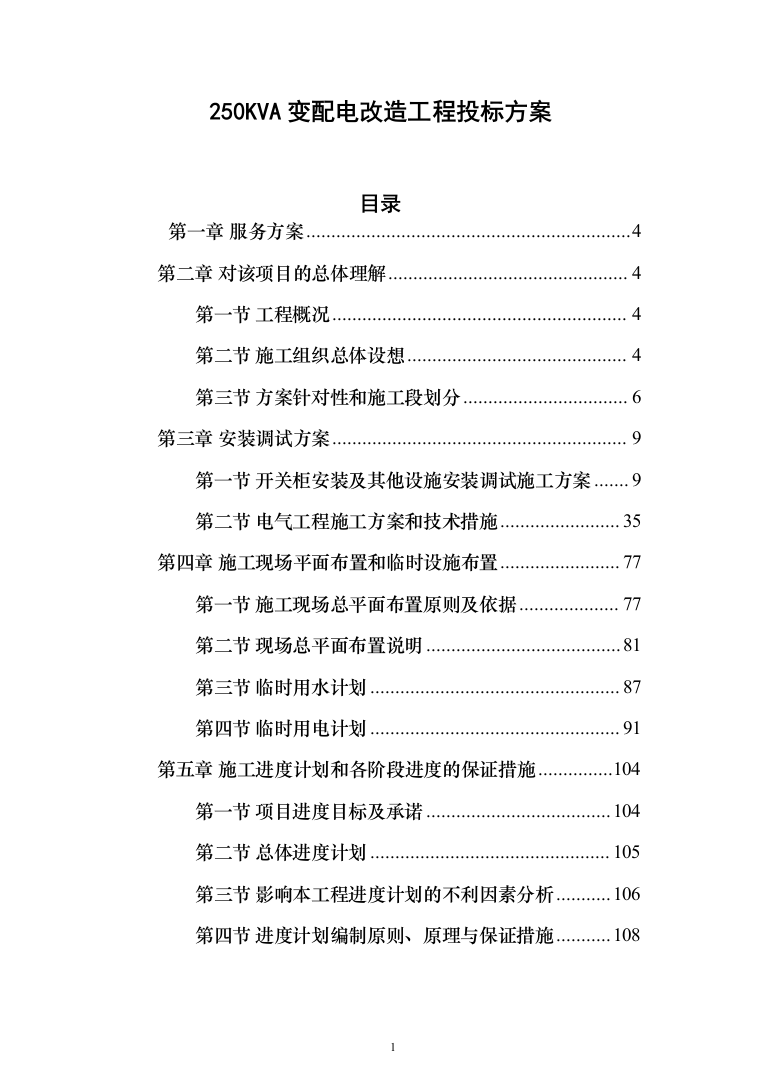

250KVA变配电改造工程投标方案 目录 第一章 服务方案 4 第二章 对该项目的总体理解 4 第一节 工程概况 4 第二节 施工组织总体设想 4 第三节 方案针对性和施工段划分 6 第三章 安装调试方案 9 第一节 开关柜安装及其他设施安装调试施工方案 9 第二节 电气工程施工方案和技术措施 35 第四章 施工现场平面布置和临时设施布置 77 第一节 施工现场总平面布置原则及依据 77 第二节 现场总平面布置说明 81 第三节 临时用水计划 87 第四节 临时用电计划 91 第五章 施工进度计划和各阶段进度的保证措施 104 第一节 项目进度目标及承诺 104 第二节 总体进度计划 105 第三节 影响本工程进度计划的不利因素分析 106 第四节 进度计划编制原则、原理与保证措施 108 第五节 进度计划的管理措施 111 第六节 施工进度计划保障措施 118 第七节 进度计划的检查与调整 140 第八节 工程落后赶工与突发事件处理措施 142 第九节 工期提前保证措施 145 第六章 各分部分项工程的施工方案及质最保证措施 146 第一节 防水及屋面工程施工方案 146 第二节 刷喷涂料工程施工方案及技术措施 151 第三节 混凝土路面工程施工方案及技术措施 154 第四节 质量管理体系 168 第五节 质量保证措施 168 第六节 质量控制管理措施 176 第七节 工程质量管理制度 180 第七章 安全文明施工方案 185 第一节 安全施工管理体系 185 第二节 安全施工措施 192 第三节 现场防火、防触电、防污染等保证措施 205 第四节 应急救援预案 218 第五节 文明施工保证措施 223 第六节 文明施工和环境管理措施 226 第七节 针对特殊环境的保护措施 230 第八节 消防保证措施 236 第九节 施工扬尘专项方案措施 243 第八章 劳动力、机械设备和材料投入计划 251 第一节 人员配置及劳动力计划 251 第二节 材料投入计划 256 第三节 机械设备投入计划 276 第九章 售后服务及培训计划方案 281 第一节 售后服务承诺 281 第二节 培训计划 282 服务方案 对该项目的总体理解 工程概况 1、招标内容:XX某部队250KVA变配电改造工程第二次 2、服务区域:上海 3、计划工期:60日历天 4、施工时间:7:00-19:00(中午12:30-14:30不允许施 工) 5、质保期:2年 施工组织总体设想 公司在接到招标文件后,公司多次组织工程技术人员对招标文件进行细致的研究和讨论,并组织了各个专业针对变配电改造的特点、重点、难点进行反复研究和方案论证比较。其目的是使施工组织设计科学、合理、详尽、具有很强的可操作性和针对性。为了更好地进行施工组织设计文件的编制,使今后的工程施工组织更符合实际,更具有针对性,我公司曾多次组织相关专业人员现场进行勘查和了解,对场地和周边环境和各种条件有了很深的了解(诸如道路交通、施工范围、施工供水、排水、供电,周边环境等),这对施工组织设计的贯彻实施和工程施工进度的控制十分有益。 根据我公司以往承建过类似的工程项目,积累了较为丰富的施工经验,积累了一套成熟先进的施工技术和管理经验,为本工程的圆满完成奠定了基础,我们将结合本工程的特点,针对重点和难点制定专项施工方案和保证措施。若我方荣幸的中标,我方保证遵守甲方的各项管理制度,保证为本工程的优质快速完成发挥最大的能力。针对本工程的特点,我公司为本工程所选派的项目经理部的技术管理人员已经全部拟定,其中项目经理和主要的管理人员,承担过多项类似工程,并具有丰富的实际施工经验。该项目经理部的管理人员综合素质高、业务能力强、具有类似工程和类似工程关键技术的实践经验和技术管理水平。 在本工程上,我公司会积极、主动、高效为业主服务,秉承“急业主所急,想业主所想”的指导思想,努力拓展并延伸为业主、设计和监理等有关各方的服务范围和内涵,处理好与业主、监理以及相关政府部门的关系,与业主及监理密切配合,诚心诚意接受业主工程师、监理工程师和设计师在施工全过程中的指导、监督和热忱帮助,使工程各方形成一个团结、协作、高效、和谐和健康的有机整体。形成合力共同促进项目综合目标的实现。 我公司将依靠公司的综合实力。籍已承建工程之高贵品质、合理而富有竞争力之报价,本着“诚信为本,求真务实”之宗旨,争取承揽此项工程。我公司将严格按照质量管理和质量保证体系进行管理,贯彻我公司的质量方针:“用我们的承诺和智慧雕塑时代的艺术品”。 方案针对性和施工段划分 (一)技术方案编制原则 本施工组织设计的编制人员由公司有关部门、项目领导成员和各专业技术人员组成,这些人员都将参与本项目的施工管理。 本施工组织设计根据建设方招标文件的要求,尽量选用科学合理的施工方法;尽力用简明的语言阐述项目经理部在本工程施工过程中的实际工作流程,并对各分项的施工工艺、进度和质量保证措施做了详细说明;为本工程的施工制定出基本框架。 本技术标不尽详细之处,将在中标后根据招标人方的要求做进一步的细化与完善。 在编制变配电改造施工组织设计时我公司根据本项目施工的特点和以往积累的经验,遵循以下原则。 1、认真贯彻执行国家的方针、政策 在编制变配电改造施工组织设计时应充分考虑国家有关的方针政策,严格审批制度;严格按基本建设程序办事;严格执行变配电改造施工程序,严格执行国家制定的规范、规程。 2、严格遵守施工合同 根据招标人使用要求和施工合同的规定,严格履行合同,合理安排分期分段进行变配电改造施工,使其早日发挥投资的经济效益,减少可能因变配电改造施工对招标人正常工作的影响。 3、合理安排施工程序和顺序 施工程序和顺序反映变配电改造施工的客观规律要求,交叉搭接则体现争取时间的主观努力。在组织施工时,必须合理地安排变配电改造施工程序和顺序,避免不必要的重复、返工,成品半成品破坏等现象,加快施工速度,缩短工期。 4、尽量采用国内外先进施工技术,科学合理地确定施工方 案在工程施工中,采用先进的施工技术是提高劳动生产率、提 高工程质量、加快施工进度、降低工程成本的重要途径。在选择施工方案时,要积极采用新材料、新设备、新工艺、新技术,在采用“四新”的同时应注意结合本工程的特点,满足变配电改造设计效果,符合施工验收规范、操作规程要求,遵守有关防火、环卫及施工安全要求,同时应符合现场实际情况,使技术的先进性、适用性、经济性结合在一起。 5、采用流水施工和网络计划技术安排进度计划 在编制施工进度计划时,应从工程实际出发,采取流水施工方法组织均衡施工,减少各项资源的浪费,保证施工连接、均衡有节奏地进行,合理地使用人力、物力、财力。在编制建筑变配电改造工程施工进度计划时可选用横道图或利用网络技术,合理安排工序搭接和必要的技术间隙,做好人力、物力的综合平衡。 6、合理安排布置施工场地 尽量利用原有或就近已有设施,以减少各种临时设施;合理安排现场加工场地,应注意尽量减少噪声及尘土对外的影响;电气焊加工现场以及卫生间防水施工现场应注意消防要求;合理安排材料堆放场地,变配电改造材料大部分为贵重物品,应严防丢失、碰撞,防火应作为重点考虑项目。 7、充分利用机械设备、手持电动工具 现代变配电改造施工,采用先进变配电改造施工机具、手持电动工具,是加快施工速度、提高施工质量的重要途径,在选择施工机具时,除正确选用先进的机具外,尚应注意选择与之配套的辅件,根据不同的施工辅件可达到省工、省料、高质量的目标。 8、注意降低工程成本,提高经济效益 变配电改造的目的是达到舒适美观的效果,要求选材讲究、做工精细。在施工中应注意合理选材、合理用材,提高其利用率,这样即减低了成本,也防止浪费。 安装调试方案 开关柜安装及其他设施安装调试施工方案 (一)开关柜安装施工方案 1、安装开关柜时,用滚杠、撬棍徐徐就位。安装多台柜时,应在沟上垫好脚手板,从一端开始,逐台就位,穿上螺栓拧牢。然后拉线找平直,高低差可用钢垫片垫于螺栓处找平,柜与柜间螺丝连接牢固,各柜连接紧密无明显缝隙,垂直误差每米不大于1.5mm,水平误差每米不大于1mm,但总误差不大于5mm,柜面连接横平竖直。 2、开关柜组立 开关柜与基础型钢采取螺栓固定。 开关柜单独安装时,应找好开关柜正面和侧面的垂直度。 成列开关柜安装时,可先把每个开关柜调整到大致的位置上,就位后再精确地调整第一面开关柜,再以第一面开关柜的柜盘面为标准逐台进行调整。 开关柜组立安装后,盘面每米高的垂直度应小于1.5mm,相邻两盘顶部的水平偏差应小于2mm;成列安装时,盘顶部水平偏差应小于5mm。 3、开关柜接地 成套柜应装有专用接地铜排,接地铜排与柜体连接成电气通路,接地铜排应用等截面的铜排与开关柜基础接地干线扁钢牢固连接。接地铜排与零排相互绝缘。 开关柜与基础型钢采用螺栓固定,每台柜宜单独与PE母排做接地连接,用不小于6mm²铜导线与柜上的PE母排接地端子连接牢固。 开关柜上装有电器的可开启的柜门、隔离刀闸底座和二次回路接地线应以绝缘铜软线与接地母排可靠连接。 所有负荷端的PE接地线从接地铜排引出,并预留供检修用的接地装置不少于3个。 4、开关柜内设备安装与检验 (1)机械闭锁、电器闭锁应动作准确、可靠; (2)动触头与静触头的中心线应一致,触头接触紧密; (3)二次回路辅助开关的切换接点应动作准确,接触可靠; 5、开关柜内母线安装 (1)核实母线规格、数量符合要求,两进线相序相位时否一致; (2)穿接母线; (3)母线连接; (4)检查母线对地及相间距离。 要求与标准: (1)母线制作工艺符合验标及规范要求。 (2)母线相序标示清楚。 (3)用力要均匀、一致、柔缓。 (4)母线搭接面用白布蘸酒精擦示干净,均匀涂抹电力复合脂。 (5)所有紧固螺栓必须是镀锌件,平垫、弹簧垫齐全。 (6)紧固力矩用力矩扳手检查应在规范要求范围内。 6、开关柜内二次回路接线 1、按开关柜工作原理图逐台检查柜内的全部电气元件是否相符,其额定电压和控制、操作电压必须一致。 2、按照电气原理图检查柜内二次回路接线是否正确。 3、控制线校线后要套上线号,将每根芯线煨成圈,用镀锌螺丝、垫圈、弹簧垫连接在每个端子板上。并应严格控制端子板上的接线数量,每侧一般一端子压一根线,最多不超过两根,必须在两根线间应加垫圈。多股线应涮锌,严禁产生断股缺陷。 7、开关柜内馈电电缆安装 1、馈电电缆进入柜内要做冷缩电缆头,相线要套热缩相色带,电缆头制作好后,要牢固固定在柜底部电缆支架上。相线过长要加装绝缘橡胶垫用卡子固定在柜体上。 2、电缆头与设备连接时相序颜色要一致。 3、16mm²以上的导线要用压线鼻子和设备连接。电缆头的相线要顺直,不要受外力扭曲。压线鼻子和设备连接要用套筒扳手紧固,力矩要适宜。 8、开关柜试验与调整 试验应符合“电气装置安装工程电气设备交接试验标准”(GB50150-91)的有关规定。 8.1一次设备试验调整 (1)试验内容:开关柜框架、母线、低压瓷瓶、电流互感器、低压开关等的吸收比和交流耐压试验; (2)调整内容:接触器、中间继电器、时间继电器调整以及机械连锁调整。 8.2二次控制回路试验调整 1、绝缘电阻测试: (1)小母线在断开所有其它并联支路时,不应小于10兆欧; (2)二次回路的每一支路和断路器、隔离开关的操动机构的 电源回路等,均不小于1兆欧。 2、交流耐压试验: (1)试验电压为1000V。当回路绝缘电阻值在10兆欧以上时,可采用2500V兆欧表代替,试验持续时间为1分钟; (2)48V及以下回路可不做交流耐压试验; (3)回路中有电子元件设备的,试验时应将插件拔出或将两端短接。 3、模拟试验 按图纸要求,接通临时控制和操作电源,分别模拟试验控制、连锁、操作继电保护和信号动作,应正确无误灵敏可靠。 9、质量标准 9.1主控项目: 9.1.1开关柜的金属框架及基础型钢必须接地(PE);装有电器的可开启门、门和框架的接地端子间应用裸编制铜线穿绝缘黄蜡带连接,且有标识。 9.1.2低压开关柜应有可靠的电击保护。柜内保护导体应有裸露的连接外部保护导体的端子,当设计无要求时柜内保护导体最小截面积S,应不小于下表规定。 保护导体的截面积 相线截面机S(mm²) 相应保护导体的最小截面积S (mm²) S≤16 S 16<S≤35 16 35<S≤400 S/2 400<S≤800 200 S>800 s/4 9.2一般项目: 9.2.1基础型钢安装应符合如下表规定: 基础型钢安装允许偏差 项 目 允许偏差 m/mm mm/全长 不直度 1 5 水平度 1 5 不平行度 5 检验方法:观察检查和检查安装记录。 9.2.2开关柜安装应符合以下规定: 位置正确,部件齐全,箱体开孔合适,切口整齐。中性线经汇流排(N线端子)连接,无绞接现象;油漆完整,盘内外清洁,箱盖、开关、灵活,回路编号齐全,结线整齐,PE保护地线不串接安装明显牢固,导线截面、线色符合规范规定。 9.2.3导线与器具连接应符合以下规定: 9.2.3.1连接牢固紧密,不伤线芯。压板连接时压紧无松动;螺栓连接时,在同一端子上导线不超过两根,防松垫圈等配件齐全。 9.2.3.2电气设备、器具和非带电金属部件的保护接地支线敷设应符合以下规定:连接紧密、牢固,保护接地线截面选用正确,需防腐的部分涂漆均匀无遗漏。线路走向合理,色标准确,涂刷后不污染设备和建筑物。 9.3垂直度允许偏差: 开关柜体高50mm以下,允许偏差1.5mm。 开关柜体高50mm以上,允许偏差3mm。 检验方法:吊线、尺量检查。 10、成品保护 10.1开关柜在现场搬运防止磕碰表面油漆或划伤。 10.2现场安装好开关柜后,要及时锁住门。室内要用防水盖布盖严,不得进入尘土和杂物。 10.3配电小间的门要由专人看管,不得随便进入,防止器件丢失。 10.4在没有进行工程验收前,不经允许配电制柜不能用作临时用电。 10.5在进行通电使用前,安排有操作经验的电工进行操作,并且有专人监护。 10.6开关柜安装后,应采取塑料布包裹严密,避免碰坏、弄脏电具、仪表。 (二)开关柜维修方案 一、高压开关柜维修保养方法 1、高压柜每次交接班检查一次。 2、检查各块仪表指示是否正常,与现运行方式是否相符。 3、检查各继电保护应处于正常运行状态,无异常声响和气味。 4、通过观察口检查各连接部位应无过热现象,瓷绝缘无闪 络放电痕迹,表面光洁、完好无损。 5、检查分合闸传动部位,应无锈死卡住现象。 6、检查分合闸回路电源及其熔断器应正常完好。 7、检查接地系统无腐蚀断裂,接头无松动过热现象。 8、转动转换开关,测试三相电压是否平衡。 9、检查仪用互感器、听互感器内部无放电声或其它噪声, 与互感器相关的二次仪表指示应正常。 10、检查阀型避雷器,瓷套管应无裂纹破损及闪络痕迹,内部无异常声响。 11、检查各开关柜门是否关闭牢固,以免小动物窜入。 二、配电室高压柜停电清扫的保养方法 1、配电室高压柜清扫前必须停电,参照《停电安全措施程 序》。 2、清扫瓷绝缘表面,并检查有无裂纹、破损和闪络痕迹。 3、检查导电部分各连接点连接是否紧密,有无腐蚀现象, 若有腐蚀,应除掉腐蚀层后涂中性凡士林。 4、检查设备不带电的设备外壳和支架的接地线是否牢固可靠,有无断裂和腐蚀现象。 5、检查传动机构和操作机构的各部位销子螺栓是否松动或短缺,操作机构的拉合闸是否灵活。 6、恢复送电按操作票程序进行,完成后填写工作记录。 三、配电盘的维护保养方法 月度保养 1、每月对配电间内的配电装置进行一次月度维护保养。 2、保养内容按(强电组低压配电设备巡视检查),规范内容进行。 年度保养 3、每半年安排一次对所有配电间、配电装置进行年度的维护保养。 4、时间安排:每年2月及9月。 5、检查保养内容按(强电组低压配电设备巡视检查)规范内容进行。 四、低压配电设备维修保养方法 1、低压配电装置应编定统一的配电柜号。 2、低压配电装置所控制的负荷必须分路清楚,避免一闸控制多路。 3、低压控制电器的额定容量,应与受控负荷的实际需要相适应,各级电器保护元件的选择和整定,均应符合动作选择性的要求。 4、低压配电装置上的指示仪表及指示信号灯均应安全完好,仪表刻度互感器的规格应与用电设备容量或实际负荷相配合。 5、凡装有低压电源自投系统的配电装置,应定期做传达试验,检验其动作的可靠性,在两个电源的联络处,应有明显标志。 6、低压空气开关交流接触器,在通电运行以前,均应测校三相间是否同时接触,并检查触头压力是否满足规定。 7、在低压配电装置的前后及两侧的操作维护通道上,不应堆放其他物品。 8、低压配电装置前后操作、维护通道上均应铺设绝缘垫。 9、低压电器的备品备件应分类清楚,存放于取用方便的明显位置。 10、对低压配电装置和低压电器的巡视检查应每周巡视一次,每次巡视情况及发现问题应记入运行记录内。 11、对低压配电装置和低压电器日常巡视检查一般包括下列内容: ·电路中各部连接点有无过热现象。 ·三相电压是否相同,电路末端电压降是否超过规定。 ·各配电装置和低压电器内部有无异声异味。 ·配电装置与低压电器表面是否清洁,接地连线是否正常良好。 ·低压配电装置的屋内门窗是否完整、通风,环境温度、湿度是否符合特性要求,下雨时屋顶有无渗雨水现象。 ·低压配电装置室内照明是否正常,室内的维护通道是否通畅。 ·对空气开关磁力启动器和接触器的电磁吸合铁芯,应检查其工作是否正常,有无过大噪音或线圈过热。 12、低压配电装置的清扫和检修一般每年至少一次,其内容除清 扫和摇测绝缘外,还应检查各部连接点和接地处的紧固状况。 13、各种低压电器的清扫和检修项目、周期及要求规定如下: ·低压空气开关故障掉闸后,应检修触头及灭弧栅,清除内部灰尘和金属细末及碳质。 ·频繁操作的交流接触器,每三个月至少检查一次触头和清扫灭弧栅,测量吸合线圈的电阻是否符合规定值。 ·空气开关及交流接触器的主触头压力弹簧是否过热失效,如已失效,应更换配件。 ·检查空气开关与交流接触器的动静触头是否对准三相,是否同时闭合,并调节触头弹簧使三相一致,遥测相间绝缘电阻值。 ·检查空气开关的接触头及交流接触器的接触头,如磨损厚度超过1毫米时,应更换备件,被电弧烧伤严重者应予磨平打光。 ·检查空气开关的电磁铁及交流接触器的电磁铁吸合是否良好,有无错位现象,若短路环烧损则应更换,吸合线圈的绝缘和接头有无损伤或不牢固现象。 14、对电动机的各种自动装置(保护装置启动和停机自动装置,以及各种联锁装置)都应定期检查,调整及试验,一般情况下每年至少一次。 15、电动机运行中巡视检查内容规定如下: ·电动机运行的电流是否超过允许值,是否存在突变,电压是 否在允许值内。 ·轴承是否过热,有无异常声音。 ·电动机运行声和振动是否正常,有无异常声音和气味。 ·电动机各部位的温度是否符合规定。16、电动机合闸运行前应检查以下各项: ·检查运行人员容易碰触的电动机传动部位保护设施是否牢固,电动机周围有无杂物,对新投入运行的电动机还应检查使用条件和接线与标牌所示电压、频率、接法等是否相符。 ·电动机的控制和保护设备是否完整。 ·检查轴承和充油启动设备中是否缺油。 ·凡能盘车的机械必须进行盘车,以证实转子不相摩擦,所带机械处于完好状态。 五、低压配电柜维修保养方法 1、检查配电柜柜面上的电气元件的名称、标志、编号是否清楚、正确。 2、检查配电柜上的所有操作把手、按钮和按键等位置与实际情况是否相符,固定是否牢靠,操作是否灵活。 3、检查配电柜仪表或表盘玻璃是否松动,电压、电流表指 示是否正常。 4、检查配电柜表示“合”、“断”等信号灯和其它信号指示是否正确(红灯表示开关处于合闸状态;绿灯表示开关处于断开位置)。 5、检查配电柜内的开关,熔断器等的接点是否牢靠,有无过热变色现象。 6、检查线缆的绝缘是否破损,有无线路外皮破损及产生焦糊味,电气设备运行声音是否正常,接点螺丝是否松动。 7、接地系统是否有破损腐蚀现象,螺丝是否牢固可靠。 8、检查电容器柜仪表、指示灯是否正常状态,电容器无过热放电现象,外观无膨胀渗油现象、柜内温度不得超过35℃。 9、检查配电柜周围的照明灯具是否完好,照度是否均匀,观查仪表有无眩光。 六、刀开关维修保养方法 1、检查安装螺栓是否紧固,如松驰则拧紧; 2、检查刀开关转动是否灵活,如有阻滞现象则应对转动部位加润滑油; 3、检查刀开关三相是否同步,接触是否良好,是否有烧伤 或过热痕迹,如有问题则进行机械调整或整修处理; 4、用500V摇表测量绝缘底板,其绝缘电阻如果低于10MΩ, 则应进行烘干处理,烘干达不到要求的则应更换。 七、变电站的运行巡视检查方法 1、检查变电站的运行电压,负荷电流应正常。 2、高低压侧瓷套管应清洁、无放电闪络痕迹。 3、接线端子无接触不良、过热现象。 4、运行声音应正常。 5、冷却装置应运行正常,温度超过允许值时,风机能自行起动。 6、外壳接地应符合规范。 7、变电站通风口应完好,无破损、腐蚀现象。 8、变电站报警装置应可靠无误。 八、变电站温度过高的维修保养方法 1、如果因为变电站所带的用户负荷超出了变电站容量允许限度,造成变电站温升过高;此时应适量降低用户负荷。 2、变电站的夹紧螺栓因受振动后松动会造成局部温升过高;应立即拧紧螺栓,不然会造成变电站烧毁。 3、变电站带较大负荷投入运行,产生瞬间过电流;应将变电站空载投入运行,然后逐渐增加负荷。 4、变电站周围通风不良或变电站外表有粉尘,也会造成变电站温升过高,要定时检查变电站室通风是否良好,如果环境温度较高,应加强通风或降低变电站负荷。同时也要经常清扫变电站,除去粉尘。 5、变电站内部损坏;如线圈损坏、短路、掉入金属物产生涡流等,此时变电站应停止运行,进行检修。 九、交流接触器维修保养方法 1.清除接触表面的污垢,尤其是进线端相间的污垢; 2.清除灭弧罩内的碳化物和金属颗粒; 3.清除触头表面及四周的污物,但不要修锉触头,烧蚀严重不能正常工作的触头应更换; 4.清洁铁芯表面的油污及脏物; 5.拧紧所有紧固件。 十、自耦减压启动器维修保养方法 1、用500V摇表测表绝缘电阻,应不低于0.5MΩ,,否则应进行干燥处理; 2、外壳应可靠接地,如有松脱或锈蚀则应除锈处理后拧紧接地线。 十一、电容器维修保养方法 1、清理冷却风道及外壳灰尘,使电容器散热良好; 2、检查电容有无膨胀、漏油或异常响声,如有则应更换; 3、检查接头处,接地线是否有松脱或锈蚀,如有则应除锈处理并拧紧; 4、检查电容三相不平衡电流是否超过额定值的15%或电容缺相,如是则更换电容。 十二、热继电器维修保养方法 1.检查热继电器上的绝缘盖板是否完整,如损坏则更换; 2.检查热继电器的导线接头处有无过热痕迹或烧伤,如有则整修处理,处理后达不到要求的应更换。 十三、断路器(自动空气开关)维修保养方法 1、用500V摇表测量绝缘电阻,应不低于10MΩ,否则应烘干处理; 2、清除灭弧罩内的碳化物或金属颗粒,如果灭弧罩破裂,则应更换; 3、断路器(自动空气开关)在闭合和断开过程中,其可动部 分与灭弧室的零件应无卡住现象; 4、在使用过程中发现铁芯有特异噪音时,应清洁其工作表 面 B]; 5、各传动机构应注入润滑油; 6、检查主触头表面有小的金属颗粒时,应将其清除,但不 能修锉,只能轻轻拭; 7、检查手动(3次)、电动(3次)闭合与断开是否可靠,否则 应修复; 8、检查分励脱扣、欠压脱扣、热式脱扣是否可靠,否则应 修复; 9、检查接头处有无过热或烧伤痕迹,如有则修复并拧紧;10、检查接地线有无松脱或锈蚀,如有则除锈处理并拧紧。 十四、二次回路维修保养方法 1、号码管是否清晰或掉落,如是则补上新号码管; 2、接头处是否松弛,如松弛则拧紧。 十五、主回路维修保养方法 1、标示牌是否清晰或掉落,如是则补上新的标示牌; 2、接头处是否有过热或烧伤痕迹,如是则修复并拧紧; 3、母线排油漆是否脱落,如是则重新油漆。 十六、直流屏的维修保养方法 1、检查各项仪表指示是否正常。 2、检查各指示灯是否与现运行方式相符。 3、打开后盖,检查柜内元件有无松动、过热、放电现象。 4、放置、转换开关检查各单只电瓶,不得低于10.8V。 5、检查单只电瓶,任何情况下不允许过电压。单只额定电压12V,浮充不允许超过13.38V。 6、检查各报警装置,应正常完好。 7、带电检查直流屏时必须配戴安全防护用具,严防触电。 8、完成任务后填写工作记录。 十七、互感器的维修保养方法 1、检查互感器各接头有无过热现象,螺丝是否松动,有无焦臭味。 2、检查瓷套管是否清洁,有无缺损、裂纹和放电现象。 3、检查互感器的三相电压(电流)指示值是否在允许范围以内,互感器是否过负荷运行。 4、检查互感器二次绕组是否开路(或短路),接地线是否 良好,有无松动和断裂现象。 5、定期校验互感器的绝缘是否良好。 6、定期清扫互感器的外观,使用时要用干燥的清扫工具。 7、电流互感器不能开路,电压互感器不能短路。 8、带电检查互感器时必须配戴安全防护用具,严防触电。 十八、三相异步电动机的维护保养方法 1、清除电动机外部的活污,使电机外表清洁; 2、清除接线盒内污垢,检查接线部分螺丝是否紧固; 3、检查地脚螺丝是否紧固,端盖、轴承盖螺丝是否松动给 以紧固; 4、检查接地是否良好; 5、检查传动装置是否可靠,有无损坏,皮带松紧,是否适中; 6、检查电机、电气控制系统,清除控制箱内的污垢,检查触头是否烧伤,控制箱接地是否良好,绝缘电阻是否符合要求。 十九、电
250KVA变配电改造工程投标方案(286页)(2024年修订版).docx
下载提示

1.本文档仅提供部分内容试读;

2.支付并下载文件,享受无限制查看;

3.本网站所提供的标准文本仅供个人学习、研究之用,未经授权,严禁复制、发行、汇编、翻译或网络传播等,侵权必究;

4.左侧添加客服微信获取帮助;

5.本文为word版本,可以直接复制编辑使用。

公众号
微信客服
