文库 工程类投标方案 改造工程

诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx

DOCX   383页   下载602   2024-09-26   浏览149   收藏92   点赞680   评分-   166753字   99积分
还在等文档吃灰吗!快上传文档躺赚收益
温馨提示:当前文档最多只能预览 15 页,若文档总页数超出了 15 页,请下载原文档以浏览全部内容。
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第1页
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第2页
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第3页
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第4页
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第5页
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第6页
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第7页
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第8页
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第9页
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第10页

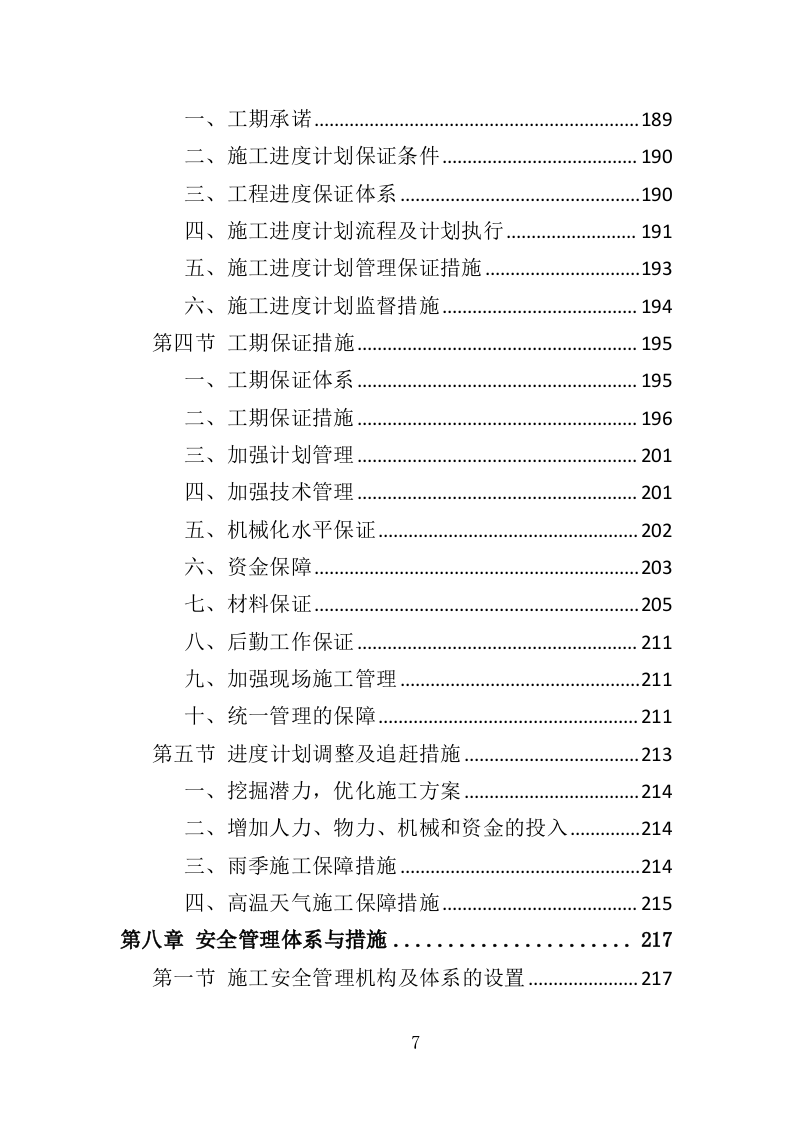

诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第11页
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第12页
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第13页
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第14页
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx 第15页
剩余368页未读, 下载浏览全部

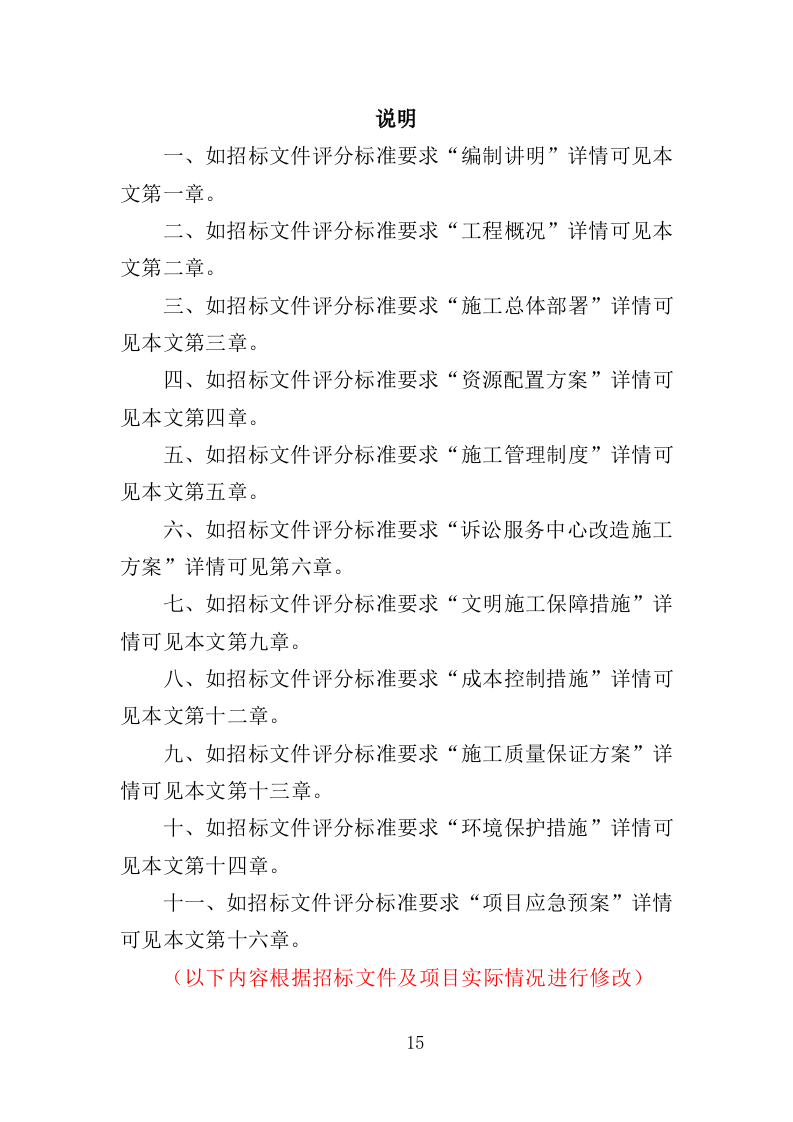

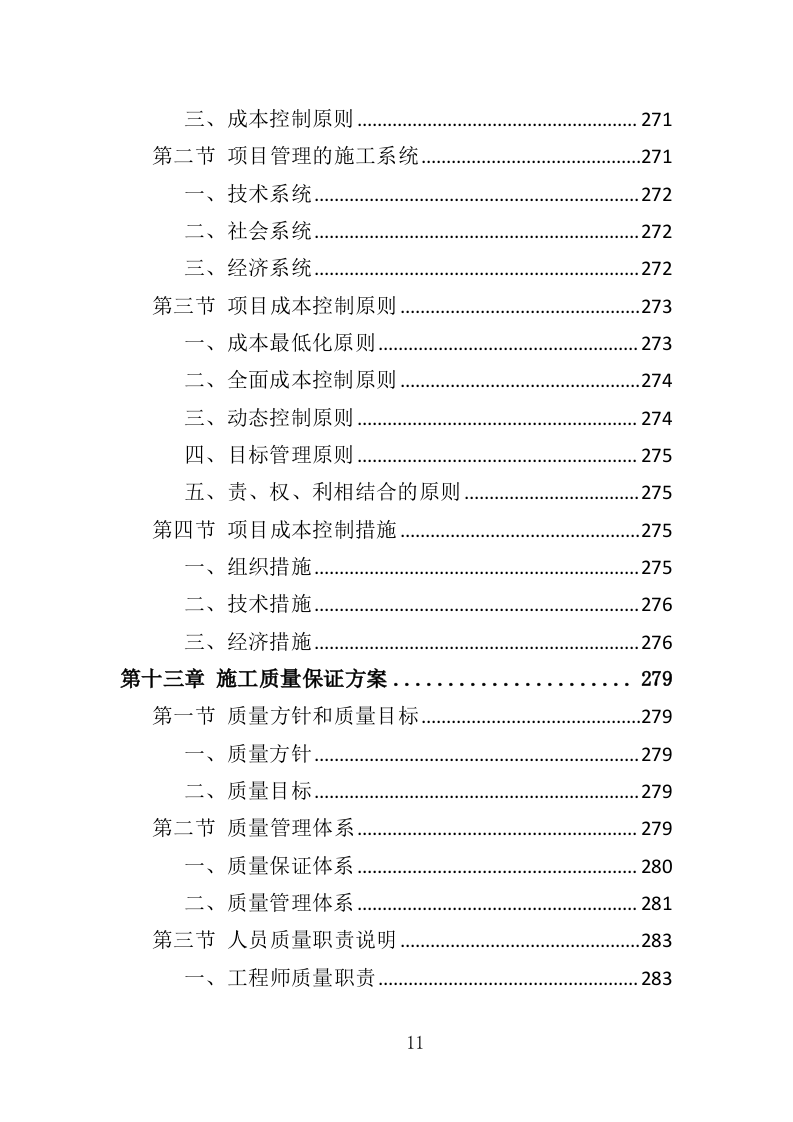

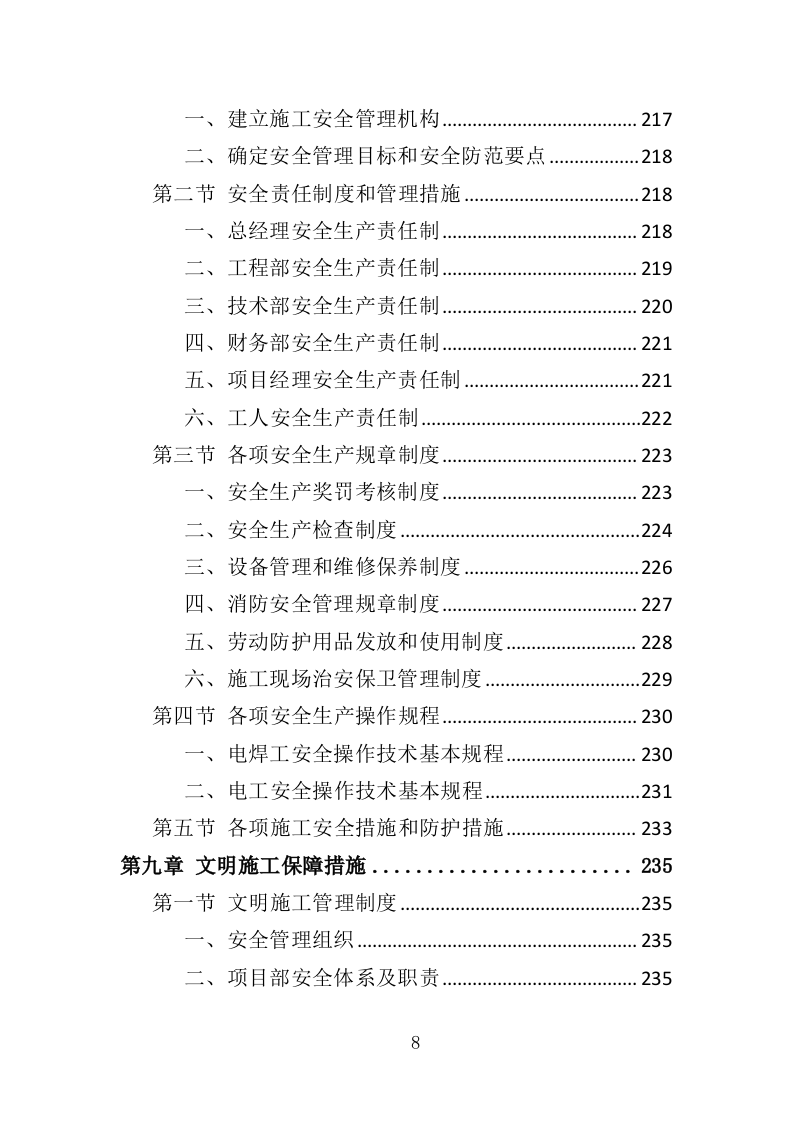

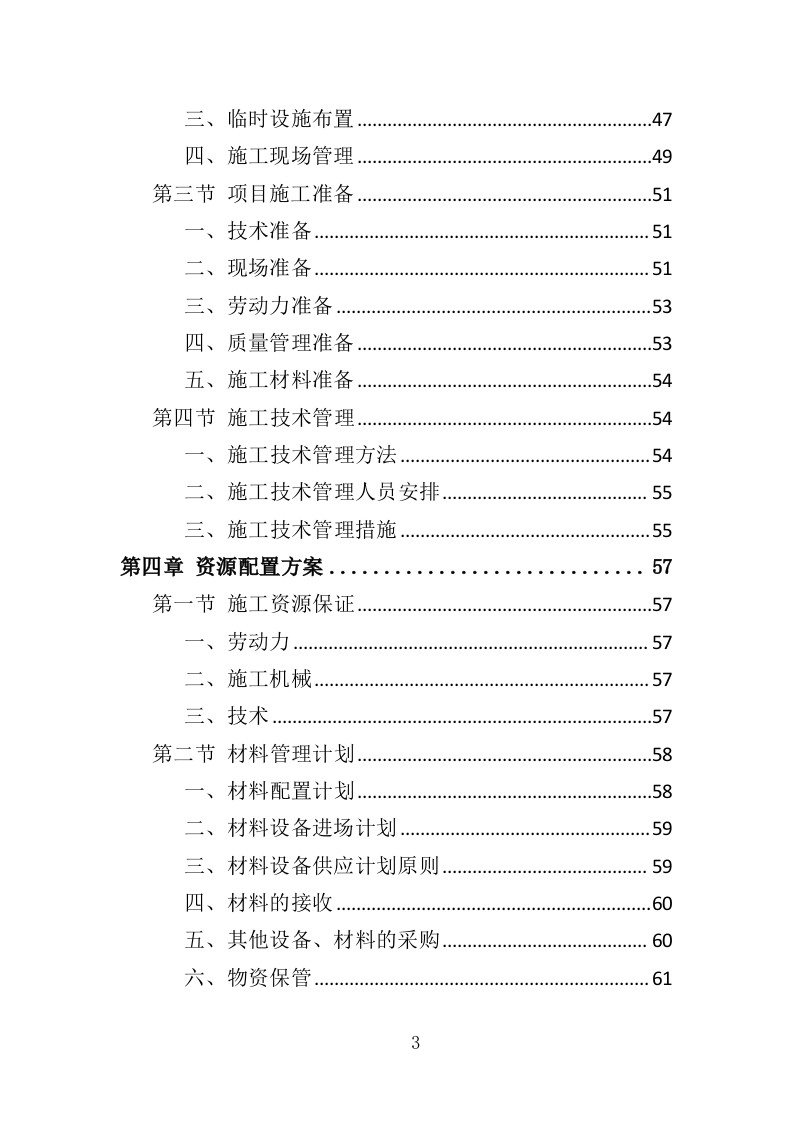

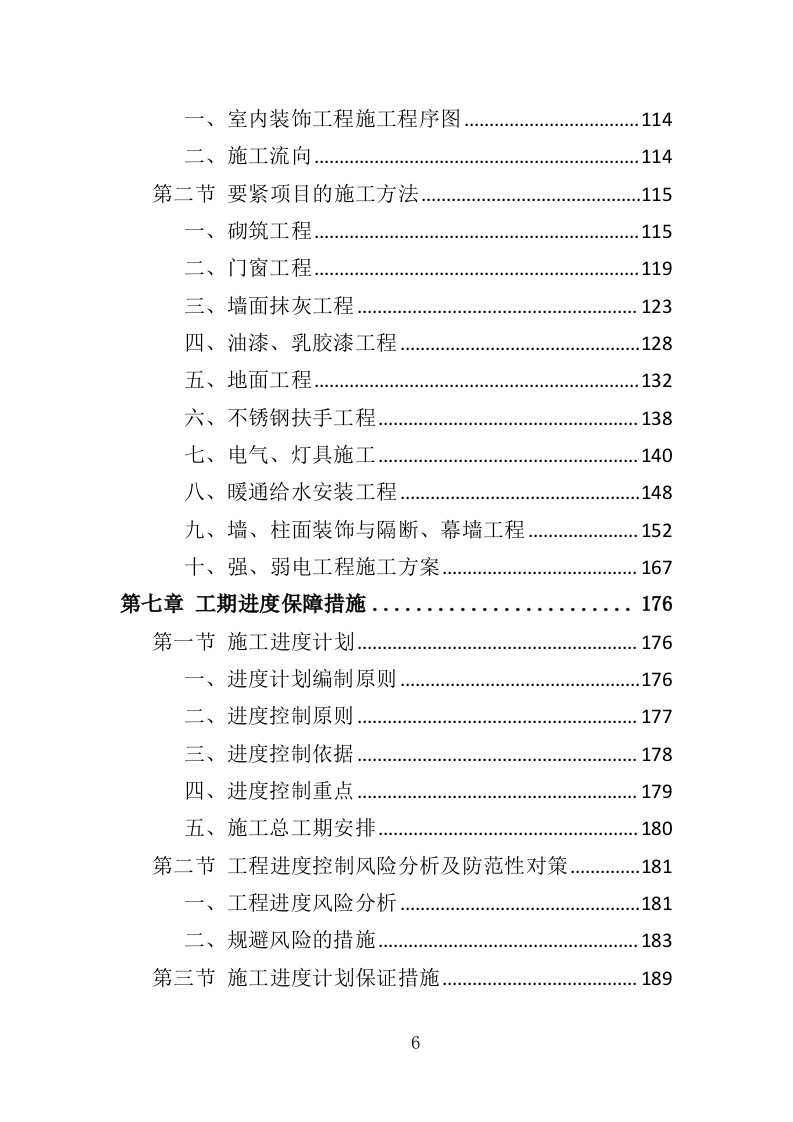

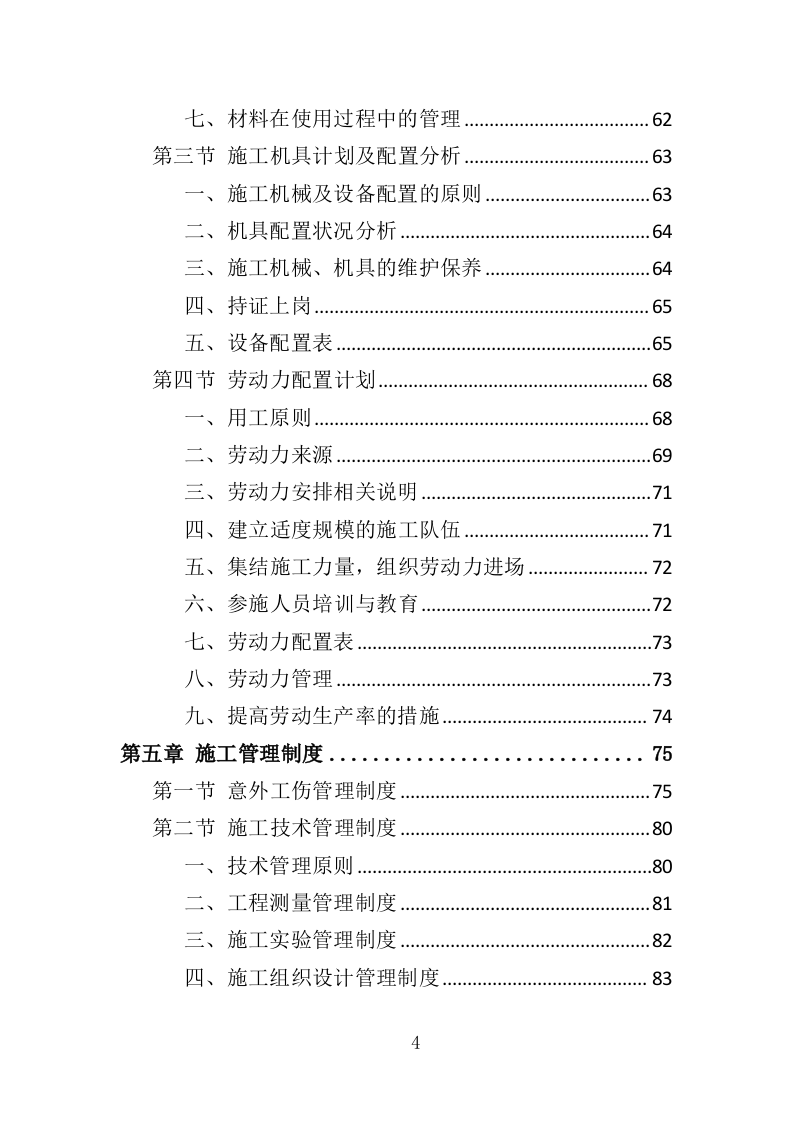

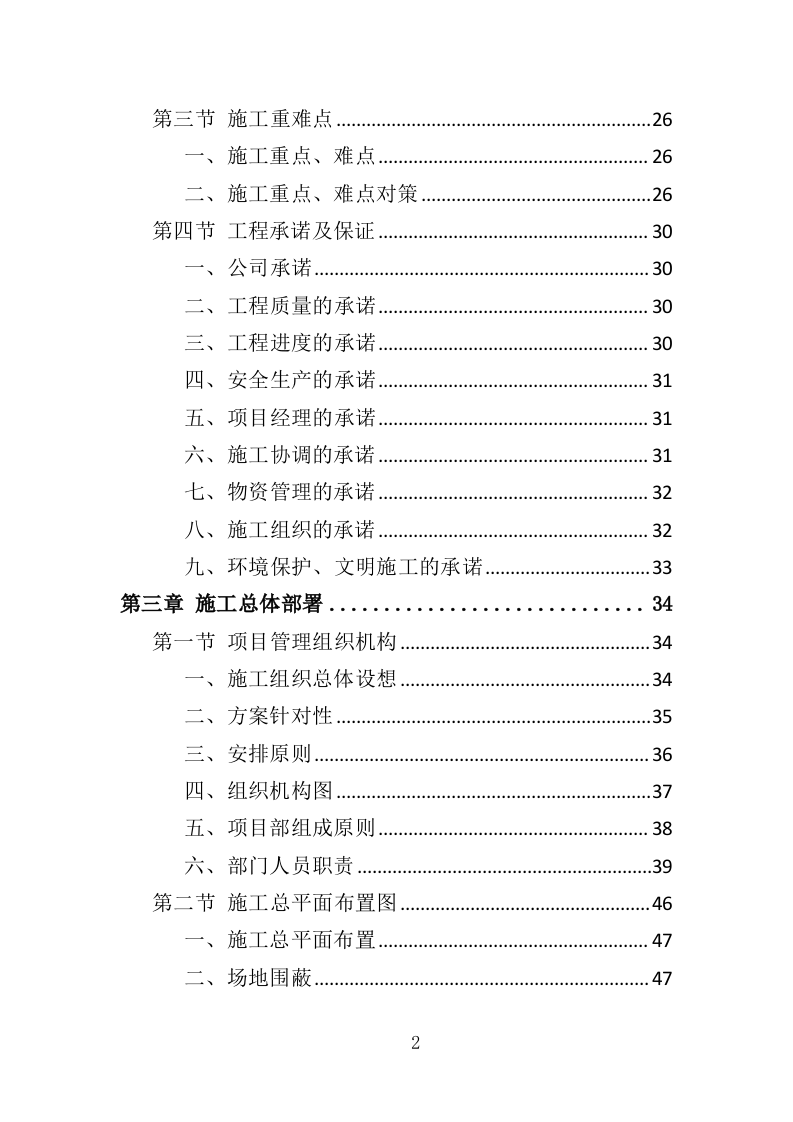

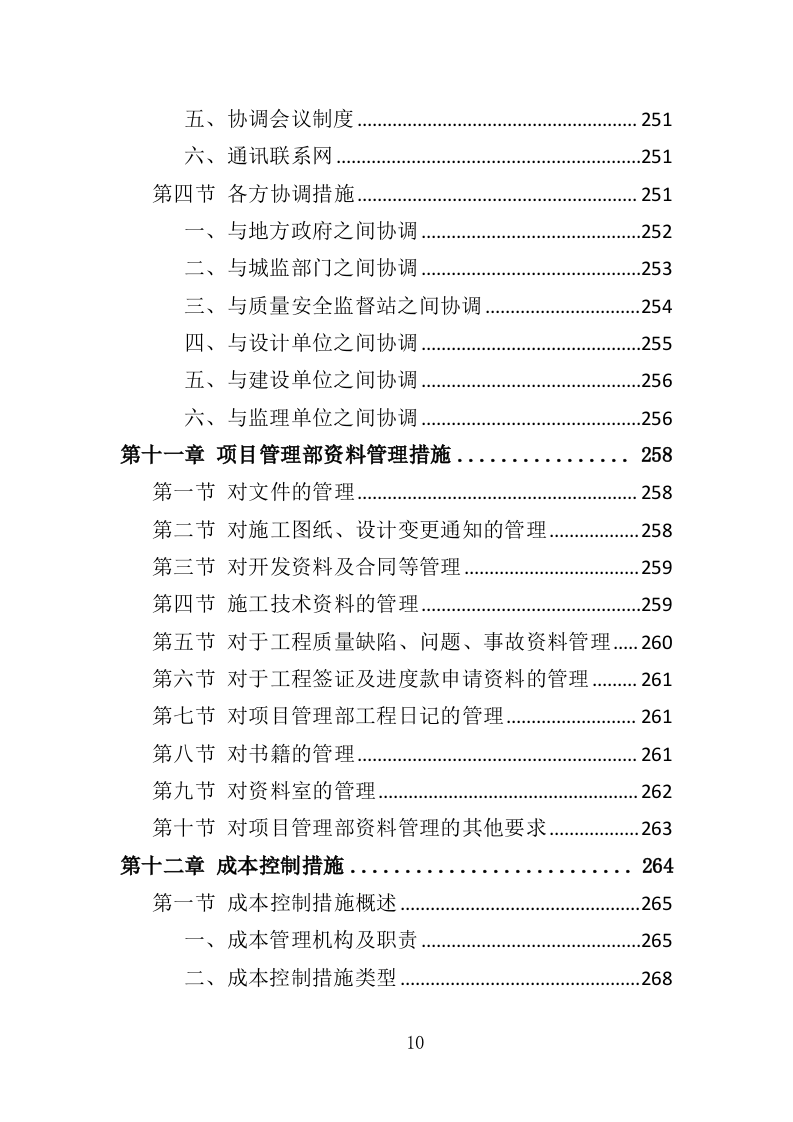

诉讼服务中心改造工程 投标方案 目录 第一章 编制讲明 16 第一节 综合讲明 16 第二节 编制依据 16 第三节 编制原则 17 第四节 适用范围 17 第二章 工程概况 18 第一节 工程概况 18 一、工程名称与现场情况 18 二、建筑设计概况 18 三、安装设计概况 19 四、本工程的设计特点与施工难点 19 第二节 工程目标 20 一、总体目标 20 二、施工工期目标 22 三、质量目标 22 四 、进度目标 22 五、 安全目标 23 六、管理目标 23 七、技术创新目标 24 八、文明环保施工目标 25 九、职业健康安全目标 25 十、 消防目标 25 第三节 施工重难点 26 一、施工重点、难点 26 二、施工重点、难点对策 26 第四节 工程 承诺及保证 30 一、 公司承诺 30 二、 工程质量的承诺 30 三、 工程进度的承诺 30 四、 安全生产的承诺 31 五、 项目经理的承诺 31 六、 施工协调 的 承诺 31 七、 物资管理 的 承诺 32 八、 施工组织 的 承诺 32 九、 环境保护、文明施工的承诺 33 第三章 施工总体部署 34 第一节 项目管理组织机构 34 一、施工组织总体设想 34 二、方案针对性 35 三、安排原则 36 四、组织机构图 37 五、项目部组成原则 38 六、部门人员职责 39 第二节 施工总平面布置图 46 一、施工总平面布置 47 二、场地围蔽 47 三、临时设施布置 47 四、施工现场管理 49 第 三 节 项目 施工准备 51 一、技术准备 51 二、现场准备 51 三、劳动力准备 53 四、质量管理准备 53 五、施工材料准备 54 第四节 施工技术管理 54 一、 施工技术管理方法 54 二、 施工技术管理人员安排 55 三、 施工技术管理措施 55 第四章 资源配置方案 57 第一节 施工资源保证 57 一、劳动力 57 二、施工机械 57 三、技术 57 第二节 材料管理计划 58 一、 材料配置计划 58 二、材料设备进场计划 59 三、材料设备供应计划原则 59 四、材料的接收 60 五、其他设备、材料的采购 60 六、物资保管 61 七、材料在使用过程中的管理 62 第三节 施工机具计划及配置分析 63 一、施工机械及设备配置的原则 63 二、机具配置状况分析 64 三、施工机械、机具的维护保养 64 四、持证上岗 65 五、设备配置表 65 第四节 劳动力配置计划 68 一、用工原则 68 二、劳动力来源 69 三、劳动力安排相关说明 71 四、 建立适度规模的施工队伍 71 五、 集结施工力量,组织劳动力进场 72 六、 参施人员培训与教育 72 七、劳动力配置表 73 八、劳动力管理 73 九、提高劳动生产率的措施 74 第五章 施工管理制度 75 第一节 意外工伤管理制度 75 第二节 施工技术管理制度 80 一、技术管理原则 80 二、工程测量管理制度 81 三、施工实验管理制度 82 四、施工组织设计管理制度 83 第三节 施工现场管理制度 85 一、总体管理制度 85 二、 消防管理制度 86 三、仪表工具管理制度 87 四、员工 宿舍管理制度 87 五、 员工食堂管理制度 88 六、临时设施管理制度 89 七、 施工现场安全保卫制度 90 八、 库房及现场材料管理制度 91 第四节 安全施工管理制度 94 一、 安全教育制度 94 二、 持证上岗制度 98 三、 安全值班制度 98 四、 班前安全活动制度 99 五、 安全生产奖罚细则 100 第五节 工程质量管理制度 103 一、 施工现场质量 管理 103 二、施工现场挂牌制度 104 三、隐蔽工程验收制度 105 四、工程质量检查制度 105 五、工程质量奖罚制度 109 六、 工程质量事故处理制度 110 第六章 诉讼服务中心改造施工方案 113 第一节 室内装饰工程施工程序 113 一、室内装饰工程施工程序图 114 二、施工流向 114 第二节 要紧项目的施工方法 115 一、砌筑工程 115 二、门窗工程 119 三、墙面抹灰工程 123 四、油漆、乳胶漆工程 128 五、地面工程 132 六、不锈钢扶手工程 138 七、电气、灯具施工 140 八、暖通给水安装工程 148 九、 墙、柱面装饰与隔断、幕墙工程 152 十、 强、弱电工程施工方案 167 第七章 工期进度保障措施 176 第一节 施工进度计划 176 一、进度计划编制原则 176 二、进度控制原则 177 三、进度控制依据 178 四、进度控制重点 179 五、施工总工期安排 180 第二节 工程进度控制风险分析及防范性对策 181 一、工程进度风险分析 181 二、规避风险的措施 183 第三节 施工进度计划保证措施 189 一、工期承诺 189 二、施工进度计划保证条件 190 三、工程进度保证体系 190 四、施工进度计划流程及计划执行 191 五、施工进度计划管理保证措施 193 六、施工进度计划监督措施 194 第四节 工期保证措施 195 一、工期保证体系 195 二、工期保证措施 196 三、加强计划管理 201 四、加强技术管理 201 五、机械化水平保证 202 六、资金保障 203 七、材料保证 205 八、后勤工作保证 211 九、加强现场施工管理 211 十、统一管理的保障 211 第五节 进度计划调整及追赶措施 213 一、挖掘潜力,优化施工方案 214 二、增加人力、物力、机械和资金的投入 214 三、雨季施工保障措施 214 四、高温天气施工保障措施 215 第八章 安全管理体系与措施 217 第一节 施工安全管理机构及体系的设置 217 一、建立施工安全管理机构 217 二、确定安全管理目标和安全防范要点 218 第 二 节 安全责任制度和管理措施 218 一、总经理安全生产责任制 218 二、工程部安全生产责任制 219 三、技术部安全生产责任制 220 四、财务部安全生产责任制 221 五、项目经理安全生产责任制 221 六、 工人安全生产责任制 222 第三节 各项安全生产规章制度 223 一、安全生产奖罚考核制度 223 二、安全生产检查制度 224 三、设备管理和维修保养制度 226 四、消防安全管理规章制度 227 五、劳动防护用品发放和使用制度 228 六、施工现场治安保卫管理制度 229 第四节 各项安全生产操作规程 230 一、电焊工安全操作技术基本规程 230 二、 电工安全操作技术基本规程 231 第五节 各项施工安全措施和防护措施 233 第九章 文明施工保障措施 235 第一节 文明施工管理制度 235 一、安全管理组织 235 二、项目部安全体系及职责 235 三、安全生产策划 236 四、教育和培训 237 五、特殊工种管理 237 六、安全惩罚制度 238 第二节 文明标化管理 238 第三节 文明施工保证措施 239 一、文明管理原则 239 二、现场料具管理 240 三、施工现场场容管理 241 四、施工噪声污染控制 242 五、防止民扰及扰民措施 243 第十章 工程项目协调配合保证措施 245 第一节 组织协调概述 245 一、协调原则 245 二、协调目的及范围 246 三、协调策略 247 第二节 各工序的协调措施 248 一、指导思想 248 二、协调措施 248 第三节 协调程序 250 一、会议协调 250 二、交谈协调 250 三、书面协调 250 四、紧急事故处理 251 五、协调会议制度 251 六、通讯联系网 251 第四节 各方协调措施 251 一、与地方政府之间协调 252 二、与城监部门之间协调 253 三、与质量安全监督站之间协调 254 四、与设计单位之间协调 255 五、与建设单位之间协调 256 六、与监理单位之间协调 256 第十一章 项目管理部资料管理措施 258 第一节 对文件的管理 258 第二节 对施工图纸、设计变更通知的管理 258 第三节 对开发资料及合同等管理 259 第四节 施工技术资料的管理 259 第五节 对于工程质量缺陷、问题、事故资料管理 260 第六节 对于工程签证及进度款申请资料的管理 261 第七节 对项目管理部工程日记的管理 261 第八节 对书籍的管理 261 第九节 对资料室的管理 262 第十节 对项目管理部资料管理的其他要求 263 第十二章 成本控制措施 264 第一节 成本控制措施概述 265 一、成本管理机构及职责 265 二、成本控制措施类型 268 三、成本控制原则 271 第二节 项目管理的施工系统 271 一、技术系统 272 二、社会系统 272 三、经济系统 272 第三节 项目成本控制原则 273 一、成本最低化原则 273 二、全面成本控制原则 274 三、动态控制原则 274 四、目标管理原则 275 五、责、权、利相结合的原则 275 第四节 项目成本控制措施 275 一、组织措施 275 二、技术措施 276 三、经济措施 276 第十三章 施工质量保证方案 279 第一节 质量方针和质量目标 279 一、质量方针 279 二、质量目标 279 第二节 质量管理体系 279 一、质量保证体系 280 二、质量管理体系 281 第三节 人员质量职责说明 283 一、 工程师质量职责 283 二、施工员质量职责 284 三、 班组长质量职责 285 四、 质检员质量职责 286 五、项目经理质量职责 286 第四节 质量保证措施 287 一、 原材料质量保证措施 287 二、 保证工程质量的技术措施 287 三、 确保工程质量的组织措施 290 四、 竣工验收阶段质量保证措施 291 第十四章 环境保护措施 292 第一节 环境保护组织机构及保证体系 292 一、环境保护组织机构 292 二、环境保护保证体系 293 第二节 工程施工环境保护技术措施 294 一、临时工程的修建标准 294 二、临时工程的排污处理 295 三、生态环境保护措施 295 四、水环境保持措施 295 五、大气环境的保护措施 296 第三节 环境、职业健康管理 296 一、环境、职业健康安全管理指标 296 二、施工过程中的环境、职业健康管理 298 三、环境保护的奖罚措施 306 第十五章 冬雨季性等特殊情况管理措施 309 第一节 冬期施工方案 309 一、施工准备 309 二、冬期施工技术措施 310 第二节 雨季施工措施 313 第三节 特殊情况施工 315 一、地下地上管线加固保护措施 315 二、已有设施加固保护措施 317 第四节 夏季及夜间施工管理措施 318 一、夜间施工措施 318 二、夏季防高温施工措施 318 第五节 节水管理措施 319 一、提高用水效率 320 二、非传统水源利用 320 三、用水安全 320 第六节 节能管理措施 320 一、节能一般技术措施 320 二、机械设备节能措施 321 三、施工用电及照明节能措施 321 第十六章 项目应急预案 322 第一节 应急总预案 322 一、应急预案原则 322 二、应急准备 324 三、应急响应 330 四、施工现场应急常用现场急救常识培训 331 五、施工现场的应急处理设备和管理 336 六、火灾应急培训与演练 339 七、其他潜在事故应急培训与演练 342 第二节 中暑专项应急预案 349 第三节 机械伤害应急预案 353 一、应急措施 353 二、预防措施 356 第四节 火灾应急预案 358 一、应急措施 358 二、预防措施 359 第五节 意外触电应急预案 360 一、应急措施 360 二、预防措施 365 第六节 交通事故应急预案 368 一、应急措施 369 二、预防措施 372 第七节 传染病防治及事故应急预案 374 第八节 工伤事故应急预案 379 温馨提示 : 本方案目录中的内容在word文档内均有详细阐述 , 如需查阅 , 请购买后下载。 说明 一、如招标文件评分标准要求 “ 编制讲明 ” 详情可见本文第一章。 二、如招标文件评分标准要求 “工程概况” 详情可见本文第 二 章。 三、如招标文件评分标准要求 “施工总体部署” 详情可见本文第 三 章。 四、如招标文件评分标准要求 “资源 配置方案 ” 详情可见本文第 四 章。 五、如招标文件评分标准要求 “施工管理制度” 详情可见本文第 五 章。 六 、如招标文件评分标准要求“ 诉讼服务中心改造施工方案 ”详情可见第六章。 七 、如招标文件评分标准要求 “文明施工保障措施” 详情可见本文第 九 章。 八、如招标文件评分标准要求“成本控制措施”详情可见本文第十二章。 九 、如招标文件评分标准要求“ 施工质量保证方案 ”详情可见本文第十 三 章。 十、如招标文件评分标准要求“ 环境保护 措施”详情可见本文第十 四 章。 十 一 、如招标文件评分标准要求“ 项目应急预案 ”详情可见本文第十 六 章。 ( 以下内容根据招标文件及项目实际情况进行修改 ) 第一章 编制讲明 第一节 综合讲明 我公司通过认确实阅读本工程设计施工图纸、招标文件和专业技术人员现场实际勘察,通过项目经理部的研究分析,对整个工程的施工进行了策划部署,在综合考虑了各方面因素的基础上,选择优化施工方案,编制了本工程的施工组织设计,以使本工程的施工组织设计具有科学性、实施指导性和可操作性,以保证按期、优质、高效、安全地完成本工程的建设任务。 第二节 编制依据 本工程施工组织设计编制的依据是: 1.建设单位提供的本工程施工图纸设计,本工程所选择使用的国家标准图集。 2.本工程招标文件的规定及设计答疑会纪要。 3.国家和上级单位以及公司有关安全生产,文明施工的政策法令性文件和法规、规定。 4.施工现场的自然条件和具体情况。(现场地理环境、水文地质、气象环境、交通运输、供水供电等) 5.建设部颁发的治理规定。 6.单位的企业标准及ISO9001质量体系文件标准。 7.现行建筑装饰、安装工程施工的有关规程、规范、验收标准及中华人民共和国国家行业标准及 XX 省关于建筑施工现场安全治理的文件及规定。 第三节 编制原则 本工程施工组织设计编制遵循以下差不多原则: 1.保证重点,统筹安排,遵守承诺和招标文件规定与相关设计答疑会议纪要。 2.依据本工程项目的内容,本着“适用、安全、经济、合理、先进”的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。 3.采纳先进的施工技术,合理选择施工方案,保持公司质量体系并使之有效运行,确保安全生产和提高工程质量。 4.充分挖掘和利用机械设备潜力,提高机械化程度,减轻劳动强度和提高劳动生产率。 第四节 适用范围 本工程设计施工图、招标文件及设计答疑会议纪要所指定的本次招标范围内全部工程内容。 第二章 工程概况 第一节 工程概况 一、工程名称与现场情况 由因此50年前的建筑规范标准,在当今社会科技进展日新月异的前提下,难以满足现代化办公的需求。本着投资少,合理使用,实惠大方的原则,对本工程进行装修改造后可达到标准要求。为国家重点国防科研人员营造一个舒适、美观的一流办公环境。为国家国防科研事业多作出贡献。 二、建筑设计概况 本工程为旧楼改造工程,需要对原有的部分设施进行拆除,并按照施工图纸做相应的装修。 本工程室内要紧装饰装修内容概况如下: 天花吊顶:信息中心微孔天花,一、二、三层走廊为烤漆龙骨矿棉板,除贵宾室为轻钢龙骨石膏板跌级吊顶外其他办公室均保持原有天花不变,刷白乳胶漆翻新。 墙柱面:墙、柱面刷白乳胶漆翻新处理,部分墙体拆除,砌筑,其中含有木杆墙、屏蔽墙的处理,大理石窗台板的安装。 门窗:办公室一律安装莫干山牌红樱桃实木工艺成品双开门、子母门、单开门,亮窗按施工图设计要求部分封堵。 地面:信息中心铺设防静电地板,室外花岗岩铺设。其它地面水泥砂浆找平处理以伸缩缝为界限分五个区域完成找平,薄层处理,铺设PVC地板(已外包)。达到有用、美观大方的效果。 三、安装设计概况 本工程依照施工图纸、招标文件和设计答疑会议纪要,安装工程本次招标范围要紧包含暖通管道、电气照明、消防管道、给水工程。另外含少量卫生间室外给排水工程。 四、本工程的设计特点与施工难点 1.本工程为旧楼改造工程,现场工作量大,作业面分散,包含的分项分部工程较多,而且本工程的办公室装饰装修后属厂内要紧领导、技术部门、人员的日常办公场所。因此对施工工期、文明安全施工、环境爱护以及组织交通运输和材料设备进出场,均要求十分严格,这将成为我公司本工程重点治理和操纵内容;另外施工中如何最大程度地降低施工噪音、保证施工期间建设单位的正常工作环境也是施工治理的重点。 2.本工程功能齐全,专门多专业工种需要立体交叉、穿插配合施工,因而需要网络打算等先进治理手段对整个工程的施工进行统筹打算,并会同建设单位加强对现场的治理和调度,监理单位加强对材料、工艺的监督。 3.本工程其质量的好坏、服务水平的高低、施工进度的快慢都直接阻碍着我公司施工队伍的形象和声誉,因此,作为施工单位我们将对本工程的施工进行严密的组织和统筹,将对施工的打算、组织、治理进行科学的设计、合理的安排,并对本工程的施工到保修的全过程负责到底,确保为用户提供最佳的服务和一流产品。 4.本工程如何通过严格的程序和过程操纵,实施“过程精品”,把该工程建筑成为一流的建筑,实现本工程“合格工程”的质量目标,使业主完全中意,是本工程的核心任务。 第二节 工程目标 一、总体目标 我公司的一贯宗旨是“质量第一,用户至上”,工程施工中坚持“百年大计、质量第一”,对本工程将采取一系列的质量保证措施,强化管理,确保 广场改造工程 达到合格工程标准,总体施工目标说明如下: 1.明确质量目标和确定工作指导思想,根据建设单位要求,公司确立目标,即单位工程质量达到合格等级。 2.建立新的质量管理,我们将积极与质监站、监理单位协调,形成“管理、监理、监督”三种职能合为一体的管理模式, 加大 管理力度,做好质量预控工作,保证创一流质量。 3.从“治本”入手、抓质保体系的建立和技术培训:建立完善的质保体系,公司将采取有力的措施,保证质保体系正常发挥。一是抽查质检员是否到位和称职,凡是不到位的不准施工,不称职的责令更换;二是支持每周一次质量例会制度要求质保人员参加,及时通报质量和工作情况;三是定期考核质保体系的工作质量;四是坚持组织技术培训工作,提高企业素质。 4 .制定技术措施,在治理质量通病方面狠下功夫:在各分部工程施工前,制定有效的技术措施,解决好“渗、漏、堵、泛、空、裂、砂、粗、锈、污”等质量通病。 5 .严把材料进场关和试验关:严格控制材料质量,择优使用,以高质量的材料(成品、半成品)来保证创一流的工程质量,并把好材料检测和施工试验关。 6 .加大管理监督力度,推动工程质量上水平: (1)认真按标准核定质量等级,对分项工程按分项要求进行“保证项、基本项、允许偏差项”检查,保证结构工程的总体质量上水平。 (2)严把按规范施工关,发挥质量否决权,严格把关,及时处理、依法监督,加强管理和控制。 (3)设专人跟踪检查质保资料,实行技术资料与工程进度同步,由专人负责检查质保资料的及时性、真实性、指导性。 7 .依靠科技进步,促进质量水平,积极应用 项目 部推广的新技术、新工艺、新设备、新材料,以提高工程质量的整体水平。 二、施工工期目标 该工程的总工期目标为xx个日历天。打算开工日期时刻为:XXXX年XX月XX日开工,打算竣工时刻为XXXX年3月26日。(不含春节假期) 三、质量目标 按照投标书中的承诺,我公司在施工过程将严格遵守招标文件技术规范与部颁有关施工规范,加强全面质量管理、按ISO质量管理体系精心组织、精心施工,确保工程质量达到XX广场改造工程项目建设合格标准及规划设计方案的要求。争创省优质工程。单元工程合格率100%,工程交验合格率100%,杜绝各类重大质量事故。 四 、进度目标 1.根据招标文件要求,我公司中标,将制定详细的 广场改造工程施工 方案和工作计划,确保在规定的合同期内高质、高效、圆满地完成日常工作,工期控制在采购方要求的XX日历天内完工。 2.编制详细进度计划表,合理安排各分项工程时间,各项工序流水作业、交叉施工合理搭接,如实际施工时质量与进度相对立,则“进度必须服从质量”及时调整施工计划,实现工期目标。 3.遇特殊天气、机械故障、材料供应影响施工进度的情况时,应及时调整施工措施,确保不耽误施工进度。 五、 安全目标 严格执行国家和有关部委发布的安全生产法规、施工安全规则,杜绝死亡事故,轻伤事故频率控制在1.5‰以下,杜绝特大交通、机械事故、重大火灾事故和溺水事故。 1. 杜绝因工伤死亡和重伤事故,负伤频率控制在1‰以内。 2. 及时清除重大事故隐患,隐患整改率达到100 % 。 3. 不发生重大机械损坏事故及火灾事故。 4. 不发生集体食物中毒事件(同时5人以上的食物中毒) 。 5. 不发生重伤及以上的安全责任事故 。 6. 不发生重大环境污染事件(生活、工业垃圾及其他污染物造成环境污染和大面积水土流失)。 7. 不发生违反治安保卫事件(构成刑事拘留及以上的事件、盗窃直接损失超过 XX 万元人民币的事件)。 8. 严格遵循XX省安全生产条例进行安全施工。 六、管理目标 保证ISO9002质量体系的有效运行,并按ISO14001版要求在项目部施工过程中运行;切实履行计划、组织、领导、控制四大管理职能,加强协调,保证各项承诺的兑现;对专业分包单位实行同标准的质量控制,做好总分包管理配合工作。 七、技术创新目标 全面推广应用新技术。建设部重点推广的十项新技术经工程应用,在保证质量、加快进度、节省投资等方面体现出极大的优越性。我公司在实践中积累了丰富的经验,将在本工程中广泛加以应用,以满足创优、按期交付的要求,本工程设计施工中主要拟采用以下新技术: 1.计算机技术的应用和现代管理技术:在本工程中,我们将积极采用计算机信息化管理,配备电脑,安装工程预算、技术管理、网络计划、人事管理、材料设备管理、财务会计管理、结构计算、钢筋模板翻样等软件。 (1)网络计划电脑化管理,在分阶段控制网络的基础上,认真编制月、旬作业计划及开好施工任务单,同时编制详细的材料供应计划、机械设备和劳动力进场等计划,计划人员随时到工地检查进度情况,及时利用计算机调整网络计划。网络计划电脑化管理系统与人工化管理相比,有以下几方面的优点:效率高、出图快,自检性强、准确率高,可以代替人工进行资源优化,工程成本分析。 (2)文档与工程技术资料、施工方案编制等实行电脑化,不仅提高了工作效率。且资料版面整齐、美观。 (3)实行全面质量管理,开展QC小组活动。在本工程中有效运行ISO9001质量保证体系,确保本工程从计划到实施的各个环节切实受控。 2.本工程自拌混凝土中的水泥采用散装水泥。 八、文明环保施工目标 1. 严格按照文明施工有关要求施工,制定环境保护措施,争创安全文明施工标化工地。 2. 我公司将按照招标文件中有关环保的规定及国家有关环保的法律法规,做好施工区的环境保护工作,防止由于工程施工造成施工区的环境污染及二次污染和破坏 。 3. 认真贯彻执行环境保护与水土保持的各项法规和规章制度,做到废水排放、环境空气、噪声等各项环保指标达到国家、地方标准。在整个施工期间,认真做好包括施工场地整洁卫生,施工组织科学,施工程序合理等整个文明施工。 4. 我项目部承诺:废水排放、环境空气、噪声等各项环保指标达到国家、地方标准。在整个施工期间,认真做好包括施工场地整洁卫生,施工组织科学,施工程序合理等整个文明施工。实行施工现场文明及环保标准化管理。 九、职业健康安全目标 达到国家及XX省环境及职业健康安全要求。 十、 消防目标 1. 消防工作指定专门领导负责,制定结合本单位实际的防火工作计划。组建基本防火队伍,绘制消防器材平面布置图和绘制消防疏散平面图。 2. 消防器材管理指定专人负责,保证消防器材处于正常 使用 状态。明确防火责任区,将防火工作切实落实到班组,做到防火安全人人有责,处处有人管。 3. 建立定期检查、巡查制度,杜绝火灾、爆炸事故的发生,若发现隐患,及时整改,并在安全台账 上做 记录。 4. 建立消防安全培训制度,做到人人都了解基本防火常识、灭火基本技能。 5. 消除现场消防隐患。 第三节 施工重难点 一、施工重点、难点 1.本工程居民较多且距离较近,必须加强文明安全施工措施,降低施工噪音,以防扰民。 2.本工程基础筏板厚为XXmm,基础筏板为XXmm,必须在施工过程中加强措施,以防混凝土开裂。 3.施工质量标准高,结构工程质量争创XX市“优质结构”“省文明工地”。 二、施工重点、难点对策 1.施工重点、难点对策之一: 本工程居民较多,为保证不扰民,做到文明施工,施工过程中我们将采取如下措施: (1)选择低噪音机具进行施工。 (2)严格遵守市建委夜间施工作业时间规定,合理安排施工时间。 (3)夜间照明用的镝灯和碘钨灯采取低照,并且在施工操作层满挂密目安全网,形成遮光带,以最大限度减少夜间光污染。夜间不作业时关闭所有大型照明设施。 (4)必要时,在操作层的外脚手架上满挂吸声隔音布降低噪音。 (5)现场木工棚和搅拌站采用吸声材料进行封闭降噪处理。 (6)振捣混凝土时严禁振捣钢筋和模板,必要时采用无声振捣棒,以降低噪声污染。 (7)教育职工不得敲打钢管、钢模板,尽量减少噪音。 (8)加强对操作人员的教育,早晚施工不大声喧哗,建筑物资轻拿轻放,不从上往下扔东西,并做好施工中的计划调控。 (9)装修期间尽量采用定尺材料,减少现场切割。 (10)用声级计随时测现场噪声级数,控制噪音不超过国家规定范围。 2.施工重点、难点对策之二: (1)为保证混凝土的施工质量,将采取以下措施: 1)为有效控制混凝土的有害裂缝的产生,降低水泥水化热,充分利用混凝土的后期强度,拟优先采用水化热较低的矿渣硅酸盐水泥,出厂贮存7天以上。 2)采用级配良好的5-20mm石子,砂子采用中砂,以减少水泥用量,且石子含泥量不大于1%,砂子含泥量不大于3%,以减少混凝土的收缩和提高混凝土的抗拉强度。 3)气温较高时,降低混凝土入模温度,并设置测温孔,在温度呈上升阶段每2小时测温一次,以后每4小时一次。必须严格控制混凝土内外温差小于25℃。 4)底板及垫层混凝土施工按特殊过程和关键工序进行质量控制,分项工程施工前要编制作业指导书,对操作工人进行详细的技术交底并进行连续的监控。 5)为确保底板混凝土施工质量,在浇筑时,事先联系好另一家搅拌站备用,并在现场预备XX台备用
诉讼服务中心改造工程投标方案(383页)(2024年修订版).docx
下载提示

1.本文档仅提供部分内容试读;

2.支付并下载文件,享受无限制查看;

3.本网站所提供的标准文本仅供个人学习、研究之用,未经授权,严禁复制、发行、汇编、翻译或网络传播等,侵权必究;

4.左侧添加客服微信获取帮助;

5.本文为word版本,可以直接复制编辑使用。


公众号
微信客服
