新建幼儿园综合楼工程施工投标方案
目录
第一章
项目整体实施组织方案
27
第一节
施工总体部署
27
第二节
施工总体流程
33
第一条
质量目标
33
第二条
项目管理总体安排
34
第三条
施工准备
35
第三节
施工总平面布置
37
第一条
布置说明
38
第二条
临时设施
39
第三条
临时用电
42
第四条
临时用水
45
第四节
技术保证措施
46
第五节
施工组织措施
55
第六节
施工准备计划
66
第一条
工程总体质量控制措施
69
第二条
文明施工、环境保护及措施
96
第三条
保修服务
99
第七节
施工保证措施
101
第一条
质量保证措施
101
第二条
工期保证措施
103
第三条
安全生产、文明施工与环境保护
104
第四条
现场文明施工管理
106
第五条
施工现场环境保护技术措施
106
第六条
降低成本措施
107
第八节
绿色环保环保施工
108
第一条
环保措施
108
第二条
绿色施工措施
109
第九节
施工组织机构
123
第一条
工程技术部
124
第二条
质量安全部
125
第三条
工程材料部
126
第四条
预算财务部
127
第五条
机械设备部
127
第六条
文明施工部
128
第七条
项目经理
129
第八条
技术负责人
129
第九条
工程管理部
130
第十条
质量管理部
130
第十一条
安全科
131
第十二条
物资部
131
第十三条
合同管理部
132
第十四条
财务部
133
第十五条
行政部
133
第十六条
工程技术管理
134
第十七条
施工管理
135
第十八条
信息管理
136
第十九条
合同管理
138
第二十条
成本管理
138
第十节
施工总体保证措施
139
第一条
工期承诺
152
第二条
工期管理措施
152
第三条
延误工期的赶工措施
154
第四条
工期保证措施
155
第五条
抢工期预案
159
第十一节
土石方工程施工方法
160
第一条
平整场地
160
第二条
施工测量
160
第三条
场地平整工程
161
第四条
挖沟槽土方
162
第五条
回填方
170
第六条
余方弃置
173
第十二节
砌筑工程施工方法
174
第一条
砖基础
174
第二条
零星砌砖水厕(蹲位)
175
第三条
零星砌砖砖砌栏板
177
第四条
砌块墙
179
第五条
施工工艺
179
第六条
施工方法
180
第十三节
混凝土及钢筋混凝土工程施工方法
182
第一条
垫层
182
第二条
带型基础
183
第三条
矩形柱
187
第四条
操作工艺
187
第五条
构造柱
189
第六条
异形梁
191
第七条
过梁
192
第八条
有梁板
195
第九条
栏板
196
第十条
雨蓬
197
第十一条
直形楼梯
198
第十二条
散水
200
第十三条
地坪
202
第十四条
工艺流程
202
第十五条
操作工艺
202
第十六条
压顶
204
第十七条
施工工艺流程
204
第十八条

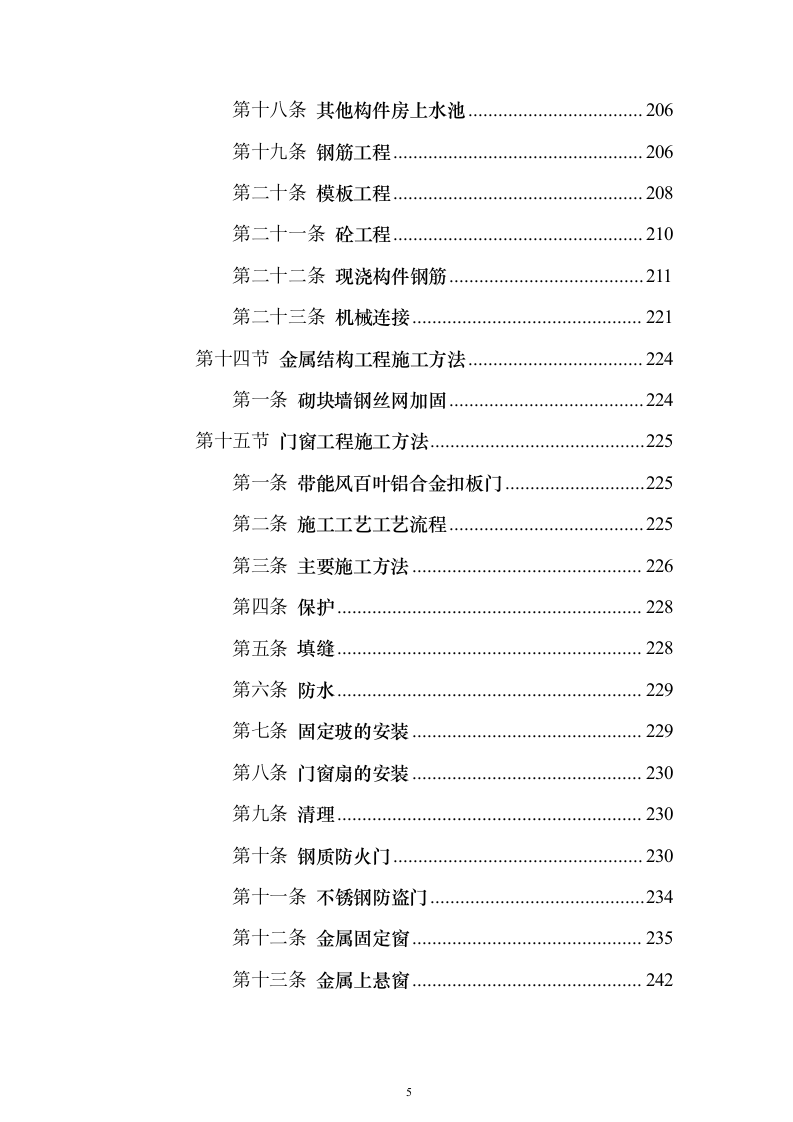

其他构件房上水池
206
第十九条
钢筋工程
206
第二十条
模板工程
208
第二十一条
砼工程
210
第二十二条
现浇构件钢筋
211
第二十三条
机械连接
221
第十四节
金属结构工程施工方法
224
第一条
砌块墙钢丝网加固
224
第十五节
门窗工程施工方法
225
第一条
带能风百叶铝合金扣板门
225
第二条
施工工艺工艺流程
225
第三条
主要施工方法
226
第四条
保护
228
第五条
填缝
228
第六条
防水
229
第七条
固定玻的安装
229
第八条
门窗扇的安装
230
第九条
清理
230
第十条
钢质防火门
230
第十一条
不锈钢防盗门
234
第十二条
金属固定窗
235
第十三条
金属上悬窗
242
第十四条
推拉窗

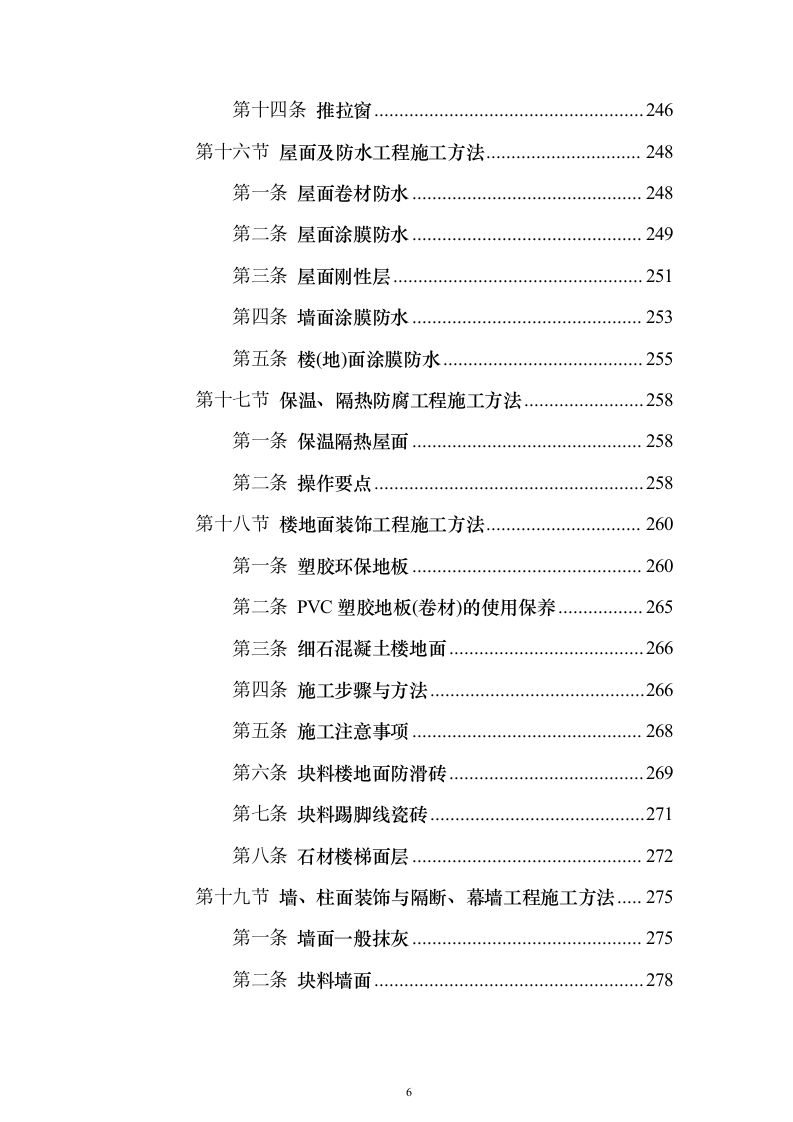

246
第十六节
屋面及防水工程施工方法
248
第一条
屋面卷材防水
248
第二条
屋面涂膜防水
249
第三条
屋面刚性层
251
第四条
墙面涂膜防水
253
第五条
楼(地)面涂膜防水
255
第十七节
保温、隔热防腐工程施工方法
258
第一条
保温隔热屋面
258
第二条
操作要点
258
第十八节
楼地面装饰工程施工方法
260
第一条
塑胶环保地板
260
第二条
PVC塑胶地板(卷材)的使用保养
265
第三条
细石混凝土楼地面
266
第四条
施工步骤与方法
266
第五条
施工注意事项
268
第六条
块料楼地面防滑砖
269
第七条
块料踢脚线瓷砖
271
第八条
石材楼梯面层
272
第十九节
墙、柱面装饰与隔断、幕墙工程施工方法
275
第一条
墙面一般抹灰
275
第二条
块料墙面
278
第三条
块料柱面
281
第四条
块材梁面
283
第五条
块料零星项目
284
第六条
卫生间抗倍特板隔断
285
第七条
工艺流程
285
第八条
操作工艺
285
第二十节
天棚工程施工方法
288
第一条
天棚抹灰
288
第二条
操作工艺
288
第三条
施工方法
288
第二十一节
油漆、涂料、裱糊工程施工方法
291
第一条
满刮腻子
291
第二条
墙面喷刷涂料
292
第三条
天棚喷刷涂料
294
第二十二节
其他装饰工程施工方法
296
第一条
走廊阳台不锈钢栏杆
296
第二条
楼梯不锈钢栏杆
298
第三条
窗不锈钢栏杆
299
第四条
不锈钢洗手台
301
第二十三节
强电部分工程施工方法
302
第一条
配电箱
302
第二条
LED吸顶灯
307

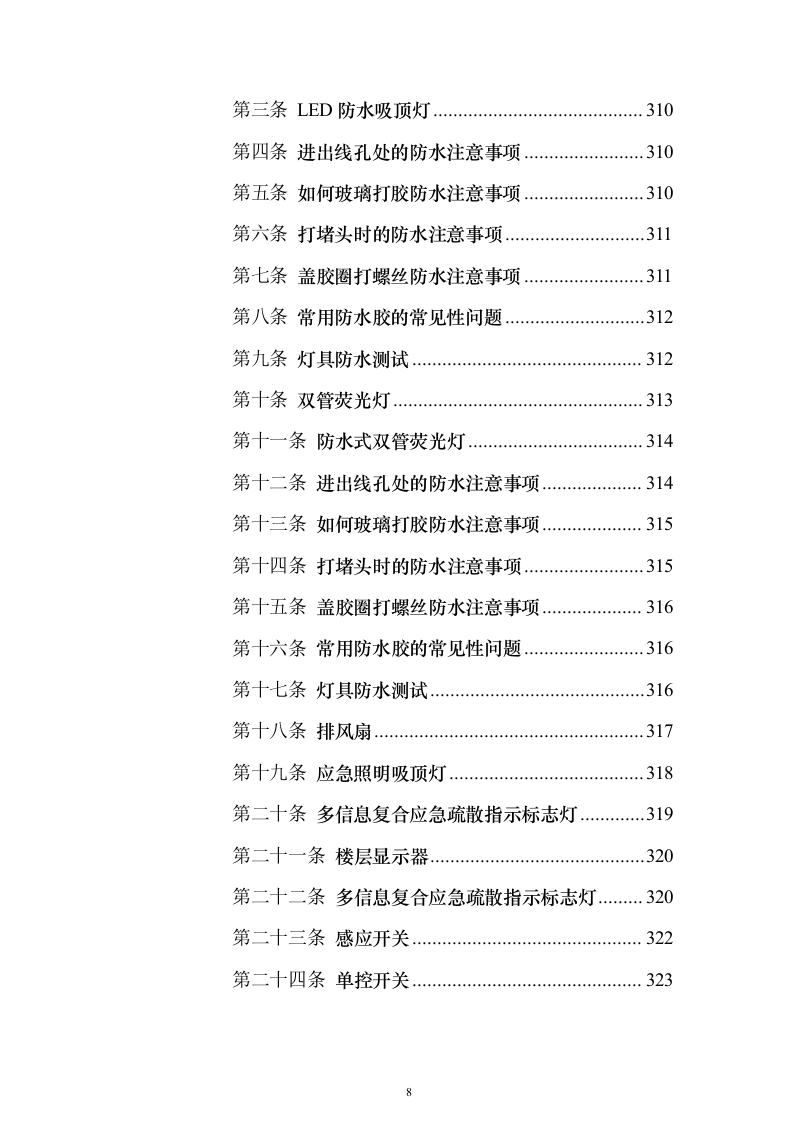

第三条
LED防水吸顶灯
310
第四条
进出线孔处的防水注意事项
310
第五条
如何玻璃打胶防水注意事项
310
第六条
打堵头时的防水注意事项
311
第七条
盖胶圈打螺丝防水注意事项
311
第八条
常用防水胶的常见性问题
312
第九条
灯具防水测试
312
第十条
双管荧光灯
313
第十一条
防水式双管荧光灯
314
第十二条
进出线孔处的防水注意事项
314
第十三条
如何玻璃打胶防水注意事项
315
第十四条
打堵头时的防水注意事项
315
第十五条
盖胶圈打螺丝防水注意事项
316
第十六条
常用防水胶的常见性问题
316
第十七条
灯具防水测试
316
第十八条
排风扇
317
第十九条
应急照明吸顶灯
318
第二十条
多信息复合应急疏散指示标志灯
319
第二十一条
楼层显示器
320
第二十二条
多信息复合应急疏散指示标志灯
320
第二十三条
感应开关
322
第二十四条
单控开关
323
第二十五条
安全型插座
326
第二十六条
空调插座
328
第二十七条
开关插座接线盒
328
第二十八条
配管
329
第二十九条
电力电缆
332
第三十条
电力管直埋敷设
332
第三十一条
电力管做砼包封敷设
334
第三十二条
电力电缆头
335
第三十三条
管内配线
338
第三十四条
线槽配线
341
第三十五条
金属线槽
342
第三十六条
线槽支架
346
第三十七条
底漆涂刷
347
第三十八条
面漆涂刷
348
第三十九条
定位弹线的控制要点
348
第四十条
墙体开槽的控制要点
349
第四十一条
固定盒箱的控制要点
350
第四十二条
电线管敷设的控制要点
350
第四十三条
管槽的修补控制
351
第四十四条
送配电装置系统
351
第二十四节
弱电部分工程施工方法
357
第一条
网络插座
357
第二条

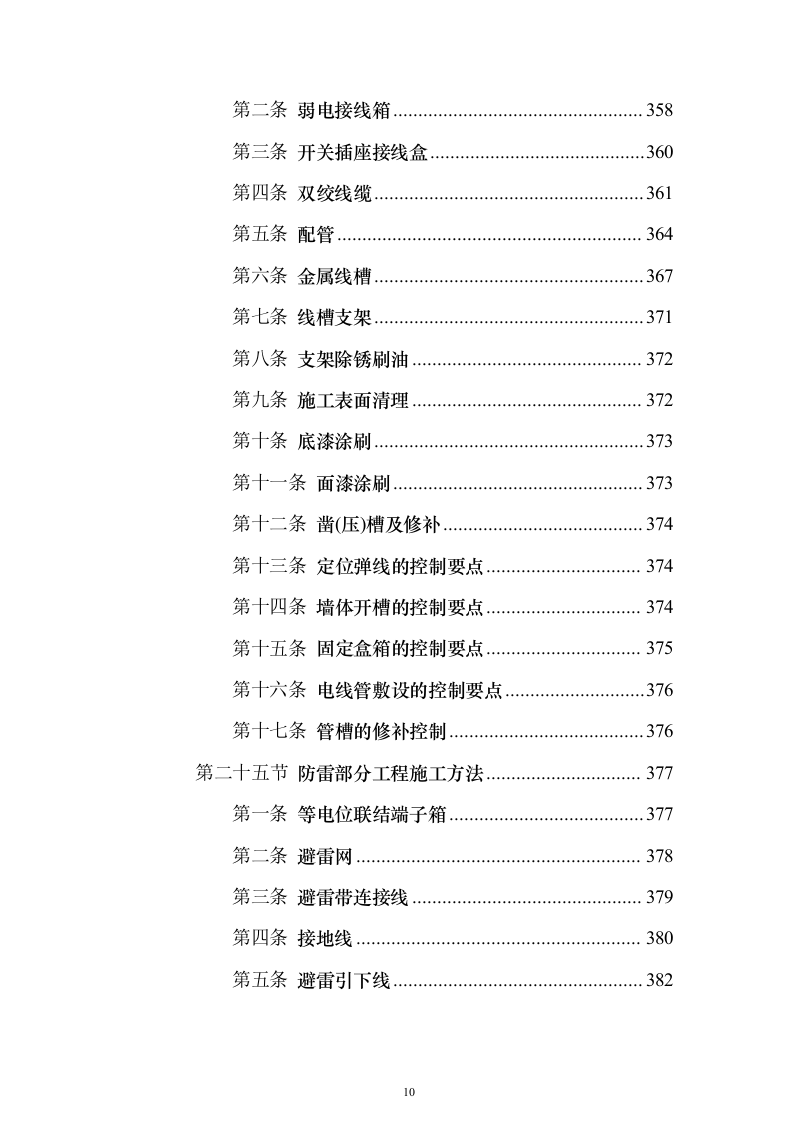

弱电接线箱
358
第三条
开关插座接线盒
360
第四条
双绞线缆
361
第五条
配管
364
第六条
金属线槽
367
第七条
线槽支架
371
第八条
支架除锈刷油
372
第九条
施工表面清理
372
第十条
底漆涂刷
373
第十一条
面漆涂刷
373
第十二条
凿(压)槽及修补
374
第十三条
定位弹线的控制要点
374
第十四条
墙体开槽的控制要点
374
第十五条
固定盒箱的控制要点
375
第十六条
电线管敷设的控制要点
376
第十七条
管槽的修补控制
376
第二十五节
防雷部分工程施工方法
377
第一条
等电位联结端子箱
377
第二条
避雷网
378
第三条
避雷带连接线
379
第四条
接地线
380
第五条
避雷引下线
382
第六条

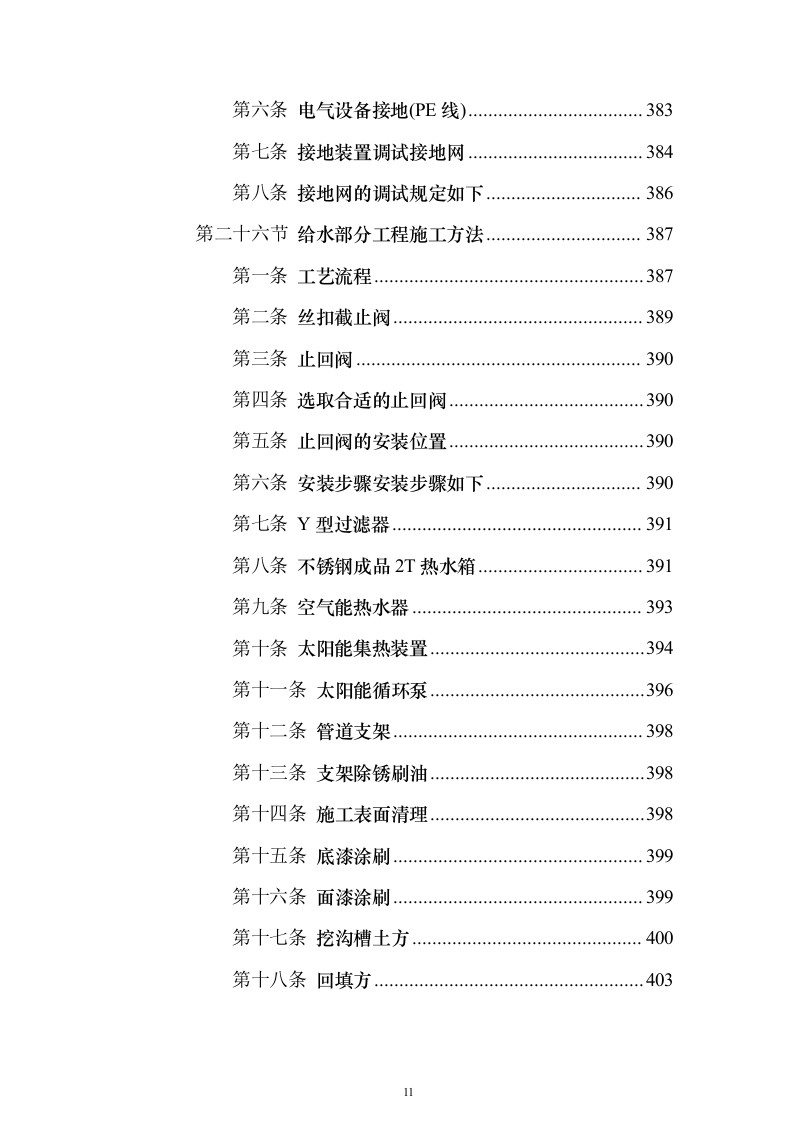

电气设备接地(PE线)
383
第七条
接地装置调试接地网
384
第八条
接地网的调试规定如下
386
第二十六节
给水部分工程施工方法
387
第一条
工艺流程
387
第二条
丝扣截止阀
389
第三条
止回阀
390
第四条
选取合适的止回阀
390
第五条
止回阀的安装位置
390
第六条
安装步骤安装步骤如下
390
第七条
Y型过滤器
391
第八条
不锈钢成品2T热水箱
391
第九条
空气能热水器
393
第十条
太阳能集热装置
394
第十一条
太阳能循环泵
396
第十二条
管道支架
398
第十三条
支架除锈刷油
398
第十四条
施工表面清理
398
第十五条
底漆涂刷
399
第十六条
面漆涂刷
399
第十七条
挖沟槽土方
400
第十八条
回填方
403
第十九条
余方弃置
404
第二十七节
冷凝水部分工程施工方法
405
第一条

PVC-U冷凝水管道
405
第二条
施工工序
405
第三条
施工工艺1.施工准备
405
第四条
管道支架
407
第五条
底漆涂刷
408
第六条
面漆涂刷
409
第七条
挖沟槽土方
409
第八条
回填方
413
第九条
余方弃置
414
第二十八节
雨水部分工程施工方法
415
第一条
地漏
415
第二条
侧出雨水斗
417
第三条
雨水口
418
第四条
雨水检查井
420
第五条
操作方法
420
第六条
UPVC塑料排水管
423
第七条
HDPE双壁波纹管
426
第八条
管道支架
430
第九条
施工表面清理
430
第十条
底漆涂刷
431
第十一条
面漆涂刷
432
第十二条
挖沟槽土方
432
第十三条
回填方
436
第十四条
余方弃置
437
第二十九节
废水部分工程施工方法
438
第一条
地漏
438
第二条
透气帽
440
第三条
废水检查井
441
第四条
工艺流程
441
第五条
施工方法
441
第六条
UPVC塑料排水管
444
第七条
管道支架
447
第八条
支架除锈刷油
447
第九条
施工表面清理
447
第十条
底漆涂刷
448
第十一条
面漆涂刷
448
第十二条
挖沟槽土方
449
第十三条
回填方
453
第十四条
余方弃置
453
第三十节
污水部分工程施工方法
454
第一条
地漏
454
第二条
透气帽
457
第三条
扫除口
457
第三十一节
污水检查井
458
第一条
工艺流程
458
第二条
施工方法
458
第三条
成品化粪池
461
第四条
成品隔油池
463
第五条
UPVC塑料排水管
465
第六条
管道支架
470
第七条
支架除锈刷油
470
第八条
施工表面清理
471
第九条
底漆涂刷
471
第十条
面漆涂刷
472
第十一条
挖沟槽土方
472
第十二条
回填方
476
第十三条
余方弃置
477
第三十二节
消防部分工程施工方法
478
第一条
室外消火栓
478
第二条
闸阀
480
第三条
灭火器组
481
第三十三节
卫生器具工程施工方法
482
第一条
塑料水龙头
482
第二条
厨房水龙头安装步骤
482
第三条
卫浴面盆水龙头安装步骤
482
第四条
淋浴器
483
第五条
彩釉地拖盆
484
第六条
挂式小便器
484
第七条
普白蹲便器

485
第八条
椭圆形陶瓷台下盆
486
第二章
缺陷责任服务计划方案
489
第一节
验收计划保障方案
489
第一条
工程自检和自验
489
第二条
工程预验收
489
第三条
工程竣工验收
490
第二节
验收实施程序
490
第三节
工程竣工与交工
492
第四节
验收配合措施
498
第五节
验收规范竣工
501
第六节
响应返修时效
503
第七节
售后服务承诺
510
第一条
质量保证
510
第二条
售后服务承诺
510
第三条
技术支持方案
513
第四条
服务计划
516
第八节
售后服务保障措施
521
第九节
售后服务机构组织措施
524
第一条
背景及目的
524
第二条
部门职能
524
第三条
售后服务部的职务体系
525
第三章
施工总进度计划及工期
527
第一节
工期目标及保证措施
527
第二节
施工进度计划(含流水施工图)
550
第一条
工期目标
550
第二条
工程进度计划保证措施
551
第三条
劳动力需求计划及保证措施
565
第四条
材料设备进场计划及保障措施
570
第三节
施工工期实施计划
571
第四节
施工进度保证措施
579
第一条
各阶段进度的保证措施总则
579
第二条
项目活动历时估算
582
第三条
施工组织保证措施
600
第四条
确保工期的经济措施
601
第五条
确保工期的管理措施
602
第六条
工序管理保证措施
602
第七条
精选施工队伍,提高施工机械化水平
603
第八条
抢工应急措施
603
第九条
采用先进施工技术
605
第十条
外部环境保证措施
607
第十一条
资金材料管理保证措施
608
第十二条
进度风险应对措施
608
第五节
施工进度管理计划
609
第一条
从管理组织措施方面保证
610
第二条
从施工计划安排方面保证
610
第三条
从技术措施方面保证
611
第四条
从机械设备配备方面保证
611
第五条
从资金使用方面保证
612
第六条
从劳动力安排方面保证
612
第七条
协作单位的配合保证
612
第八条
合理安排工作时间
613
第六节
加快施工进度实施计划
613
第七节
保证工期实施
617
第一条
安全生产和文明施工保证措施
620
第八节
工期保证措施
628
第一条
项目部进度违约责任制度
634
第二条
进度违约责任承诺
637
第九节
保证工期组织计划
637
第一条
从管理组织措施上予以保证
637
第二条
从施工计划安排上予以保证
639
第三条
从技术措施上予以保证
640
第四条
从机械设备上予以保证
642
第五条
从资金使用上予以保证
643
第六条
建立完善的计划保证体系
643
第七条
人、财、物的保障
643
第八条
提高工程进度的措施
644
第十节
进度计划管理措施
645
第十一节
施工进度总体计划
651
第一条
管理措施
651
第二条
计划措施
653
第十二节
工期实施目标
654
第一条
实现工期目的的赶工措施
662
第十三节
工期保障应急处理措施
665
第十四节
施工项目进度计划
670
第十五节
影响工期因素分析
684
第一条
影响工期的因素
684
第二条
对影响工期因素的因对措施
685
第十六节
施工过程中保证工期的管理方法
687
第一条
进度计划编制
688
第二条
工期保证措施
689
第十七节
施工进度控制措施
695
第一条
开工准备阶段进度保证措施
696
第二条
施工过程进度控制措施
697
第三条
施工各关键节点进度保证措施及抢工期措施
700
第四章
质量保证措施
708
第一节
质量目标
708
第二节
质量保证体系
708
第三节
质量承诺
724
第一条
质量保证
724
第二条
工期保证
725
第四节
质量保证实施计划
725
第五节
施工质量管理措施
731
第一条
质量管理保证措施
732
第二条
模板工程质量保证措施
733
第三条
钢筋工程质量保证措施
733
第四条
砼工程质量保证措施
734
第六节
施工质量控制措施
735
第一条
主要管理措施
735
第二条
施工质量控制措施
738
第七节
质量总体责任制度
739
第一条
项目经理的质量责任
739
第二条
项目总工程师的质量责任
740
第三条
副经理的质量责任
741
第四条
质检工程师的质量责任
741
第五条
安全质检部部长的质量责任
742
第六条
工程部部长的质量责任
742
第七条
工程测量与监控量测人员的质量责任
743
第八条
物资管理人员的质量责任
744
第九条
工程试验人员的质量责任
745
第十条
工区经理的质量责任
745
第十一条
工区技术主管的质量责任
746
第十二条
施工队的质量责任
747
第八节
施工现场质量管理
748
第一条
建造材料、构配件、设备质量控制管理
748
第二条
建造材料、结构配件、设备三检(自检、互检、抽查检)管理制度
750
第三条
项目部岗位管理责任制度
751
第四条
工程质量创优奖惩制度
755
第五条
项目质量例会制度
756
第九节
质量控制方法方式
757
第一条
总体质量保证措施
757
第二条
质量管理机构
758
第三条
建立确保工程质量的管理制度
758
第四条
成立工地试验室
760
第五条
各分项质量保护措施
762
第十节
施工质量保证措施
763
第一条
建立质量责任制
763
第二条
人力资源管理
764
第三条
建立材料进场检验管理制度
765
第四条
思想教育保证措施
765
第五条
技术管理保证措施
766
第六条
施工保证措施
767
第十一节
质量检验检测制度
768
第一条
质量检验实施细则
768
第二条
材料进场检验
770
第三条
材料投入保证措施
770
第四条
现场见证取样
772
第五条
班组自检和交接制度
772
第六条
专职质量检查员检查制度
772
第十二节
质量不合格控制措施
773
第一条
定型测试及进货检验和试验
773
第二条
过程检验和试验
774
第三条
最终检验和试验
775
第四条
检验测量和试验设备的管理
775
第五条
不合格品控制
776
第六条
纠正及预防措施
777
第五章
安全施工、文明施工与环境保护措施
778
第一节
安全施工保证体系及措施
778
第一条
安全管理体系
778
第二条
安全生产管理目标
787
第三条
安全保证措施
787
第四条
施工用电
800
第五条
中小型机具使用安全
800
第六条
防火安全
801
第七条
“三宝”“四口”与“临边”安全保护措施
801
第八条
安全带
802
第九条
安全网
802
第十条
预留洞口
802
第十一条
临边防护
803
第十二条
临近施工区域的防护
803
第二节
文明施工保证体系及措施
811
第三节
环境保护体系及措施
824
第一条
施工环保措施目标
824
第二条
水污染防治措施
824
第三条
大气污染防治措施
825
第四条
噪声污染防治措施
827
第五条
固体废物污染防治措施
828
第六条
油料、化学品的控制措施
830
第七条
施工环保计划
830
第四节
安全施工
841
第一条
安全目标
841
第二条
安全生产保证体系
841
第三条
安全生产技术保证措施
842
第五节
文明施工与环境保护措施
857
第一条
文明施工措施
857
第二条
施工环保水土保持方案
861
第三条
环保水土保持措施
861
第六节
安全文明保证措施
865
第一条
安全施工管理措施
865
第二条
安全施工制度
865
第三条
加强安全学习教育活动
866
第四条
高空作业安全防护
866
第七节
文明施工管理措施
867
第一条
组织保证
867
第二条
料具管理
867
第三条
消防保卫
868
第四条
形象文明
868
第五条
精神文明
868
第六条
确保安全施工的技术组织措施
868
第八节
确保工程质量的技术组织措施
869
第一条
质量保证的一般要求
869
第二条
质保组织机构
870
第三条
施工过程控制
870
第四条
不合格品的处理
870
第五条
资料的记录和保存
871
第六条
工程质量控制的具体措施
871
第七条
质量保证资料
873
第九节
文明施工保证措施
873
第一条
环境保护及文明施工
873
第二条
工程施工技术保障措施
875
第十节
环境保护实施管理
876
第十一节
施工安全培训教育实施计划
890
第一条
基本思路
890
第二条
主要的培训
891
第三条
要求
894
第十二节
施工环境环保实施计划
895
第一条
环境管理目标
895
第二条
环境管理因素分析及组织机构
895
第三条
水污染防治措施
896
第四条
大气污染防治措施
897
第五条
噪声污染防治措施
899
第六条
固体废物污染防治措施
900
第七条
油料、化学品的控制
902
第八条
环境监视和测量环境监测
902
第九条
环境保护应急准备和响应
903
第十条
现场维护管理措施
905
第十一条
工程施工维护措施
906
第十三节
安全生产责任制度
908
第十四节
安全技术组织措施
920
第一条
安全管理方针
920
第二条
安全生产管理体系
920
第三条
安全目标
923
第四条
建立安全组织机构
923
第五条
建立安全管理制度
924
第六条
安全措施
925
第十五节
施工安全保证规章制度
933
第一条
总则
933
第二条
安全检查制度
935
第三条
安全技术交底制度
936
第四条
班前安全活动制度
937
第五条
安全值班制度
938
第六条
安全十大禁令
939
第七条
安全生产奖罚制度实施细则
940
第十六节
现场安全文明管理计划
943
第一条
建立、健全安全文明施工管理体系
944
第二条
确定安全文明施工管理工作的目标
944
第三条
现场安全、文明施工管理的要求
945
第四条
安全、文明施工管理的措施
946
第五条
安全文明施工管理中应注意的几个问题
948
第十七节
排除安全隐患实施计划
950
第一条
加强领导,成立组织
950
第二条
排查治理主要内容
950
第三条
时间安排
951
第四条
工作要求
951
第十八节
文明施工组织实施计划
952
第一条
管理目标、体系
952
第二条
建立健全管理制度
952
第三条
文明施工保证措施
953
第四条
管理措施
956
第十九节
文明施工管理制度
957
第二十节
文明施工管理及控制措施
960
第一条
文明施工目标
969
第二条
现场总平的管理措施
969
第三条
文明施工措施
971
第四条
保护环境措施
973
第二十一节
施工环境管理责任
974
第二十二节
应急预案
979
第二十三节
应急预案制定及响应
983
项目整体实施组织方案
施工总体部署
1.总体原则
面对目前市场激烈竞争的现状,本工程施工部署的基本原则是“信誉至上,质量第一”,施工中应重点抓质量、工期和现场施工管理,组织强有力的项目经理部,选择素质较高的施工队伍,配备足够的技术力量和机械设备,采用先进合理的技术措施,科学制定施工进度,确保工程质量优良,争创优质工程。
2.基本原则
本工程结合现场施工场地的条件及工程实际情况,从便于施工和合理布置安排及工期的角度考虑,本工程考虑一起施工。
3.工程特点
1、结构复杂、施工难度大。
2、工期紧、质量要求高。4.部署目标
1、质量目标:确保合格工程,争创市优。
2、工期目标:自合同签订后开工令发出之日起150日历天内完成。
3、安全目标:无死亡、无重伤、杜绝“五大伤害”等事故发生。
4、文明施工目标:努力做好规范管理,场容、场貌规划整密统一,整洁。创市级“文
明标化工地”称号。
5、效益目标:让建设单位满意,树社会信誉,创经济效益。5.施工部署
为保证投入的人员、材料、机械设备等各资源的充分利用,最大限度地利用工作面,提高施工速度。
6.工期、质量、安全以及文明施工总目标6.1工期目标
自合同签订后开工令发出之日起150日历天内完成。详细安排见“施工进度计划”。
6.2质量总目标
严格按国家有关规范要求精心施工,质量目标为合格,争创优质工程。6.3安全总目标
杜绝安全事故的发生。6.4文明施工目标
现场规范化管理严格按执行市有关场容、场貌等方面的规定,遵守环保、创建办等单位有关规定,保证工地周围的道路完好,不得破坏市政设施,保持场内清洁,争创市文明施工工地。
7.资源配置
1、由于工程场地较大,施工时注意掌握按材料计划合理组织材料进场。2、本工程采用商品砼,其它砼采用现场自拌砼,配备三台砼搅拌机及三台砂浆搅拌机。
3、砼所用模板均采用18mm厚大块胶合板。
4、施工现场的主要垂直运输机械:50T吊车。
5、外脚手架采用钢管脚手架。
6、木模、钢筋现场配置,现场组装。8.施工协调管理
8.1与设计单位间的工作协调
(1)、加强与设计单位的联系工作,进一步了解设计意图及工程要求,根据设计意图提出我们的施工实施方案。向设计单位提交的施工实施方案中包括施工中可能出现的各种结构情况,以协助设计单位完善施工图设计。
(2)、主持施工图审查,协助招标单位会同驻场建筑师提出建议,完善设计内容和设备物资选型。
(3)、对施工中出现的情况,除按驻场建筑师、监理的要求及时处理外,还应积极修正可能出现的设计错误,并会同招标单位、建筑师按照总进度与整体效果要求,验收小样板间,进行部位验收、中途质量验收、竣工验收等。
(4)、协调在施工中需与驻场建筑师协商解决的问题,协助驻场建筑师解决诸如因多管道并列等原因引起的标高、几何尺寸的平衡协调工作,协助驻场建筑师解决不可预测因
素引起的地质沉降、裂缝等变化。8.2与监理工程师工作的协调
(1)、在施工全过程中,严格按照经招标单位及监理师批准的“施工大纲”“施工组织设计”进行对施工单位的质量管理。在单位“自检”和专检的基础上,接受监理工程师的验收和检查,并按照监理要求,予以整改。
(2)、贯彻投标单位已建立的质量控制、检查、管理制度,并据此予以检控,确保产品达到合格。投标单位对整个工程产品质量负有检测责任,因而杜绝现场不服从监理工作的不正常现象发生,使监理师的一切指令得到迅速、正确、全面执行。
(3)、所有进入现场甲供的成品、半成品、设备、材料、器具,均应主动向索要产品合格证或质保书,应按规定使用前进行物理化学试验检测的材料,主动递交检测结果报告,使所使用的材料、设备不给工程造成浪费。
(4)、按部位或分项、工序检验的质量要求,严格执行“上道工序不合格,下道工序不施工”的准则,使监理工程师能顺利开展工作。对可能出现的工作意见不一的情况,遵循“先执行监理的指导后予以磋商统一”的原则,在现场质量管理工作中,维护好监理师的权威性。
8.3与建设单位的工作协调
(1)定期邀请建设单位、监理及设计单位召开工程协调会,向建设单位详细汇报前一阶段的施工情况及下一阶段的施工计划,并认真听取建设单位意见,做好会议记录,并按建设单位要求认真落实各改进意见,完成后以书面形式请建设单位认证。
(2)根据建设单位指令,组织设计单位、监理单位参加用料选材和定货,参加新材料定样采购。
(3)协助建设单位组织进行小样板间验收、分部验收、中途验收、竣工验收。
(4)在工程质量管理上,对于建设单位提出的质量整改意见,必须落实到人,完成后由建设单位认证。
8.4项目部内部各专业班组的工作协调
(1)由于本工程需要的施工班组较多,交叉作业频繁。各班组必须服从项目经理部的统一领导,按照项目质量、工期计划指导施工。
(2)由项目部组织定期召开各班组协调会,现场解决各班组配合难题,协调各段工程进度,满足总体进度的要求。
(3)要求各施工班组长每日参加班前晨会和班后小结会,明确各工种施工内容,采取措施减少交叉作业面。
(4)进入调试阶段,由项目部根据调试方案要求,统一调配调试人员,确保安装调试工作的顺利进行。
8.5协调方式
(1)按总进度计划制定控制节点,组织协调工作会议,检查本节点实施的情况,制订、修正、调整下一个节点的实施要求。
(2)我项目部会同建设单位定期或不定期的组织
新建幼儿园综合楼工程施工投标方案(987页)(2024年修订版).docx
