高密度互连印制电路板产业化建设投标方案
目录
第一章
施工组织设计、施工方案与技术措施
14
第一节
施工组织设计
14

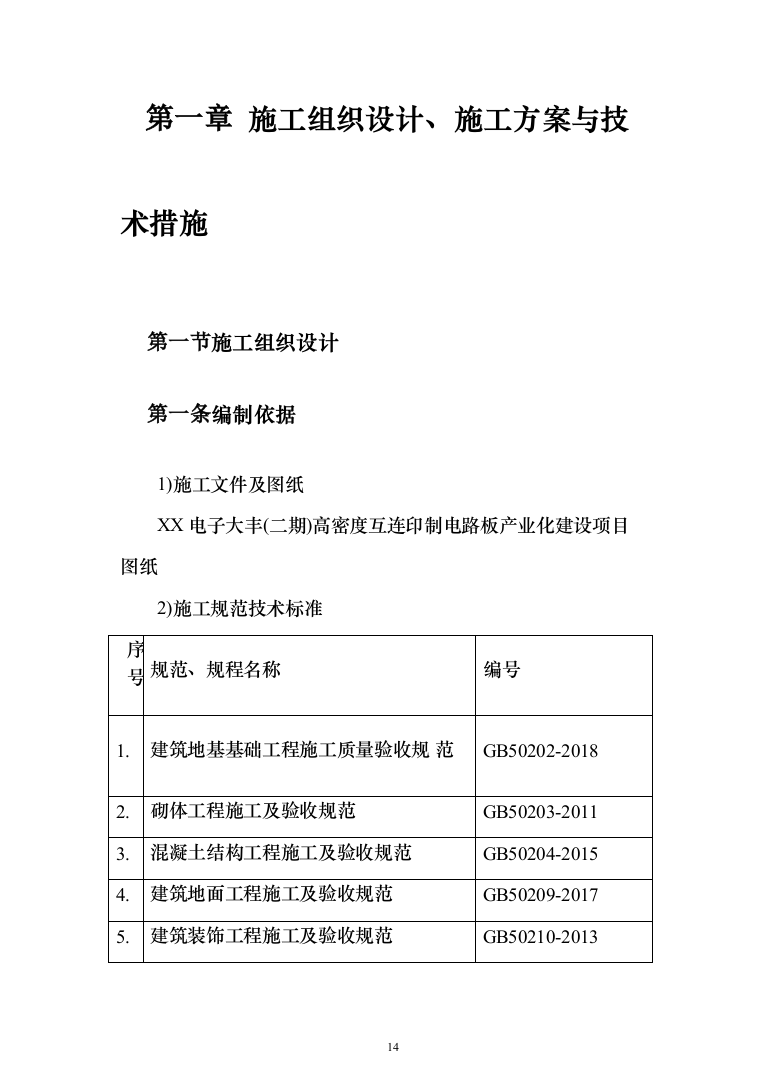

第一条
编制依据
14
第二条
工程概况
20
第三条
施工部署
25
第四条
工程进度计划与措施
40
第五条
资源配备计划
49
第六条
主要分部分项工程施工方案
72
第七条
季节性施工措施

207
第八条
质量保证体系及相应措施
215
第九条
半成品、成品保护措施
234
第十条
安全保证体系及相应措施
238
第十一条
环境保护管理体系与措施
284
第十二条
回访保修
295
第二节
模板施工方案
299
第一条
工程概况
299
第二条
编制依据
300
第三条
施工计划
301
第四条
施工工艺技术
306
第五条
施工安全保证措施
315
第六条
计算书及相关图纸
332
第七条
基坑工程监测与检测
366
第八条
安全文明施工措施
369
第九条
应急预案
378
第十条
其他说明
380
第三节
地面施工方案
380
第一条
总体概况
380
第二条
混凝土激光整平优势
383
第三条
主要施工机械
384
第四条
技术要求
386
第五条
确保工程质量的技术组织措施
389
第六条
安全生产保证措施
391
第四节
常规土建施工方案
398
第一条
预应力管桩施工方案
398
第二条
本工程施工特点及本方案针对性
399
第三条
定位放线施工
404
第四条
管桩验收
407
第五条
桩位放样
411
第六条
土方工程施工方案
414
第七条
降水施工方案

420
第八条
全厂控制测量方案
426
第九条
模板安装方案
430
第十条
钢筋安装方案
441
第十一条
砼浇注方案
454
第十二条
外墙真石漆施工方案
460
第十三条
超平地坪施工方案
468
第十四条
道路、铺砌施工方案
475
第十五条
防水工程施工方案
491
第十六条
玻璃幕墙施工方案
508
第十七条
脚手架施工方案
533
第十八条
垂直运输方案
545
第十九条
管网施工方案
559
第二十条
门窗工程施工方案
566
第二十一条
洁具安装工程施工方案
571
第二十二条
墙柱面工程施工方案
574
第二十三条
季节性施工方案
576
第五节
常规机电施工方案
591
第一条
项目概况
591
第二条
机电系统描述
592
第三条
给排水管道施工方案
595
第四条

电气工程施工方案
657
第五条
暖通工程施工方案
682
第六条
预埋方案
707
第二章
质量目标和质量保证措施
715
第一条
质量管理体系、政策及目标
716
第二条
施工质量特征简述
721
第三条
项目质量管理组织机构图及职责定义
722
第四条
专业检验/测量/测试
726
第五条
项目评定记录表格
735
第六条
项目专业施工程序和方案计划
736
第七条
项目施工文件控制
741
第八条
项目设备/材料控制
745
第九条
项目质量控制会议
749
第十条
项目关键质量风险和相应的规避计划
750
第二节
施工难点的质量保证措施
762
第一条
本工程施工重难点
762
第二条
质量保证措施
763
第三章
施工总进度计划及保证措施
769
第一节
进度控制措施
769
第一条
里程牌节点
769
第二条
专职计划工程师
771
第三条

进度里程碑的保障措施
772
第四条
强化过程控制措施
772
第五条
具体化工期保证措施
773
第六条
赶工措施
774
第七条
进度报告
776
第二节
进度保证措施
777
第一条
管理措施保证
777
第二条
技术措施保证
777
第三条
临时措施保证
777
第四章
施工安全措施计划
778
第一节
综述
778
第一条
安全目标
779
第二条
安全理念
779
第三条
安全管理组织机构
780
第二节
项目安全管理职责
780
第一条
项目经理的安全管理职责
780
第二条
安全经理的安全管理职责
781
第三条
安全员的安全管理职责
783
第四条
工长的安全管理职责
784
第五条
员工/供应商和来访者的安全管理责任
785
第三节
公司安全施工方针和控制程序
785

第一条
综述
785
第二条
安全教育(二级、三级教育)
786
第三条
每日安全班前会
787
第四条
安全大会
788
第五条
安全交底
789
第六条
安全专项方案论证审查制度
790
第七条
申请工作许可证制度
790
第八条
安全巡回检查
791
第四节
本项目重大危险源识别及安全管理重点分析
793
第一条
高空作业分析及防护措施
793
第二条
预留孔洞防护
794
第三条
本项目临时用电规划与安全分析
795
第四条
配电箱与开关箱
797
第五条
现场照明
801
第六条
电气防火措施
801
第七条
现场电工岗位责任制
801
第八条
触电与救护
802
第九条
建立健全临时用电安全技术档案
803
第十条
临电管理组织机构图
804
第十一条
送、断电流程
804
第十二条
动火作业
805
第五节
施工安全管理
807
第一条

安全知识培训
807
第二条
安全培训课程计划表
815
第三条
安全检查及测试清单
817
第四条
个人劳保用品
820
第五条
脚手架管理
822
第六条
危险能量
824
第七条
起重/吊装方案编制
826
第八条
安全事故处理和应急反应通知程序
830
第九条
施工道路、行驶安全
839
第六节
工人健康保护计划
840
第一条
职业健康方案
840
第二条
食堂管理制度
842
第三条
宿舍管理制度
844
第四条
安全奖惩制度
846
第五章
文明施工措施计划
847
第一节
概述
847
第一条
本项目现场文明工地目标
848
第二条
本项目现场文明施工措施
848
第三条
文明施工总体要求
850
第二节
健全文明施工制度
851
第一条

文明现场十大守则
851
第二条
施工现场场容管理制度
852
第三条
施工现场治安管理制度
852
第四条
施工现场治安防范措施
853
第五条
减少对周围环境影响的措施
854
第三节
防治环境污染措施
855
第一条
施工现场防扬尘措施
855
第二条
污水防治措施
856
第三条
防治噪音污染的各项措施
856
第四条
特殊环境所采取的措施
857
第六章
施工环保措施计划
858
第一节
总则
858
第一条
环保措施编制依据
858
第二节
具体环保措施
859
第一条
污废水排放
859
第二条
空气排放和扬尘处理
860
第三条
噪音控制及振动控制
861
第四条
危险品管理
863
第五条
一般废物管理措施
865
第六条
工地节能节水措施
866
第七条
其他环保措施
873
第七章
雨季施工方案

873
第一节
雨季施工概况
873
第一条
雨季施工部位
874
第二节
雨季施工准备
874
第一条
技术准备
874
第二条
现场准备
875
第三条
材料物资准备
877
第四条
临设排水准备
878
第五条
雨季施工保证措施
879
第三节
雨季施工技术措施
881
第一条
土方回填工程
881
第二条
钢筋工程
882
第三条
模板工程
883
第四条
混凝土工程
884
第五条
砌筑抹灰工程
885
第六条
屋面工程
887
第七条
装饰工程
887
第八条
脚手架工程
888
第九条
原材料的储存和堆放
888
第四节
雨季施工安全措施
889
第一条
现场排水
889
第二条
现场道路
889
第三条
电气机械设备
889
第五节
文明施工及环保措施
890
第一条
现场管理措施
890
第八章
施工现场总平面布置
895
第一节
高密度互连印制电路板产业化建设项目工程施工 总体概况
895
第二节
临建办公室
899
第一条
概述
899
第二条
临建办公室施工
899
第九章
成品保护和工程保修工作的管理措施和承诺
904
第一节
成品保护
904
第一条
测量定位成品保护
904
第二条
土方工程成品保护
905
第三条
钢筋工程成品保护
905
第四条
模板工程成品保护
906
第五条
混凝土工程成品保护
906
第六条
防水工程成品保护
907
第七条
玻璃及门窗的保护
908
第八条
涂料工程成品保护
909
第九条
绿化的保护
910
第二节
竣工项目的项目保修和承诺
910
第一条
交工和验收
910
第二条

整改
911
第三条
竣工移交
912
第四条
质保义务和服务范围
913
第五条
维修人员安排
914
第六条
项目质保管理流程
915
第七条
售后服务范围
915
第三节
前言
916
第一条
突发事件范围
916
第二条
应急小组
917
第四节
应急程序
918
第一条
报告程序
918
第二条
处理程序
918
第五节
其它
919
第一条
高处坠落处理程序
919
第二条
触电事故处理程序
919
第三条
应急处理网络图
921
第四条
应急培训
921
第五条
应急物资
922
第六条
本项目紧急预案清单
923
第七条

预防风险措施概述
923
第八条
预防各种风险的相应措施
924
第六节
施工总承包商的管理责任
926
第一条
获取政府施工许可,承担总承包人职责
927
第二条
施工资料的收集和移交
928
第三条
组织项目的检查和验收
928
第四条
质量及质量体系管理
928
第五条
进度管理
929
第六条
安全管理
929
第七条
安保管理
929
第八条
临时设施的维修
930
第九条
现场综合管理
930
第七节
总承包商与各单位的管理协调配合
933
第一条
与业主的协调配合
934
第二条
与设计单位的协调配合
935
第三条
与监理单位的的协调配合
936
第四条
与平行分包商的协调配合
938
第五条
与分包商和其它包的协调配合
941
第六条
与地方政府部门的配合
945
第十章
其他技术资料
949
第一节
BIM 技术的应用
949

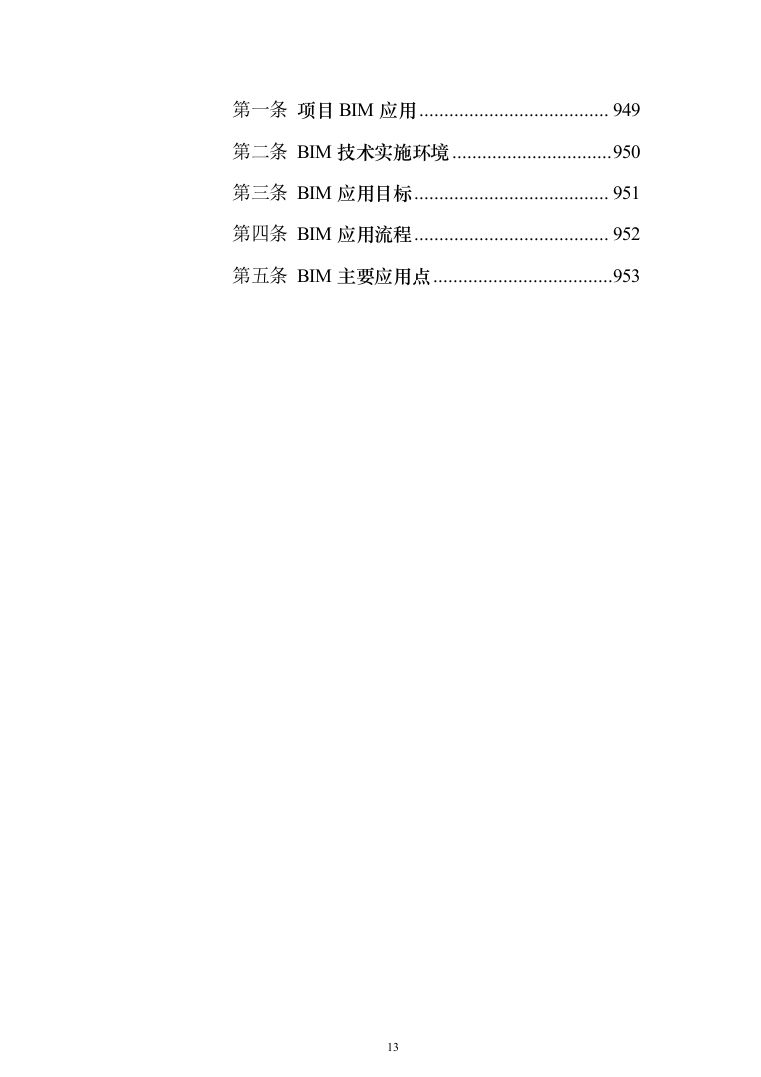

第一条
项目 BIM 应用
949
第二条
BIM 技术实施环境
950
第三条
BIM 应用目标
951
第四条
BIM 应用流程
952
第五条
BIM 主要应用点
953
施工组织设计、施工方案与技术措施
施工组织设计
编制依据
1)施工文件及图纸
XX电子大丰(二期)高密度互连印制电路板产业化建设项目图纸
2)施工规范技术标准
序 号
规范、规程名称
编号
1.
建筑地基基础工程施工质量验收规 范

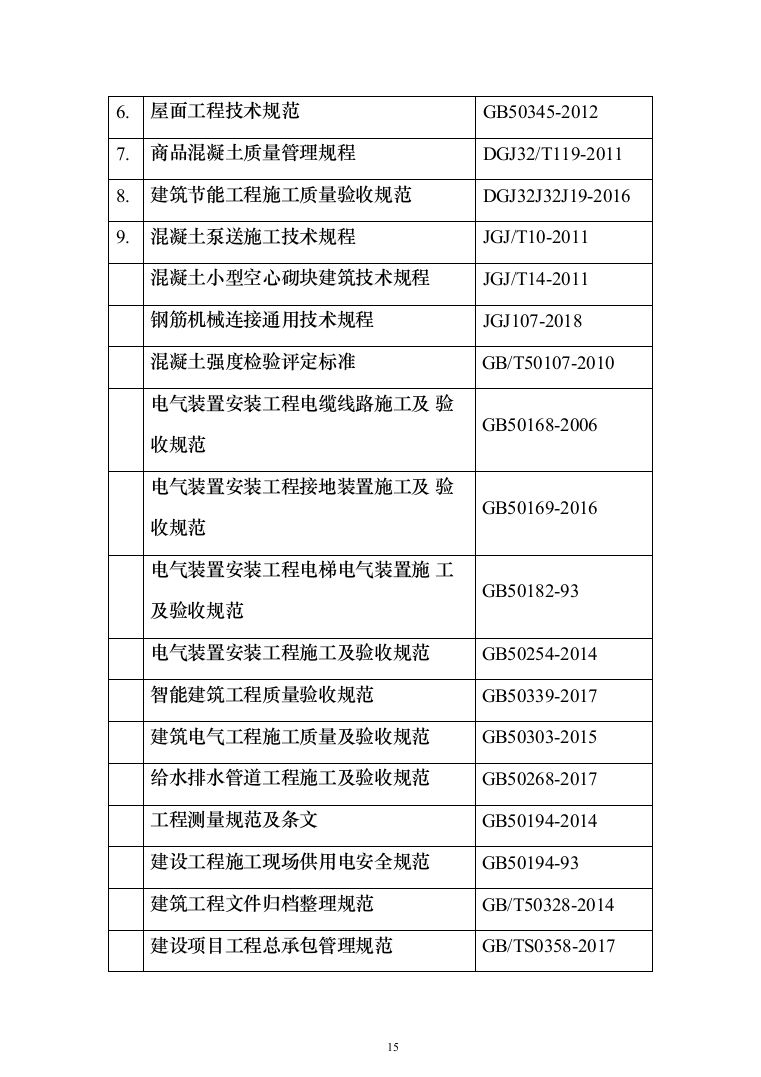

GB50202-2018
2.
砌体工程施工及验收规范
GB50203-2011
3.
混凝土结构工程施工及验收规范
GB50204-2015
4.
建筑地面工程施工及验收规范
GB50209-2017
5.
建筑装饰工程施工及验收规范
GB50210-2013
6.
屋面工程技术规范
GB50345-2012
7.
商品混凝土质量管理规程
DGJ32/T119-2011
8.
建筑节能工程施工质量验收规范
DGJ32J32J19-2016
9.
混凝土泵送施工技术规程
JGJ/T10-2011
混凝土小型空心砌块建筑技术规程
JGJ/T14-2011
钢筋机械连接通用技术规程
JGJ107-2018
混凝土强度检验评定标准
GB/T50107-2010
电气装置安装工程电缆线路施工及 验收规范
GB50168-2006
电气装置安装工程接地装置施工及 验收规范
GB50169-2016
电气装置安装工程电梯电气装置施 工及验收规范
GB50182-93
电气装置安装工程施工及验收规范
GB50254-2014
智能建筑工程质量验收规范
GB50339-2017
建筑电气工程施工质量及验收规范
GB50303-2015
给水排水管道工程施工及验收规范
GB50268-2017
工程测量规范及条文
GB50194-2014
建设工程施工现场供用电安全规范
GB50194-93
建筑工程文件归档整理规范
GB/T50328-2014
建设项目工程总承包管理规范
GB/TS0358-2017
建筑施工安全检查标准
JGJ59-2011
建筑工程冬期施工规程
JGJ104-2011
建筑施工高处作业安全技术规范
JGJ80-2016
建筑幕墙
GB/T21086-2007
公共建筑节能设计标准XX省实施细 则
GB50189-2015
3)应用的主要图集
序 号
类 别
图集名称
编号
1
国 家
混凝土结构施工图平面整体表示方 法制图规则和构造详图、筏型基础、
现浇砼板式楼梯
16G101-1、2、 3
2
国 家
砌体填充墙结构构造
12G614-1
3
国 家
钢筋砼过梁
03G3221
4
国 家
建筑电气安装工程图集
JD10-201413
5
国 家
压型钢板、夹芯板屋面及墙体建筑
构造(二)
06J925-2
6
国 家
工程做法
05J909
7
地 方
建筑电气通用图集
92DQ
8
地 方
冲孔钢筋混凝土灌注桩图集
10SG813
9
地 方
建筑构造通用图集
88J、08J
4)工程应用的主要标准
序 号
类 别
标准名称
编号
1
国 家
建筑工程质量验收统一标准
GB50300-2013
2
国 家
建筑电气安装工程质量检验评定 标准
GBJ303-2002
5)国家颁布的法律法规
序
法规和规范性文件名称
文号
1
中华人民共和国合同法
国家主席令第
2
中华人民共和国建筑法
国家主席令第
3
中华人民共和国施工施工法
国家主席令第
4
中华人民共和国安全生产法
国家主席令第
5
中华人民共和国环境保护法
国家主席令第
6
建设工程质量管理条例
国务院令第279
7
建设工程安全生产管理条例
国务院令第393
8
安全生产许可证条例
国务院令第397
9
工程建筑标准强制性条文
建设部
11
当地建设工程见证取样和送检管理规
6)本企业IS0等标准程序文件
本工程将采用企业的一系列管理规定,具体内容见下表。
序号
文件名称
备注
1
项目管理手册
2
质量体系程序文件
3
职业安全健康、环境管理体系程序文
4
企业标准、企业形象手册等
7)工程执行原则
序 号
内容
1
认真贯彻国家工程建设的法律、法规、规程、方针和
政策。
2
严格执行工程建设程序,坚持合理的施工程序、施工
顺序和施工工艺。
3
采用现代建筑管理原理、流水施工方法和网络施工技
术,组织有节奏、均衡和连续地施工。
4
优先选用先进的施工技术,科学确定施工方案;认真
编写各项实施计划,严格控制质量、进度、成本和安
全施工。
5
提高施工机械化、 自动化程度,改善劳动条件,提高
生产率。
6
坚持“安全第一、预防为主、综合治理 ”原则,编制
安全文明施工和生态环境保护措施,以及严防建筑振
动、噪声、粉尘及垃圾污染的技术组织措施。
7
优化现场物资存放量,合理确定储存方式,尽量减少
库存和物资损耗。
8
坚持“ 四节一保 ”、“绿色施工 ”的原则。
1)、根据工程范围和文件对施工组织设计的要求编制本施工组织设计,保证土建和安装专业在人员、材料、机械调配、质量要求、进度安排等方面形成协调统一。
2)、本着充分合理利用业主的基础建设资金,我们的编制原则是“经济、合理、优质、高效”,特别是对主体、装饰施工主导工序,本工程关键及重要部位的施工。本方案力求施工工艺先进,重点突出,质量与工期控制施工到位,确保工程实际达到的质量、工期标准与我公司承诺保持一致。
工程概况
1)总体概况
1
工程名 称
高密度互连印制电路板产业化建设项目
2
工程地 址
XX省XX市大丰区开发区永圣路9号
3
建设单 位
XXXX电子有限公司
4
设计单 位
XX建筑工程设计有限公司
5
施工范 围
施工范围:包括但并不限于详细到每一个工 作范围及内容的描述。需根据设计图纸、文 件所有部分、相关国家及地方规范所要求的 约定,提供完成此工作所必须的任何资源并 包括在其报价中。
总体工作范围包括并不限于:
土石方工程和室外工程 地基基础工程
主体工程
楼地面工程 屋面工程
门窗工程
装饰工程
幕墙工程
室外工程
电气工程
给排水工程 暖通工程
通信工程 电梯工程
项目关闭、培训、竣工文件、归档、移交等 所有工作都要按照合同、图纸、技术要求、 规范标准、特别说明,以及其他在报价邀请 文件中列出的要求执行。除非另有说明,工 作范围文件的正式发行即确认了合同所要求 的工作范围。
6
施工性 质
施工总承包
7
目标工 期
日历天
8
质量目 标
国家及XX、XX地方相关施工及安装质量验收
规范要求及合同约定的发包人标准。
该项目包括4个单项工程,分别为:2#厂房、3#设备房、4#化学品库、连廊。项目工程总建筑面积186242.70m²,全厂路面以混凝土为主。
2)设计概况建筑概况
序 号
项 目
内容
1
工程名 称
高密度互连印制电路板产业化建设项目
2
建筑面 积(m2)
建 筑 面 积
186242.70
m²
层 数 高 度
2#厂房/3#设备房/4#化 学品库/连廊
3
3层20.4m/2层12.3m/1 层6m/2层13.05m
4
建筑防 火
一级/一级/一级/二级
5
保温
屋面
2#厂房、3#设备房65厚挤塑聚苯板保 温层
4#化学品库、连廊40厚挤塑型聚苯板
6
外装修
外墙
真石漆外墙、岩棉夹芯彩钢板外墙
7
室内 装修
顶棚
白色A级无机涂料顶棚、金属天花板 吊顶
楼地面 工程
细石混凝土地面、防滑地砖地面、防 滑地砖楼地面、水泥砂浆地面、环氧 树脂防腐地面、水泥砂浆防水地面
内墙
A级无机涂料墙面、釉面砖墙面、水 泥砂浆墙面
门窗
铝合金门窗
塑钢门窗
防火门
卷帘门
8
屋面面 层
50mm厚C25细石混凝土,内配,4双向钢筋网
@150细石混凝土保护层压实抹光双向分缝
@4000缝,内嵌单组份聚氨酯建筑密封胶
9
防水
屋面
3厚聚酯胎自粘聚合物改性沥青防水 卷材
1.5厚聚合物水泥防水涂膜
楼地面
1.5厚聚氨酯防水层 单组份聚氨酯防水涂料
电梯基
1厚水泥基渗透结晶型防水涂料
坑顶
电梯基 坑
2厚聚合物防水涂膜
结构概况
序 号
项 目
内容
1
结构形 式
基础类型
4#化学品库采用天然地基浅埋墙
下条形基础或柱下独立扩展基
础;2#厂房、3#设备房采用桩基
础
地下室
钢筋混凝土筏板基础、剪力墙
主体结构 形式
钢筋砼框架结构
2
混凝土
强度等
级
部位
强度等级
基础、底板 垫层
C15
独立基础、 承台
C30
框架梁、楼 板
按照层高表
框架柱
按照层高表
圈梁、现浇
过梁:
C25
3
抗震等 级
三级
5
材料
砼
商品混凝土
6
钢筋
HRB400级热轧钢筋
焊条
HPB300焊接:E43 ;
HRB400搭接、绑条:E50
7
钢筋 连接
梁 、 柱 钢筋
直径≥16钢筋连接优先采用二级接头
直径<16钢筋连接采用绑扎搭接
施工部署
1)施工组织管理体系
①施工组织机构体系与管理
由于本工程的建筑规模大、施工任务重、要求工期紧、标准高,根据质量保证体系程序文件和我公司制定的《项目经理部组建办法》及其它相关文件的要求,本项目建立一级项目经理部。项目经理具有国家一级建造师资质,组成项目经理部的管理成员,优先选用本公司具有较高专业素质和施工经验的职工。
施工组织机构
本工程将实行责、权、利高度统一的项目法管理,确保IS09001:2000质量管理体系、IS014001:2004环境管理体系、GB/T28001:2001职业健康安全管理体系在本工程施工全过
程中持续有效运行,设置施工组织机构如下:
施工管理体制的设置要求
·形成有一定权威性的统一指挥,协调各方面的关系,确保工程按要求顺利完成。
·根据本工程规模、技术复杂程度等因素建立管理组织。·采用项目管理体制的同时,以合同为手段来辅助部分
行政手段,明确各方面责、权、利。组建项目经理部
·本工程委派我公司实践经验丰富和管理水平高的同志担任项目部主要负责人,选聘技术、管理水平高的技术人员、管理人员、专业工长组建项目部。
·项目管理层由项目经理、项目副经理、技术负责人、安全经理及安全工程师、质量经理、商务经理及商务工程师、土建工程师、机械主管和后勤主管等成员组成,在建设单位、监理单位和公司的指导下,负责对本工程的工期、质量、安全、成本等实施计划。组织、协调、控制和决策,对各生产施工要素实施全过程的动态管理。
项目主要管理人员岗位职责及授权范围·项目经理
作为公司在项目的执行代表,对工程进度、质量、安全、文明施工向业主全面负责;代表公司履行对业主的合约,并代表业主行使对项目所有分包商的管理权。
组织、管理、领导和控制项目经理部全面工作
全权负责工程项目的施工管理和具体实施参与项目前期准备工作
具体负责组织、参与项目各项计划的编制工作组织现场生产管理组织工作
项目日常经营工作和二次活动及制造成本控制
具体负责进行项目竣工验收和配合开展项目质量管理活动
·技术负责人
技术负责人,领导技术质量部及深化设计部。全面落实设计意图,对项目的总体施工策划、技术管理负责。
代表项目经理部就有关具体技术工作与技术中心进行协调沟通;
代表项目经理部负责技术中心编制技术方案交底的具体接受工作;
在项目经理的领导下,具体负责项目经理部技术方面的工作;
具体负责项目施工计划及统计工作·项目副经理
全面协调项目各专业、各区域的施工,确保本工程达到总进度目标要求;
负责本工程所有参施单位的综合协调管理工作,确保各专业分包在总包的统筹协调下有序的开展工作。
参与项目前期准备工作
具体负责参与项目部分计划的编制工作
具体负责现场平面的各项协调和管理工作·质量经理
直接由公司委派,对本工程质量具有一票否决权;贯彻国家及地方的有关工程施工规范、工艺规程、质量标准,严格执行国家施工质量验收统一标准,确保项目总体质量目标和阶段质量目标的实现。
·安全经理
直接由公司委派,对本工程施工安全具有一票否决权;贯彻国家及地方的有关工程施工安全规范,确保本工程总体安全目标和阶段安全目标的顺利实现。
项目经理部组织机构
施工部:由各分项工程师组成,直接管理和指挥班组施工生产。
质量安全部:质量检查、安全检查、文明施工、生活卫生检查。
技术部:解决现场技术方面问题,编制施工方案,资料整理,材料送检等。
采购部:材料采购、装卸、保管、发放;现场机械设备的维护、保养、运行纪录。
②施工任务范围划分
序 号
负责单位
施工任务范围划分
1
总包施工范围
施工范围:包括但并不限于详细到每一个 工作范围及内容的描述。总包需根据设计 图纸、报价邀请文件所有部分、相关国家 及地方规范所要求的约定,提供完成此工 作所必须的任何资源并包括在其报价中。
总体工作范围包括并不限于:
全厂土方工程和室外工程
地下室和地基基础、主体工程、砌筑工程、 脚手架工程、机电工程
建筑室外装修工程、门窗工程
项目关闭、培训、竣工文件、归档、移交 等
所有工作都要按照合同、图纸、技术要求、 规范标准、特别说明,以及其他在报价邀 请文件中列出的要求执行。除非另有说明, 工作范围文件的正式发行即确认了合同所 要求的工作范围。
2
总包对内劳务分 包管理范围
土方、土建、防水、降水支护、幕墙、市 政、机电等。
3
总包对外分包管
桩基、消防等
理范围
2)施工部署原则及总体施工顺序
为了保证基础、主体、屋面及装饰装修等均能在有限的工期规定时间内完成施工任务,经我项目部周密计划和合理规划任务,确定了如下的任务、人力、资源、工期之间的总体布局原则。
①在工期上的部署原则
本工程土建主体部分处于雨季施工,应提前做好雨季施工准备;屋面及外装饰临近冬季,应及时做好冬施的相关准备工作。
②在空间上的部署原则
为了贯彻充分利用空间、时间连续,均衡协调有节奏,力所能及留有余地的原则,保证工程按照总控计划完成,需要采用主体、二次结构、主体和装修、安装和装修、机电设备安装施工的立体交叉,相互协同。为使上部结构正在施工同时,而下部的二次结构、安装、装修插入施工,需要安排结构工程及时插入验收。
③在资源上的部署原则
根据施工工程量和现场实际条件投入设备,基础及主体、地坪混凝土浇筑采用汽车泵和地泵相结合的方式,利用厂房四周通道进行循环浇筑;在2#厂房及办公楼南北两侧布置木工、钢筋、安装加工区,在2#厂房及办公楼东侧和西北角布
置材料堆场。
材料供应按照施工进度和施工预算,按计划、分批量进场,做到提前考虑、供应及时、保证质量。
④基础、主体结构、装修安装三个阶段施工部署原则
本工程由4个单项工程,分别为:2#厂房、3#设备房、4#化学品库、连廊。
针对各施工阶段主控工序特点,我公司将突出重点、全面筹划、合理组织、精心施工,确保工期目标的实现。
3)施工施工段划分
根据本工程特点,将2#厂房划分为1个施工段,3#设备房、4#化学品库、连廊为1个施工段。
4)施工进度计划
具体根据建设单位的工期要求及监理人开工令为准。
5)施工平面布置图
①布置原则
根据本工程的地理位置、周边环境以及现场勘察资料,本着实现文明施工,该工程施工道路、给排水、临时设施布置尊循以下原则:
·尽量减少施工用地,使平面布置紧凑合理。
·合理组织运输,减少运输费用,保证运输方便通畅。
·施工区域的划分和场地的确定,应符合施工流程要求,尽量减少专业工种和各工程之间的干扰。
·充分利用各种永久性建筑物、构筑物和原有设施为施工服务,降低临时设施的费用。
·各种生产生活设施应便于工人的生产生活。·满足安全防火、劳动保护的要求。
②布置的依据
·各种设计资料,包括建筑总平面图、地形地貌图、区域规划图、建筑项目范围内有关的一切已有和拟建的各种设施位置。
·建设地区的自然条件和技术经济条件。
·建设项目的建筑概况、施工方案、施工进度计划,以便了解备施工阶段情况,合理规划施工场地。
·各种建筑材料构件、加工品、施工机械和运输工具需要量,以便规划工地内部的储放场地和运输线路。
·各构件加工厂规模、仓库及其他临时设施的数量和外廓尺寸。
③场地围护及道路·现场围护
施工现场周边采用砖砌围墙围护,围墙高度不低于2.5m,围墙应做压顶装饰;围挡顶部应设置警示照明灯、有条件的还应设置雾化喷淋降尘设备;墙体应沿线喷绘高新建设公司和施工单位名称的宣传图画;沿围挡长度方向每隔30米左右设置2*1.2米施工公告牌(或彩喷),公告内容包括:1、
项目名称;2、项目业主及法人代表;3、竣工时间;4、投诉举报电话等。
严禁在围挡上乱写乱画和随意张贴宣传画、广告、宣传标语。
施工现场出入口管理,施工现场进出通道应布局合理;按照要求设置防锈封闭大门,大门高应为5米,宽度为8米。大门门框上制作公司名称及建设项目简称。
·施工道路
交通组织畅通,直通主要堆场下进行加固处理,进入塔吊作业半径范围内便于材料下车。排水沟沿临时施工道路一侧和建筑物周边设置,排水沟断面为300*400mm,按大于1%的坡度放坡,将雨水和生产生活污水引至沉砂井内,经多级沉砂处理后排入指定下水道中。
硬化道路示意图:排水沟示意图:
入口钢筋承重水篦子按下图施工:
沉沙井大样
④办公、生活区临时设施布置·办公区域平面布置
现场办公室布置见施工总平面布置图,办公区域主要布置有:
序号
名称
备注
1
门卫室
活动板房
2
业主办公室、监理办公室、项目经理办公
室、生产经理和技术负责人办公室、商务
办公室、采购办公室
高密度互连印制电路板产业化建设 投标方案(998页)(2024年修订版).docx
