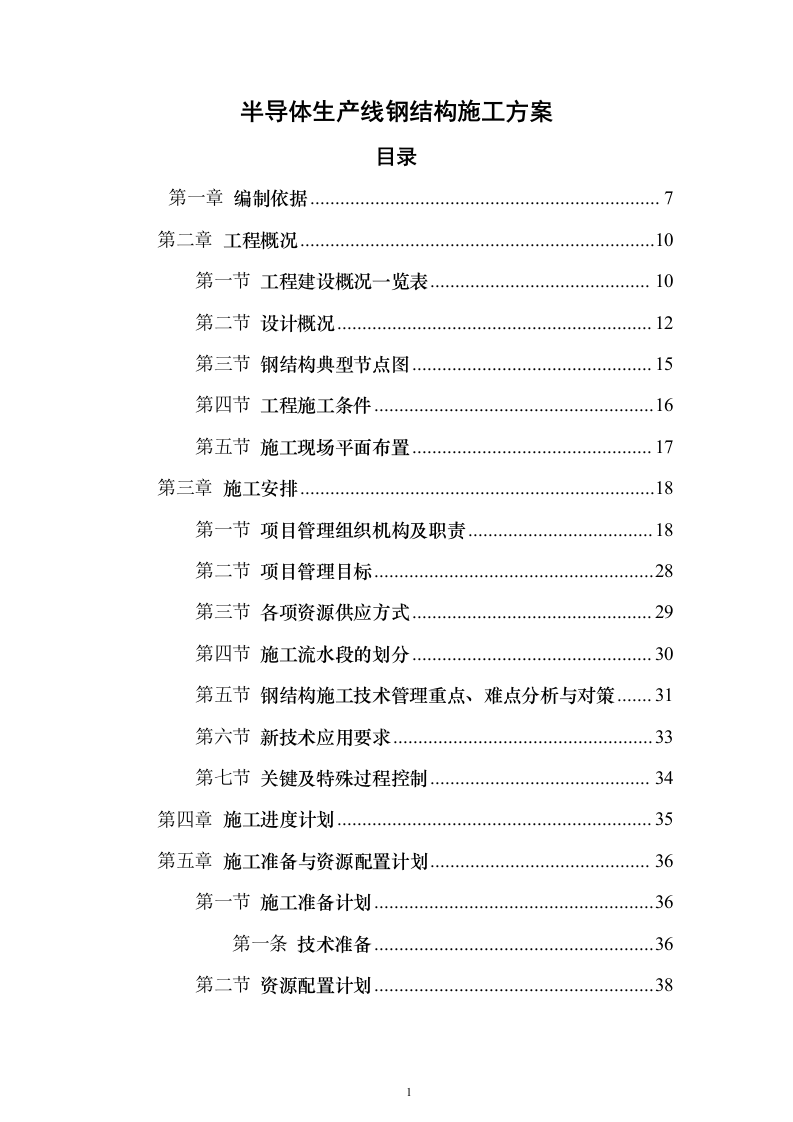

半导体生产线钢结构施工方案
目录
第一章
编制依据
7
第二章
工程概况
10
第一节
工程建设概况一览表
10
第二节
设计概况
12
第三节
钢结构典型节点图
15
第四节
工程施工条件
16
第五节
施工现场平面布置
17
第三章
施工安排
18
第一节
项目管理组织机构及职责
18
第二节
项目管理目标
28
第三节
各项资源供应方式
29
第四节
施工流水段的划分
30
第五节
钢结构施工技术管理重点、难点分析与对策
31
第六节
新技术应用要求
33
第七节
关键及特殊过程控制
34
第四章
施工进度计划
35
第五章
施工准备与资源配置计划
36
第一节
施工准备计划
36
第一条
技术准备
36
第二节
资源配置计划
38
第一条
劳动力配置计划
38
第二条
工程用原材料加工制造计划
38
第三条
施工机具配置计划
39
第四条
测量计量仪器配置计划
40
第六章
施工方法及工艺要求
42
第一节
钢结构深化设计
42
第二节
钢结构制作加工
50
第一条
钢结构加工简介
50
第二条
钢结构加工制作准备工作
51
第三条
典型构件制作方法
56
第四条
加工厂构件焊接工艺评定
62
第五条
加工厂构件焊接
64
第六条
钢结构加工厂涂装
81
第七条
钢结构制作质量保证措施
83
第三节
钢构件运输
102
第一条
构件运输原则
102
第二条
质量保证措施
103
第四节
钢结构测量
104
第一条
概述
104
第二条
组织及计划
104
第三条
测量方法
106
第四条
施工流程
109
第五条
工艺要点
109
第六条
质量标准
110
第五节
钢构件安装
111
第一条
厂房钢结构电梯井道安装
115
第二条
室外管架安装
123
第三条
钢柱安装
124
第四条

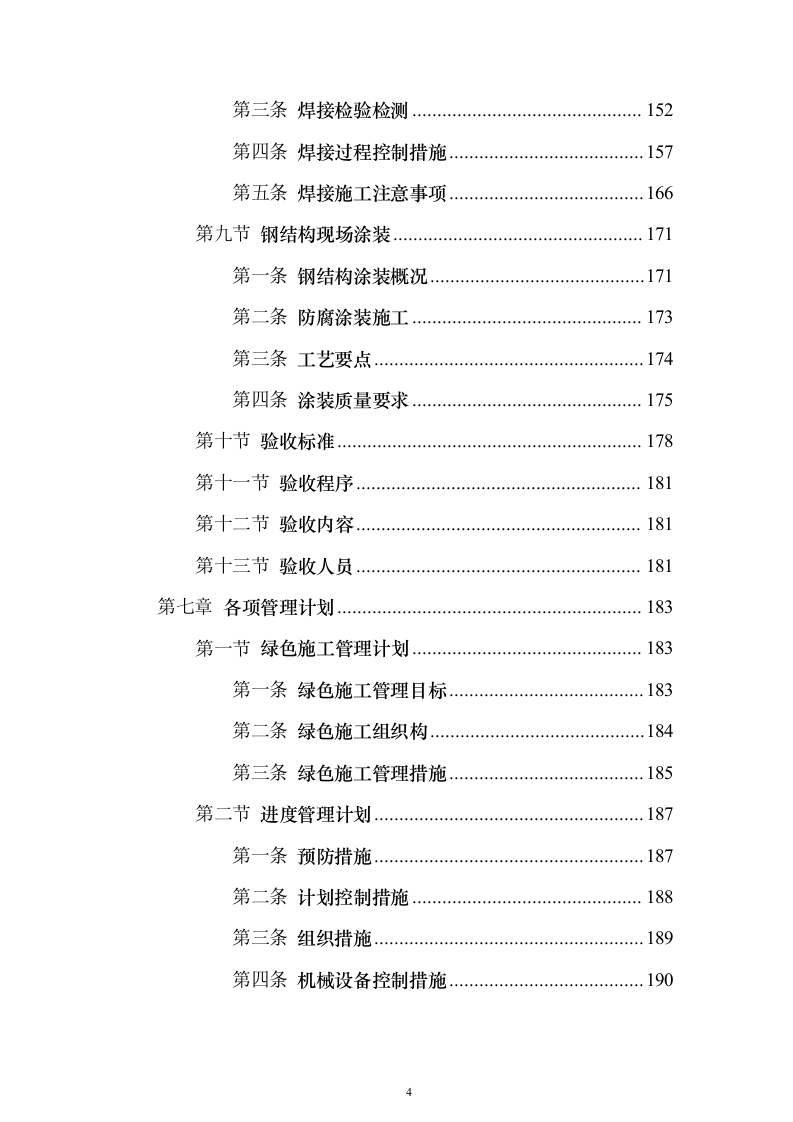

钢梁安装
130
第六节
化学锚栓施工工艺
132
第一条
化学锚栓施工标准
132
第二条
化学锚栓工艺原理
134
第三条
化学锚栓施工程序
134
第四条
化学锚栓施工要点
136
第七节
高强螺栓施工
142
第一条
高强度螺栓概况
142
第二条
高强度螺栓施工机具
142
第三条
高强度螺栓检验、复验
143
第四条
高强度螺栓施工流程
144
第五条
高强度螺栓施工要求
146
第六条
高强度螺栓保管
146
第八节
钢结构焊接
148
第一条
钢结构焊接概况
148
第二条
钢结构焊接工艺
148
第三条
焊接检验检测
152
第四条
焊接过程控制措施
157
第五条
焊接施工注意事项
166
第九节
钢结构现场涂装
171
第一条
钢结构涂装概况
171
第二条
防腐涂装施工
173
第三条
工艺要点
174
第四条
涂装质量要求
175
第十节
验收标准
178
第十一节
验收程序
181
第十二节
验收内容
181
第十三节
验收人员
181
第七章
各项管理计划
183
第一节
绿色施工管理计划
183
第一条
绿色施工管理目标
183
第二条
绿色施工组织构
184
第三条
绿色施工管理措施
185
第二节
进度管理计划
187
第一条
预防措施
187
第二条
计划控制措施
188
第三条
组织措施
189
第四条
机械设备控制措施

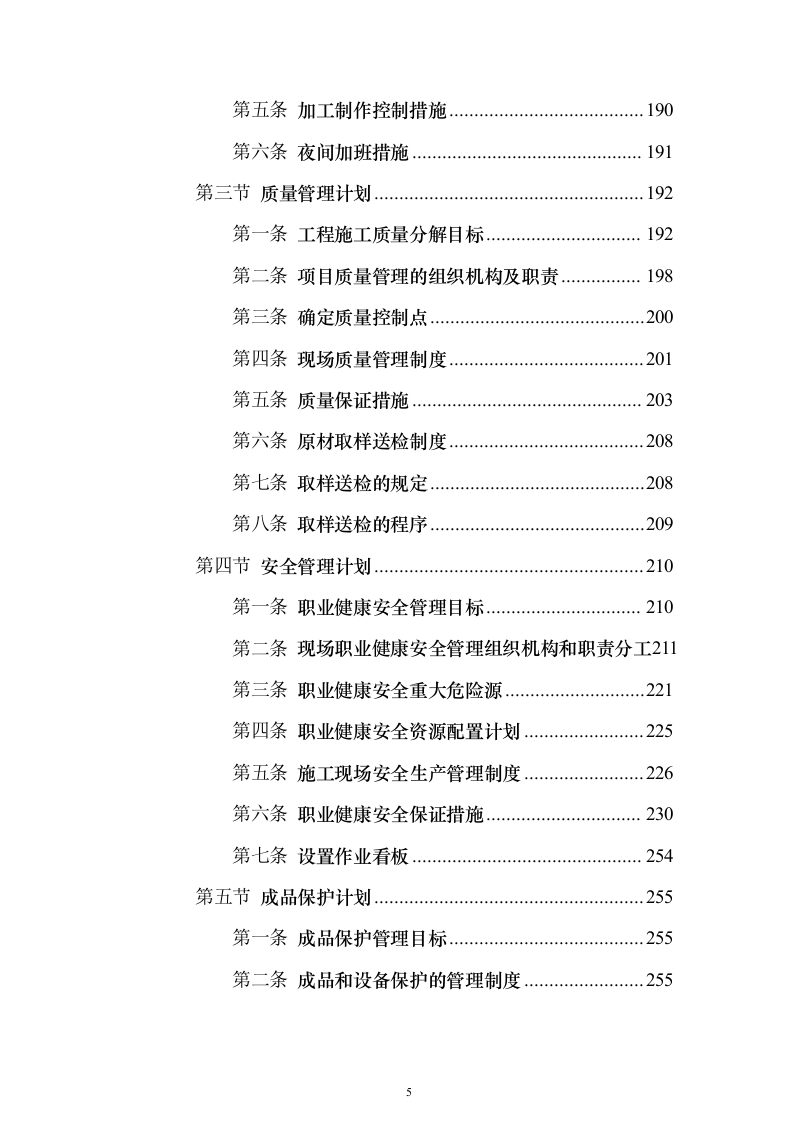

190
第五条
加工制作控制措施
190
第六条
夜间加班措施
191
第三节
质量管理计划
192
第一条
工程施工质量分解目标
192
第二条
项目质量管理的组织机构及职责
198
第三条
确定质量控制点
200
第四条
现场质量管理制度
201
第五条
质量保证措施
203
第六条
原材取样送检制度
208
第七条
取样送检的规定
208
第八条
取样送检的程序
209
第四节
安全管理计划
210
第一条
职业健康安全管理目标
210
第二条
现场职业健康安全管理组织机构和职责分工
211
第三条
职业健康安全重大危险源
221
第四条
职业健康安全资源配置计划
225
第五条
施工现场安全生产管理制度
226
第六条
职业健康安全保证措施
230
第七条
设置作业看板
254
第五节
成品保护计划
255
第一条
成品保护管理目标
255
第二条
成品和设备保护的管理制度
255
第三条
成品和设备保护措施

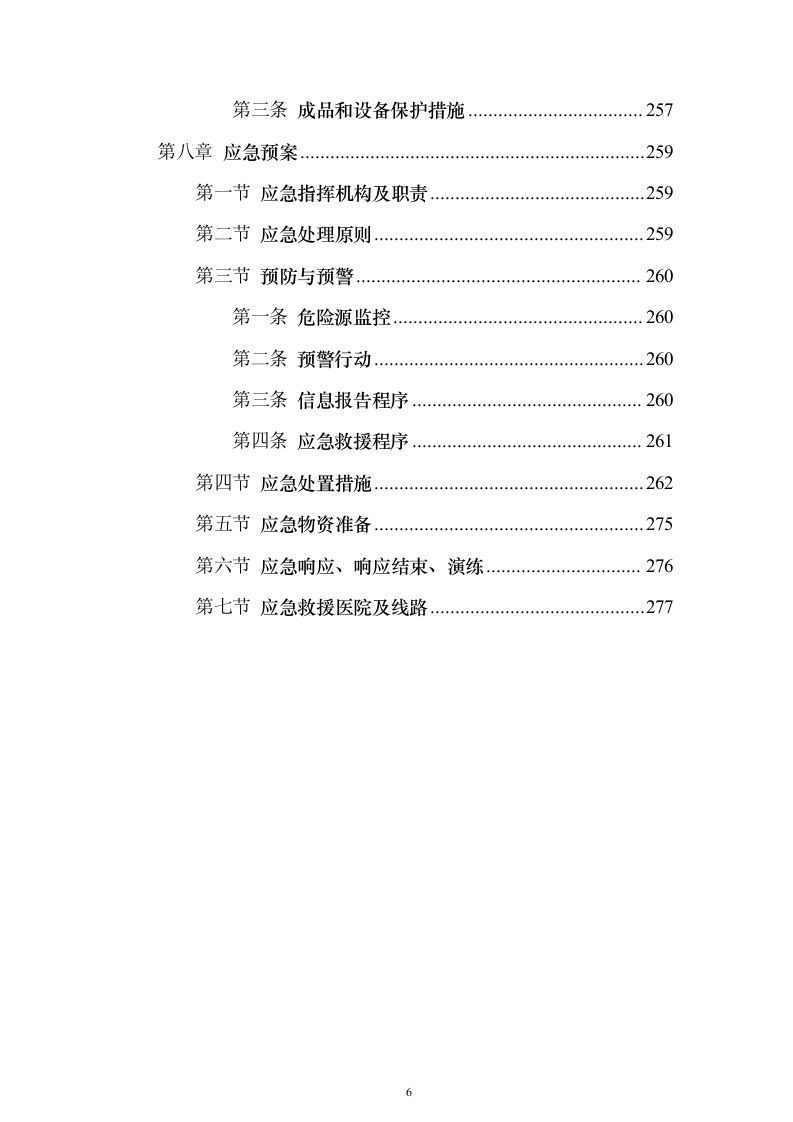

257
第八章
应急预案
259
第一节
应急指挥机构及职责
259
第二节
应急处理原则
259
第三节
预防与预警
260
第一条
危险源监控
260
第二条
预警行动
260
第三条
信息报告程序
260
第四条
应急救援程序
261
第四节
应急处置措施
262
第五节
应急物资准备
275
第六节
应急响应、响应结束、演练
276
第七节
应急救援医院及线路
277

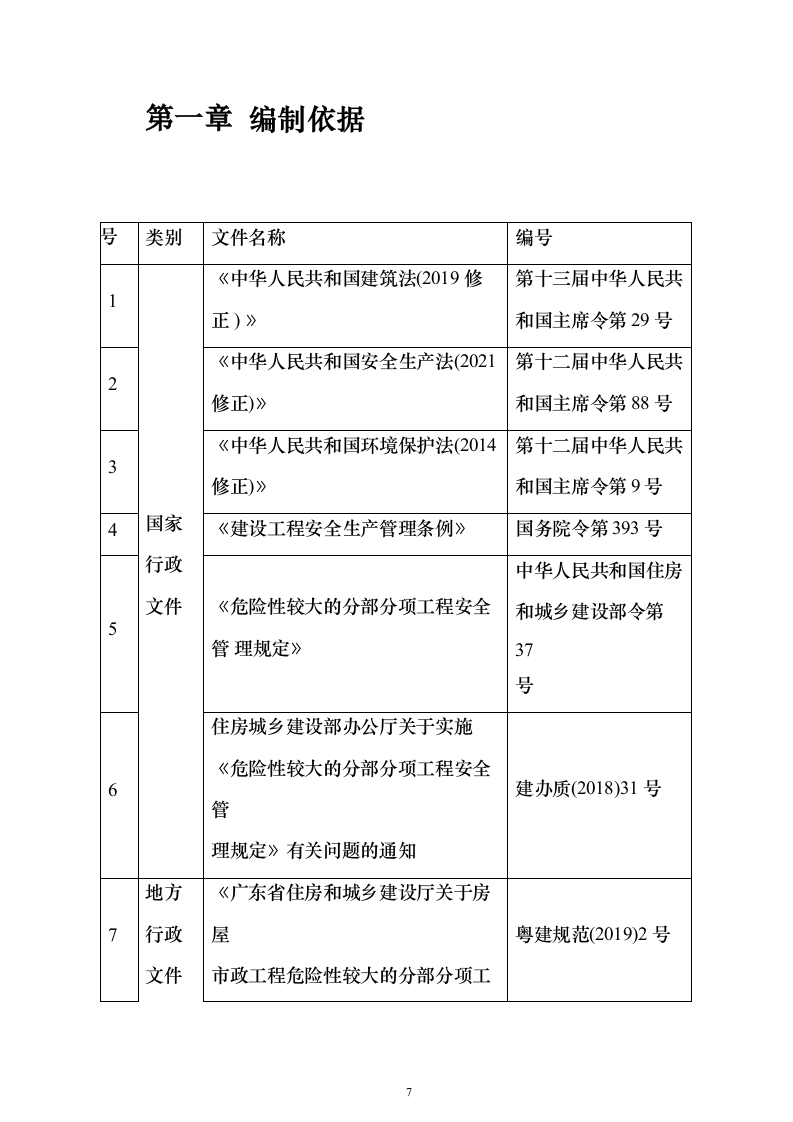

编制依据
序 号
类别
文件名称
编号
1
国家 行政 文件
《中华人民共和国建筑法(2019修 正 ) 》
第十三届中华人民共 和国主席令第29号
2
《中华人民共和国安全生产法(2021 修正)》
第十二届中华人民共 和国主席令第88号
3
《中华人民共和国环境保护法(2014 修正)》
第十二届中华人民共 和国主席令第9号
4
《建设工程安全生产管理条例》
国务院令第393号
5
《危险性较大的分部分项工程安全管 理规定》
中华人民共和国住房
和城乡建设部令第37
号
6
住房城乡建设部办公厅关于实施
《危险性较大的分部分项工程安全管
理规定》有关问题的通知
建办质(2018)31号
7
地方 行政 文件
《广东省住房和城乡建设厅关于房屋
市政工程危险性较大的分部分项工程
安全管理的实施细则的通知》
粤建规范(2019)2号
8
《广东省住房和城乡建设厅关于切实
粤建质函(2020)15
序 号
类别
文件名称
编号
做好房屋市政工程复工前后新型冠状 病毒感染肺炎疫情防控的通知》
号
9
国 家 、 行业 规范
《工程测量标准》
GB 50026-2020
10
《建筑结构可靠性设计统一标准》
GB 50068-2018
11
《建筑结构荷载规范》
GB 50009-2012
12
《建筑钢结构防腐蚀技术规程》
JGJ/T 251-2011
13
《钢结构防火涂料应用技术规程》
T/CECS 24-2020
14
《栓钉焊接技术规程(附条文说明)》
CECS 226-2007
15
《钢结构焊接规范》
GB 50661-2011
16
《钢结构工程施工质量验收标准》
GB 50205-2020
17
《钢结构工程施工规范》
GB 50755-2012
18
《建筑施工高处作业安全技术规范》
JGJ 80-2016
19
《建筑变形测量规范》
JGJ 8-2016
20
《建筑施工安全检查标准》
JGJ 59-2011
21
《建筑工程绿色施工规范》
GB/T 50905-2014
22
《建设工程施工现场供用电安全规 范》
GB 50194-2014
23
《建筑施工安全技术统一规范》
GB 50870-2013
序 号
类别
文件名称
编号
24
《建筑施工起重吊装工程安全技术规 范》
JGJ 276-2012
25
《建筑机械使用安全技术规程》
JGJ 33-2012
26
《施工现场临时用电安全技术规范 (附条文说明)》
JGJ 46-2005
27
《钢结构高强度螺栓连接技术规范》
JGJ 82-2011
28
《钢结构用扭剪型高强度螺栓连接 副》
GB/T 3632-2008
29
《建筑钢结构防火技术规范》
GB 51249-2017
30
《碳素结构钢》
GB/T 700-2006
31
《低合金高强度结构钢》
GB/T 1591-2018
32
《非合金钢及细晶粒钢焊条》
GB/T 5117-2012
33
《热强钢焊条》
GB/T 5118-2012
34
《钢结构用高强度大六角头螺栓》
GBT 1228-2006
35
《钢结构设计标准(附条文说明[另 册])》
GB 50017-2017
36
项 目 文件
《广州华星光电半导体显示技术有限 公司
序 号
类别
文件名称
编号
第8.6代氧化物半导体新型显示器件 生产线项目B标段项目设计图纸》
37
《广州华星光电半导体显示技术有限
公司
第8.6代氧化物半导体新型显示器件
生产线项目B标段项目的施工组织设
计》

工程概况

工程建设概况一览表
工程 名称
XX代氧化物半导
体新型显示器件
生产线项目施工
总承包B标段
工程性 质
工业建筑
建设 规模
本工程总建筑面
积约52.81万平
方米
工程地 址
总占
12 .9万m²
总建筑
52.81万平方米
地面 积
面积
建设 单位
项目承 包范围
基础工程、主体结构工程、华星筒工 程、钢结构工程、装饰装修工程、砌 体工程、防水工程、给排水工程等
设计 单位
主要分 包工程
消防、通风空调、智能化、泛光照明
、
弱电、电梯、幕墙、防火门、泳池设
备等所有发包人指定分包或者独立分
包工程。
勘察 单位
合 同 要 求
质 量
达到与该工程有关的施工及验收规范 的合格标准并满足招标人要28求
监理 单位
工 期
578日历天
总承
包单
位
安 全
确保在施工过程中,无重伤、无死亡、 无坍塌、无中毒、无火灾、无重大机 械事故、无重大社会影响事件、无环
境污染事故与投诉、无职业健康事故
、
无行政处罚。
分包 单位
科 技
工程
主要
功能
或用
途
第8.6代OLED生产线、国内大尺寸OLED生产线,主要产品为4K、 8K、10K等超高清新型显示器件生产线,包括主厂房、废水处理站
、
特气站、硅烷站、化学品库
设计概况

表2.2-1钢结构概况情况一览表
部位/区 域
标高 高度m
长度*宽度 mm/面积m ²
用钢量t
跨度m
结构 形式
基础连 接方式
室外管 架
最大 高度 30米
约5000m ²
箱型柱和H型
钢梁,总工程量
约1000t
最大跨
度23.5
米
多层 框架 结构
地脚锚 栓铰接 基础
4#废水
站轻钢
屋面
最大 高度 20米
约8000m ²
H型钢,Z型檩
条总用钢量约
360t
最大跨 度30米
门式 刚架 结构
地脚锚 栓铰接 基础
2号主厂
房抗风
梁
最大 高度 43米
约 100000m²
热轧H型钢,总 用钢量约600t
最大跨 度15米
多层 框架 结构
预埋件 铰接
2#厂房 钢结构
最大 高度
约 160m ²
热轧H型钢,总 用钢量约40t
最大跨 度4.7
多层 框架
预埋件 铰接
部位/区 域
标高/ 高度m
长度*宽度 mm/面积m ²
用钢量t
跨 度m
结构 形式
基础连 接方式
电梯井 道
5 0 米
米
结构

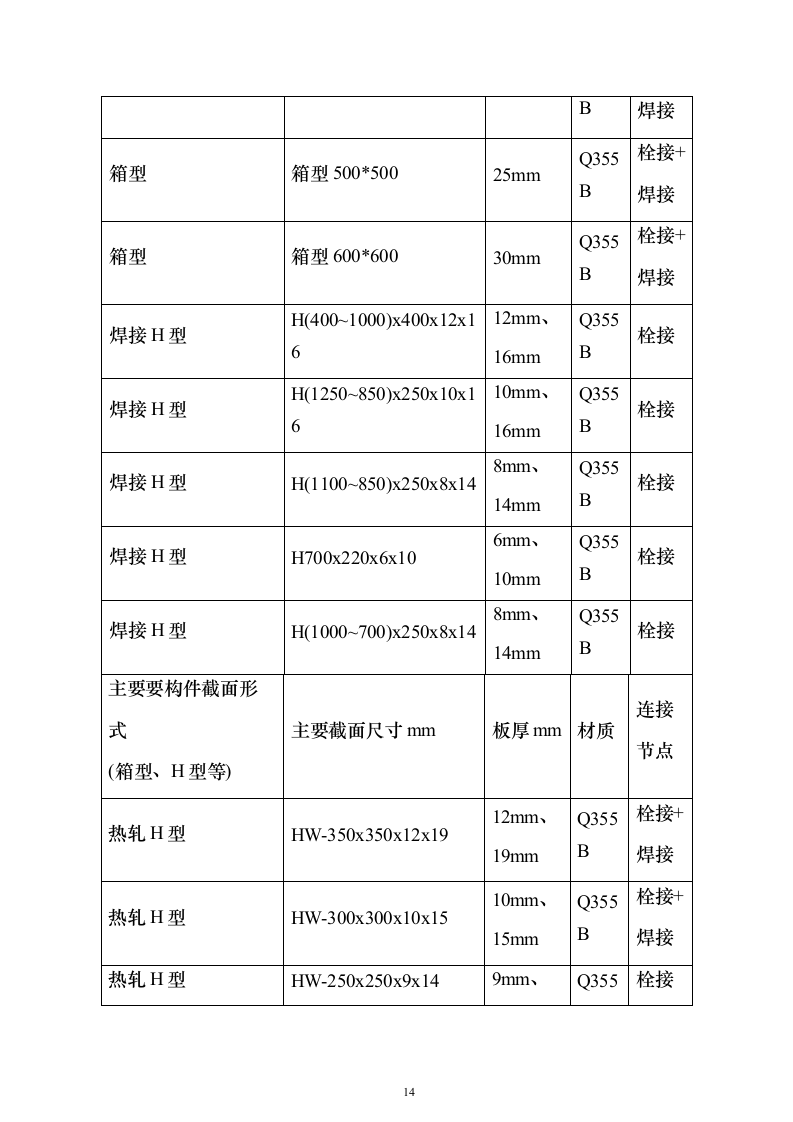

表2.2-2钢结构主要构件概况情况一览表
主要要构件截面形式
(箱型、H型等)
主要截面尺寸mm
板厚mm
材质
连接 节点
箱型
箱型400*400
20mm
Q355B
栓接+ 焊接
箱型
箱型500*500
25mm
Q355B
栓接+ 焊接
箱型
箱型600*600
30mm
Q355B
栓接+ 焊接
焊接H型
H(400~1000)x400x12x16
12mm、 16mm
Q355B
栓接
焊接H型
H(1250~850)x250x10x16
10mm、 16mm
Q355B
栓接
焊接H型
H(1100~850)x250x8x14
8mm、14mm
Q355B
栓接
焊接H型
H700x220x6x10
6mm、10mm
Q355B
栓接
焊接H型
H(1000~700)x250x8x14
8mm、14mm
Q355B
栓接
主要要构件截面形式
(箱型、H型等)
主要截面尺寸mm
板厚mm
材质
连接 节点
热轧H型
HW-350x350x12x19
12mm、 19mm
Q355B
栓接+ 焊接
热轧H型
HW-300x300x10x15
10mm、 15mm
Q355B
栓接+ 焊接
热轧H型
HW-250x250x9x14
9mm、14mm
Q355B
栓接
热轧H型
HW-200x200x8x12
8mm、12mm
Q355B
栓接
镀锌Z型钢
Z280X80X25X3
3mm
Q355B
栓接

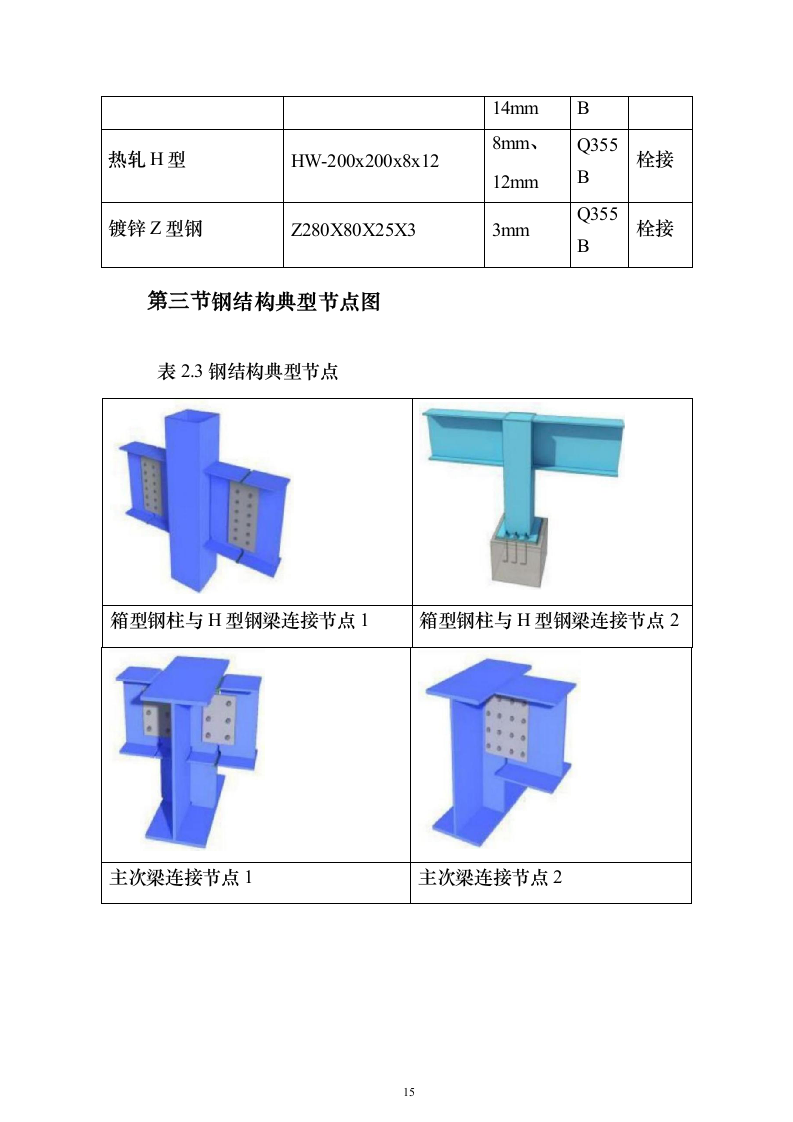

钢结构典型节点图
表2.3钢结构典型节点
箱型钢柱与H型钢梁连接节点1
箱型钢柱与H型钢梁连接节点2
主次梁连接节点1
主次梁连接节点2
斜撑连接节点1
斜撑连接节点2
工程施工条件
1)我司已与具备相关资质的钢结构分包公司签订合同,负责钢结构施工。
2)钢结构施工方案审批完成,施工前对钢结构施工队伍进行方案与技术交底。
3)钢构件、油漆、高强螺栓等材料进场已通过验收并复检合格,规格尺寸及材料性能符合要求。
4)材料堆放:2#生产厂房钢结构堆场主要设置在1#塔吊、4#塔吊覆盖范围内,4#废水站钢结构堆场主要设置在15#、16#塔吊覆盖范围内,堆场沿道路周边布置。
5)材料运输:2#厂房2台ZTT7023塔吊、2台50t汽车吊,4#废水站2台XGT7022塔吊、2台50t汽车吊作为钢结构材料的主要垂直运输工具。钢结构施工阶段2#厂房内塔均已拆除。
6)施工用电情况:现场一级配电箱、二级配电箱等均已安装就位,可以满足钢结构焊接加工及现场施工用电。
7)钢结构施工等相关机具由专业劳务分包单位提供,机具经过验收合格。
8)钢构件由专业厂家生产预制,可以满足现场生产需要。
施工现场平面布置
1施工现场共设置2个出入口,1#出入口位于场地北侧;2#出入口位于场地西侧。出入口宽10m,按照公司CI标准制作;主要出入口处设置门禁系统、监控系统、成品洗车设备和环境监测设备。
2施工现场按照广州市和公司的相关规定,采用定型化围挡全封闭施工,围挡张贴公益宣传画;
3沿着施工现场围挡布置喷淋系统;
4施工现场内设置10m宽临时施工道路并全部硬化;
5钢结构施工阶段,2#厂房区域内塔拆除完成,保留1#、4#两台外塔;4#废水站15#、16#、17#三台塔吊未拆除。钢结构材料堆场沿道路布置,主要堆场布置在塔吊覆盖范围内。平面布置图见第十章图10.6:钢结构施工阶段平面布置图。
施工安排
项目管理组织机构及职责
图3.1项目管理组织架构
表3.1项目成员管理职责
序管理职号务
姓名
职称(资质)
职责与权限
1
项目经 理
高级
工程
师
作为施工企业在项目的执行代表,对工程进 度、质量、安全、文明施工向业主全面负责;
2
项目执 行
经理
高级
工程
师
1)负责贯彻执行项目管理公司的决策和指
令 ;
2)代表公司履行对业主的合约;
3)负责项目的风险管理:对各类风险进行识
别,持续的动态跟进。
明确相应阶段的风险管理点及控制要求,根
据风险大小提出相应的风险管理措施或计
划 ;
4)负责项目的公共关系管理工作。
3
生产负 责人
工程 师
对整个工程项目的工期、质量、安全全面组 织、管理,并负全责。对施工现场全面管控。
专业工 程师
助理 工程
1)主抓施工管理工作,做好生产要素的综合 平衡工作以及钢结构工程交叉作业综合平衡
序管理职号务
姓名
职称(资质)
职责与权限
师
工作, 以确保工期如期实现;
2)协管各专业工程组、深化设计部以及质量
、
安全管理;
3)负责组织项目施工进度计划的编制工作;
4)参加业主、管理公司、监理主持的例会
,
汇报项目的工作,落实会议决议。
4
技术负 责人
助理
工程
师
1)负责项目与设计方协调以及协调各专业项
目部的深化设计工作;向发包人、监理和设
计提出就设计方面的任何可能的合理化建
议。
2)对本专业图纸进行深化设计并呈报发包人
或设计审批;负责项目内部设计交底工作。
助理
技术工
协助项目总工完成方案的编制,交底,及现
工程
程师
场施工过程中的技术复核
师
测 量 、 试验
助理 工程
测量放线
序管理职号务
姓名
职称(资质)
职责与权限
工程师
师
5
质量总 监
工程 师
直接对工程质量负责,对现场钢结构施工质 量进行质量检查,并在自检合格后报请业主、 监理工程师代表验收,对施工过程中违反操 作规程及不合格项目进行制止停工或返工。
质量工 程师
助理
工程
师
协助质量负责人对工程质量负责,对现场钢
结构施工进行质量检查,并在自检合格后报
请业主、监理工程师代表验收,对施工过程
中违反操作规程及不合格项目进行制止停工
或返工。
6
安全总 监
工程 师
负责工程的安全生产管理工作,参与钢结构
工程施工的安全验收。
7
安全员
助理
工程
师
1)调查研究生产中的重大不安全因素,提出
改进意见,参与审查安全技术措施、计划
,
并贯彻执行,负责整改查验。 ;
2)做好安全知识培训宣传和点检管理提醒工
作,参与有关施工安全组织设计和各种施工
序管理职号务
姓名
职称(资质)
职责与权限
机械的安装、使用验收,看守和指导电器线
路和个人防护用品的正确使用。
3)制订违章作业条例和控制违章作业,发现
重大隐患时,当安全与进度发生矛盾时,必
须把安全放在首位,有权提醒并暂停作业
,
撤出人员,及时向上级主管领导报告,并提
出改进意见和措施。
4)在施工现场发生重伤以上事故时,应赴现
场组织抢救,保护现场,并及时上报事故情
况,进行工伤事故统计、分析和报告,按“四 不放过 ”原则参与事故调查处理。
7
商务经 理
工程 师
负责钢结构工程预算成本的编制及施工成本
控制工作及工程款清付工作。负责与业主和
分包的结算工作,编制项目月度请款、分包
付款文件。负责项目合同管理等其他与商务
有关的工作。
商务工
助理
协助商务经理对工程成本与合约管理负责。
序管理职号务
姓名
职称(资质)
职责与权限
程师
工程 师
8
物资工 程师
助理
工程
师
负责抗风梁等材料的进场验收工作;
负责对现场材料堆放的整齐、分类的监督工
作。
材料工 程师
助理
工程
师
1)制定物资管理制度,检查制度的执行情况
,
收集制度执行过程中的反馈信息,并不断完
善 ;
2)配合公司对大宗物资的采购招投标工作;
3)监督检查在施工生产中的物资消耗情况
,
统计分析各类物资的消耗定额;
4)负责现场的材料的计划、采购、收发、库
存、文明施工的管理。
9
资料工 程师
助理
工程
师
1)资料记录:建立资料收发台帐,负责图纸
、
文件和资料的收发及保管;
2)资料管理:收集管理体系运行和施工过程
中的各种资料,并按规定及时报送。
序管理职号务
姓名
职称(资质)
职责与权限
3)负责施工单位内部及与建设单位、勘察单
位、设计单位、监理单位材料及设备供应单
位、分包单位、其他有关部门之间的文件及
资料的收发、传达、管理等工作,应进行规
范管理,做到及时收发、认真传达、妥善管
理、准确无误。
4)负责所涉及到的工程图纸的收发、登记
、
传阅、借阅、整理、组卷、保管、移交、归
档。
5)参与施工生产管理,做好各类文件资料的
及时收集、核查、登记、传阅、借阅、整理
、
保管等工作。
6)负责施工资料的分类、组卷、归档、移交
工作。
7)及时检索和查询、收集、整理、传阅、保
存有关工程管理方面的信息。
10
电工
助理
1)按照施工组织设计临电平面布置图、建筑
职称
序管理职
姓名 ( 资
号 务
质)
职责与权限
工程 师
施工现场临时用电规范及有关文明工地的要
求,布置好施工现场安全用电。
2)做好施工现场、办公区、生产区、生活区
、
机械设备的安全用电保护及线路架设工作
3)定时对临电线路、电箱、用电设备和生活
区进行安全用电检查,并做好安全用电巡查
记录,拆迁、保养、维修的要做详细记录
4)负责施工项目机械设备日常管理工作,贯
彻执行机械设备管理的各项规章制度和安全
操作保养规程。掌握机械的使用情况,做到
科学管理,正确使用,安全作业;
5)根据项目施工组织设计合理选用;平衡调
度机械设备,提高机械设备使用效率。
6)根据施工进度和机构设备的使用计划,有
序组织机械设备的进出场。
7)参与机械设备的安全调试工作,参与办理
交接验收手续
项目管理目标
项目管
理目标
名称
目标值
工期
钢结构施工计划满足总体施工要求,商讨研究、周密组织,以保证
钢结构工程顺利完成。
质量目 标
工程质量达到国家及广东省地方相关验收规范、标准的合格要求
,
满足招标文件、图纸、包定义的要求,满足质量目标。
安全目 标
1.伤亡事故0 ;2.轻伤事故<3% ;3.重伤事故0;4.火险0 ;5.环
境污染事故0、环境投诉0;6.管线事故0;7.食物中毒0;8.职业
健康事故0;9.政府处罚0。
节能目 标
贯穿“减量化、再利用、资源化,减量化优先 ”的循环经济发展原
则。
环保施 工
1.无施工污染,无公众投诉,无政府部门警告。
2.开展绿色施工,达到《绿色施工评价标准》规定的“满意绿色 ” 标准。
各项资源供应方式
1)劳务资源安排一览表
施工项目 名称
专业施工队 名称
资质 要求
开始施工 时间
分包 方式
分包商
选择方
式
责任 人
钢结构工 程施工
2021-12
劳务 分包
公司 选定
XX
2)工程用大宗物资供应安排一览表
物资名称
采购单位
拟选供应商
采购地点
要求进场时间
责任人
钢构件
2021.12.10
XX
2021.12.10
XX
高强螺栓
2021.12.10
XX
栓 钉
2021.12.10
XX
防火涂料
2021.12.10
XX
3)大型机械设备采购供应安排一览表
机械设备 名称
拟选供应 商
提供方式
要求进场时 间
计划出场时 间
责任人
塔吊
山东中诚 有限公司
租赁
2021-7
2022-3
XX
50t汽车吊
东莞市银
基重工有
限公司
租赁
2021-12
2022-3
XX
施工流水段的划分
钢结构施工划分为2#厂房钢结构、4#废水站钢结构、室外管架三个施工段,每个施工段平行施工。2#厂房和4#废水站钢结构施工时围绕建筑行走依次施工相关部位的钢结构构件。
图3.4-1钢结构施工段划分示意图
图3.4-2钢结构施工动线示意图
钢结构施工技术管理重点、难点分析与对策
序 号
重 点 难 点
分析
应对措施
1
钢 结 构
高空作业危险系数高
,
多专业同时立体交叉
施工。
1)加强高空临时设施焊接及绑扎控制;
2)制定专项安全防护方案:个人防护, 钢构件安装时,尽快地安装有效防护措
序 号
重 点 难 点
分析
应对措施
高 空 作 业 安 全 防 护
施,在钢结构作业面保证无闲杂人员。 在结构外围设置安全防护区;柱头处设 置操作平台和爬梯、防坠器,保证人员 操作安全和上下安全,钢梁安装期间上 部设置安全绳,在钢梁行走时安全带悬 挂在安全绳上,保证结构安装时有多道 安防措施;
3)施工过程中定期进行规范安全性检 验。
2
现 场 钢 柱 柱 底 安
采用柱脚锚栓固定钢
柱,钢柱柱底板孔定位
图和锚栓定位图不符
,
还有在浇筑混凝土时
候导致锚栓跑位,从而
都会导致钢柱安装问
题 ;
锚栓加工和埋设前一定要仔细对照钢 柱底板孔定位图和锚栓定位图,如有疑 问及时和设计人员联系,保证钢柱加工 和安装精度;保证钢柱底板孔和锚栓定 位100%一致后,制作角钢固定支架来 固定每组锚栓的相对定位,在浇筑混凝 土时候,专人对锚栓位置进行监控,若
序 号
重 点 难 点
分析
应对措施
装
锚栓有跑位,应在混凝土凝固前进行校 正,这样有效保证了锚栓安装精度,接 下来钢柱安装精度也有了有效保证;
3
钢 结 构 焊 接 质 量 保 证
焊接质量控制关系到
整体工程的安稳。当构
件焊接时,容易产生焊
接变形、层状撕裂,焊
后残余应力较多
1)通过经验技术人员将在工程构件焊
接前对各复杂节点做焊接工艺评定,制 定具体的焊接方案,应用合理的焊接坡 口形式和节点形式优化保证构件质量; 2)钢柱在对接焊接过程中不可避免地
会引起焊接收缩变形,为了尽量减少焊 接收缩变形的影响,在构件制作时逐节 段考虑,确定实际下料长度;
3)钢柱焊接时采用两人对称同步施焊, 焊接过程中同时对柱顶标高、垂直度进 行监测,确保变形得到有效控制;
4)对结构受力和变形进行跟踪监测, 对结构受力和变形进行控制。
新技术应用要求
序 号
新技术名称
应用部位
应用要点
责任人
应用时间
1
钢结构深化设 计技术
2#建筑抗
风梁、室外
管架
运用CAD、Midas
等设计软件进行
钢结构施工图深
化设计
XX
2021.12~2022.02
2
钢结构防腐防 火技术
钢柱、钢梁
所有钢结构构件 进行防腐涂装,部 分承重的钢柱钢 梁构件进行防火
涂装
XX
2021.12~2022.02
3
钢与混凝土组
合结构运用技
术
室外管架 基础
室外管架基础由
型钢与混凝土组
合而成
XX
2021.12~2022.02
关键及特殊过程控制
序号
关键及特殊过程名称
1
钢结构构件定位控制
2
钢结构构件吊装施工
3
钢结构构件焊接施工
4
钢结构构件高空安装作业
施工进度计划
施工区段
开始时间
结束时间
2#厂房BEOL 栋
2021.12.20
2022.01.25
2#厂房CELL 栋
2021.12.20
2022.01.25
4#废水站
2021.12.20
2022.02.25
室外管架
2021.12.20
2022.02.25
施工准备与资源配置计划
施工准备计划
技术准备
表5.1.1-1技术文件准备计划一览表
序号
类别
文件名称
持有人
1
国家 、 行业 规范
《钢结构工程施工质量验收标准》
XX
2
《钢结构焊接规范》
XX
3
《钢结构高强度螺栓连接技术规范》
XX
4
《钢结构施工规范》
XX
5
《工程测量标准》
XX
6
《钢结构焊接规范》
XX
7
《钢结构用扭剪型高强度螺栓连接副》
XX
序号
类别
文件名称
持有人
8
《建筑钢结构防火技术规范》
XX
9
《建筑施工安全检查标准》
XX
10
《施工现场临时用电安全技术规范》
XX
11
《建筑施工高处作业安全技术规范》
XX
12
《建筑机械使用安全技术规程》
XX
13
《建筑工程施工质量评价标准》
XX
14
《绿色建筑评价标准》
XX
15
《建筑施工起重吊装工程安全技术规范》
XX
表5.1.1-2施工试验检验计划表
序号
工 程 部 位
检验项目
检验时间
1
钢柱、钢梁
钢板材质
随机抽检
2
钢柱、钢梁
钢板厚度
随机抽检
3
漆面
漆面厚度
随机抽检
4
高强螺栓
抗滑移
进场
5
化学锚栓
拉拔试验
随机抽检
表5.1.1-3技术复核和隐蔽验收计划表
序号
技术复核
复核内容
1
轴线、标高
是否有误差
2
埋件规格、厚
长度、宽度、厚度
序号
技术复核
复核内容
度
3
钢材
规格、材质、壁厚、镀锌层厚度
4
焊缝
长度、宽度、高度
资源配置计划
劳动力配置计划
序 号
专业工种
劳动量(工
日 )
需要量计划(工日)
责任 人
2021年
2022年
12月
1 月
2 月
1
测量工
6
2
2
2
XX
2
焊工(特种作业人员)
42
12
16
14
XX
3
安装工
84
24
32
28
XX
4
塔吊司机(特种作业人
员 )
18
6
6
6
XX
5
信号工(特种作业人
员 )
36
12
12
12
XX
6
吊车司机(特重作业人
员 )
10
3
4
3
XX
工程用原材料加工制造计划
根据项目所在地择优先选择广州周边钢构件加工厂,保障本工程钢构
件加工满足现场加工需求和加工质量要求。
加工基地将结合以往类似建筑钢结构制作管理经验,对本工程不同类型的构件进行认真分析研究,确立了以工程质量目标为导向,以工期计划为主线、以业主等单位创造最大价值为理念的工程管理方针。
施工机具配置计划
序 号
机械或
设备名
千 71
型号规 格
数量
国别 产地
制造年 份
额定 功率
生产 能力
备注
1
汽车吊
QY50
2台
徐州
2017
正常
钢构件吊装
1
汽车吊
QY25
2台
徐州
2017
正常
钢构件吊装
2
升降车
8m
6台
徐州
2017
正常
防腐、防火
3
CO2 气体
保护焊
机
NB-500
6台
北京
2016
35KW
正常
4
直流焊 机
ZX5-500
4台
北京
2018
31KW
正常
5
倒链
2吨
10件
成都
2018
正常
6
倒链
1吨
6件
成都
2018
正常
7
千斤顶
3吨
10件
成都
2018
正常
8
钢丝绳
直径26
10根
徐州
2019
正常
序 号
机械或
设备名
称
型号规 格
数量
国别 产地
制造年 份
额定 功率
生产 能力
备注
9
D型卸 扣
9.5T
10个
徐州
2019
正常
测量计量
