文库 工程类投标方案 市政工程

市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx

DOCX   283页   下载904   2024-08-14   浏览38   收藏0   点赞0   评分-   107558字   56积分
温馨提示:当前文档最多只能预览 15 页,若文档总页数超出了 15 页,请下载原文档以浏览全部内容。
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第1页
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第2页
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第3页
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第4页
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第5页
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第6页
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第7页
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第8页
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第9页
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第10页
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第11页
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第12页
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第13页
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第14页
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx 第15页
剩余268页未读, 下载浏览全部

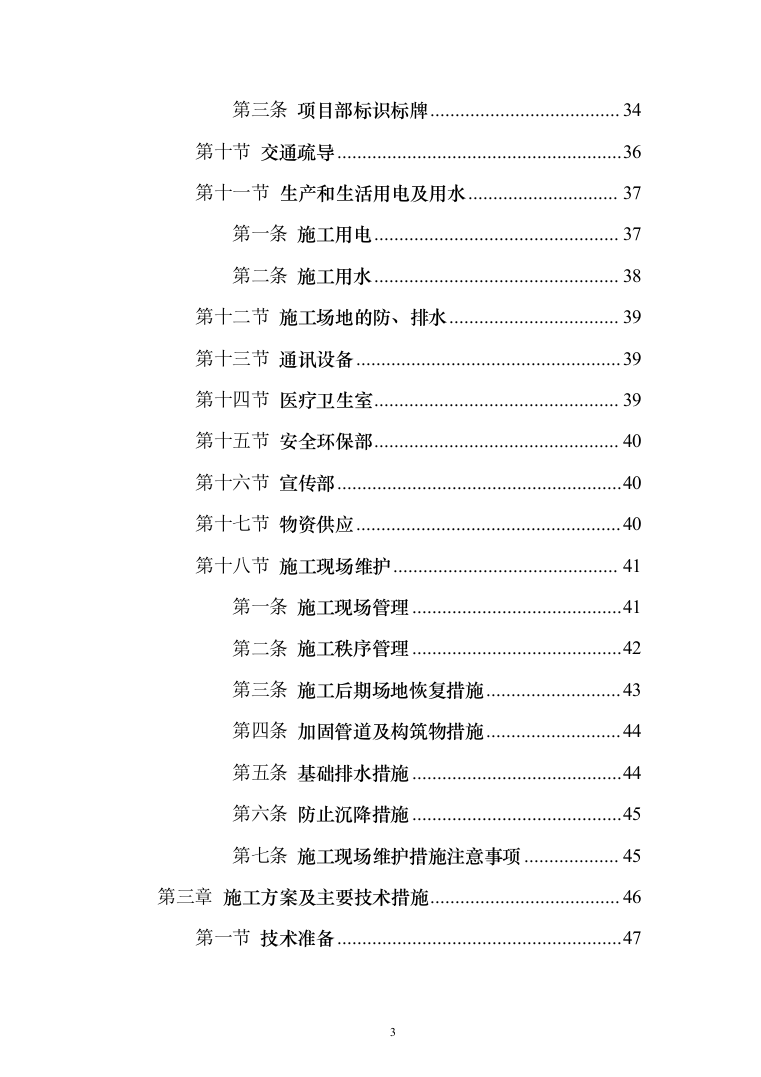

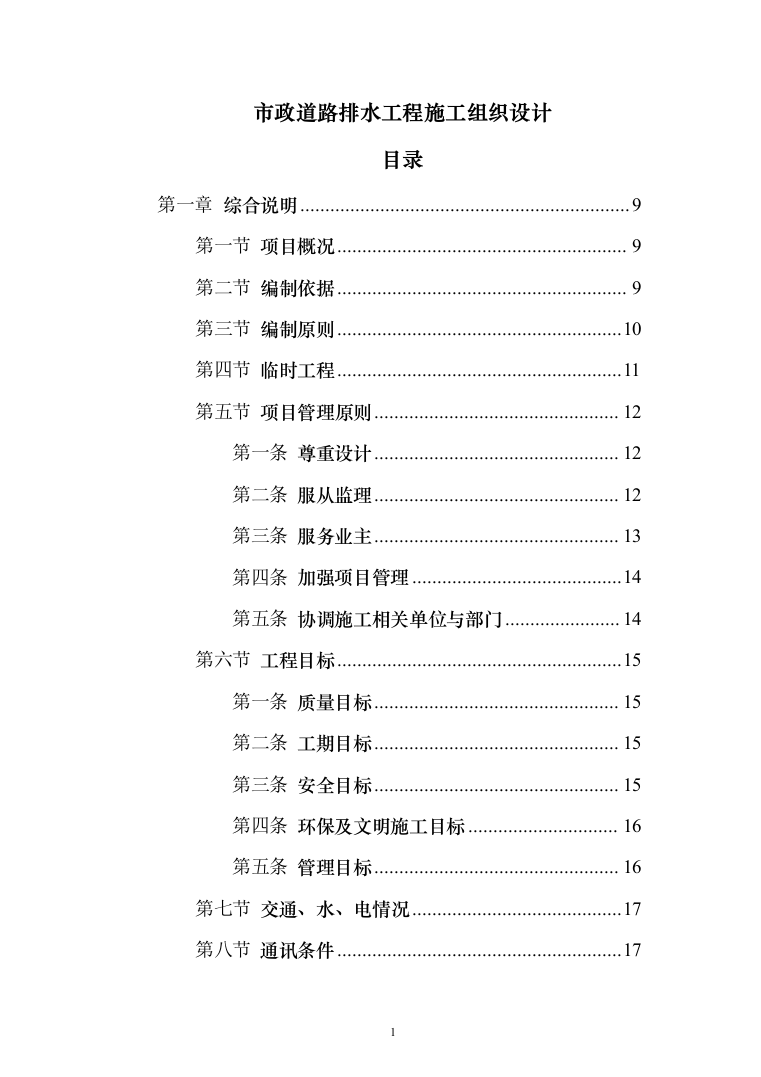

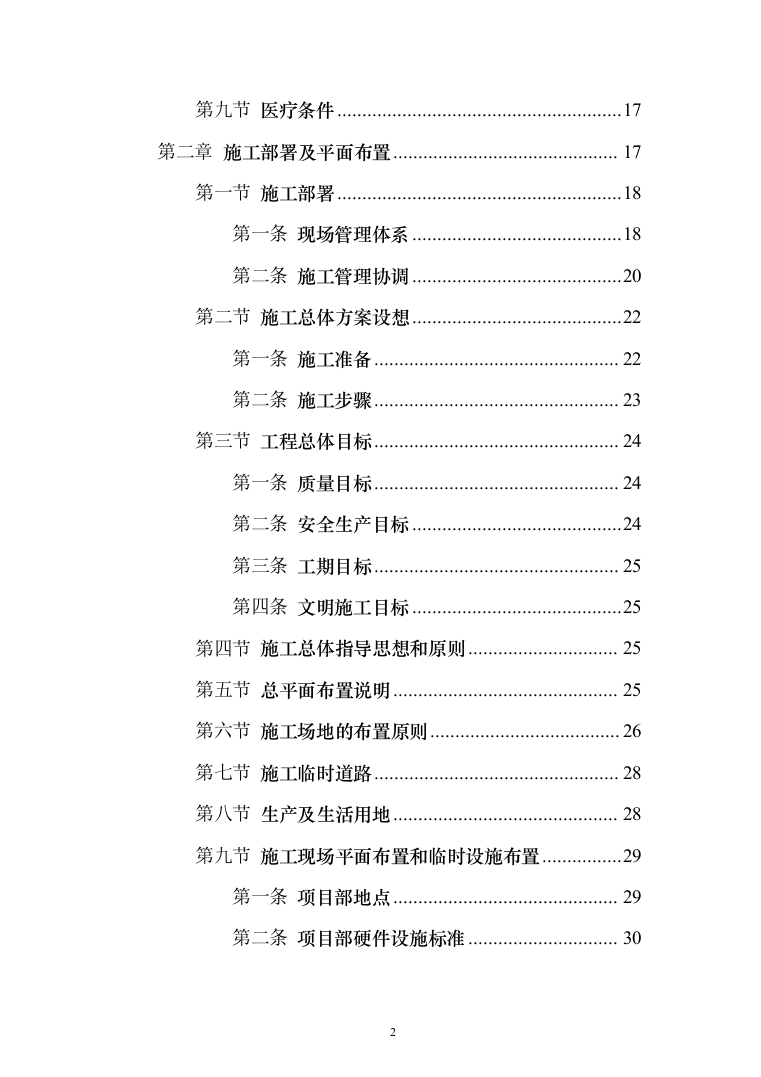

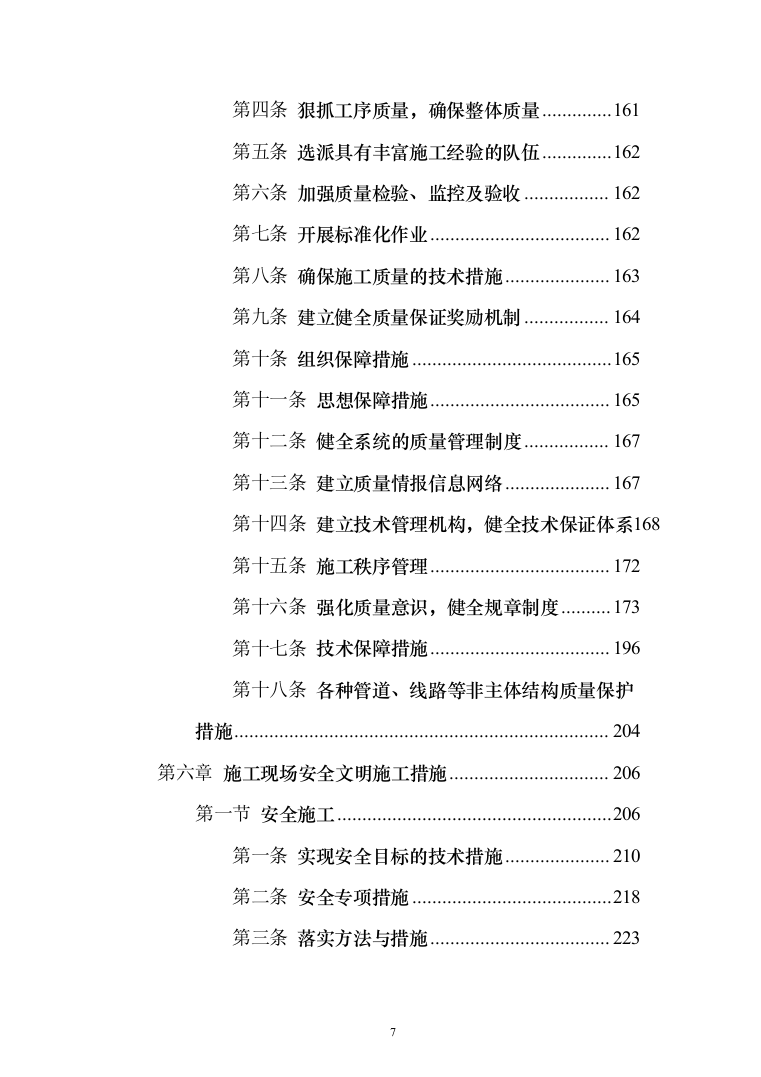

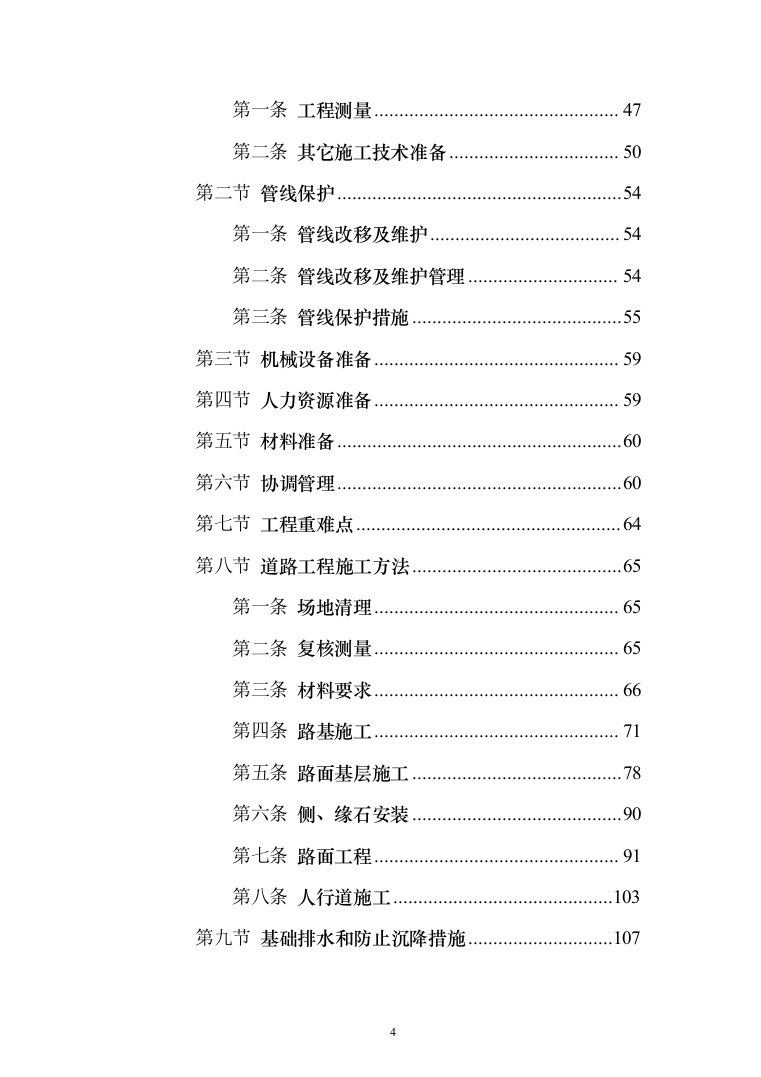

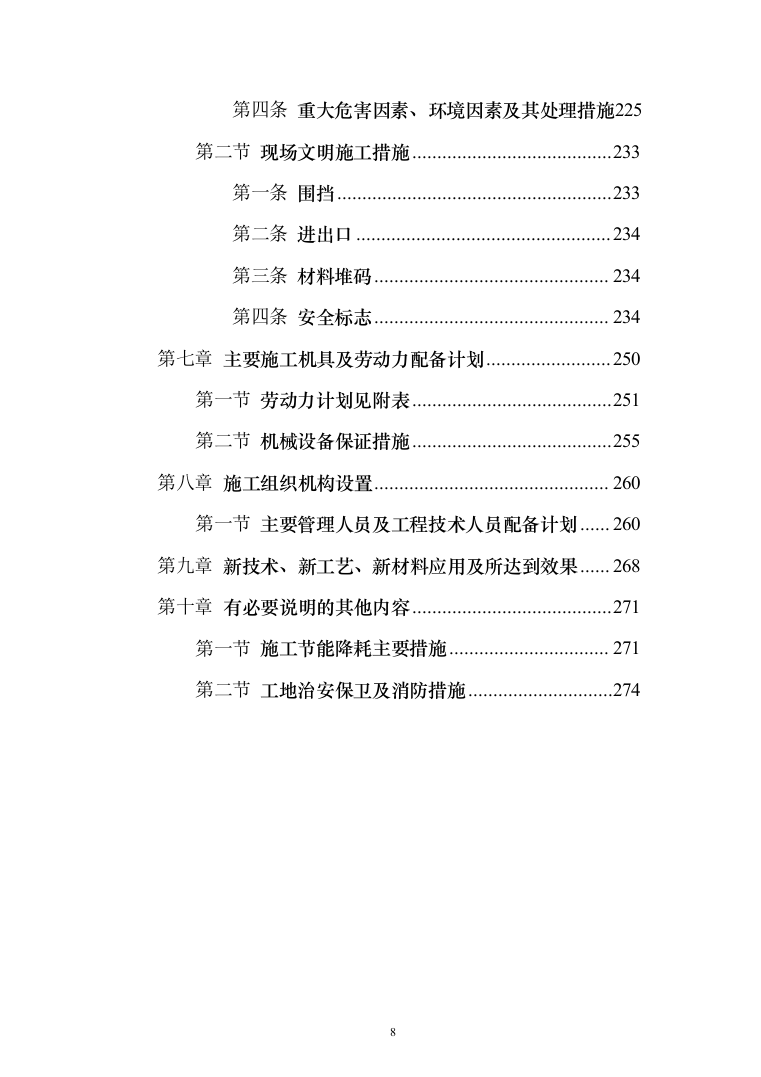

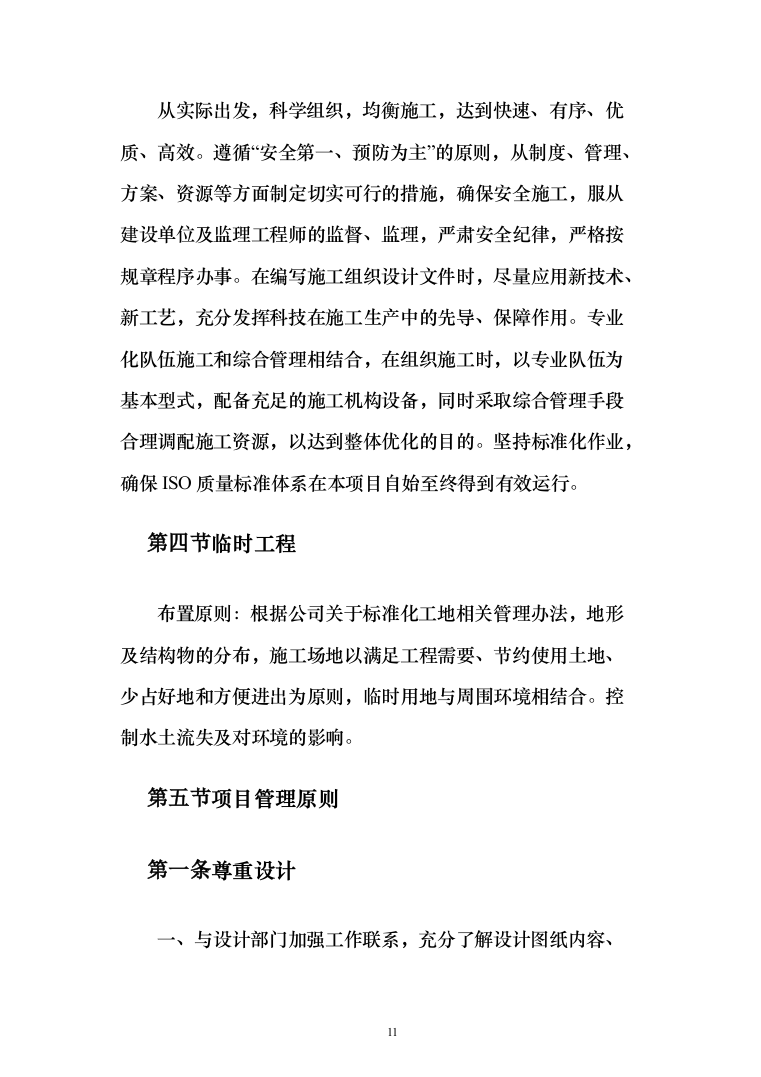

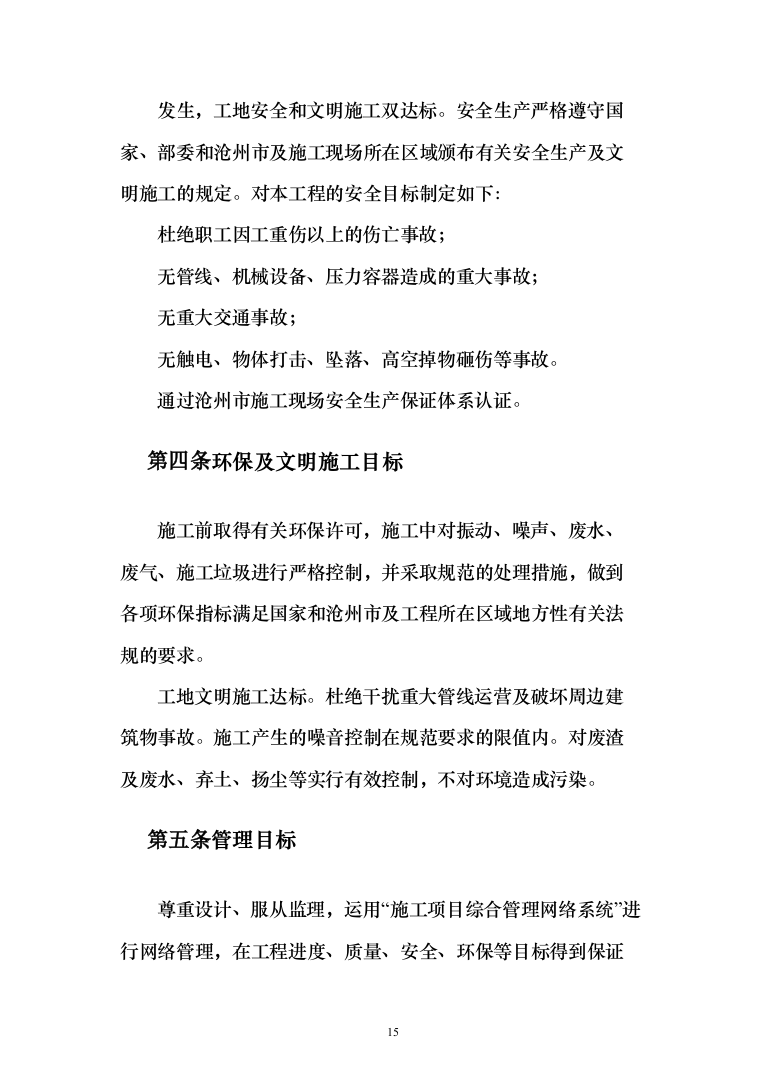

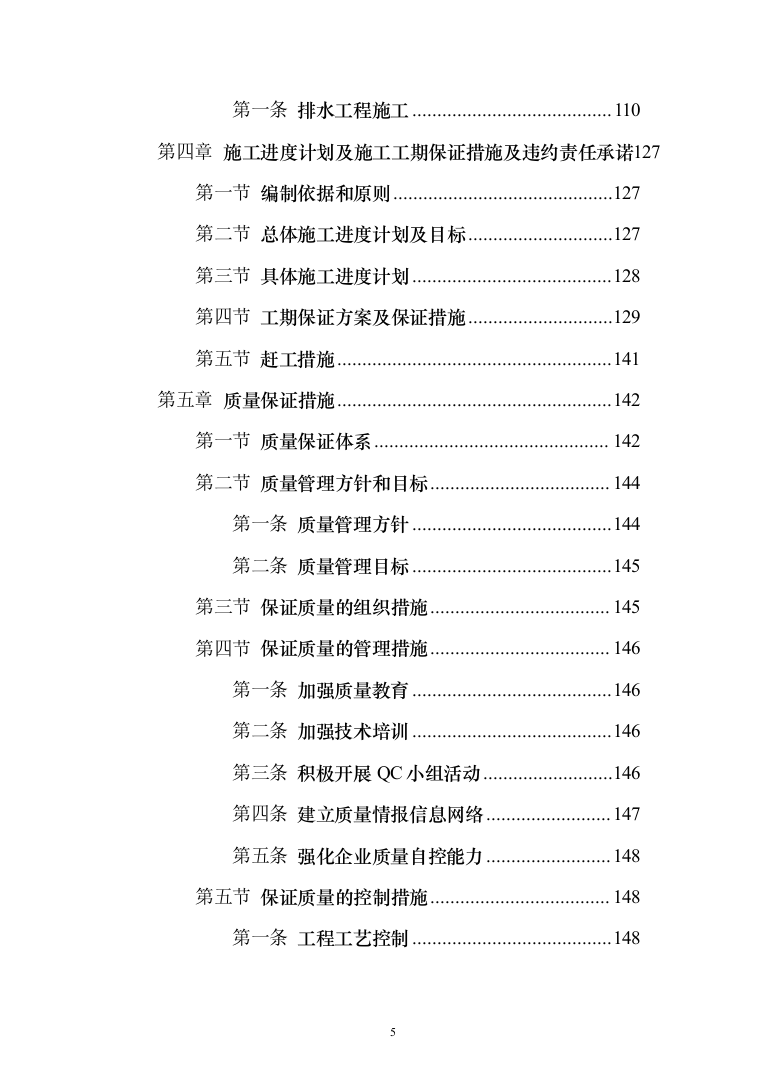

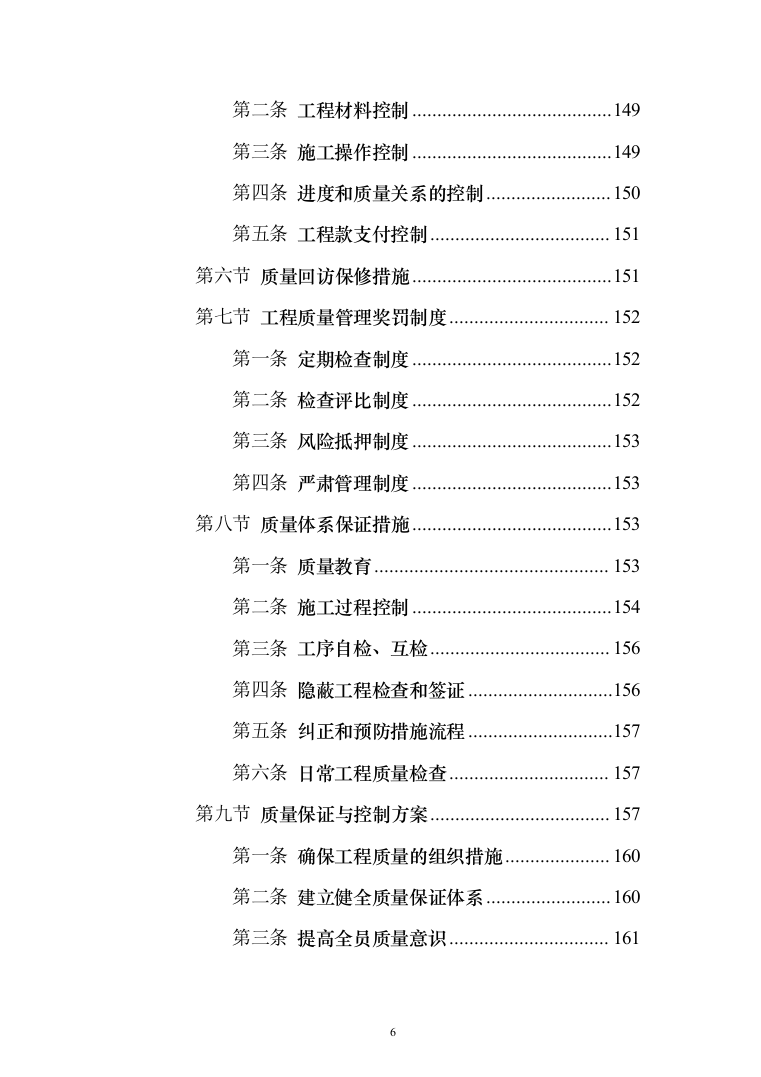

市政道路排水工程施工组织设计 目录 第一章 综合说明 9 第一节 项目概况 9 第二节 编制依据 9 第三节 编制原则 10 第四节 临时工程 11 第五节 项目管理原则 12 第一条 尊重设计 12 第二条 服从监理 12 第三条 服务业主 13 第四条 加强项目管理 14 第五条 协调施工相关单位与部门 14 第六节 工程目标 15 第一条 质量目标 15 第二条 工期目标 15 第三条 安全目标 15 第四条 环保及文明施工目标 16 第五条 管理目标 16 第七节 交通、水、电情况 17 第八节 通讯条件 17 第九节 医疗条件 17 第二章 施工部署及平面布置 17 第一节 施工部署 18 第一条 现场管理体系 18 第二条 施工管理协调 20 第二节 施工总体方案设想 22 第一条 施工准备 22 第二条 施工步骤 23 第三节 工程总体目标 24 第一条 质量目标 24 第二条 安全生产目标 24 第三条 工期目标 25 第四条 文明施工目标 25 第四节 施工总体指导思想和原则 25 第五节 总平面布置说明 25 第六节 施工场地的布置原则 26 第七节 施工临时道路 28 第八节 生产及生活用地 28 第九节 施工现场平面布置和临时设施布置 29 第一条 项目部地点 29 第二条 项目部硬件设施标准 30 第三条 项目部标识标牌 34 第十节 交通疏导 36 第十一节 生产和生活用电及用水 37 第一条 施工用电 37 第二条 施工用水 38 第十二节 施工场地的防、排水 39 第十三节 通讯设备 39 第十四节 医疗卫生室 39 第十五节 安全环保部 40 第十六节 宣传部 40 第十七节 物资供应 40 第十八节 施工现场维护 41 第一条 施工现场管理 41 第二条 施工秩序管理 42 第三条 施工后期场地恢复措施 43 第四条 加固管道及构筑物措施 44 第五条 基础排水措施 44 第六条 防止沉降措施 45 第七条 施工现场维护措施注意事项 45 第三章 施工方案及主要技术措施 46 第一节 技术准备 47 第一条 工程测量 47 第二条 其它施工技术准备 50 第二节 管线保护 54 第一条 管线改移及维护 54 第二条 管线改移及维护管理 54 第三条 管线保护措施 55 第三节 机械设备准备 59 第四节 人力资源准备 59 第五节 材料准备 60 第六节 协调管理 60 第七节 工程重难点 64 第八节 道路工程施工方法 65 第一条 场地清理 65 第二条 复核测量 65 第三条 材料要求 66 第四条 路基施工 71 第五条 路面基层施工 78 第六条 侧、缘石安装 90 第七条 路面工程 91 第八条 人行道施工 103 第九节 基础排水和防止沉降措施 107 第一条 排水工程施工 110 第四章 施工进度计划及施工工期保证措施及违约责任承诺 127 第一节 编制依据和原则 127 第二节 总体施工进度计划及目标 127 第三节 具体施工进度计划 128 第四节 工期保证方案及保证措施 129 第五节 赶工措施 141 第五章 质量保证措施 142 第一节 质量保证体系 142 第二节 质量管理方针和目标 144 第一条 质量管理方针 144 第二条 质量管理目标 145 第三节 保证质量的组织措施 145 第四节 保证质量的管理措施 146 第一条 加强质量教育 146 第二条 加强技术培训 146 第三条 积极开展QC小组活动 146 第四条 建立质量情报信息网络 147 第五条 强化企业质量自控能力 148 第五节 保证质量的控制措施 148 第一条 工程工艺控制 148 第二条 工程材料控制 149 第三条 施工操作控制 149 第四条 进度和质量关系的控制 150 第五条 工程款支付控制 151 第六节 质量回访保修措施 151 第七节 工程质量管理奖罚制度 152 第一条 定期检查制度 152 第二条 检查评比制度 152 第三条 风险抵押制度 153 第四条 严肃管理制度 153 第八节 质量体系保证措施 153 第一条 质量教育 153 第二条 施工过程控制 154 第三条 工序自检、互检 156 第四条 隐蔽工程检查和签证 156 第五条 纠正和预防措施流程 157 第六条 日常工程质量检查 157 第九节 质量保证与控制方案 157 第一条 确保工程质量的组织措施 160 第二条 建立健全质量保证体系 160 第三条 提高全员质量意识 161 第四条 狠抓工序质量,确保整体质量 161 第五条 选派具有丰富施工经验的队伍 162 第六条 加强质量检验、监控及验收 162 第七条 开展标准化作业 162 第八条 确保施工质量的技术措施 163 第九条 建立健全质量保证奖励机制 164 第十条 组织保障措施 165 第十一条 思想保障措施 165 第十二条 健全系统的质量管理制度 167 第十三条 建立质量情报信息网络 167 第十四条 建立技术管理机构,健全技术保证体系 168 第十五条 施工秩序管理 172 第十六条 强化质量意识,健全规章制度 173 第十七条 技术保障措施 196 第十八条 各种管道、线路等非主体结构质量保护措施 204 第六章 施工现场安全文明施工措施 206 第一节 安全施工 206 第一条 实现安全目标的技术措施 210 第二条 安全专项措施 218 第三条 落实方法与措施 223 第四条 重大危害因素、环境因素及其处理措施 225 第二节 现场文明施工措施 233 第一条 围挡 233 第二条 进出口 234 第三条 材料堆码 234 第四条 安全标志 234 第七章 主要施工机具及劳动力配备计划 250 第一节 劳动力计划见附表 251 第二节 机械设备保证措施 255 第八章 施工组织机构设置 260 第一节 主要管理人员及工程技术人员配备计划 260 第九章 新技术、新工艺、新材料应用及所达到效果 268 第十章 有必要说明的其他内容 271 第一节 施工节能降耗主要措施 271 第二节 工地治安保卫及消防措施 274 综合说明 项目概况 XX规划路道路排水工程,道路长度418.054m,建设长度384.054m,规划红线30m。主要工程内容道路、排水施工等。 编制依据 我公司经过对本工程的招标文件及设计资料进行仔细阅读和分析,通过对施工现场实地勘察和调查,基本了解了本工程的特点。因此我们针对本工程工程特点、重难点,主要依据招标文件及补充文件、招标图纸等,在充分研究国内技术水平、管理水平和机械配套能力基础上,借鉴我公司在类似工程中取得的经验和科技成果,围绕着创信誉、保安全、保工期、保质量、守合同为原则进行编制。编制本文件的主要依据包括:XX规划路道路排水工程施工招标文件及招标文件补充文件。现行设计规范、施工规范、验收标准及有关文件。我公司对施工现场实地勘察和调查所获得的资料。本企业技术能力、设备状况、管理水平及施工经验。相关国家、部委颁发的其它规范和标准以及沧州市的地方性法律、法规。我公司具备配套的机械设备,先进的、科学的、有效的施工能力和施工管理技术力量及经济实力,以及历年来类似工程积累的丰富施工经验。 编制原则 经过对招标文件及补充文件、设计资料、图纸进行仔细阅读和分析,并在现场初步调查的基础上,保证工程质量符合设计要求。以创信誉、保安全、保工期、保质量、守合同为指导思想,依据相关设计施工规范,充分发挥我公司现有的施工管理、技术水平和机械设备的配套能力,遵循下列原则编制而成。在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。施工总体布置体现统筹规划、合理布局、节约用地、减少干扰和避免环境污染的原则。施工环境保护工作,贯彻“全面规划,合理布局,预防为主,综合治理,强化管理”的方针。严格按招标文件中的工期、质量、安全目标等要求编制施工组织设计,使建设单位各项要求均得到有效保障。在编制施工组织设计时,认真阅读核对所获得的设计文件资料,理解设计意图,掌握现场情况,严格按设计资料和设计原则编制施工组织设计,满足设计标准和要求。在编制施工组织设计时,严格按施工技术规范要求优化施工方案,认真执行工程质量检验及验收标准。在编制施工组织设计时,根据工程特点, 从实际出发,科学组织,均衡施工,达到快速、有序、优质、高效。遵循“安全第一、预防为主”的原则,从制度、管理、方案、资源等方面制定切实可行的措施,确保安全施工,服从建设单位及监理工程师的监督、监理,严肃安全纪律,严格按规章程序办事。在编写施工组织设计文件时,尽量应用新技术、新工艺,充分发挥科技在施工生产中的先导、保障作用。专业化队伍施工和综合管理相结合,在组织施工时,以专业队伍为基本型式,配备充足的施工机构设备,同时采取综合管理手段合理调配施工资源,以达到整体优化的目的。坚持标准化作业,确保ISO质量标准体系在本项目自始至终得到有效运行。 临时工程 布置原则:根据公司关于标准化工地相关管理办法,地形及结构物的分布,施工场地以满足工程需要、节约使用土地、少占好地和方便进出为原则,临时用地与周围环境相结合。控制水土流失及对环境的影响。 项目管理原则 尊重设计 一、与设计部门加强工作联系,充分了解设计图纸内容、领会设计意图以及对工程施工的具体要求。 二、严格按照图纸施工,如发现图纸出现的轴线、标高、几何尺寸以及对设计要求不明确等问题,及时请示业主代表,经同意向设计部门提出,待设计部门明确确认后方可施工。 三、做好设计变更的相关资料。 服从监理 一、严格按照建设单位、监理工程师批准的“施工组织设计”组织施工。分部和分项工程质量在班组“自检”,项目部“专检”的基础上,接受监理工程师的检查验收,并按监理工程师的要求及时认真的整改,决不留隐患。 二、分部分项以及工程质量检验,严格执行“上道工序不合格,下道工序不准施工”的准则,使监理工程师能顺利的开展工作。经常与监理工程师沟通,维护监理工程师的权威性。 三、进入施工现场的成品、半成品和和建筑材料以及按照设备均主动向监理工程师提交出场合格证、产品试验证明。使所有材料和设备始终处于受控状态。四、教育全体管理人员和职工,尊重监理工程师的工作,服从监理工程师的检查和监督。 服务业主 一、如本公司中标,公司经开部和项目经理及时与业主联系,办理签订建设工程施工合同及相关手续。同时,三天以内项目部主要管理人员的有关施工班组、机械设备全部准备就绪,并进入施工现场,形成施工生产能力。 二、尊重业主,增进与业主友好合作,为业主提供满意服务。施工期间,按单位工程形象进度征求业主和施工监理人员对工程建设中的意见。 三、工程施工过程中,积极落实业主代表交办的其它任务,直至业主满意为止。 四、交竣工时,项目部组织责任心强,技术水平高的职工组成维修班。在现场办公,专门解决和维修交工中出现的各种质量问题。 五、交工后做好工程回访保修,定期不定期的征求业主的意见,为业主提供满意服务。 加强项目管理 一、每天定时召开现场协调会,解决和处理工程中出现的工种配合、工序衔接、材料供应以及质量、进度、安全生产、文明施工的各种问题。 二、每周定时召开现场办公会,由项目经理向业主和监理部门报告本周内施工 情况,并与业主共同研究解决施工中的各种矛盾。 协调施工相关单位与部门 一、工程开工前,项目经理主动与建设单位主管部门联系,及时办妥有关手续,创造良好的施工环境和氛围。 二、规范自觉的遵守各种法规、规定、积极配合上级部门和主管部门的抽查监督。 三、进驻施工现场后,与周边单位加强协调,处理好关系,并安排专人协调和妥善解决各类问题。 工程目标 质量目标 符合相关专业验评合格标准。 工期目标 计划总工期60日历天,开竣工时间以开工令为准。 安全目标 严格执行各项安全生产制度和操作规程,消除施工中的安全隐患,确保无死亡及重伤事故,严防坠落、火灾、水灾、起吊中掉物和交通事故等各类事故 发生,工地安全和文明施工双达标。安全生产严格遵守国家、部委和沧州市及施工现场所在区域颁布有关安全生产及文明施工的规定。对本工程的安全目标制定如下: 杜绝职工因工重伤以上的伤亡事故; 无管线、机械设备、压力容器造成的重大事故; 无重大交通事故; 无触电、物体打击、坠落、高空掉物砸伤等事故。 通过沧州市施工现场安全生产保证体系认证。 环保及文明施工目标 施工前取得有关环保许可,施工中对振动、噪声、废水、废气、施工垃圾进行严格控制,并采取规范的处理措施,做到各项环保指标满足国家和沧州市及工程所在区域地方性有关法规的要求。 工地文明施工达标。杜绝干扰重大管线运营及破坏周边建筑物事故。施工产生的噪音控制在规范要求的限值内。对废渣及废水、弃土、扬尘等实行有效控制,不对环境造成污染。 管理目标 尊重设计、服从监理,运用“施工项目综合管理网络系统”进行网络管理,在工程进度、质量、安全、环保等目标得到保证的前提下,加强工程施工各项管理工作,展现一流的现代施工企业管理水平和风采。 交通、水、电情况 施工现场位于沧州市内,周围基础设施比较完善,交通方便水电资源丰富。 通讯条件 所在地附近有中国移动基站,信号覆盖较好,施工人员可使用移动通信,通信联系非常方便。网络与当地服务商签订协议,接入光纤网络。 医疗条件 本次施工区域目前无典型的地方流行病,卫生防疫情况良好。施工场地处于沧州市内,对于医疗方面应积极和当地医疗部门联系以达到更好的医疗措施。 施工部署及平面布置 工程开工前,积极与各相关单位联系,将工程的施工方案、时间及进度、安全保证、文明施工措施与其沟通、协调、研究,取得他们的理解、支持。针对工程的特点,成立协调小组,统一协调,合理安排施工,使施工按正常情况运转,保证工程正常完工。制定科学的施工方案和严密安全的质量保证体系及措施,严格各项工艺标准,做到万无一失。制定施工控制标准,采取预先加固、跟踪保护、长期观测等方法,使各类环境物处于安全状态和可知可控状态。建立技术全面、经验丰富、管理有力的项目班子,组建专家顾问小组,建立完善的工程、环境监控体系,随时对工程环境的任何变化能清楚掌握,正确应付,措施及时。根据招标文件的有关要求,结合我单位多年市政工程施工所积累的管理经验,按照系统工程理论进行总体规划。工期以Project项目管理软件进行计划控制;质量以IS09001质量保证体系实行全过程控制;安全以“预防为主,常抓不懈”,保证道路交通安全和施工安全。施工技术以解决难点工序施工为主要内容,实行技术骨干定岗负责,专家动态指导,组织有效攻关。实现“一流的施工队伍,一流的工程质量,一流的服务信誉”的战略目标。 施工部署 现场管理体系 根据本工程特性和实际情况,一旦工程中标后,立即组建本工程项目部,项目部设项目经理、项目副经理、安全项目经理、施工管理负责人,技术负责人,下设各职能部门,公司与项目经理签订项目承包协议书,明确项目经理责、权、利,项目经理负责整个工程施工的各项事务,全面履行合同,对工程施工进行组织、指挥管理。确保工程质量、安全、工期和文明施工总体目标的实现。该工程采用项目法施工,有关生产、技术、质量、经济、安全等各项工作实行项目经理负责制,我方将严格按本公司ISO质量体系文件,明确管理职责,运行动态管理,在施工组织安排上准备采取以下相应措施。 一、为保证工期,编制施工总进度计划及分阶段施工作业计划,控制各分部分项工程的施工进度,并根据施工需要加班加点,项目经理部须按此项方案认真组织劳动力,按计划完成下达工程量的考核指标。 二、加强计划管理,做好月、周和日作业计划,建立可靠的材料、后勤保证体系,随要随送,保证供应。 三、建立每周举行一次工程例会制度,由业主、监理、施工单位参加,协调工程进度及控制工程质量等问题。 四、施工中必须做到先有方案后施工,对各分部分项工程的施工方案进行“优化”,在保证质量、安全的前提下,千方百计地采取加快施工进度的办法和措施。 五、认真做好方方面面的对外协调工作,取得交通、市容、环保、用水、用电等各个单位的支持和配合,以确保工程顺利进行。 六、各工种应相互配合搭接,交叉施工,且要紧密配合,协同工作,为其他工作创造施工条件。 施工管理协调 一、与业主的工作协调: 尊重业主对工程的统一指挥,服从配合业主与各管线单位的协调。在施工过程中,与业主经常保持联络,加强沟通,主动、及时向业主汇报工程的进展情况,反映工程存在的问题,以便业主尽早解决。 二、与设计的工作协调: 积极主动与设计联系,并取得业主的配合,进一步了解设计意图和要求,根据设计的要求,确定我方的实施性方案,以取得设计的支持。认真熟悉施工图,如施工图上有疑问应及时与设计联系、解决,完善设计内容。施工过程中,若遇到地质变化与施工图不符,及时与设计联系,并提出我方的解决处 理办法,供设计参考,最终按设计要求实施。 三、与监理工程师协调: 尊重监理,积极配合现场监理的工作,在施工过程中严格按照监理工程师 批准的施工实施方案进行施工。在施工过程中,接受监理工程师的验收和检 查,对监理工程师提出的质量问题,应及时地整改,直到监理工程师满意,在 现场质量管理工作中,维护好监理工程师的权威性。未经监理检查验收认可 的情况下,不得进入下一道工序施工。配合监理工程师的事后监督,即监理工 程师认可后,仍有权力对正在实施或覆盖的工序提出检验要求. 四、与综合管线单位的工作协调: 在业主牵头下,积极主动与各专业管线单位进行联系,在施工过程中做到相互配合、相互理解。根据工程总体施工进度计划,腾出时间,提前通知综配单位做好进场准备,合理安排综合配管线的施工时间。及时处理施工中双 方碰到的问题,本着友好协商的原则,落实解决办法,使双方满意,促使工程顺利进展。 施工总体方案设想 施工准备 一、技术工作准备: 组织本工程拟定的项目技术、施工管理人员,详细熟悉图纸,认真阅读标书内容和业主对本工程要求的一切规定,会审施工图纸,真正了解设计的意图,根据施工现场的施工条件,定出最佳实施性施工方案,使我方的施工组织工作获得业主和监理的满意。根据建设单位的要求和提供的情况,绘制详细的施工平面布置图和施工总体进度安排表。根据施工预算提出劳动力、机具、材料计划,做好组织采购落实工作,保证施工需要。做好职工上岗前各种质量、安全、文明施工意识的教育工作,明确施工目标。办理好施工许可证,做好开工前质监、监理技术监督的交底工作。 二、现场准备: 根据建设单位提供的电源、水源、使用场地,架设好水电线路和搭设好各种生产、生活用临时设施。根据建设单位提供控制桩和水准点,认真组织测量放线,做好临时水准点的引测工作,并做好保护,确保工程施工的正确性。清除现场障碍,搞好场地平整,做好施工便道工作,以便材料运输车辆正常通 行。做好施工围护工作,设置相应的文明施工牌和工程、企业概况牌,做好文明施工和环境卫生工作。做好施工沿线的临时排水系统。组织机械和材料的进场工作,做好开工前原材料的测试、复试工作。 施工步骤 根据本工程的施工图纸及工程特性和工期要求,为了保证该工程在计划工期内顺利完成,经过分析讨论,我们拟定总体安排6个施工分部进场施工,总体施工任务安排如下: 一、路基处理施工分部:负责施工本标段范围内所有道路路床、沟渠处理、管道开挖回填工程。 二、排水安装施工分部:负责施工本标段范围内所有雨水污水排水管道工程。 三、排水土建施工分部:负责施工本标段范围内所有雨水污水检查井的施工工程。 四、路面基层分部:负责施工本标段范围内路面基层石灰土、水稳碎石、 级配砖石工程 五、沥青路面分部:负责施工本标段范围内路面沥青混凝土铺设施工过程。 六、人行道面层铺设施工分部:负责施工本标段范围内人行道路以及路缘石的铺设工程。 以上6个分部在项目经理部的统一安排、指挥下,按突出重点兼顾次要的原则,配备足够的劳动力和施工机具,组织流水交叉作业,多开工作面,以确保本工程能按期保质完成,向业主提交一个满意的工程。 工程总体目标 质量目标 本工程的质量目标是:符合相关专业验评合格标准。 安全生产目标 严格执行各项安全生产制度和操作规程,消除施工中的安全隐患,确保无死亡及重伤事故,严防坠落、火灾、水灾、起吊中掉物和交通事故等各类事故发生,工地安全和文明施工双达标。安全生产严格遵守国家、部委和沧州市及施工现场所在区域颁布有关安全生产及文明施工的规定。对本工程的安全目标制定如下: 杜绝职工因工重伤以上的伤亡事故; 无管线、机械设备、压力容器造成的重大事故; 无重大交通事故; 无触电、物体打击、坠落、高空掉物砸伤等事故。 通过沧州市施工现场安全生产保证体系认证。 工期目标 计划总工期60日历天,开竣工时间以开工令为准。 文明施工目标 文明施工目标:力争获得沧州市“市级文明工地”。 施工总体指导思想和原则 保质量、保工期、保安全、保畅通、抓重点、促平衡、空间占满、时间用足,科学安排交通导行,精心组织施工。确保业主招标文件总体和阶段性的工期和质量要求,以此为中心,进行施工计划安排;确保工程质量;确保行人与车辆的安全;确保施工现场现状管线的安全与正常运行;确保现况交通畅通;施工区按规范要求围挡封闭施工,保护环境,创造绿色工地;所有施工一次成优,严禁返工。 总平面布置说明 由于施工场地有限,临时生产、生活设施均在施工红线范围内进行布置,生活和办公设施以搭建临时房为主。根据现场实际情况,在合适位置布置项 目经理部(甲方代表、监理、设计办公室、中心试验室)和生活用房及其它一些附属设施。在工地附近选择合适空地作为料场、机械停放区。保证施工现场的“三通一平”,符合国家、沧州市地方及工程所在区域的法规。 施工场地的布置原则 遵循《沧州市安全文明施工管理规定》和《建筑施工环境与卫生标准》, 在保证工期的前提下,结合场地周围环境,以方便施工,节省投资,最大程度 减少占地和对交通干扰为原则,分区布置。施工总平面布置应满足以下要求: 在保证工期的前提下,尽量结合场地周围环境,以方便施工,节省投资,最大程度减少占地和对交通干扰为原则,分区布置。根据现场施工总体安排及交通运营的需要,充分利用规划用地界,施工临时用地以满足施工生产和现场管理为主,少干扰既有道路交通。根据施工的进度安排,施工场地需要进行分阶段、分期动态布置,做到既满足施工的需要,又减少场地的设备的移动。减 少现场施工用地,工人住宿、生活设施尽量异地安排。施工设施布置在满足施工生产规模的要求下,做到紧凑美观、安全防火。充分利用既有道路交通,减少施工临时便道工程。严格遵守业主及沧州市有关部门的规定,现场卫生设施和消防设施齐全。满足文明施工要求、安全生产要求、健康卫生要求。既要满足施工,方便施工管理,又要确保施工质量、安全、进度和环保要求,不能顾此失彼。应在允许的施工用地范围内布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地规划,将施工道口交通及周围环境影响程度降至最小、将现有场地的作用发挥到最大。处理好交通路线与临时道路的关系,保证该地区交通运行通畅,避免拥挤和塞车现象发生。施工布置需整洁、有序,同时做好施工废水净化、排放措施、防尘、防噪措施,布置绿化带、创建文明施工工地。场地布置还应遵循“三防”原则,消除不安定因素,防火、防水、防盗设施齐全且布置合理。 施工临时道路 工程施工前期(道路工程施工前)充分利用现有路作为施工便道,如果需要,在现场内修建供场内倒运的临时便道。施工围挡内场地进行硬化。为方便非机动车的通行,必要时施工场地按业主要求实施围挡。 生产及生活用地 项目经理部、办公及生活用房,均设在业主提供的施工场地内,采用标准 活动板房。生活用房中的食堂、洗浴室、厕所以及生产用房均统一布局,房屋布置美观、大方、整齐,符合文明施工标准。场地进行硬化处理,并在生活区附近设一个全封闭垃圾存放区,生活垃圾、建筑垃圾集中存放并定期清理,废弃渣石用专用运输车及时弃运至指定地点。 施工现场平面布置和临时设施布置 项目部地点 项目部选址由项目经理负责在进场前组织相关人员按照安全和管理的要求进行调查,确定选址方案后,报业主备案。选址要求如下: 一、安全要求避开取土、弃土场地。避开高压线路及高大树木,与通信线路保持一定距离。项目办公生活区采用封闭式管理,应设置独立院落,并应有围墙和大门。出入口应设置专职保卫人员,制订专门的管理制度。办公用房、生活用房及机具停放场地应适当分开,场地及主要道路应硬化处理并适当绿化;消防、安全设施必须齐全到位。租赁地方房屋当项目部的,租赁的房屋必须符合安全要求,房屋面积必须达到办公要求。项目部要完善消防措施,配备必要的消防器材,每个功能区都必须配备足够数量的灭火器。 二、管理要求靠近现场,方便管理,不受施工干扰。交通便利,尽量靠近公路,缩短引入线。通信畅通,邮路便捷,满足建设单位办公自动化要求。 项目部硬件设施标准 项目部建设规范用房及场地建设,项目部驻地除了要有便利的交通条件、通电、通水、通电话外,还应实现宽带接入,网速满足网上办公、计量要求。办公、生活用房应坚固、实用、美观、隔热通风,符合招投标文件及施工管理需要。办公用房面积和办公家具应尽可能满足办公规范化的要求。 一、项目部办公区、生活区及车辆、机具停放区等应设置科学合理,区内场地及主要道路应做硬化处理,排水设施完善,庭院适当绿化,环境优美整洁。项目部公共场所应设置
市政道路排水工程施工组织设计投标方案(283页)(2024年修订版).docx
下载提示

如果下载遇到任何问题,请联系客服专员!

微信公众号
微信客服
