博物馆消防系统升级改造投标方案
目录
第一章
施工组织设计
14
第一节
总体概述
14
第一条
施工组织总体设想
14
第二节
方案针对性和施工段划分
16
第一条
技术方案编制原则
16
第二条
技术方案编制依据
19
第三条
对工程整体认识
20
第三节
施工现场平面布置原则及依据
21
第一条
本工程施工现场平面布置原则如下
22
第二条
其它原则
23
第三条
现场平面布置说明
25
第四条
临时用水计划
30
第五条
临时用电计划
34
第六条
施工现场及临时道路布置措施
47
第二章
施工进度计划和各阶段进度的保证措施
49
第一节
项目进度目标及承诺
49
第一条
总体进度计划
50
第二条
影响本工程进度计划的不利因素分析
50
第三条
进度计划编制原则、原理与保证措施
53
第四条
施工进度计划保障措施
62
第五条
进度计划的检查与调整
84
第六条
工程落后赶工与突发事件处理措施
86
第三章
各分部分项工程的施工方案和质量保证措施
88
第一节
装饰工程施工方案
88
第一条
拆除工程施工方案及技术措施
88
第二条
拆除原则
89
第三条
主要机具
89
第四条
作业条件
89
第五条
砖砌体拆除
90
第六条
门窗拆除
92
第七条
噪声的控制
93
第八条
粉尘的控制
94
第九条
垃圾装袋整理
94
第十条
砌筑工程施工方案及技术措施
95
第十一条
抹灰工程技术措施和施工方案
99
第十二条
刷喷涂料工程施工方案及技术措施
101
第十三条
门窗安装技术措施和施工方案
104
第十四条
电气工程施工方案和技术措施
110
第十五条
施工准备
110
第十六条
操作工艺
111
第十七条
质量标准
113
第十八条
成品保护
114
第十九条
应注意的质量问题
115
第二十条
质量记录
116
第二节
电气配管安装工程施工方案和技术措施
127
第一条
施工淮备
127
第二条
操作工艺
129
第三条
质量标准
131
第四条
成品保护
132
第五条
应注意的质量问题
133
第六条
质量记录
134
第三节
电气配线安装工程施工方案和技术措施
134
第一条
施工准备
134
第二条
操作工艺
135
第三条
质量标准
143
第四条
成品保护
144
第五条
应注意的质量问题
144
第六条
质量记录
145
第四节
电缆桥架安装工程施工方案和技术措施
146
第五节
消防工程施工方案和技术措施
152
第一条
消防水系统施工方法及措施
152
第二条
消防供水设施的安装施工
152
第三条
消防水箱安装和消防水池施工
155
第四条
消防水泵接合器安装
155
第六节
自动喷水灭火系统安装
156
第一条
施工准备
156
第二条
管安装
157
第三条
管道支、吊架的安装
158
第四条
报警阀的安装
159
第五条
立管的安装
159
第六条
分层干管及支管的安装
159
第七条
喷头支管安装
160
第八条
管道试压
161
第九条
管道冲洗
163
第十条
报警阀配件及其他组件安装
163
第十一条
喷头的安装
165
第十二条
系统调试
165
第七节
消火栓系统安装
168
第一条
工艺流程
168
第二条
干管安装
168
第三条
支管的安装
168
第四条
箱体安装
169
第五条
消火栓安装
170
第六条
管道的试压和冲洗
170
第七条
系统调试
172
第八条
系统验收
173
第八节
通风空调工程施工方法及技术措施
176
第一条
通风空调设备安装
176
第二条
风管及其部件的制作安装
180
第三条
火灾自动报警系统施工
185
第四条
电气部分安装
189
第五条
盘柜的安装
194
第六条
盘柜安装的允许偏差
195
第七条
盘柜上的电器安装
196
第九节
气体灭火系统安装施工方案
202
第一条
施工前系统组件的检查
202
第二条
灭火剂储存装置的安装
204
第三条
集流管的安装
204
第四条
选择阀及信号反馈装置的安装
205
第五条
阀驱动装置的安装
206
第六条
灭火剂输送管道的施工
207
第七条
喷嘴的安装
209
第八条
管道连接件的安装
210
第九条
阀门、管道及支、吊架的安装
210
第十条
系统调试
212
第十一条
系统验收
215
第十二条
防护区或保护对象与储存装置间的验收
216
第十三条
气体消防设备的验收
217
第十四条
系统功能验收
218
第十节
高压细水雾消防工程施工工艺及技术措施
220
第一条
安装施工程序
220
第二条
施工措施及质量要点
221
第三条
高压分区控制阀组及阀箱的安装
224
第四条
管道及管道附件的安装
225
第五条
系统调试
228
第六条
消防喷淋系统施工工艺及技术措施
232
第七条
火灾自动报警系统安装工程施工方案及技术措施
247
第八条
系统调试技术措施
269
第十一节
现场测试方法、手段及应达到的技术
279
第一条
管材,管件应进行现场外观检查
280
第二条
碳素钢管螺纹连接
280
第三条
碳素钢管的法兰连接
281
第四条
非镀锌碳素钢管的焊接
281
第五条
管道支吊架、安装检测
282
第六条
管道坡度检查
283
第七条
阀门安装
283
第八条
管道金属支架油漆
283
第九条
管道安装允许偏差
284
第十条
箱式消防栓安装
285
第十一条
喷头的现场检测
285
第十二条
喷头的安装检查
286
第十三条
报警阀、水力警铃、压力开关、水流指示器等安装
289
第十四条
水泵接合器安装检测
292
第十五条
消防水泵及稳压设备安装测试
293
第十六条
水压试验及管道冲洗
295
第十七条
系统调试
296
第十二节
消防电系统测试方法
298
第一条
配管及管内穿线的检查和测试
298
第二条
火灾报警控制器、消防控制设备及系统接地工程
302
第三条
火灾报警及联动系统的功能测试试验
304
第四条
水泵、风机、电动机
305
第十三节
防排烟系统的测试方法
306
第一条
设备、材料的开箱检查和安装前检测
306
第二条
施工过程中的检查和检测
308
第三条
防排烟系统调试
315
第四条
管道支吊架、安装检测
318
第五条
阀门安装
318
第六条
管道金属支架油漆
319
第七条
喷头的安装检查
319
第八条
系统调试
320
第十四节
工程质量保证措施
320
第一条
质量管理体系
320
第二条
质量保证措施
321
第三条
质量控制管理措施
328
第四条
工程质量管理制度
332
第五条
质量检查计划
336
第六条
质量创优计划
338
第四章
安全文明施工和环境保护措施
346
第一节
安全施工管理体系
347
第一条
安全施工管理机构
347
第二条
安全施工措施
354
第三条
现场防火、防触电、防污染等保证措施
366
第四条
文明施工目标
379
第五条
文明施工及环境保护体系
385
第二节
文明施工及环境保护规划
388
第一条
平面管理
388
第二条
CI策略
388
第三条
治安管理
390
第四条
文明生活区的管理
392
第五条
临建设施规划
395
第六条
场容场貌
397
第三节
文明施工保证措施
399
第一条
文明施工责任区制度
399
第二条
工完场清制度
399
第三条
文明生活区管理制度
401
第四条
文明施工检查
401
第四节
文明施工和环境管理措施
402
第一条
防止对大气污染
402
第二条
防止对水污染
402
第三条
防止施工噪音污染
403
第四条
废弃物管理
404
第五条
材料设备的管理
404
第六条
施工现场节能节水
405
第七条
环保型材料设备的选择
405
第五节
针对特殊环境的保护措施
406
第一条
施工材料环保的控制措施
406
第二条
降低烟雾污染的控制措施
407
第三条
降低现场噪音的控制措施
407
第四条
施工污水排放的控制措施
408
第五条
施工夜间照明的控制措施
409
第六条
能源使用环保的控制措施
410
第七条
防止施工扰民和民扰措施
411
第八条
扬尘污染控制措施
411
第六节
消防保证措施
413
第一条
组织保证
413
第二条
消防保证措施
414
第三条
防火措施
416
第七节
环境保护措施
419
第一条
建立保护责任保证体系
419
第二条
防治大气污染的规定
420
第三条
防止施工噪音及灯光污染措施
421
第四条
大气污染防治措施
424
第五条
水污染防治措施
426
第八节
施工扬尘专项方案措施
427
第一条
防止扬尘措施
427
第二条
项目管理人员环境保护工作责任
428
第三条
施工准备阶段
432
第四条
施工阶段
433
第九节
项目管理班子的人员岗位职责、分工
434
第一条
项目管理体系
435
第二条
工程项目管理机构及职责
435
第三条
主要负责人及岗位职责
437
第五章
劳动力、材料投入及机械设备投入计划
451
第一节
人员配置及劳动力计划
451
第一条
劳动力配置及保障措施
451
第二条
对技工素质的控制措施
452
第三条
人员调配计划
453
第四条
劳动力安排保证措施
455
第二节
材料投入计划
457
第一条
材料准备计划
457
第二条
材料的封样及材料供应计划
458
第三条
主要材料环保技术标准及进场检验
459
第四条
主要材料及构件的计划管理
461
第五条
材料的现场管理措施
466
第六条
机械设备投入计划
475
第七条
消防及喷淋管道的试压控制
481
第八条
消火栓、喷淋系统设备安装的控制
482
第九条
火灾报警及联动系统的调试
483
第六章
成品保护和工程保修工作的管理措施和承诺
486
第一节
成品保护及承诺
486
第一条
成品保护承诺
486
第二条
成品保护管理
486
第三条
建立成品保护工作的组织
487
第四条
成品保护责任及管理措施
487
第五条
成品保护的原则
488
第六条
成品保护管理制度
489
第二节
工程保修的管理措施
490
第一条
工程保修
490
第二条
提供操作和维修保养手册
492
第三条
提供培训
494
第四条
售后服务承诺
495
第五条
拟投入的主要施工机械设备表
496
第六条
劳动力计划表
501
第七条
施工总平面图
504
第八条
临时用地表
504
第三节
相关技术方案
505
第一条
风险
506
第二条
风险管理组织机构与风险管理
506
第三条
抵抗风险措施
511
第四条
施工现场伤亡事故预防方案及处理预案
515
第五条
机械事故预防方案及处理预案
518
第六条
项目风险预测与防范、事故应急预案
521
第七条
防止高空坠落的紧急预案
524
第八条
触电急救预案
528
第四节
技术偏离表
530
施工组织设计

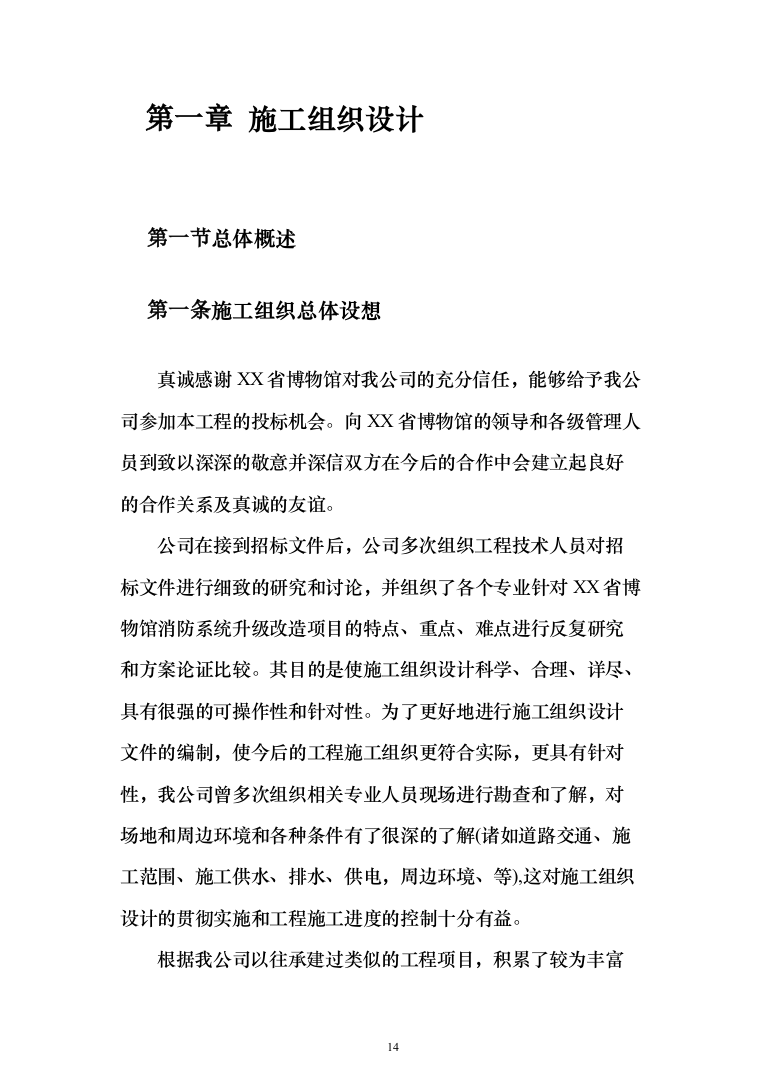

总体概述
施工组织总体设想
真诚感谢XX省博物馆对我公司的充分信任,能够给予我公司参加本工程的投标机会。向XX省博物馆的领导和各级管理人员到致以深深的敬意并深信双方在今后的合作中会建立起良好的合作关系及真诚的友谊。
公司在接到招标文件后,公司多次组织工程技术人员对招标文件进行细致的研究和讨论,并组织了各个专业针对XX省博物馆消防系统升级改造项目的特点、重点、难点进行反复研究和方案论证比较。其目的是使施工组织设计科学、合理、详尽、具有很强的可操作性和针对性。为了更好地进行施工组织设计文件的编制,使今后的工程施工组织更符合实际,更具有针对性,我公司曾多次组织相关专业人员现场进行勘查和了解,对场地和周边环境和各种条件有了很深的了解(诸如道路交通、施工范围、施工供水、排水、供电,周边环境、等),这对施工组织设计的贯彻实施和工程施工进度的控制十分有益。
根据我公司以往承建过类似的工程项目,积累了较为丰富的施工经验,积累了一套成熟先进的施工技术和管理经验,为本工程的圆满完成奠定了基础,我们将结合本工程的特点,针对重点和难点制定专项施工方案和保证措施。若我方荣幸的中标施工,我方也会保证遵守甲方单位的各项管理制度,保证,为本工程的优质快速完成发挥最大的能力。针对本工程的特点,我公司为本工程所选派的项目经理部的技术管理人员已经全部拟定,其中项目经理和主要的管理人员,承担过多项类似工程,并具有丰富的实际施工经验。该项目经理部的管理人员综合素质高、业务能力强、具有类似工程和类似工程关键技术的实践经验和技术管理水平。
在本工程上,我公司会积极、主动、高效为业主服务,秉承“急业主所急,想业主所想”的指导思想,努力拓展并延伸为业主、设计和监理等有关各方的服务范围和内涵,处理好与业主、监理以及相关政府部门的关系,与业主及监理密切配合,诚心诚意接受业主工程师、监理工程师和设计师在施工全过程中的指导、监督和热忱帮助,使工程各方形成一个团结、协作、高效、和谐和健康的有机整体。形成合力共同促进项目综合目标的实现。
我公司将依靠公司的综合实力。籍已承建工程之高贵品质、合理而富有竞争力之报价,本着“诚信为本,求真务实”之宗旨,争取承揽此项工程。我公司将严格按照质量管理和质量保证体系进行管理,贯彻我公司的质量方针:“用我们的承诺和智慧雕塑时代的艺术品”。
方案针对性和施工段划分
技术方案编制原则
本施工组织设计的编制人员由公司有关部门、项目领导成员和各专业技术人员组成,这些人员都将参与本项目的施工管理。
本施工组织设计根据建设方招标文件的要求,尽量选用科学合理的施工方法;尽力用简明的语言阐述项目经理部在本工程施工过程中的实际工作流程,并对各分项的施工工艺、进度和质量保证措施做了详细说明;为本工程的施工制定出基本框架。
本技术标不尽详细之处,将在中标后根据招标人方的要求做进一步的细化与完善。
在编制本消防工程施工组织设计时我公司根据本项目施工的特点和以往积累的经验,遵循以下原则。
1、认真贯彻执行国家的方针、政策
在编制消防工程施工组织设计时应充分考虑国家有关的方针政策,严格审批制度;严格按基本建设程序办事;严格执行消防工程施工程序,严格执行国家制定的规范、规程。
2、严格遵守施工合同
根据招标人使用要求和施工合同的规定,严格履行合同,合理安排分期分段进行消防工程施工,使其早日发挥投资的经济效益,减少可能因消防工程施工对招标人正常工作的影响。
3、合理安排施工程序和顺序
建筑工程产品特点之一是产品的固定性。因而各专业施工在同一场地上进行,没有前一阶段的工作,后一阶段就很难进行,即使它们之间交叉搭接进行,也必须遵守一定的程序和顺序。施工程序和顺序反映消防工程施工的客观规律要求,交叉搭接则体现争取时间的主观努力。在组织施工时,必须合理地安排消防工程施工程序和顺序,避免不必要的重复、返工,成品半成品破坏等现象,加快施工速度,缩短工期。
4、尽量采用国内外先进施工技术,科学合理地确定施工方案在工程施工中,采用先进的施工技术是提高劳动生产率、提高工程质量、加快施工进度、降低工程成本的重要途径。
在选择施工方案时,要积极采用新材料、新设备、新工艺、新技术,在采用“四新”的同时应注意结合本工程的特点,满足消防工程设计效果,符合施工验收规范、操作规程要求,遵守有关防火、环卫及施工安全要求,同时应符合现场实际情况,使技术的先进性、适用性、经济性结合在一起。
5、采用流水施工和网络计划技术安排进度计划
在编制施工进度计划时,应从工程实际出发,采取流水施工方法组织均衡施工,减少各项资源的浪费,保证施工连接、均衡有节奏地进行,合理地使用人力、物力、财力。在编制建筑消防工程工程施工进度计划时可选用横道图或利用网络技术,合理安排工序搭接和必要的技术间隙,做好人力、物力的综合平衡。
6、合理安排布置施工场地
尽量利用原有或就近已有设施,以减少各种临时设施;合理安排现场加工场地,应注意尽量减少噪声及尘土对外的影响;电气焊加工现场以及卫生间防水施工现场应注意消防要求;合理安排材料堆放场地,消防工程材料大部分为贵重物品,应严防丢失、碰撞,防火应作为重点考虑项目。
7、发挥社会化大生产的作用,提高消防工程工业化程度
消防工程工程中,部分材料、项目可适当选择工厂化生产或集中加工成半成品后运往现场,如木门制作、卫生间隔断板等可采取专业厂家根据设计图制成半成品,施工现场进行安装,以提高装配化工业化程度。
8、充分利用机械设备、手持电动工具
现代消防工程施工,采用先进消防工程施工机具、手持电动工具,是加快施工速度、提高施工质量的重要途径,在选择施工机具时,除正确选用先进的机具外,尚应注意选择与之配套的辅件,根据不同的施工辅件可达到省工、省料、高质量的目标。
9、注意降低工程成本,提高经济效益
消防工程的目的是达到舒适美观的效果,要求选材讲究、做工精细。在施工中应注意合理选材、合理用材,提高其利用率,这样即减低了成本,也防止浪费。
技术方案编制依据
(1)编制依据
1.《建筑设计防火规范》GBJ16-87(修订)
2.《自动喷水灭火系统设计规范》GBJ84-85
3.《自动喷水灭火系统施工及验收规范》GB50261-98。
4.《火灾自动报警系统设计规范》GB50116-98
5.《火灾自动报警系统施工及验收规范》GB50166-92。
6.《气体灭火系统施工及验收规范》GB50263-97。
7.《建筑灭火器配置设计规范》GBJ140-90。
8.《通风空调工程施工及验收规范》GB50243-97。
9.《机械设备安装工程施工及验收通用规范》GB-50231-98。
10.《采暖通风与空气调节设备噪声功率级的测定工程法》GB9068-88。
11.《电气装置安装工程低压电器施工及验收规范》GB50254-96。
12.《工业设备及管道绝热工程施工及验收规范》GBJ126-89。
13.《采暖与卫生工程施工验收规范》GBJ242-82。
14.《流量测量节流装置》GB2624-81。
15.《民用建筑电气设计规范》JCJ/T16-92。
16.《混凝土结构设计规范》GB50010-2010
17.《砌体结构设计规范》GB50003-2011
18.《建筑结构可靠度设计统一标准》(GB50068-2001)
19.《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002
对工程整体认识
(1)工程概况
本项目为XX省博物馆消防系统升级改造项目,施工内容主要包括XX省博物馆展览大楼消防系统升级改造、消防水池升级改造、新建消防水箱间。
(2)工程质量要求
符合现行国家有关工程施工验收规范和标准的要求合格。
工期:总工期18个月,其中展厅的施工改造必须于20XX年5月1日前完成。
质量保修期:二年(24个月)
第二章施工现场平面布置和临时设施、临时道路布
署且
施工现场平面布置原则及依据
根据本工程的地形、地质条件及现场实际条件,进行本工程施工场地的总平面布置。
在具体布置中,利用现有的施工场地条件,合理布局,统筹安排,确保各施工时段内的施工均能正常有序进行。同时尽量少占耕地,对施工区及周围环境进行有效的保护。
临建设施布置原则上力求合理、紧凑、厉行节约、经济实用,方便管理,确保施工期间各项工程能合理有序,安全高效地施工。
本工程现场周围道路完善畅通,室外材料临时堆放场地开阔,施工用临时水电管路齐备可用。
建筑工程的机具、设备使用一般均可随着工程进展中实际情况的改变进行调整、迁移,但在开工初进行合理的临时布置,可以减少施工过程产生不必要的间歇和产生工料的浪费。
为了确保本工程的施工质量及施工工期按合同要求圆满完成,确保业主能如期使用,实现现场指挥,及时处理各种问题,动态控制施工质量及工期,为此,我公司需要设置办公室、仓库及现场制作工棚,选择合适可用的地方设立项
目经理部。
将施工区与办公区分开,保证不影响招标人正常办公。并在进场前与业主、监理共同协商解决,并力争在施工队伍进场施工前将临时设施办好,提高工作效率。
我公司自行在场外设置临时食宿场所。
本工程施工现场平面布置原则如下
1、在保证施工顺利进行的前提下尽量少占施工用地
材料堆放及加工场地应现场实际情况尽量设置在建筑物内。
少占施工用地。对于施工而言减少了场内运输工作量和临时水电管网,既便于管理又减少了施工成本。
为了减少施工场地,我公司采取了一些技术措施予以解决。例如,合理地计算各种材料现场的储备量,以减少仓库、堆场面积;对于可场外加工的构件采用场外加工方式等等。
2、在保证工程顺利进行的前提下尽量减少临时设施的用量
对必须配置的临时设施,应尽量选择对大面积施工影响小的区域,布置时不要影响正常施工。临时水电系统的选择应使管网线路的长度为最短等。
3、最大限度地缩短在场内的运输距离,特别是尽可能减少场内二次搬运
为了缩短运距,各种材料必须按计划分期分批地进场,
以充分利用场地。合理安排生产流程,施工机械的位置及材料、半成品等的堆场应尽量布置在使用地点附近。合理选择运输方式和铺设工地的运输道路,以保证各种材料和其他资源的运距及转运次数为最少。在同等条件下,应优先减少楼面上的水平运输工作。
4、要符合劳动保护、技术安全和消防的要求
为了保证施工的顺利进行,要求场内道路畅通,机械设备所用的管线等不得妨碍场内交通。易燃设施(如涂料材料仓库等)和有害人体健康的设施应满足消防要求,并布置在空旷和下风处。
施工现场平面布置必须保证上述基本原则外,还必须结合施工现场的具体情况,考虑施工总平面图的要求和所采用的施工方法、施工进度,设计多种方案从中择优。
进行比较时,一般应考虑施工用地面积、场地利用系数、场内运输量、临时设施面积、临时设施成本、各种管线用量等技术经济指标。
其它原则
现场平面布置应充分考虑确保交通顺畅、安全生产、文明施工,减少二次搬运以及环保等管理目标的要求,根据本工程施工用地的实际情况及业主对用地的具体要求,顺利实现对现场进行科学、合理布置,同时要优先考虑现场的硬化、绿化、亮化、环保(防尘、降燥、净化排水)及现场管理。
1、现场平面布置随着工程施工进度进行调整,阶段平面布置要与该时期的施工重点相适应。
2、施工材料堆放均设在垂直运输机械(塔吊)覆盖的范围内,以减少二次搬运。
3、中小型机械的布置要处于安全范围,避开高空物体打击(与主体结构外缘不小于20米)。
4、临电电源、电线敷设要避开人员流量大的楼梯口及安全出口以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。
5、本工程应着重加强现场安全管理力度,严格按照我公司的《项目安全管理手册》进行管理。
6、本工程要重点加强环境保护和文明施工管理的力度,使工程现场永远处于整洁、卫生、有序合理的状态,使XX省博物馆消防系统升级改造项目在环保、节能等方面成为一个名副其实的绿色环保建筑。
7、控制粉尘设施排污、废弃物处理及噪声设施的布置。
8、设置便于大型运输车辆通行的现场道路并保证其可靠性。
现场平面布置说明
(一)基础施工阶段工平面布置:
基础施工阶段工平面布置是保证工程连续施工的最重要时期,要考虑周全,布置完善,首先要完成“三通一平”
的布设,临时用水、电线路与建设单位配合,引至现场后要在开工前敷设完成。
基础工程施工前,生产、生活区暂设均要搭设完毕。整个施工现场区按本建设工程规定搭设围墙,除设进出大门外,全部封闭。
现场工程项目部、技术室、会议室、材料室、工具室、配电室、门卫室等全部设在现场内。
(二)消防施工阶段平面布置
在此施工阶段,现场投入物料提升架,根据主楼外消防施工要求调整现场材料加工堆放场地区域以满足主楼外消防施工要求,现场设材料加工堆放场地足够宽敞。
我司本工程施工平面布置将充分考虑施工现场情况,合理布置施工机械机具场地和临时设施等。
同时考虑到本工程施工现场场地狭小这一特点,我司将结合施工现场平面布置图的设计,合理安排场外施工用地,调度好交通运输工作。
(三)现场布置
1、运输通道:
本工程现有的场内、场外材料运输道路完善,室内空间多样,总包的塔吊可以作为材料垂直运输。零星材料也可同时从室内楼梯上搬运,满足施工的需要。各单位专业施工全面铺开后,现场通道较多,总体可以满足外装饰人员、物资
的运输要求。
2、仓库布置:
针对外装饰材料品种多、价值差异大,使用阶段性强的特点,以及本工程施工区的划分情况,按以下方式进行现场仓库的设置。
(1)室外临时堆场:用于放置不易受外围环境影响的材料,如石材、构件、铸件型材等,其具体位置应与业主相关单位协调确定,基本是卸货后临时堆放,会及时转运至各施工楼层。
(2)作业点材料堆放处:所有材料将按计划分期分批,每天用多少,进入施工现场,因本工程楼层多、施工面积较大,为便于材料的运输及堆放以及现场的成品与半成品的加工,在外装饰施工流水作业的各施工作业点设置作业点材料堆放处。
3、临时加工区设置:
外装饰工程多使用已加工的成品料,为满足工期的要求,本工程在材料选用和采购中也尽量在厂家内加工完成,现场只进行简单的加工作业,因此,在现场设置临时加工区(主要进行石材及少量石材线条加工)。
4、生活、办公设施搭建
(1)、生活办公设施的搭建应参考业主意见与现场实际需要情况,施工进场前可予以调整,初步设想如下:
a.施工人员住宿区域在项目施工场地外另行考虑。
b.现场办公用房:为加强与业主、监理及其它各单位的协调、联系、及时了解工地情况和解决问题,现场办公室可设置在施工现场区域或室外临时设施。
c.临时厕所:利用总包原有的卫生设施,供工人使用,并安排专人及时清洗。
d.本工程安排一处临时垃圾堆放点,每天下班时安排人员将垃圾堆放点的垃圾清除出现场,做到一天一清。
(2)规范施工现场各项管理工作,按照建设部安全标准化规定进行施工现场管理,确定安全文明施工。
5、材料搬运及水平、垂直运输:
(1)由于材料集中设置楼层仓库空间内,仓库内有专人24小时轮流值班。
(2)各作业班组需用材料计划每日下午下班前上报,施工员审批后交仓库保管员发货,由公司辅助搬运工采用各种运输方式统一运至楼层作业空间。
(3)垂直运输安排辅助工楼梯搬运。
(4)水平运输,在施工楼层安排水平水推车2只备用,供楼面内大宗材料水平运输。
6、总平面管理:
总平面管理是针对整个施工现场而进行的管理,其最终要求是:严格按照各施工阶段
