文库 工程类投标方案 其他

小区幕墙施工投标方案(188页)(2024年修订版).docx

DOCX   188页   下载450   2024-09-09   浏览58   收藏88   点赞784   评分-   53377字   29积分
还在等文档吃灰吗!快上传文档躺赚收益
温馨提示:当前文档最多只能预览 15 页,若文档总页数超出了 15 页,请下载原文档以浏览全部内容。
小区幕墙施工投标方案(188页)(2024年修订版).docx 第1页
小区幕墙施工投标方案(188页)(2024年修订版).docx 第2页
小区幕墙施工投标方案(188页)(2024年修订版).docx 第3页
小区幕墙施工投标方案(188页)(2024年修订版).docx 第4页
小区幕墙施工投标方案(188页)(2024年修订版).docx 第5页
小区幕墙施工投标方案(188页)(2024年修订版).docx 第6页
小区幕墙施工投标方案(188页)(2024年修订版).docx 第7页
小区幕墙施工投标方案(188页)(2024年修订版).docx 第8页
小区幕墙施工投标方案(188页)(2024年修订版).docx 第9页
小区幕墙施工投标方案(188页)(2024年修订版).docx 第10页
小区幕墙施工投标方案(188页)(2024年修订版).docx 第11页
小区幕墙施工投标方案(188页)(2024年修订版).docx 第12页
小区幕墙施工投标方案(188页)(2024年修订版).docx 第13页
小区幕墙施工投标方案(188页)(2024年修订版).docx 第14页
小区幕墙施工投标方案(188页)(2024年修订版).docx 第15页
剩余173页未读, 下载浏览全部

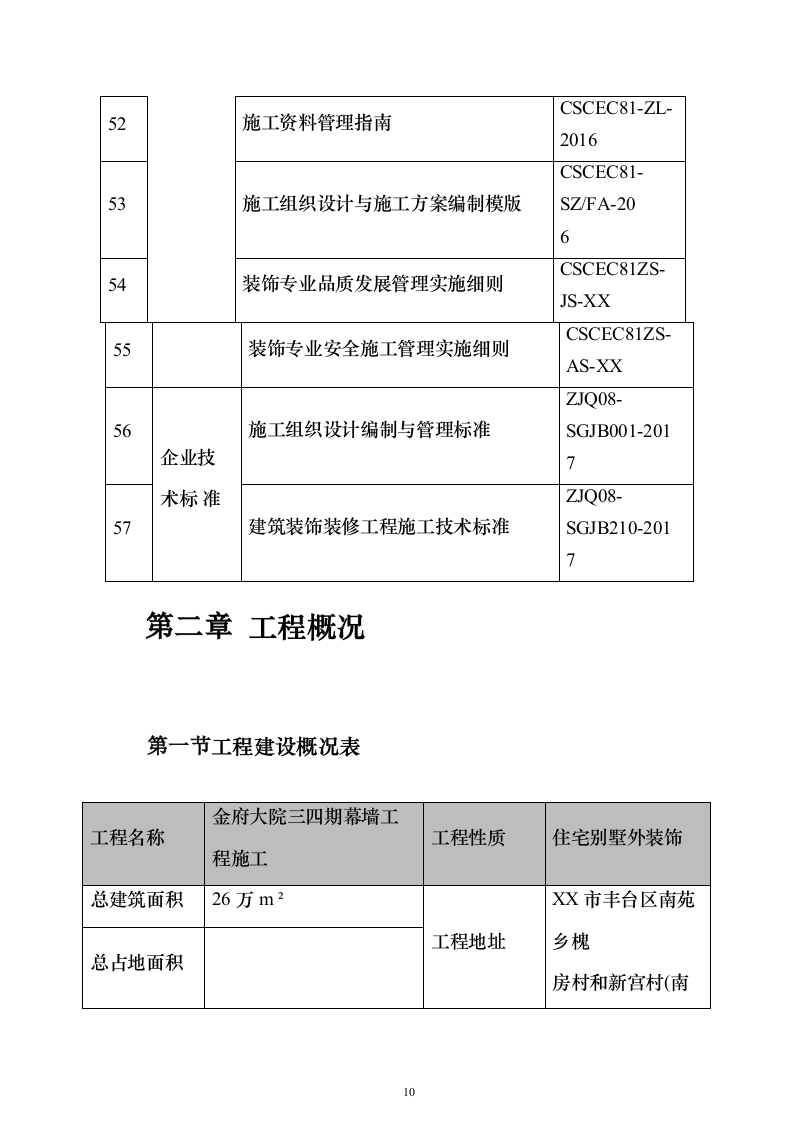

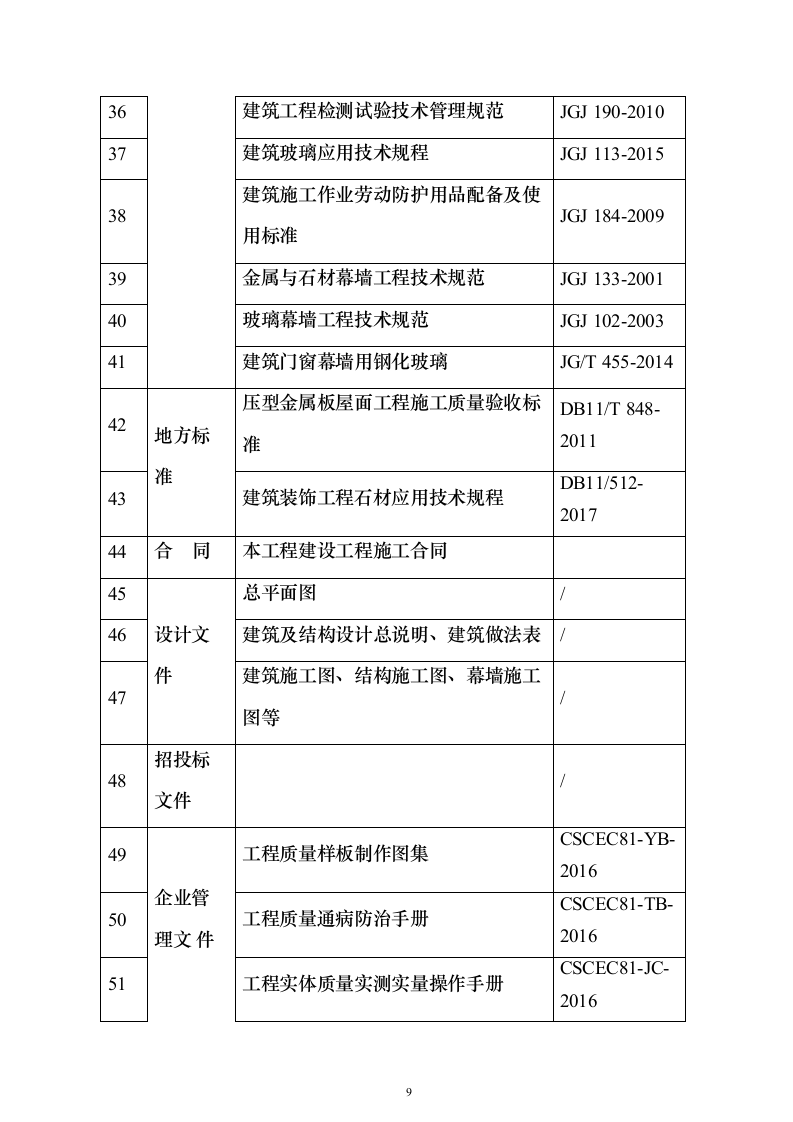

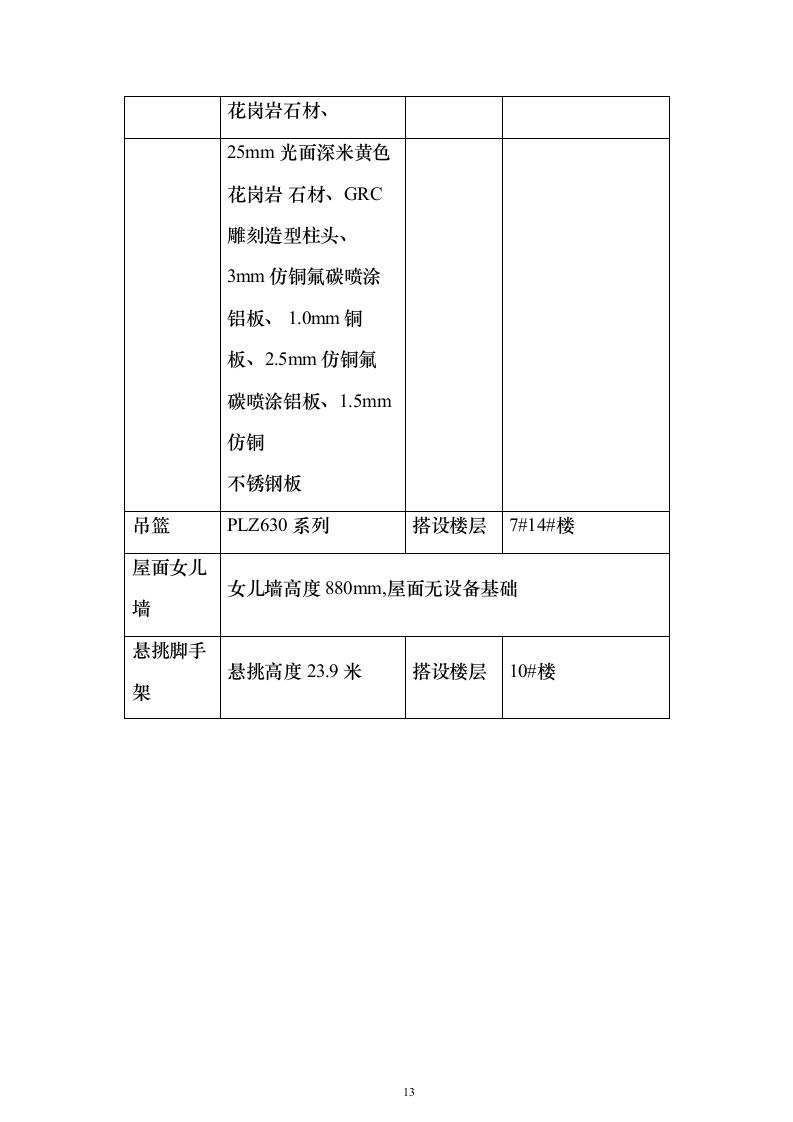

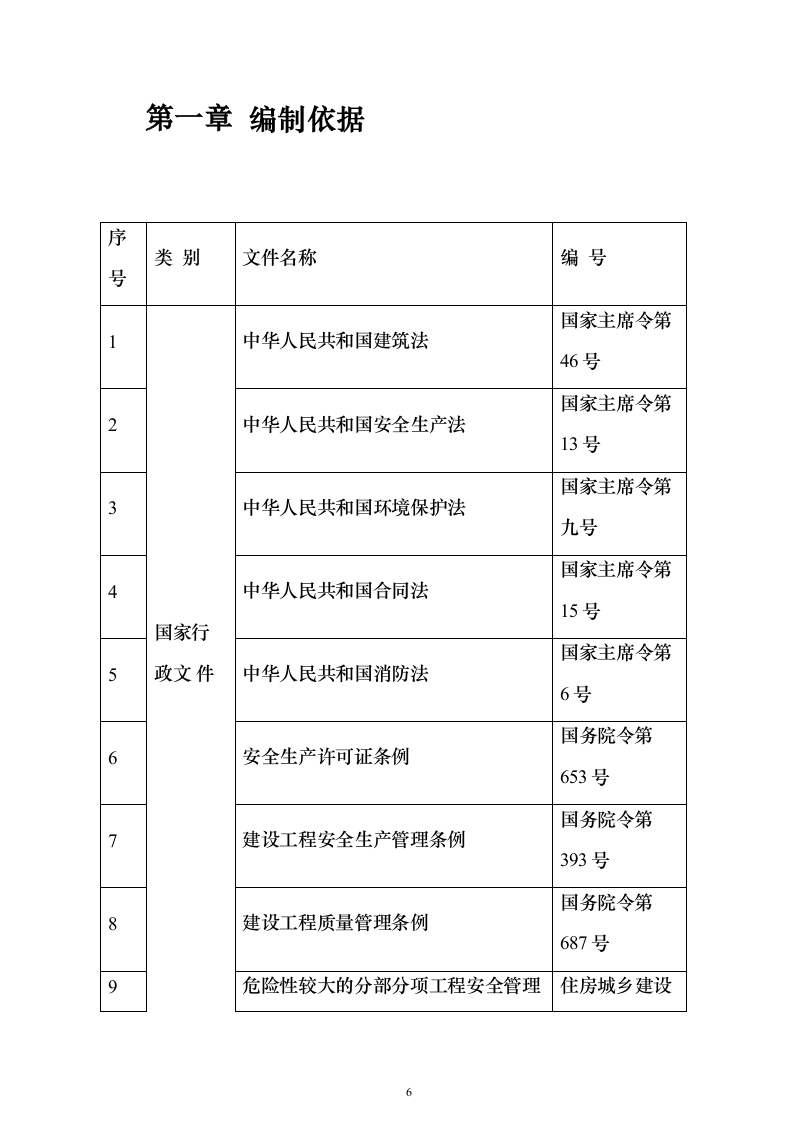

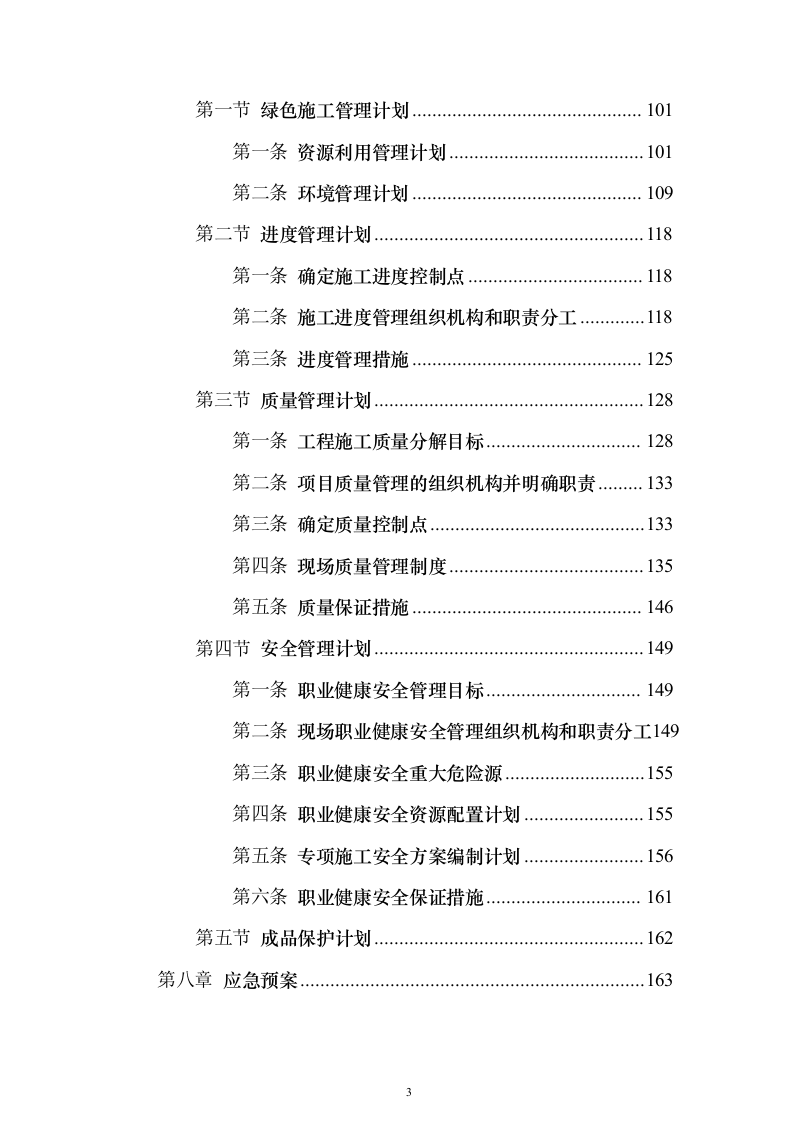

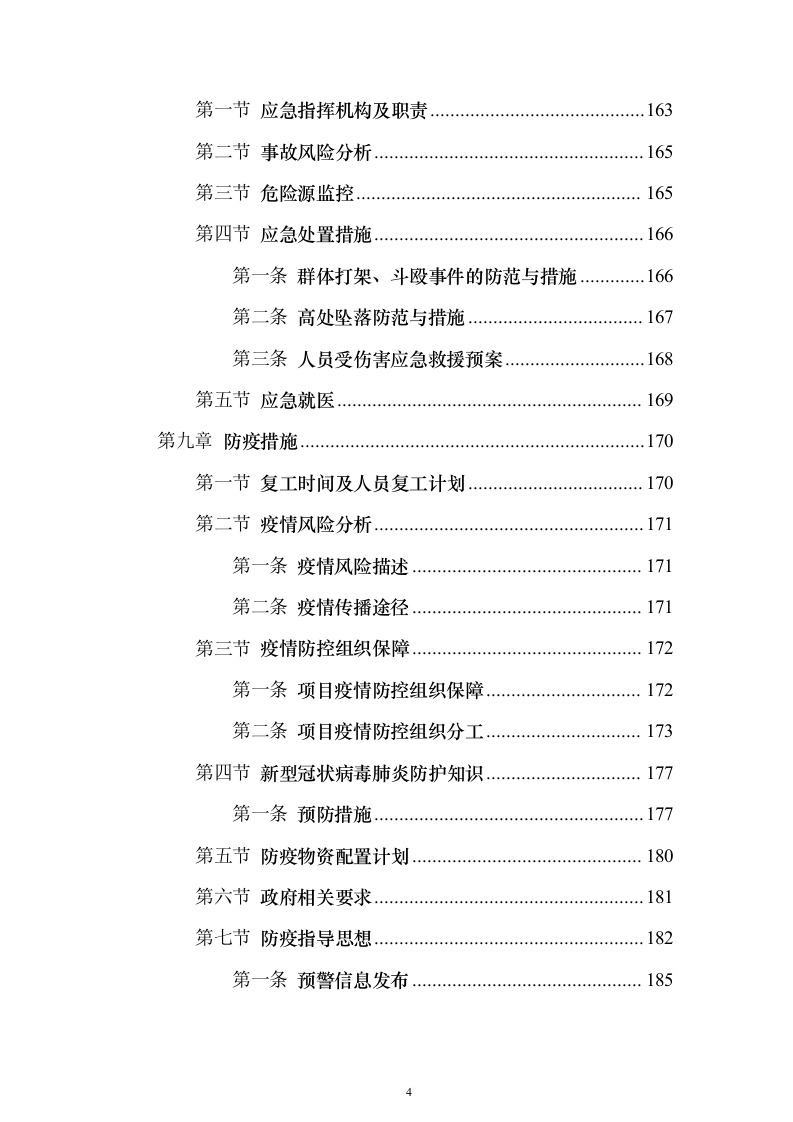

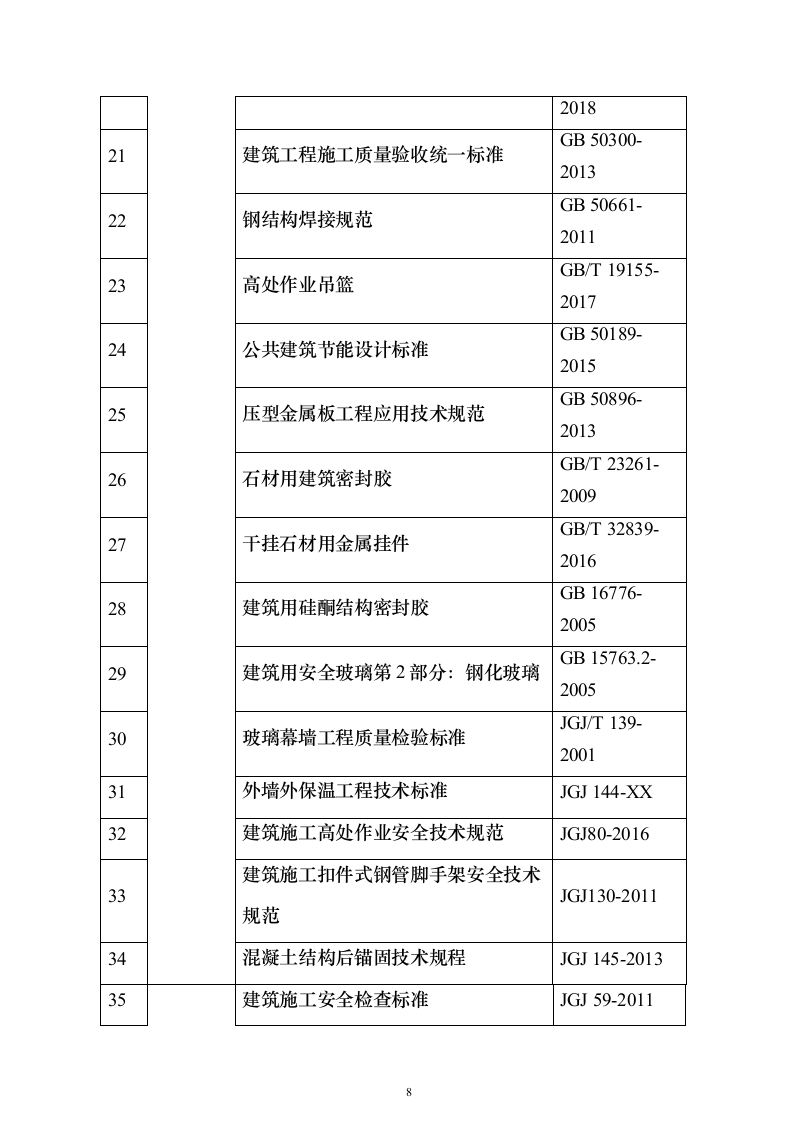

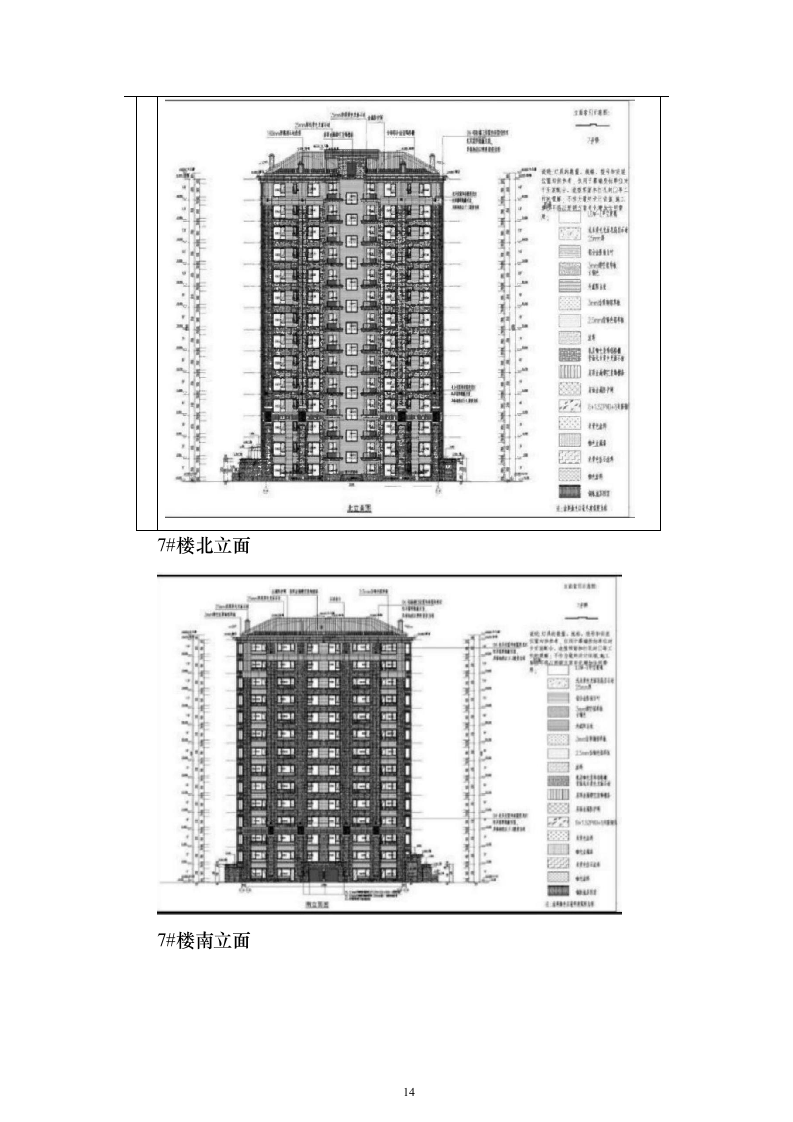

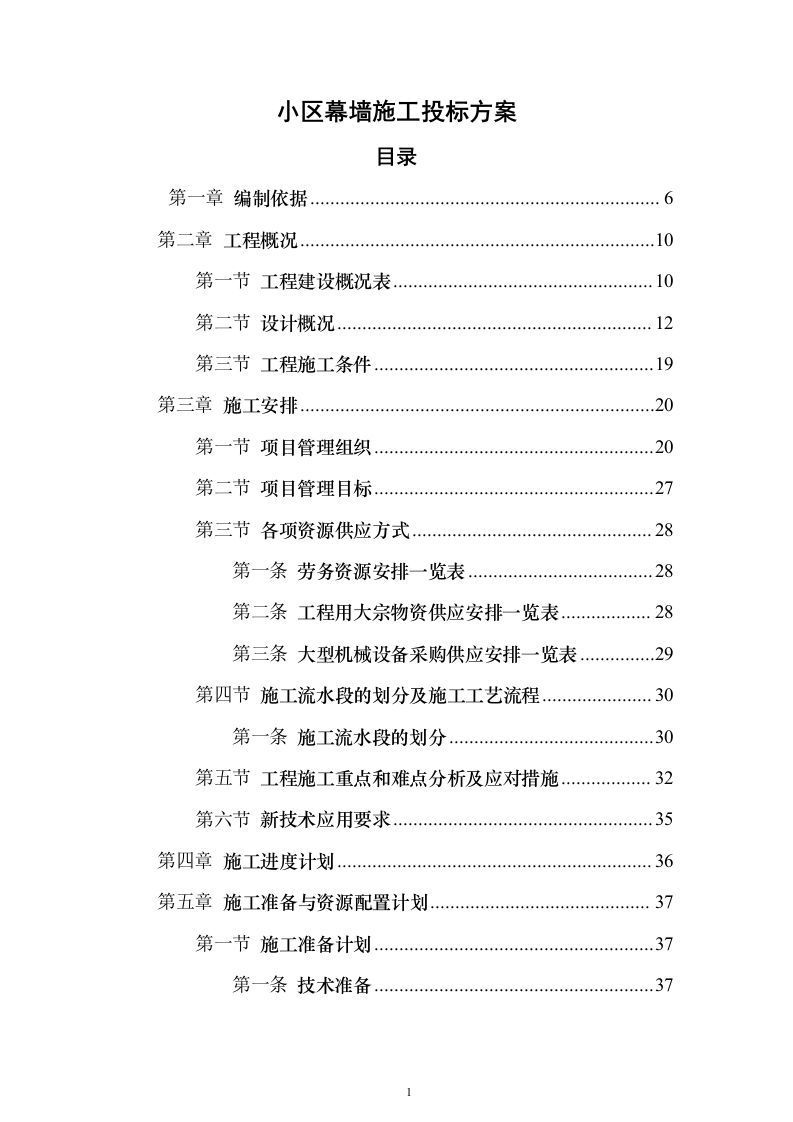

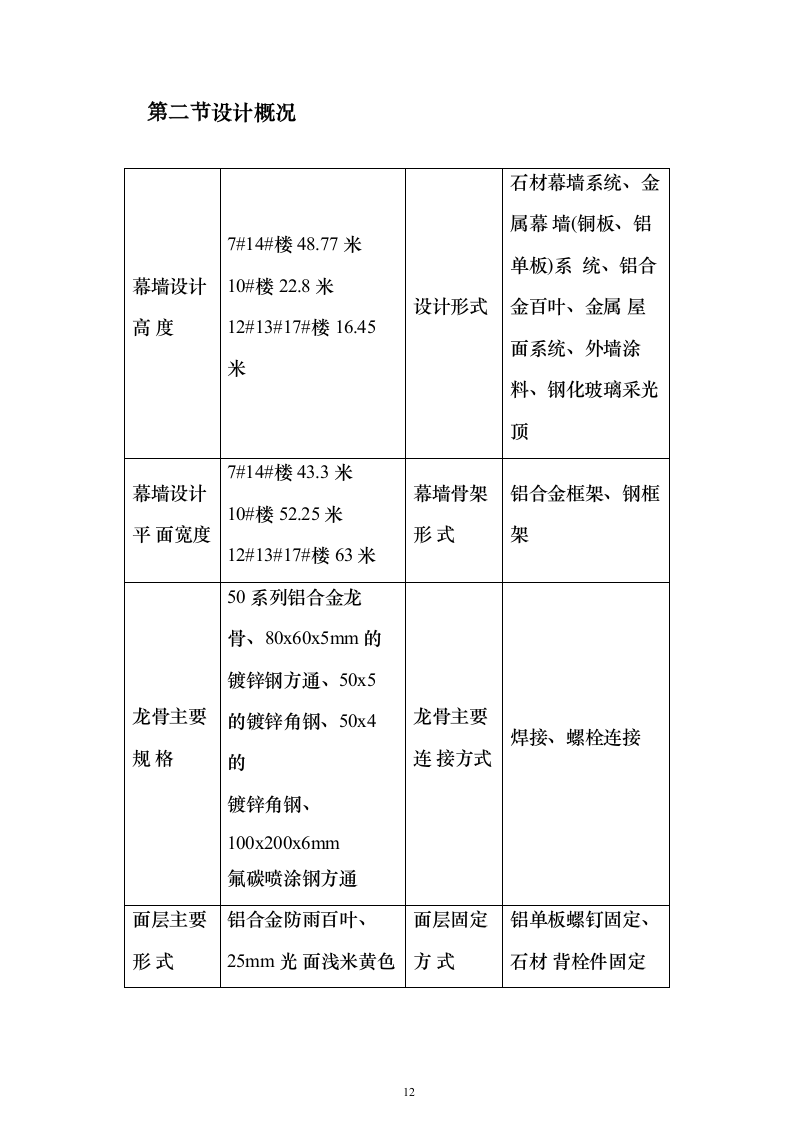

小区幕墙施工投标方案 目录 第一章 编制依据 6 第二章 工程概况 10 第一节 工程建设概况表 10 第二节 设计概况 12 第三节 工程施工条件 19 第三章 施工安排 20 第一节 项目管理组织 20 第二节 项目管理目标 27 第三节 各项资源供应方式 28 第一条 劳务资源安排一览表 28 第二条 工程用大宗物资供应安排一览表 28 第三条 大型机械设备采购供应安排一览表 29 第四节 施工流水段的划分及施工工艺流程 30 第一条 施工流水段的划分 30 第五节 工程施工重点和难点分析及应对措施 32 第六节 新技术应用要求 35 第四章 施工进度计划 36 第五章 施工准备与资源配置计划 37 第一节 施工准备计划 37 第一条 技术准备 37 第二条 现场准备 42 第三条 资金准备(根据需要,适当添加) 42 第二节 资源配置计划 43 第一条 劳动力配置计划 43 第二条 工程用原材料需要量计划 44 第三条 施工机具配置计划 45 第四条 测量计量仪器配置计划 45 第六章 施工方法及工艺要求 47 第一节 方案及技术参数 47 第一条 测量放线 47 第二条 铝单板幕墙施工方案及技术参数 47 第三条 石材幕墙施工方案及技术参数 59 第四条 屋面格栅方案及技术参数 66 第五条 采光顶方案及技术参数 70 第六条 吊篮施工方案及技术参数 74 第七条 悬挑双排扣件式钢管脚手架施工方案及技术参数 88 第二节 验收标准 96 第三节 验收程序 96 第四节 验收内容 97 第五节 验收人员 101 第七章 各项管理计划 101 第一节 绿色施工管理计划 101 第一条 资源利用管理计划 101 第二条 环境管理计划 109 第二节 进度管理计划 118 第一条 确定施工进度控制点 118 第二条 施工进度管理组织机构和职责分工 118 第三条 进度管理措施 125 第三节 质量管理计划 128 第一条 工程施工质量分解目标 128 第二条 项目质量管理的组织机构并明确职责 133 第三条 确定质量控制点 133 第四条 现场质量管理制度 135 第五条 质量保证措施 146 第四节 安全管理计划 149 第一条 职业健康安全管理目标 149 第二条 现场职业健康安全管理组织机构和职责分工 149 第三条 职业健康安全重大危险源 155 第四条 职业健康安全资源配置计划 155 第五条 专项施工安全方案编制计划 156 第六条 职业健康安全保证措施 161 第五节 成品保护计划 162 第八章 应急预案 163 第一节 应急指挥机构及职责 163 第二节 事故风险分析 165 第三节 危险源监控 165 第四节 应急处置措施 166 第一条 群体打架、斗殴事件的防范与措施 166 第二条 高处坠落防范与措施 167 第三条 人员受伤害应急救援预案 168 第五节 应急就医 169 第九章 防疫措施 170 第一节 复工时间及人员复工计划 170 第二节 疫情风险分析 171 第一条 疫情风险描述 171 第二条 疫情传播途径 171 第三节 疫情防控组织保障 172 第一条 项目疫情防控组织保障 172 第二条 项目疫情防控组织分工 173 第四节 新型冠状病毒肺炎防护知识 177 第一条 预防措施 177 第五节 防疫物资配置计划 180 第六节 政府相关要求 181 第七节 防疫指导思想 182 第一条 预警信息发布 185 第二条 预警行动 185 第三条 预警调整和结束 186 第八节 应急响应 186 第一条 应急响应流程 186 第九节 信息报告 186 第一条 应急处置措施 187 第二条 扩大响应 187 第三条 应急结束 188 第十节 后期处置 188 编制依据 序号 类 别 文件名称 编 号 1 国家行政文 件 中华人民共和国建筑法 国家主席令第46号 2 中华人民共和国安全生产法 国家主席令第13号 3 中华人民共和国环境保护法 国家主席令第九号 4 中华人民共和国合同法 国家主席令第15号 5 中华人民共和国消防法 国家主席令第6号 6 安全生产许可证条例 国务院令第653号 7 建设工程安全生产管理条例 国务院令第393号 8 建设工程质量管理条例 国务院令第687号 9 危险性较大的分部分项工程安全管理规定 住房城乡建设部令 第37号 10 危险性较大的分部分项工程安全管理规定>有关 问题的通知 建办质〔2018〕31 号 11 地方行政文 件 XX市房屋建筑和市政基础设施工程 危险性较大的分部分项工程安全管理实施细则 京建法〔XX〕11号 12 国家行业规 范 建筑安全玻璃管理规定 发改运行2116号 13 建筑外门窗气密、水密、抗风压性能分级及检测 方法 GB/T7106-2008 14 建筑抗震设计规范(2016年版) GB 50011-2010 (2016年版) 15 建筑物防雷设计规范 GB 50057-2010 16 建筑设计防火规范(局部修订) GB 50016-2014(局 部修订) 17 建设工程项目管理规范 GB/T50326-2017 18 建筑工程资料归档目录 GB/T50328-2014 19 建设工程施工现场供用电安全规范 GB50194-2014 20 建筑装饰装修工程质量验收标准 GB 50210-2018 21 建筑工程施工质量验收统一标准 GB 50300-2013 22 钢结构焊接规范 GB 50661-2011 23 高处作业吊篮 GB/T 19155-2017 24 公共建筑节能设计标准 GB 50189-2015 25 压型金属板工程应用技术规范 GB 50896-2013 26 石材用建筑密封胶 GB/T 23261-2009 27 干挂石材用金属挂件 GB/T 32839-2016 28 建筑用硅酮结构密封胶 GB 16776-2005 29 建筑用安全玻璃第2部分:钢化玻璃 GB 15763.2-2005 30 玻璃幕墙工程质量检验标准 JGJ/T 139-2001 31 外墙外保温工程技术标准 JGJ 144-XX 32 建筑施工高处作业安全技术规范 JGJ80-2016 33 建筑施工扣件式钢管脚手架安全技术规范 JGJ130-2011 34 混凝土结构后锚固技术规程 JGJ 145-2013 35 建筑施工安全检查标准 JGJ 59-2011 36 建筑工程检测试验技术管理规范 JGJ 190-2010 37 建筑玻璃应用技术规程 JGJ 113-2015 38 建筑施工作业劳动防护用品配备及使用标准 JGJ 184-2009 39 金属与石材幕墙工程技术规范 JGJ 133-2001 40 玻璃幕墙工程技术规范 JGJ 102-2003 41 建筑门窗幕墙用钢化玻璃 JG/T 455-2014 42 地方标准 压型金属板屋面工程施工质量验收标准 DB11/T 848-2011 43 建筑装饰工程石材应用技术规程 DB11/512-2017 44 合 同 本工程建设工程施工合同 45 设计文件 总平面图 / 46 建筑及结构设计总说明、建筑做法表 / 47 建筑施工图、结构施工图、幕墙施工图等 / 48 招投标文件 / 49 企业管理文 件 工程质量样板制作图集 CSCEC81-YB-2016 50 工程质量通病防治手册 CSCEC81-TB-2016 51 工程实体质量实测实量操作手册 CSCEC81-JC-2016 52 施工资料管理指南 CSCEC81-ZL-2016 53 施工组织设计与施工方案编制模版 CSCEC81-SZ/FA-20 6 54 装饰专业品质发展管理实施细则 CSCEC81ZS-JS-XX 55 装饰专业安全施工管理实施细则 CSCEC81ZS-AS-XX 56 企业技术标 准 施工组织设计编制与管理标准 ZJQ08-SGJB001-201 7 57 建筑装饰装修工程施工技术标准 ZJQ08-SGJB210-201 7 工程概况 工程建设概况表 工程名称 金府大院三四期幕墙工程施工 工程性质 住宅别墅外装饰 总建筑面积 26 万m ² 工程地址 XX市丰台区南苑乡槐 房村和新宫村(南四 环 ) 总占地面积 结构形式 钢筋混凝土剪力墙结构 项目承包范围 幕墙材料采购与施石 材幕墙系统、金属幕墙 系统等合同规定的其 他承包范围 建筑高度 幕墙设计最大高度48.77米 主要分包工程 幕墙施工 建设单位 合同 要求 质量目 标 合格 设计单位 工期目 标 总工期:75日历天 工程名称 金府大院三四期幕墙工程施工 工程性质 住宅别墅外装饰 总承包单位 安全文 明目标 无安全事故 工程功能或用途 住宅 设计概况 幕墙设计高 度 7#14#楼48.77米 10#楼22.8米 12#13#17#楼16.45米 设计形式 石材幕墙系统、金属幕 墙(铜板、铝单板)系 统、铝合金百叶、金属 屋面系统、外墙涂料 、 钢化玻璃采光顶 幕墙设计平 面宽度 7#14#楼43.3米 10#楼52.25米 12#13#17#楼63米 幕墙骨架形 式 铝合金框架、钢框架 龙骨主要规 格 50系列铝合金龙骨 、 80x60x5mm的镀锌钢方通 、 50x5的镀锌角钢、50x4的 镀锌角钢、100x200x6mm 氟碳喷涂钢方通 龙骨主要连 接方式 焊接、螺栓连接 面层主要形 式 铝合金防雨百叶、25mm光 面浅米黄色花岗岩石材、 面层固定方 式 铝单板螺钉固定、石材 背栓件固定 25mm光面深米黄色花岗岩 石材、GRC雕刻造型柱头、 3mm仿铜氟碳喷涂铝板、 1.0mm铜板、2.5mm仿铜氟 碳喷涂铝板、1.5mm仿铜 不锈钢板 吊篮 PLZ630系列 搭设楼层 7#14#楼 屋面女儿墙 女儿墙高度880mm,屋面无设备基础 悬挑脚手架 悬挑高度23.9米 搭设楼层 10#楼 7#楼北立面 7#楼南立面 7#楼东、西立面 10#楼标准层平面 工程施工条件 气象条件 气象条 件 冬季:寒冷干燥,多风,季节漫长。各月平均气温均在0℃以下。冬季降水 稀少,仅占全年降水量的2%左右,以降雪为主。 交通情况 交通状 况 场外 交通 毗邻槐房西路,便于材料运输 场内 交通 场地已经硬化 主体进 度 已经封顶施工完成 临时设 施 施工用 水用电 总包单位提供二级电箱 施工安排 项目管理组织 项目管理人员及职责分工 序号 管理职务 姓名 职称 职责和权限 1 项 目 领导 班子 项目经理 中级 1.保证项目各项管理体系正常运行; 2.明确项目的各项管理目标并分解落实; 3.监督检查项目管理人员履行其职责; 4.组织项目管理和产品实现过程的策划,编 制项目管理策划书、施工组织设计等管理文 件 ; 5.组织进行机械设备、材料、周转工具、劳 务人员等资源的配置; 6.做好与业主、监理、总包等的协调与沟通 工 作 ; 7.做好分包的协调与管理工作; 8.组织做好项目资金、成本、预结算的管理。 9.负责各模块责任内容录入及审批 2 项目总工 助理 工程 师 1.明确分解项目技术质量管理任务及目标 , 负责项目技术质量保证体系的运行; 2.组织编制项目工期综合管控计划、项目四 级计划,并保证施工进度严格按照工期计划 执行 3.负责项目施组、技术方案的编制及交底工 作 4.与设计系统联动,监督设计管理工作。 5.负责组织开展科技成果立项、研发及科技 进步工作; 6.负责落实项目BIM技术应用工作; 7.负责落实质量检查体系运行及实测实量 落实工作 8.负责信息化技术质量模块录入 3 商务工程 师 助理 工程 师 1.负责项目商务策划工作 2.负责总、分包方的工程报量、结算、及现 场签证管理。 3.按合同约定及时收取工程款。 4.负责对总包方的工程结算管理和现场签 证管理。 5.及时收集整理现场签证资料,办理与发包 方签证。 6.审核分包签证,办理分包结算。7.对项目 商务经济策划分析,及时沟通相关信息。 8.负责对总包方的工程结算管理和现场签 证管理。 9.及时收集整理现场签证资料,办理与发包 方签证。 10.审核分包签证,办理分包结算。11.参与 项目经济活动分析,及时沟通相关信息。 12.定期检查成本控制计划的落实情况,发 现问题及时协调处理。定期进行成本分析 , 提出改进意见。 4 设计总监 初级 项目设计管理总负责 组织编制项目设计策划、实施计划 根据工期总计划编制深化设计进度计划并 组织实施 负责装饰专业深化设计 与业主监理、设计单位、公司设计所等相关 单位对接协调相关资源 牵头组织设计外协等各项资源招标 参与项目科技成果目标的实施 5 工 程 部 专 业 工 程 师 初级 1.负责幕墙专业作业面的管理及工序管理 和过程质量、安全的监督及检查,对质量员 、 安全员提出的整改要求进行监督实施; 2.周施工进度计划的编制; 3.主要施工周转机具、材料计划的编制; 4.编制并对分包进行施工技术交底; 5.监督检查各施工工序; 6.按分工实施施工过程及其产品的监视和 测量。 7.负责分管专业的施工生产调度与协调,及 时沟通有关信息。 8.负责专业工程师模块信息化录入 9.协助负责幕墙专业技术质量科技管理 6 安 全 部 安 全 工 程 师 初级 1.参与项目危险源辨识、风险评价与控制策 划,参与环境因素的识别与评价。 2.参与项目职业健康安全与环境管理规划 、 管理方案及技术措施方案的制定,落实相关 责任。 3.进行职业健康安全/环境管理检查,对关 键特性参数定期进行监测,发现问题下达整 改通知单,并对整改情况进行验证。 4.负责职业健康安全/环境应急准备检查 , 按应急预案进行响应 5.对施工现场的机械进行管理,定期进行检 查安全及使用情况。 6.落实现场CI标准化管理。 7.负责信息化安全模块录入 7 质 质 初级 1.负责工程质量的现场监督检查和分部分 量 部 量 工 程 师 项工程的质量验收; 2.负责一般不合格品的处置,发现严重不合 格品及时报告总工,并负责处置后的质量验 收与评定; 3.对各分包和专业施工班组提出质量奖罚; 4.质量验收文件的记录与整理。 5.监督检查和验收各工序质量; 6.质量验收文件的记录与整理。 7.工程实体实测实量验收 8.负责信息化质量模块录入 8 物 资 部 材 料 资 工 程 师 初级 1.现场材料设备进场、现场管控、退场管理 2.信息化物资模块录入 项目管理目标 项目管理目标名称 目标值 工期 XX.11-XX.3 质量目标 杜绝工程质量等级事故,减少质量通病; 工程施工质量达到国家、XX市现行有关 标准、规定及设计文件的要求。 其施工过程及实体质量目标:工程施工 各检验批、分项、分部工程的检验率 、 合格率达到100%,单位工程一次验收合 格率达到100%。 安全目标 无重大施工安全事故;杜绝因工死亡事 故;消灭责任等级火灾事故、爆炸事故 、 高空作业安全事故及大型施工设备安全 事故等。 节能目标 降低噪声、环境污染 环保施工 目标值 各项资源供应方式 劳务资源安排一览表 施工项目 名称 专业施工 队名称 资质 要求 开始施工 时间 建设工期 分包 方式 分包商 选择方式 责任人 1 暂未确定 幕墙劳务 资质 XX.10.20 75 包工及部 分材料 公司选定 殷镔 2 暂未确定 吊篮专业 XX.10.15 10 包工包料 公司选定 殷镔 资质 3 暂未确定 脚手架专 业资质 XX.10.15 15 包工包料 公司选定 殷镔 工程用大宗物资供应安排一览表 物资名称 采购单位 拟选供应商 采购地点 要求进场时间 责任人 钢材 公司招标确 定 据招标确 定 XX.12.15 石材 公司招标确 定 据招标确 定 XX.12.15 铝板 公司招标确 定 据招标确 定 XX.12.15 岩棉 公司招标确 定 据招标确 定 XX.12.15 大型机械设备采购供应安排一览表 机械设备名 称 拟选供应 商 提供方 式 要求进场时 间 计划出场时 间 责任人 吊车 待定 租赁 XX.12.15 XX.4.15 叉车 待定 租赁 XX.11.15 XX.4.15 施工流水段的划分及施工工艺流程 施工流水段的划分 施工工艺流程图 工程施工重点和难点分析及应对措施 序号 重点和难 点 具体分析 应对措施 责任人 1 吊篮搭设 1、7#14#楼高度为 48.72米使用吊篮施 工,转角位置吊篮前 支臂悬挑长度大于 1.7米属于异形吊篮 1、按照现场实际组织编 写切实可行的施工方 案,并对吊篮的结构进 行安全验算 2、吊篮搭设之间方案要 2、吊篮施工属于较 大危险源 通过专家论证,将论证 后的方案对项目全体管 理人员进行交底,对搭 设工人进行安装过程技 术安全交底,搭设人员 必须持有特种作业证 书。对使用人员由安装 单位进行培训,操作合 格后方可上岗施工。 2 悬挑脚手 架搭设 1、10#楼高度22.8 米,使用悬挑双排脚 手架搭设高度为 23.9米,属与超过一 定规模的危险性方 案 2、悬挑脚手架在一 层进行搭设,需要对 结构进行开孔 3、主体结构转角位 、按照现场实际组织编 写切实可行的施工方 案,并对悬挑脚手架整 体的结构进行安全验算 (要考虑施工过程中在 脚手架上对方材料所产 生的集中荷载等) 2、以结构平面图为准进 行悬挑脚手架平面图的 绘制 置剪力墙后无实体 结构,悬挑脚手架支 撑结构困难,有的开 孔位置与主体暗柱 相互干涉 3、在转角位置采取加强 结构,悬挑钢管采用22# 工字钢并通过10#槽钢 相互连接,内部支撑结 构详见具体固定节点 3 外立面幕 墙造型 多,形式 多 1、外立面幕墙含有 石材幕墙、铝单板幕 墙、采光顶、金属屋 面、铝格栅、铜板 2、分格尺寸多样 , 多种材料收口多 1、外立面造型按照确定 的分格尺寸,建立专人 的施工放线领导小组 , 由项目总工牵头,驻场 设计总监辅助对各个造 型龙骨完成线、面层完 成线保证安装精度 2、对每个收口位置出具 收口节点图纸 新技术应用要求 序号 新技术名称 应用部 位 应用要点 责任人 应用时间 1 基于BIM技术的 设计施工一体 技术管 理 幕墙材料下 单、可视化交 XX年10月 -XX年4月 化应用 底、工程算量 2 基于移动互联 网的项目动态 管理信息技术 计划管 理 施工任务细化 分解,监控任 务进度情况 XX年10月 -XX年4月 3 项目多方协同 管理信息化技 术 施工管 理 局域网及内部 网络系统平台 应用 XX年10月 -XX年4月 施工进度计划 计划XX年11月5日开工,XX年4月10日全部竣工,总工期177 日历日。详见网络进度计划。 施工准备与资源配置计划 施工准备计划 技术准备 表5.1.1-1技术文件准备计划一览表 序号 文件名称 文件编号 配备数 量 持有人 1 危险性较大的分部分项工 程安全管理办法 建质2018第[31]号 文件 1 2 建筑物防雷设计规范 GB 50057-2010 1 3 建筑设计防火规范(局部 修订) GB 50016-2014(局部 修订) 1 4 建筑施工高处作业安全技 术规范 JGJ80-2016 1 5 建筑装饰装修工程质量验 收标准 GB 50210-2018 1 6 混凝土结构后锚固技术规 程 JGJ 145-2013 1 7 金属与石材幕墙工程技术 规范 JGJ 133-2001 1 8 玻璃幕墙工程技术规范 JGJ 102-2003 1 9 采光顶与金属屋面技术规 程 JGJ255-2012 1 表5.1.1-2施工方案编制计划表 序号 施工方案名称 编制单 位 负责人 审批 完成时间 1 幕墙专项施工方 案 项目部 XX.12.15 2 吊装专项方案 项目部 XX.12.15 3 悬挑脚手架施工 方案 项目部 XX.12.15 4 冬期施工方案 项目部 XX.12.30 5 BIM实施方案 项目部 XX.12.30 6 样板实施方案 项目部 XX.12.20 7 安全应急预案 项目部 XX.12.25 表5.1.1-3施工试验检验计划表 序号 工程部位 检验项目 单位 检验频率 检验时间 责任人 1 标准层石材 与铝单板 幕墙四性测试 根据当地质监站要 求 根据现场实际 进度进行 2 现场随机抽 取 硅酮耐候密封胶 根据当地质监站要 求 根据现场实际 进度进行 3 现场随机抽 取 钢材物理性能 根据当地质监站要 求 根据现场实际 进度进行 4 现场随机抽 取 岩棉复试 根据当地质监站要 求 根据现场实际 进度进行 5 现场随机抽 取 幕墙淋水试验 完成部位进行抽检 根据现场实际 进度进行 6 现场随机抽 取 石材复试 根据当地质监站要 求 根据现场实际 进度进行 7 现场随机抽 取 岩棉复试 根据当地质监站要 求 根据现场实际 进度进行 8 现场随机抽 取 化学锚栓拉拔 根据当地质监站要 求 根据现场实际 进度进行 9 现场随机抽 取 铝单板复试 根据当地质监站要 求 根据现场实际 进度进行 10 现场随机抽 取 金属屋面抗风揭 试验 现场材料随机抽 检,到有资质的第 三方进行检测 根据现场实际 进度进行 表5.1.1-4技术复核和隐蔽验收计划表 序号 技术复核、隐蔽验收 部位 复核和隐蔽内容 责任人 1 7#、10#、14#楼 标高线、主轴线、控制线 2 后置埋件 后置埋件与结构接触偏差;后置埋件化 学锚栓外漏部分长度,化学锚栓安装位 置与结构边缘距离 3 幕墙龙骨 幕墙主次龙骨安装偏差;幕墙主次龙骨 分格尺寸偏差;幕墙龙骨直线度、平面 度、垂直度;幕墙钢龙骨,主次钢龙骨 焊缝之间的有效长度和高度;幕墙铝合 金龙骨,主次龙骨之间的缝隙;幕墙连 接件与埋件之间焊缝有效长度和高度 4 石材面层 石材开槽有效长度;相邻板块十字缝隙 平整度、接缝偏差、胶缝尺寸偏差;石 材面层平面度、垂直度; 5 铝单板面层 铝单板角码数量、 自攻钉安装;铝单板 加强筋规格、数量、长度;相邻铝单板 十字缝隙平整度、接缝偏差、胶缝尺寸 偏差;铝单板面层平面度、垂直度 现场准备 表5.1.2施工设施准备计划 序号 设施名 称 种类 数量(或面 积 ) 规模(或可 存储量) 设施构 造 完成时 间 责任 人 1 办公室 活动 板房 2间 3m*6m XX.11 2 移动办 公场所 集装 箱 1个 3m*6m XX.11 资金准备(根据需要,适当添加) 分项工程 名称 工作量 工期安 排 需要资金 资金到位时 间 责任人 资源配置计划 劳动力配置计划 序 号 专业工 劳动量 时间 责任 10月 11月 1 2 月 种 (工日) 人 1 2 3 1 2 3 1 2 3 1 测量放 线工 5 5 2 架子工 24 2 2 20 3 吊篮工 20 20 4 技术安 装工 120 10 60 50 5 电焊工 17 2 10 5 6 打胶工 2 2 工程用原材料需要量计划 序 号 材料名称 规格 需要量 需要时间 责任人 单 位 数 12月 上旬 中旬 下旬 1 钢材 80x60x5热镀锌方 管 L50x5角钢 120x80x5氟碳方管 吨 50 80x80x5氟碳方管 80x80x4氟碳方管 60x60x4氟碳方管 2 石材 25mm厚石材 m² 12000 3 铝单板 3mm镂空铝单板 3mm仿铜铝单板 2.5mm仿铜铝单板 m² 10000 4 岩棉 100mm防火岩棉 110mm保温岩棉 m³ 15200 施工机具配置计划 序号 施工机具 名称 型号 规格 电功率 (kVA) 需要量 (台) 使用时 间 责任人 1 电焊机 380 20 XX.12 2 切割机 牧田 2414NB 380 10 XX.12 3 气割工具 220 5 XX.12 4 手电钻 日立 FD10VA 220 50 XX.12 5 吊篮 PLZ630 380 50 XX.12 测量计量仪器配置计划 序号 仪器名称 分类 数量 使用特征 检定周期 保管人 1 激光投线仪 史丹利 splx 1台 用于测 量放线 1年 2 经纬仪 DT-2/5 1台 用于测 量放线 1年 3 焊缝检验尺 650× 30mm 2把 检测焊 缝质量 6个月 4 焊缝检验尺 700× 40mm 2把 检测焊 缝质量 6个月 5 激光仪 —— 1台 检测幕墙 垂直度 1年 6 水平仪 1台 检测幕墙 水平度 1年 7 靠尺 2m 2把 幕墙表面 平整度 6个月 施工方法及工艺要求 方案及技术参数 测量放线 铝单板幕墙施工方案及技术参数 1、施工标准节点 图6.1-1铝单板施工标准节点 图6.1-2铝单板安装BIM模型示意 2、施工方法: 1)7#、14#楼吊篮搭设完成以后通过验收,进行放线、后置埋板、龙骨、避雷、防火保温、面层、铝单板打胶安装工艺安装,后置埋板安装完成后需要进行化学锚栓抗拉拔试验,龙骨、避雷、防火保温三到工艺完成后分别进行隐蔽验收,防火保温隐蔽验收完成后进行铝单板安装,完成后清理胶缝进行打胶。 2)10#楼悬挑脚手架安装完成通过验收后,进行放线、后置埋板、龙骨、避雷、防火保温、面层、铝单板打胶安装工艺安装,后置埋板安装完成后需要进行化学锚栓抗拉拔试验,龙骨、避雷、防火保温三 到工艺完成后分别进行隐蔽验收,防火保温隐蔽验收完成后进行铝单板安装,完成后清理胶缝进行打胶。施工过程中与拉结点相互干涉的位置,对拉结点进行调整,调整完成后对拉结点重新验收。拉结点无法改动的位置,在拆除脚手架的过程中,拆到拉结点位置将幕墙补齐后再进行后续拆除。 3、技术参数: 铝单板受力结构:单跨简支梁 后置埋件:300x200x8mm配4-M12x110mm化学锚栓、转接件:10#槽钢 龙骨规格:主龙骨80x60x5mm热镀锌方管,次龙骨L50x5mm热镀锌等边角钢 面层材料规格:2.5mm厚,最大分格尺寸:长边1300mm、短边1100mm 计算高度:48.32m 高处Z处的阵风系数:βgz=1.56风压高度变化系数:μ2=1.6 风荷载局部体型系数:μ5=1.6基本风压:w₀=0.45Kpa 风荷载标准值:Wk=1.8Kpa 自重荷载:w₉=0.17Kpa 地震荷载:qEk=0.13Kpa4、施工工艺流程 图6.1-3工艺流程图 5、施工范围:7#、14#楼铝单板幕墙最高点标高为47.42米,10#楼铝单板幕墙最高点标高为22.8米。主要安装部位7#、14#楼屋面檐口,部分窗层间,7#、14#楼东西立面局部大面,10#楼四个立面局部大面。 6、施工要点: 1)测量放线:详见6.1.1章节内容。 2)后置埋件安装:施工过程中个别点埋设的由于各种施工原因埋件不符合设计及施工要求,所以必须对不合格的预埋件进行补埋。螺母,防止松脱。植筋时要严格控制钢筋植入深度,注入锚固树脂胶前必须清理。 本工程采用化学锚栓,具体材料及施工要求按照设计及规范要求进行 施工工艺: 测量放线→确定后置埋件位置→钻孔→清孔→钻入螺杆→固化过程→固定钢板。 钻孔 装入螺杆 调整埋置深度 注入植筋药剂 等待硬化 注入植筋药剂 测量放线人员将打化学锚栓位置用墨线弹在结构上,施工人员依据所弹十字定位线进行打孔。为确保打孔深度,应在冲击钻上设立标尺,控制打孔深度。打完孔后,将高强锚固胶放入孔中,再将锚栓进行安装。放入螺杆后高速进行搅拌(手枪钻转速为750转/秒),待洞口有少量混合物外露后即可停止。 打孔后各项数据要求,化学锚栓深度一定要达到标准,严禁将锚栓长度割短,化学锚栓与混凝土面应尽量成90°角,即垂直于混凝土面。 当化学螺栓施工完毕后,不能立即进行下一步施工,而必须等到螺栓里的化学药剂反应、凝固完成后方可开始下步施工。本工程采用M12x110(有效锚固深度)mm化学锚栓。 化学锚栓规格常见型号表 化学锚栓规格 钻孔直径(mm) 钻孔深度(mm) 锚固长度(mm) 破坏力(KN) M8x 110mm Φ 10 80 75 20.5 M10x 130mm φ12 95 90 30 M12 x 145mm φ14 115 110 >43 M12x 160mm φ14 115 110 >41.5 M 16x 190mm Φ18 135 130 69.8 M20x 260mm Φ24 165 160 >110.5 M24 x 300mm φ28 225 220 >141 后置埋件安装完成示意图如下所示: 图6.1-4后置埋件安装完成示意图 3)龙骨安装:测量放线完成后根据现场竖向分格尺寸及轴线位置,在每个轴线位置处设置一根通长钢丝线用于定位铝单板龙骨。立柱80x60x5mm钢方管与10#槽钢通过M12x120mm不锈钢螺栓组连接后点焊在后置埋件上,横梁根据横向分格尺寸通过焊接连接在立柱上。通过调整竖向、横向龙骨位置及尺寸,对连接件进行
小区幕墙施工投标方案(188页)(2024年修订版).docx
下载提示

1.本文档仅提供部分内容试读;

2.支付并下载文件,享受无限制查看;

3.本网站所提供的标准文本仅供个人学习、研究之用,未经授权,严禁复制、发行、汇编、翻译或网络传播等,侵权必究;

4.左侧添加客服微信获取帮助;

5.本文为word版本,可以直接复制编辑使用。

公众号
微信客服
