文库 工程类投标方案 其他

天然气支线管道工程施工组织设计投标方案(701页).docx

DOCX   701页   下载297   2024-06-20   浏览58   收藏0   点赞0   评分-   327548字   129积分
还在等文档吃灰吗!快上传文档躺赚收益
温馨提示:当前文档最多只能预览 15 页,若文档总页数超出了 15 页,请下载原文档以浏览全部内容。
天然气支线管道工程施工组织设计投标方案(701页).docx 第1页
天然气支线管道工程施工组织设计投标方案(701页).docx 第2页
天然气支线管道工程施工组织设计投标方案(701页).docx 第3页
天然气支线管道工程施工组织设计投标方案(701页).docx 第4页
天然气支线管道工程施工组织设计投标方案(701页).docx 第5页
天然气支线管道工程施工组织设计投标方案(701页).docx 第6页
天然气支线管道工程施工组织设计投标方案(701页).docx 第7页
天然气支线管道工程施工组织设计投标方案(701页).docx 第8页
天然气支线管道工程施工组织设计投标方案(701页).docx 第9页
天然气支线管道工程施工组织设计投标方案(701页).docx 第10页

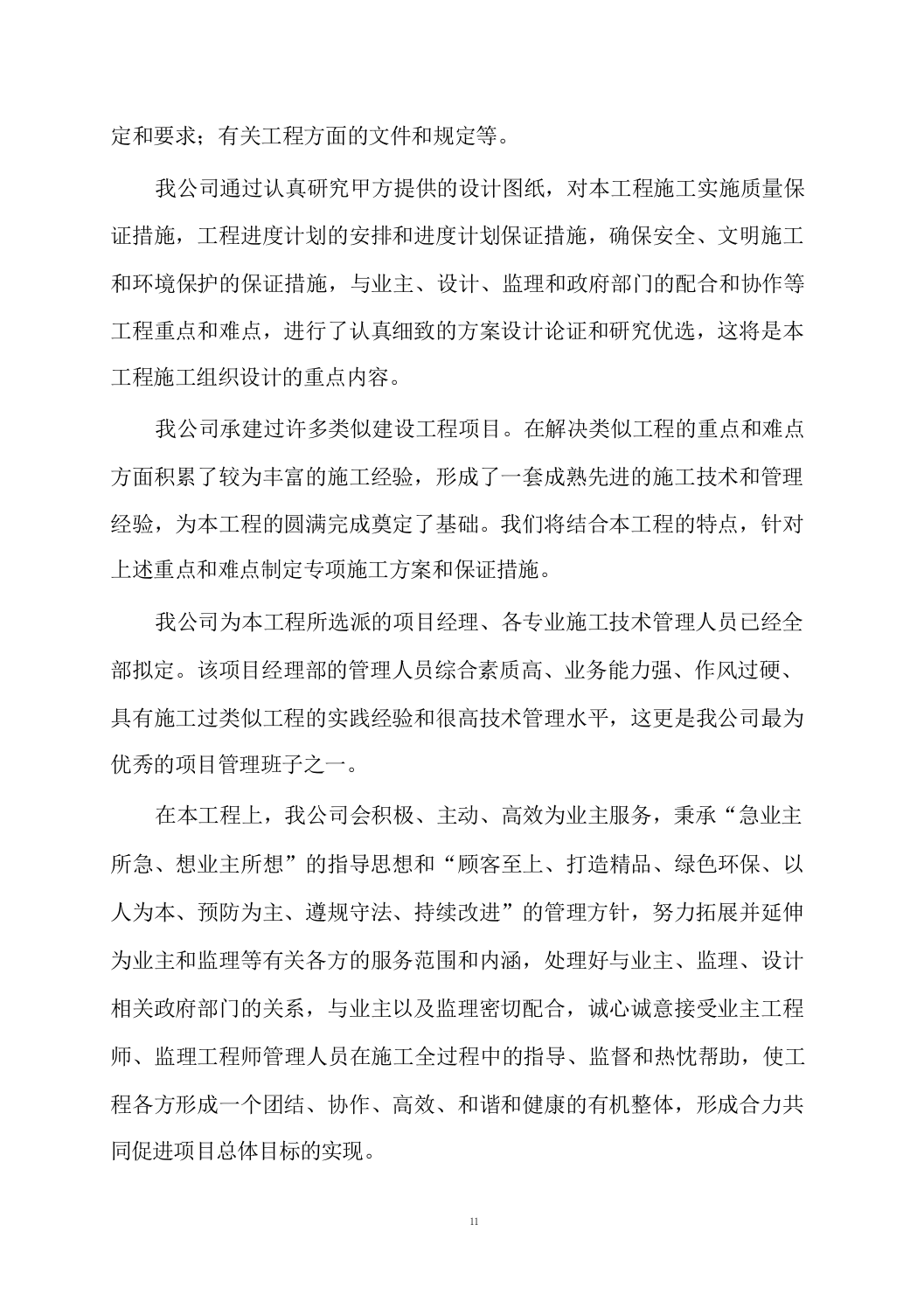

天然气支线管道工程施工组织设计投标方案(701页).docx 第11页
天然气支线管道工程施工组织设计投标方案(701页).docx 第12页
天然气支线管道工程施工组织设计投标方案(701页).docx 第13页
天然气支线管道工程施工组织设计投标方案(701页).docx 第14页
天然气支线管道工程施工组织设计投标方案(701页).docx 第15页
剩余686页未读, 下载浏览全部

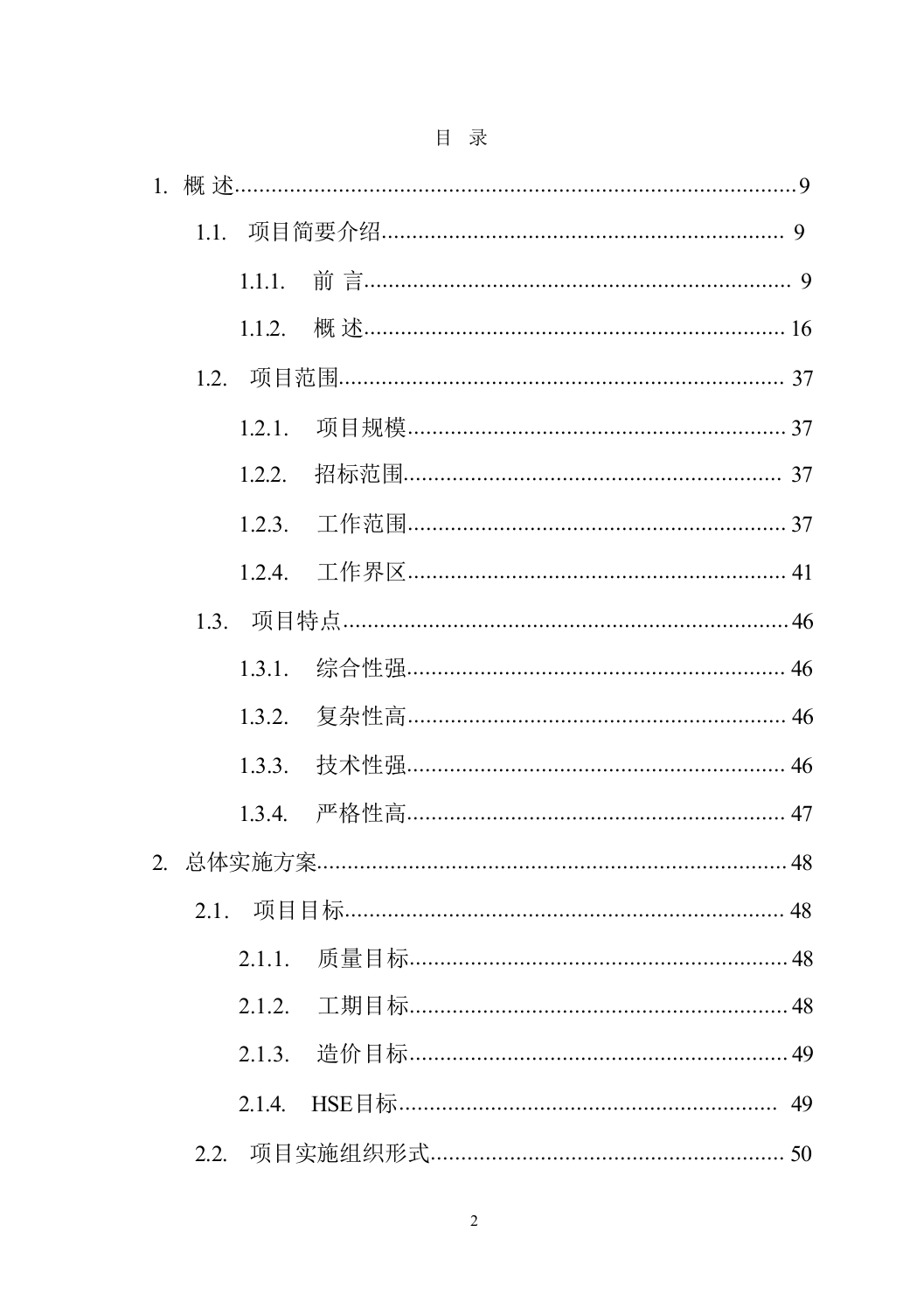

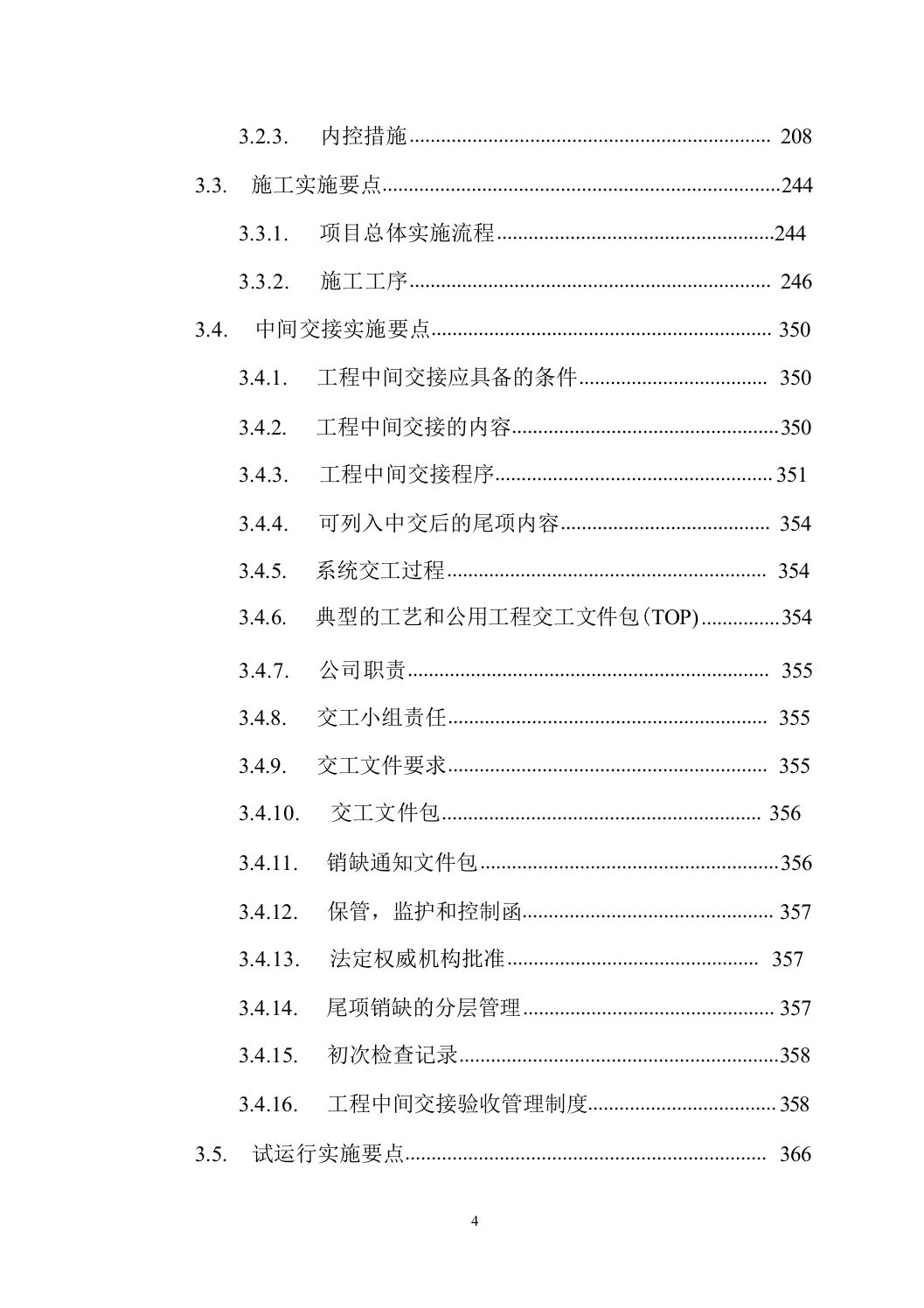

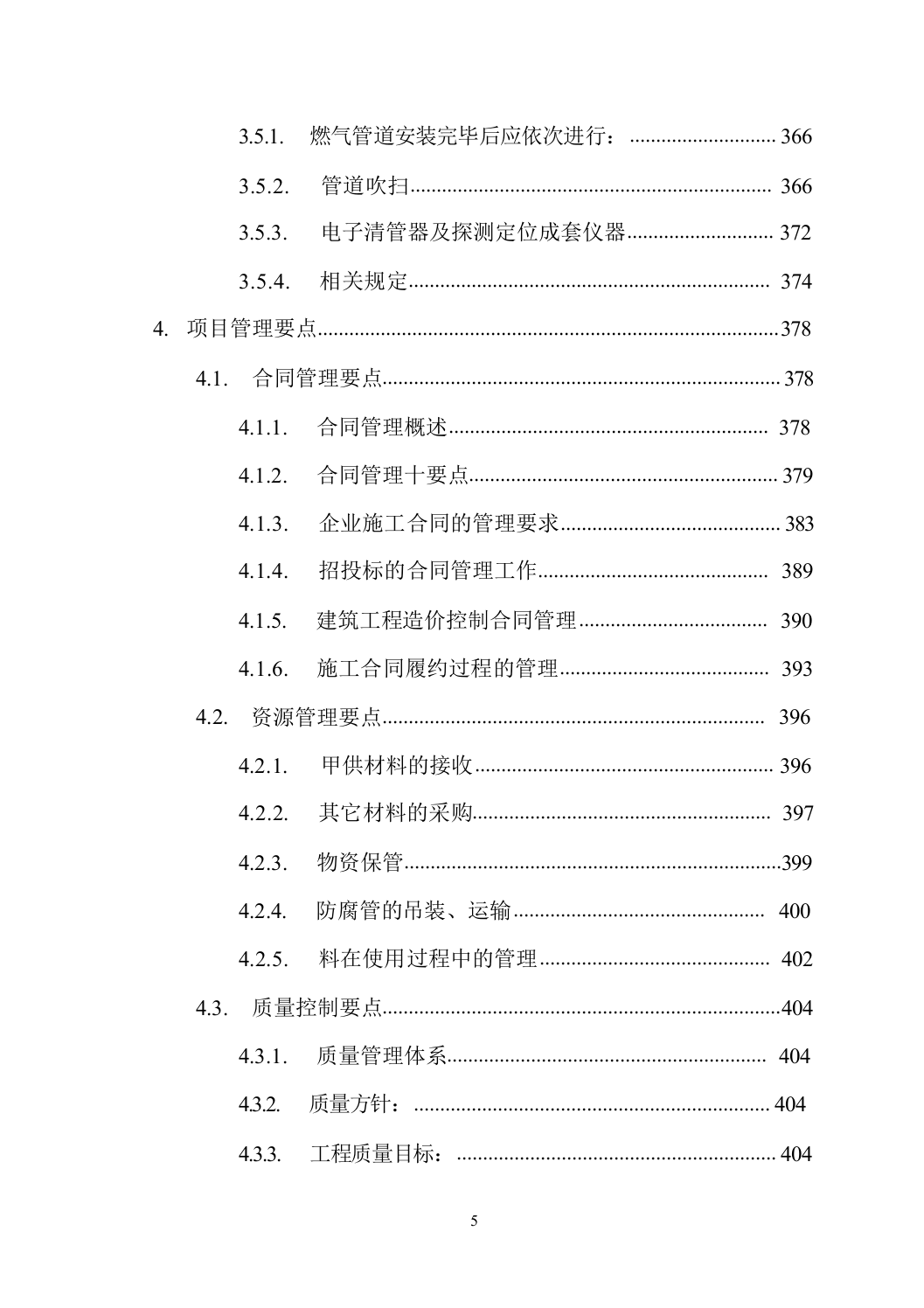

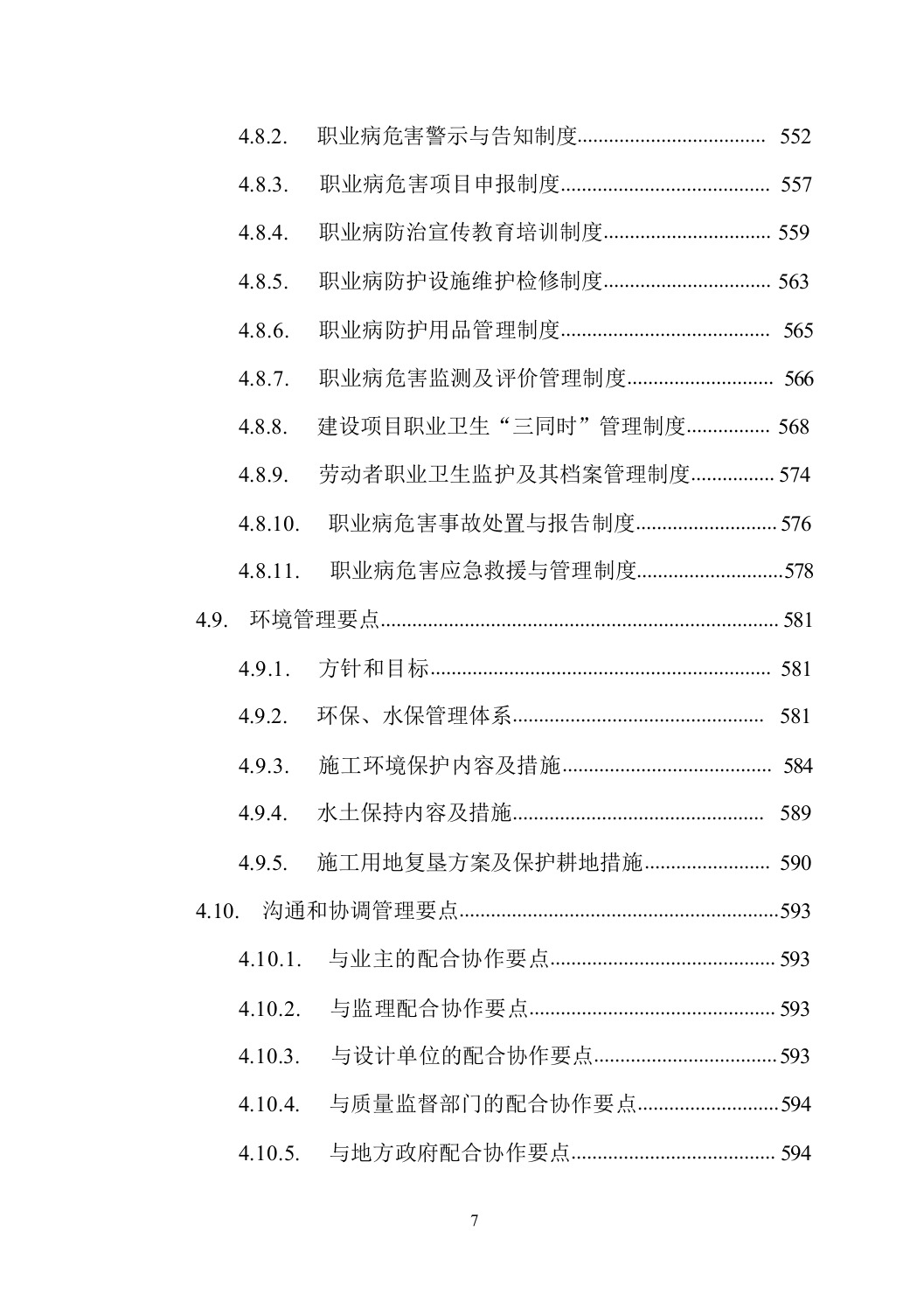

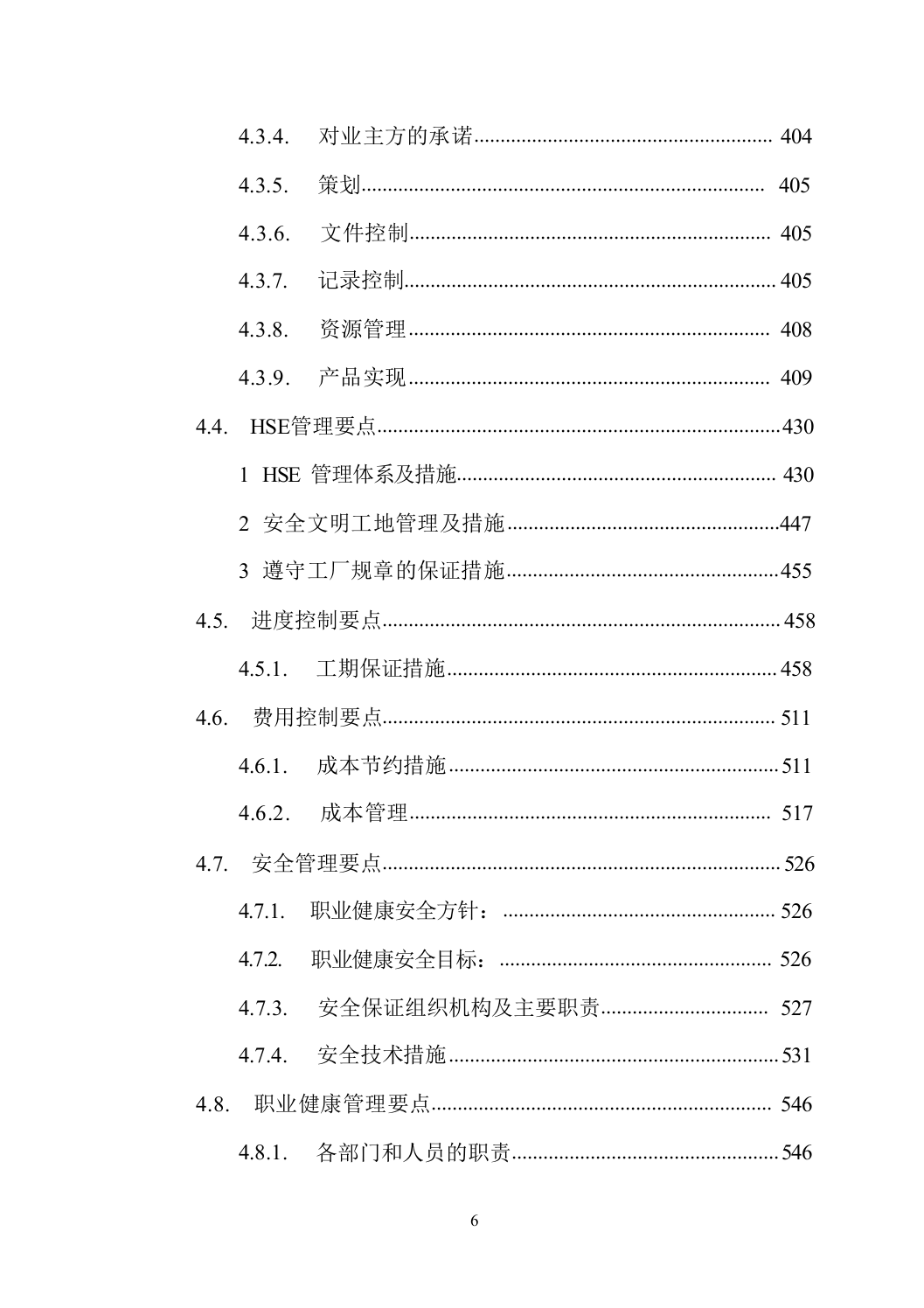

天然气支线管道工程施工组织设计方案 1 目 录 1. 概 述 9 1.1. 项目简要介绍 9 1.1.1. 前 言 9 1.1.2. 概 述 16 1.2. 项目范围 37 1.2.1. 项目规模 37 1.2.2. 招标范围 37 1.2.3. 工作范围 37 1.2.4. 工作界区 41 1.3. 项目特点 46 1.3.1. 综合性强 46 1.3.2. 复杂性高 46 1.3.3. 技术性强 46 1.3.4. 严格性高 47 2. 总体实施方案 48 2.1. 项目目标 48 2.1.1. 质量目标 48 2.1.2. 工期目标 48 2.1.3. 造价目标 49 2.1.4. HSE 目标 49 2.2. 项目实施组织形式 50 2 2.2.1. 项目经理部人员一览表 50 2.2.2. 项目经理资格一览表 52 2.3. 项目总体网络计划 109 2.4. 项目阶段划分 110 2.5. 项目工作分解结构 111 2.6. 对项目各阶段工作及文件的要求 112 2.7. 项目分包和招标计划 123 2.7.1. 招标计划 123 2.7.2. 项目沟通与协调程序 125 2.7.3. 项目信息化管理要求及措施 125 3. 项目实施要点 128 3.1. 勘察实施要点 128 3.1.1. 施工勘察综合说明 128 3.1.2. 施工勘察工作量布置说明 146 3.1.3. 勘察报告书拟定内容和提交的主要图表 155 3.1.4. 实施勘察方案的质量保证与 施工组织措施 162 3.1.5. 勘察实施方案 171 3.1.6. 工程勘察进度计划安排 174 3.1.7. 服务与承诺、配合 177 3.2. 采购实施要点 180 3.2.1. 采购原则 180 3.2.2. 工程总承包项目设备材料采购程序 188 3 3.2.3. 内控措施 208 3.3. 施工实施要点 244 3.3.1. 项目总体实施流程 244 3.3.2. 施工工序 246 3.4. 中间交接实施要点 350 3.4.1. 工程中间交接应具备 的条件 350 3.4.2. 工程中间交接的内容 350 3.4.3. 工程中间交接程序 351 3.4.4. 可列入中交后的尾项内容 354 3.4.5. 系统交工过程 354 3.4.6. 典型的工艺和公用工程交工文件包( TOP ) 354 3.4.7. 公司职责 355 3.4.8. 交工小组责任 355 3.4.9. 交工文件要求 355 3.4.10. 交工文件包 356 3.4.11. 销缺通知文件包 356 3.4.12. 保管,监护和控制函 357 3.4.13. 法定权威机构批准 357 3.4.14. 尾项销缺的分层管理 357 3.4.15. 初次检查记录 358 3.4.16. 工程中间交接验收管理制度 358 3.5. 试运行实施要点 366 4 3.5.1. 燃气管道安装完毕后应依次进行: 366 3.5.2. 管道吹扫 366 3.5.3. 电子清管器及探测定位成套仪器 372 3.5.4. 相关规定 374 4. 项目管理要点 378 4.1. 合同管理要点 378 4.1.1. 合同管理概述 378 4.1.2. 合同管理十要点 379 4.1.3. 企业施工合同的管 理要求 383 4.1.4. 招投标的合同管理工作 389 4.1.5. 建筑工程造价控制合同管理 390 4.1.6. 施工合同履约过程的管理 393 4.2. 资源管理要点 396 4.2.1. 甲供材料的接收 396 4.2.2. 其它材料的采购 397 4.2.3. 物资保管 399 4.2.4. 防腐管的吊装、运输 400 4.2.5. 料在使用过程中的管理 402 4.3. 质量控制要点 404 4.3.1. 质量管理体系 404 4.3.2. 质量方针: 404 4.3.3. 工程质量目标: 404 5 4.3.4. 对业主方的承诺 404 4.3.5. 策划 405 4.3.6. 文件控制 405 4.3.7. 记录控制 405 4.3.8. 资源管理 408 4.3.9. 产品实现 409 4.4. HSE 管理要点 430 1 HSE 管理体系及措施 430 2 安全文明工地管理及措施 447 3 遵守工厂规章的保证措施 455 4.5. 进度控制要点 458 4.5.1. 工期保证措施 458 4.6. 费用控制要点 511 4.6.1. 成本节约措施 511 4.6.2. 成本管理 517 4.7. 安全管理要点 526 4.7.1. 职业健康安全方针: 526 4.7.2. 职业健康安全目标: 526 4.7.3. 安全保证组织机构及主要职责 527 4.7.4. 安全技术措施 531 4.8. 职业健康管理要点 546 4.8.1. 各部门和人员的职责 546 6 4.8.2. 职业病危害警示与告知制度 552 4.8.3. 职业病危害项目申报制度 557 4.8.4. 职业病防治宣传教育培训制度 559 4.8.5. 职业病防护设施维护检修制度 563 4.8.6. 职业病防护用品管理制度 565 4.8.7. 职业病危害监测及评价管理制度 566 4.8.8. 建设项目职业卫生“三同时”管理制度 568 4.8.9. 劳动者职业卫生监护及其档案管理制度 574 4.8.10. 职业病危害事故处置与报告制度 576 4.8.11. 职业病危害应急救援与管理制度 578 4.9. 环境管理要点 581 4.9.1. 方针和目标 581 4.9.2. 环保、水保管理体系 581 4.9.3. 施工环境保护内容及措施 584 4.9.4. 水土保持内容及措施 589 4.9.5. 施工用地复垦方案及保护耕地措施 590 4.10. 沟通和协调管理要点 593 4.10.1. 与业主的配合协作要点 593 4.10.2. 与监理配合协作要点 593 4.10.3. 与设计单位的配合协作要点 593 4.10.4. 与质量监督部门的配合协作要点 594 4.10.5. 与地方政府配合协作要点 594 7 4.10.6. 与相邻施工单位的配合要点 594 4.10.7. 施工接口界面协调配合要点 595 4.10.8. 管道线路征地协 调管理方案 595 4.11. 财务管理要点 609 4.11.1. 资金管理 609 4.11.2. 资金流动计划 609 4.12. 风险管理要点 610 4.12.1. 安全风险预防措施及应急预案 610 4.12.2. 潜在危险源的应急准备和响应(事故 )事件 617 4.12.3. 救援抢险原则 633 4.12.4. 应急抢救方式 637 4.12.5. 坚持安全检查制度 653 4.12.6. 坚持安全交底制度 653 4.12.7. 安全事故处理制度 653 4.12.8. 安全岗位职责 655 4.12.9. 安全生产管理制度 662 4.12.10. 安全管理制度 669 4.12.11. 其他安全措施 673 4.12.12. 施工安全强条规定 678 4.13. 文件及信息管理要点 686 4.13.1. 范围 686 4.13.2. 规范性引用文件 686 8 4.13.3. 术语和定义 687 4.13.4. 档案工作职责和要求 687 4.13.5. 项目文件的归档 690 4.13.6. 项目档案的整理 693 4.13.7. 项目档案信息化建设 694 4.13.8. 项目档案验收工作 694 4.13.9. 竣工资料档案整理细则 719 4.14. 报告制度 744 5. 承包人建议 747 5.1. 图 纸 747 5.2. 工程详细说明 747 5.3. 设备方案 748 5.3.1. 生产设备 748 主要施工机具、设备需要计划 755 5.3.2. 必备的备品备件 760 5.3.3. 备选的备品备件 760 5.4. 分包方案 760 5.5. 对发包人要求错误的说明 760 5.6. 其 他 760 9 1.概述 1.1.项目简要介绍 1.1.1. 前言 1.1.1.1 .编制说明 能参与该工程的投标充分体现了建设单位对我公司的高度信任!我们 深知本工程的建设对业主今后的发展有着十分重要的意义,我公司从上到 下高度重视,十分珍惜此次难得的机会,希望能为建设单位的发展作出贡 献 ! 在本工程投标过程中,组织了各专题会对本工程的特点、重点、难点 进行反复研究和方案论证比较,使本施工组织设计更赋科学性、合理性和 全面性,具有了很强的可操作性和针对性。 为了更好地进行本施工组织设计的编制,使在今后的工程施工实施中 更加符合实际、更加具有针对性、更好地保障施工顺利进行,我公司组织 相关专业技术人员前往现场进行踏勘和了解,获得了施工现场详实的第一 手数据资料,对场地、周边环境和各种条件有了很 详细的了解。 为了使工程在中标后能更为高效顺利实施,公司的专门 调研小组针对 本工程进行了大量的调研分析工作。所调研内容涉及:国家、省市对于工 程建设的有关政策法规及有关要求;机械设备、物资材料、供货厂商等市 场情况和周边资源;现行施工设计规范、质量验收标准;近期当地 政府地 区关于工程施工质量和安全文明施工、环保、环卫、交通、劳动用工、施 工现场管理的要求和规定、市政、供水、供电和雨污水排放条件和有 关规 10 定和要求;有关工程方面的文件和规定等。 我公司通过认真研究甲方提供的设计图纸,对本工程施工实施质量保 证措施,工程进度计划的安排和进度计划保证措施,确保安全、文明施工 和环境保护的保证措施,与业主、设计、监理和政 府部门的配合和协作等 工程重点和难点,进行了认真细致的方案设计论证和研究优选,这将是本 工程施工组织设计的重点内容。 我公司承建过许多类似建设工程项目。在解决类似工程的重点和难点 方面积累了较为丰富的施工经验,形成了一套成熟先进的施工技术 和管理 经验,为本工程的圆满完成奠定了基础。我们将结合本工程的特点,针对 上述重点和难点制定专项施工方案和保证措施。 我公司为本工程所选派的项目经理、各专业施工技术管理人员已经全 部拟定。该项目经理部的管理人员综合素质高、业务能力强、作风过硬、 具有施工过类似工程的实践经验和很高技术管理水平,这更是我公司最为 优秀的项目管理班子之一。 在本工程上,我公司会积极、主动、高效为 业主服务,秉承“急业主 所急、想业主所想”的指导思想和“顾客至上、打造精品、绿色环保、以 人为本、预防为主、遵规守法、持续改进”的管理方针,努力拓展并延伸 为业主和监理等有关各方的服务范围和内涵,处理好与业主、监理、设计 相关政府部门的关系,与业主以及监理密切配合,诚心诚意接受业主 工程 师、监理工程师管理人员在施工全过程中的指导、监督和 热忱帮助,使工 程各方形成一个团结、协作、高效、和谐和健康的有机整体,形成合力共 同促进项目总体目标的实现。 11 施工组织设计作为指导施工的依据,编制时对等诸多因素尽可能充分 考虑,突出科学性及可行性。 我公司对本项目施工在施工组织中的全面性问题进行统盘规划方案, 并做出经济合理的施工方案,对单位工程中 的某些主要技术措施做出指导 性意见。 施工组织设计作为标前设计,是规划指导建设工程投标、签订承包合 同和施工全过程的全局性文件,其宗旨是按照建筑工程建设的基本规律、 强制性条例、施工工艺规律和经营管理规律,制定科 学合理的组织方案、 施工方案,合理安排施工顺序和进度计划,有效的利用施工场地、周围环 境来优化配置和节约使用人力、物力、资金、技术等生产要素,协调各方 面的工作,能使竞争取胜,使得经营科学有效、施工有计划、有节奏。能 够保证质量、进度、安全、文明施工并取得良好的经济效益、社会效益和 环境效益。为了使本设计内容更全面、方案更合理,敬请各位评委多提宝 贵意见,以备进一步调整、完善。 本设计在力争内容全面的同时,将结合本工 程的特点进行阐述。对主 要施工工序进行详细的组织安排。质量管理上,将主要围绕合格的质量标 准情况加以说明。 我公司将严格按照质量、安全、环境、职业健康安全等管理体系建立 质量保证体系。 根据本项目招标文件要求和工程的实际施工情况,本施工组织设计针 对本工程的踏勘勘察要点、施工实施要点、采购实施要点、HSE 管理要 点、 质量控制要点、投产、试运行实施要点、工程档案管理、进度控制要点、 12 费用控制要点、对招标人关注问题的响应等方面做出综合阐述,同时,本 施工组织设计方案既是项目部综合性指导文件,又是该工程项目部的质量 计划文件。 依据本项目招标文件及图纸等资料为依据,经专业技术人员综合本工 程要求、内容、规模、功能反复分析,为此本维修改造工程遵照设计师的 思路,遵守设计图纸各部位的设计要求与节点进行施工配套,从而达到高 标准、高质量的工程。 1.1.1.2 .编制依据 本施工组织设计方案的编制依据为: 1.XXX 至 XXX 天然气支线管道XXX 至 XXX 段建设工程项 目招标文件、图 纸、答疑及补遗文件; 2. 《工程量清单》; 3. 现行国家行业相关设计及施工规范; 4. 公司编制并经复审完善的 IS 09001《质量管理手 册》及质量保证体系 的相关程序文件; 5. 公司编制并经复审完善的 ISO 14001《环境管理手册》及环境保证体 系的相关程序文件; 6. 公司编制并经复审完善的 IS 028001《安全管理手册》及职业健康安 全管理体系的相关程序文件; 7. 本公司制定的《编制施工组织设计、施工方案管理办法》; 8. 本公司制定、颁发的《施工现场工作实施细则》; 9. 本公司有关文明施工、施工质量、安全生产、技术管理等文件 13 10. 公司内部管理的其他制度; 11. 本工程施工现场的实际勘测和相关技术资料。 1.1.1.3 .指导思想 1. 本着“精心组织、科学管理、技术先进 、履约守信、确保合格”的 二十字方针,运用项目法进行施工组织管理,充分发挥公司的优势,实行 强有力的统一领导和指挥,选派精干队伍,采用先进、合理、经济的施工 方案,充分利用机械设备,提高劳动生产效率,保证重点,统筹安排,精 心组织,文明施工,确保优质、快速、安全、低耗完成工程的施工任务。 2. 本 XXX 至 XXX 天然气支线管道 XXX 至 XXX 段建设工程 项目施工组织 设计所提出的手段、方法和措施,都是在充分调查研究和反复讨论的基础 上确定的,是组织和指导施工的重要指导性文件。 3. 我公司的质量方针为“重质量、守信誉”,是我公司永恒的宗旨, “为顾客建设满意的工程”是我们企业的第一使命。 1.1.1.4 .编制原则 1. 根据该工程的重要意义,本施工组织设 计以确保施工质量安全,确 保施工工期,创一流管理的指导思想进行编制。 2. 在施工组织机构建立上立足专业化,选用最有经验的管理人员和具 有技术专长的技术人员组成强有力的施工组织管理的核心层,全面负责工 程的施工进度、工程质量以及人力、物力、财力的分配和安全保证等,直 接对业主和监理工程师负责。 3. 在机械及检测仪器配置方面加强管理,不断提高机械化施工和劳动 生产力,为保证工程质量、工程工期提供有力的物资条件。 14 4. 在工程施工上,仔细分析,合理安排施工计划,用统筹方法组织平 衡流水作业和立体交叉作业,不断加快工程 进度。 5. 在施工方案的制定、施工工艺的选择、施工技术的实施方面立足规 范化、标准化,落实各项施工技术措施,确保工程质量和工程工期。 6. 精心进行现场布置,节约施工用地,组织文明施工,搞好环境保护。 7. 严格执行施工验收规范、有关操作技术规程,加强生产管理,确保 工程质量,工程工期和施工安全。 8. 实施“精品工程”战略,通过精心组织、精心施工,保 优质、创信 誉,向业主交一个质量优良,用户满意的工程。 9. 遵循招标文件的原则。严格按照招标文件要求的工期、安全、质量 等目标编制技术标文件,使发包人的各项要求均得到有 效保证。 10. 遵循设计文件的原则。在编制施组时,认真阅读核对所获得的技 术设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计 原则编制施组,满足设计标准和要求。 11. 遵循“安全第一、预防为主、综合治理”的原则。严格按照铁路 施工安全操作规程,从制度、管理、方案、资源方面编制切实可行的施工 方案和措施,确保施工安全。 12. 遵循节约资源和可持续发展的原则。贯彻“十分珍惜、合理利用 土地和切实保护耕地”的原则,依法用地、合理规划、科学设计,搞好环 境保护、水土保持和地质灾害防治工作;支持文物保护。 13. 遵循科学、经济、合理的原则。树立系统工程的概念。统筹分配 各专业工程的工期,搞好专业衔接;合理安排施工顺序,组织均衡、连续 15 生产;以关键线路为中心,建立数学模型进 行工期、资源优化;管理目标 明确,指标量化、措施具体、针对性强。 14. 遵循引进、创新、发展的原则。积 极采用、鼓励研发旨在提高工 程技术和施工装备水平、保证施工安全和工程质量、加快施工进度 、降低 工程成本的新技术、新材料、新工艺、新设备。 15. 遵循“六位一体”管理的原则。结合建设项目特点,建立建设项 目管理的目标体系、责任体系、分级控制系统和评价评估体系,按照计划、 组织、指挥、协调、控制等基本环节,将质量、安全、工期、投资效益、 环境保护和技术创新分解细化为最佳匹配的实施目 标,以标准化管理为基 础,全面实现“六位一体”管理要求。 16. 遵循施工生产与环境保护“三同时”原 则,坚持“以防为主,充 分保护,环保与建设并重”的原则,全力做 好环境保护工作。 17. 遵循贯标机制的原则。确保质量、环境与职业健康安全综合管理 体系在本项目工程施工中自始至终得到有效运行。 16 1.1.2. 概述 1.1.2.1 .前言 多年来,贵州省虽然煤炭资源丰富,但石油与天然气资源相对匮乏。 同时,贵州省能源产业发展中也存在一些困难和问 题,尤其是在当前国际 经济不景气的背景下,还存在市场需求与开发节奏不匹配、能源结构性矛 盾短期内难以缓解、能源产业发展与民生和环保问题统 筹困难、装备技术 落后、科技创新不足、体制机制约束等诸多困难和挑战。 按照建设资源节约型和环境友好型社会的要求,加强生态环境保护不 仅是构建“呼吸清新空气、喝上清洁水、满眼绿色”优美 生态环境的重要 保障,也是引领新兴产业发展和优化经济发展模式的根 本措施,更是建设 生态文明的重要手段与关键环节。随着经济的快速增长,贵州省对能源的 需求日益旺盛,为实现经济的可持续发展,贵州省对绿 色能源,尤其是天 然气资源的需求十分迫切。 XXX 市经济总量长期位于贵州省第二位,2010年全市生产总值908.76 亿元。 XXX 正处于工业化和城镇化的加速阶段,能源消费总量保持稳定增长。 2010年全 XXX 一次能源消费总量为1240.03×104t 标准煤。消费结构以原 煤、水电为主,其次是天然气。 能源工业是 XXX 地区的第一支柱产业,随着 XXX 地区经济持续快速的 发展,工业化、城镇化步伐不断加快,节能降耗的难度 越来越大。遵循国 家节能减排的宏观政策,引入天然气等清洁 能源是提高能源利用效率、保 障能源安全,减轻环境污染,有效支撑 XXX 地区经济、社会可持续性发展 的重要举措。 17 XXX 经济的迅猛发展和环境保护力度的加大,拉动了清洁能源需求的快 速增长。天然气作为一种优质高效清洁能源,其需求 量将迅速增长,逐步 替代部分石油和煤炭,在 XXX 一次能源消费中的比例不断提高。 目前,已经投入运行的中卫-贵阳联络线管道主干线全长1613 km , 其中 在贵州境内356 km : 工程设计输气能力150×108 Nm ³/a, 管径1016 mm , 设计压力10 MPa 。中 卫-贵阳联络线由西气东输二、三线所经宁夏中卫联络站接气,途径甘肃、 陕西、四川、重庆,与中缅天然气管道在贵阳市境内汇合,气源稳定、可 靠。 1.1.2.2 .工程界面划分 本工程起点为 XXX 首站, XXX 首站在“中卫-贵阳联络线”的 X XX 分输 压气站预留分输支线工艺区内建设,终点为 XXX 末站。 XXX 首站由贵州乌江能源集团有限责任公司负责建设,在 XXX 分输压气 站预留分输支线工艺区内新建计量撬、发球筒,放 空、排污、消防、仪表 站控系统、通信系统、站场区域阴极保护系统均依托 XXX 分输压气站原有 系统。 XXX 首站建成之后委托中石油贵州管网公司管理。 遵义分输压气站 中卫-贵阳联络线 遵义首站 S DN400 21.57km DN400 17.23km DN400 13.92km 四 M 配 1#阀室 2#阀室 湄潭末站 (注:本工程范围不包括图中虚线部分) 18 1.1.2.3 .工程概况 XXX 至 XXX 天然气支线管道工程,管线设计输量为4.95×108 Nm 3/a, 线路全长约52.7 km , 管径为D406.4。 XXX 至 XXX 天然气支线管道工程共设 置2座站场,2座分输阀室,包括 XXX 首站、 XXX 末站,及1#、2#分输监控 阀室。 考虑将来页岩气返输, XXX 首站至1#阀室之 间线路段设计压力为 6.3MPa,1# 阀室至 XXX 末站设计压力为6.3 MPa 。 1.1.2.3.1.线路工程 管道全线位于贵州省 XXX 市境内,通过 XXX 区、新蒲新区和 XXX 县。 线路起点位于 XXX 市 XXX 区中卫一贵阳联络线 XXX 分输压 气站附近的 XXX 首站,终点位于 XXX 县 XXX 末站,沿线 设置2座阀室。线路长度约52.7 km, 地区等级分为二、三级地区。全线设计压力6.3 MPa , 一般线路用管和冷弯 弯管采用D406.4*7.9L360M 高频电阻焊钢管;热煨弯管采用 D406.4*8.7L360M 高频电阻焊钢管。管道沿线地貌以低山、丘陵为主,交通 条件一般,局部山区地段需修整地方道路以满 足管道建设及后期运营管理。 XXX 至 XXX 天然气支线管道工程沿线穿越高速1处, 国道1处,河流中型穿 越2处。线路走向见图。 19 ,商场镇 绥 阳 县 中桥水库准保护区 本测准保护区 环镇 遵义市绿湖生态开发建设项目规划 永乐镇 新舟镇 湄潭县规划 1#阀室 遵 义 县 2#阀室 遵义首站 G⁵3=2*6T 遵 义 市 红 花 岗 湄潭末站 黄家坝镇 湘淀县 C3*2*6 渡镇- G·3°2” XXX 至 XXX 天然气支线管道工程站场和阀室设置 序 阀室、站场 站址 阀室、站 阀室、站 地区等级 阀室、站 1 XXX 首站 XXX 区团 0 0 三级 894.32m 2 1#阀室 新蒲新区 17.23 17.23 三级 825.55m 3 2#阀室 新蒲新区 31.15 13.92 三级 1041.8m 4 XXX 末站 XXX 县黄 52.72 21.57 二级为主 745.164m 1.1.2.3.2.输气站场 XXX 至 XXX 天然气支线管道工程共设置2座站场,分别为 XXX 首站、 XXX 末站,其中 XXX 首站在“中卫-贵阳联络线”的 XXX 分输压气站预留分输支 线工艺区内建设。 XXX 至 XXX 天然气支线管道工程设置2座阀室,分别为1#、2#分输监 控阀室。站场及阀室功能情况见表。 序 站场名称 功能 备注 20 号 1 XXX 首站 计量、清管发送 2 1#分输监控阀室 分输、监控、截断 3 2#分输监控阀室 分输、监控、截断 4 XXX 末站 过滤、计量、调压、清管接收 1.1.2.3.3.管道防腐 线路管道采用强制电流法,全线设置1座强制电流阴极保护站,与2# 分输监控阀室合建。 线路部分管道外防腐层采用三层 PE 外防腐层,热煨弯管外防腐层采用 双层熔结环氧粉末+聚丙烯增强纤维胶粘带的防腐结构。线路管道补口采用 辐射交联聚乙烯热收缩带。线路管道补伤采用补伤片和辐射交联聚乙烯热 收缩带。 站场及阀室内埋地钢质管道的外防腐层方案:1)对于与干线管道管径 相同的进、出站场和阀室的管道采用与干线 管道相同的外防腐层,即三层 PE 外防腐层;2)其余的埋地钢质管道,采用无溶剂液态环氧+聚丙烯增强 纤维胶粘带相结合的方式对埋地钢质管道进行防腐。液态环氧涂层 厚度 ≥600 um , 防腐胶带50%~55%搭接。站场及阀室内地上钢质管道的外防腐 层推荐采用的环氧富锌底漆+环氧云铁中间漆+氟碳面漆的防腐层体系,总 的最小干膜厚度应不小于300μm。 XXX 末站站内管道采用牺牲阳极进行保护。 1.1.2.3.4.仪表自动化 本支线自控水平远期按照三级控制设计(预留远控接口),近期 采用 21 站控模式。 XXX 首站站控制系统依托 XXX- 高坪支线 XXX 首站的站控制系统, 相关数据传至 XXX 末站; XXX 末站设站控制系统,完成站场工艺设备的控制 和运行。 1#、2#分输监控阀室均为 RTU 阀室,数据传至 XXX 末站。 1.1.2.3.5.通信 本工程通信系统将为天然气管道运营提供数据传输、话音、网络、视 频监控等服务。本工程主通信采用光通信作为全线 SCADA 数据的 主用信道, 备用通信方式采用数字电路。同期与输气管道同沟敷设一 根φ40/33硅芯 管,内穿1根24芯G.652D 管道光缆,将分输监控阀室及 XXX 首站相关数 据传输至 XXX 末站。 在 XXX 首站至 XXX 末站间租用一条2 M 数字电路作为 SCADA 数据的备用 信道。 1.1.2.3.6.供配电 根据《输气管道工程设计规范》 (GB50251-2015)、 《供配 电系统设 计规范》 (GB50052-2009) 相关规定,本工程各站为二级负荷; 监控阀室 为三级负荷。 XXX 首站依托 XXX 分输压气站,利用站场现有配电系 统供电, 不另设变压器; UPS 利用站场现有UPS 设备供电,不另设UPS。XXX 末站拟 采用一路10 kV 外电源作为主供电源,并设 置柴油发电机组作为应急电源, 发电机组的容量需满足站内一、二负荷及部分生活负荷供电要求。站场中 控制、仪表、通信、应急照明等重要负荷设置UPS 不间断电源供电, UPS 选 用 AC 380V15 kVA 工业型单机在线型,后备时间1.5小时。 监控阀室拟采用一路10kV 外电源, AC380V/AC220V/DC2 4V1kVA 开关电 22 源加蓄电池作为后备,后备时间48小时的供电
天然气支线管道工程施工组织设计投标方案(701页).docx
下载提示

1.本文档仅提供部分内容试读;

2.支付并下载文件,享受无限制查看;

3.本网站所提供的标准文本仅供个人学习、研究之用,未经授权,严禁复制、发行、汇编、翻译或网络传播等,侵权必究;

4.左侧添加客服微信获取帮助;

5.本文为word版本,可以直接复制编辑使用。


公众号
微信客服
