风力发电场(含安装)施工组织设计
目录
第一章

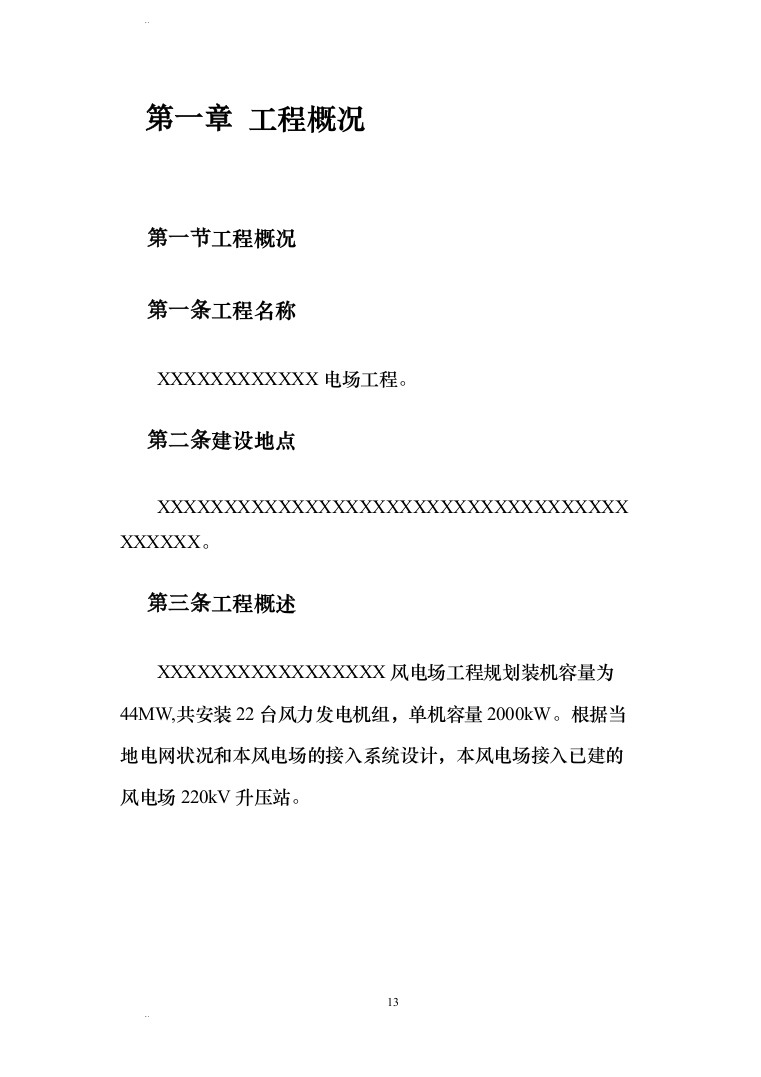

工程概况
13
第一节
工程概况
13
第一条
工程名称
13
第二条
建设地点
13
第三条
工程概述
13
第二节
工程范围
14
第一条
施工范围
14
第三节
水文气象和工程地质
14
第一条
水文、气象条件
14
第二条
工程地质条件
16
第三条
对外交通条件
18
第二章
项目部组织机构及劳动力计划
18
第一节
项目施工组织机构
19
第一条
施工组织机构设置
19
第二条
项目部决策机制
20
第三条
项目部执行机构
21
第四条
项目部监督机制
21
第五条
项目部反馈机制
23
第二节
项目部主要组织机构图
24
第三节
劳动力计划
24
第一条
劳动力计划安排及保证措施
24
第二条
劳动力资源月配置表
26
第三章
施工平面布置
26
第一节
施工总平面布置依据
26
第二节
施工总平面布置
26
第一条
施工总平面布置
26
第二条
办公区、生活区
28
第三条
生产区
29
第四条
搅拌站
29
第五条
渣场
30
第三节
力能供应
30
第一条
供水
30
第二条
供电
30
第四节
机械布置
31
第四章
施工方案
31
第一节
总体施工方案
31
第一条
总体开工顺序安排
31
第二条
主要施工工序安排
32
第三条
总体施工机械部署
33
第四条
主要工艺方案
35
第二节
建筑工程施工方案
36
第一条
道路施工方案
36
第二条
风机基础施工方案
54
第三条
箱式变基础施工方案
81
第四条
风机基础及箱变基础接地施工方案
97
第五条
平台施工方案
104
第三节
风机安装工程施工方案
106
第一条
风机吊装与安装施工方案
106
第二条
电气施工方案
137
第四节
集电线路施工方案
147
第一条
总体施工方案
147
第二条
集电线路施工方案
153
第三条
OPGW 光缆施工
170
第五节
特殊施工方案
188
第一条
测量控制网施工方案
188
第二条
砌筑施工方案
192
第三条
石方爆破施工方案
202
第四条
大坡度场内道路运输专项方案
208
第五条
雨季施工方案
210
第六条
冬季施工方案
213
第七条
季节性防风措施
226
第八条
工期保证措施
227
第九条
现场施工水土保持措施
230
第十条
绿色施工(节能、节地、节水、节材和环境保护)措施
237
第十一条
弃渣场水土保持及植被恢复专项方案
245
第十二条
草坪建植施工方案
253
第十三条
大体积混凝土施工方案
258
第五章
工期及施工进度计划
267
第一节
工期规划及要求
267
第二节
施工进度计划的编制说明
268
第一条
编制指导思想
268
第二条
编制依据
269
第三条
编制原则
269
第四条
施工进度计划
269
第三节
进度计划保证措施
269
第一条
组织措施
270
第二条
技术措施
271
第三条
经济措施
278
第四条
合同措施
278
第五条
管理措施
279
第四节
施工进度关键路线、关键点分析及控制措施
282
第一条
结合风机安装节点,抓好进场道路及风机间道路、风机基础的施工
282
第二条
风机基础施工进度控制
283
第三条
道路施工进度控制
284
第六章
质量目标及技术组织措施
284
第一节
质量目标
284
第二节
质量管理组织机构及主要职责
285
第一条
项目质量管理
285
第二条
主要管理及施工人员质量职责
285
第三节
关键环节质量保证措施
299
第一条
质量管理策划
300
第二条
过程质量控制
300
第三条
质量检查与验收
304
第四条
不合格品处置和质量事故处理
308
第五条
施工技术记录及标识
309
第六条
成品保护
310
第七条
工程资料
310
第八条
质量奖罚
311
第四节
质量通病控制措施
312
第一条
建筑专业质量通病控制措施
312
第七章
职业健康、安全、环境(HSE)管理体系
324
第一节
引用标准
325
第二节
管理体系和要求
325
第一条
建立健全安全监察网络、安全保障体系、治安保卫及消防体系
325
第二条
总要求
326
第三条
建立本项目适用的法律、法规和其他要求的清单
327
第四条
建立危险源/环境因素清单,实施安全健康和环境风险预控
328
第五条
制定管理方案
328
第六条
制定职业健康安全及环境管理制度
329
第三节
管理职责
330
第一条
策划
330
第二条
职责权限与沟通
332
第四节
过程实施、监测、检查与评价
333
第一条
现场“准入”
333
第二条
安全教育
333
第三条
安全例会
334
第四条
安全技术措施
335
第五条
安全防护设施
338
第六条

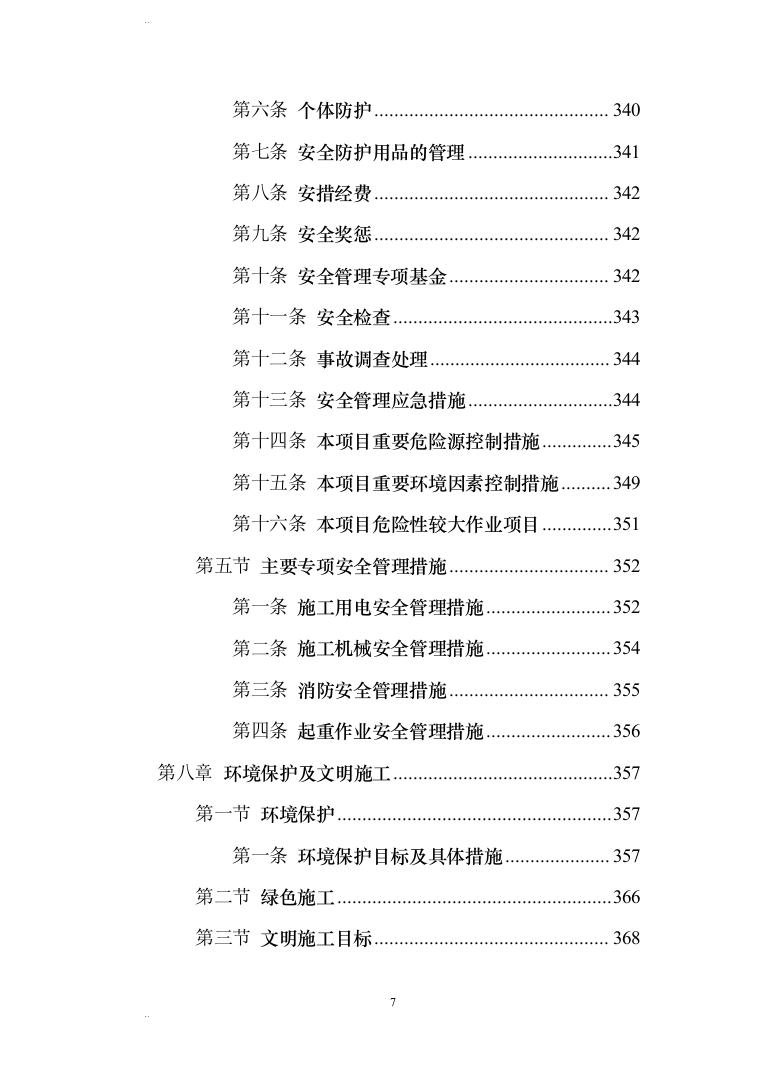

个体防护
340
第七条
安全防护用品的管理
341
第八条
安措经费
342
第九条
安全奖惩
342
第十条
安全管理专项基金
342
第十一条
安全检查
343
第十二条
事故调查处理
344
第十三条
安全管理应急措施
344
第十四条
本项目重要危险源控制措施
345
第十五条
本项目重要环境因素控制措施
349
第十六条
本项目危险性较大作业项目
351
第五节
主要专项安全管理措施
352
第一条
施工用电安全管理措施
352
第二条
施工机械安全管理措施
354
第三条
消防安全管理措施
355
第四条
起重作业安全管理措施
356
第八章
环境保护及文明施工
357
第一节
环境保护
357
第一条
环境保护目标及具体措施
357
第二节
绿色施工
366
第三节
文明施工目标
368
第四节
文明施工组织机构
368
第五节
文明施工实施方案
369
第一条
文明施工规划
369
第二条
施工区域管理
374
第三条
施工平面管理规划
376
第四条
成品保护与防“二次污染”规划
376
第六节
文明施工过程控制
378
第一条
开工准备阶段
378
第二条
施工阶段
379
第三条
现场保洁
381
第七节
文明施工考核、管理办法
381
第九章
安全目标及保证措施
382
第一节
职业健康安全和环境管理目标
383
第一条
职业健康安全目标
383
第二条
文明施工目标
383
第三条
环境保护目标
384
第二节
安全管理组织机构及主要职责
384
第一条
建立安全监察网络、安全保证体系、治安保卫和消防体系
384
第二条
安全管理部门及人员的主要职责
386
第三节
执行的主要法律法规及规章制度
387

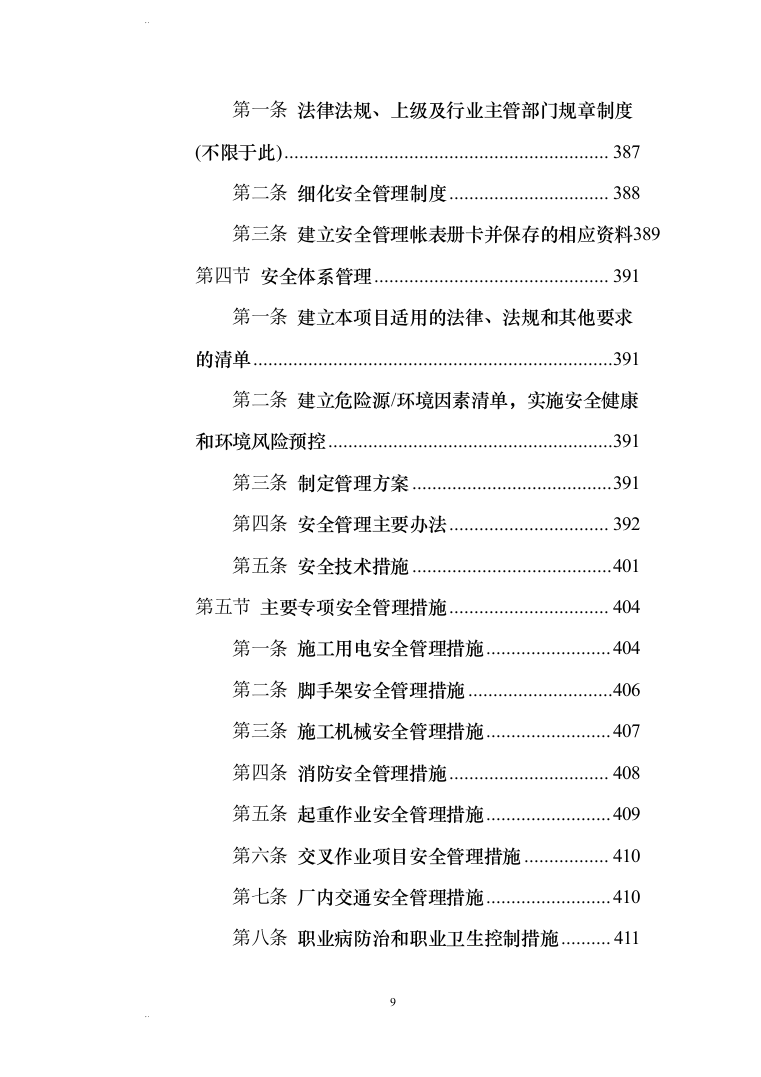

第一条
法律法规、上级及行业主管部门规章制度(不限于此)
387
第二条
细化安全管理制度
388
第三条
建立安全管理帐表册卡并保存的相应资料
389
第四节
安全体系管理
391
第一条
建立本项目适用的法律、法规和其他要求的清单
391
第二条
建立危险源/环境因素清单,实施安全健康和环境风险预控
391
第三条
制定管理方案
391
第四条
安全管理主要办法
392
第五条
安全技术措施
401
第五节
主要专项安全管理措施
404
第一条
施工用电安全管理措施
404
第二条
脚手架安全管理措施
406
第三条
施工机械安全管理措施
407
第四条
消防安全管理措施
408
第五条
起重作业安全管理措施
409
第六条
交叉作业项目安全管理措施
410
第七条
厂内交通安全管理措施
410
第八条
职业病防治和职业卫生控制措施
411
第十章
本项目重要危险源和主要控制措施
413
第十一章
本项目安全生产投入(不限于此)
417
第十二章
本工程包括的达到或超过一定规模的分部分项危险作 业项目、重要临时设施、重要施工工序、特殊作业、危险作业 项目范围如下(不限于此)
420
第十三章
物资保证措施
422
第一节
分工原则和职责范围
423
第二节
甲供设备材料的领用管理
423
第一条
甲供设备及材料代保管主要工作范围
423
第二条
设备材料的接收和运输
424
第三条
设备材料的检验
426
第四条
不合格设备材料及其丢失、损坏的处理
427
第五条
设备材料的发放
428
第六条
剩余设备材料的管理
429
第七条
包装物的管理
429
第八条
保卫与消防
430
第九条
工程设备和材料专用于合同工程
430
第三节
物资采购控制
430
第一条
采购原则
430
第二条
采购事前控制
431
第三条
质量控制
434
第四节
接收入库
436
第一条
运输、装卸
436
第二条
验收
436
第三条
入库
437
第五节
储存、保管、维护
438
第一条
储存
438
第二条
维护
440
第三条
标识
440
第六节
材料代用
442
第七节
材料设备发放管理
442
第一条
发放凭证
442
第二条
账务
443
第三条
质量追踪记录
444
第八节
资料管理
444
第九节
自购材料的撤离
445
第十四章
物资管理组织机构图
445
第十五章
自购材料管理流程图
446
第十六章
第十一章附表
447

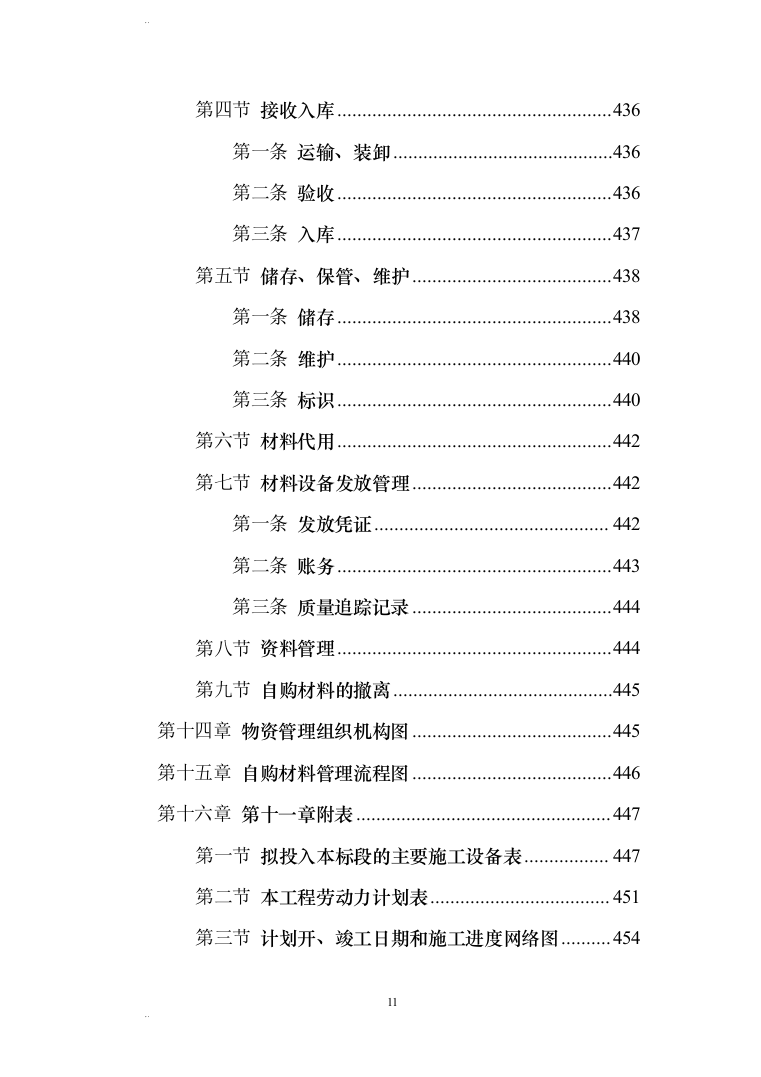

第一节
拟投入本标段的主要施工设备表
447
第二节
本工程劳动力计划表
451
第三节
计划开、竣工日期和施工进度网络图
454
第四节
施工临建平面图
455
第五节
生活临建区布置图
455
第六节
现场加工区布置图
455
第七节
现场施工总平面布置图
455
第八节
风机安装总平面布置图
455
第九节
临时用地表
456
工程概况
工程概况
工程名称
XXXXXXXXXXXX电场工程。
建设地点
XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX。
工程概述
XXXXXXXXXXXXXXXXX风电场工程规划装机容量为44MW,共安装22台风力发电机组,单机容量2000kW。根据当地电网状况和本风电场的接入系统设计,本风电场接入已建的风电场220kV升压站。
工程范围
施工范围
2.1.1风机基础、箱变基础、电缆转接箱基础及其接地、道路工程、风机安装场的全部土建工程、集电线路安装工程、XXXXXX风电场内以及与已建升压站的光缆熔接、与上述设备有关的辅助设备的安装均等工程。
水文气象和工程地质
水文、气象条件
大部分地处暖温带,南部为亚热带,属北亚热带向暖温带过渡的大陆性季风气候,同时还存在自东向西由平原向丘陵山地气候过渡的特征,具有四季分明、雨热同期、气候多样的特点,一般冬季寒冷干燥,春季多风干旱,夏季炎热多雨,秋季日照充足。
根据XXX气象站长期观测资料统计,气象站多年平均气温为14.1℃,极端最高气温为41.6℃,极端最低气温为-12.8℃。多年平均气压为969.2hPa,多年平均水汽压为11.7hPa,多年平均相对湿度为62%,多年平均降水量为549.6mm。气象站多年最大风速为17.0m/s。气象站多年平均雷暴天数为16.4d,平均沙尘暴天数为0.1d,多年平均大风天数为1.5d,多年平均冰雹天数为0.1d,多年最大冻土深度为32cm,多年最大积雪深度为17cm。XXX气象站主要气象要素特征值见下表。

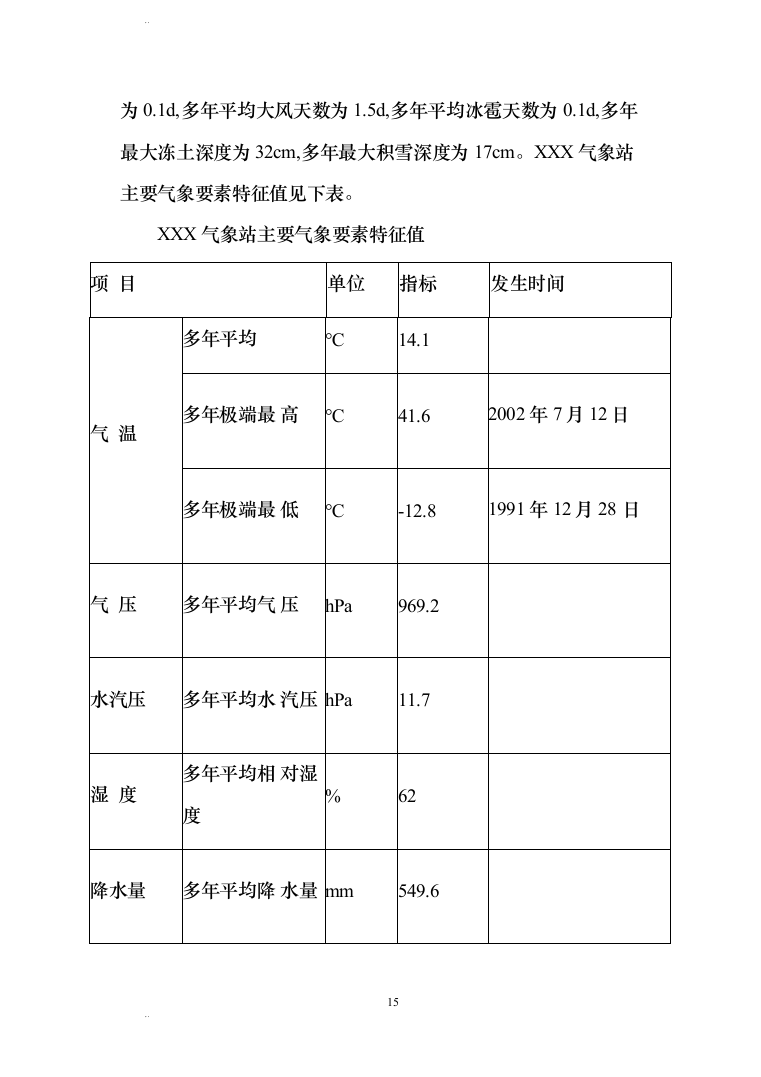

XXX气象站主要气象要素特征值
项 目
单位
指标
发生时间
气 温
多年平均
℃
14.1
多年极端最 高
℃
41.6
2002年7月12日
多年极端最 低
℃
-12.8
1991年12月28 日
气 压
多年平均气 压
hPa
969.2
水汽压
多年平均水 汽压
hPa
11.7
湿 度
多年平均相 对湿度
%
62
降水量
多年平均降 水量
mm
549.6
极端风 速
多年最大风 速
m/s
17.0
1971年、1973年
特殊性 天气
平均雷暴天 数
d
16.4
平均沙尘暴 天数
d
0.1
平均大风天 数
d
1.5
平均冰雹天 数
d
0.1
最大冻土深 度
cm
32
最大积雪厚 度
cm
17
工程地质条件
工程区以丘陵山地为主,高程1100~1500m,坡度一般10°~30°,局部山体较为陡峻。风电场区内山体覆盖层较薄,为第四系的残坡积土,植被较发育,以灌木、杂草为主。
根据区域地质资料和地质测绘成果,场区内布置风机处出露的地层年代、形成原因、岩土结构及物理力学性能。上部为第四系全新统残坡积碎石夹粘土,下伏为基岩。各岩土层自上而下分述如下:
①层粉质粘土:第四系(Qel+dl)残坡积成因,灰黄色,稍湿,结构疏松,含碎石和植物根茎,粒径约2~5cm,
含量约5%,棱角形为主。全场分布,本次揭露厚度0.1
0.5m。
②块石夹粉质粘土:灰紫色,块石为强风化安山玢岩,块径约为5~10cm,最大20cm,含量约40%。粉质粘土为浅黄色,稍湿,可塑。
③元古界马家河组(Pt21m):岩性复杂,场区内主要为灰紫、紫灰色安山玢岩夹少量流纹斑岩、英安岩、玄武岩、碎屑岩。熔岩具杏仁状及枕状构造。杏仁多成层分带明显,常见有钾长石及石英等组成的不规则大杏仁体,同时可见杏仁内含少量金属硫化物。该地层广泛分布于工程区覆盖层以下,按风化程度不同分为③-2层强风化安山玢岩、③-3层中风化安山玢岩。
③-2层强风化安山玢岩:灰紫、紫灰色,岩体节理裂隙发育,岩体破碎,呈碎块状,本次揭露最大厚度为0.5m。
③-3层中风化安山玢岩:灰紫、紫灰色,岩体切割成大块状,岩质坚硬,用铁镐难挖掘。节理裂隙发育,主导走向为NW向,倾角60°~85°。
根据《中国地震动峰值加速度区划图(1:400万)》(GB18306-2001)本地区50年超越概率10%的地震动峰值
加速度等于0.10g,相当于地震基本烈度VI度。
参照国标《建筑抗震设计规范》(GB50011-2010),
本地区陕县抗震设防烈度为7度,设计地震分组为第一组。本工程覆盖层基岩浅覆区属坚硬土或基岩,场地覆盖层厚度一般小于5m,故判定建筑场地类别为I1类,设计特征周期为0.25s,属对建筑抗震有利地段。本工程各风机均分布于山脊,地下水埋藏较深,也不存在可液化土层。
对外交通条件
本工程位于XXX境内山地上,距XXX市城区较近,公路里程约为20km。地理位置优越,交通便捷。风电场所在位置为XXX盆地南部,场址距离陕县约49km,交通便利。
项目部组织机构及劳动力计划
针对本标段工程的特点,我公司将在施工现场组建一个精干、高效的施工项目组织机构,合理配备各类人力资源,保证本工程目标的实现。项目经理部是公司的派出机构,代表公司全面负责本工程的各项管理,并在公司授权范围内对外行使各项职权。项目部组织机构分为项目决策层、项目管理层和项目执行层。
项目施工组织机构
施工组织机构设置
1.1.1项目部决策层的设置项目经理一名、生产副经理一名、总工程师一名。
1.1.2项目部管理层设置工程部、安全部、质量部、经营部、综合部五个管理部门。
工程部:下设建筑、安装等专业科,主要负责项目施工技术管理、进度计划管理、施工总平面管理、生产调度、资料管理等工作。
安全部:主要负责安全管理、机械管理、环境保护、消防保卫、文明施工,保证项目职业健康安全及环境管理体系的运行。
质量部:主要负责项目质量管理体系的运行、质量管理、计量管理、检验与试验等工作。
经营部:下设合同、财务、物资,主要负责预算、合同管理、统计、资金收支、成本核算、甲供设备材料保管,自购设备材料、半成品、工器具的采购、保管及供应等工作。
综合部:下设人事科、保卫科、办公室,主要负责项目部人力资源管理、员工绩效考核、薪酬福利管理、员工培训及职业生涯管理;项目治安、消防、保卫工作;文件传达、内外联系、信息管理、宣传及后勤工作。
1.1.3执行层的设置:项目部执行层设建筑、安装两个个专业工程处,负责专业的施工及管理工作。
1.1.4在项目部人员配置方面,将面向施工现场,优化资源配置,实行资源供给优先政策,满足现场的计划与调度、技术与质量、成本与核算、劳务与物资、安全与文明施工的需要。规定进入本施工项目部的主要管理人员必须专业对口,现场技术管理人员要求经验丰富、从事过类似项目施工技术管理工作。进入现场人员必须思想觉悟高、政治素质好、作风过硬。
项目部决策机制
项目决策层由项目经理、生产副经理、总工程师组成,项目决策机制采用职能式层级决策机制,在遵循公司相关制度和规定的原则下独立处理项目部日常业务,若处理日
常事务涉及到超出权利范围的工作时,需上报公司领导或公司直接主管部门给予答复。
项目部执行机构
项目执行层由各专业工程处,直接听命于项目管理层,负责工程具体实施。项目执行层囊括了本风电工程所需的各个专业,配备专业对口,技术先进,技能熟练的管理、技术及施工人员。
项目部监督机制
1.4.1公司对项目定期进行监督检查,分别在工程施工准备阶段,第一方基础混凝土浇筑阶段,道路施工完成阶段,风机基础施工完成阶段,建筑移交安装阶段,箱变基础完成阶段等组织进行监督检查。
1.4.2项目质量部负责对项目部施工范围内的所有工程项目进行施工过程监督检查,其主要工作内容有:
(1)负责按照公司年度一般项目质量监督检查计划组织各单位做好自查工作。
(2)负责督促落实质量监督检查后的整改工作。
(3)负责项目部自查的整改项目的见证材料封闭。
(4)负责公司组织的质量监督检查整改项目验收确认,并将验证材料报公司质量管理部。
1.4.3项目部监督检查方式主要包括日常巡查、月度
检查和专项检查
(1)日常巡查主要由各级质检员开展,做好巡查记录,并在工程周报中反馈;
(2)项目部总工主持、质量部组织每月进行一次质量月度检查。检查可结合下列施工时段一并进行:
每个单位工程施工开始前;建筑移交安装前;
重大施工节点前;
施工条件发生重大改变时;单机试运前(如有);
机组整套启动前(如有);
公司到现场检查前;政府质量监督前。
(3)根据现场质量状况和管理要求,由项目部质量部组织开展专项检查活动。
1.4.4专业科及专业工程处负责按照质量监督检查的要求,组织施工管理和相关的准备工作;参加质量部组织的施工项目的质量监督检查;负责组织人员落实整改项目并报质量部验收封闭。
1.4.5检查发现问题的处理
(1)各类质量检查均应形成检查记录,发放相关责
任单位,并督促整改封闭。
(2)对日常巡查中发现的较小或便于立即整改的问题,检查人可以口头通知责任单位领导或责任人加以整改,以便使问题以最快的方式解决。发现人应对整改情况加以验证。
(3)检查中发现的系统性问题或较大的问题,发现人应开出一式三份的“整改通知单”,发现人留存一份,整改单位留存一份,质量部留存一份。整改通知单应详细描述存在的问题,提出要求和建议,经质量部批准后下发责任单位。责任单位应在规定的时间内完成问题的整改,并在“整改通知单”中对整改情况和结果进行描述,反馈至质量部。质量部安排人员对整改情况和结果进行验证,并填写验证结果。
(4)如果发现的问题性质非常严重,继续施工将会对质量产生较大或极大的影响,质量部提请项目部发出停工指令。
项目部反馈机制
各类检查均应形成记录和报告,及时上报到公司上级部门,并上载到公司mis系统。监督检查中形成的记录和表格主要有:
年度施工项目质量监督检查计划、质量监督检查工作
计划、检查记录表、质量监督检查报告、整改通知单、质量监督检查问题整改验证表
项目部主要组织机构图
劳动力计划
劳动力计划安排及保证措施
结合公司多年风电工程施工经验,按照施工现场客观规律的要求,在本标段工程施工中将合理配备和使用劳动力,并按工程进度的需要不断调整劳动量、劳动力组织及劳动协作关系,在保证进度计划顺利执行的前提下,提高劳动生产率,达到以最小的劳动消耗,取得最大的效益。针对项目不同施工阶段,按照我公司工程计划管理程序对劳动力资源管理如下:
3.1.1施工准备阶段
项目工程部预测现场施工全员高峰、平均人数,绘制
总工期内人力资源需要量直方图。与各专业沟通,组织编制项目总体“人力资源计划”(包括管理人员、专业技术人员、作业人员、服务人员等),报项目副经理审核,项目经理批准,报公司工程管理部。公司工程管理部组织相关部门评审,经公司领导批准后发布实施。
3.1.2施工阶段
每月,项目部各专业单项技术员在每月度施工进度计划中,参考施工定额,结合本专业实际劳动效率,将所需劳动力加载到每道作业中,填入“工程资源计划表”。并会同班组长将作业项目、劳动力人数分解到每班组、每日,形成劳动力计划分解表。
项目部各专业主任工程师审核劳动力加载,根据劳动力分解,进行劳动力优化与内部均衡,编制本专业“月度劳动力计划”,专业经理审批,报项目部工程部。
项目部工程部计划专工审核、汇总项目月度劳动力计划(包括劳动力计划分解表),项目分管经理审批,协调平衡,报公司工程管理部组织协调安排。
各专业对本专业劳动力到场盘点,报工程部计划专工汇总计划盘点,如有变化及时进行计划调整,并将信息反馈公司工程管理部。
劳动力资源月配置表
详见后附。
施工平面布置
施工总平面布置依据
《XXXXXXXXXXXX风电场工程》
建设地区的自然条件和技术经济条件;现场勘察资料;
中国能建XX电建一公司《施工总平面设计导则》Q/AEPC.J01-2-2009;
中国能建XX电建一公司《临建标准化图集》Q/AEPC.J01-3-2009;
本标段施工方案、施工进度计划;相关法律、法规要求。
施工总平面布置
施工总平面布置
2.1.1施工总平面布置原则
依据施工合同、图纸及厂区总平面布置图,我们将严格遵守业主对施工区域的划分方案,按下列原则布置施工临建,满足生产需求。
遵照业主对施工场地的划分方案,不得自行扩大范围,不得损坏邻近的工程(或生产)设施,合理布置各种临建设施,尽量减少用地面积,做到一地多用,既符合施工工艺流程、又减少各工序间相互干扰,方便施工管理。
合理规划布置施工区道路,一般按“永临结合”原则修建,尽量减少临时道路费用,使整个现场道路畅通、运输方便。
合理布置仓库及附属生产企业位置,减少材料及构件的二次搬运工作量,尽量减少运输费用。
尽量降低临时设施的修建费用,充分利用已建或待建建筑物及各种管线作临时施工之用。
生产临建布置满足防火和安全生产方面的要求,特别要妥当安排易燃易爆物品和有明火操作场所的位置,并设置必要的消防设施。
合理选用施工机械,其施工能力保证满足工程要求。尽量选用无轨道式移动机械,以减少对厂区场地的占用和基础的处理工作量。
办公区、生活区与施工区分开布置,满足工程建设期间人员办公、生活、工作的需要。为便于工人生活和休息,生活区设在远离厂房施工区域的位置,合理地布置生活福利方面的临时设施。
在施工总平面布置中对环境保护设施进行规划,如现场垃圾存放点、施工废水排放口、厂界噪声监测点等;在远离主要生产施工区设危险品库区,对易燃、易爆品、放射源采取就近集中布置,以满足环境管理体系及当地环境
保护相关法律法规要求。
本着“统筹兼顾,合理安排,提高效益”的方针,综合考虑厂区总平面布置、工程量、交通等因素,总体布置满足有关规程对安全、排水、防风、防火、防雷及环境保护的要求。
根据场内道路及风机基础施工条件,本工程项目部、班组驻地以及现场钢筋、模板堆放及加工场地设置在菜园乡靠近进场道路入口的空地,自建活动板房,生产用水采用水车拉水,生活用水采用外购纯净水,加工厂用电采用当地农网或柴油发电机进行取电。
具体场地布置情况见附图《施工平面布置图》。各临建面积见附表。
办公区、生活区
依“有利生产、方便生活、有利职工健康安全”的原则,办公区和生活区采用集中布置方式,办公区和生活区通过租用民房的方式解决。
生活区内生活设施齐备。职工宿舍有良好的居住条件(配备空调设备),保持通风与干净整洁,并有专项管理措施。配备较好的沐浴、盥洗设施;浴室淋浴设施,保持清洁,排水通畅,有专人管理。职工入住前,员工食堂与食品间设施应符合卫生防疫要求。员工食堂应配备不锈钢
厨具、冰柜、消毒柜、储物柜、餐桌、餐椅以及消灭蚊、蝇、老鼠等卫生设施。
现场设置足够数量的废料、垃圾筒和水冲式厕所,并有专人清扫,保持环境的卫生。在工程期间,保持生活区内的环境卫生,不得从事商业或影响周边环境的活动,不得修建永久性建筑。工程竣工后,及时进行拆除清理,恢复到原来的地貌。
根据场内道路及风机基础施工条件,现场用集装箱房;项目部租用芦池村村部。
生产区
班组驻地以及现场钢筋、模板堆放及加工场地设置在菜园乡靠近进场道路入口的空地,自建活动板房。
搅拌站
我方考虑使用商品混凝土进行现场混凝土工程的浇筑。依据现场实际考察,我方拟选取XXX湖滨鼎盛混凝土有限公司作为本次施工项目的混凝土供应商,搅拌站位置距离本次施工项目10km之内,符合地域条件,在正式确定供应商之前报监理业主审核。
渣场
为防止现场水土流失,针对现场水土保持要求,依据
现场实际情况选择渣场位置,详见施工总平面示意图。严
禁现场随意倾倒弃土、弃渣,保持文明施工。工程施工完
成后,对弃渣场进行水土保持,植被恢复等工作,确保现场环境不受破坏。
力能供应
供水
施工及消防用水部分采用自制水罐车运水。生活用水采用外购纯净水进行供应。
供电
3.2.1现场供电方案
现场施工用电采用柴油发电机发电的方式提供,现场配备10台50KW柴油发电机。生活用电采用当地农网进行取电。
机械布置
具体见附表《主要施工机械设备表》。
施工方案
总体施工方案
总体开工顺序安排
根据合同、图纸中的工程范围、施工进度等要求,特对本工程施工顺序做出如下部署:
总体施工顺序为:
集电线路施工与风机道路施工同步进行;
风机、箱变安装按照风机基础施工进度安排;
经现场实地考察,我方拟考虑采用分段施工的作业方式进行项目施工工作,现场拟分三个工作面,以进场道路和风机机位的布置进行划分。
第一工作面:1-8#风机及场外和风机间道路;
第二工作面:9-16#风机及场外和风机间道路;第三工作面:17-22#风机及场外和风机间道路;
依据现场实际情况,三部分可以同时施工,统一调配人力机械同时进行各分段道路的施工作业,同时开展各个
工作面,确保施工按期完成。
主要施工工序安排
1.2.1道路施工
道路施工整体顺序如下:
1.2.2风机基础施工
风机基础施工顺序如下:
预埋管安
装
模板安装
地基验槽
基坑挖方
垫层浇筑
施工准备
定位放线
基础环平
整度复测
基础环支
架安装
基础环安
装调平
钢筋安装
竣工验收
模板拆除
混凝土浇
筑、养护
土方回填
风机基础的施工根据现场道路的施工进行安排,满足施工条件就及时组织人员进行施工,我方依照以往施工经验,拟同时开辟二个作业面进行风机基础的施工。准备三个模板安装班组,四个钢筋工班组,三混凝土班组,对风机基础的施工进行流水作业,按照道路分段合理安排各班组施工情况,依据现
风力发电场(含安装)施工组织设计(456页)(2024年修订版).docx
