目

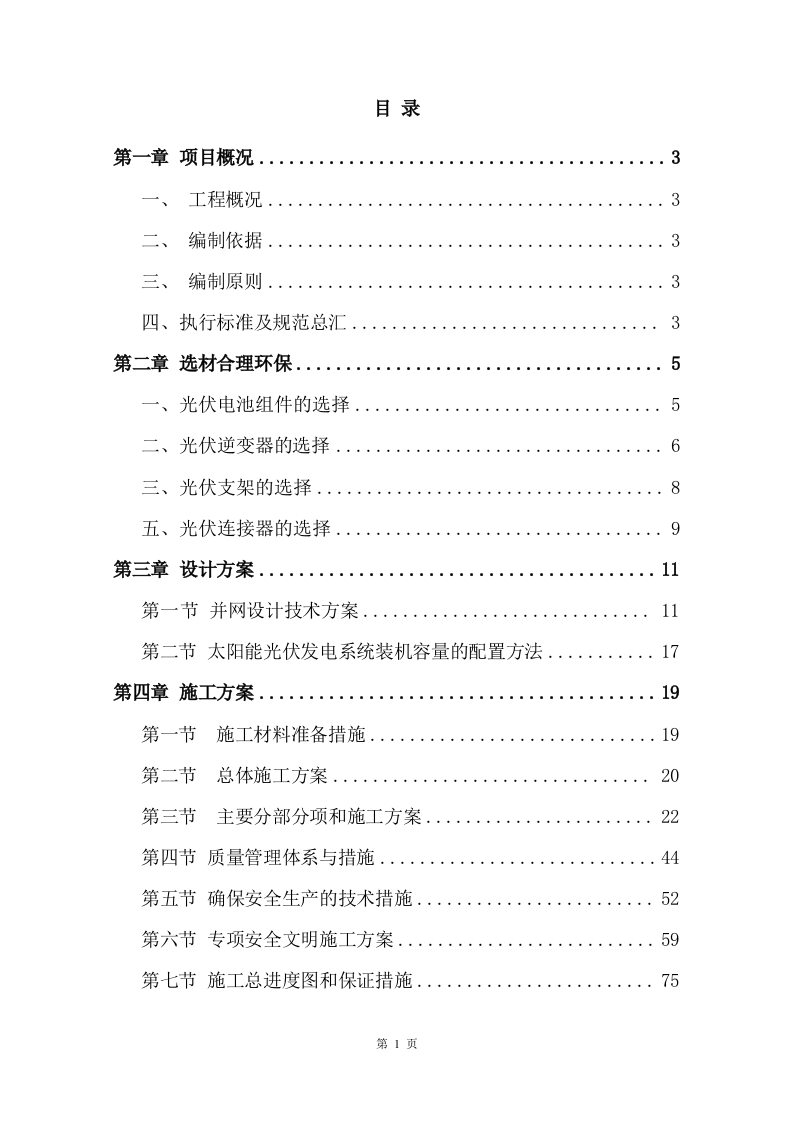

录
第一章
项目概况
3
一、
工程概况
3
二、
编制依据
3
三、
编制原则
3
四、
执行标准及规范总汇
3
第二章 选材合理环保
5
一、
光伏
电池组件
的选择
5
二、光伏逆变器的选择
6
三、
光伏支架的选择
8
五、
光伏连接器的选择
9
第三章 设计方案
11
第一节
并网设计技术方案
11
第二节 太阳能光伏发电系统装机容量的配置方法
17
第四章 施工方案
19
第一节
施工材料准备措施
19
第二节
总体施工方案
20
第三节
主要分部分项和施工方案
22
第四节 质量管理体系与措施
44
第五节 确保安全生产的技术措施
52
第六节 专项安全文明施工方案
59
第七节 施工总进度图和保证措施
75
第八节 拟投入的主要物资及施工机械计划
91
第九节 确保文明施工的技术措施及环境保护体系
106
第十节 档案管理方案措施
127
第十一节 确保的技术措施
149
第十二节 技术培训计划
163
第五章 组织机构及人员准备
166
第六章 设备管理及保证措施
174
第七章 并网发电节点保障
182
第八章 服务措施保障
183
第九章 重点、难点分析及解决措施
203

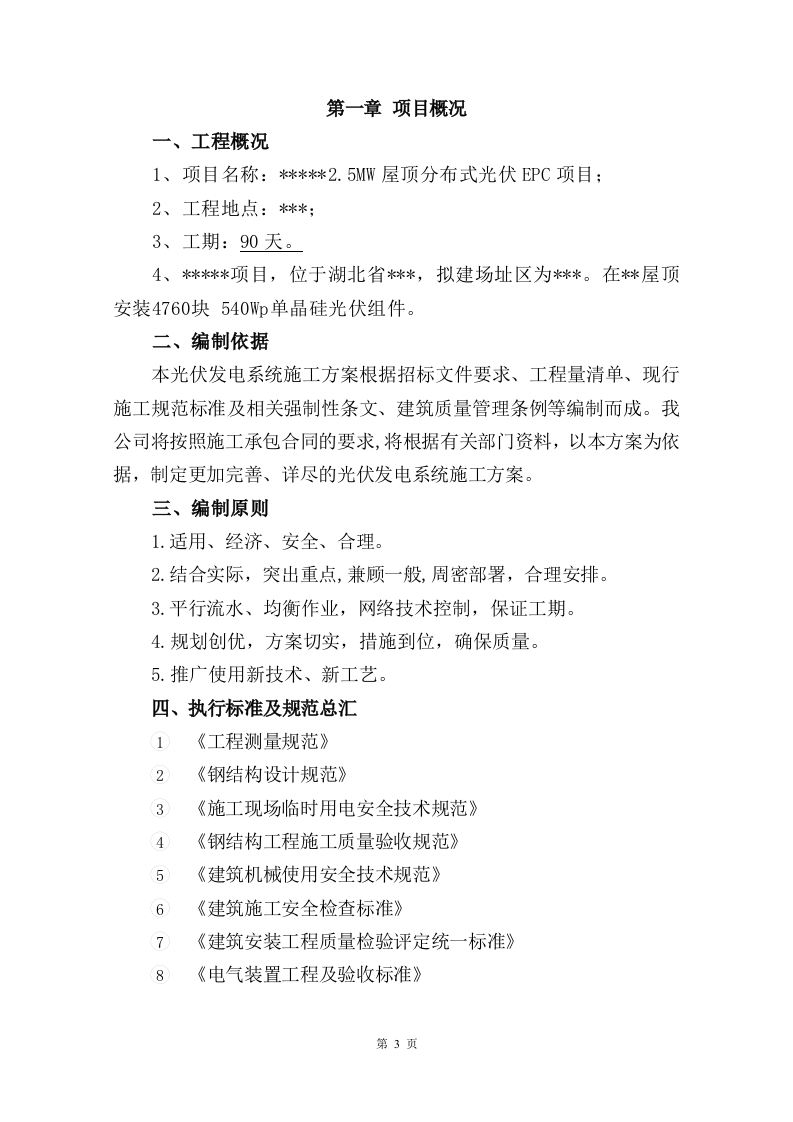

第一章
项目概况
工程概况
1、
项目名称:
*****
2.5MW屋顶分布式光伏EPC项目;
2、
工程地点:
***
;
3、
工期:
90天
。
4、
*****
项目,位于湖北省
***
,拟建场址区为
***
。在
**
屋顶安装4760块 540Wp单晶硅光伏
组件。
编制依据
本光伏发电系统施工方案根据
招标文件要求
、
工程量清单
、现行施工规范标准
及相关
强制性条文、建筑质量管理条例等编制而成。我公司
将
按照施工承包合同的要求,将根据有关部门资料,以本方案为依据,制定更加完善、详尽的光伏发电系统施工方案。
编制原则
1.
适用、经济、安全、合理。
2.
结合实际,突出重点,兼顾一般,周密部署,合理安排。
3.
平行流
水、均衡作业,网络技术控制,保证工期。
4.
规划创优,方案切实,措施到位,确保质量。
5.
推广使用新技术、新工艺。
四、

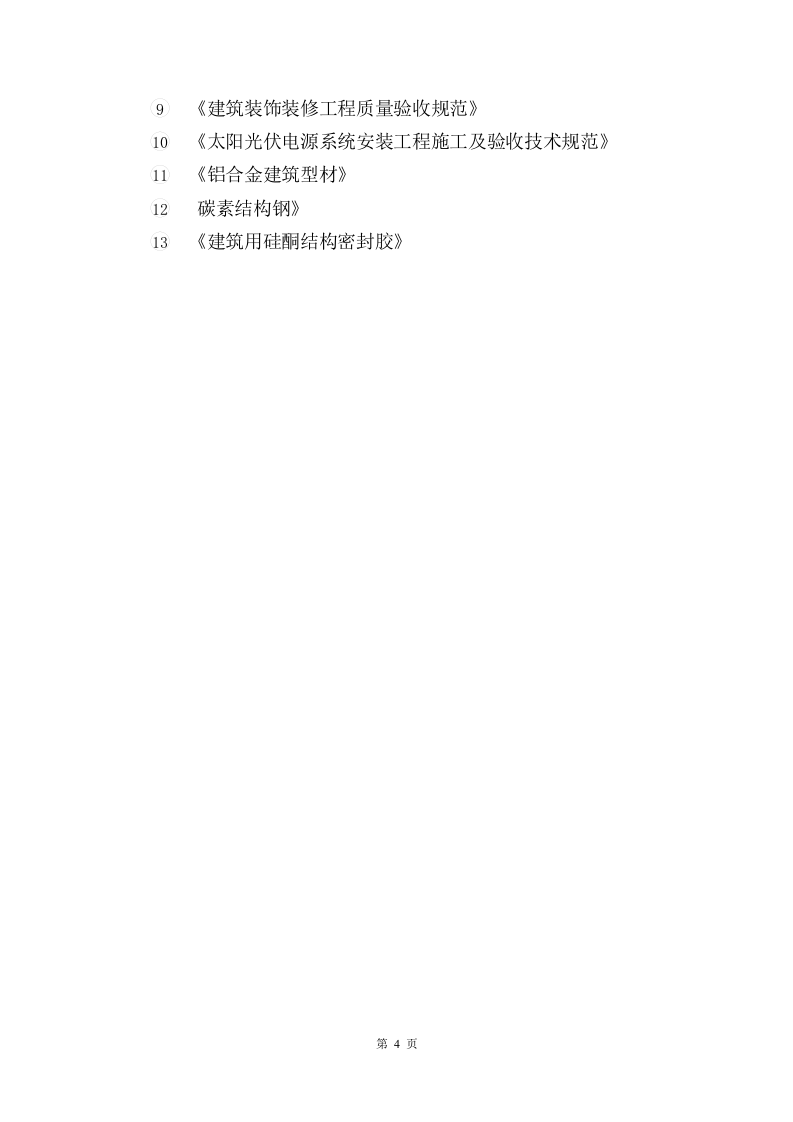

执行标准及规范总汇
《工程测量规范》
《钢结构设计规范》
《施工现场临时用电安全技术规范》
《钢结构工程施工质量验收规范》
《建筑机械使用安全技术规范》
《建筑施工安全检查标准》
《建筑安装工程质量检验评定统一标准》
《电气装置工程及验收标准》
《建筑装饰装修工程质量验收规范》
《太阳光伏电源系统安装工程施工及验收技术规范》
《铝合金建筑型材》
碳素结构钢》
《建筑用硅酮结构密封胶》

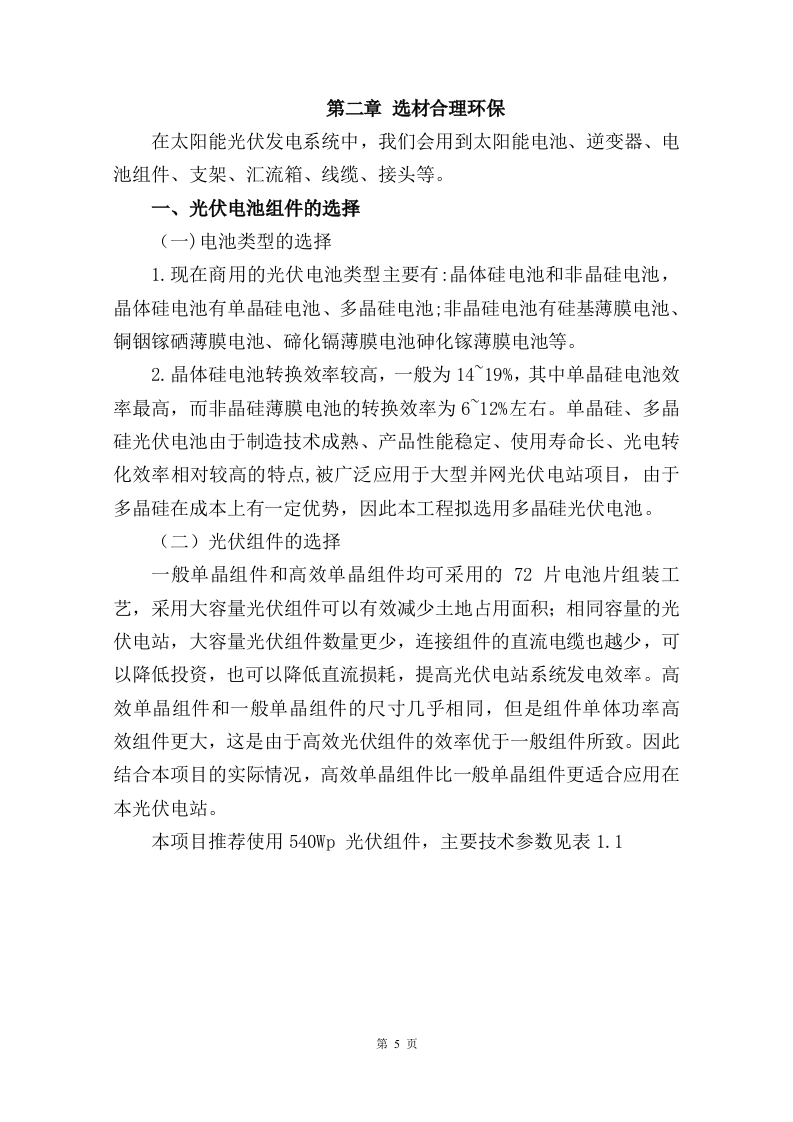

第二章 选材合理环保
在太阳能光伏发电系统中,我们会用到
太阳能电池、逆变器、电池组件
、支架、汇流箱、线缆、接头等。
一、
光伏
电池组件
的选择
(一)
电池类型的选
择
1.
现在商用的光伏电池类型主要有:晶体硅电池和非晶硅电池,晶体硅电池有单晶硅电池、多晶硅电池;非晶硅电池有硅基薄膜电池、铜铟镓硒薄膜电池、碲化镉薄膜电池砷化镓薄膜电池等。
2.
晶体硅电池转换效率较高,一般为14~19%,其中单晶硅电池效率最高,而非晶硅薄膜电池的转换效率为6~12%左右。单晶硅、多晶硅光伏电池由于制造技术成熟、产品性能稳定、使用寿命长、光电转化效率相对较高的特点,被广泛应用于大型并网光伏电站项目,由于多晶硅在成本上有一定优势,因此本工程拟选用多晶硅光伏电池
。
(二)
光伏
组件的选择
一般单晶组件和高效单晶组件均可采用的 72 片电池片组装工艺,采用大容量光伏组件可以有效减少土地占用面积;相同容量的光伏电站,大容量光伏组件数量更少,连接组件的直流电缆也越少,可以降低投资,也可以降低直流损耗,提高光伏电站系统发电效率。高效单晶组件和一般单晶组件的尺寸几乎相同,但是组件单体功率高 效组件更大,这是由于高效光伏组件的效率优于一般组件所致。因此 结合本项目的实际情况,高效单晶组件比一般单晶组件更适合应用在 本光伏电站。
本项目推荐使用540Wp 光伏组件,主要技术参数见表
1.1

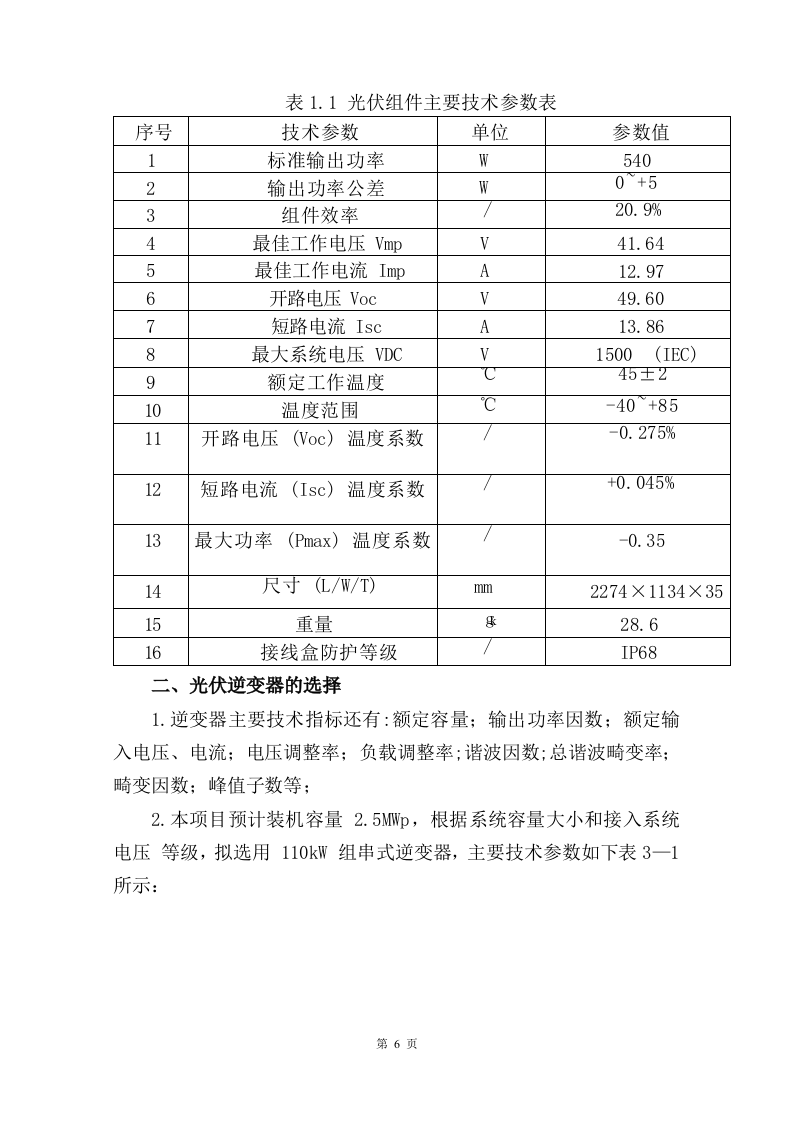

表
1.1
光伏组件主要技术参数
表
序号
技
术参数
单位
参数值
1
标准输出功率
W
54
0
2
输
出功率公差
W
0~+5
3
组
件效率
/
2
0.9%
4
最佳
工作电压
Vmp
V
4
1.64
5
最佳工作电流
Imp
A
12.
97
6
开
路
电压 Voc
V
4
9.60
7
短路
电流 Isc
A
13.
86
8
最大
系
统电压
VDC
V
1
500 (
IEC
)
9
额
定工作温度
℃
4
5±2
1
0
温度范
围
℃
-40~+85
1
1
开
路
电压 (
Voc
) 温度系数
/
-
0.275%
1
2
短
路电流 (
Isc
) 温度系数
/
+0.045
%
1
3
最
大功率 (
Pmax
) 温度系数
/
-
0.35
1
4
尺
寸 (
L
/
W
/
T
)
mm
2274×1134×35
1
5
重量
k
k
g
2
8.6
1
6
接线盒防护等
级
/
IP
6
8
二、光伏逆变器的选择
1.
逆变器主要技术指标还有:额定容量;输出功率因数;额定输入电压、电流;电压调整率;负载调整率;谐波因数;总谐波畸变率;畸变因数;峰值子数等
;
2.本项目预计装机容量 2.5MWp,根据系统容量大小和接入系统电压 等级,拟选用 110kW 组串式逆变器,
主要技术参数如下表3—1所示:

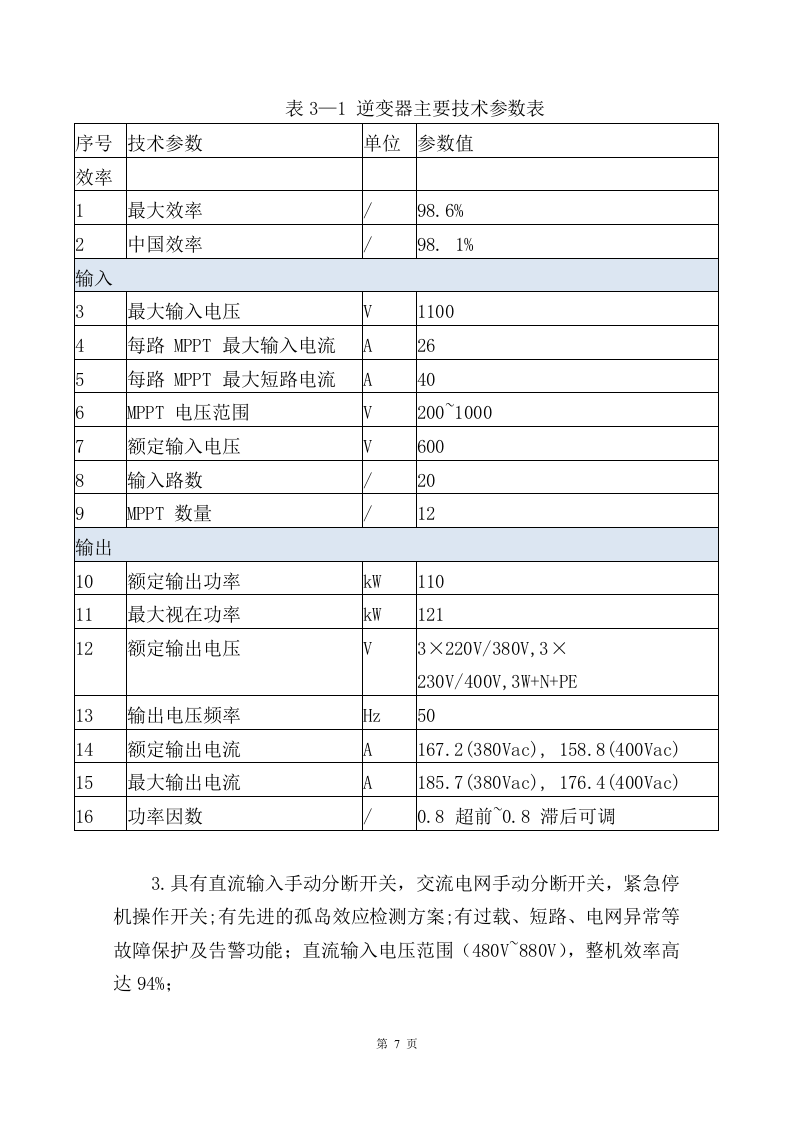

表3—1 逆变器主要技术参数表
序号
技术参数
单位
参数值
效率
1
最大效率
/
98.6%
2
中国效率
/
98. 1%
输入
3
最大输入电压
V
1100
4
每路 MPPT 最大输入电流
A
26
5
每路 MPPT 最大短路电流
A
40
6
MPPT 电压范围
V
200~1000
7
额定输入电压
V
600
8
输入路数
/
20
9
MPPT 数量
/
12
输出
10
额定输出功率
kW
110
11
最大视在功率
kW
121
12
额定输出电压
V
3×220V/380V,3×230V/400V,3W+N+PE
13
输出电压频率
Hz
50
14
额定输出电流
A
167.2(380Vac), 158.8(400Vac)
15
最大输出电流
A
185.7(380Vac), 176.4(400Vac)
16
功率因数
/
0.8 超前~0.8 滞后可调
3.
具有直流输入手动分断开关,交流电网手动分断开关,紧急停机操作开关;有先进的孤岛效应检测方案;有过载、短路、电网异常等故障保护及告警功能;直流输入电压范围(480V~880V),整机效率高达94%;
4.
人性化的LCD液晶界面,通过按键操作,液晶显示屏(LCD)可清晰显示实时各项运行数据,实时故障数据,历史故障数据(大于50条),总发电量数据,历史发电量(按月、按年查询)数据;
5.
逆变器支持按照群控模式运行,并具有完善的监控功能;
6.
可提供包括RS485或Ethernet(以太网)远程通讯接口.其中RS485遵循Modbus通讯协议;Ethernet(以太网)接口支持TCP/IP协议 ,支持动态(DHCP)或静态获取IP 地址;
7.
逆变器具有CE认证资质部门出具的CE安全证书.

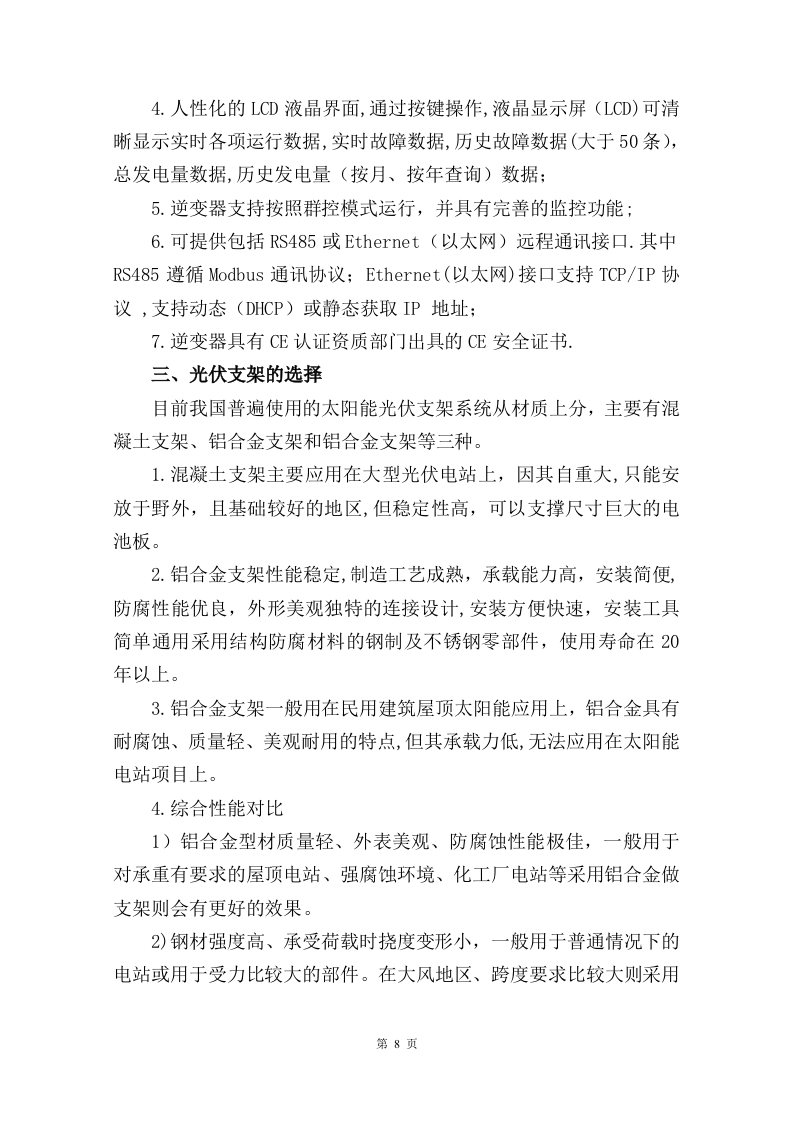

三、
光伏支架的选择
目前我国普遍使用的太阳能光伏支架系统从材质上分,主要有混凝土支架、
铝合金支架
和铝合金支架等三种。
1.
混凝土支架主要应用在大型光伏电站上,因其自重大,只能安放于野外,且基础较好的地区,但稳定性高,可以支撑尺寸巨大的电池板。
2.
铝合金支架
性能稳定,制造工艺成熟,承载能力高,安装简便,防腐性能优良,外形美观独特的连接设计,安装方便快速,安装工具简单通用采用结构防腐材料的钢制及不锈钢零部件,使用寿命在20年以上。
3.
铝合金支架一般用在民用建筑屋顶太阳能应用上,铝合金具有耐腐蚀、质量轻、美观耐用的特点,但其承载力低,无法应用在太阳能电站项目上。
4.
综合性能对比
1)铝合金型材质量轻、外表美观、防腐蚀性能极佳,一般用于对承重有要求的屋顶电站、强腐蚀环境、化工厂电站等采用铝合金做支架则会有更好的效果
。
2)钢材强度高、承受荷载时挠度变形小,一般用于普通情况下的电站或用于受力比较大的部件
。
在大风地区、跨度要求比较大则采用
铝合金支架

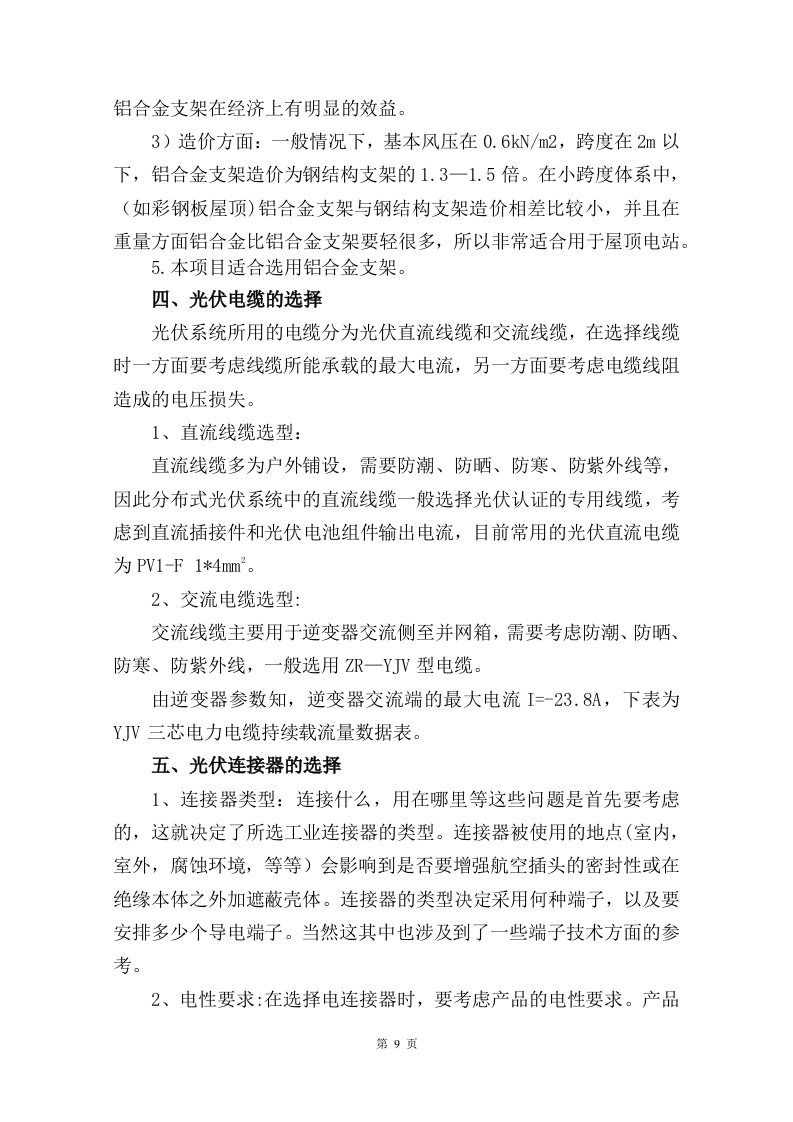

在经济上有明显的效益
。
3)造价方面:一般情况下,基本风压在0.6kN/m2,跨度在2m以下,铝合金支架造价为钢结构支架的1
.
3—1.5倍。在小跨度体系中,(如彩钢板屋顶)铝合金支架与钢结构支架造价相差比较小,并且在重量方面铝合金比
铝合金支架
要轻很多,所以非常适合用于屋顶电站。
5.本项目适合选用铝合金支架。
四、
光伏电缆的选择
光伏系统所用的电缆分为光伏直流线缆和交流线缆,在选择线缆时一方面要考虑线缆所能承载的最大电流,另一方面要考虑电缆线阻造成的电压损失。
1、
直流线缆选型:
直流线缆多为户外铺设,需要防潮、防晒、防寒、防紫外线等,因此分布式光伏系统中的直流线缆一般选择光伏认证的专用线缆,考虑到直流插接件和光伏
电池组件
输出电流,目前常用的光伏直流电缆为PV1-F 1*4
mm
2
。
2、
交流电缆选型:
交流线缆主要用于逆变器交流侧至并网箱,需要考虑防潮、防晒、防寒、防紫外线,一般选用ZR—YJV型电缆。
由逆变器参数知,逆变器交流端的最大电流I=-23
.
8A,下表为YJV三芯电力电缆持续载流量数据表。
五
、
光伏连接器的选择

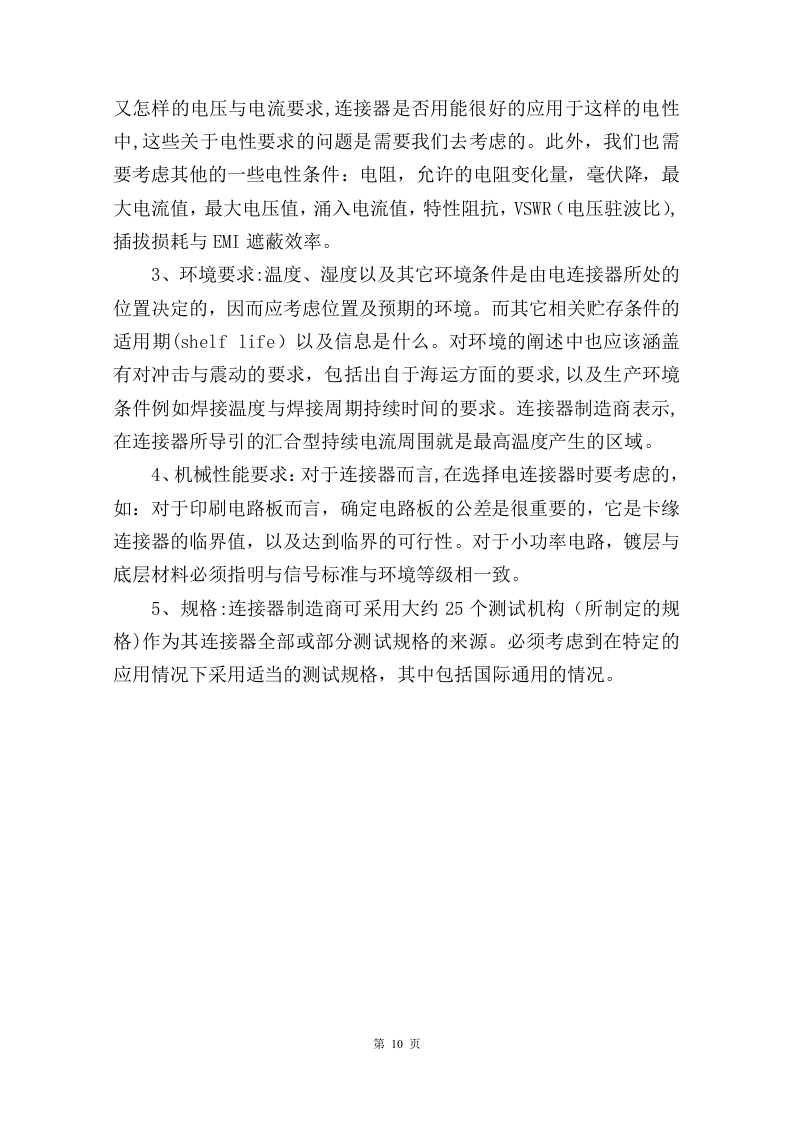

1、连接器类型:连接什么,用在哪里等这些问题是首先要考虑的,这就决定了所选工业连接器的类型。连接器被使用的地点(室内,室外,腐蚀环境,等等)会影响到是否要增强航空插头的密封性或在绝缘本体之外加遮蔽壳体
。
连接器的类型决定采用何种端子,以及要安排多少个导电端子。当然这其中也涉及到了一些端子技术方面的参考。
2、电性要求:在选择电连接器时,要考虑产品的电性要求。产品又怎样的电压与电流要求,连接器是否用能很好的应用于这样的电性中,这些关于电性要求的问题是需要我们去考虑的。此外,我们也需要考虑其他的一些电性条件:电阻,允许的电阻变化量,毫伏降,最大电流值,最大电压值,涌入电流值,特性阻抗,VSWR(电压驻波比),插拔损耗与EMI遮蔽效率
。
3、环境要求:温度、湿度以及其它环境条件是由电连接器所处的位置决定的,因而应考虑位置及预期的环境。而其它相关贮存条件的适用期(shelf life)以及信息是什么
。
对环境的阐述中也应该涵盖有对冲击与震动的要求,包括出自于海运方面的要求,以及生产环境条件例如焊接温度与焊接周期持续时间的要求。连接器制造商表示,在连接器所导引的汇合型持续电流周围就是最高温度产生的区域
。
4、机械性能要求:对于连接器而言,在选择电连接器时要考虑的
,
如:对于印刷电路板而言,确定电路板的公差是很重要的,它是卡缘连接器的临界值,以及达到临界的可行性。对于小功率电路,镀层与底层材料必须指明与信号标准与环境等级相一致。
5、规格:连接器制造商可采用大约25个测试机构(所制定的规格)作为其连接器全部或部分测试规格的来源。必须考虑到在特定的应用情况下采用适当的测试规格,其中包括国际通用的情况。

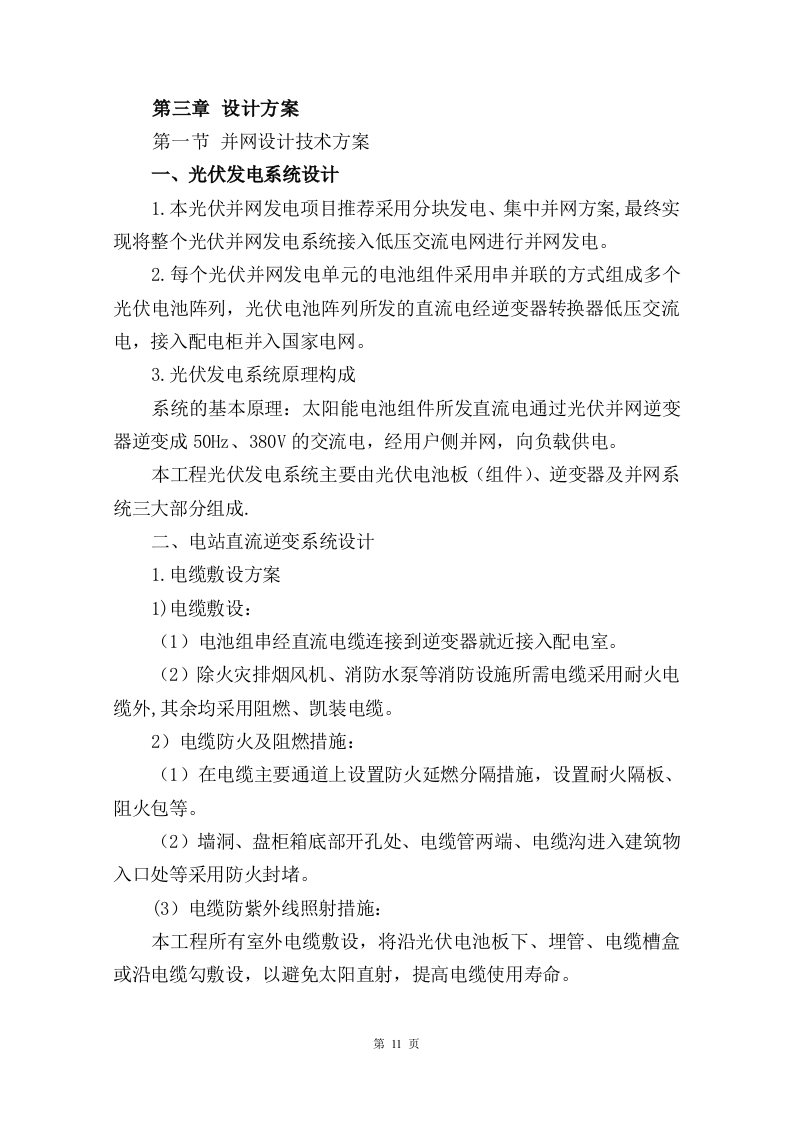

设计方案
第一节
并网设计技术方案
一、光伏发电系统设计
1.本
光伏并网发电项目推荐采用分块发电、集中并网方案,最终实现将整个光伏并网发电系统接入
低
压交流电网进行并网发电
。
2.
每个光伏并网发电单元的电池组件采用串并联的方式组成多个光伏电池阵列,光伏电池阵列所发的直流电
经逆变器转换器低压交流电,接入配电柜并入国家电网。
3.
光伏发电系统原理构成
系统的基本原理:太阳能电池组件所发直流电通过光伏并网逆变器逆变成50Hz、
380
V的交流电,经用户侧并网,向负载供电
。
本工程光伏发电系统主要由光伏电池板(组件)、逆变器及并网系统三大部分组成.
二、
电站直流逆变系统设计
1.
电缆敷设方案
1)电缆敷设:
(1)电池组串
经直流电缆
连接
到逆变器就近接入配电室。
(2)除火灾排烟风机、消防水泵等消防设施所需电缆采用耐火电缆外,其余均采用阻燃、凯装电缆。
2)电缆防火及阻燃措施:
(1)在电缆主要通道上设置防火延燃分隔措施,设置耐火隔板、阻火包等
。
(2)墙洞、盘柜箱底部开孔处、电缆管两端、电缆沟进入建筑物入口处等采用防火封堵。
(3)电缆防紫外线照射措施:
本工程所有室外电缆敷设,将沿
光伏
电池板下、埋管、电缆槽盒或沿电缆勾敷设,以避免太阳直射,提高电缆使用寿命。
三、

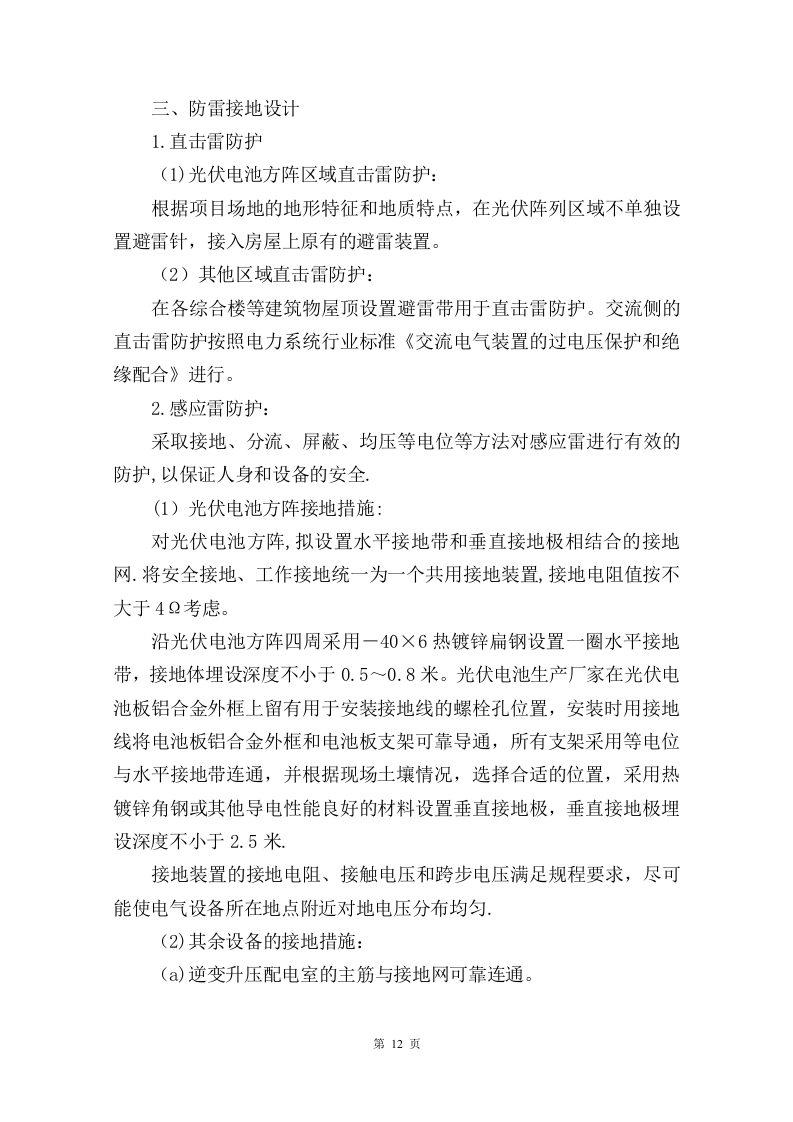

防雷接地设计
1.
直击雷防护
(1)
光伏
电池方阵区域直击雷防护:
根据项目场地的地形特征和地质特点,在光伏阵列区域不单独设置避雷针,
接入房屋上原有的避雷装置。
(2)其他区域直击雷防护:
在各综合楼等建筑物屋顶设置避雷带用于直击雷防护
。
交流侧的直击雷防护按照电力系统行业标准《交流电气装置的过电压保护和绝缘配合》进行
。
2.
感应雷防护:
采取接地、分流、屏蔽、均压等电位等方法对感应雷进行有效的防护,以保证人身和设备的安全.
(1)
光伏
电池方阵接地措施:
对
光伏
电池方阵,拟设置水平接地带和垂直接地极相结合的接地网.将安全接地、工作接地统一为一个共用接地装置,接地电阻值按不大于4Ω考虑。
沿
光伏
电池方阵四周采用-40×6热镀锌扁钢设置一圈水平接地带,接地体埋设深度不小于0.5~0
.
8米。
光伏
电池生产厂家在
光伏
电池板铝合金外框上留有用于安装接地线的螺栓孔位置,安装时用接地线将电池板铝合金外框和电池板支架可靠导通,所有支架采用等电位与水平接地带连通,并根据现场土壤情况,选择合适的位置,采用热镀锌角钢或其他导电性能良好的材料设置垂直接地极,垂直接地极埋设深度不小于2.5米.
接地装置的接地电阻、接触电压和跨步电压满足规程要求,尽可能使电气设备所在地点附近对地电压分布均匀.

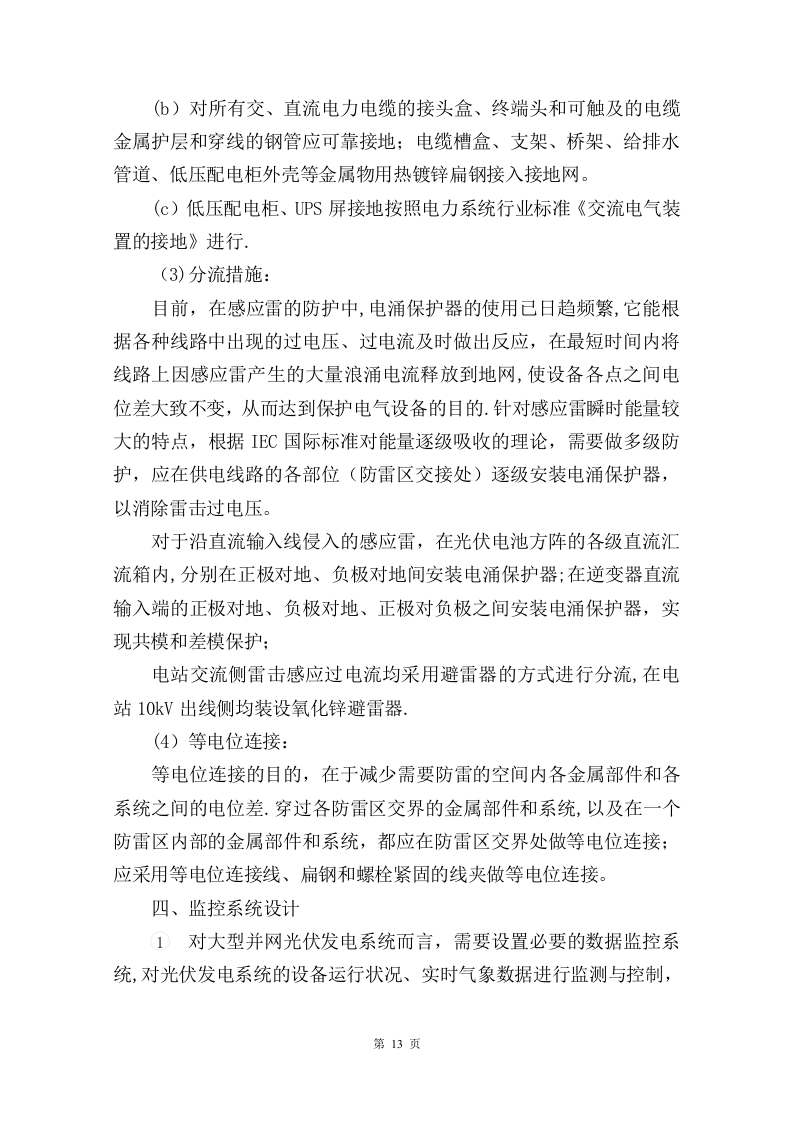

(2)其余设备的接地措施:
(a)逆变升压配电室的主筋与接地网可靠连通
。
(b)对所有交、直流电力电缆的接头盒、终端头和可触及的电缆金属护层和穿线的钢管应可靠接地;电缆槽盒、支架、桥架、给排水管道、低压配电柜外壳等金属物用热镀锌扁钢接入接地网。
(c)低压配电柜、UPS屏接地按照电力系统行业标准《交流电气装置的接地》进行.
(3)分流措施:
目前,在感应雷的防护中,电涌保护器的使用已日趋频繁,它能根据各种线路中出现的过电压、过电流及时做出反应,在最短时间内将线路上因感应雷产生的大量浪涌电流释放到地网,使设备各点之间电位差大致不变,从而达到保护电气设备的目的.针对感应雷瞬时能量较大的特点,根据IEC国际标准对能量逐级吸收的理论,需要做多级防护,应在供电线路的各部位(防雷区交接处)逐级安装电涌保护器,以消除雷击过电压。
对于沿直流输入线侵入的感应雷,在
光伏
电池方阵的各级直流汇流箱内,分别在正极对地、负极对地间安装电涌保护器;在逆变器直流输入端的正极对地、负极对地、正极对负极之间安装电涌保护器,实现共模和差模保护;
电站交流侧雷击感应过电流均采用避雷器的方式进行分流,在电站10kV出线侧均装设氧化锌避雷器.
(4)等电位连接:
等电位连接的目的,在于减少需要防雷的空间内各金属部件和各系统之间的电位差.穿过各防雷区交界的金属部件和系统,以及在一个防雷区内部的金属部件和系统,都应在防雷区交界处做等电位连接;应采用等电位连接线、扁钢和螺栓紧固的线夹做等电位连接。
四、
监控系统设计

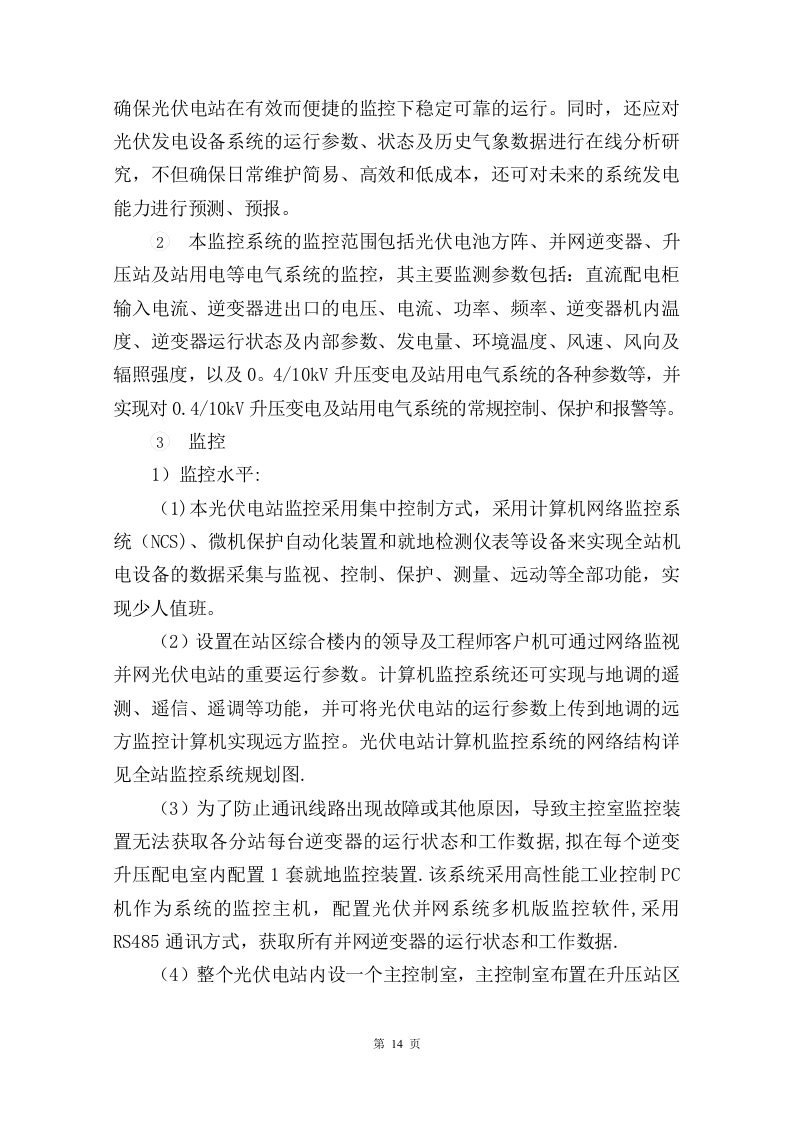

对大型并网光伏发电系统而言,需要设置必要的数据监控系统,对光伏发电系统的设备运行状况、实时气象数据进行监测与控制,确保光伏电站在有效而便捷的监控下稳定可靠的运行。同时,还应对光伏发电设备系统的运行参数、状态及历史气象数据进行在线分析研究,不但确保日常维护简易、高效和低成本,还可对未来的系统发电能力进行预测、预报。
本监控系统的监控范围包括光伏电池方阵、并网逆变器、升压站及站用电等电气系统的监控,其主要监测参数包括:直流配电柜输入电流、逆变器进出口的电压、电流、功率、频率、逆变器机内温度、逆变器运行状态及内部参数、发电量、环境温度、风速、风向及辐照强度,以及0。4/10kV升压变电及站
用电气系统的各种参数等,并实现对0.4/10kV升压变电及站用电气系统的常规控制、保护和报警等。
监控
1)监控水平:
(1)本光伏电站监控采用集中控制方式,采用计算机网络监控系统(NCS)、微机保护自动化装置和就地检测仪表等设备来实现全站机电设备的数据采集与监视、控制、保护、测量、远动等全部功能,实现少人值班。
(2)设置在站区综合楼
内的领导及工程师客户机可通过网络监视并网光伏电站的重要运行参数。
计算机监控系统还可实现与地调的遥测、遥信、遥调等功能,并可将
光伏电站的运行参数上传到地调的远方监
控
计算机实现远方监
控
。
光伏电站计算机监控系统的网络结构详见全站监控系统规划图.
(3)为了防止通讯线路出现故障或其他原因,导致主控室监控装置无法获取各分站每台逆变器的运行状态和工作数据,拟在每个逆变升压配电室内配置1套就地监控装置.该系统采用高性能工业控制PC机作为系统的监控主机,配置光伏并网系统多机版监控软件,采用RS485通讯方式,获取所有并网逆变器的运行状态和工作数据.
(4)整个光伏电站内设一个主控制室,主控制室布置在升压站区域的10kV配电室的建筑内。在主控室内的运行人员以大屏幕、操作员站LCD为主要监控手段,完成整个光伏发电系统(包括升压站)的运行监控.
主控室还设有工业电视监视墙,墙上布置大屏幕、闭路电视监视屏、
火灾报警控制盘
等。
(5)在升压站及各逆变器房内拟设置一套火灾报警系统,火灾报警机柜布置在主控制室内。

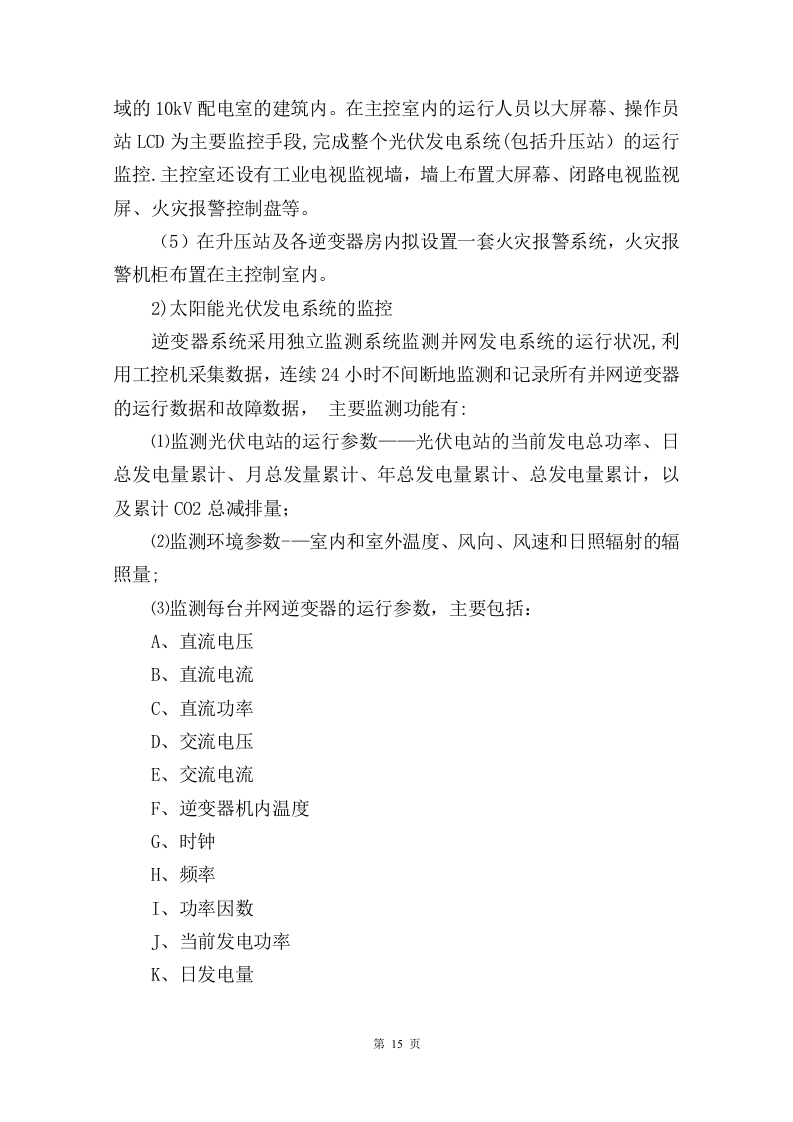

2)太阳能光伏发电系统的监控
逆变器系统采用独立监测系统监测并网发电系统的运行状况,利用工控机采集数据,连续24小时不间断地监测和记录所有并网逆变器的运行数据和故障数据, 主要监测功能有:
⑴监测光伏电站的运行参数——光伏电站的当前发电总功率、日总发电量累计、月总发量累计、年总发电量累计、总发电量累计,以及累计CO2总减排量;
⑵监测环境参数-—室内和室外温度、风向、风速和日照辐射的辐照量;
⑶监测每台并网逆变器的运行参数,主要包括:
A、直流电压
B、直流电流
C、直流功率
D、交流电压
E、交流电流
F、逆变器机内温度
G、时钟
H、频率
I、功率因数
J、当前发电功率
K、日发电量
L、累计发电量
M、累计CO2减排量
N、每天发电功率曲线图
⑷所有并网逆变器的故障报警及故障信息记录,包括:
A、电网电压过高;
B、电网电压过低;
C、电网频率过高;
D、电网频率过低;
E、直流电压过高;
F、直流电压过低;
G、逆变器过载;
H、逆变器过热;
I、逆变器短路;
J、散热器过热;
K、逆变器孤岛;
L、DSP故障;
M、通讯失败;
⑸本方案只提供到监控主机提供对外的数据接口,用户可通过有线或者Internet远程方式访问,异地实时查看光伏电站并网发电系统的实时数据、历史数据以及故障信息.
光伏逆变监测系统可通过大屏幕显示,监测画面如下图所示:
图
-——
光伏电站并网发电主页
图3-8某台逆变器运行信息显示
图
———
光伏电站节能减排值显示
太阳能光伏发电系统装机容量的配置方法
太阳能光伏发电系统应用中的首要问题是太阳能电池板装机容量的配置问题,根据当地的气象资料合理配置太阳能光伏板的装机容量,即可控制工程总投资额,又可保证供配电系统安全可靠的运行。
此次
项目
中采用了两种计算方法进行复核计算,计算方法如下
:
(1)根据当地气象局资料,获取项目所在区域的平均日照时数及连续阴雨天、最佳倾斜角等计算数据。该数据可根据美国航空航天局卫星监测资料,通过专业资质厂家光伏计算管理软件分析得出。
(2)根据蓄电池充满时间及日耗电量计算装机容量
在电池正常给负载供电的情况下,根据运行经验及相关的设计资料,需要在蓄电池充满时间内的发电余量供给负载在连续阴雨天时间内的使用,同时考虑控制器、电池、逆变器的损耗等,则需要装机系统每天的发电量ac及所需系统装机容量ae分别为:
(其中ac:太阳能电池板每天的发电量;pe:建筑计算负荷;ht:每个工作日工作时间;mt:蓄电池充满时间;kz:控制器、电池、逆变器的损耗;nl:最长连续阴雨天数;ad:负载日平均耗电量;hf:平均日照时数;ae:装机容量)。
(3)根据光伏电站系统总效率计算装机容量
根据最佳倾角、平均日照时数,可只系统所需装机容量为:
(其中ad:负载日平均耗电量;ae:装机容量;k:发电站系统的总效率;hf:平均日照时数;ks:安全系数).
根据专业资质厂家运行经验:光伏发电站系统的总效率为:
(其中kd:太阳电池阵列面灰尘遮挡损失;kt:太阳电池温度损失;kc:太阳电池组件组合、二极管及接线损失;kp:蓄电池组过充保护损失;kb:蓄电池组充、放电效率;ki:逆变器效率;kl:线路损失)。
根据当地气象资料、依据蓄电池充满时间及日耗电量计算装机容量时控制器、电池、逆变器的损耗系数kz取值0.65,根据光伏电站系统总效率计算装机容量安全系数取值1。4~1。5,发电站系统的总效率取值为0.6。通过详细计算,经两种计算方法比对后,最终确定了太阳能电池板总装机容量,根据项目后期运营情况,太阳能光伏发电系统基本能满足负载的用电量需求,储能环节亦能满足连续阴雨天的应用需求,验证了本计算方法的可行性
。
施工
方案
第一节
施工材料准备措施
1、施工材料供应措施
为确保实现工程质量达到标准并按时完工的目标,特制定材料供应措施如下:
本工程所用的
太阳能电池
铝合金
支架
安装、配电箱柜等电气设备安装、电缆敷设、
电缆终端头、跌落式熔断器、配线、接地极、接地母线、
阻燃封堵、防雷接地、
避雷器、电杆组立、接入箱、铁丝网围栏
等设备材料,我
公司将
按合同进度计划提交材料需用计划,并负责购买、验收、运输、保管和试验。
2、
材料供应的保证措施
(1)工程部负责制定材料需用计划,并负责购买、运输、验收保管工作.
(2)由一名有丰富材料管理经验的工程师并送配多名责任心强的管理人员负责材料管理工作。
(3)根据长期以来与周边专业市场的业务联系,并按照
相关
质量体系标准,
我公司
已建立完善的合格分承包商花名册.当遇到特殊情况,指定的材料供应不能按协议的规格、数量、质量或时间要求提供材料时,在征得承包人许可的前提下,
我公司
可迅速选择合格分承包商供应材料,避免材料应问题对工期造成延误.
3、主要工程量
(1)
建筑工程量
站区内太阳能电池
铝合金支架
基础、配电箱柜等电气设备基础、电缆沟、
地沟、穿孔爆破、
道路及输电线路等。
(2)
安装工程量
站区内太阳能电池
铝合金支架
安装、配电箱柜等电气设备安装、电缆敷设、
电缆终端头、跌落式熔断器、配线、接地极、接地母线、
阻燃封堵、防雷接地、
避雷器、电杆组立、接入箱、铁丝网围栏、
安防监控以及整个系统的调试和并网发电。
第二节
总体施工方案
根据上述工程特点,为保证按质按量完成工程施工任务,我们计划:
首先按建设单位设计单位提供的坐标点和控制桩,进行全面测量放线,摸清现场现状,对影响施工的障碍进行标注,并通知业主和设计单位。
进场道路已通,做为运送材料设备的通道.
分区域分段流水施工。
根据工程施工计划安排,各作业队分批进场施工。
1、货物及现场施工安排
提前做好货物堆放场地的平整及防盗等工作,货物到达现场后有专人负责货物的统计和堆放和保管工作,做到集中堆放,货物数量清晰,货物质量严格把关.现场施工是安排专人负责材料的二次倒运等工作,确保货物运输过程中的安全,采用试装方案,试装一组后,业主、监理、总包方和施工方等相关人员到现场查验是否符合安装标准,确定安装的关键节点,指定专项施工方案,确保
铝合金支架
的安装速度和质量。
2、
安全预防措施
所有和施工无关人员不得进入现场,相关人员进入现场时需提前做好安全施工教育,进入场地需佩戴安全帽,严禁在施工过程中发生打闹,嬉戏等有可能对施工安全造成影响的各种行为,严禁在施工过程中发生任何影响安全的行为。
3、组件安装施工方案
(1)货物及现场施工安排
提前做好货物堆放场地的平整及防盗等工作,货物到达现场后有专人负责货物的统计和堆放和保管工作,做到集中堆放,货物数量清晰,货物质量严格把关。现场施工是安排专人负责材料的二次倒运等工作,确保货物运输过程中的安全,采用试装方案,试装一组后,业主、监理、总包方和施工方等相关人员到现场查验是否符合安装标准,确定安装的关键节点,指定专项施工方案,确保
铝合金支架
的安装速度和质量。
(2)
安全预防措施
所有和施工无关人员不得进入现场,相关人员进入现场时需提前做好安全施工教育,进入场地需佩戴安全帽,严禁在施工过程中发生打闹,嬉戏等有可能对施工安全造成影响的各种行为,严禁在施工过程中发生任何影响安全的行为。
4、电气施工方案
(1)人员要求
所有电气施工人员必须持证上岗,进入工地需佩戴安全帽,严禁冒雨施工,施工过程应穿着胶底鞋等绝缘性能良好
的鞋制品。
(2)安全要求
所有人员进入现场前必须接受安全教育,所有施工所用工作的绝缘性能必须符合相关标准,在所有电气接线等操作过程中,严禁带点施工,必须带点的在未完工之前严禁形成闭合回路,以免对施工人员的人身安全造成影响.
(3)施工工具要求
所有电气施工的工作绝缘等级必须符合要求,不得施工任何不合格电气工具标准的劣质产品,工具出现绝缘层损坏等不宜继续使用时应及时进行更换,确保安全施工。
5、土建施工方案
(1)机械和人员要求
所有进入现场的机械质量必须符合相关要求,机械操作人员必须经过专业培训,夜间施工时严禁疲劳作业,机械周围除了自身的照明设备外应添加辅助的照明设备,确保施工安全.
(2)安全要求
操作人员上下机械时应格外小心,着装严禁拖拉,避免衣物和机械操作杆的拉拽造成对机械的误操作,所有大型机械进场和出厂时应及时通知相关人员进行相关的报验,
