文库 工程类投标方案 其他

饮水安全巩固提升工程施工技术标485页(2024年修订版).docx

DOCX   486页   下载73   2024-08-13   浏览68   收藏0   点赞0   评分-   156833字   109积分
还在等文档吃灰吗!快上传文档躺赚收益
温馨提示:当前文档最多只能预览 15 页,若文档总页数超出了 15 页,请下载原文档以浏览全部内容。

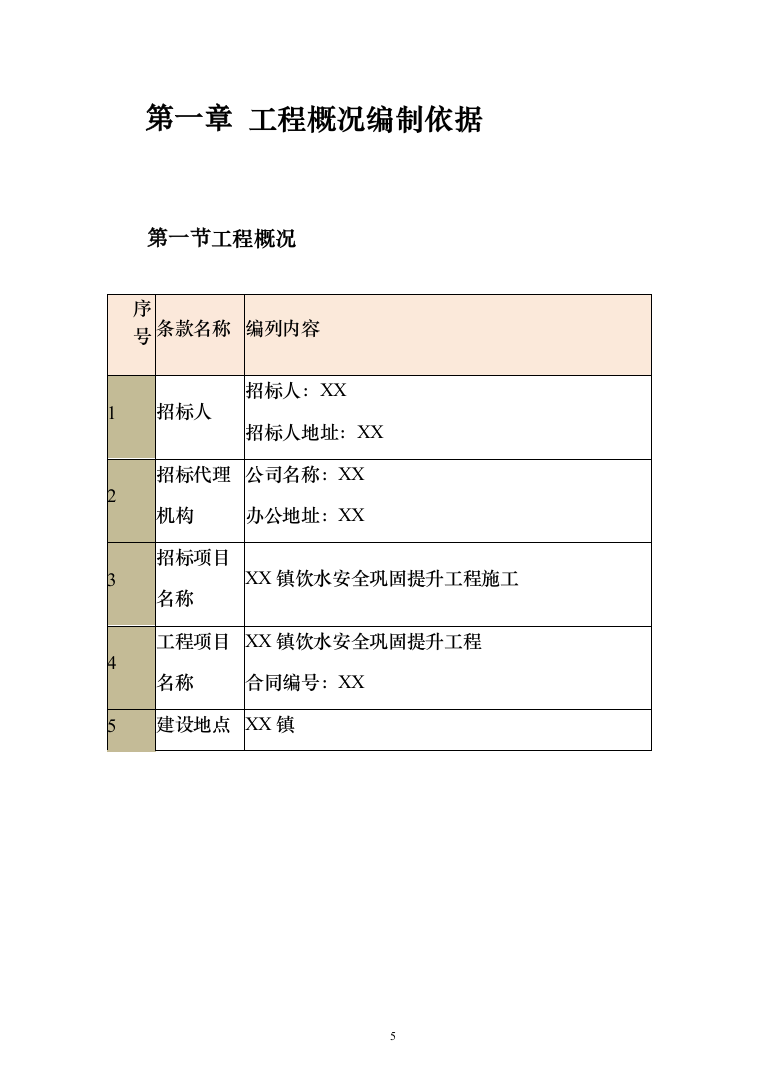

饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第1页
饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第2页
饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第3页
饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第4页

饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第5页

饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第6页
饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第7页
饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第8页
饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第9页
饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第10页

饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第11页
饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第12页
饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第13页
饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第14页
饮水安全巩固提升工程施工技术标485页(2024年修订版).docx 第15页
剩余471页未读, 下载浏览全部

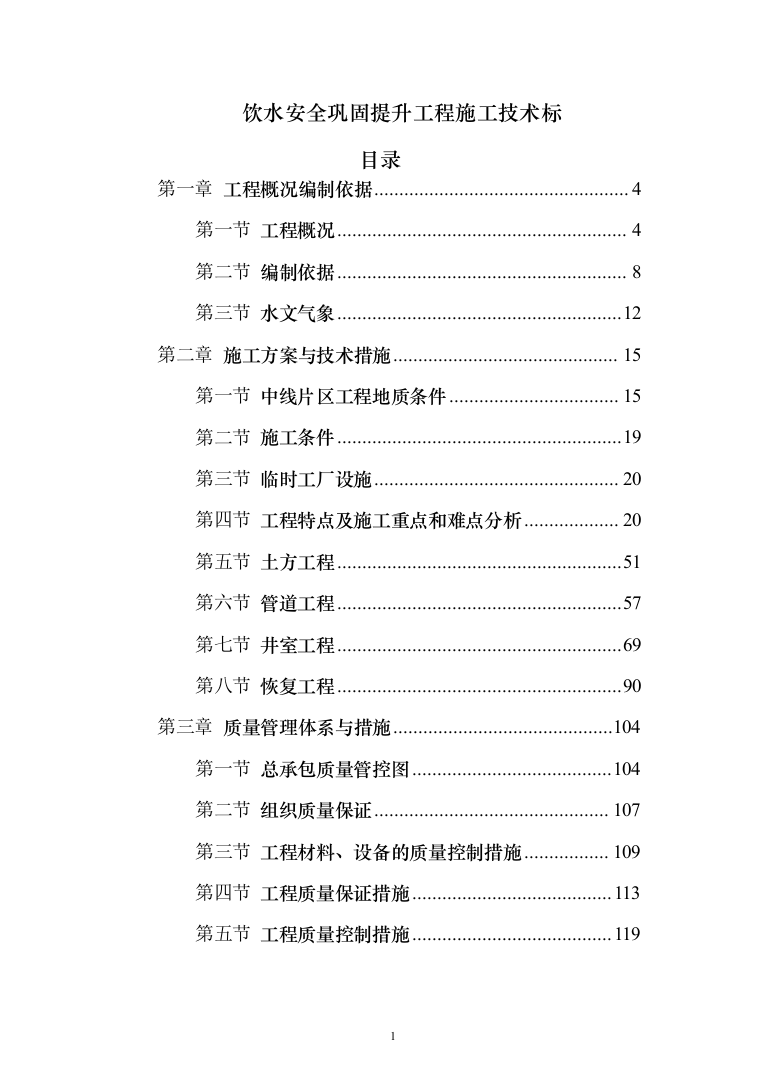

饮水安全巩固提升工程施工技术标 目录 第一章 工程概况编制依据 4 第一节 工程概况 4 第二节 编制依据 8 第三节 水文气象 12 第二章 施工方案与技术措施 15 第一节 中线片区工程地质条件 15 第二节 施工条件 19 第三节 临时工厂设施 20 第四节 工程特点及施工重点和难点分析 20 第五节 土方工程 51 第六节 管道工程 57 第七节 井室工程 69 第八节 恢复工程 90 第三章 质量管理体系与措施 104 第一节 总承包质量管控图 104 第二节 组织质量保证 107 第三节 工程材料、设备的质量控制措施 109 第四节 工程质量保证措施 113 第五节 工程质量控制措施 119 第六节 井室的重点难点控制措施 124 第四章 安全管理体系与措施 127 第一节 安全生产方针、目标 127 第二节 建立安全责任制 128 第三节 明确各职能部门的责任 129 第四节 安全生产保证措施 135 第五节 机械设备操作安全规程 161 第六节 消防安全管理制度 231 第七节 消灭火器材配置和急救器具准备 242 第八节 消防预防方案及处理预案 246 第九节 治安联防方案及处理预案 258 第十节 施工现场伤亡事故预防方案及处理预案 260 第十一节 机械事故预防方案及处理预案 263 第十二节 项目风险预测与防范、事故应急预案 266 第十三节 防止高空坠落的紧急预案 270 第十四节 易燃易爆物品及化学品事故紧急处理预案 277 第十五节 触电急救预案 278 第五章 环境保护管理体系与措施 281 第一节 环保目标 281 第二节 节能目标 281 第三节 工地卫生 281 第四节 夜间施工措施 283 第五节 环境保护的技术组织措施 284 第六节 环境保护、水土保持保证体系 296 第七节 环境保护措施 298 第八节 施工扬尘专项方案措施 304 第九节 减少噪音及降低环境污染技术措施 313 第六章 工程进度计划与措施 336 第一节 确保工期的组织架构 338 第二节 确保工期的措施 350 第三节 总进度计划的编制及总目标的确定 375 第四节 网络计划滚动控制 378 第五节 施工进度计划的检查与调整 379 第七章 资源配备计划 382 第一节 资金使用计划安排 382 第二节 农民工工资支付 383 第三节 劳动力安排计划 387 第四节 主要材料用量计划 394 第五节 主要施工机械设备使用计划 429 第八章 冬、雨季施工措施 441 第一节 雨期沟槽开挖 441 第二节 雨期沟槽支撑 442 第三节 雨期管线施工 442 第四节 雨期电气设备注意事项 443 第九章 施工总平面图及临时用地表 444 第一节 施工总平面布置原则 444 第二节 施工临时用电布置 445 第三节 施工临时给排水布置 471 第四节 施工现场平面管理 471 第十章 附件 474 工程概况编制依据 工程概况 序 号 条款名称 编列内容 1 招标人 招标人:XX 招标人地址:XX 2 招标代理 机构 公司名称:XX 办公地址:XX 3 招标项目 名称 XX镇饮水安全巩固提升工程施工 4 工程项目 名称 XX镇饮水安全巩固提升工程 合同编号:XX 5 建设地点 XX镇 具体坐标 6 工程概况 本次XX镇农村饮水安全巩固提升工程:改新建供 水管道198.375km,供水管道沿线布置各类阀井共 计270座,其中检修空气阀井28座,空气阀井 53座,流量计井3座,分水阀井137座,减压 阀井2座,排空井1座,户表井46座。管网沿 线交叉建筑物共计1162处,其中穿越土路399 处,穿越沥青路554处,穿越混凝土路22处, 穿越渠道90处,穿越防洪堤、泄洪渠过水路面冲 沟16处,穿越管道45处,穿越光、电缆26处。 穿越铁路、高铁架桥6处,穿越公路桥涵洞4处, 人行道路面恢复2441.4m,混凝土路面恢复 1789.8m,沥青路面恢复20398.9m。本工程的实施 将解决二堡镇设计水平年2034年5484户17486 人,122941头牲畜安全饮水问题。本工程设计供 水总规模为3928.95m³/d。 7 标段划分 本项目共划分为8个标段。其中:施工7个标段; 涂塑钢管管材及管件材料采购1个标段。 第一标段(施工标):西线主管道+西线村内管网 (二村)+中线主管道(0+000—5+274)+中线村内 管网(一村); 第二标段(施工标):中线主管道(5+274—10+962) +中线村内管网(二村、四村); 第三标段(施工标):中线主管道(10+962—19+909) +中线村内管网(三村、五村); 第四标段(施工标):东线主管道(6+000—11+231) +东线村内管网(镇区); 第五标段(施工标):东线主管道(11+231—18+007) +东线村内管网(七村、八村); 第六标段(施工标):东线主管道(18+007—23+474) +东线村内管网(六村); 第七标段(施工标):东线主管道(0+000—6+000) +东线村内管网(塔拉提农场、园林场、马场、综 合站); 8 投标标段 号 第二标段(施工标):中线主管道(5+274—10+962) +中线村内管网(二村、四村) 9 招标范围 中线主管道(5+274—10+962)+中线村内管网(二 村、四村) 10 计划工期 计划工期:90日历天 11 质量标准 合格 12 安全目标 确保不发生死亡和重伤事故,轻伤事故小于国家和 自治区市规定的标准 。 13 环保目标 严格按照国家规范要求执行:废水排放应满足施工 所在地有关废水排放标准;扬尘控制应按《环境空 气质量标准》执行;废气排放,应按《大气污染物 综合排放标准》执行;施工场界噪声限值按《建筑 施工场界环境噪声排放标准》执行;对固体废弃物 特别是有毒、有害固体物,要确定“三化”原则, 即:固体废弃物的“减量化”、“资源化”和“无害 化”。 14 节能目标 严格执行国家、行业、地方关于禁止与限制落后淘 汰技术、工艺、产品的现行有关规定;积极采用新 技术、新材料、新工艺和新产品。 编制依据 本施工组织设计是根据招标单位发给的本工程招标文件、设计图,按国家颁布的现行施工及验收规范、施工规程和有关工艺标准进行编制的。它体现了我公司对本工程施工的总体构思和部署。如能中标,我公司将按中标通知书指定的时间和地点与建设单位协商,签订本工程施工承包合同,做好人员、材料和施工机械的组织、进场等施工准备工作,按时开工。 在此基础上,开工前我公司将根据会审后的施工图以及建设单位、监理单位对本投标方案提出的修改意见等,对本工程的施工组织设计做进一步的完善细化,编制更为详尽的施工组织设计和分项工程施工方案,确保本工程施工的顺利进行和各项目标的实现。 一、编制依据 (1)《XX镇饮水安全巩固提升工程施工招标文件》; (2)XX镇饮水安全巩固提升工程施工设计图。 (3)XX镇饮水安全巩固提升工程施工地质勘察报告。 (4)实地现场勘查,考察施工现场及周边环境情况。 (5)国家、地方、行业等法律法规政策性文件,施工验收规范和排水工程技术规格书。 二、引用的法律法规 (1)《水利工程建设项目验收管理规定》(水利部第30号令); (2)《中华人民共和国水法》; (3)《中华人民共和国水污染防治法实施细则》; (4)《中华人民共和国大气污染防治法》; (5)《建设项目环境保护管理条例》; (6)《中华人民共和国环境噪声污染防治法》; (7)《中华人民共和国水污染防治法》; (8)《中华人民共和国固体废弃物污染环境防治法》; (9)《中华人民共和国水土保持法》; (10)《中华人民共和国环境保护法》。 三、引用标准 (1)《生活饮用水卫生标准》(GB5749—2006); (2)《地表水环境质量标准》(GB3838—2002); (3)《环境空气质量标准》(GB3095—1996); (4)《污水综合排放标准》(GB8978—1996); (5)《大气污染物综合排放标准》(GB16297—1996); (6)《建筑施工场界噪声限值》(GB12523—1990); (7)《水利水电工程施工通用安全技术规程》(SL398—2007); (8)《水土保持监测技术规程》(SL277—2002); (9)《水环境监测规范》(SL219—1998); (10)《生活垃圾卫生填埋技术规范》(CJJ17—2004); (11)《水土保持综合治理验收规范》(GB/T15773—1995)。 四、引用标准和规程规范(但不限于) (1)《村镇供水工程技术规范》SL310-2004; (2)《给水排水构筑物工程施工及验收规范》GB50141-2008; (3)《给水排水管道工程施工及验收规范》GB50268-2008; (4)《建筑地基基础工程施工质量验收规范》GB50202-2002; (5)《建筑边坡工程技术规范》GB50330-2002; (6)《建筑地基处理技术规范》JGJ79-2002; (7)《建筑基桩检测技术规范》JGJ106-2003。 五、混凝土引用标准 (1)《低热微膨胀水泥》(GB2938-2008); (2)《通用硅酸盐水泥》(GB175-2007); (3)《混凝土结构工程施工质量验收规范》(GB50204-2002); (4)《粉煤灰混凝土应用技术规范》(GBJ146-1990); (5)《预应力混凝土用钢丝》(GB/T5223-2002); (6)《预应力混凝土用钢绞线》(GB/T5224-2003); (7)《预应力筋用锚具、夹具和连接器》(GB/T14370-2000); (8)《水工混凝土试验规程》(SL352-2006); (9)《水工碾压混凝土施工规范》(SL53-1994); (10)《混凝土面板堆石坝施工规范》(SL49-1994); (11)《水工建筑物滑动模板施工技术规范》(SL32-1992); (12)《水工建筑物抗冲磨防空蚀混凝土技术规范》(DL/T5207— 2005); (13)《水工混凝土钢筋施工规范》(DL/T5169-2002); (14)《水工混凝土施工规范》(DL/T5144-2001); (15)《水利水电工程模板施工规范》(DL/T5110-2000); (16)《混凝土用水标准(附条文说明)》(JGJ63—2006); (17)《轻骨料混凝土技术规程》(JGJ51-2002); (18)《混凝土泵送施工技术规程》(JGJ/T10-1995); (19)《混凝土及预制混凝土构件质量控制规程》(CECS40:92)。 水文气象 一、气象条件 XX市伊州区属典型的大陆性气候,干旱少雨,昼夜温差大,平均气温9.8℃,年降水量33.8mm,区域内降水分布受地形和水汽来源影响,降水量自西向东逐渐减少。平原小,山区大,降水量明显随高程增加而递增。夏季降水量多于其它季节,占年降水量的68.2%;春季其次,占年降水量的19.5%;秋季降水占年降水量的9.8%;冬季降水量最少,占年降水量的2.4%。受地形影响,XX地区各地风速、风向的分布差异较大。XX市区以西地区盛行北风和西北风,年平均 风速4.8~8.7m/s;瞬时最大风速可达40m/s以上;大风日数在15~35天。XX市伊州区内无霜期日数由平原向山区递进,XX盆地全年无霜期最长197天,最短141天,多年平均182天,山区多年平均162天。XX盆地解冻期一般在3月10日左右,冻结日期一 般在11月18日左右。本工程项目区最大冻土深度1.7m。 二、水资源 伊州区水资源补给主要依靠天山冰川消融和夏季降水补给,境内共有常流水主要河沟32条,山泉34处,主要集中在伊州区北部的巴里坤山南坡和喀尔里克山南坡山区。有冰川94条,面积88.69平方千米,冰储量49.1亿m³,折合水量44.2亿m³。伊州区区域水 资源总量为8.41亿m³,其中地表水27条,主要河沟年径流量4.308亿m³,地下水资源4.1亿m³,不重复量1.75亿m³。人均占有水资源量1261m³。 三、水文水质 XX市伊州区XX盆地在径流过程中自北向南具有典型的水平分带规律,北部冲洪积扇的透水性强的砾石层中潜水埋深大(数十米),径流速度快,至冲洪积扇边缘,含水层过渡为以砂层为主,透水性减弱,潜水埋藏浅,接近地表,许多地段有沼泽或泉流出现,部分地下水回归地表,向南至三角洲平原区含水层进一步变细,透水性降低,潜水水平运动减弱,垂直运动显著增强,潜水流至下游排泄区以蒸发的方式排泄,并造成下游地表盐渍化。 哈尔里克山南坡低中山地带主要分布有石炭系,第四系及华力西期侵入岩,其中石炭系及华力西期侵入岩均为裂隙含水层,可视为相对含水层,而第四系松散堆积物为孔隙含水层,属强透水层,它们主要分布在两岸I、Ⅱ级阶地及山前洪积倾斜平原地带。 本工程区为大陆性气候,干旱少雨,年蒸发量远远大于降水量,地下水极度贫乏,河水和地下水的补给源主要为大气降水,春季冰雪融水和北部中高山区的基岩裂隙水所补给,补给来源较贫乏。地下水总体由北向南径流,地下水分为基岩山区赋存的基岩裂隙水,第四系松散 沉积物赋存孔隙潜水,补给源为大气降水、融雪、河流、及地下径流侧向补给。区域内河谷是工程区的最低侵蚀基准面,河谷两岸为中低山,基岩裸露,地下水主要为基岩裂隙水。 另在河谷两岸的中小型冲沟内分布有高于河谷底部的泉水,地下水以裂隙水和泉水的形式补给河水。 四、土地资源 XX市伊州区总面积8.5万平方千米,截止2016年,全市有农业用地1704.89千公顷,其中耕地面积47.78千公顷,园地13.14千公顷,林地197.4千公顷(含新疆生产建设兵团十三师),牧草地1434.17千公顷,其他农业用地12.4千公顷;有建设用地176.8 千公顷,其中居民点及工矿用地172.35千公顷,交通运输用地 3.90千公顷,水力设施用地0.55千公顷,有未利用土地6677.03 千公顷。 施工方案与技术措施 中线片区工程地质条件 1、中线主管工程地质条件 ①0+000-0+700:地层岩性:卵砾石土,卵、砾石成分复杂,磨圆度较好,多为亚圆状一滚圆状,干,稍密-中密,颗粒间由砂、土充填。地基土承载力特征值:fak=180kpa,地层类别IV类。该段地层为坚硬场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度1.70m。 计划临时开挖坡度:卵砾石土1:0.30—0.50。 ②0+700-1+500:地层岩性:粘土质砂,土灰色,坚硬。地基土承载力特征值:fak=140kpa,地层类别IV类。该段地层为中软场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度1.70m。 计划临时开挖坡度:粘土质砂,1:0.30—0.50。 ③1+500-2+300:地层岩性:粉土夹砾,土黄色、土灰色,稍密 --中密。地基土承载力特征值:fak=120kpa,地层类别II类。该 段地层为中软场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度 1.70m. 计划临时开挖坡度:粉土夹砾,1:0.30—0.50。 ④2+300-3+400:地层岩性:卵砾石土,卵、砾石成分复杂,磨 圆度较好,多为亚圆状一滚圆状,干,稍密-中密,颗粒间由砂、土 充填。地基土承载力特征值:fak=180kpa,地层类别IV类。该段地层为坚硬场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度 1.70m。 计划临时开挖坡度:卵砾石土1:0.30—0.50。 ⑤3+400-7+200:地层岩性:粉土夹砾,土黄色、土灰色,稍密--中密。地基土承载力特征值:fak=120kpa,地层类别IⅢ类。该段地层为中软场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度1.70m。 计划临时开挖坡度:粉土夹砾,1:0.30—0.50。 ⑥7+200-9+600:地层岩性:砾石土,砾石成分复杂,磨圆度较好,多为亚圆状—滚圆状,干,稍密-中密,颗粒间由砂、土充填。地基土承载力特征值:fak=180kpa,地层类别IV类。该段地层为坚硬场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度1.70m。 计划临时开挖坡度:砾石土1:0.30—0.50。 ⑦9+600-16+500:地层岩性:粉土夹砾,土黄色、土灰色,稍密--中密。地基土承载力特征值:fak=120kpa,地层类别ⅢI类。该段地层为中软场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度1.70m。 计划临时开挖坡度:粉土夹砾,1:0.30—0.50。 ⑧16+500-19+909:地层岩性:粉土,土黄色、土灰色,稍密--中密,含有少量砾石。地基土承载力特征值:fak=100kpa,地层类别Ⅲ类。该段地层为中软场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度1.70m。 计划临时开挖坡度:粉土,1:0.30—0.50。 2、中线村内管网工程地质条件 (1)2村4队主管管线工程地质条件 ①0+000-0+900:地层岩性:卵砾石土,卵、砾石成分复杂,磨圆度较好,多为亚圆状一滚圆状,干,稍密-中密,颗粒间由砂、土充填。地基土承载力特征值:fak=180kpa,地层类别IV类。该段地层为坚硬场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度1.70m。 计划临时开挖坡度:卵砾石土,1:0.30—0.50。 ②0+900-1+466:地层岩性:粉土夹砾,土黄色、土灰色,稍密--中密。地基土承载力特征值:fak=120kpa,地层类别II类。该段地层为中软场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度1.70m。 计划临时开挖坡度:粉土夹砾,1:0.30—0.50。 (2)2村3队主管管线工程地质条件 ①0+000-0+500:地层岩性:卵砾石土,卵、砾石成分复杂,磨圆度较好,多为亚圆状—滚圆状,干,稍密-中密,颗粒间由砂、土充填。地基土承载力特征值:fak=180kpa,地层类别IV类。该段地层为坚硬场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度1.70m。 计划临时开挖坡度:卵砾石土,1:0.30—0.50。 ②0+500-1+094.5:地层岩性:粉土夹砾,土黄色、土灰色,稍密--中密。地基土承载力特征值:fak=120kpa,地层类别Ⅲ类。该段地层为中软场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度1.70m。 计划临时开挖坡度:粉土夹砾,1:0.30—0.50。 (3)2村2队、2村村1队主管管线工程地质条件 地层岩性:粉土夹砾,土黄色、土灰色,稍密--中密。地基土承载力特征值:fak=120kpa,地层类别IⅢ类。该段地层为中软场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度1.70m。 计划临时开挖坡度:粉土夹砾,1:0.30—0.50。 (6)4村4对管道管线工程地质条件 地层岩性:砾石土,卵、砾石成分复杂,磨圆度较好,多为亚圆状—滚圆状,干,稍密-中密,颗粒间由砂、土充填,砂、土。地地基土承载力特征值:fak=180kpa,地层类别IV类。该段地层为坚硬场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度1.70m。 计划临时开挖坡度:卵砾石土,1:0.30—0.50。 (7)其余分干管管线工程地质条件 地层岩性:粉土、粉土夹砾,土黄色、土灰色,稍密--中密。地基土承载力特征值:fak=100kpa,地层类别IⅢ类。该段地层为中软场地土,场地类别Ⅱ类,属抗震有利地段。冻土深度1.70m。 计划临时开挖坡度:粉土夹砾、粉土,1:0.30—0.50。 施工条件 1)交通、通信条件 二堡镇镇政府位于XX市区以西38km处,东与红星二场毗邻,西与五堡镇、柳树泉农场相接,南与南湖乡为邻,北与西山乡、德外里都如克哈萨克民族乡相连。兰新铁路、312国道横贯二堡镇,交通十分便利。 施工区现已被中国移动、中国联通等网络覆盖,施工通信采用移动电话。 2)施工期水、电供应条件 施工用电:考虑到工程较为集中,工程区有电网覆盖,采用县电网接线供电和自备电两用。 施工用水:生活用水可直接从二堡镇水厂拉运,施工用水可从就近渠道直接提取经简单处理后即可满足需要。 临时工厂设施 开工前,修建以下临时工厂设施,并各工厂设施施工前,将临时工厂设施的设计文件提交监理人批准。 (1)钢筋加工厂; (2)木材加工厂; (3)混凝土构件预制工厂; (4)机械修配工厂; (5)汽车保养站; (6)压力钢管和钢结构加工厂(包括预装配场地)。 工程特点及施工重点和难点分析 一、工作大纲 1、工程重点、难点的控制程序 根据本工程具体情况,进行综合分析,依据灵活机动原则,确 定各分项工程的控制重点、难度和控制程序。(控制程序图) 不 合 输 出 产 品 格 控制重点、难点 分析影响因素 制定控制对策 实施控制 检验与试验 找出总问题的原因 制定纠正措施 根据本工程的特点和难点,我们对工程施工过程中将会遇到的施工技术难点、质量控制难点以及可能影响工程进度、安全和文明施工的不利因素进行了分析。 2、工程施工的八个关键点 (1)工期紧凑,工程质量高,需制定合理的施工方案 本工程工程施工工期为90日历天,对于本工程来说时间上都是比较紧凑的,需按流水施工的施工组织方式合理、紧凑的安排施工。 (2)组织一个针对本工程特点的项目管理部,项目经理1人,技术负责人1人,质检员2人,预算员、资料员、材料员、库管员各1人,安全员2人。 (3)就本工程工程而言,如果我公司中标,我们都将非常重视并着重开展以下2方面的工作: 第一:我们在建筑、管道行业里做了多年,我们具备了一定的管理和协调经验。因此,我们会很好的配合业主、监理工作,协调处理好相关单位的关系,合理安排施工进度。 第二:公司的团队精神是我们这些年来持续发展的有效保证,我们不仅是以项目部为核心的现场管理机构,我们还有强大的公司在项目管理方面的强大后盾的配合。公司的材料系统的上千万家的材料合格供应商的储备,公司的质管部、公司的设计部、公司的审计部都会对此予以关注和配合,因此无论工程大小,我们都有能力将其做好,为我司添一缕光彩,为业主实现一个具有时代特色的环境。 (4)工程的施工安排: 本工程在90日历天的工期内,平均施工工人数为100人,高峰期最高工人人数为200人,工程施工进入展开阶段,如遇赶工阶段,工地的施工时间将延长至晚10点,以保证工期目标的实现。 (5)施工主要控制重点: 1)材料的订货数量大; 工种多,交叉作业和工艺交口问题突出; 2)施工质量监控难度大。 针对上述三点,我们在材料采购方面要做到分类分子目的把材料计划到位,第二步进行材料的确认工作,第三要做到供货及时,供货过程中的监控与厂家保持经常性的联系,如出现问题及时与业主保持沟通,采取措施使问题及时得到解决,保证不误工期。施工的交叉作业在任何一个工程中都会遇到,主要看整体的协调的力度到位有无太大问题。质量监控方面:工地的质检员分阶段的提出质量存在的问题并直接与生产项目经理保持接触,反馈信息,及时整改,做到第一道工序没完决不进行下一道工序,同时公司质管部也会定期对工程质量进行巡检并与监理公司保持联系,征求意见,把问题控制在过程中,确保施工质量达到合格标准。 本工程工程的施工重点是树木的档次和施工质量,这是本工程的重中之重,因此我们会同业主一道仔细推敲材料的档次、色彩、会非常认真的配合深化设计,提出我们的建议,确保材料上做到万无一失,同时挑选精兵强将在各层重点监控本区域,使施工质量达到优质水平。 (6)深化设计的配合及节点放样工作 (6)为体现原设计师的设计理念和有效地完成具体的施工尺寸和节点,如我公司中标,我公司将派设计师小组驻场进行二次深化设计,保证原设计方案在施工中的充分体现。 (7)节点放样工作也是工程追求完美的一种施工方法,现场设 计所设计的节点和收口在图纸审批中无法从图纸上达到观点一致,, 应在现场做节点放样工作,用实物说话,处理的手法、尺寸的把握等均在放样中体现出来,一目了然,在听取各方意见的基础上,改进设计节点,必要时可多次放样,在得到各方满意,审批合格后, 方可大面积施工。 (8)我们相信在本工程中,我公司会全体动员起来,从实际出发,在建设单位、监理单位、设计单位的领导下,与其它专业分包密切配合,尽善尽美的完成本工程的深化设计,并且尽善尽美的监督我公司施工人员将设计的思路和要求在施工中体现出来,交给贵单位一个合格的精品工程。 二、施工管理类重点、难点分析 (一)、工程本身规模体量大,施工部署尤为重要 1、特点分析 本工程平面占地面积大、层数少,劳动力投入大、周转材料投入大。 2、对策及措施 (1)合理划分施工段,将本工程主体结构分为3个施工段、组织流水施工。 (2)加强工期计划管理。科学编制本工程总进度计划、分项工程进度计划和季、月、旬进度计划,实行进度计划分级管理和动态管理,坚持每日例会制度,加强现场调度,确保关键线路工期目标。 (3)积极推广新工艺、新技术、新方法,编制、优化施工工艺流程,合理组织各专业分项工程和工序交叉作业。 (4)确保各类资源按需投入,尤其针对工程面大的特点,增大劳动力和机具投入,做好后备资源准备。制定特殊季节、重点部位、关键工序的工期保障措施。 (二)、达到绿色施工科技示范工程标准,并确保目标实现 1、特点分析 根据招标文件要求,根据本工程项目特点和我公司战略规划,若我公司一旦中标,将严格要求,争创:“住房和城乡建设部绿色施工科技示范工程”,为达到要求目标,就必须采取行之有效措施,确保目标的实现。 2、对策及措施 (1)项目部成立以项目经理为组长的“绿色施工科技示范工程管理小组”,确保各项工作有专人负责实施。 (2)在施工组织设计中设有独立的绿色施工科技示范工程规划和实施方案,三级审批手续齐全。 (3)结合工程特点,利用横幅、工地宣传栏、黑板报、告示牌等对绿色施工科技示范工程工作作相应宣传,营造绿色施工氛围。 (4)定期对职工进行绿色施工科技示范工程知识的培训,增强职工绿色施工意识。 (5)根据《建筑工程绿色施工评价标准》,项目部对工程绿色施工效果进行自我评估,评估结果对照标准进行分析,提出改进措施,并落实方案。 (三)施工队伍多,总承包管理、协调难度大 1、特点分析 本工程涉及1)部分拆除工程;2)管线迁改工程;3)土石方工程,地下结构等开挖、回填,工程范围内施工所产生的土方外运;(以图纸标释为准),4)承担本项目的总承包整体管理和协调服务(含施工场地、进场外围道路及施工期间的维护、维修,总承包管理服务及联合调试等);5)施工多专业、多工种的交叉作业、立体作业情况多,因此,施工总承包管理、协调工作是本工程的重点。 2、对策及措施 (1)成立由具有多项同类工程项目施工总承包管理经验的人员 组成的总承包项目经理部,发挥总包管理优势,组织相关协调管理 工作。 (2)以“公正”、“科学”、“统一”、“控制”、“协调”、“服务” 的总承包管理原则,以施工总承包合同所赋予的管理职责和管理授 权为依据,建立健全适应本项目施工总承包管理的各项管理制度,并编制总包管理及服务实施方案,统一实施对各专业分包单位的管 理。 (3)以完善的管理体系、务实的态度、周到的服务进行全面的管理,确保不因管理问题影响工期、质量等指标的完成。 (四)物资的供应和管理尤为关键 1、特点分析 本工程体量大,材料、设备用量多。资源的及时供应是保证施工的关键,是保证工程按期完工管理重点。 2、对策及措施 (1)本工程将成立以公司领导为组长、公司各职能部门领导参加的物资、设备招标采购领导小组。项目部设置专职的物资设备采购部门,配备各类专职人员负责物资设备的计划、采购、
饮水安全巩固提升工程施工技术标485页(2024年修订版).docx
下载提示

1.本文档仅提供部分内容试读;

2.支付并下载文件,享受无限制查看;

3.本网站所提供的标准文本仅供个人学习、研究之用,未经授权,严禁复制、发行、汇编、翻译或网络传播等,侵权必究;

4.左侧添加客服微信获取帮助;

5.本文为word版本,可以直接复制编辑使用。

公众号
微信客服
