安装及生产辅助工程施工投标方案
目录
第一章
工程概况及编制依据
24
第一节
本项目的基本工程概况
24
第一条
工程概况
24
第二条
工作范围
24
第三条
质量技术要求
25
第四条
工程量现场签证要求
37
第五条
项目概况
42
第二节
工程地质情况
42
第一条
工程地质条件
42
第三节
本项目的其他情况介绍
43
第四节
编制说明
43
第五节
编制依据
47
第一条
文件依据
47
第二条
编制依据要求
48
第三条
规范依据
49
第六节
编制原则
55
第二章
总体工作思路和总体部署
59
第一节
实施目标
59
第一条
工期目标
59
第二条
质量目标
60
第三条
现场管理目标
60
第四条
项目管理目标
61
第五条
施工环境目标
61
第六条
安全目标
62
第七条
服务目标
62
第八条
工程成本目标
63
第九条
科技进步目标
64
第二节
施工总体部署
64
第一条
企业施工宗旨
64
第二条
施工部位的流程布置
65
第三条
总体施工安排
65
第四条
编排流程先后次序的原则
66
第五条
基本施工顺序
66
第六条
总体施工方案
67
第七条
总体管理措施
67
第八条
协调配合措施
68
第九条
协调关系系统图
68
第十条
与业主之间的协调配合
69
第十一条
与设计院的工作协调
69
第十二条
与城监部门的协调配合
71
第十三条
与当地居民的协调配合
72
第三节
项目组织机构及项目管理模式
72
第一条
施工组织管理机构与管理制度
72
第二条
项目组织机构图
72
第三条
组织机构管理形式
82
第四条
管理人员配置
84
第五条
主要岗位管理责任制
84
第六条
项目部主要成员的职责
94
第七条
项目管理模式
97
第四节
工程总体目标
99
第一条
质量目标
99
第二条
安全生产目标
99
第三条
文明施工目标
100
第五节
施工总体指导思想和原则
100
第六节
施工现场平面布置
100
第一条
总平面布置说明
100
第二条
施工场地的布置原则
101
第三条
施工临时道路
102
第四条
生产及生活用地
102
第五条
施工现场平面布置和临时设施布置
103
第六条
其他设施
106
第七条
项目部标识标牌
108
第八条
交通疏导
110
第九条
生产和生活用电及用水
110
第三章
施工准备工作
114
第一节
施工平面布置和临时设置布置
114
第一条
编制原则
114
第二条
编制依据
114
第三条
编制说明
114
第四条
安全保护措施与出入口管理
115
第五条
临时电路设置
116
第六条
临时供水设置
118
第七条
临时加工区设置
120
第八条
现场施工人员食宿及临时设施的安排计划
120
第九条
材料搬运、堆放及水平、垂直运输
121
第十条
现场道路和场地
122
第十一条
各类材料、垃圾堆放
123
第十二条
施工总平面布置图
124
第十三条
雨季施工措施
124
第二节
总平面图布置的原则
125
第三节
施工临设布置规模、位置
125
第四节
场内、外施工便道布置
128
第五节
施工现场供水、供电方案
128
第一条
施工现场供水方案
128
第二条
现场用水的保证措施
129
第三条
施工用电量计算
130
第四条
现场用电保证措施
131
第六节
施工人员准备
134
第一条
管理人员的选用
134
第二条
操作人员的选用
134
第三条
劳动力需要量计划
135
第七节
施工技术准备
135
第八节
施工现场准备
137
第九节
施工机械准备
137
第十节
施工物资准备
137
第四章
项目实施方案
138
第一节
对本项目内容、施工条件、重点难点分析
138
第一条
继续抓疫情防控
139
第二条
专项工程重点分析
139
第三条
专项工程施工难点分析
140
第四条
项目关键施工技术、工艺及项目重点难点
143
第二节
本项目重点难点应对措施
143
第一条
疫情防控重要难度大之应对
143
第二条
材料品种多、档次高、组织难度大之应对
145
第三条
交叉施工多、工程协调之应对
145
第四条
成品保护难度大之应对
146
第五条
质量要求高,专业性能要求高之应对
146
第六条
交叉作业多,安全防护要求严格之应对
146
第七条
施工人员组织困难之应对
146
第八条
专项工程重点的对应措施
147
第九条
专项工程难点应对措施及要求
148
第十条
工程施工重点、难点处理方法、关键技术控制措施
150
第三节
施工作业面交接
154
第一条
现场移交工作管理
154
第二条
与上道工序的交接
155
第四节
场地平整及测量工程
157
第五节
土建工程的重点、难点和解决方案
158
第一条
材料质量是工程质量控制的重点
158
第二条
工序质量的控制也是整个工程质量控制的难点
160
第三条
分部工程质量控制点的建立,难点分析和解决方法
162
第四条
分部分项工程施工过程中质量的控制重点
163
第五条
本工程应注意施工重点难点
166
第六条
成品及半成品保护措施
168
第六节
安装工程的重点、难点和解决方案
169
第一条
在电气安装中的配管和配线的常见问题
171
第二条
电气安装中配管和配线的控制措施
173
第三条
总结
175
第七节
拆除工程施工重点难点分析
176
第八节
土方部分(市政部分)施工工艺及技术措施
177
第一条
人工挖沟槽土方
177
第二条
挖掘机挖沟槽土方
185
第三条
挖沟槽石方
193
第四条
回填方
195
第五条
施工准备
195
第六条
施工工艺
198
第七条
质量标准
201
第八条
质量记录
202
第九条
安全注意事项
202
第十条
雨季施工
202
第十一条
施工技术要求
203
第十二条
应注意的质量问题
204
第十三条
成品保护
205
第十四条
安全保证措施
206
第十五条
环境和职业安全健康措施
207
第十六条
余方弃置
207
第十七条
水泥混凝土
208
第十八条
水泥混凝土路面施工
208
第十九条
材料供用
209
第二十条
施工工艺
209
第二十一条
工程质量保证措施
214
第二十二条
沥青混凝土路面
214
第二十三条
人行道块料铺设
230
第二十四条
人行道缘石铺设
233
第二十五条
砌筑支墩
235
第二十六条
施工准备
235
第二十七条
工艺流程
236
第二十八条
操作工艺
237
第二十九条
砌筑井
239
第三十条
植筋
241
第三十一条
植筋位置
241
第三十二条
植筋
241
第九节
安装部分(市政部分)施工工艺及技术措施
243
第一条
球墨铸铁管安装
243
第二条
PE塑料管
249
第三条
法兰阀门安装
259
第四条
阀门安装
260
第五条
准备工具
260
第六条
新旧管连接
261
第七条
拖管
271
第十节
安装部分(小区地产工程)施工工艺及技术措施
276
第一条
PE塑料管
276
第二条
PE管安装施工工艺
276
第三条
钢塑管安装
287
第四条
塑料管
291
第五条
一般规定
291
第六条
管道敷设安装要点
291
第七条
管道连接要点
293
第八条
管道连接要点
293
第九条
支吊架安装
296
第十条
试压
297
第十一条
清洗、消毒
297
第十二条
安全施工
298
第十三条
贮运
298
第十四条
水表组
299
第十一节
拆除部分(市政部分)施工工艺及技术措施
301
第一条
路面切割缝
301
第二条
拆除管道
303
第三条
拆除人行道拆除侧石
304
第四条
拆除路面
305
第五条
拆除基层
307
第六条
拆除砖石结构
309
第七条
拆除砖砌检查井
310
第八条
拆除前的准备
310
第九条
拆除作业施工方案
311
第十二节
抢修(维修)部分施工工艺及技术措施
311
第一条
人工挖一般土方
311
第二条
施工准备和测量放样
311
第三条
土方开挖
312
第四条
水泥混凝土
320
第五条
施工准备工作
321
第六条
混凝土的拌和与运输
324
第七条
摊铺与振捣
325
第八条
真空脱水
328
第五章
项目进度安排计划及控制保证措施
329
第一节
施工总体进度计划
329
第一条
施工总体进度计划
329
第二条
施工任务划分和组织安排
330
第三条
总体施工顺序
330
第四条
施工进度计划控制图
331
第二节
进度计划的管理系统
332
第一条
进度计划的控制和实施
332
第二条
进度计划的控制
333
第三条
进度计划控制的保证措施
333
第三节
影响工期的因素分析
335
第一条
人为方面的影响因素分析
335
第二条
技术方面的影响因素分析
335
第三条
设备材料方面的影响因素分析
336
第四条
施工机具方面的影响因素分析
336
第五条
资金方面的影响因素分析
336
第六条
气象方面的影响因素分析
336
第七条
施工环境方面的影响因素分析
336
第四节
工期控制原则
337
第五节
主要控制阶段
337
第六节
保证工期的组织措施
338
第七节
工期保证措施
339
第一条
作好进场前准备工作
340
第二条
建立完善的计划保证体系
340
第三条
人、财、物的保障
340
第四条
合理安排各工种/各专业交叉作业
341
第五条
现场各类管理制度保证
342
第六条
资金保证措施
342
第八节
工期检查保证措施
343
第一条
日检查工作制
343
第二条
周汇报工作制
343
第三条
旬分析调整制度
344
第四条
施工日志
344
第五条
调整进度计划
344
第六条
质量跟踪检查
345

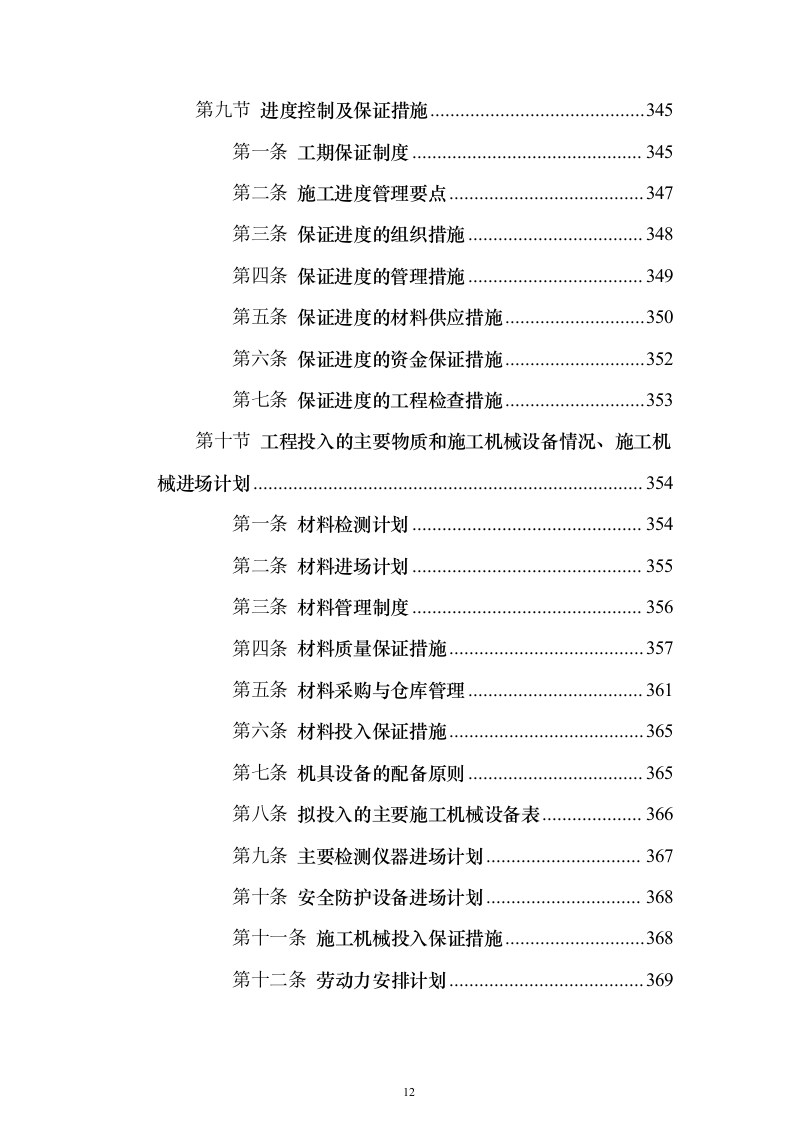

第九节
进度控制及保证措施
345
第一条
工期保证制度
345
第二条
施工进度管理要点
347
第三条
保证进度的组织措施
348
第四条
保证进度的管理措施
349
第五条
保证进度的材料供应措施
350
第六条
保证进度的资金保证措施
352
第七条
保证进度的工程检查措施
353
第十节
工程投入的主要物质和施工机械设备情况、施工机械进场计划
354
第一条
材料检测计划
354
第二条
材料进场计划
355
第三条
材料管理制度
356
第四条
材料质量保证措施
357
第五条
材料采购与仓库管理
361
第六条
材料投入保证措施
365
第七条
机具设备的配备原则
365
第八条
拟投入的主要施工机械设备表
366
第九条
主要检测仪器进场计划
367
第十条
安全防护设备进场计划
368
第十一条
施工机械投入保证措施
368
第十二条
劳动力安排计划
369
第十三条
工期保证的详细措施
369
第十一节
施工过程交通维护
373
第十二节
加快工程进度的措施
374
第一条
组织措施
374
第二条
实际措施
375
第三条
计算机辅助进度控制
375
第四条
影响进度突发事件处理
376
第十三节
施工过程中保证工期的管理方法及措施
377
第一条
施工全面管理措施
377
第二条
施工项目关于进度的组织协调方针
377
第三条
与业主、设计、监理等单位相互配合保证工期的措施
380
第十四节
工程材料对施工总进度的影响及保证措施
384
第一条
材料采购计划作业程序
384
第二条
材料的采购、检验和使用原则
385
第三条
材料进场流程
386
第四条
材料使用检测程序
386
第五条
材料保证措施
387
第六条
材料环保保证措施
388
第七条
材料封样流程
389
第八条
材料管理制度保证措施
390
第十五节
与相关单位协调配合
402
第一条
与业主单位的协调、配合措施
402
第二条
与监理单位的协调、配合措施
404
第三条
资料管理的配合措施
405
第四条
竣工资料的提交
407
第五条
施工项目组织协调
407
第六条
关键及重要部位协调配合措施
410
第十六节
紧急情况的处理措施、预案以及抵抗风险的措施
413
第一条
突发事件预防及管理措施
413
第二条
主要几类突发事件预案及事故处理程序
415
第三条
预案演习
428
第十七节
各阶段进度的保证措施
430
第一条
建立完善施工进度计划管理办法
430
第二条
前期准备保证
433
第三条
组织保证
434
第四条
技术保证
435
第五条
管理保证
436
第六条
资金保证
437
第七条
劳动力保证
438
第八条
机械设备保证
439
第九条
物资材料保证
439
第十条
外围保障保证
440
第十一条
现场医疗保证
440
第十二条
计划的检查与调整措施
441
第六章
工料机安排
448
第一节
施工机械设备计划
448
第一条
保障进度计划所需劳动力计划及保证措施
454
第二条
机械设备使用管理制度
457
第三条
设备维修保养计划
464
第四条
机械设备的使用原则
468
第五条
机具设备性能要求
469
第六条
机具设备的管理原则
470
第七条
进场前施工机具的准备
470
第八条
检测设备准备
471
第九条
施工期间设备维护运行方案
471
第十条
设备的质量保证措施
473
第十一条
质量保证工作
473
第十二条
把好进货渠道关
473
第十三条
采购、仓管人员职责
474
第十四条
设备的进场时间保证措施
475
第十五条
施工机具设备使用与维护
475
第二节
劳动力计划及保证措施
477
第一条
劳动力投入计划
477
第二条
人员配置
487
第三条
劳动力保障措施
492
第三节
材料投入计划及保证措施
500
第七章
质量保证措施
510
第一节
质量目标及承诺
510
第二节
质量保证体系
511
第一条
混凝土质量保证措施
524
第二条
施工期间对隐蔽工程的质量保证措施
528
第三节
质量管理体系图及职责
529
第四节
施工现场管理工作
532
第五节
质量管制理度
535
第六节
质量控制的原理
539
第七节
施工生产要素的质量控制
541
第八节
施工作业过程的质量控制
544
第九节
质量检查验收程序
546
第十节
质量保证措施
547
第一条
材料采购的控制措施
551
第二条
施工设备的控制措施
553
第十一节
施工过程中质量控制措施
556
第十二节
确保工程质量所采取的检测试验措施
567
第十三节
工程创优体系及保证措施
574
第一条
实行工程质量保证金制度
580
第十四节
质量回访保修措施
582
第八章
安全文明施工保证措施
583
第一条
施工项目安全管理的特点
583
第二条
安全管理的基本原则
584
第二节
安全管理目标
585
第一条
文明施工治理
587
第二条
安全用电治理
590
第三条
施工机械安全治理
592
第四条
明工安全治理
594
第五条
特种作业治理
595
第六条
消防安全治理
596
第七条
安全监理治理
599
第八条
季节性安全治理
600
第九条
伤亡事故上报及处理
600
第三节
安全管理责任体系
602
第一条
总则
602
第二条
安全教育制度
608
第三条
安全会议制度
610
第四条
安全生产检查制度
611
第五条
安全操作规程
628
第六条
食堂卫生制度
629
第四节
安全生产保证措施
633
第一条
施工安全组织措施
633
第二条
安全保证措施
635
第三条
施工用电安全措施
640
第四条
雨季施工安全措施
647
第五条
不安全行为控制措施
647
第六条
现场工地规则和安全保卫措施
648
第五节
施工安全措施
650
第一条
施工安全技术措施
650
第二条
专项安全施工组织设计的要点
651
第六节
安全保证体系及组织措施
652
第一条
安全保障体系
652
第二条
安全生产责任制
656
第三条
安全施工的措施
660
第四条
班组安全配合措施
661
第五条
临时用电安全技术措施
661
第六条
车辆管理措施
663
第七条
机械设备安全管理措施
664
第八条
特殊季节施工安全措施
664
第七节
文明施工保证措施
667
第一条
减少扰民降低环境污染和噪音的措施
669
第二条
施工现场噪音控制与(规范围挡)粉尘控制措施
670
第三条
场容、场貌管理
671
第八节
文明管理措施
671
第一条
对严格劳动纪律,遵守操作与安全规程采取的措施
671
第二条
对施工现场布置采取的措施
672
第三条
对优化施工现场的场容场貌采取的措施
672
第四条
对严格遵守国家有关环境保护的法律规定采取的措施
673
第九节
创建文明工地的标准管理规定
674
第一条
安全生产的规定
674
第二条
场容场貌的规定
675
第三条
工地卫生的规定
676
第四条
文明建设的规定
676
第十节
创建安全文明施工场所的基本要求
677
第一条
施工总平面布置的基本要求
677
第二条
排水控尘、控废的基本要求
678
第三条
噪声控制措施
678
第四条
作业区域的条理化和防(围)护的基本要求
682
第十一节
文明施工管理制度和措施计划
683
第一条
文明施工管理制度
683
第二条
文明施工管理措施
684
第三条
施工现场形象宣传管理措施
686
第四条
施工现场场容管理措施
687
第五条
施工现场临设管理措施
688
第六条
文明施工教育措施
690
第十二节
施工环保措施计划
690
第一条
环保管理及文明施工的目标和机构
690
第二条
环保管理及文明施工的目标
690
第三条
环保管理、文明施工的机构
691
第四条
施工环保措施
691
第五条
环保材料应用及质量保证措施
694
第六条
环保控制和检查措施
697
第十三节
安全文明施工措施
698
第一条
动态管理
698
第二条
建立岗位责任制
699
第三条
勤于检查,及时整改
699
第四条
现场场容
699
第五条
施工人员着装形象
700
第六条
现场机械管理
701
第七条
现场生活卫生管理
701
第八条
现场施工管理
702
第十四节
绿色施工措施
703
第十五节
推广清洁施工
725
第十六节
创建安全生产文明示范工地方案
730
第九章
应急方案
754
第一节
对总承包、监理、设计、建设单位及其他关联单位的认识、协调与配合
755
第一条
施工协调配合制度
755
第二条
与总包单位配合措施
756
第三条
与发包方配合措施
759
第四条
与监理单位配合措施
760
第五条
与设计单位配合措施
766
第六条
与供货商的配合措施
767
第二节
特殊时期施工措施
769
第一条
成品保护内容
770
第二条
成品保护要求
771
第三条
原材料保护
772
第四条
包装及运输过程中保护
773
第五条
完工前的清理
774
第六条
施工过程中的保护
775
第七条
成品保护措施
776
第三节
施工应急预案保障措施
777
第四节
应急预案制定及响应
781
第一条
专项应急预案
806
第二条
现场处置方案
822
第十章
降低成本措施
838
第一条
科技应用降低成本措施
839
第二条
合理化建议降低成本措施
840
第三条
其它降低成本措施
840
第十一章
总承包管理协调方案
841
第一条
机构设置和专业人员配备
841
第二条
机构设置
841
第三条
专业人员配备
842
第四条
总包职责和对专业施工单位管理细则
842
第五条
实行统一领导、指挥、管理
842
第六条
强化施工管理和监督
843
第七条
施工总承包管理方案
848
第八条
树立全局观点,积极主动协调配合施工
848
第九条
指定专业施工单位进场物资管理办法
849
第十条
指定专业单位劳动力管理办法
850
第十一条
专业施工单位现场安全管理办法
850
第十二条
对专业施工单位提供服务、配合的范围
851
第十三条
对水电安装各专业的系统实施调试和联合调试的措施
852
第十四条
施工总承包对各专业施工工程的进度控制
854
第十五条
编制本专业施工工程施工进度计划
854
第十六条
执行月报制度
854
第十七条
做好协调照管工作
854
第十八条
外部协调配合措施
855
第十二章
新技术、新产品、新工艺、新材料应用
855
第一条
高精度施工测量技术
855
第二条
混凝土泵送工艺
855
第三条
混凝土坍落度损失补偿剂
856
第四条
计算机应用和网络管理技术
856
第五条
新型模板和脚手架应用技术
856
第六条
建筑节能和新型墙体应用技术
857
第七条
新技术应用保证措施
857
第十三章
售后服务承诺
858
第一条
保修工作管理体系
858
第二条
售后服务小组成立售后服务小组。
858
第三条
售后服务措施
859
第四条
工程回访及保修措施
861
第五条
售后服务承诺
862
第六条
维修人员安排及要求
863
第七条
现场交接保卫及其他服务
864
第八条
维修及时性
865
第九条
维修成品保护与质量控制
866
第十条
保修期满后维修服务的收费标准
866
第十一条
服务热线及服务联系人员
866
工程概况及编制依据
本项目的基本工程概况
工程概况
按照招标文件要求填写。
工作范围
2.1承包方应完成的土方工程项目包括施工期间必要的施工临时设施、施工安全措施、环保措施、施工场地清理恢复等。(详见工程量清单报价表)
2.2承包方应提供的材料
承包方负责采购、验收、运输和保管工程施工中所需的材料。凡构成永久性工程组成部分的所有材料均应符合本合同及图纸有关规定的要求,材料应具有材质证明或出厂合格证书,并符合发包方指定的有关技术规范的要求。
2.3安全防护
在工程最终验收前的整个施工期内,承包方必须制订并实施必要的安全防护措施,保证工程现场施工安全(包括承包方和非承包方的人员安全),维护工地正常生产、生活秩序。承包方必须遵守国家颁布的有关安全规程,对于不符合我国法律、法令、安全规程及本合同规定的事故隐患,发包方有权向承包方提出干涉,由此发生重大安全事故,承包方必须在事故发生24小时内向发包方递交事故报告,并对事故承担全部责任,而不应为此要求增加发包方支付费用或延迟施工进度。
2.4环境保护
2.4.1承包方应采取各种有效的环境保护措施,及时清理施工及生活垃圾,并将其运至合法的堆放场。
2.4.2在主体工程完工后,除已征得发包方同意外,承包方必须拆除一切必须拆除的施工临时设施和临时生活设施。
2.4.3对于受本工程影响的一切设施与设备,承包人应在本工程施工期间采取一切适当措施加以保护。
2.5交通运输及施工条件
**县城区范围内的道路交通主干道上,车辆交通流量较大。
2.6临时工程
2.6.1承包方自行解决本方的临时生活设施。
2.6.2临时工程费用:承包方应根据现场条件、工期要求,设计临时工程(安全围护、运输费用等),并在投标报价中一并考虑。
质量技术要求
3.1严格按照发包方提供的设计文件、国家现行工程技术规范进行施工,工程质量管理按中华人民共和国国务院令第279号《建设工程质量管理条例》执行,验收标准按国家颁发的现行《给水排水管道工程施工及验收规范》(GB50268-2008)、《给水排水构筑物工程施工及验收规范》(GB50141-2008)、《室外给水管道附属构筑物》(05S502)、《建筑地基基础工程施工质量验收规范》(GB50202-2018)、《砖石工程施工及验收规范》(GBJ203—83)、《预制混凝土构件质量检验评定标准》(GBJ321-90)、《建筑施工安全检查标准》(JGJ59-2011)、《建筑机械使用安全技术规程》(JGJ33-2001)、《工程测量规范》(GB50026—2007)、《建设工程施工现场供用电安全规范》(GB50194-2014)、《混凝土工程施工及验收规范》(GB50204-2015)、《给水管道试压、冲洗消毒验收管理规定》(甲方和招标方现行的管理规定)等有关规范执行。承包方在施工中如果工程质量不符合设计要求和有关规定,发包方要求停工和返工时,承包方必须立即执行,并承担由此产生的各种费用,工期不予顺延。否则,质量保证金不予退还。
3.2施工时应采用先进工艺和方法,对施工人员采取足够的安全保护措施,确保施工人员的人身安全。
3.3进行施工用电及钢结构焊接安装时,应严格按有关规范及发包方和招标方的有关规定进行管理和施工,必须采取有效防火措施,防止发生火灾事故;另外,若承包方需接用发包方用电线路,须按照发包方转接外单位供电管理办法执行。
3.4材料要求
材料严格按施工图及工程量清单的说明选材,在投标报价时应详细注明各材料的品牌、规格、质量及技术数据的要求等,且必须符合现行国家标准和设计文件要求,施工时可选用经发包方认可且不低于附表所列材料档次的材料进行施工;未详细指定的材料按目前市场上的进口优质名牌产品报价;所有材料在进货前提供样品由发包方认可。
3.5砖砌体
3.5.1材料
(1)砌筑用砖采用烧结普通砖(MU10、合格品以上)。所选用砖块应边角整齐,其强度、外观质量、尺寸偏差等各项指标应符合规范要求。
(2)砌筑和批荡用砂浆的材料:水泥、砂、水应符合有关规定。砂浆应符合施工详图的设计标号,具有良好保水性能,砌筑用砂浆稠度70—90mm。砂浆必须拌合均匀,一次拌料应在其凝结之前使用完毕。砂浆的配合比,须经试验确定,
并须征得发包方同意,水泥与塑化剂的配量误差不得大于2%。砂的配量误差不得大于5%,水的配量误差不得大于1%。
3.5.2砌筑
(1)砌筑用砖应提前1~2天浇水湿润,含水率宜为10%~15%,砌筑时宜采用“三一”砌筑法,即一铲灰、一块砖、一揉压的砌筑方法,当采用铺浆法砌筑时,铺浆长度不得超过500MM。
(2)砌砖的水平灰缝和垂直灰缝宽度宜为10MM,水平灰缝的砂浆饱满度不得小于80%,垂直灰缝宜采用挤浆或加浆方法,不得出现透明缝、瞎缝和假缝。
3.5.3质量检查和验收
按《砖石工程施工及验收规范》和本技术条款规定对砖砌体进行质量检查和验收。
3.6钢筋混凝土工程
3.6.1范围
本章内容包括工程中钢筋混凝土的材料供应和拌和、立模(含脚手架)、浇筑、拆模、修整、养护;以及相应构件的埋设等。
3.6.2材料
(1)集料:集料应清洁、竖硬、坚韧、耐久、无外包层、匀质。细集料应由颗粒竖硬、强度高、耐风化的天然砂构成。粗集料最大粒径应不超过结构物最小尺寸的1/4和钢筋最小净距的3/4;当设置二层或多层钢筋时,不得超过钢筋最小净距的1/2,粗集料应予以冲洗。
(2)水泥:
a)钢筋混凝土结构中,严禁使用含氯化物的水泥。
b)承包人应向发包方提供每批水泥的清单,包括厂商名称、水泥种类及数量,以及厂商的试验证明。提供清单及试验证明的费用应包括在混凝土单价内。不合格水泥不得使用。
3.6.3施工技术要求
(1)混凝土运输:从加水拌和到入模的最长时间,应符合下表规定。混凝土拌和物运输时间限制(min)
气温(℃)
无搅拌运输(min)
有搅拌运输(min)
20-30
30
60
10-19
45
75
5-9
60
90
(2)混凝土浇筑
(a)浇筑混凝土前,支架、模板和钢筋预埋件应按图纸要求进行检查,并清理干净模板内杂物,未经发包方检查批准,不得浇筑混凝土。
(b)浇筑墙体混凝土时,一般宜按墙的全部横断面斜向分段、水平分层地连续浇筑。上层与下层前后浇筑距离应不小于1.5m,每层浇筑厚度当用插入式或附着式振捣器振捣时,不宜超过300mm。所有混凝土,一经浇筑,应立即进行全面的捣实,使之形成密实均
安装及生产辅助工程施工投标方案(866页)(2024年修订版).docx
