高层办公楼装修工程投标方案
目录
第一章
编制依据
17
第一节
项目简述
17
第二节
现场描述
18
第三节
设计概述及主要工作内容
20
第四节
拟使用国家及北京市规范清单如下
24
第二章
施工总体目标:质量、工期、成本、安全、文明、环保目标
29
第一节
质量目标
29
第二节
工期目标
30
第三节
成本目标
30
第四节
安全目标
30
第五节
文明目标
31
第六节
环保目标
32
第七节
资料管理目标
32
第三章
施工进度总体进度计划及保障措施
33
第一节
工期目标
33
第一条
建筑装饰分部工程节点工期目标
37
第二条
通风空调分部工程节点工期目标
43
第三条
电气分部工程节点工期目标
46
第四条
专业分包工程计划工期目标
50
第二节
施工进度计划保证措施
51
第一条
管理措施
51
第二条
计划措施
52
第三条
施工物资、施工机械及劳动力保证
54
第四条
技术措施
56
第五条
资金保证措施
57
第三节
响应该项目工期安排措施
57
第四节
施工现场外各种组织及服务工作来保证工期的措施
61
第一条
配置素质高、数量充足的劳动力资源
62
第二条
配置性能好、数量足的施工设备
63
第三条
保证各种材料及时供应
63
第四条
技术协调
63
第五节
关键工序及节点工期落后的控制措施
64
第一条
影响工期的主要因素
64
第二条
赶工计划提出及分析
65
第三条
影响工期因素的对策
65
第六节
特殊情况下实现进度计划的应急预案
69
第一条
施工计划调整时的紧急应变措施
69
第二条
交通、气候影响工期时的紧急应变措施
71
第三条
保证施工用水用电及紧急排水措施

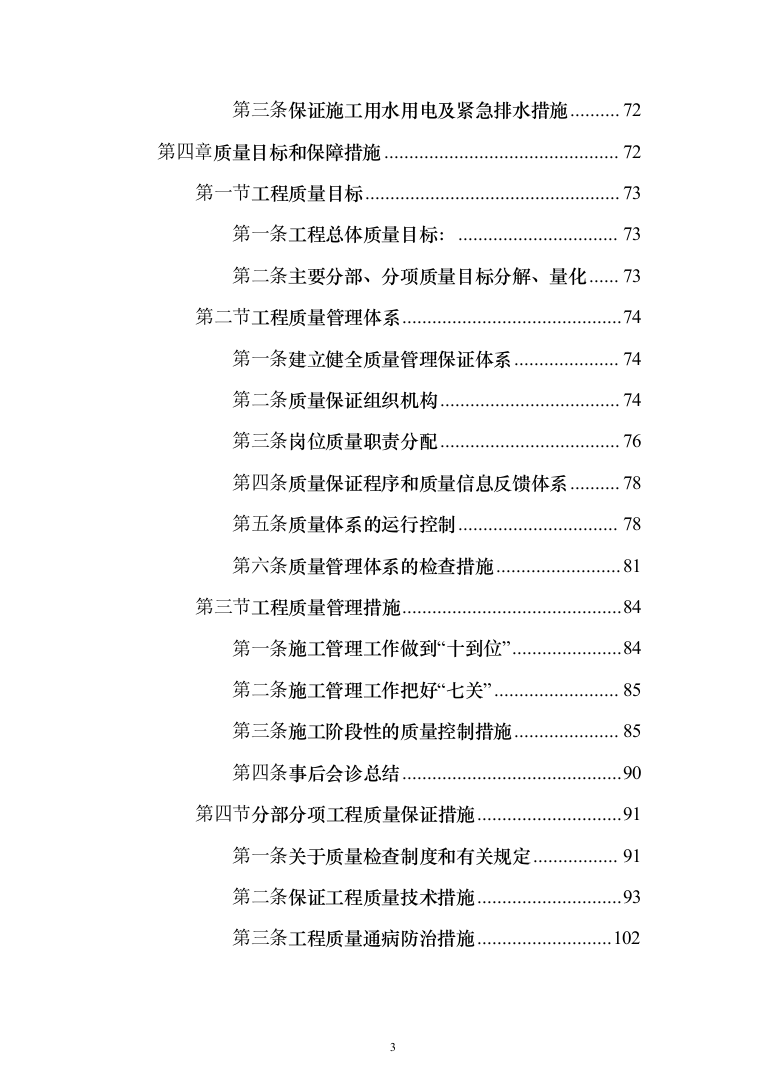

72
第四章
质量目标和保障措施
72
第一节
工程质量目标
73
第一条
工程总体质量目标:
73
第二条
主要分部、分项质量目标分解、量化
73
第二节
工程质量管理体系
74
第一条
建立健全质量管理保证体系
74
第二条
质量保证组织机构
74
第三条
岗位质量职责分配
76
第四条
质量保证程序和质量信息反馈体系
78
第五条
质量体系的运行控制
78
第六条
质量管理体系的检查措施
81
第三节
工程质量管理措施
84
第一条
施工管理工作做到“十到位”
84
第二条
施工管理工作把好“七关”
85
第三条
施工阶段性的质量控制措施
85
第四条
事后会诊总结
90
第四节
分部分项工程质量保证措施
91
第一条
关于质量检查制度和有关规定
91
第二条
保证工程质量技术措施
93
第三条
工程质量通病防治措施
102
第四条

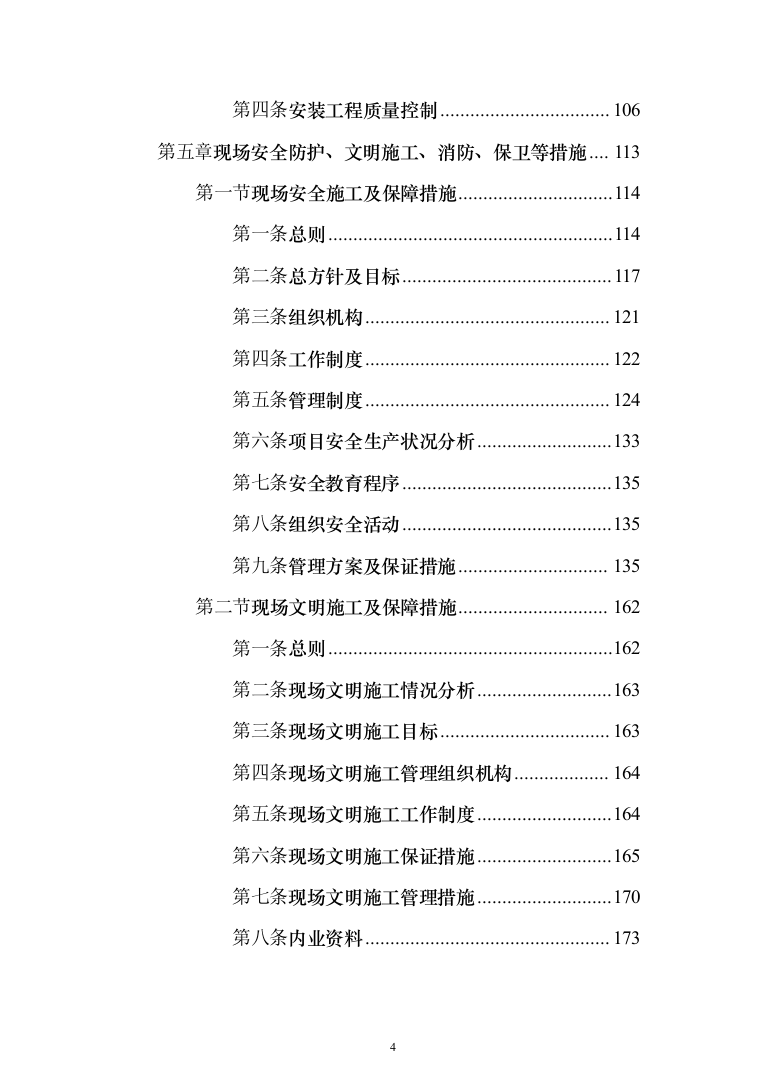

安装工程质量控制
106
第五章
现场安全防护、文明施工、消防、保卫等措施
113
第一节
现场安全施工及保障措施
114
第一条
总则
114
第二条
总方针及目标
117
第三条
组织机构
121
第四条
工作制度
122
第五条
管理制度
124
第六条
项目安全生产状况分析
133
第七条
安全教育程序
135
第八条
组织安全活动
135
第九条
管理方案及保证措施
135
第二节
现场文明施工及保障措施
162
第一条
总则
162
第二条
现场文明施工情况分析
163
第三条
现场文明施工目标
163
第四条
现场文明施工管理组织机构
164
第五条
现场文明施工工作制度
164
第六条
现场文明施工保证措施
165
第七条
现场文明施工管理措施
170
第八条
内业资料
173
第三节
现场消防及保障措施
174
第一条
现场消防管理要求
174
第二条
消防的实施管理
175
第四节
现场保卫及保障措施
178
第六章
主要分部分项工程施工方案、施工方法、施工重点难点分析及对策
183
第一节
施工测量
183
第一条
测量控制思路
183
第二条
本工程施工测量特点
184
第三条
测量标准
184
第四条
施工测量前的准备
184
第五条
施工测量
185
第六条
质量保证措施
188
第二节
深化设计
189
第一条
中标后施工图设计出图计划与控制手段
189
第二条
进度计划及阶段任务
190
第三条
设计质量保证
191
第三节
土建和装饰分部工程施工方案
197
第一条
砌块施工
197
第二条
地砖楼面施工
199
第三条
水泥砂浆楼面
202
第四条

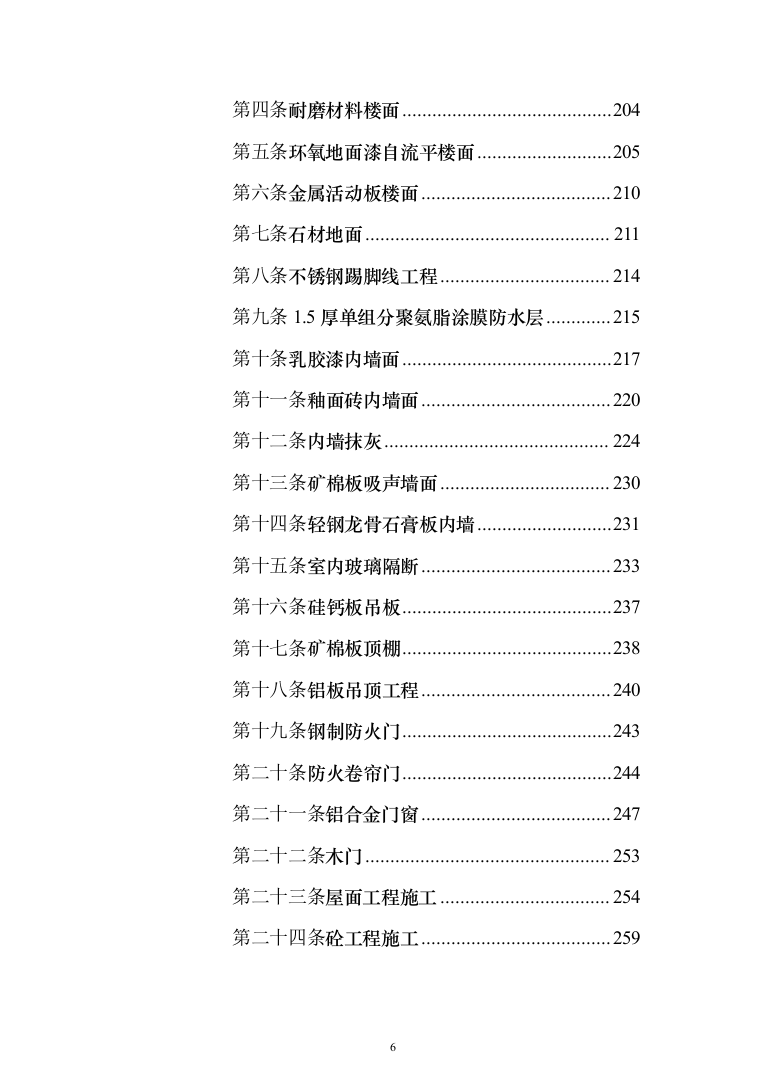

耐磨材料楼面
204
第五条
环氧地面漆自流平楼面
205
第六条
金属活动板楼面
210
第七条
石材地面
211
第八条
不锈钢踢脚线工程
214
第九条
1.5厚单组分聚氨脂涂膜防水层
215
第十条
乳胶漆内墙面
217
第十一条
釉面砖内墙面
220
第十二条
内墙抹灰
224
第十三条
矿棉板吸声墙面
230
第十四条
轻钢龙骨石膏板内墙
231
第十五条
室内玻璃隔断
233
第十六条
硅钙板吊板
237
第十七条
矿棉板顶棚
238
第十八条
铝板吊顶工程
240
第十九条
钢制防火门
243
第二十条
防火卷帘门
244
第二十一条
铝合金门窗
247
第二十二条
木门
253
第二十三条
屋面工程施工
254
第二十四条
砼工程施工
259
第四节
空调分部工程施工方案

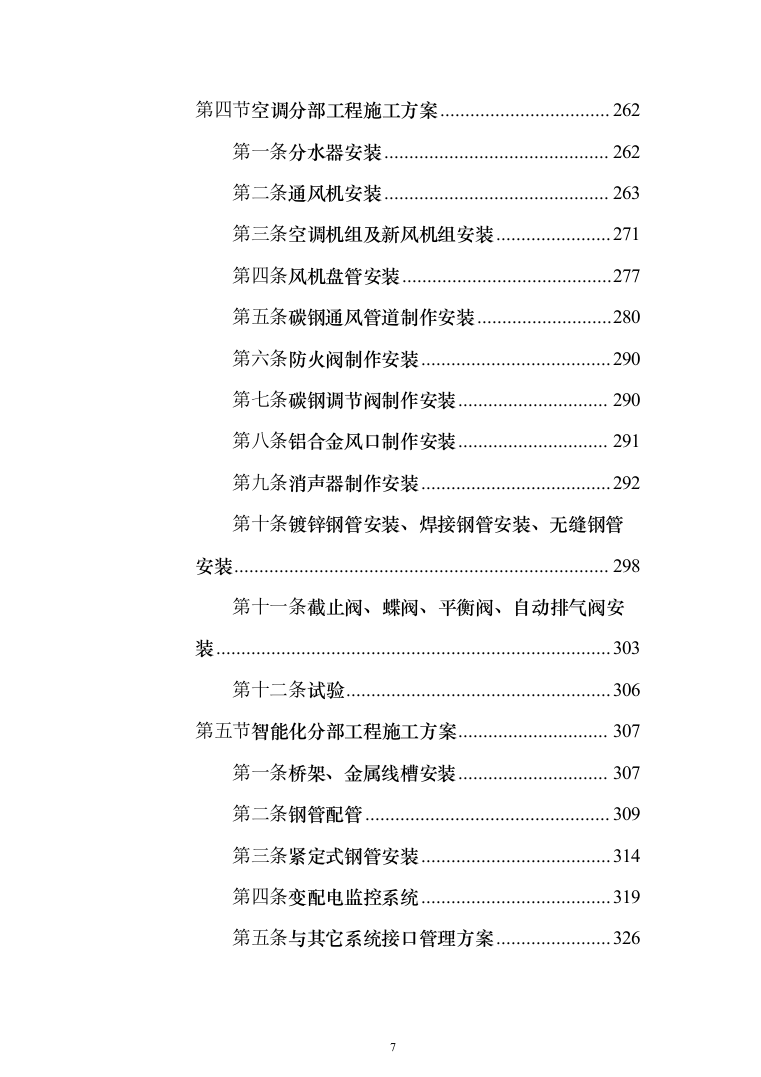

262
第一条
分水器安装
262
第二条
通风机安装
263
第三条
空调机组及新风机组安装
271
第四条
风机盘管安装
277
第五条
碳钢通风管道制作安装
280
第六条
防火阀制作安装
290
第七条
碳钢调节阀制作安装
290
第八条
铝合金风口制作安装
291
第九条
消声器制作安装
292
第十条
镀锌钢管安装、焊接钢管安装、无缝钢管安装
298
第十一条
截止阀、蝶阀、平衡阀、自动排气阀安装
303
第十二条
试验
306
第五节
智能化分部工程施工方案
307
第一条
桥架、金属线槽安装
307
第二条
钢管配管
309
第三条
紧定式钢管安装
314
第四条
变配电监控系统
319
第五条
与其它系统接口管理方案
326
第六节

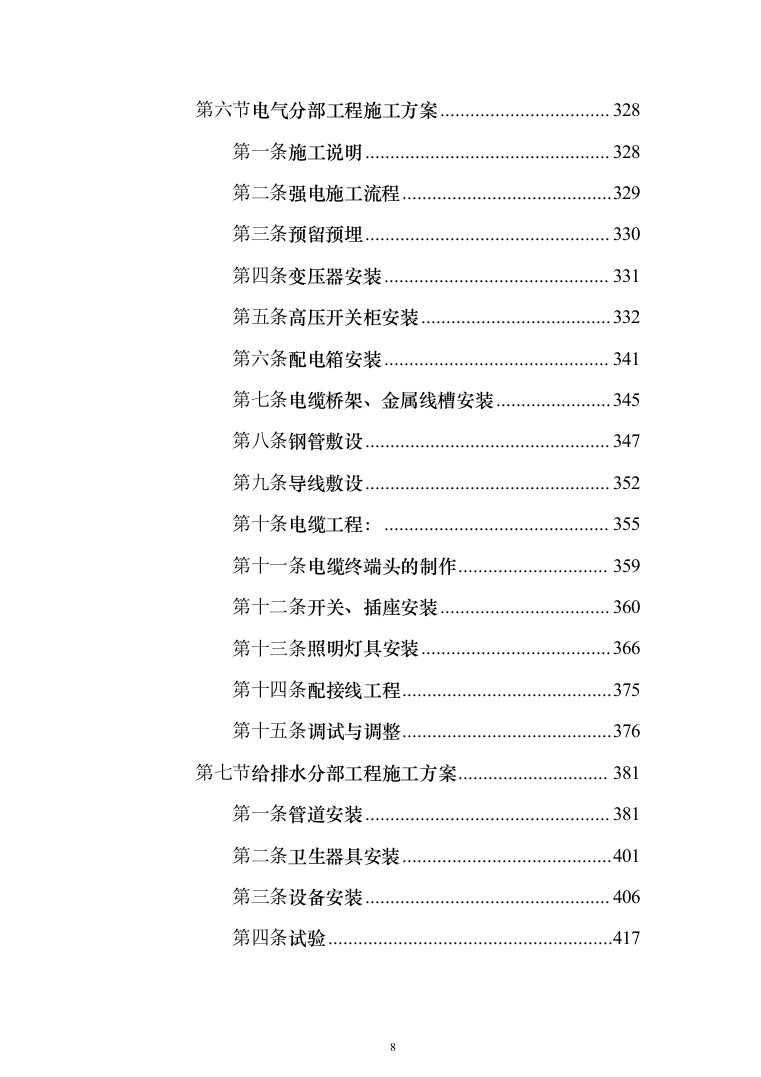

电气分部工程施工方案
328
第一条
施工说明
328
第二条
强电施工流程
329
第三条
预留预埋
330
第四条
变压器安装
331
第五条
高压开关柜安装
332
第六条
配电箱安装
341
第七条
电缆桥架、金属线槽安装
345
第八条
钢管敷设
347
第九条
导线敷设
352
第十条
电缆工程:
355
第十一条
电缆终端头的制作
359
第十二条
开关、插座安装
360
第十三条
照明灯具安装
366
第十四条
配接线工程
375
第十五条
调试与调整
376
第七节
给排水分部工程施工方案
381
第一条
管道安装
381
第二条
卫生器具安装
401
第三条
设备安装
406
第四条
试验
417
第八节

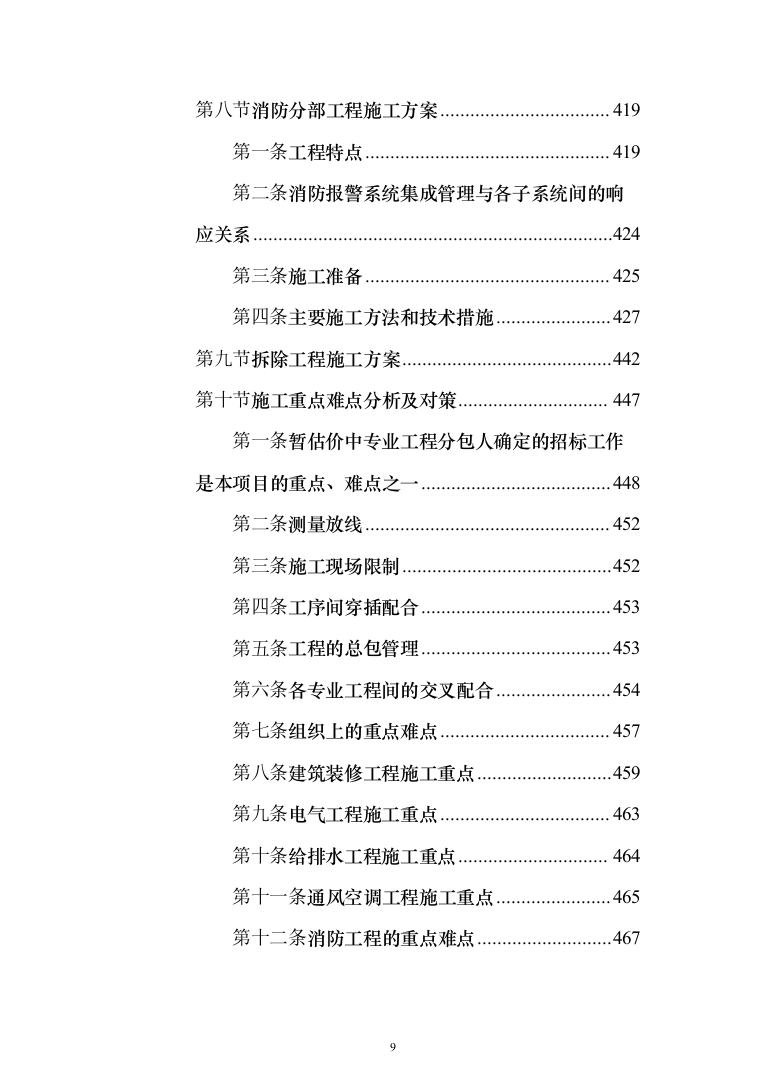

消防分部工程施工方案
419
第一条
工程特点
419
第二条
消防报警系统集成管理与各子系统间的响应关系
424
第三条
施工准备
425
第四条
主要施工方法和技术措施
427
第九节
拆除工程施工方案
442
第十节
施工重点难点分析及对策
447
第一条
暂估价中专业工程分包人确定的招标工作是本项目的重点、难点之一
448
第二条
测量放线
452
第三条
施工现场限制
452
第四条
工序间穿插配合
453
第五条
工程的总包管理
453
第六条
各专业工程间的交叉配合
454
第七条
组织上的重点难点
457
第八条
建筑装修工程施工重点
459
第九条
电气工程施工重点
463
第十条
给排水工程施工重点
464
第十一条
通风空调工程施工重点
465
第十二条
消防工程的重点难点
467
第十三条

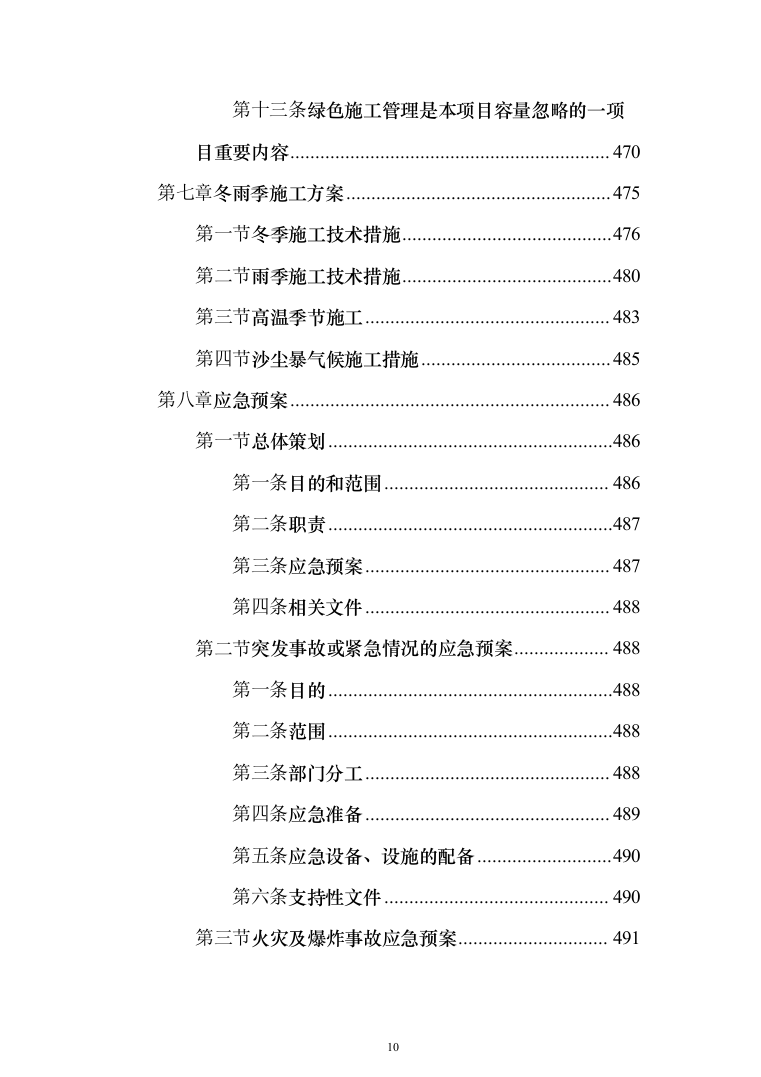

绿色施工管理是本项目容量忽略的一项目重要内容
470
第七章
冬雨季施工方案
475
第一节
冬季施工技术措施
476
第二节
雨季施工技术措施
480
第三节
高温季节施工
483
第四节
沙尘暴气候施工措施
485
第八章
应急预案
486
第一节
总体策划
486
第一条
目的和范围
486
第二条
职责
487
第三条
应急预案
487
第四条
相关文件
488
第二节
突发事故或紧急情况的应急预案
488
第一条
目的
488
第二条
范围
488
第三条
部门分工
488
第四条
应急准备
489
第五条
应急设备、设施的配备
490
第六条
支持性文件
490
第三节
火灾及爆炸事故应急预案
491

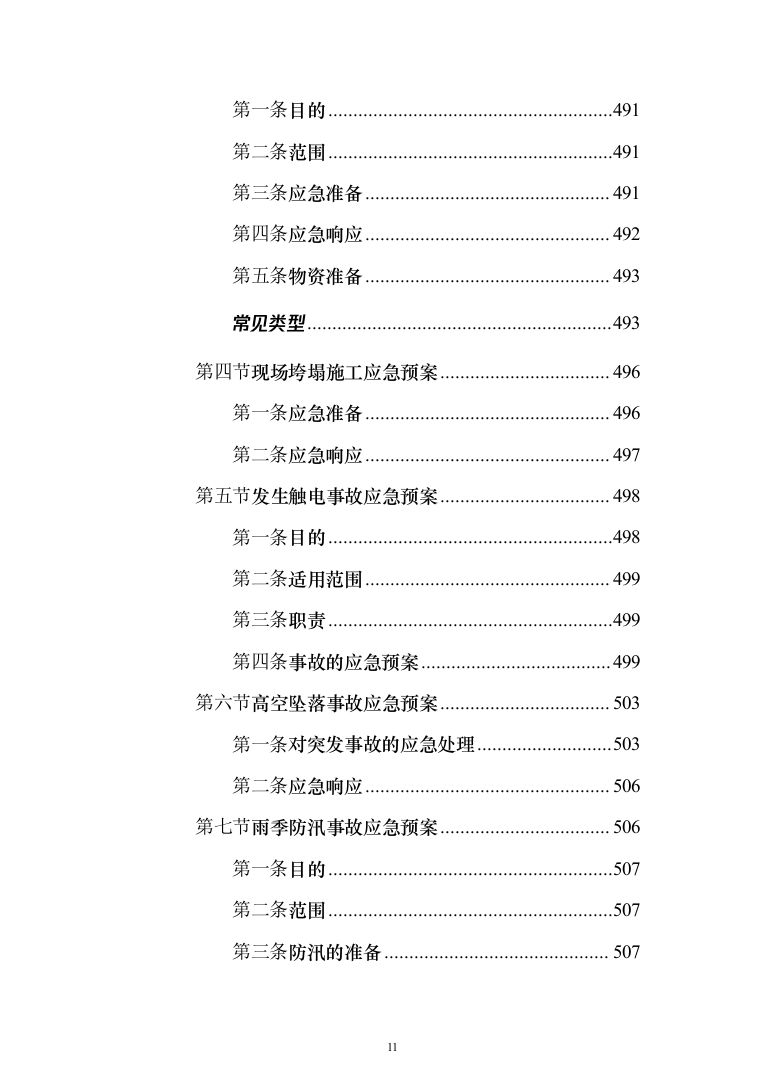

第一条
目的
491
第二条
范围
491
第三条
应急准备
491
第四条
应急响应
492
第五条
物资准备
493
常见类型
493
第四节
现场垮塌施工应急预案
496
第一条
应急准备
496
第二条
应急响应
497
第五节
发生触电事故应急预案
498
第一条
目的
498
第二条
适用范围
499
第三条
职责
499
第四条
事故的应急预案
499
第六节
高空坠落事故应急预案
503
第一条
对突发事故的应急处理
503
第二条
应急响应
506
第七节
雨季防汛事故应急预案
506
第一条
目的
507
第二条
范围
507
第三条
防汛的准备
507
第四条
防汛的响应
508
第五条
物资准备
509
第八节

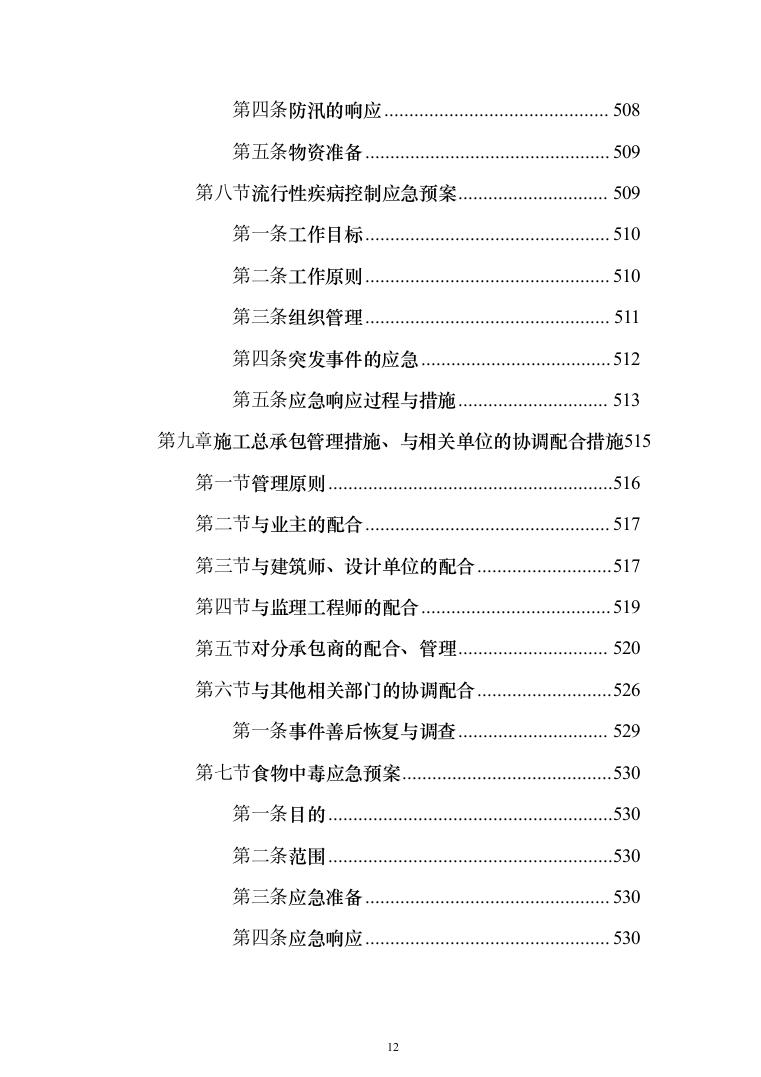

流行性疾病控制应急预案
509
第一条
工作目标
510
第二条
工作原则
510
第三条
组织管理
511
第四条
突发事件的应急
512
第五条
应急响应过程与措施
513
第九章
施工总承包管理措施、与相关单位的协调配合措施
515
第一节
管理原则
516
第二节
与业主的配合
517
第三节
与建筑师、设计单位的配合
517
第四节
与监理工程师的配合
519
第五节
对分承包商的配合、管理
520
第六节
与其他相关部门的协调配合
526
第一条
事件善后恢复与调查
529
第七节
食物中毒应急预案
530
第一条
目的
530
第二条
范围
530
第三条
应急准备
530
第四条
应急响应
530
第十章

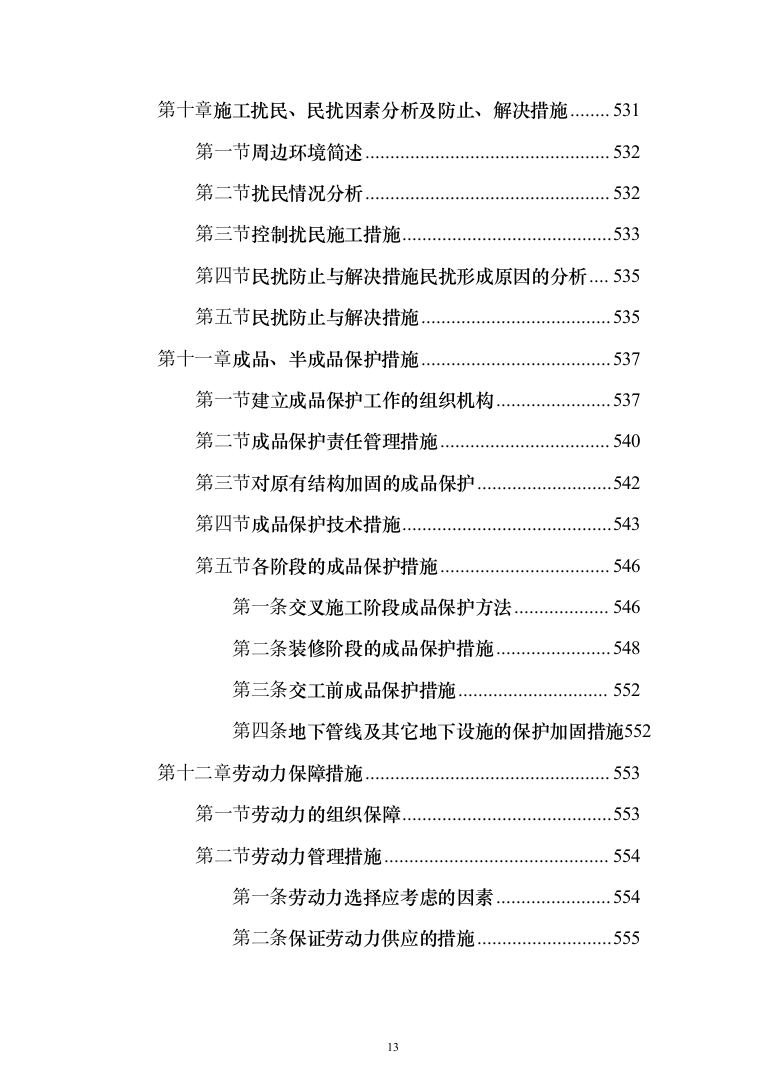

施工扰民、民扰因素分析及防止、解决措施
531
第一节
周边环境简述
532
第二节
扰民情况分析
532
第三节
控制扰民施工措施
533
第四节
民扰防止与解决措施民扰形成原因的分析
535
第五节
民扰防止与解决措施
535
第十一章
成品、半成品保护措施
537
第一节
建立成品保护工作的组织机构
537
第二节
成品保护责任管理措施
540
第三节
对原有结构加固的成品保护
542
第四节
成品保护技术措施
543
第五节
各阶段的成品保护措施
546
第一条
交叉施工阶段成品保护方法
546
第二条
装修阶段的成品保护措施
548
第三条
交工前成品保护措施
552
第四条
地下管线及其它地下设施的保护加固措施
552
第十二章
劳动力保障措施
553
第一节
劳动力的组织保障
553
第二节
劳动力管理措施
554
第一条
劳动力选择应考虑的因素
554
第二条
保证劳动力供应的措施
555
第三条
成立工会组织
556
第四条
签订劳务合同
556
第五条
劳务人员的保险
557

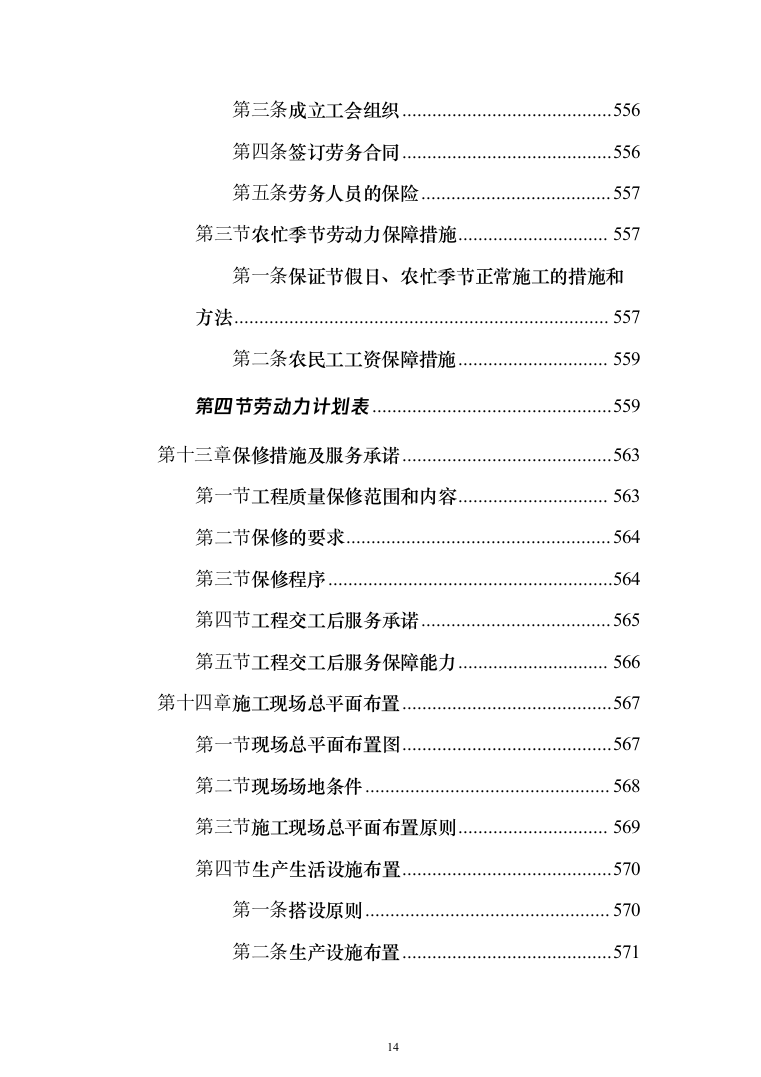

第三节
农忙季节劳动力保障措施
557
第一条
保证节假日、农忙季节正常施工的措施和方法
557
第二条
农民工工资保障措施
559
第四节劳动力计划表
559
第十三章
保修措施及服务承诺
563
第一节
工程质量保修范围和内容
563
第二节
保修的要求
564
第三节
保修程序
564
第四节
工程交工后服务承诺
565
第五节
工程交工后服务保障能力
566
第十四章
施工现场总平面布置
567
第一节
现场总平面布置图
567
第二节
现场场地条件
568
第三节
施工现场总平面布置原则
569
第四节
生产生活设施布置
570
第一条
搭设原则
570
第二条
生产设施布置
571
第三条
办公、生活区的布置
571
第四条
临时道路工地出入口的布置
572
第五条
施工临时用地计划表
572
第五节
施工总平面管理
572
第一条
平面管理原则
572
第二条
平面管理计划的确定
573
第三条
平面管理计划的实施
573
第四条
平面管理办法
573
第六节
拟投入的施工机械计划
574

机械或设
575
第十五章
章其它
578
第一节
环境保护措施
578
第一条
保持场内环境整洁措施
578
第二条
现场及周围环境污染防止措施
582
第二节
降低成本措施
585
第一条
成本控制程序
585
第二条
降低成本措施
588
第三节
新材料、新工艺、新技术的应用
591
第一条
新技术、新工艺和新材料应用方案的选择原则
591
第二条
电缆安装成套技术
594
第三条
断桥型铝合金门窗及中空玻璃
594
第四条
堵漏技术
595
第五条
新型防水技术应用
596
第六条
建筑防水涂料的应用
596
第七条
管理信息化技术的应用
596
第四节
节能减排施工措施
597
第一条
节能减排施工原则
598
第二条
节能减排施工要点
598
第三条
环境保护技术
600
第四条
节材施工措施
604
第五条
节水与水资源
607
第六条
节能与能源利用
608
第七条
节地与施工用地
610
第八条
发展绿色施工的新技术、新设备、新材料与新工艺
611
第九条
节能减排施工的应用
612
第五节
合理化建议
612
第一条
节能减排建议
612
第二条
工程施工的建议
614
第六节
中标后的管理承诺
616
第一条
对本工程的认识和重视
616
第二条
具有多年综合性工程总包施工的经验
617
第三条
具有稳定的各专业施工队伍
617
第四条
管理优势
618
第五条
先进的技术管理手段
618
编制依据
本施工方案是依据**办公区维修工程(1#楼及附楼)的招标文件;招标答疑文件;中国建筑设计研究院设计为本工程做的设计图纸;国家现行的设计、施工及验收规范;工程质量检验评定标准及操作规程等;主要描述如下
:
项目简述
**办公楼区大修改造项目位于北京市朝阳区惠新东街甲6号,由1#楼和附楼、2#楼和3#楼组成,总建筑面积约为58683平方米。本标段为1#楼及附楼,工程内容包括:建筑工程、装饰工程、动力照明工程、给排水工程、暖通工程、消防报警系统工程、总配电室、变配电工程等工程项目。
1#楼建筑面积约为29492平方米,地上20层(顶部有设备层和局部突出的楼层、电梯间),地下2层,为钢筋混凝土框架-剪力墙结构,该楼于1999年进行加固改造,在原楼上继续施工至二十层,十八层以上为钢结构。
附楼建筑面积约为11490平方米,地上6层(局部7层),地下
1层,为钢筋混凝土框架结构,扩建后三层以下为钢筋混凝土框架结
构、四层以上为钢框架结构。
现场描述
**办公区维修工程分为一,二标段。本次投标的项目一标段为1#楼及附楼工程,该标段的西侧是乡镇企业大厦,东侧是二标段,该标段北侧有一个块施工场地,广场面积大概1000m2可作为施工场地;南侧为一个通道,主要为里面的居民出入使用;西侧乡镇企业大厦停车用场地约260m²。其余为土建、外幕墙施工单位现场用地约300m2。见平面图在工程南侧安全通道约5m宽,北侧通道约20m,东侧18m,现场施工占地面积为2000m²,目前附楼已采取临时围护,主通道也做好了相应的安全防护措施,对于现场施工用水,用电都能得到保证.在工程北侧中段有三个活动厕所,现场已有原建筑消防通道可作为施工临时车道。
一标段(1#楼及附楼)已有进场的土建施工队伍正在进行收尾施工,结构加固施工单位正在施工,外幕墙施工单位正在施工主楼龙骨,附楼钢结构施工单位正在收尾。
项目工程楼内拆除工作已全部完成,对于拆除现场垃圾也已清理。本工程幕墙专业主楼立柱约完成85%,土建专业主楼已完成大部份,辅楼正在进行钢结构加固施工,辅楼剩余工程量还较大。
设计概述及主要工作内容
一土建和装饰工程:
1、楼面:铺地面砖,水泥地面。
2、内墙面:水泥砂浆,防水釉面砖,矿棉吸声板,乳胶漆涂料,轻钢龙骨石膏板墙,玻璃隔断,踢脚线。
3、天棚:混合砂浆和乳胶漆,硅钙板吊顶,矿棉吸声板,铝方板吊顶。
4、门窗:钢制防火门,防火门,防火卷帘门,铝合金门窗,木门,平开窗。
5、6层屋面防水保温层。
6、主要工程量:砌体围护、1067.85m³、零星混凝土:373.24m³、
、
门:2169.255m²、窗:186.93m²、内墙面:105143.4m²、楼地面:
32778.71m²、台阶、坡道:138.76m²、踢脚:22293.66m、顶棚:32813.06m²;
二、动力照明工程:包括低压交流异步电动机、干式变压器、高压成套配电柜、低压开关柜、低压电容器柜、电力电缆、配电箱、强弱电预埋管线以及照明灯具等安装项目。
主要工程量:电气配管:10834.5m、电气配线:32503.5m、控制电缆:2332.76m、电缆桥架:310.2m、电力电缆:12116m、电气配线:295369m、电气配管:89969m、镀锌钢管:28145m、电缆桥架:5090m、高压成套配电柜:4台、干式变压器:2台、配电箱:86台、控制箱:137台、小电器:5418个、灯具:3953套
、
三、给排水工程:包括生活给水系统,生活热水系统,预留中水给水系统,生活排水系统,雨水系统,消火栓系统,自动喷水灭火系统。
1、生活给水系统:本建筑最高日生活用水量为326.2m³/d,最大小时用水量为38.37m3/h。各区最不利点的出水压力不小于
0.1MPa,最低用水点最大静水压力(0流量状态)不大于0.45MPa。
2、饮用水系统:办公每层设电开水器和超滤净化水系统供应开水和直饮水。
3、中水系统:卫生间冲厕,室外绿化,道路浇洒预留中水给水管道。
4、冷却塔循环水系统:选用2台循环水量Q=600m³/h低噪音逆流冷却塔,1台循环环水量Q=300m³/h低噪音逆流冷却塔,与3台冷
冻机相配套。
5、热水系统:采用集中供热系统供应热水。
6、污、废水系统:最高日排水量为101m³/d。
7、雨水系统:屋面雨水采用87型雨水斗。屋面雨水采用内排水,经汇集后排至室外管道。雨水利用室外采用δB水砖。
8、消防给水系统:消防水源为市政自来水。包括:室内消火栓系统、自动喷水湿式系统、气体系统、灭火器配置设计。
9、管材和接口
生活给水、生活热水管:采用薄壁不锈钢管,环压式连接,嵌墙敷设的管道采用覆塑薄壁不锈钢管。
中水给水管,冷却水管采用给水内筋嵌式衬塑钢管,卡环式连接。机房内管道及与DN≥50mm管。
10、消火栓管道采用无缝钢管,焊接接口。自动喷水灭火管道采用热镀锌钢管,污水、废水管、通气管≥50mm采用柔性接口的机制柔性排水铸铁管,室内雨水立管,悬吊管采用热镀锌钢管,与潜水泵连接的管道均采用焊接钢管,法兰连接。循环冷却水管采用无缝钢管,焊接连接。
四、暖通工程:
1、设置带热回收的集中新风与排风系统,预冷、预热室外新风,达到节能效果。风机盘管加新风系统的总新风量为130500m3/h,总热回收风量为53000m3/h,热回收比为41%,大于40%的限值要求。冷热水管径≤DN80者采用焊接管,管径>DN100者采用无缝钢管,空调冷凝水管采用热镀锌钢管。风管材料采用镀锌钢板制作。
2、空调送风回风、新风管及排烟风管均采用30mm厚外带隔汽层铝箔的玻璃棉进行保温,玻璃棉容重不得小于48kg/m3,导热系数不得大于0.04W/m.m.℃。保温后隔汽层应严密,不漏风。隔汽层的耐破强度>4.9kg/cm2。
3、空调冷、热水管、凝结水管以及位于室外的冷却水管均采用闭孔橡塑海绵进行保温,其导热系数不得大于0.04W/m.℃,防火性能应达到B1级。凝结水管的保温厚度为9mm,其他管道的保温厚度为:管径≤DN50时用25mm,管径DN70≤管径≤150时用28mm。管径>DN150时用32mm。
4、主要工程量:通风管道:16331.7m、风机盘管:929台、阀门:3606个、通风机:42台、新风机组:33台、空调器:33台、排风扇:127台
5
、消防报警系统工程:消防报警控制器及相关终端消防设备安装,消防水安装工程。
6
、总配电室:直流电源柜、继电、信号屏、高压成套配电柜、低压开关柜、低压电容器柜安装以及电缆电线安装。
拟使用国家及北京市规范清单如下
一、土建工程
本项目应严格按照国家与地方的有关法律法规及相关技术规范进行施工。相关技术规范规程如下(包括但不限于):
《建筑工程施工质量统一标准》(GB50300-2001);《砌体工程施工质量验收规范》(GB50203-2002);《混凝土结构工程施工质量验收规范》(GB50204-2002);《建筑地面工程施工质量验收规范》(GB50209-2002);《建筑装饰装修工程质量验收规范》
(GB50210-2001);《建筑节能工程施工验收规范》GB50411-2007;《民用建筑工程室内环境控制规范》(GB50325-2001)(2006年版);《非承重砌块墙体技术规范》(SJG13-2004);《混凝土小型砌块建筑技术规程》(JGJ/T14-95);《砌筑砂浆配合比设计规程》(JGJ98-2000);《建筑用砂》(GB/T14684-2001);《屋面工程技术规范》(GB50345-2004);《工程测量规范》(GBJ50026-2007);《建筑外窗气密性能分级及其检测办法》(GB/T7107-2002);《建筑施工安全检查标准》(JGJ59-99);《施工现场临时用电安全技术规范》(JGJ46-2001);《建筑工程施工现场供用电安全规范》(GB50194-93);《建筑机械使用安全技术规程》(JGJ33-2001);《建筑内部装修设计防火规范》(GB50222-95);《建筑内部装修防火施工及验收规范》(GB50354-2005);《室内装饰装修材料溶剂型木器涂料中有害物质限量》(GB18581-2001);《室内装饰装修墙涂料中有害物质限量》(GB18582-2001);《室内装饰装修材料胶粘剂中有害物质限量》(GB18583-2001);《室内装饰装修材料聚氯乙稀卷材地板中有害物质限量》(GB18586-2001);《建筑材料放射性核素限量》(GB6566-2001);《釉面内墙砖》(GB/T4100—92);《彩色釉面陶瓷墙地砖》(GB11947-89);《水溶性内墙涂料》(JC/T423-91);《建筑用轻钢龙骨》(GB11981-89);《铝合金建筑型材》(GB5237-2000);《建筑用安全玻璃、防火玻璃》GB15763.1-2001;《建筑玻璃应用技术规程》JGJ113-2003;《建筑窗用弹性密封膏》JC485-92;《建筑室内用腻子》JG/T3049-1998;《关于加强建筑工程室内环境质量的若干意见》(建办质【2002】17号);《住宅室内装饰装修管理办法》(建设部令第110号);《住宅装饰装修工程施工规范》GB50327-2001;《建筑隔声评价标准》GBJ121-88;《建筑电气安装工程质量检验评定标准》GB50303-2002;《建筑机械使用安全技术规范》JJ33-2001J119-2001;《建筑瓷板装饰工程技术规程》CECS101—98;《中华人民共和国工程建设标准强制性条文》(2002版);以及其它与本工程相关工程项目有关的规范、条例、法律条文等。
二、给排水工程
所有设备、材料的供货和施工安装工艺,除满足本文技术要求及本设计图纸要求外,还应符合相关法律法规最新版本的规定,包含但不限于下列规范规程:
《工程建筑标准强制性条文一房屋建筑部分》2002年版;《建筑工程施工质量验收统一标准》GB50300—2001;《建设工程文件归档整理规范》GB/T50328-2001;《建筑工程项目管理规范》GB/T50326-2001;《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;《给水排水构筑物施工及验收规范》GB50141-2002;《建筑给水排水设计规范》GB50015-2003;《给水排水管道工程施工及验收规范》GB50268—97;《建筑排水聚乙烯管道工程技术规程》CJJ/T29—98;《工业金属管道工程施工及验收规范》GB50235—1997;《现场设备、工业管道焊接工程施工及验收规范》GB50236-98;《生活饮用水卫生标准》(GB5749—2005);《饮用净水水质标准》CJ94-1999;《城市区域环境噪声标准》GB3096—93;《建筑工程施工质量评优标准》GB/T50375—2006;《建筑施工安全检查标准》JGJ59-99;《建筑工程施工现场供用电安全规范》GB50194-93;《施工现场临时用电安全技术规范》JGJ46-2005;《污水排放标准》GBJ48-83;《自动喷水灭火系统施工及验收规范》GB50261-2005;《建筑灭火器配置设计规范》GB50140-2005;《气体灭火系统设计规范》GB50370-2005;《民用建筑太阳能热水系统应用技术规范》GB50364-2005;国家和地方现行的其他设计规范、标准、图集等。
三、电气工程
所有设备、材料、施工工艺和施工要求必须符合本文的技术要求和本设计图纸的要求外,还必须符合下列有关规范、标准(包括但不限于):
《工程建筑标准强制性条文一房屋建筑部分》2002年版;《建筑物防雷设计规范》GB50057-94(2000年版);《公共建筑节能设计标准》GB50189-2005;《建筑工程施工质量验收统一标准》GB50300-2001;《建筑电气工程施工质量验收规范》GB50303-2002;《电气装置安装工程高压电器施工及验收规范》GBJ148-90;《电气装置安装工程母线施工及验收规范》GBJ149-90;《电气装置安装工程电气设备交接试验标准》GB50150-2006;《电气装置安装工程接地装置施工及验收规范》GB50169-2006;《电气装置安装工程电缆线路施工及验收规范》GB50168-2006;《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92;《电气装置安装工程低压电气施工及验收规范》GB50254-96;《电气装置安装工程电力变流设备施工及验收规程》GB50255-96;《建筑节能工程施工质量验收规范》GB50411-2007;《低压成套开关设备和控制设备》GB7251-2006;《电控配电用电缆桥架》JB/T10216-2000;《低压流体输送用焊接钢管》GB/T3091-2001;《套接扣压式薄壁钢导管电线管路施工及验收规范》CECS100:98;《套接紧定式钢导管电线管路施工及验收规范》CECS120:2006;《建筑施工安全检查标准》JGJ59-99;《施工现场临时用电安全技术规范》JGJ46-2005;《建筑工程施工现场供用电安全规范》GB50194-93;《建筑防火封堵应用技术规程》CECS154:2003;《消防应急灯具》GB17945-2000;《消防安全标志》GB13495;《建筑工程施工质量评优标准》GB/T50375-2006;
四、通风与空调工程
所有设备、材料的供应、施工工艺和施工要求,除满足本文技术要求及图纸要求外,还应符合下列相关法律法规的规定(包括但不限于):
《采暖通风与空气调节设计规范》GB50019-2003;全国民用建筑工程暖通空调、动力设计技术措施(2003年版);《通风与空调工程施工质量验收规范》GB50243-2002;《制冷设备、空气分离设备安装工程施工及验收规范》GB50274-98;《压缩机、风机、泵安装工程施工及验收规范》GB50275-98;《通风管道技术规程》JGJ141-2004;《空调通风系统运行管理规范》GB50365-2005;《城市区域环境躁声标准》GB3096-93;中华人民共和国工程建设标准强制性条文(房屋建筑部分)2002年;《工业设备及管道绝热工程质量检验评定标准》GB50185-93;
施工总体目标:质量、工期、成本、安全、文明、环保目标
针对中石化办公楼小营办公区维修工程特点,现将工程的总体质量、工期、成本、安全、文明、环保目标进行描述,主要为了今后各职能部门认真依据本目标编制各自保与业主合同的全面实施,同时也是向中石化的做出今后各项工作的承诺。
质量目标
落实公司的质量目标,严格按《质量管理体系IS09001-2008标准》管理,编制详细的分部、分项施工技术标准与操作要求,加强施工过程的控制,确保本工程达到合格标准,争创北京市级优质装饰工程。
具体要求:
所有建筑工程采用的主要材料、半成品、成品、建筑构配件、器具和设备应进行现场检查验收合格方允许进场;凡涉及安全、功能的有关产品,应按各专业工程质量验收规范规定进行复验;并应经监理工程师(建设单位技术负
高层办公楼装修工程投标方案(618页)(2024年修订版).docx
