某一线城市市地铁x号线车站设备安装、装修工程施工技术方案

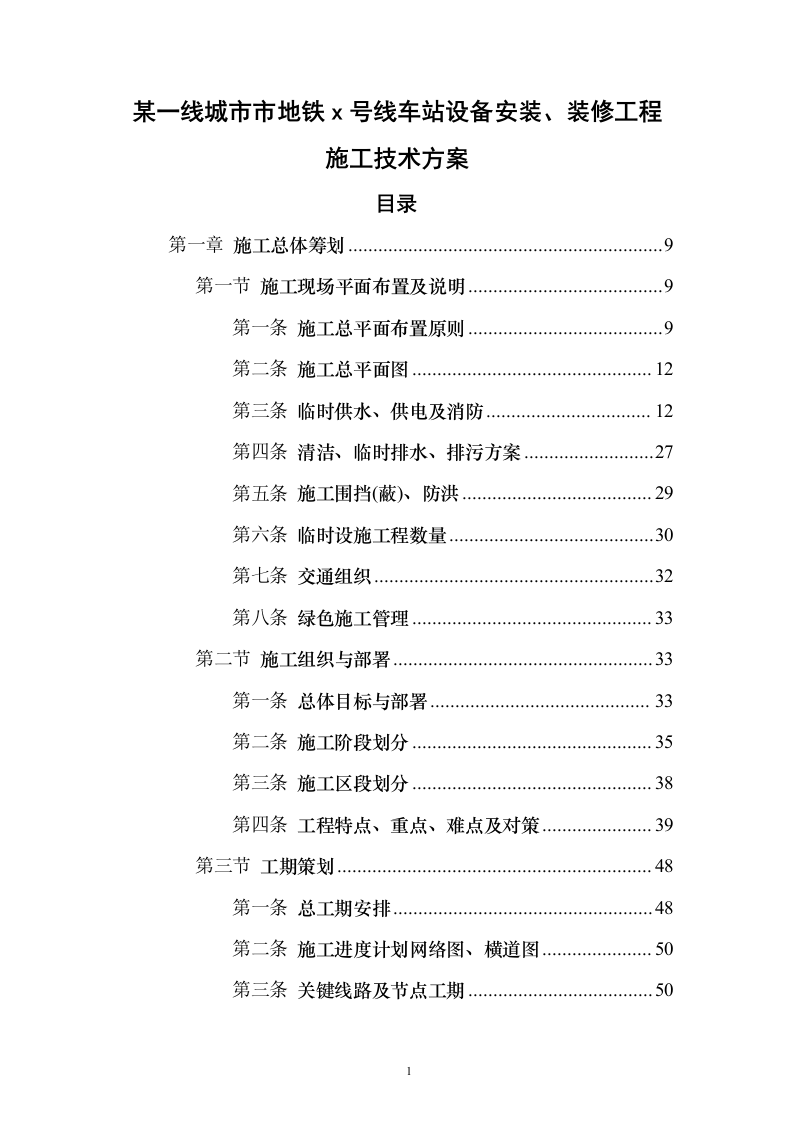

目录
第一章
施工总体筹划
9
第一节
施工现场平面布置及说明
9
第一条
施工总平面布置原则
9
第二条
施工总平面图
12
第三条
临时供水、供电及消防
12
第四条
清洁、临时排水、排污方案
27
第五条
施工围挡(蔽)、防洪
29
第六条
临时设施工程数量
30
第七条
交通组织
32
第八条
绿色施工管理
33
第二节
施工组织与部署
33
第一条
总体目标与部署
33
第二条
施工阶段划分
35
第三条
施工区段划分
38
第四条
工程特点、重点、难点及对策
39
第三节
工期策划
48
第一条
总工期安排
48
第二条
施工进度计划网络图、横道图
50
第三条
关键线路及节点工期
50
第四条
进度控制措施
52
第二章
施工方案、技术要点及合理化建议
61
第一节
机电设备安装工程施工方案和保证措施
61
第一条
通风空调与采暖
61
第二条
给排水及消防
105
第三条
低压配电与照明
149
第四条
火灾自动报警系统
180
第五条
环境与设备监控系统
194
第六条
保证措施
201
第七条
大型单机设备吊装运输方案
201
第八条
机电设备安装工程施工保证措施
228
第二节
建筑装修工程施工方案和保证措施
228
第一条
建筑装修工程概况
228
第二条
房屋建筑及装修施工组织安排
231
第三条
建筑装修工程施工程序说明
236
第四条
建筑装修工程主要分项工程施工方法及保证措施
237
第五条
防火封堵
291
第六条
装修工程施工保证措施
298
第三节
接口协调与配合方案
299
第一条
接口描述
299
第二条
接口协调与配合方案
333
第四节

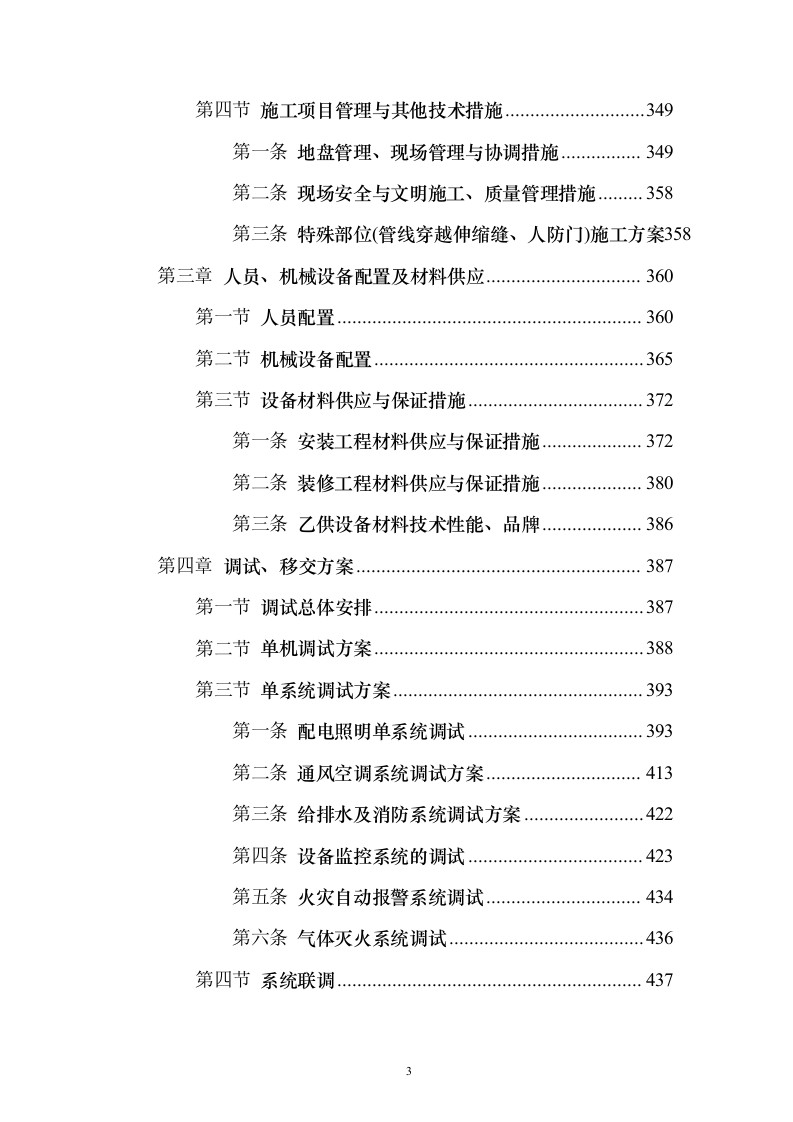

施工项目管理与其他技术措施
349
第一条
地盘管理、现场管理与协调措施
349
第二条
现场安全与文明施工、质量管理措施
358
第三条
特殊部位(管线穿越伸缩缝、人防门)施工方案
358
第三章
人员、机械设备配置及材料供应
360
第一节
人员配置
360
第二节
机械设备配置
365
第三节
设备材料供应与保证措施
372
第一条
安装工程材料供应与保证措施
372
第二条
装修工程材料供应与保证措施
380
第三条
乙供设备材料技术性能、品牌
386
第四章
调试、移交方案
387
第一节
调试总体安排
387
第二节
单机调试方案
388
第三节
单系统调试方案
393
第一条
配电照明单系统调试
393
第二条
通风空调系统调试方案
413
第三条
给排水及消防系统调试方案
422
第四条
设备监控系统的调试
423
第五条
火灾自动报警系统调试
434
第六条
气体灭火系统调试
436
第四节
系统联调
437
第五节
维护管理、竣工验收管理、移交与保修
445
第一条
工程维保人员机构
445
第二条
售后服务响应
446
第三条
工程维护管理、保修措施
448
第四条
对车站运营人员的交接培训服务
451
第五条
配合竣工验收
458
第五章
安全保证措施
463
第一节
安全管理目标
463
第二节
安全管理组织机构及职责
463
第三节
安全管理制度及办法
469
第四节
安全组织措施
472
第五节
重要施工方案和特殊施工工序安全过程控制
474
第六节
事故隐患控制措施
484
第七节
安全教育和培训安排
487
第六章
应急预案及外部协调措施
488
第一节
应急预案
488
第二节
外部协调措施
501
第七章
质量保证措施
511
第一节
质量目标
511
第二节
质量管理组织机构及主要职责
511
第三节
质量管理措施
514
第四节
质量控制程序
530
第五节
质量保证技术措施
532

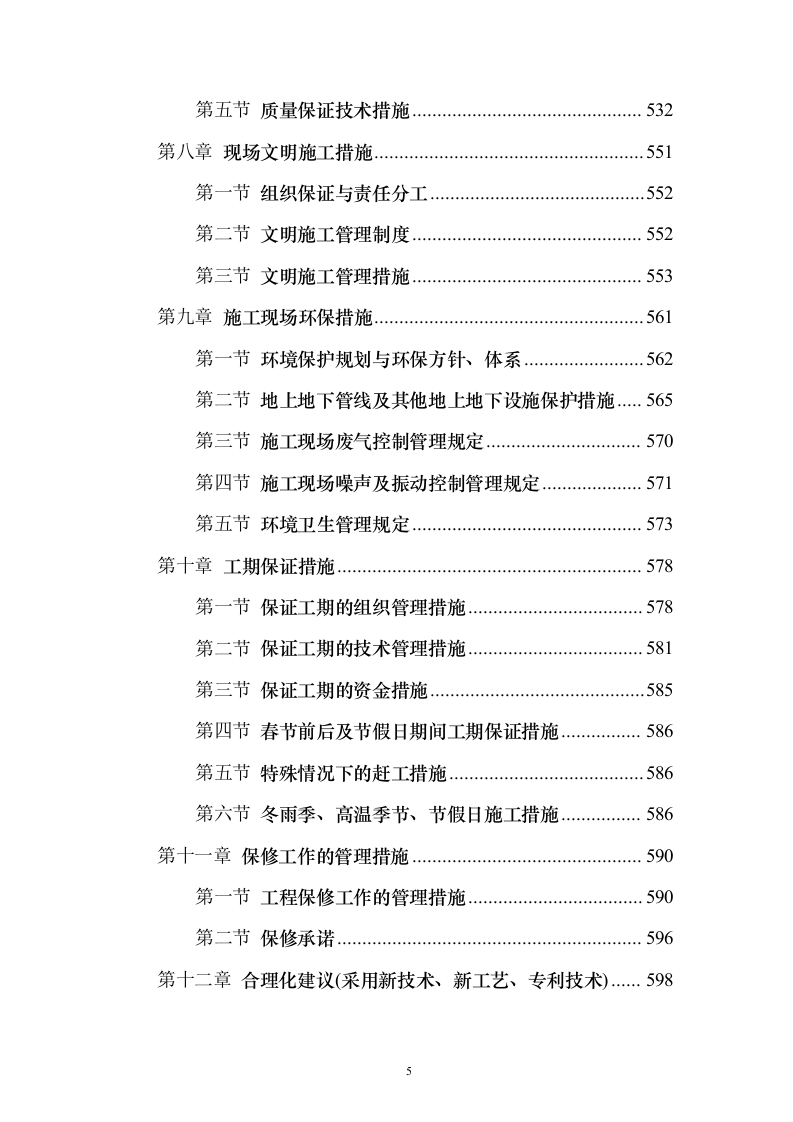

第八章
现场文明施工措施
551
第一节
组织保证与责任分工
552
第二节
文明施工管理制度
552
第三节
文明施工管理措施
553
第九章
施工现场环保措施
561
第一节
环境保护规划与环保方针、体系
562
第二节
地上地下管线及其他地上地下设施保护措施
565
第三节
施工现场废气控制管理规定
570
第四节
施工现场噪声及振动控制管理规定
571
第五节
环境卫生管理规定
573
第十章
工期保证措施
578
第一节
保证工期的组织管理措施
578
第二节
保证工期的技术管理措施
581
第三节
保证工期的资金措施
585
第四节
春节前后及节假日期间工期保证措施
586
第五节
特殊情况下的赶工措施
586
第六节
冬雨季、高温季节、节假日施工措施
586
第十一章
保修工作的管理措施
590
第一节
工程保修工作的管理措施
590
第二节
保修承诺
596
第十二章
合理化建议(采用新技术、新工艺、专利技术)
598
第十三章
乙购设备材料证明资料
691
附B-1投标函
XX市地铁x号线车站设备安装、装修工程施工招标XX标投标函
致:XX市地下铁道有限责任公司
根据已收到的招标文件,遵照《中华人民共和国招标投标法》和《房屋建筑和市政基础设施工程施工招标投标管理办法》的规定,我单位经研究接受发包人招标文件中提出的各项条件,有关内容分述如下:
1.经考察工程现场并研究上述工程的招标文件(含答疑书和补遗书1号~2号)、图纸、及相关资料后,我方愿意按投标文件《经济标》投标函中填报的投标总价,遵照招标文件的要求承担XX市地铁x号线车站设备安装、装修工程施工招标XX标全部工程的实施、完成及其缺陷修复工作。
2.如果贵单位接受我们的投标,我们将保证在接到工程师的开工通知后,按其要求开工,并在486日历日的工期内完成本合同工程,达到合同规定的要求。该工期从工程师发布的开工通知中写明的开工日期算起。
3.如果贵单位接受我们的投标,我们将保证按贵单位认可的条件,以本投标函附录内写明的金额提交履约担保。
4.我们同意在规定投标文件有效期内严格遵守本投标函的各项承诺。在此期限届满之前,本投标函始终将对我方具有约束力,并随时接受中标。
5.在合同协议书正式签署生效之前,本投标函连同贵单位的中标通知书将构成贵我双方共同遵守的文件,对双方具有约束力。
6.随同本投标函,我们出具金额为人民币50万元的投标保证金。如果我们在投标文件有效期内撤回投标文件或在接到中标通知后的28天内未能或拒绝签订合同协议书;或未能提交履约担保,或未接受工程量清单的初步修正,贵单位有权没收投标担保金,另选中标单位。
投标人:XX建工集团设备安装工程有限公司
中铁XX集团建筑安装工程有限公司法定代表人或
被授权的代理人日期:2XX年7月28日
附B-2技术标投标函附录
投标函附录
序号
条款内容
合同条款号
约定内容
1
计划合同工期
投标须知1.3.3
486天
2
计划开工日期
投标须知1.3.3
2XX年9月1日
3
误期违约金
专用条款22.1.2
2万元/天
4
误期违约金最高限额
合同价5%
5
质量等级
专用条款13.1
合格
6
预付款额度
专用条款17.2
合同价20%
(不包括招标人预留金部分)
7
中期支付证书最低金额
专用条款17.3
50万元
8
质量保修金比例
专用条款17.4
5%
9
质量保修金最高限额
专用条款17.4
结算额的5%
10
履约担保额度
投标须知7.3
合同价10%履约保函
11
工程质保期
专用条款19.7
1、有防水要求的卫生间、房间和外墙面的防渗漏,为5年;
2、供热与供冷系统,为2个采暖期、供冷期;
3、电气管线、给排水管道、设备安装和装修工程,为2年。
12
缺陷责任期
专用条款19.7
24个月
投标人:XX建工集团设备安装工程有限公司
中铁XX集团建筑安装工程有限公司法定代表人或
被授权的代理人日期:2XX年7月28日
施工方案(施工组织设计)

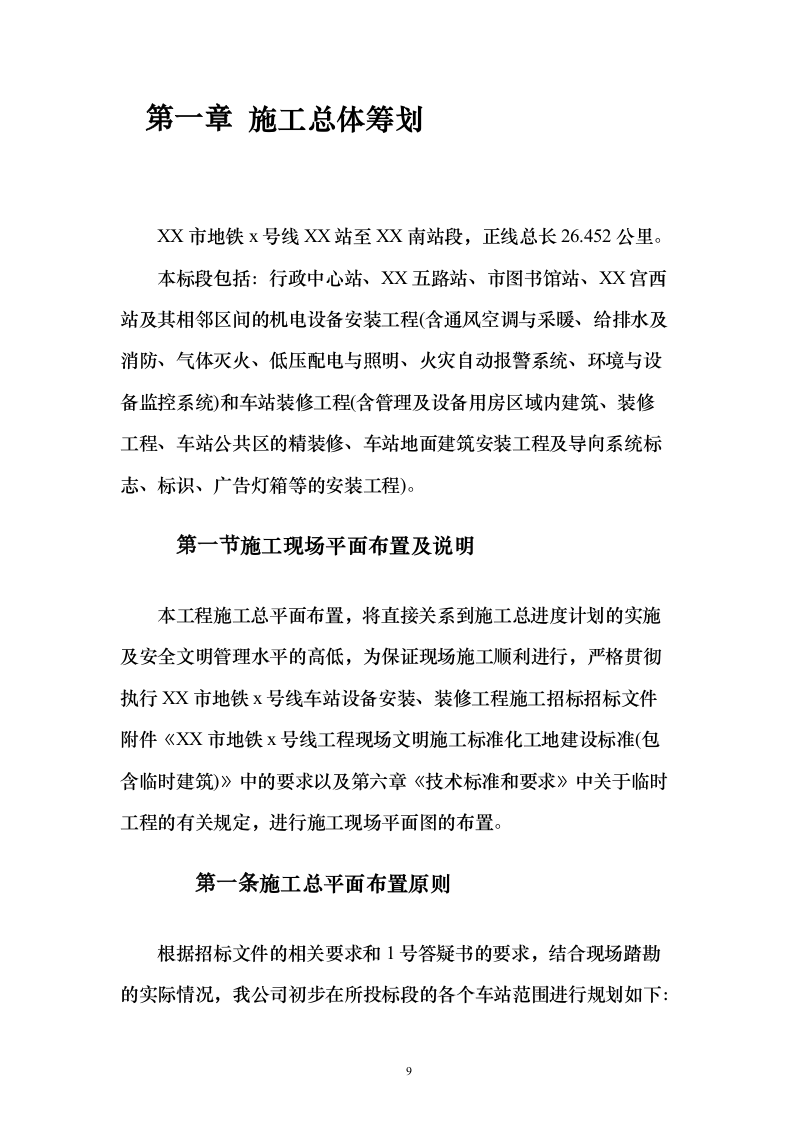

施工总体筹划
XX市地铁x号线XX站至XX南站段,正线总长26.452公里。
本标段包括:行政中心站、XX五路站、市图书馆站、XX宫西站及其相邻区间的机电设备安装工程(含通风空调与采暖、给排水及消防、气体灭火、低压配电与照明、火灾自动报警系统、环境与设备监控系统)和车站装修工程(含管理及设备用房区域内建筑、装修工程、车站公共区的精装修、车站地面建筑安装工程及导向系统标志、标识、广告灯箱等的安装工程)。
施工现场平面布置及说明
本工程施工总平面布置,将直接关系到施工总进度计划的实施及安全文明管理水平的高低,为保证现场施工顺利进行,严格贯彻执行XX市地铁x号线车站设备安装、装修工程施工招标招标文件附件《XX市地铁x号线工程现场文明施工标准化工地建设标准(包含临时建筑)》中的要求以及第六章《技术标准和要求》中关于临时工程的有关规定,进行施工现场平面图的布置。

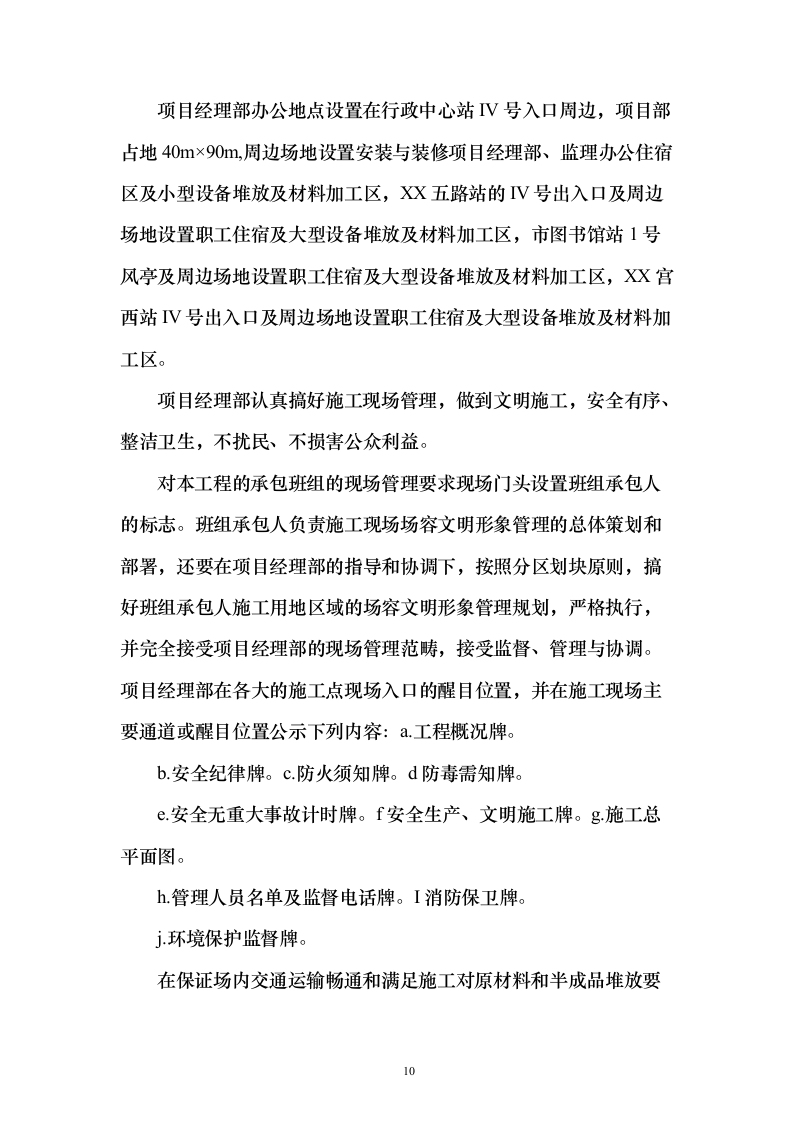

施工总平面布置原则
根据招标文件的相关要求和1号答疑书的要求,结合现场踏勘的实际情况,我公司初步在所投标段的各个车站范围进行规划如下:
项目经理部办公地点设置在行政中心站IV号入口周边,项目部占地40m×90m,周边场地设置安装与装修项目经理部、监理办公住宿区及小型设备堆放及材料加工区,XX五路站的IV号出入口及周边场地设置职工住宿及大型设备堆放及材料加工区,市图书馆站1号风亭及周边场地设置职工住宿及大型设备堆放及材料加工区,XX宫西站IV号出入口及周边场地设置职工住宿及大型设备堆放及材料加工区。
项目经理部认真搞好施工现场管理,做到文明施工,安全有序、整洁卫生,不扰民、不损害公众利益。
对本工程的承包班组的现场管理要求现场门头设置班组承包人的标志。班组承包人负责施工现场场容文明形象管理的总体策划和部署,还要在项目经理部的指导和协调下,按照分区划块原则,搞好班组承包人施工用地区域的场容文明形象管理规划,严格执行,并完全接受项目经理部的现场管理范畴,接受监督、管理与协调。项目经理部在各大的施工点现场入口的醒目位置,并在施工现场主要通道或醒目位置公示下列内容:a.工程概况牌。
b.安全纪律牌。c.防火须知牌。d防毒需知牌。
e.安全无重大事故计时牌。f安全生产、文明施工牌。g.施工总平面图。
h.管理人员名单及监督电话牌。I消防保卫牌。
j.环境保护监督牌。
在保证场内交通运输畅通和满足施工对原材料和半成品堆放要求的前提下,尽量减少场内运输,特别是减少二次倒运。
充分考虑该标段的施工特点,平面布置既要求在功能上满足施工要求,又要避免布置失误造成的施工干扰。
施工总平面布置应符合现场卫生及安全技术要求,并满足施工防火要求。
具体布置分区明确,满足XX市有关建设管理部门对文明工地的要求,合理的划分施工区域和生活区域,使之各自成为整体,以便分别集中管理。
XX地铁x号线车站设备安装及装修工程2标段包括行政中心站、XX五路站、市图书馆站和XX宫西站,我们根据对各施工现场考察和业主对各车站现场介绍的情况,行政中心站现在正在施工隧道主体的施工单位的临时设施位置布置项目经理部,作为该标段的集中办公及生活场所。其余各站主要设置生产加工场地及材料堆场,施工平面布置详见总平面布置图。
所有房屋均考虑采用彩钢板组装式房屋。
临设、办公区房屋室外地坪和生活区室外道路全部为混凝土硬化路面,房屋周围设排水沟,生产现场考虑工地使用期限和材料设备的周转倒运,仅设材料设备仓储棚及预制加工棚,并在两车站各设一座厕所。
在施工高峰期,宿舍不足时,可考虑在场外附近短期租房解决。

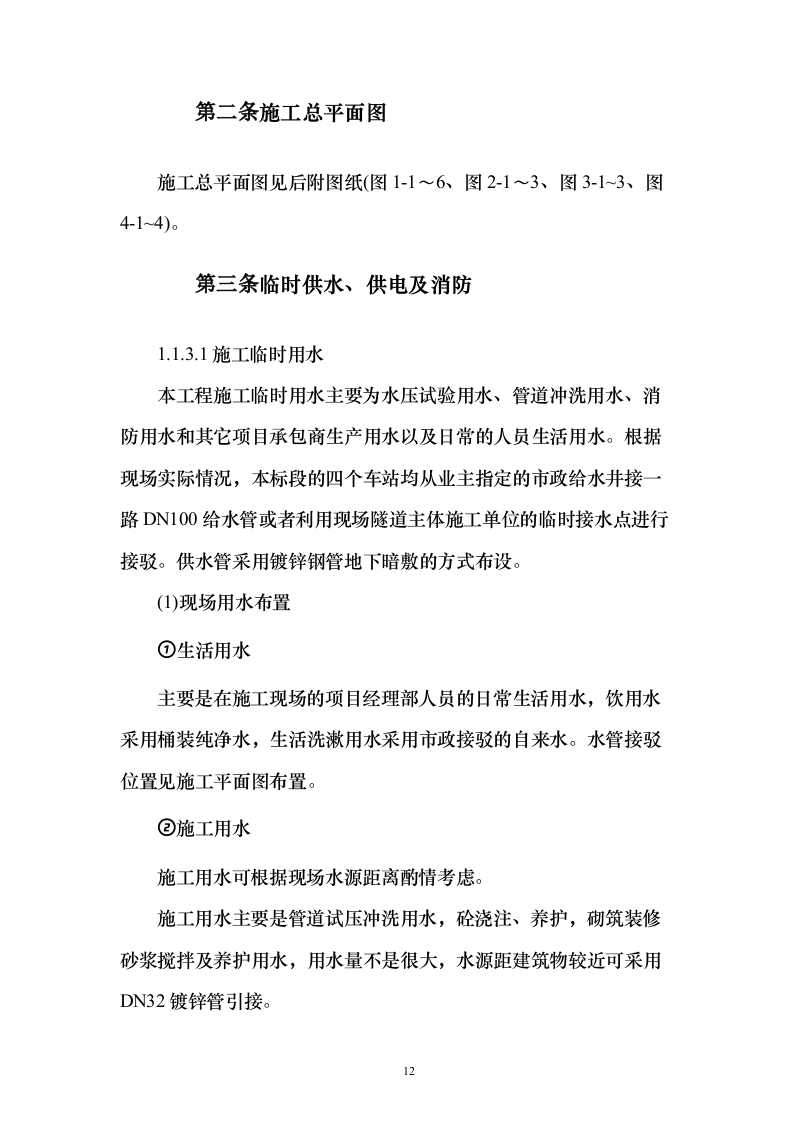

施工总平面图
施工总平面图见后附图纸(图1-1~6、图2-1~3、图3-1~3、图4-1~4)。
临时供水、供电及消防

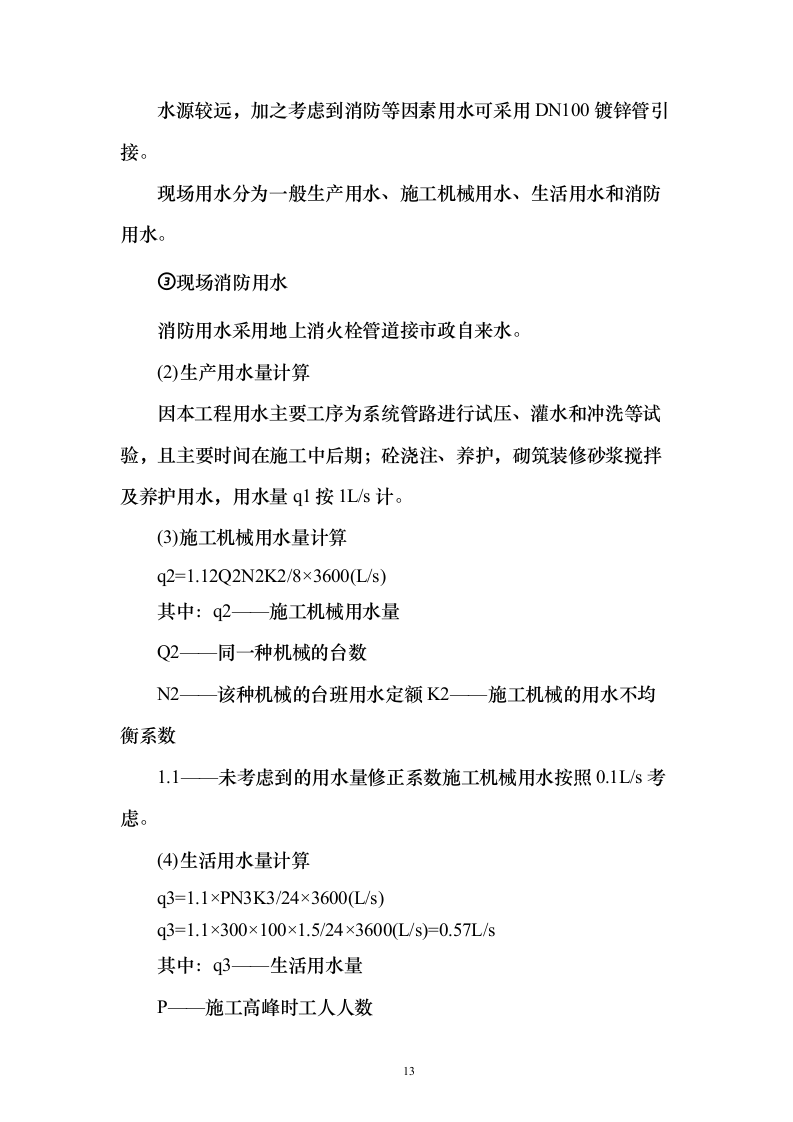

1.1.3.1施工临时用水
本工程施工临时用水主要为水压试验用水、管道冲洗用水、消防用水和其它项目承包商生产用水以及日常的人员生活用水。根据现场实际情况,本标段的四个车站均从业主指定的市政给水井接一路DN100给水管或者利用现场隧道主体施工单位的临时接水点进行接驳。供水管采用镀锌钢管地下暗敷的方式布设。
(1)现场用水布置
①生活用水
主要是在施工现场的项目经理部人员的日常生活用水,饮用水采用桶装纯净水,生活洗漱用水采用市政接驳的自来水。水管接驳位置见施工平面图布置。
②施工用水
施工用水可根据现场水源距离酌情考虑。
施工用水主要是管道试压冲洗用水,砼浇注、养护,砌筑装修砂浆搅拌及养护用水,用水量不是很大,水源距建筑物较近可采用DN32镀锌管引接。
水源较远,加之考虑到消防等因素用水可采用DN100镀锌管引接。
现场用水分为一般生产用水、施工机械用水、生活用水和消防用水。
③现场消防用水
消防用水采用地上消火栓管道接市政自来水。
(2)生产用水量计算
因本工程用水主要工序为系统管路进行试压、灌水和冲洗等试验,且主要时间在施工中后期;砼浇注、养护,砌筑装修砂浆搅拌及养护用水,用水量q1按1L/s计。
(3)施工机械用水量计算
q2=1.12Q2N2K2/8×3600(L/s)
其中:q2——施工机械用水量
Q2——同一种机械的台数
N2——该种机械的台班用水定额K2——施工机械的用水不均衡系数
1.1——未考虑到的用水量修正系数施工机械用水按照0.1L/s考虑。
(4)生活用水量计算
q3=1.1×PN3K3/24×3600(L/s)
q3=1.1×300×100×1.5/24×3600(L/s)=0.57L/s
其中:q3——生活用水量
P——施工高峰时工人人数
N3——每人每日生活用水定额
K3——每日用水不均衡系数
1.1——未考虑到的用水量修正系数(5)消防用水量计算
消防用水施工工地的大小位置和人员数量,参照相应的消防用水定额来确定,本工程消防用水量按照q4=3L/s考虑。
(6)本工程用水总量

本工程用水总量为:Q=q1+q2+q3+q4=4.67(L/s)
临时用水管径采用DN100管径给水管可满足施工及消防要求,并将从指定供水点接驳给水管,安装计量水表,布设临时水管网,引入施工场所和办公生活区,以满足施工及消防要求。

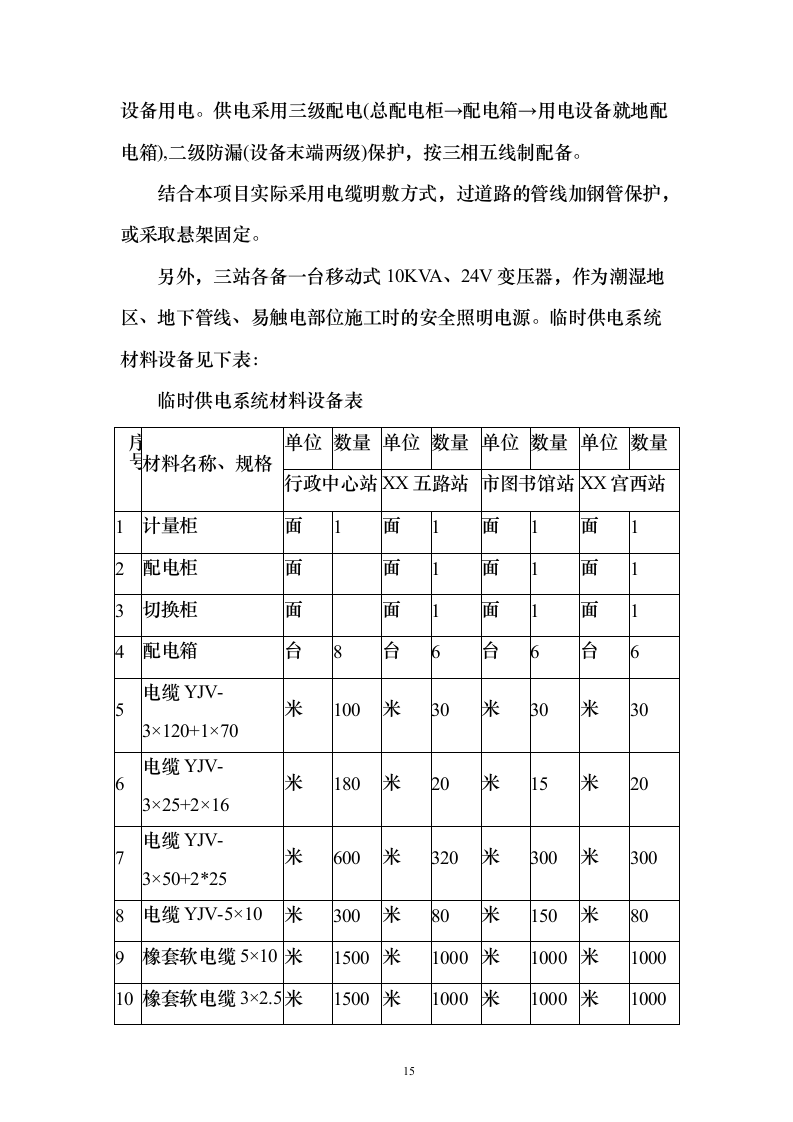

1.1.3.2施工临时用电
本标段工程施工临时用电严格贯彻执行招标文件附件《XX市地铁x号线工程现场文明施工标准化工地建设标准(包含临时建筑)》中的要求以及第六章《技术标准和要求》中“102.10安全保护措施“关于临时用电及工程用电的有关规定以及《施工现场临时用电安全技术规范》(JGJ46--2005)的相关规定执行。
具体线路布设详见本标段三站施工临时用电平面布置图。
(1)施工现场设置临时配电室,电源从市政电源点引入,用电利用现有的箱式变压器(或者隧道主体施工单位的施工变压器),配电室内的总配电柜、计量柜、手动电源切换柜(计量柜与当地供电部门协商解决)。为了防止意外停电对工程正常施工造成影响,拟在现场配电室旁自备一台120KVA的发电机,以备停电时现场临时重要用电设备用电。供电采用三级配电(总配电柜→配电箱→用电设备就地配电箱),二级防漏(设备末端两级)保护,按三相五线制配备。
结合本项目实际采用电缆明敷方式,过道路的管线加钢管保护,或采取悬架固定。
另外,三站各备一台移动式10KVA、24V变压器,作为潮湿地区、地下管线、易触电部位施工时的安全照明电源。临时供电系统材料设备见下表:
临时供电系统材料设备表
序号
材料名称、规格
单位
数量
单位
数量
单位
数量
单位
数量
行政中心站
XX五路站
市图书馆站
XX宫西站
1
计量柜
面
1
面
1
面
1
面
1
2
配电柜
面
面
1
面
1
面
1
3
切换柜
面
面
1
面
1
面
1
4
配电箱
台
8
台
6
台
6
台
6
5
电缆YJV-3×120+1×70
米
100
米
30
米
30
米
30
6
电缆YJV-3×25+2×16
米
180
米
20
米
15
米
20
7
电缆YJV-3×50+2*25
米
600
米
320
米
300
米
300
8
电缆YJV-5×10
米
300
米
80
米
150
米
80
9
橡套软电缆5×10
米
1500
米
1000
米
1000
米
1000
10
橡套软电缆3×2.5
米
1500
米
1000
米
1000
米
1000
11
发电机120KVA
台
1
台
1
台
1
台
1
12
保护钢管G80
米
200
米
100
米
100
米
100
13
铜芯护套线3×4
米
1500
米
1000
米
8000
米
800
14
铜芯护套线2×2.5
米
2000
米
1000
米
1000
米
1000
(2)施工总用电设计及规划说明:
建筑施工用电有其特殊的地方,具有临时性,受环境、气候的影响,用电设备的搬迁、移动、拆建频繁,施工过程中负荷在不断发生变化。对施工现场的电力供应,必须在施工前做出周密、合理的安排,制定出最佳的供电方案及相应的安全保障措施,作为临时用电安装、架设、使用、维修、管理的依据,消除或减少临时用电的诸我不利影响,以保障施工正常用电。
本标段各车站属于地下站,站厅、站台和设备管理用房,每处施工区只设置一个二级配电箱针对本工程的实际情况,我公司于各车站拟采用如下结构的配电网络图:
现场用电采用TN-S系统,具体电源接口点由业主和城市用电主管部门指定的变压器引至工地的配电室。配电室电源引入口处设重复接地极一组,要求接地电阻不大于4Q,为了确保施工用电不间断,另外在现场设120KW发电机组一台,在发电机组电源引出点增设人工接地极一组。要求接地电阻不大于4Q。所有引到工地生产生活区均采用三相五线制或单相三线制配线,确保用电安全。
另据现场考查情况及相关规范,我方在布线时将满足以下要求:供电电源采用中性点直接接地系统,三级防漏保护,接地保护采用TN-S系统。线路设置三级配电,一级配电设置于供电电源附近,二级配电设置于供电电源下车站内,一级配电与二级配电间线路采用三相五线制;三级配电设置于区间隧道内,为进场承包商提供照明及小型机具供电,采用单相三线制,即相线、零线和接地线。
一级配电设置于各车站上方,采用3×50mm2+2×25mm2电缆从各站通风口引至洞内,分相设置上、下行左右洞的二级防漏配电箱(漏电保护器选择动作电流≤100mA,动作时间≤0.1s),以使供电电源三相电流趋于平衡,减小零序电流。
二级配电箱输出端设四回路(上行左、右线、下行左、右线)敷设,根据电流量的要求,相线、零线采用35mm2铜芯塑料线,工作地线采用25mm2铜芯塑料线。二级配电箱输出线每间距100m设置一面末级防漏配电箱(漏电保护器选择动作电流≤30mA,动作时间三0.1s)。
区间隧道线路架设设置于隧道衬砌上,每10m—件,采用φ12膨胀螺栓固定,架设高度为距G轨顶2.5m。每10m布置一盏40w白炽灯,每100m设置一盏250w金属卤灯。为便于各承包商用电,区间隧道内每隔100m设置一面配电箱。
各车站的施工变压器由土建承包商移交我方实施一级管理,变压器低压侧的线路、低压设备及车站内的临时动力照明配电由我方负责安装、敷设和维护,并协调管理(含用电安全管理)车站、区间内所有施工承包商的用电。
现场临时用电设施,由专业电工维护管理。
发电机作备用电源,当市政供电不正常或停电时,采用120KW柴油发电机自行发电,发电机独立运行,不并网。
为防止市电回路与自发电线路开关误操作造成发电机与市电产生非预期并列运行损坏用电设备,再加设“市电、发电机切换箱一面,内设双投电源开关,以保证供电安全。
(3)电缆线路敷设方式
根据各配电箱选配电缆型号,就近引接,或架空或沿墙明敷均可。
根据现场实际,如果总电源箱距主配电箱较远,或环境不允许架空,可采用直埋,但电源型号应改为YJV22-1KV电缆,过路应穿钢管保护。
主配电箱(二级箱)至分配电箱(三级箱)电缆可沿建筑物电气竖井间等垂直通道明敷,设在各层的分支配电箱,电源接线采用并联。
从分配电箱引线至各施工机具开关、插座等,均采用铜芯橡套电缆,规格、型号,截面根据设备容量而定。
各配电箱开关应选用空气断路器,手持电动工具及经常触摸电动机具必须装有漏电开关,各种开关的选用必须与负荷匹配,动作灵敏可靠。
配电箱及其机具应接地可靠,箱门应上锁,并有专业维修电工管理。
(4)临时用电系统图
回路系统具体设计施工详见临电系统图如下LD-1~6:
①临电系统图LD-1:(采用漏电断路器)
②临电系统图LD-2(采用漏电断路器):
③临电系统图LD-3:(采用漏电断路器)
④临电系统图LD-4:(采用漏电断路器)
⑤临电系统图LD-5:(采用漏电断路器)
⑥临电系统图LD-6:(采用漏电断路器)
N
百
KWH
直接接入式
电流互感器接入式
车站其他承包商用电接口配电箱系统图(8#)
(4)临时用电管理制度
建立现场临时用电检查制度,按现场临时用电管理规定对现场的各种线路和设施进行定期检查和不定期抽查,并将检查、抽查记录存档。
临时配电线路必须按规范架设,架空线必须采用绝缘导线,不得采用塑胶软线,不得成束架空敷设,也不得沿地面明敷设。
施工机具、车辆及人员,应与内、外电线路保持安全距离。达不到规范规定的最小距离时,必须采用可靠的防护措施。
配电系统必须实行分级配电。现场内所有电闸箱的内部设置必须符合有关规定,箱内电器必须可靠、完好,其选型、整定值要符合有关规定,开关电器应标明用途。电闸箱内电器系统须统一式样、统一配制,箱体统一涂色,并按规定设置围拦的防护棚,流动箱与上一级电闸箱的联接,采用外插联接方式。
独立的配电系统必须按部颁标准采用三相五线制的接零保护系统,非独立系统可根据现场的实际情况采取相应的接零或接地保护方式。各种电气设备和电力施工机械的金属外壳、金属支架和底座必须按规定采取可靠的接零或接地保护。
在采用接地和接零保护方式的同时,必须设两级漏电保护装置,实行分级保护,形成完整的保护系统。漏电保护装置的选择应符合规定。
手持电动工具的使用应符合国家标准的有关规定。工具的电源线、插头和插座应完好,电源线不得任意接长和调换。工具的外绝缘应完好无损,维修和保管应由专人负责。
施工现场的临时照明一般采用220V电源照明,临时照明和动力电源应穿管布线,必须按规定装设灯具,并在电源一侧加装漏电保护器电焊机单独设开关。电焊机外壳应做接零或接地保护。施工现场内使用的所有电焊机必须加装电焊机触电保护器。电焊机一次线长度应小于5m,二次线长度应小于30m。接线应压接牢固,并安装可靠防护罩,焊把线无破损,绝缘良好。电焊机设置地点应防潮、防雨、防砸。
(5)临时供电的几点安全注意事项:
施工现场临时配电线路按《施工现场临时用电安全技术规程》(JGJ46-2005)布置。电缆穿管保固。
接地方式按《施工现场临时用电安全技术规程》(JGJ46-2005)执行,采用TN-S保护系统,接地电阻不大于4欧姆,在临设总配电柜处加重复接地。接地体采用镀锌角钢∠50×5埋设。
配电系统采取分段配电,各类配电箱、盘外均应统一编号。停止使用的箱、盘应立即切断电源,箱门上锁。
各种电器设备和电力施工机具的金属外壳和金属支架均应采用接零保护。
照明、动力分支电源应装设漏电保护装置,室内照明线路按规范布线和装设灯具,特殊场所应按规范使用安全照明电源。
实行“一机一闸”制,一箱一锁,由专业电工负责。
施焊地10米以内,不准堆放易燃、易爆物品。所有电、气焊工必须持证上岗。当施焊地与气焊地在同一场地时,电焊机应与氧气瓶、乙炔瓶相距10米以上。
使用电动工具和设备时应在空载情况下启动。操作人员应戴上绝缘手套穿上绝缘胶鞋,在金属台上作业时,工作台上应铺设绝缘垫板。电动工具和设备发生故障时,应及时进行修理。
所有设备必须设有开关箱,开关箱应严密、完整、无损,开关箱上应有明显的保护接地线,开关规格应与所控制的设备相匹配。
一般场所应选用Ⅱ类手持式电动工具,并装设额定动作电流不超过15mA,额定漏电时间不大于0.1秒的漏电保护器。在露天,潮湿场所或金属构架上操作必须选用Ⅱ类手持式电动工具,严禁使用I类手持式电动工具。
手持式电动工具的外壳、手柄、负荷线插头、开关等必须完好无损,使用前应作空载检查,运转正常方可使用。漏电保护器必须做定期检查,以保证灵敏可靠。
室外照明灯具不应低于2.5米,室内灯头距地面不低于2米。在电缆廊道、排风道施工使用的照明灯具或移动式手提电灯的电压不得超过36V,在潮湿场所工作电压不得超过24V。
1.1.3.3消防
健全消防组织机构,配备足够的消防器材,并设专人值班检查。加强消防知识的宣传教育和对现场易燃易爆和助燃物的管理,消除一切可能引起火灾、爆炸事件的源头。工地及办公生活区重要电器设施须设置接地和避雷装置,防止雷击起火
,
造成安全事故。具体每站设10m3贮水池,24具干粉灭火器,其中配电室发电机房各配2具,其余20具工地现场合理部署。行政中心站办公生活区设10m3贮水池
,
20具干粉灭火器,其中配电室2具,其余18具布设于办公及生活区。具体布设详见行政中心站、XX五路站、市图书馆站和XX宫西站消防平面布置图。
消防管理措施如下:
(1)在施工中,始终贯彻“预防为主,防消结合”的消防工作方针,认真执行《中华人民共和国消防条例》建设部《建筑工程施工管理规定》及其它有关法规,将消防工作纳入施工组织设计和施工管理计划。使防火工作与生产任务紧密结合,有效地落实防火措施,严防各类火灾事故发生。
(2)强化消防工作管理,实现杜绝火灾事故,避免火警事故,尽量减少冒烟事故的发生。
(3)建立防火责任制,项目部主要人员均负责一定区域的防火工作,负责开展日常的消防检查工作,对检查出的隐患问题及时下发通知单,并根据具体情况,定时间、定人员、定措施予以解决。
(4)制定消防工作总体方案,并根据不同季节和工程进度,制定出分阶段的防火预案及灭火方案。对发生火灾后包括报警、灭火疏散,抢运物资,抢救伤员等项工作,应详细分工,明确职责、使灭火工作忙而不乱,有序有效,把损失减少到最低程度。
(5)现场要设立明显的防火宣传标志。每季度对职工进行一次防火教育,并培训一支义务消防队。建立防火工作档案。
(6)对重点防火部位,易发生火险部位,应配备足够的干粉灭火器材,消防器材应保证灵敏有效,干粉灭火器必须按规定时间更换干粉。
(7)施工现场要配备足够的消防器材,并做到布局合理,经常维护、保养,保证消防器材灵敏有效。
(8)加强用火、用电管理,严格执行电、气焊工的持证上岗制度。无证人员和非电、气焊工人员一律不准操作电气焊、割设备,电、气焊工要严格执行用火审批制度,操作前,要清除附近的易燃物,须经建设单位开具用火证后方可动火。消防人员必须对用火严格把关,对用火部位、用火时间、用火人、场地情况及防火措施要了如指掌,并对用火部位经常检查
某一线城市市地铁x号线车站设备安装、装修工程施工技术方案(技术标692页)(2024年修订版).docx
