消防检测项目投标方案
目录
第一章
项目理解与服务方案
2
第一节
项目检测流程
2
第二节
电气检测
6
第三节
消防评估
37
第四节
消防设施检测
163
第二章
项目组织实施保障体系
417
第一节
项目组织机构与人员配备
417
第二节
应急预案
433
第三章
实施计划及进度安排
447
第一节
检测进度保障措施
450
第二节
进度计划的管理措施
462
第三节
进度计划的检查与调整
468
第四节
保证进度的工程检查措施
469
第四章
报告编制方案
470
第一节
协调配合措施
470
第二节
针对本项目服务的建议
471
第三节
成果报告
472
第五章
检测设备情况
474
第六章
检测人员培训方案
511
第七章
服务承诺
513
第一节
质量管理体系
515
第二节
质量方针与目标
520
第三节
现场检测安全控制程序
521
第四节
现场检测安全作业指导
526
第五节
安全工作机制
533
第六节
后勤保障措施
537

项目理解与服务方案
项目检测流程
一、受理委托
(一)建设工程应满足以下条件,检测机构方可实施建筑消防设施检测:
1.建筑消防设施施工安装调试结束并正常运行48小时以上。
2.对于局部检测的,除满足上述条件外,局部投入使用部分应与非使用区域有完整的符合设计要求的防火、防烟分隔,安全出口、疏散楼梯、消防水源、消防电源符合设计要求,消防安全布局合理,消防车通道能够正常使用。
检测机构应通过社会消防技术服务信息系统记录建筑消防设施检测工作开展情况、出具检测报告,规范检测技术服务管理。
检测机构接受建筑消防设施检测业务时,应与建设单位签订书面检测合同,检测合同应包含委托检测的内容、执行标准、检测依据等内容,采集工程基本信息,填写建筑消防设施检测委托单对建设工程现场进行确认。
(二)建设单位应至少提供以下资料:
1.建设工程基本情况、消防设计审核(备案检查)意见书或备案证明、建筑消防设施施工图(包括设计图纸和设计说明书等)、设计变更通知书。
2.消防设施施工单位的自检报告、供用电合同、各类消防设施的设备及其组件安装说明书(包括出厂合格证、检验报告等)。
3.建设工程竣工资料,包括竣工验收报告、竣工图、工程施工质量管理检查记录、施工过程质量控制检查记录等。

二、检测准备
检测项目负责人应审查建设单位提供的资料,确认资料齐全;组织编制检测方案,明确记录方法,并报技术负责人批准。
检测人员应检查仪器设备状态和建设工程现场环境条件,并做好记录。
三、检测实施
建设单位应积极配合检测机构开展检测工作,提供必要的支持。
检测人员进入建设工程现场应做好安全防护措施,现场环境不适宜检测时应暂停检测。
检测人员现场检测时,应核对检测合同和检测对象的一致性。
检测人员应根据本规程以及依照本规程编制的检测方案实施检测,并如实填写原始记录。
检测人员应核查建设工程消防设施设计要求实施情况。对设计文件中未作规定的,应符合有关消防技术标准的要求;设计文件低于消防技术标准要求的,应以消防技术标准要求为准,并在检测原始记录及检测报告中注明。
检测人员发现建筑消防设施施工质量和不合格问题,应填写检测情况反馈单,由建设单位组织整改。

四、检测原始记录
现场检测原始记录应有固定格式,包含足够的信息以保证其能够追溯,包括:
1.原始记录名称。
2.工程名称、工程地点、系统名称、设备组件名称、部位。
3.合同编号、委托日期、检测日期。
4.检测的依据和方法,检测情况说明及其它。
5.检测数据、计算结果和设施状态的描述和记录(包括不符合消防技术标准要求等异常情况)。
6.检测、复核人员的签名。
检测原始记录应当场填写,做到数据准确、字迹清晰、信息完整。
原始记录需要更正笔误时,应当场由原始记录人在笔误处划双删除线(原数据应清楚可辨)后更正,并加盖印章或签名,不得随意追记、涂改。

五、检测报告
检测机构应按设计文件对建设工程的所有建筑消防设施进行检测,及时出具检测报告。检测机构对出具的检测报告负有法律责任,检测报告必须实事求是,数据准确可靠。
(一)检测报告的内容应至少包括以下信息:1.检测报告名称、编号。
2.建设单位、工程名称、工程地址及检测项目基本情况。3.报告的唯一性标识和每页及总页数的标识。
4.委托日期、检测日期及报告签发日期。
5.建筑消防设施设备名称、规格型号、生产单位、施工安装调试单位。
6.检测依据或执行标准。
7.检测项目、检测结果及检测结论。
8.检测人员、项目负责人、技术负责人、授权签字人签名及印章。9.检测机构的名称、地址及通讯信息。
(二)检测报告的编制、审核、签发:
1.检测报告应由项目负责人组织编制,做到客观公正、用词规范、文字简炼、信息齐全、结论准确。
2.检测人员、项目负责人、技术负责人、授权签字人应对检测结果的真实性、准确性、规范性负责,并签字确认,加盖检测单位公章或检测专用章以及骑缝章。
六、检测档案
检测机构应制定检测资料档案管理制度,建设检测资料档案室,做好检测档案的收集、整理、归档、分类编目等工作。
检测档案应包含以下内容:
1.检测合同、检测任务委托单。
2.受理资料、其他与检测相关的重要文件。
3.检测方案、检测原始记录、检测结果不合格反馈及处理单。
4.检测报告。

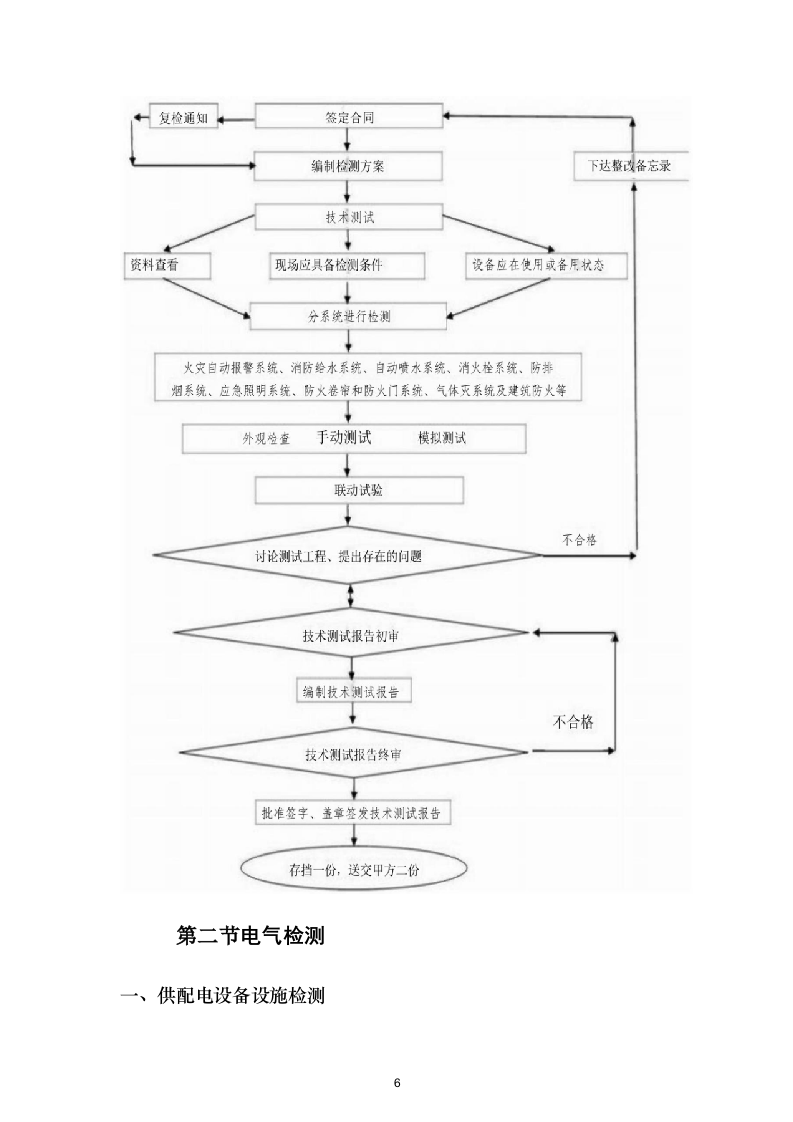

检测工作流程图
电气检测
一、供配电设备设施检测
1.供配电系统设备房环境要求

(1)高低压配电房高低压配电房运行环境要求见表。高低压配电房运行环境要求
序号
项目
环境要求
1
门
(1)外开,门洞有防鼠防小动物装置、门扇有通风百叶、门内
侧装有防火自动垂帘(或其他防火隔断措施)
(2)防火门及全属门应保持完好,防腐油漆定期翻新
(3)门外应有明显的标识:“高低压配电室”或“非值班工作
人员严禁入内”
2
墙身
刷白,无施工遗留痕迹。无明显的凹凸不平及挂尘的现象,墙
身只允许挂“系统图”及“规章制度”
3
天花
刷白,无漏水痕迹,无蜘蛛网
4
地板
可根据实际情况选以下一种处理方法:
(1)水泥地板全部油灰色地板漆
(2)铺防潮、防滑地砖
(3)用阻燃夹板作地板
上
述三种方式都要在距离配电柜50厘
米处用黄色油漆画上10 15厘米宽的警戒线。在操作范围内铺上对应电压等级的绝缘胶垫

(2)楼层配电室及其他专用配电室(含配电专用管井)墙身、地板、天花的要求与高低压配电室相同。对穿过楼板的母线槽、电缆桥架,必须做好防水浸的拦水基,要求设置对整个配电室具有阻水功能的防水门槛。
(3)备用发电机组机房①地面应做好防尘处理。
②发电机台架应高于地面,在距离台架20厘米处应画有黄色警戒线。
③发电机组的槽钢底座不应有锈蚀现象。
④水冷发电机组的台架四周应有完整的排水沟,其宽度不宜超过
15厘米。
⑤发电机组的日用油箱应设在有门的独立房间,门外侧应有明显的严禁烟火警示牌。
⑥发电机组的启动电池应放置在专用的台架上。
⑦发电机房的照明、通风、冷却、泵油设备的用电应接入回路,
以保证发电机组送电后,能确保这些设备的安全运行。2.供配电系统设备运行要求
(1)维护好系统标识
①高低压配电室主要出入门外应有“高压配电室”、“低压配电室”、“非值班操作人员严禁入内”等白底红字的标志牌。
②高压进线如设在配电室内或室外,且是开放式安装的,则要在护栏上或导线上挂上“高压危险”标示牌。

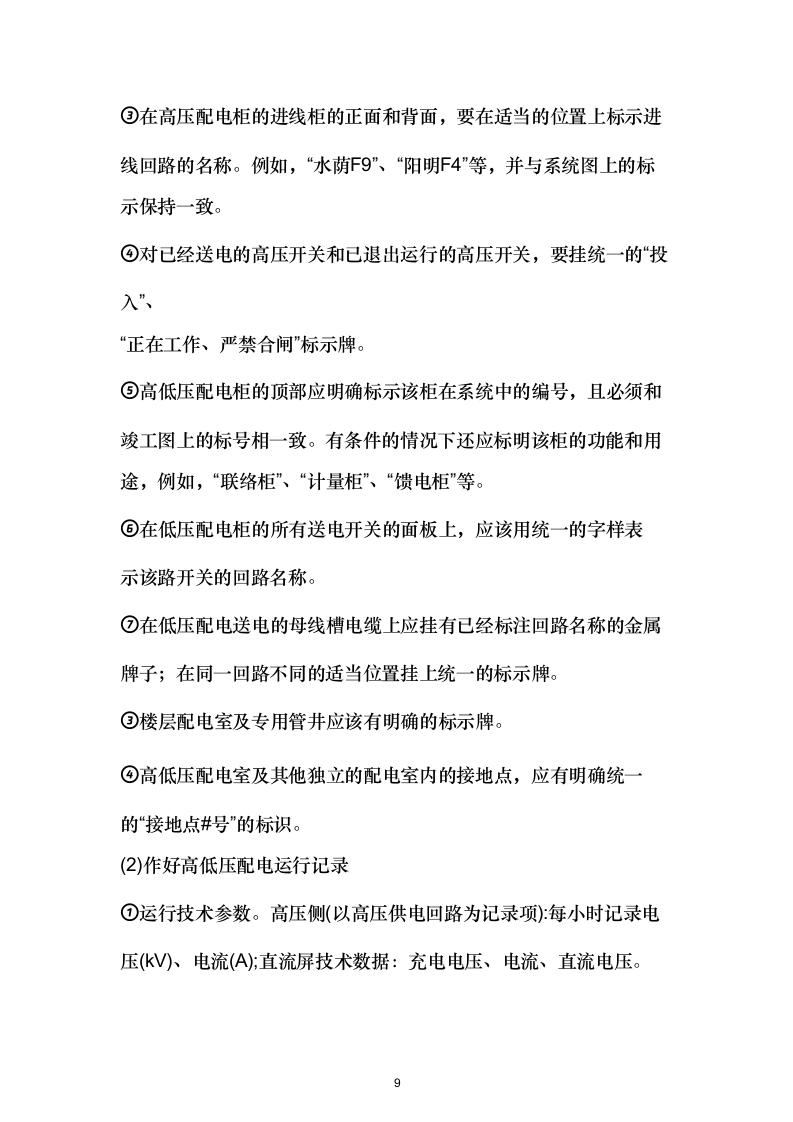

③在高压配电柜的进线柜的正面和背面,要在适当的位置上标示进线回路的名称。例如,“水荫F9”、“阳明F4”等,并与系统图上的标示保持一致。
④对已经送电的高压开关和已退出运行的高压开关,要挂统一的“投入”、
“正在工作、严禁合闸”标示牌。
⑤高低压配电柜的顶部应明确标示该柜在系统中的编号,且必须和竣工图上的标号相一致。有条件的情况下还应标明该柜的功能和用途,例如,“联络柜”、“计量柜”、“馈电柜”等。
⑥在低压配电柜的所有送电开关的面板上,应该用统一的字样表
示该路开关的回路名称。
⑦在低压配电送电的母线槽电缆上应挂有已经标注回路名称的金属牌子;在同一回路不同的适当位置挂上统一的标示牌。
③楼层配电室及专用管井应该有明确的标示牌。
④高低压配电室及其他独立的配电室内的接地点,应有明确统一
的“接地点#号”的标识。
(2)作好高低压配电运行记录

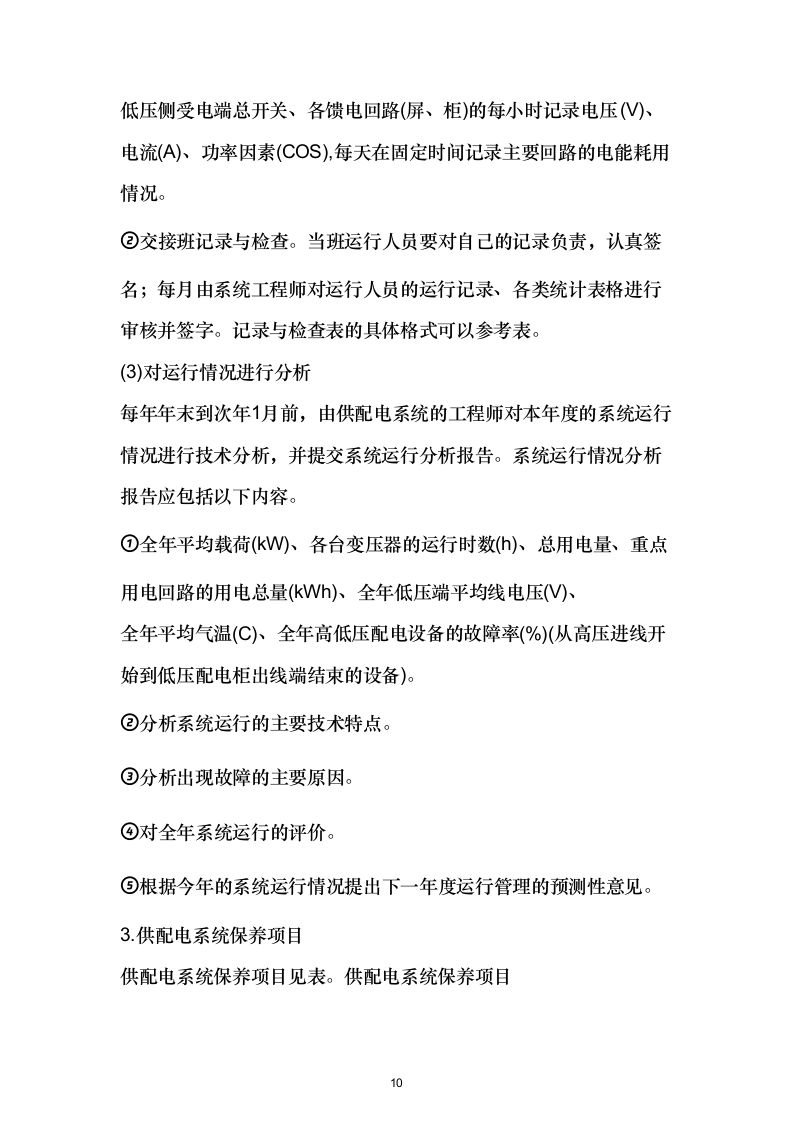

①运行技术参数。高压侧(以高压供电回路为记录项):每小时记录电压(kV)、电流(A);直流屏技术数据:充电电压、电流、直流电压。
低压侧受电端总开关、各馈电回路(屏、柜)的每小时记录电压
(V)、电流(A)、功率因素(COS),每天在固定时间记录主要回路的电能耗用情况。
②交接班记录与检查。当班运行人员要对自己的记录负责,认真签名;每月由系统工程师对运行人员的运行记录、各类统计表格进行审核并签字。记录与检查表的具体格式可以参考表。
(3)对运行情况进行分析
每年年末到次年1月前,由供配电系统的工程师对本年度的系统运行情况进行技术分析,并提交系统运行分析报告。系统运行情况分析报告应包括以下内容。
①全年平均载荷(kW)、各台变压器的运行时数(h)、总用电量、重点用电回路的用电总量(kWh)、全年低压端平均线电压(V)、
全年平均气温(C)、全年高低压配电设备的故障率(%)(从高压进线开始到低压配电柜出线端结束的设备)。
②分析系统运行的主要技术特点。
③分析出现故障的主要原因。
④对全年系统运行的评价。
⑤根据今年的系统运行情况提出下一年度运行管理的预测性意见。
3.供配电系统保养项目
供配电系统保养项目见表。供配电系统保养项目
季度
(1)各层配电母线槽接头:检测运行温度
(2)外立面泛光灯和外墙灯:检查镇流器、灯座
、灯泡、控制
开关和线路有无损坏;开关箱清洁除尘
(3)喷水池灯:检查灯座、灯泡、控制开关和线路有无损坏;
潜水泵运行有无异响;更换密封不良灯座和老化电缆;开关箱清
洁除尘
(4)公共大堂灯、招牌射灯和灯箱:检查灯座、灯泡、光管,
控制开关和线路有无损坏;开关箱清洁除尘
(5)清洁各层配电房:清洁母线槽表面:检测运行温度
(6)高压配电房:检查清洁直流屏、电池
(7)地下层送风机:检查电机风机轴承有无异响;轴承打黄油;清洁风机房和设备、控制箱清洁除尘
半年
(1)各层配电房电箱:检查电源开关、接触器、指示灯、
转换
开关、按钮、各接线有无损坏和过载过热;动力箱电缆T接口和
母线插接箱接口、电源开关接口有无过载过热
(2)低压配电房电柜:检测母排接口、电缆接口、开关接
口运
行温度;检查电容器、避雷器瓷瓶;清扫电柜灰尘

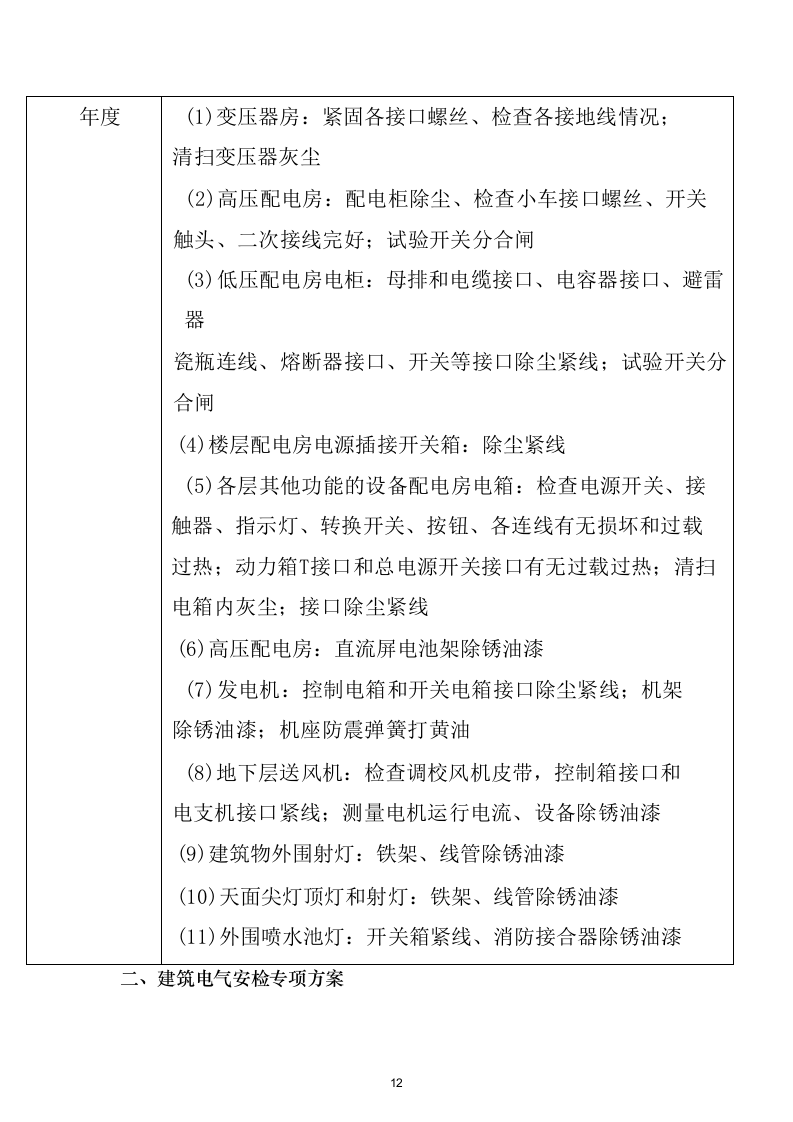

年度
(1)变压器房:紧固各接口螺丝、检查各接地线情况;清
扫变
压器灰尘
(2)高压配电房:配电柜除尘、检查小车接口螺丝、开关触头、二次接线完好;试验开关分合闸
(3)低压配电房电柜:母排和电缆接口、电容器接口、避
雷器
瓷瓶连线、熔断器接口、开关等接口除尘紧线;试验开关分合闸
(4)楼层配电房电源插接开关箱:除尘紧线
(5)各层其他功能的设备配电房电箱:检查电源开关、接触器、
指示灯、转换开关、按钮、各连线有无损坏和过载过热;动力箱
T接口和总电源开关接口有无过载过热;清扫电箱内灰尘;接口
除尘紧线
(6)高压配电房:直流屏电池架除锈油漆
(7)发电机:控制电箱和开关电箱接口除尘紧线;机
架除锈油
漆;机座防震弹簧打黄油
(8)地下层送风机:检查调校风机皮带,控制箱接口和电
支机
接口紧线;测量电机运行电流、设备除锈油漆
(9)建筑物外围射灯:铁架、线管除锈油漆
(10)天面尖灯顶灯和射灯:铁架、线管除锈油漆
(11)外围喷水池灯:开关箱紧线、消防接合器除锈油漆
二、建筑电气安检专项方案

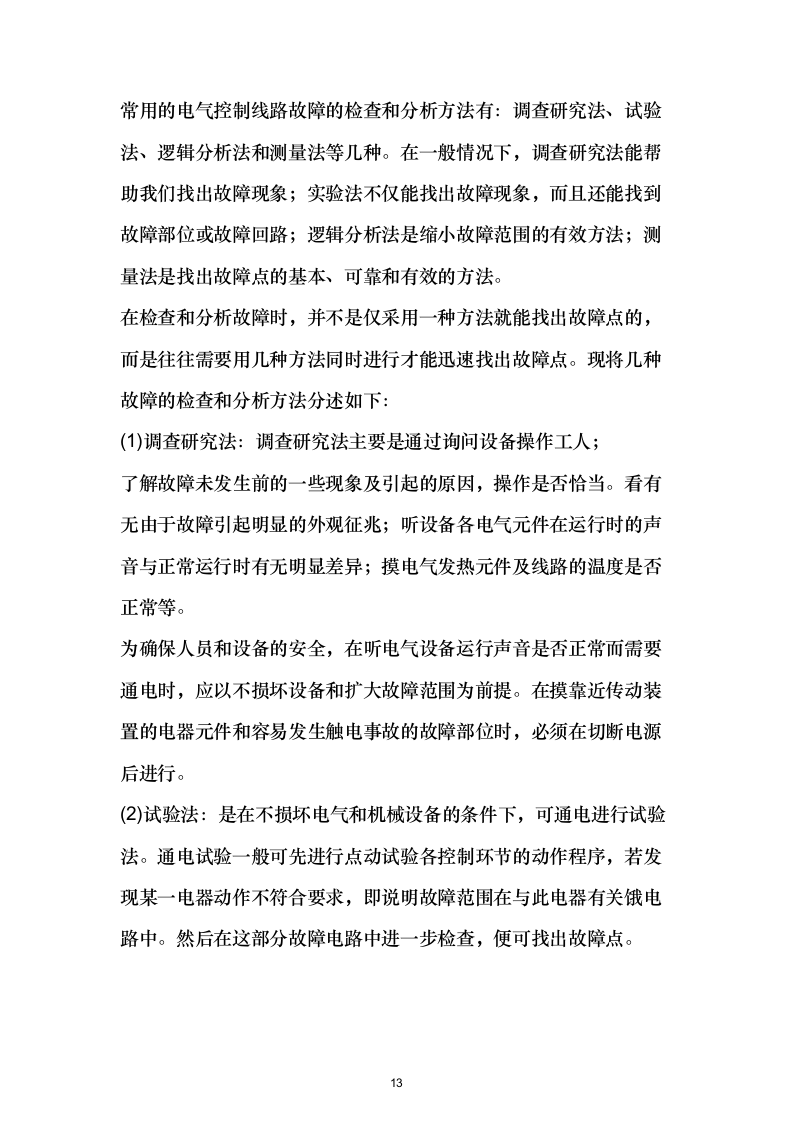

常用的电气控制线路故障的检查和分析方法有:调查研究法、试验法、逻辑分析法和测量法等几种。在一般情况下,调查研究法能帮助我们找出故障现象;实验法不仅能找出故障现象,而且还能找到故障部位或故障回路;逻辑分析法是缩小故障范围的有效方法;测量法是找出故障点的基本、可靠和有效的方法。
在检查和分析故障时,并不是仅采用一种方法就能找出故障点的,而是往往需要用几种方法同时进行才能迅速找出故障点。现将几种故障的检查和分析方法分述如下:
(1)调查研究法:调查研究法主要是通过询问设备操作工人;
了解故障未发生前的一些现象及引起的原因,操作是否恰当。看有无由于故障引起明显的外观征兆;听设备各电气元件在运行时的声音与正常运行时有无明显差异;摸电气发热元件及线路的温度是否正常等。
为确保人员和设备的安全,在听电气设备运行声音是否正常而需要通电时,应以不损坏设备和扩大故障范围为前提。在摸靠近传动装置的电器元件和容易发生触电事故的故障部位时,必须在切断电源后进行。

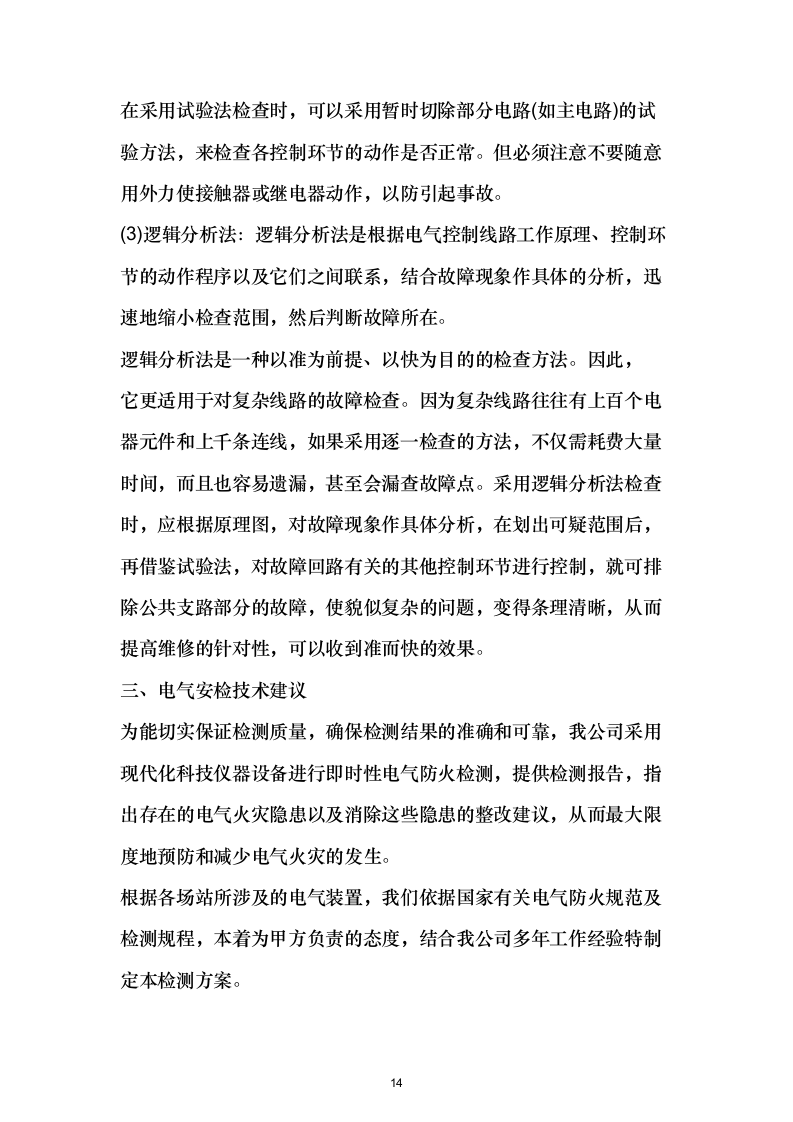

(2)试验法:是在不损坏电气和机械设备的条件下,可通电进行试验法。通电试验一般可先进行点动试验各控制环节的动作程序,若发现某一电器动作不符合要求,即说明故障范围在与此电器有关饿电路中。然后在这部分故障电路中进一步检查,便可找出故障点。
在采用试验法检查时,可以采用暂时切除部分电路(如主电路)的试验方法,来检查各控制环节的动作是否正常。但必须注意不要随意用外力使接触器或继电器动作,以防引起事故。
(3)逻辑分析法:逻辑分析法是根据电气控制线路工作原理、控制环节的动作程序以及它们之间联系,结合故障现象作具体的分析,迅速地缩小检查范围,然后判断故障所在。
逻辑分析法是一种以准为前提、以快为目的的检查方法。因此,
它更适用于对复杂线路的故障检查。因为复杂线路往往有上百个电器元件和上千条连线,如果采用逐一检查的方法,不仅需耗费大量时间,而且也容易遗漏,甚至会漏查故障点。采用逻辑分析法检查时,应根据原理图,对故障现象作具体分析,在划出可疑范围后,再借鉴试验法,对故障回路有关的其他控制环节进行控制,就可排除公共支路部分的故障,使貌似复杂的问题,变得条理清晰,从而提高维修的针对性,可以收到准而快的效果。
三、电气安检技术建议
为能切实保证检测质量,确保检测结果的准确和可靠,我公司采用现代化科技仪器设备进行即时性电气防火检测,提供检测报告,指出存在的电气火灾隐患以及消除这些隐患的整改建议,从而最大限度地预防和减少电气火灾的发生。
根据各场站所涉及的电气装置,我们依据国家有关电气防火规范及检测规程,本着为甲方负责的态度,结合我公司多年工作经验特制定本检测方案。

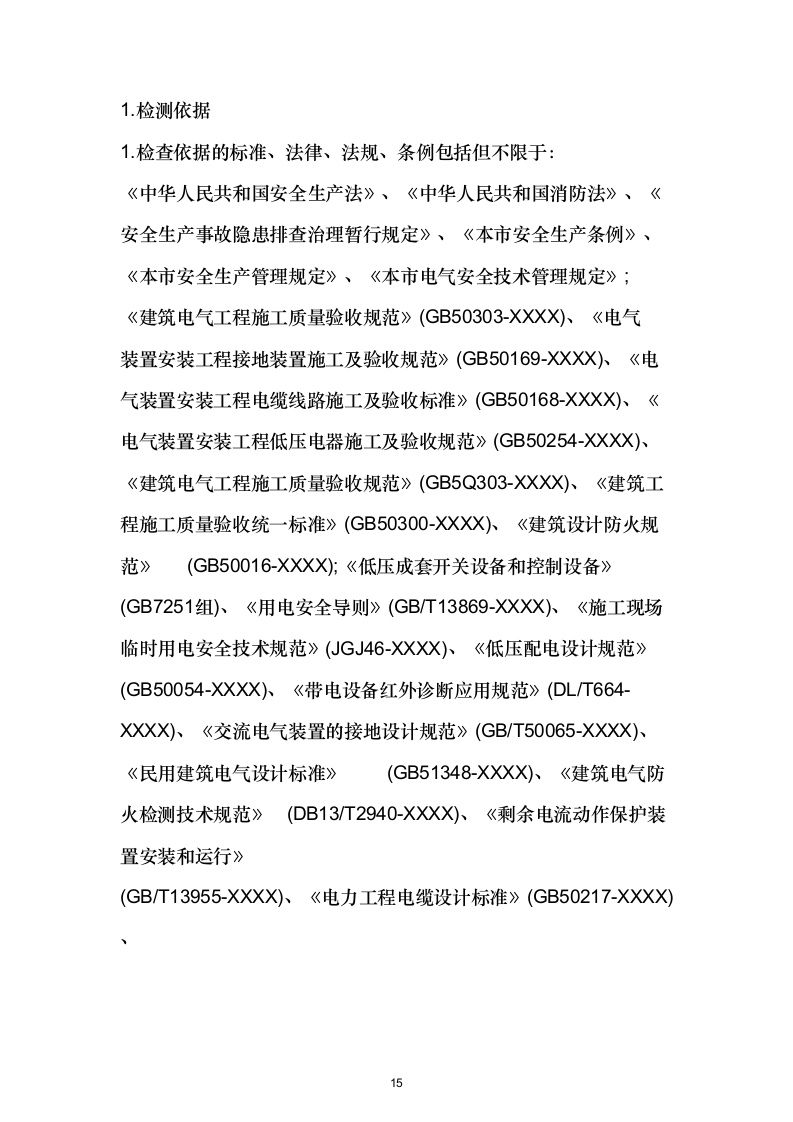

1.检测依据
1.检查依据的标准、法律、法规、条例包括但不限于:
《中华人民共和国安全生产法》、《中华人民共和国消防法》、《安全生产事故隐患排查治理暂行规定》、《本市安全生产条例》、《本市安全生产管理规定》、《本市电气安全技术管理规定》;
《建筑电气工程施工质量验收规范》(GB50303-XXXX)、《电气
装置安装工程接地装置施工及验收规范》(GB50169-XXXX)、《电气装置安装工程电缆线路施工及验收标准》(GB50168-XXXX)、《电气装置安装工程低压电器施工及验收规范》(GB50254-XXXX)、《建筑电气工程施工质量验收规范》(GB5Q303-XXXX)、《建筑工程施工质量验收统一标准》(GB50300-XXXX)、《建筑设计防火规范》
(GB50016-XXXX);《低压成套开关设备和控制设备》(GB7251组)、《用电安全导则》(GB/T13869-XXXX)、《施工现场临时用电安全技术规范》(JGJ46-XXXX)、《低压配电设计规范》(GB50054-XXXX)、《带电设备红外诊断应用规范》(DL/T664-XXXX)、《交流电气装置的接地设计规范》(GB/T50065-XXXX)、《民用建筑电气设计标准》
(GB51348-XXXX)、《建筑电气防火检测技术规范》
(DB13/T2940-XXXX)、《剩余电流动作保护装置安装和运行》
(GB/T13955-XXXX)、《电力工程电缆设计标准》(GB50217-XXXX)、
《通用用电设备配电设计规范》(GB50055-XXXX)、《供配电系统设计规范》(GB50052-XXXX)、《20kV及以下变电所设计规范》
(GB50053-XXXX);
《建筑照明设计标准》(GB50034-XXXX)、《电气设备安全设计导则》(GB/T25295-XXXX)、《和类似用途插头插座》(GB/T2099组)、《和类似用途三相插头插座型式、基本参数和尺寸》
(GB/T1003-XXXX)、《工业用插头插座和耦合器》(GB/T11918)、《电器附件环境设计导则》(GB/T24976组)、《电风扇用电动机通用技术条件》(GB/T5089-XXXX)、《灯具第1部分:一般要求与试验》(GB7000.
1-XXXX)、《杂类灯座第1部分:一般要求和试验》(GB/T19651.1-XXXX)、《灯的控制装置》(GB19510组)、《建筑物电气装置第5-51部分:电气设备的选择和安装通用规则》(GB/T16895.18-XXXX);《安全标志及其使用导则》(GB2894-XXXX)、《生产过程安全卫生要求总则》(GB/T12801-XXXX)、《生产设备安全卫生设计总则》
(GB5083-XXXX)、《生产经营单位生产安全事故应急预案编制导则》
(GB/T29639-XXXX)、《企业安全生产标准化基本规范》
(GB/T33000-XXXX),及其他涉及服务范围内设备设施的国家标准、行业标准、地方标准或法律法规。
2.检测规程
变、配电装置电力变压器:
技术建议:
1)变压器室内不应堆放可燃物及杂物;
2)电压、电流指示值应正常;
3)引线接头、电缆、母线应无过热迹象:
4)测温装置应齐全、完好;
5)变压器声响应正常;
6)风冷装置运行应正常;
7)变压器的线圈浇注体应无裂纹和附着脏物,铁芯、套管表面
应无严重积污现象;
8)各部位的接地应完好无损。
9)测量各部连接点(含端子)、引线接头、电缆终端头的温度;
10)检查变压器低压侧各相电流和测量中性线电流。检测方法:利用钳形电流表、数字测温仪及直观检查检测依据:10配电柜、控制柜(屏、台)和动力照明箱(盘):
柜、屏、台、箱、盘接地技术建议:
1)金属柜架及基础型钢必须接地或接零可靠
2)装有电气的可开启门,门与框架的接地端子间应用裸编织铜线连接,且有标识
检测方法:直观检查检测依据:2
低压柜(屏、台、箱、盘)防电击保护技术建议:
1)内部保护导体应有裸露的连接外部保护导体的端子
2)当无设计要求时,应符合内部相线截面积(mm2)S≤16时,相应保护导体的截面积(mm2)S。≥S;当16<S≤35时,S≥16;当35<S≤400时,S≥S/2检测方法:直观检查
检测依据:2
低压柜(屏、台、箱、盘)内电气装置
技术建议:每路配电开关及保护装置的规格、型号,应符合设计要求检测方法:直观检查、查阅本工程设计图纸检测依据:2绝缘电阻
检测要求:
1)馈电线路必须大于0.5MQ
2)二次回路必须大于1MQ检测方法:利用绝缘电阻测试仪及查阅施工验收资料检测依据:
2照明配电箱技术建议:
1)阻线整齐,无绞接
2)导线连按紧密,不伤芯线,不断股
3)垫圈下螺丝两侧压的导线截而积相同,同一端子
1:导线连接不多于2根
4)分别设置零线和保护地线汇流排,零线和保护地线经汇流排配出
5)不应采用可燃材料制作
6)箱体安装牢固
检测方法:直观检查检测依据:2
配电柜、箱、盘近旁
技术建议:不应堆放可燃物检测方法:直观检查
检测依据:11
箱、柜的电流电压等仪表技术建议:指示应正常
检测方法:直观检查检测依据:2
断路器、隔离开关、熔断器等低压电器:
低压电器的固定技术建议:
1)低压电器可采用支架金属板、绝缘板固定在墙、柱或其他建筑构件上。金属板、绝缘板应平整;当采用卡轨支撑安装时,卡轨应与低压电器匹配,并用固定螺栓与壁板紧密固定
2)有防震要求的电器应增加减震装置,其紧固螺栓采取防松措施检测方法:直观检查
检测依据:1
低压电器的外部接线技术建议:
1)接线应排列整齐,导线绝缘体良好,无损伤。
2)电源线应按在进线端,即固定触头接线端
3)电器的接线应采用铜质或有电镀金属层防锈的螺栓和螺钉连
接,应拧紧且应有防松装置。
4)电器的外露导电部分,框架的接地,应牢固可靠,完好无损。
5)不应有打火放电现象。检测方法:直观检查
检测依据:1
交流低压母线装置各部位的允许温升(周围空气温度为40℃的允
许温升K)技术建议:
1)铜母线上的插接式触点为60K
2)镀锡铝母线上的插接式触点为55K
3)母线相互连接处材质为铜-铜时50K;材质为铜搪锡-铜搪锡时60K;材质为铜镀银-铜镀银时80K;材质为铝搪锡一铝(铜)搪锡时
55K检测方法:利用数字测温仪。
检测依据:3低压电器接线端子的最高允许温升(周围空气温度为40℃的允许温升K)
技术建议:
1)接线端子材质为裸铜时应为60K
2)裸黄铜时为65K
3)铜或黄铜镀锡为65K
4)铜或黄铜镀银或镀镍为65K
5)当接线端子与绝缘导线连接时以导线芯线长期工作最高允许温度为准
检测方法:利用数字测温仪
检测依据:1断路器的安装技术建议:
1)断路器与熔断器配合使用时,熔断器应安装在电源侧
2)若有裸露在箱体外部且易触及的导线端子,应有绝缘保护
3)脱扣装置的动作应可靠,过载脱扣整定值应与导线载流量相
A
匹配检测方法:直观检查。检测依据:1
隔离开关(刀开关)的安装技术建议:
1)开关应垂直安装。当在不切断电流,有灭弧装置或用于小电流等情况,可水平安装。分闸后可动触头不得自行脱落,其灭弧装置应固定可靠。
2)可动触头与固定触头的接触应良好;大电流的触头或刀片宜涂电力复合脂。
3)带熔断器或灭弧装置的负荷开关应无损伤,灭弧栅应完好,且固定牢靠。
检测方法:直观检查
检测依据:1熔断器的安装技术建议:
1)熔断器不应随意用金属丝代替熔丝.更换熔体时,不应采用不合规格的熔体代替。
2)熔体应有保护罩,管型熔断器不应无管使用,有填充材料的熔断器不应改装使用。
检测方法:直观检查检测依据:1
防火用漏电保护器
技术建议:应安装在电源进线端采用低灵敏延时型警报式或自动切断式的漏电保护装置,其额定漏电动作电流一般选用300mA或500mA
检测方法:直观检查2配电线路
室内配电线电缆:
额定电压技术建议:
1)绝缘导线额定电压大于0.45/0.75KV
2)电缆额定电压大于0.6/1。0KV检测方法:查阅本工程设计图纸
检测依据:1绝缘电阻
技术建议:大于0.5MQ
检测方法:绝缘电阻测试仪或查阅施工验收资料检测依据2
导线敷设方式和机械强度要求技术建议:
1)导线穿管、槽板敷设及护套线直接敷设其铜芯截面应不小于1.0mm
2)导线线槽敷设其铜芯截面应不小于0.75mm
检测方法:利用游标卡尺检测依据:1
AA
护套线直敷布线时高度技术建议:
1)水平敷设时距地面高度不应低于2.5m
2)垂直敷设时不应低于1.8m
3)个别垂直段低于1。8m时应穿管或采取其它保护措施.
检测方法:利用卷尺检测依据:1
配线与煤气管最小间距技术建议:
1)导线穿管配线与煤气管为100mm
2)导线明配与煤气管平行时为1000mm;交叉时为300mm检测方法:利用卷尺.
检测依据:2
配线与蒸气管最小间距
技术建议:平行时为1000(500)mm;交叉时为300mm检测方法:利用卷尺
检测依据:配线与暖气管及热水管最小间距
技术建议:平行时为300(200)mm;交叉时为100mm检测方法:利用卷尺
检测依据:腐蚀性场所配线
技术建议:应采用全塑制品,接头应密封检测方法:直观检查检测依据:明配线路,导线与导线、导线与其它管道交叉或穿越
建筑物处
技术建议:均应穿绝缘套管检测方法:直观检查
检测依据:2
一般导线芯线和接点长期工作最高允许温度技术建议:
1)塑料电线为70℃。
2)橡皮电线为65℃
检测方法:利用数字测温仪检测依据:12
导线连接技术建议:
1)导线接头应设在盒(箱)或器具内,在多尘和潮湿场所应采用密封式盒(箱);盒(箱)的配件应齐全,并固定可靠。
2)导线连接应牢固可靠,接触良好。
3)铜铝导线连接处,应采用铜铝过渡措施
4)在配线的分支连接处,干线不应受到支线的横向拉力。
5)绝缘导线连接处,应包扎绝缘,其绝缘水平不应低于导线本身的绝缘等级
检测方法:直观检查检测依据:2
配电线路中外露可导电部分的接地
技术建议:应连接良好,牢固可靠
检测方法:直观检查
检测依据:闷顶内配线技术建议:
1)闷顶内有可燃物时,配电线路应穿金属管保护
2)闷顶内无可燃物时,配电线路可穿难燃型硬质塑料管保护检测方法:直观检查
检测依据:金属管接地
技术建议:可靠良好检测方法:直观检查
检测依据:塑料管与管、管与盒等器件的连接
技术建议:应采用插入法连接,接口处牢固密封检测方法:直观检查
检测依据:护套线不应直接敷设在下列处技术建议:
1)抹灰层内
2)闷顶内
3)护墙板内
4)灰幔角落
5)墙壁内
检测方法:直观检查
检测依据:防爆导管敷设技术建议:
Ae
1)导管间及与灯具、开关、线盒等的螺丝连接处紧密牢固,除设计有特殊要求外,连接处不跨接接地线,在螺纹上涂以电力复合酯或导电性防锈酯
2)安装牢固顺直,镀锌层锈蚀或剥落处做防腐处理检测方法:直观检查
检测依据:芯线与电器设备的连接技术建议:
1)截面积在10mm2及以下单股铜芯线和单股铝芯线直接与设备、器具的端子连接
2)截面积在2.5mm2及以下的多股铜芯线拧紧塘锡或接续端子后与设备、器具的端子连接
3)截面积大于2。5mm的多股铜芯线,除设备自带插接式端子外,
接续端子后与设备或器具的端子连接;多股铜芯线与插接式端子连接前,端部拧紧搪锡
4)多股铝芯线接续端子后与设备、器具的端子连接
5)每个设备和器具的端子接线不多于2根电线
检测方法:直观检查检测依据:2
装饰配线
技术建议:1)装饰如有可燃性装饰材料时,配电线路应采用铜芯导线,导线的接头应焊接。
2)通过有装饰场所或部位的配电线路,每条支路均应单独设置
断路器进行短路和过载保护。
3)动力设备和照明装置的配电线路,穿越可燃、难燃装饰材料时,除配电线路应穿保护管处,尚应做隔热阻燃保护。
4)配电线路设置在可燃装饰夹层时,应穿金属管保护,若受装饰构造条件限制局部不能穿金属管时,必须采用金属软管。其长度不宜大于2m,导线不得裸露。
5)装饰内不应设临时配电线路,电源插座不应直
消防检测项目投标方案532.docx
